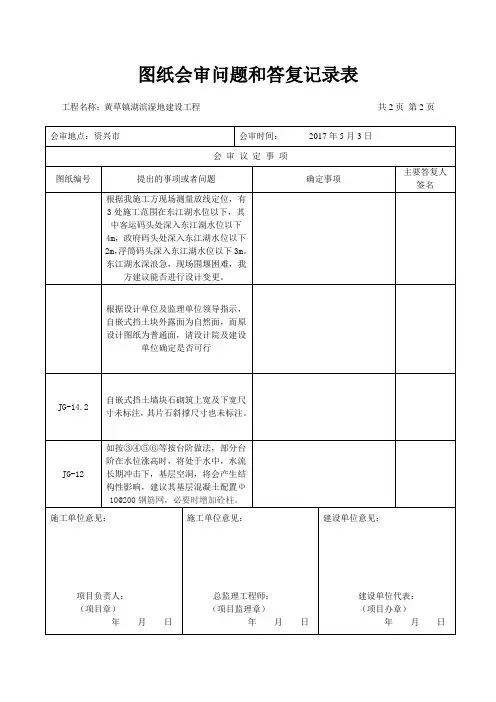

水利(堤防)工程图纸会审记录及回复

合集下载

图纸会审问题及回复

图纸会审问题及回复

金科开县开州城一期图纸会审纪要一、通用部分(开州城一期)1、洋房5~10#楼进户门需要向电梯井方向平移100mm。

2、所有洋房和高层外门、洞口原高度为2500mm的均改为2300mm高,不带亮子。

3、洋房A5-A9号楼三层平面阳台、露台标高统一,栏杆高度统一,补充大样图。

答复:同意修改,将阳台,露台标高统一为6.000。

阳台为非保温部位,现场用陶粒混凝土回填,保证完成面标高同露台一致,阳台栏杆提高同露台栏杆,做法同露台栏杆做法。

4、洋房5~9#主卧室外空调机位两端的装饰小墙做法更改如下:5、所有屋面(车库顶种植屋面除外)将防水层改为1.5mm厚聚氨酯涂膜防水。

6、12~15号楼9.000标高处墙身立面线子,补充大样如下图。

7、A2-4号楼单元入口门改为BM1830,现场预留门洞口详见后补图。

8、所有屋面檐口线条造型按建施图执行,并洋房5~9#结构施工图第15页檐口大样2更改如下:9、一期工程所有电梯底坑水平施工缝增加防水要求,详上图:10、由于新一级钢HPB300市场采购困难,且根据相关文件HPB235钢筋仍有一年的使用过渡期,因此本工程(开州城一期)一级钢仍采用HPB235,请设计复核是否需要作配筋加强。

答:因结构新规范已无HPB235这个钢种,所以图中的一级钢均为HPB300,在不影响相关验收的情况下,若确因市场不容易采购,需使用HPB235,应作配筋加强。

经设计院复核设计后,仅部分配筋需作加强,具体需加强部位及加强作法见附图。

11、洋房5~9#后浇带改为膨胀加强带,平面定位及尺寸同原有后浇带。

膨胀加强带做法如下: a、板筋(后浇带短向)增加50%;b、加强带内ZY外加剂掺量为12%;c、砼强度提高一级。

12、根据初设总图报园林后的意见,对施工图总图进行修改。

答复:设计补蓝图。

13、高层C、C’、E户型厨房烟道放到灶台转角处,以利于厨房布臵。

答复:同意修改,布臵如下图,现场施工注意相应厨房污水管位臵调整。

图纸会审问题和答复记录

图纸会审问题和答复记录

图纸会审问题和答复记录表
工程名称:黄草镇湖滨湿地建设工程共2页第2页
图纸会审问题和答复记录表
工程名称:黄草镇湖滨湿地建设工程共2页第2页
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第3页
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第4页
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第5页
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第6页
图纸会审问题和答复记录表
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第7页
图纸会审问题和答复记录表
工程名称:资兴市杭溪河入湖河口湿地建设项目(W4-ER5)工程共8页第8页
附图2:
附图4:
附图5:附图6:。

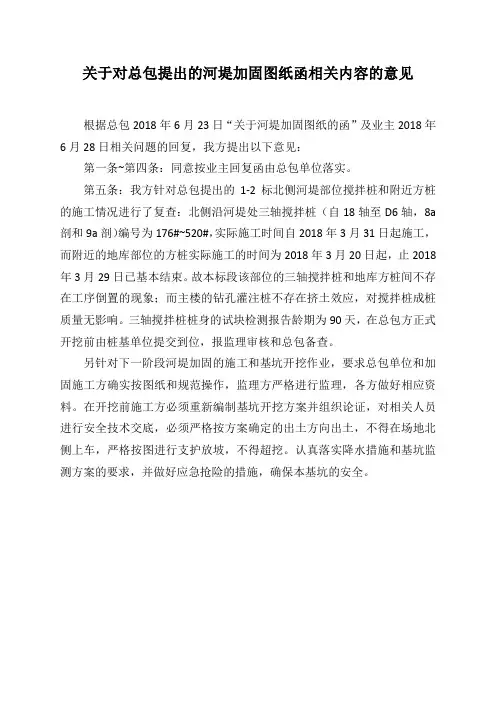

关于对总包提出的河堤加固图纸函相关内容的意见

关于对总包提出的河堤加固图纸函相关内容的意见

关于对总包提出的河堤加固图纸函相关内容的意见
根据总包2018年6月23日“关于河堤加固图纸的函”及业主2018年6月28日相关问题的回复,我方提出以下意见:
第一条~第四条:同意按业主回复函由总包单位落实。

第五条:我方针对总包提出的1-2标北侧河堤部位搅拌桩和附近方桩的施工情况进行了复查:北侧沿河堤处三轴搅拌桩(自18轴至D6轴,8a 剖和9a剖)编号为176#~520#,实际施工时间自2018年3月31日起施工,而附近的地库部位的方桩实际施工的时间为2018年3月20日起,止2018年3月29日已基本结束。

故本标段该部位的三轴搅拌桩和地库方桩间不存在工序倒置的现象;而主楼的钻孔灌注桩不存在挤土效应,对搅拌桩成桩质量无影响。

三轴搅拌桩桩身的试块检测报告龄期为90天,在总包方正式开挖前由桩基单位提交到位,报监理审核和总包备查。

另针对下一阶段河堤加固的施工和基坑开挖作业,要求总包单位和加固施工方确实按图纸和规范操作,监理方严格进行监理,各方做好相应资料。

在开挖前施工方必须重新编制基坑开挖方案并组织论证,对相关人员进行安全技术交底,必须严格按方案确定的出土方向出土,不得在场地北侧上车,严格按图进行支护放坡,不得超挖。

认真落实降水措施和基坑监测方案的要求,并做好应急抢险的措施,确保本基坑的安全。

图纸会审纪要回复0703

图纸会审纪要回复0703

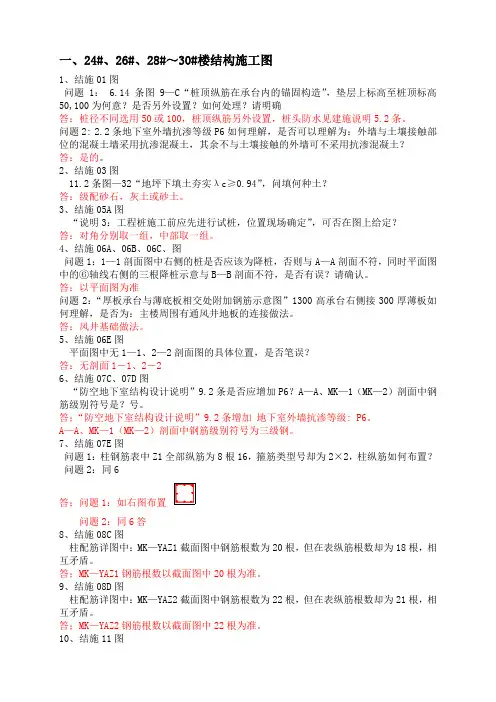

一、24#、26#、28#~30#楼结构施工图1、结施01图问题1: 6.14条图9—C“桩顶纵筋在承台内的锚固构造”,垫层上标高至桩顶标高50,100为何意?是否另外设置?如何处理?请明确答:桩径不同选用50或100,桩顶纵筋另外设置,桩头防水见建施说明5.2条。

问题2: 2.2条地下室外墙抗渗等级P6如何理解,是否可以理解为:外墙与土壤接触部位的混凝土墙采用抗渗混凝土,其余不与土壤接触的外墙可不采用抗渗混凝土?答:是的。

2、结施03图11.2条图—32“地坪下填土夯实λc≥0.94”,问填何种土?答:级配砂石,灰土或砂土。

3、结施05A图“说明3:工程桩施工前应先进行试桩,位置现场确定”,可否在图上给定?答:对角分别取一组,中部取一组。

4、结施06A、06B、06C、图问题1:1—1剖面图中右侧的桩是否应该为降桩,否则与A—A剖面不符,同时平面图中的⑥轴线右侧的三根降桩示意与B—B剖面不符,是否有误?请确认。

答:以平面图为准问题2:“厚板承台与薄底板相交处附加钢筋示意图”1300高承台右侧接300厚薄板如何理解,是否为:主楼周围有通风井地板的连接做法。

答:风井基础做法。

5、结施06E图平面图中无1—1、2—2剖面图的具体位置,是否笔误?答:无剖面1-1、2-26、结施07C、07D图“防空地下室结构设计说明”9.2条是否应增加P6?A—A、MK—1(MK—2)剖面中钢筋级别符号是?号。

答;“防空地下室结构设计说明”9.2条增加地下室外墙抗渗等级: P6。

A—A、MK—1(MK—2)剖面中钢筋级别符号为三级钢。

7、结施07E图问题1:柱钢筋表中Z1全部纵筋为8根16,箍筋类型号却为2×2,柱纵筋如何布置?问题2:同6答;问题1:如右图布置问题2:同6答8、结施08C图柱配筋详图中:MK—YAZ1截面图中钢筋根数为20根,但在表纵筋根数却为18根,相互矛盾。

答;MK—YAZ1钢筋根数以截面图中20根为准。

水利工程回复单

水利工程回复单
6、对变更设计规范整理。
7、已对填筑土进行了第三方检测公司检测。
8、度汛方案和应急预案已编制。
承包人:*************高铁新区核
心区项目(下雨塘水系改造主体工程)项目部
项目经理:
日 期:2019年4月11日
审核意见:
监理机构:*************高铁
新区核心区项目(下雨塘水系改造主体工程)监理部
CB37回复单
(金泰建设[2018]回复001号)
合同名称:*************合同编号:
致:**********年10月21日收到监理通知001号关于*************与其它工程施工安全隐患事宜的√通知/□指示,回复如下:
(应包括对监理√通知/□指示确认与否,如确认,应依据监理√通知/□指示编制工作计划如下确认,应说明理由。)
整改内容:
1、质量负责人已明确胡义举担任,详见金建办字[2018]第018号文件。
2、对堤防填筑土土料及压实度等各项指标,委托第三方进行检测,检测结果附后。
3、为工程质量达到严格的规范规定要求,重要隐蔽工程评定做到及时报质量监督部核备。
4、施工日记对于重点、重事、重部位认真填写,进行了详细填写。
5、安全防护围栏设施已增加,增加了安全警示标志。
2、本表主要用于承包人对监理机构发出的监理通知、指示的回复。
六分区增加围挡和悬挂警示标志
五分区增加围挡
CB37回复单
(金泰建设[2019]回复001号)
合同名称:*************合同编号:
致:**************************监理部
我方于2019年1月13日收到监理[2019]通知002号关于进场材料、商品混凝土公司资质、混凝土配合比、进场旋挖机及操作人员、检测单位资质、检测方案等资料完善事宜的√通知/□指示,回复如下:

水利工程图纸会审纪要范文

水利工程图纸会审纪要范文

水利工程图纸会审纪要范文英文回答:Minutes of Water Conservancy Project Drawing Review.1. Project Overview.Project name: [Name of Water Conservancy Project] Project location: [Location of Project]Main contents: [Main Contents of Project]Design unit: [Design Unit]Construction unit: [Construction Unit]Review unit: [Review Unit]2. Review Members.[List of Review Members]3. Review Scope.Drawings of the main project.Drawings of the auxiliary project.Drawings of equipment and materials.Drawings of other related documents.4. Review Method.Comprehensive review and analysis of the drawings.Focus on the rationality, feasibility, and safety of the design.Check the compliance with relevant standards and regulations.5. Review Findings.Major Issues:[List of Major Issues]Minor Issues:[List of Minor Issues]6. Discussion and Resolution.Detailed discussions on each issue were held.Reasonable and feasible solutions were proposed.Design modifications and improvements were suggested.7. Review Conclusions.The drawings generally meet the requirements of theproject.The design is reasonable, feasible, and safe.The drawings can be approved after addressing the identified issues.8. Follow-up Actions.The design unit shall modify the drawings according to the review findings.The construction unit shall ensure that the construction is carried out in accordance with the approved drawings.The review unit shall supervise the implementation of the project and ensure its quality.中文回答:水利工程图纸会审纪要。

水利工程设计交底及图纸会审制度(附表)

水利工程设计交底及图纸会审制度(附表)

设计交底及图纸会审制度为提高汇河(康王河)中鲁至金槐段治理工程设计质量,保护国家和人民生命财产安全,维护社会公众利益,根据《建设工程质量管理条例》制定本办法:1、施工图审查是指施工图审查机构及人员,按照有关法律、法规、技术标准及批准的初步设计文件,对施工图涉及公共利益、公众安全、结构安全、工程建设强制性标准和规范执行情况等内容进行的审查。

2、肥城市汇河(康王河)中鲁至金槐段治理工程建设项目必须经施工图审查合格后方可进行施工。

3、肥城市汇河(康王河)中鲁至金槐段治理工程采用聘用审查人员进行专家会审的方式进行。

4、勘察设计单位应建立健全质量保证体系,不得因施工图审查而放松自身对勘察设计质量的管理。

执业人员应强化质量意识,严格按照国家有关法律、法规和工程建设强制性标准编制勘察设计文件,切实做好各项经济技术方案的优化和比较,节省工程投资。

施工图设计阶段,应积极采取各项有效措施,降低工程成本。

切实保证勘察设计质量,提高施工图一次审查合格率。

5、施工图设计完成后,设计单位应备齐以下材料送审:(1)全套施工图纸(三份),包括总体全面性图纸、有关重要结构的局部性图纸;(2)工程初步设计批复文件和初步设计报告及附件;(3)工程勘测成果报告;(4)设计说明书,包括(但不限于)设计依据、设计资料、设计参数、设计假定、荷载组合、设计方法、计算的边界条件、计算软件名称、计算成果分析等内容,必要时设计单位应提供有关计算书;(5)建设项目设计合同复印件;(6)与施工图设计文件相关的其他资料。

6、会审专家组对施工图进行审查后,会审专家组应形成《水利工程施工图审查意见》,设计单位根据审查意见修改完善施工图后提交给项目法人。

7、项目法人或设计单位对审查报告如有重大不同意见时,应首先与审查机构协商解决。

必要时可由项目法人或者设计单位向上级项目主管部门提出申请,由该主管部门组织专家复查。

8、施工图经审查通过后,任何单位或者个人不得擅自进行修改。

图纸会审会议纪要

图纸会审会议纪要

四川XX工程监理有限公司会议纪要第 1 期XXXXXXXXXXXXXXX工程监理部 2012年2月1日★时间:2012年2月1日地点:XXXXXXXXXXXXX工程施工项目部主持人:项目部总监工程师XXX参会人员:设计单位、建设单位、监理及施工单位(人员见附后会议签到表)。

会议议题:关于XXXX项目施工质量监督、图纸会审等相关事宜。

一、施工质量监督相关事宜:建设单位提出了下一步工程进度、安全、质量等方面的工作安排和部署,并针对目前存在的问题,提出以下几点意见和要求:1、施工、监理资料必须跟踪进行,杜绝事后补资料现象发生,做好来往文函的签收及档案管理工作。

施工资料监理单位要把好关、服好务,确保工程资料的真实性和规范化。

2、严格监理管理制度,监理单位拟派的总监、监理工程师,监理员必须常驻工地,严格实行请假制度,两天内请假报业主现场代表同意,两天以上请假报业主标段分管领导同意,方能离开工作场地。

3、请各施工单位尽快将施工组织设计、施工措施计划、防汛预案、质量保证体系、用砂计划、复测成果报送监理部审查复核后送交业主。

同时尽快完善尚未完成的施工前期准备工作。

(一)设计单位介绍本工程设计概况:1、XXX电站位于四川XXXXXXXXXXXX2、潘安一级电站为径流式电站,电站取水枢纽控制流域面积351.90km2。

电站设计引用流量9.20m3/s,设计工作水头120.366m。

装机8.90Mw(2×3.2Mw+2×1.25Mw)。

电站由首部枢纽、输水系统、厂区枢纽三大部分组成。

首部枢纽由拦河溢流坝和进水闸组成;输水系统有:隧洞和压力管道;厂区枢纽包括发电厂房、升压站、尾水渠、生活区及防护工程等。

3、大坝全长XXXXX,正常水位XXXXXm,设计洪水位XXXXm,校核洪水位XXXXm。

引水隧洞行径在汗牛河的右岸山体中,主隧洞全长XXXXXm,设洞内前池。

圆弧城门洞型断面,无压输水。

(二)各施工单位汇报目前面临的问题议定如下:1、鉴于各支洞无公路与主要交通道路相通,以前建站已修建临时道路,现已基本报废,故需重新修建临时道路,将各施工工区与对外交通相连。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4
SGT-05,3-3,4-4,6-6断面桩横向间距是多少桩顶是否与砂垫层面平
横向间距为600mm,桩顶与砂垫层顶面平。
5
SGT-06,2-2剖面图中拉森钢板桩的长度是多少说明3,抗海水腐蚀混凝土灌注桩泵房立面图中挑檐外侧贴何种材料
钢板桩的型号、长度详见SGT-22中的钢板桩拔打及安全监测要点。挑檐贴200*300瓷片。
三沙联围全套施工图纸




单 位 名 称
参 加 人 姓 名 (签字)
珠海市斗门区堤围管理中心
洛阳水利勘测设计有限责任公司
珠海经济特区建设监理有限公司
广东省源天工程公司
序号
审 图 意 见
会 审 确 定
堤围部分
1
ZHSXLW-SS-SGT-32:桩号0+000横断面中,埋石混凝土堤围的高度及底标高是多少堤围护脚的标高为,低于水面标高,应设置围堰才能施工。
要设置抹缝,都为平缝。
9
所有重建闸旁的建筑物距离开挖区太近,甚至在开挖区内,施工过程会对建筑物造成沉降开裂或倾斜等现象,如何处理此问题不解决,无法施工。
考虑到三龙闸旁边的居民房不能拆迁,因此三龙闸作移位处理。其余水闸旁边的建筑物均为水闸管理房,需拆除重建,建议在开挖前将其拆除。
10
图号SZ-SJ-03,基坑底砂垫层要求水中回填,密实度>97%,施工困难,建议改为90%。
马凳支撑筋和拉结筋已包含在钢筋量损耗中;③号钢筋1000段改为1350mm
8
图号SZ-TS-23,管理房卫生间间墙下部分不设置基础梁内地面如何处理300*300方桩要求如何
管理房内墙下设置基础梁;内地面处理方法见SZ-TS-23说明6;预制砼方桩改为直径为300mm长度为8m的C30预制管桩
9
图号SZ-TS-28,闸底槛大样图中显示底槛为20#工字钢,横跨闸底板,要进行二次浇捣,但在图号SZ-TS-13中没有显示要预留二期浇捣位置,而且受工字钢影响,底板②号钢筋作如何处理
翼墙底板下依次为100mm厚C15素混凝土垫层,300mm厚粗砂垫层,土工布一层。
4
图号SZ-TS-07,详图Ⅲ,分缝为沥青木板分缝15mm,而图号SZ-TS-08止水缝大样图中为沥青麻丝填缝20mm,图号SZ-TS-09大样图与图号SZ-TS-07相同,SZ-TS-08图中止水缝是否不是该部位的做法闸室底板下部300cm厚粘土层是否应为粗砂层300厚引堤与闸室两侧连接大样图中与说明第二点要求的浆砌石挡土墙请提供平面位置及大样图。
獭山闸内围堰不要求通车
2
图号SZ-TS-03,说明第一点要求中粗砂回填区在排水前进行开挖并水中回填,但原旧水闸很难在排水前拆除并清运,受旧闸影响,该区域无法在排水前开挖并回填。
在保证安全和质量的前提下,施工单位可以按实际情况调整工序和方法。
3
图号SZ-TS-06,翼墙剖面图基础粗砂垫层下部100mm是否为垫层如果是混凝土垫层,是否应在粗砂垫层上面图号剖面图也一样。
12
SGT-29,防雷网格安装是否与防雷带同一平面
不在同一平面上,利用泵站屋顶面的钢筋网做防雷网格。
13
内外围堰坐标、长度及转弯半径不详,在枯水期高潮位时,外江水位达到-2.5m的情况经常发生,建议围堰高程进行调整,否则整个联围的水闸泵站将无法施工,内围堰1.4m高通车太低,建议加高,另内围堰外多为水塘,粘性土围堰不安全,建议改为膜袋砂围堰。
闸墩顶高程3.70m,铺装层面标高为3.76m
2
图号SZ-SJ-09,,C-C剖面图显示路面标高为3.91m,引堤路面比交通桥面要高
路面标高为3.70m
3
图号SZ-SJ-24,说明第二点,TL1固结在闸墩上,但从楼梯侧立视图中,TL1在标高以上,如何确定其他闸图纸一样存在该问题,只是标高不同。
TL1固结在柱架上,并放在引堤上
设计强度以28天指标为准,但是,可以在有试验样本依据的情况下,以较短龄期的折减强度值进行施工期的检测。
14
图号SZ-SJ-10,说明中搅拌桩有喷粉和喷浆,两种说法应统一,另据了解现时多用喷浆施工,根据桩机的性能,建议采用4搅4喷,提升速度为80cm/min。ห้องสมุดไป่ตู้
设计搅拌桩用粉喷工艺, 4搅4喷。但是,如果有现场施工试验证明喷浆工艺也能达到强度和置换率的要求,也可以采用湿法施工。施工单位可以采用先进的优化的工艺,但目标是必须达到设计指标要求。
4
图号SZ-SJ-13,闸墩两侧侧墙是否从底板垫层而开始设置从图号SZ-SJ-12,E-E剖面图中见到是从粗砂垫层下面开始设置,是否要设置基础其他闸图纸一样存在该问题。
闸墩两侧刺墙从底板底开始设置,不插入垫层
5
图号SZ-SJ-12,D-D剖面图中显示闸门槽位置底板厚度为1700mm,但从A-A,B-B及底板配筋图中显示不一样,1700mm应该在齿槽位置其他闸一样存在该问题。
正方形布置,桩距为1200mm;说明第三点,桩长不包含预留沉降量100mm。
6
图号SZ-TS-14,D-D剖面图中显示交通桥面铺装层为C30细石混凝土60mm厚,C30标号是否偏低另外铺装层是否要配钢筋网
交通桥面铺装层为C30细石混凝土60mm厚,不配筋,按图施工。
7
图号SZ-TS-13,底板钢筋中未见有马凳支撑筋和边墩配筋中未见有拉结筋的型号及数量,另外,底板号筋下层与齿墙位置是否像上层一样配置③号钢筋1000段是否要加长
闸门槽位置底板厚度为800mm,齿槽位置底板厚度为1700mm
6
图号SZ-SJ-18,机架桥面板钢筋图中可见飘板由柱中线出775mm,但SZ-SJ-19排架上部配筋图中由梁中线出775mm,柱中线与梁中线相差75mm,如何确定另外飘板150mm厚只配单层钢筋1-1剖面图中100mm板厚是否有误其他闸图纸一样存在该问题。
工程造价
万元
工程规模
防洪标准为50年一遇,堤防、水闸、泵站工程级别为Ⅲ级,主要建筑物级别为3级
会审地点
现场项目部
承包范围
海堤长度10.129km,拆除重建水闸4座,拆除重建涵窦10座,新建涵窦1座,加固涵窦1座,封堵涵窦2座,拆除重建泵站4座、泵站出水渠加固处理2座。
会审时间
2012年11月13日
图纸编号
桩号0+000横断面中,埋石混凝土堤围的高度为1.20m,底标高为1.85m,桩号0+000横断面图的标准断面图的图号为:ZHSXLW-SS-SGT-32。三沙联围大多数具有外滩,没有外滩的堤段均设有1m高程的抛石,因此基本可以满足枯水期施工的需要。
2
ZHSXLW-SS-SGT-36,标准断面图中,埋石混凝土堤围的高度及底面标高不详,横断面图中混凝土护砌的施工面低于河面,需要围堰才能施工。
设计净扬程=设计外水位-设计内水位,总扬程=净扬程+水力损失,经计算,水力损失在~之间,为满足设计要求,取水力损失为0.5m,因此总说明第4条a与第6条a相符。
2
SGT-02,各部分构筑做法外墙面贴白色马赛克
贴马赛克。
3
SGT-03,总平面布置图,控制点坐标中第一栏是否为A点坐标值。
控制点坐标中第一栏为A点坐标值。
预制砼方桩改为直径为300mm长度为8m的C30预制管桩
18
三角闸:图ZHSXLW—SZ—SJ—08:止水铜片是否为紫铜鼻间部位尺寸是多少
止水铜片为紫铜,厚度为1.5mm,其他尺寸详见图ZHSXLW—SZ—SJ—08止水缝大样图
水闸部分(獭山闸)
1
图号SZ-TS-01,说明第四点,内河围堰兼做临时交通路,但在图号SZ-TS-04图中,内河围堰横断面图中围堰顶层没有进行临时交通路的处理,是否只考虑施工期间做人行便道,不允许摩托车及小型汽车通行
6
SGT-07,门窗表中窗防盗网说明不详,墙体厚度不详,说明4外墙马赛克是否可改为纸皮砖屋面布置图,排水、找坡不详。
外墙厚180mm,外墙贴马赛克,建筑排水坡度为3%
7
SGT-08,设计说明,1、2条设计为端承桩,中粗砂持力层(入砂层2m),强度>300KN,而总说明桩承载力为500~600KN,如何确定第5条说明桩混凝土为水下混凝土C25,而06图说明3为抗海水腐蚀混凝土,是否以本说明为准设计强度是否偏低,是否调为C30第11条3%岩心钻孔检查
16
图号SZ-SJ-22:1、管理房内外墙厚度不详;2、屋面排水坡度不详,是否自然排水;3、反檐装饰材料不详;4、管理房内的给排水未见。
外墙180,内墙120;3%坡度排水;挑檐装饰材料为200*300瓷片;补充管理房内给排水。
17
图号SZ-SJ-23:管理房基础的300*300,L=5m,是什么材料
取单桩承载力400~500KN,采用C25水下混凝土,第11条按设计说明实施。
8
SGT-09,桩承台配筋图中1200/2000/2500各是哪个承台的配筋长度
1200mm为泵站管理房下的灌注桩承台,2000mm为出水渠下的灌注桩承台,2500mm为电机房下的灌注桩承台。
9
SGT-11,⑤⑥⑦ 号钢筋是哪种规格
ZHSXLW-SS-SGT-36,标准断面图中,埋石混凝土堤围的高度为1.20m,底面标高为1.85m。三沙联围大多数具有外滩,没有外滩的堤段均设有1m高程的抛石,因此基本可以满足枯水期施工的需要。
水闸部分(三角闸)
1
图号SZ-SJ-01,工程特性表闸墩顶高程3.77m,其他剖面图中均标注为3.70m,铺装层面标高为3.76m,如何确定
飘板由柱中线出775mm,飘板150mm厚只配单层钢筋,1-1剖面图中100mm板厚有误,应为150mm。
7
图号SZ-SJ-25,闸门立面图中有锁定口,但其他图纸没有见到有锁定口大样图及尺寸标注,说明第七点,锁定横梁要求如何其他闸图纸也存在该问题。
补充锁定口大样图和锁定横梁要求
相关文档
最新文档
