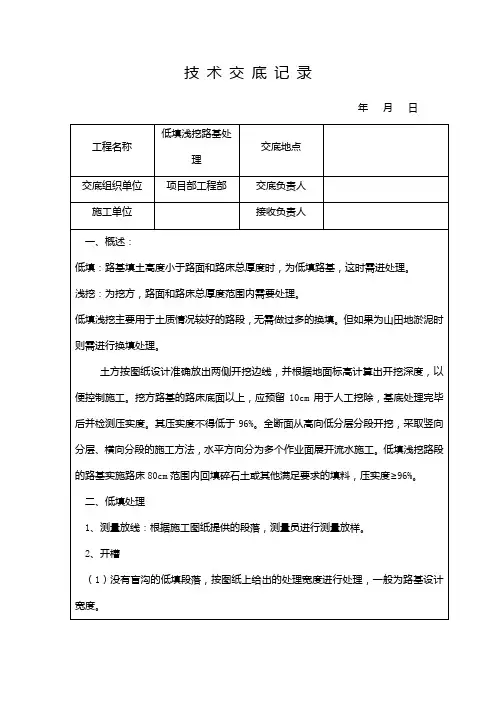

(完整版)低填浅挖技术交底

土方按图纸设计准确放出两侧开挖边线,并根据地面标高计算出开挖深度,以便控制施工。挖方路基的路床底面以上,应预留10cm用于人工挖除,基底处理完毕后并检测压实度。其压实度不得低于96%。全断面从高向低分层分段开挖,采取竖向分层、横向分段的施工方法,水平方向分为多个作业面展开流水施工。低填浅挖路段的路基实施路床80cm范围内回填碎石土或其他满足要求的填料,压实度≥96%。
二、低填处理
1、测量放线:根据施工图纸提供的段落,测量员进行测量放样。
2、开槽
(1)没有盲沟的低填段落,按图纸上给出的处理宽度进行处理,一般为路基设计宽度。
(2)有盲沟的段落,路槽开挖时需考虑渗沟尺寸一并开挖。
3、回填
按照设计宽度分层回填并压实,一般为40cm、20cm、20cm,在回填的同时,同步完成盲沟的施工。
技术交底记录
年月日
工程名称
低填浅挖路基处理
交底地点
交底组织单位
项目部工程部
交底负责人
施工单位
接收负责人
一、概述:
低填:路基填土高度小于路面和路床总厚度时,为低填路基,这时需进处理。
浅挖:为挖方,路面和路床总厚度范围内需要处理。
低填浅挖主要用于土质情况较好的路段,无需做过多的换填。但如果为山田地淤泥时则需进行换填处理。
(1)挖方路基高度小于50cm时,对路面层以下50cm范围进行开挖,并分层填筑
(2)使Байду номын сангаас填筑材料为继配碎石。
三、施工方法
施工方法按照路基开挖和填筑施工方法进行。山田地淤泥时需要进行换填处理。
四、按图施工说明
请核对图纸低填浅挖段落和现场测量进行施工。
接收负责人
年月日
编制:复核:签发:
三、浅挖处理
1、测量放线:根据施工图纸提供的段落,放好路堑边坡,开挖到设计线后,留出平台及边沟尺寸,然后按设计尺寸开路槽。
2、开槽
(1)没有盲沟的低填段落,按图纸上给出的处理宽度进行处理,一般为路基设计宽度。
(2)有盲沟的段落,路槽开挖时需考虑渗沟尺寸一并开挖。
3、回填
按照设计宽度分层回填并压实,一般为30cm、20cm,在回填的同时,同步完成渗沟的施工。具体如下:
合集下载

(完整版)低填浅挖技术交底

(完整版)低填浅挖技术交底
三、浅挖处理
1、测量放线:根据施工图纸提供的段落,放好路堑边坡,开挖到设计线后,留出平台及边沟尺寸,然后按设计尺寸开路槽。
2、开槽
(1)没有盲沟的低填段落,按图纸上给出的处理宽度进行处理,一般为路基设计宽度。
(2)有盲沟的段落,路槽开挖时需考虑渗沟尺寸一并开挖。
3、回填
按照设计宽度分层回填并压实,一般为30cm、20cm,在回填的同时,同步完成渗沟的施工。具体如下:
(1)挖方路基高度小于50cm时,对路面层以下50cm范围进行开挖,并分层填筑
(2)使用填筑材料为继配碎石。
三、施工方法
施工方法按照路基开挖和填筑施工方法进行。山田地淤泥时需要进行换填处理。
四、按图施工说明
请核对图纸低填浅挖段落和现场测量进行施工。
接收负责人
年月日
编制:复核:签发:
二、低填处理
1、测量放线:根据施工图纸提供的段落,测量员进行测量放样。
2、开槽
(1)没有盲沟的低填段落,按图纸上给出的处理宽度进行处理,一般为路基设计宽度。
(2)有盲沟的段落,路槽开挖时需考虑渗沟尺寸一并开挖。
3、回填
按照设计宽度分层回填并压实,一般为40cm、20cm、20cm,在回填的同时,同步完成盲沟的施工。
土方按图纸设计准确放出两侧开挖边线,并根据地面标高计算出开挖深度,以便控制施工。挖方路基的路床底面以上,应预留10cm用于人工挖除,基底处理完毕后并检测压实度。其压实度不得低于96%。全断面从高向低分层分段开挖,采取竖向分层、横向分段的施工方法,水平方向分为多个作业面展开流水施工。低填浅挖路段的路基实施路床80cm范围内回填碎石土或其他满足要求的填料,压实度≥96%。
技术交底记录
年月日
工名称

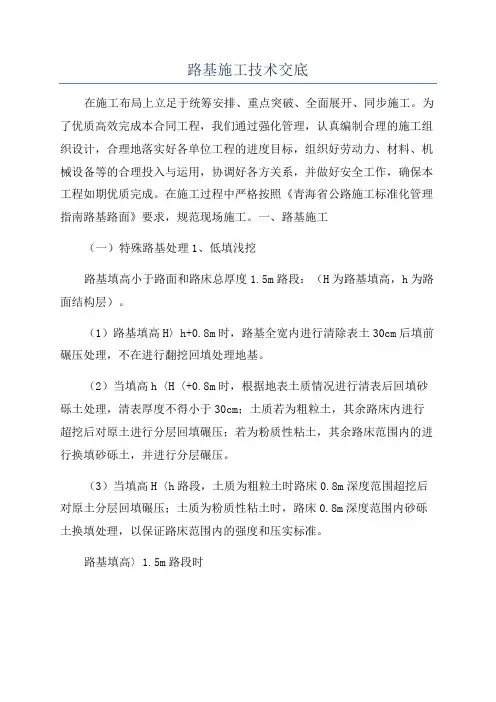

路基施工技术交底

路基施工技术交底

路基施工技术交底在施工布局上立足于统筹安排、重点突破、全面展开、同步施工。

为了优质高效完成本合同工程,我们通过强化管理,认真编制合理的施工组织设计,合理地落实好各单位工程的进度目标,组织好劳动力、材料、机械设备等的合理投入与运用,协调好各方关系,并做好安全工作,确保本工程如期优质完成。

在施工过程中严格按照《青海省公路施工标准化管理指南路基路面》要求,规范现场施工。

一、路基施工(一)特殊路基处理1、低填浅挖路基填高小于路面和路床总厚度1.5m路段:(H为路基填高,h为路面结构层)。

(1)路基填高H〉h+0.8m时,路基全宽内进行清除表土30cm后填前碾压处理,不在进行翻挖回填处理地基。

(2)当填高h〈H〈+0.8m时,根据地表土质情况进行清表后回填砂砾土处理,清表厚度不得小于30cm;土质若为粗粒土,其余路床内进行超挖后对原土进行分层回填碾压;若为粉质性粘土,其余路床范围内的进行换填砂砾土,并进行分层碾压。

(3)当填高H〈h路段,土质为粗粒土时路床0.8m深度范围超挖后对原土分层回填碾压;土质为粉质性粘土时,路床0.8m深度范围内砂砾土换填处理,以保证路床范围内的强度和压实标准。

路基填高〉1.5m路段时(1)当路基填筑高度大于1.5m路段,当地面横坡缓于1:5时,清除地表草皮及种植土后,直接填筑路堤,填筑路基应对基底采用振动碾压,待压实度大于90%后再填筑路基。

(2)当地面横坡为1:5-1:2.5时,原地面挖台阶,台阶处理宽度为2m,在填筑路堤。

2、城市道路路段,填方段:当路基填高H〉h+0.8m时,路基全范围内进行清除表土30cm表土后填前碾压处理,不在进行翻挖回填处理地基。

当填高h〈H〈h+0.8m时,根据地表土质情况进行清表后回填粗粒土处理,清表(包括人行道)厚度不超过30cm。

土质根据现场情况确定,清表及填前压实后压实度≥90%,同时应满足各层位要求的压实标准,路床范围压实度应≥96%。

(H为路基填高,h为路面结构层厚度)。

浅埋暗挖施工安全技术交底模板

浅埋暗挖施工安全技术交底模板

一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工时间:________________________二、施工安全目标1. 遵守国家有关安全生产法律法规,确保施工安全。

2. 严格执行施工安全技术交底制度,提高施工人员安全意识。

3. 预防各类安全事故的发生,确保施工顺利进行。

三、施工安全措施1. 人员培训与教育(1)对施工人员进行安全生产教育,提高安全意识。

(2)特种作业人员必须持证上岗,并配备安全防护用品。

(3)对施工人员进行安全技术交底,确保掌握施工安全操作规程。

2. 施工现场管理(1)施工场地设置:合理规划施工现场,确保施工场地安全、整洁。

(2)施工材料管理:严格按照材料验收制度,确保施工材料质量。

(3)施工设备管理:定期检查施工设备,确保设备安全可靠。

3. 施工过程安全措施(1)暗挖施工前,对地下管线、构筑物等进行详细调查,制定保护措施。

(2)施工过程中,加强监测,确保围岩稳定,防止坍塌。

(3)雨季施工期间,加强排水系统管理,确保施工安全。

(4)施工过程中,严格控制爆破作业,防止飞石伤人。

(5)施工人员必须佩戴安全帽、安全带等防护用品。

4. 临时用电安全(1)临时用电必须符合国家、行业相关标准。

(2)对临时用电线路、设备进行定期检查,确保安全可靠。

(3)电工值班、维修、电气安全技术交底等应记录建档。

四、施工安全责任1. 施工单位应建立健全安全生产管理体系,明确各级人员安全生产责任。

2. 项目经理、技术负责人、施工负责人等应切实履行安全生产职责。

3. 施工人员应严格遵守操作规程,发现安全隐患及时报告。

五、施工安全检查与验收1. 施工过程中,定期进行安全检查,发现问题及时整改。

2. 施工完成后,进行安全验收,确保工程质量、安全。

3. 安全验收合格后方可交付使用。

浅埋暗挖安全技术交底模板

浅埋暗挖安全技术交底模板

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工时间:____________________二、施工背景及目的1. 施工背景:本工程采用浅埋暗挖法进行施工,主要目的是确保施工过程中的安全、质量和进度。

2. 施工目的:通过本次安全技术交底,使全体施工人员充分了解浅埋暗挖施工的安全技术要求,提高安全意识,确保施工安全。

三、安全技术措施1. 人员管理(1)施工人员必须接受安全生产教育,熟悉本岗位操作规程和安全技术要求。

(2)特种作业人员必须持证上岗,并配备必要的安全防护用品。

(3)施工人员必须佩戴安全帽、安全带等个人防护用品。

2. 施工现场管理(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

(2)施工现场应保持整洁,合理规划施工区域,避免交叉作业。

(3)施工现场临时用电应符合国家、行业相关标准,并做好接地保护。

3. 暗挖施工技术要求(1)严格按照设计图纸进行施工,确保施工质量。

(2)施工前应进行详细的地质勘察,了解地下管线、构筑物等情况。

(3)根据地质勘察报告,制定合理的施工方案,确保施工安全。

(4)施工过程中,密切关注地质变化,发现异常情况立即停工,报告上级领导。

4. 防水、防坍塌措施(1)施工前,对暗挖区域进行排水、降水处理,确保地下水位降至施工面以下。

(2)施工过程中,加强对围岩的监控,发现裂缝、渗水等异常情况,及时采取措施处理。

(3)施工结束后,对暗挖区域进行回填、加固,确保施工安全。

5. 临时用电安全(1)临时用电线路应符合国家、行业相关标准,并定期检查、维护。

(2)施工现场应设置临时配电箱,并配备漏电保护装置。

(3)施工人员操作电器设备时,必须遵守操作规程,确保安全。

四、应急处理1. 发生安全事故时,立即停止施工,启动应急预案。

2. 保护现场,及时报告上级领导,并配合相关部门进行调查处理。

挖泥安全技术交底模板

挖泥安全技术交底模板

一、工程名称:[填写工程名称]二、交底日期:[填写交底日期] 年 [填写月份] 月 [填写日期] 日三、施工单位:[填写施工单位名称]四、分项工程名称:挖泥工程五、交底提要:为确保挖泥工程安全、高效进行,现将挖泥工程安全技术交底如下,请全体施工人员认真学习并严格执行。

六、交底内容:1. 工程概况挖泥工程主要涉及航道、水库、湖泊等水域的疏浚和整治。

工程内容包括挖泥、泥浆输送、泥浆处理等。

2. 安全技术措施(1)施工前的准备工作1)施工人员应熟悉工程图纸、施工方案和施工安全技术措施,掌握相关操作规程。

2)施工前,应对施工现场进行安全检查,确保施工环境符合安全要求。

3)对施工人员进行安全教育培训,提高安全意识。

(2)挖泥作业安全措施1)挖泥船应选择符合安全要求的船只,并确保船体结构完整、设备齐全。

2)挖泥船作业时,应保持船体稳定,防止倾覆。

3)挖泥船应配备救生衣、救生圈、消防器材等安全设施,并确保其有效使用。

4)挖泥船作业时,严禁超载,确保船舶载重不超过规定标准。

5)挖泥船作业时,应保持航行安全距离,防止与其他船只发生碰撞。

(3)泥浆输送安全措施1)泥浆输送管道应选用耐压、耐腐蚀的材料,确保管道安全可靠。

2)泥浆输送管道连接处应牢固,防止管道破裂。

3)泥浆输送过程中,应保持管道畅通,防止泥浆倒灌。

4)泥浆输送作业时,应配备专人监护,确保作业安全。

(4)泥浆处理安全措施1)泥浆处理设施应定期检查、维护,确保设施正常运行。

2)泥浆处理过程中,应防止泥浆泄漏、溢出,避免污染环境。

3)泥浆处理作业时,应保持现场通风良好,防止有害气体积聚。

(5)施工现场安全管理1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

2)施工现场应设置安全通道,确保人员、物资的畅通。

3)施工现场应设置临时休息区,为施工人员提供休息场所。

4)施工现场应配备必要的安全防护设施,如安全网、防护栏等。

3. 应急措施(1)发生事故时,应立即停止作业,并采取紧急措施,确保人员安全。

全套低填浅挖施工技术交底(通用)

全套低填浅挖施工技术交底(通用)
11、整平后,当混合料的含水量为最佳含水量或略大于最佳含水量时,立即用振动压路机配合三轮压路机在结构层全宽内进行碾压。直线段,由两侧向路中心碾压;平曲线段,由内侧向外侧进行碾压。碾压时,重叠1/2轮宽,后轮必须超过两段的接缝处,严禁压路机在已完成的或正在碾压的路段上调头或急刹车,应保证灰土层表面不受破坏。先用振动压路机静压一遍,再强振三遍,然后用静力式压路机碾压三遍。碾压过程中,如有“弹簧”、松散、起皮等现象,应及时翻开重新拌和或用其他方法处理,使其达到质量要求。
施工技术交底签到表
姓名
所在单位
签字
6、对摊铺的土整平后,应用压路机碾压1~2遍,使其表面平整,并有一定的压实度。
7、根据试验确定的石灰土的配合比、最大干密度以及石灰土的宽度和厚度,计算出每延米石灰用量,用自卸车将石灰运卸至整好的素土上,人工将灰土摊铺均匀。
8、采用路拌机机进行拌和,拌和过程中设专人跟随拌和机检查拌和深度,保证拌和深度达到设计要求。混合料拌和均匀后应色泽一致,没有灰条、灰团等现象。
3、施工现场无关不员不得私自动用施工设备、电力机械、不得擅自点火做饭,接线接灯,使用电热器材具。
4、进入施工现场的机械设备,必须布局合理、安装牢固,并配备必要的安全
警示标志和设置操作规程牌。
5、施工范围内的出入口应有醒目的安全标记,禁止无关车辆与闲杂人员出入。
6、场地内应在合适的地方设置一定数量的质量、安全标语、标牌、彩旗。
冲击碾压施工的允许偏差、检验数量及检验方法
检验项目
质量要求
检验数量
检验方法
沉降量检查
符合设计要求
以试验段确定
水准仪测量
压实度检测
碾压面下1米范围内不低于91%
按设计及规范要求
压实度试验

低填浅挖路基技术交底

低填浅挖路基技术交底一、背景近年来,随着城市建设不断发展,道路建设作为基础设施建设的重要组成部分,也日益受到关注。

在很多城市中,因为地质条件和用地限制等原因,部分道路建设需要采用低填浅挖路基技术。

这种技术虽然看似简单,但是实际操作过程中需要掌握一定的工艺和技能,才能保证道路的稳定性和安全性。

因此,在进行低填浅挖路基技术施工前,需要对相关技术进行交底和培训,以确保施工质量和效果。

二、工艺流程低填浅挖路基技术是一种在地基工程中常用的路基处理方式,其基本流程如下:1.测量首先需要对施工区域进行详细的测量和勘察工作,以确定工程任务和施工方式。

在测量时需要注意地质情况、水文环境以及周围建筑物等因素,详细勘察施工区域的地形图、地质情况。

2.清理将施工现场进行清理,保证施工区域没有杂物。

3.挖掘挖掘出浅埋在地表以下一定深度的坑槽。

在挖掘过程中需要注意随时观察土质情况,避免出现塌方等意外情况。

4.填土在挖出的坑槽中填充适当的土方。

在填充土方时需要按照不同深度对土方进行分层夯实,以保证填土均匀、牢固。

5.浇灌在填土夯实后,在路基上进行浇灌,以固定土方。

在浇灌时需要考虑水量和速度的合理控制,避免造成路基表面坑洼或滑动。

6.整平在浇灌完成后进行整平工作,以确保道路路面平整、流畅。

三、技术要点低填浅挖路基技术虽然基本流程简单,但是在实际操作中需要注意以下要点:1.地质情况在进行测量和挖掘过程中,需要密切关注地质情况,特别是地下水情况。

在进行填土和浇灌时,需要充分考虑地下水的影响。

2.土壤性质对挖出的土壤进行分类和评价,以确定适当的填土。

在填土时需要控制土壤的含水率和夯实程度,以保证均匀、稳定。

3.浇注水量在进行浇注时,需要根据土壤性质和深度等因素控制水量和流速,以避免浇注水量不足或过多造成路基表面坑洼或滑动。

4.施工环境在进行低填浅挖路基技术施工时,需要注意施工环境,避免影响周围的建筑物或其他设施。

同时需要遵守当地的环境法规,保护环境。

浅土方开挖安全技术交底模板

一、交底目的为确保浅土方开挖作业安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。

二、适用范围本交底适用于所有进行浅土方开挖的施工项目。

三、交底内容1. 人员要求- 工人入场前必须进行三级安全教育,经考试合格后,方可进入施工现场。

- 所有人员进入施工现场必须佩戴合格的安全帽,系好下颚带,锁好带扣。

2. 施工现场安全措施- 施工现场的坑、井必须设置围挡和安全标志,并设专人负责。

- 施工现场严禁吸烟,并设置消防器材。

3. 机械设备安全- 施工机械应符合要求,防护装置必须齐全可靠。

- 挖掘机施工时,严禁人员在回转半径内逗留、行走和作业。

4. 施工工艺安全- 土方开挖必须严格按照施工组织设计和土方开挖方案进行。

- 弃土应及时运至施工区域以外,随运随清。

- 雨季施工时,应采取防止滑坡、流沙的措施。

5. 边坡安全- 开挖深度超过1.5米,应设人员上下坡道和爬梯,以免发生坠落。

- 开挖深度超过2米,必须在边沿设两道1.2-1.5米高护身栏杆,危险处夜间应设红色标志灯。

- 任何人严禁在坑底休息。

6. 排水措施- 基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,保证边坡的稳定。

7. 照明措施- 夜间挖土时,施工场地应有足够的照明。

8. 监控措施- 土方施工中,施工人员要经常注意边坡是否有裂缝,一旦发现,立即停止一切作业,待处理和加固后方可进行施工。

9. 指挥与协调- 开挖土方时,应有专人指挥,防止机械伤人或坠土伤人,挖土机的工作范围内,不准进行其他工作。

- 基坑边1米以内不得堆土、堆料、停置机具。

- 基坑开挖时,两人操作间距应大于2.5米。

多台机械开挖,挖土机间距应大于10米。

在挖土机工作范围内,不许进行其他作业。

10. 施工记录- 施工过程中应做好施工记录,包括施工时间、施工人员、施工内容、安全隐患等。

四、交底要求1. 施工单位应将本交底内容张贴在施工现场显眼位置,确保施工人员熟悉掌握。

浅基坑安全技术交底模板

一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、分项工程名称:[填写分项工程名称]四、施工部位:[填写施工部位]五、交底日期:[填写交底日期]六、交底人:[填写交底人姓名及职务]七、被交底人:[填写被交底人员姓名及工种]八、交底内容:1. 施工前的准备工作:- 所有参与浅基坑施工的人员必须熟悉本安全技术交底内容,并经过培训,确保安全操作。

- 施工现场应设置明显的安全警示标志,包括危险区域警示、施工区域警示等。

- 施工前,应对施工现场进行清理,确保无障碍物,地面平整,便于施工。

2. 基坑开挖安全要求:- 基坑开挖应按照设计图纸进行,不得擅自改变开挖形状和深度。

- 开挖过程中,应密切关注周围环境变化,如发现边坡有裂缝、滑动等异常情况,应立即停止施工,并采取应急措施。

- 挖土作业应从上至下,分层分段依次进行,不得挖到底脚线成掏洞。

- 坑内积水应及时排除,防止浸泡坑槽造成塌方。

3. 基坑支护与加固:- 根据基坑深度、土质条件、地下水位等因素,选择合适的支护方式,如土钉墙、锚杆支护等。

- 支护结构应确保其稳定性,防止因支护不当导致的坍塌事故。

- 支护结构施工完成后,应进行验收,确认合格后方可进行下一步施工。

4. 施工机械与设备安全:- 施工机械与设备应定期进行检查、保养,确保其处于良好状态。

- 施工过程中,操作人员应严格按照操作规程进行操作,确保安全。

- 施工现场应设置安全防护设施,如防护栏杆、安全网等,防止人员坠落。

5. 现场安全防护措施:- 施工现场应设置安全通道,保证人员、物资的通行安全。

- 交叉作业时,应设置安全隔离设施,防止人员碰撞。

- 施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。

6. 应急处理措施:- 制定应急预案,明确应急组织机构、职责、程序等。

- 定期进行应急演练,提高应对突发事件的能力。

- 发生安全事故时,应立即启动应急预案,采取有效措施进行处置。

技术交底记录(完整版)

技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录
技术及安全交底记录。
