水泵房施工组织设计(1)(完整版)

目录1 编制依据2 工程概况3 施工部署4 施工准备5 施工技术方案6 质量保证体系、质量保证措施7 施工现场平面布置图、施工机械设备、材料进场计划及劳动力进场计划和组织8 施工进度计划网络图和工期保证措施9 安全生产、文明施工保证措施10雨季施工措施11 特殊施工工艺、新技术施工措施附图一施工总平面布置图附图二施工进度计划网络图附表三劳动力进场计划表附表四材料进场计划表附图五投入本工程主要施工机械及检测仪器附表六承包本工程设立的组织机构生活及消防水池、循环水池及联合泵房工程一、编制依据生活及消防水池、循环水池及联合泵房工程招标文件。

活及消防水池、循环水池及联合泵房工程施工图纸。

中华人民共和国国家标准(GB50300)建筑工程施工和验收规范及检验标准。

ISO9002质量认证体系文件的《质量手册》、《程序文件》和作业指导书。

本工程施工现场实际情况结合本单位同类工程的施工经验。

二、总体概述:本工程地基承载力特征值Fpa为200KPa,抗震设防烈度为六度。

泵房为砖条形基础,轴线尺寸21.82×5.04,共一层,建筑面积110m2,±0.000以下墙体采用Mu10机制实心砖M5水泥砂浆砌筑,±0.000以上墙体采用Mu10机制实心砖,M5混合砂浆砌筑水泥砂浆地面,三毡四油卷材防水屋面,外墙刷白色涂料,内墙石灰砂浆。

水池、吸水井为钢筋混凝土结构,其中水池1000m3二座,混凝土强度等级:垫层C15,其他C30。

三、施工现场平面布置和临时设施、临时道路布置3.1质量目标——合格本工程质量目标为符合中华人民共和国国家标准(GB50300)验收规范、标准。

如业主有优质工程要求,优良等级(局优、市优等)可根据甲方要求编入合同文件,确保优质优价。

建立建全质量保证体系,制定相应质量措施,完善质量管理制度并坚决执行确保工程质量目标顺利实现。

3.2安全生产目标——安全生产无事故建立健全安全保证体系,制定详尽安全措施,严格管理,确保本工程不发生重大安全事故。

严格按照有关安全管理规定及安全操作规程作业,杜绝重伤和死亡事故,减少轻伤。

3.3文明施工目标——创文明工地按照国家、省市有关文明施工方面的规定,力争规建“市级文明工地”先进称号。

3.4工期目标—40日历天根据本单位施工实力及同类工程施工经验,确保济宁金威水泥有限公司的生活及消防水池、循环水池及联合泵房工程40日历天完成。

本工程新技术、新材料应用项目:电渣压力焊、砼外加剂、脱模剂、砼界面剂等。

四、施工进度计划和各阶段的保证措施4.1组织准备由项目部落实施工队,明确各班组在施工中的任务与职责,签订各项任务书。

明确质量控制目标、检查、管理制度,确保该工程达到施工目标的部署。

对所有上岗人员,进行岗前培训,及三级安全教育,学习有关安全法规,以提高全员的质量、安全意识和实际操作水平,所有人员经考核合格后,方可上岗。

4.2技术准备组织所有工程技术管理人员,熟悉图纸,做好各分部分项工程技术交底,学习有关技术资料。

提前进行各类施工材料检验、试验。

提前做好工程定位放线工作。

轴线、标高控制桩必须用砼围包或砌砖围护。

4.3材料、机械、设备准备编制材料采购计划,选择合格供应商。

按照施工机械配置表,组织落实施工机械进场,并在进场前全面进行检修。

对钢筋、模板进行施工放样,确定数量并核定进场时间。

对所选用的计量、测量设备进行校验、送审。

本工程材料供应计划详见附表四;拟投入本工程的施工机械、检测仪器详见附表五;4.4现场准备根据甲方提供施工总平面布置图和水准点,现场建立轴线标高控制网,绘制测量基础布置图,以确保施工测量工作的准确性。

根据业主审核批准的施工总平面布置图搭建临时生产、办公用房,搭设砼搅拌台和钢筋棚,木工棚等其它临时设施。

布设临时施工用水、电、通讯线路,修建临时道路(结合永久性道路),硬化场地,使施工现场做到“四通一平”。

五、各分部分项工程的施工方案和质量保证措施5.1施工测量轴线控制网测设,利用甲方提供总平面图和水准点,在场区内布设轴线控制网和标高控制网,其图形闭合差应小于5秒,最弱点平面位移应小于5mm。

在基础施工前,将控制轴线测设在新建楼有效范围内,并用龙门桩作为标识,待基础施工时,以龙门桩为基准点,用经纬仪将控制轴线直测于基坑内。

高程的测设和传递:利用水准仪、标尺和钢尺沿角向上传递,每次测量时投测的楼层标高应进行全面检查。

施工至±0.00时,利用所建立的水准控制网,将其标高测设于各角柱处,用红油漆做成“标识”。

沉降观测:施工过程中,沉降观测位置,设在室外±0.1处,式样“+”。

主体施工时,每施工好一层,进行一次沉降观测,做好记录。

在结构封顶,竣工交付使用后,尚应继续进行观测和做好记录。

根据沉降记录,绘制施工期间时间、位置、沉降量关系曲线图,作为工程技术资料提高给甲方。

5.2分项工程施工技术方案选择土方工程:拟用挖掘机为主,人工辅助开挖。

挖出的土除留足回填外,多余部分运至闲置地点堆放。

砼工程:由实验室提供配合比,施工现场计量、搅拌。

水平运输采用机动翻斗车运至浇注地点,装入手推翻斗运至提升架。

垂直运输采用提升架送至浇注楼层。

模板工程:梁、柱全部采用组合钢模,板采用大模板施工,圆弧处采用木模,根据工期要求一次性配置模板及支撑系统至三层。

钢筋工程:基础、池体及上部钢筋全部现场加工绑扎。

5.3分部分项工程施工方法土方工程:基坑开挖采用机械开挖,人工修整,其中水泵房机械挖土部分为设备基础底,余下独立基础部分采用人工开挖,具体放坡情况根据现场实际情况定,留足工作面及坑底集排水的地方。

土方回填采用分层回填对称夯实的作法,并控制好回填土粒径,含水率确保回填土的密实度。

模板工程:本工程采用组合式钢模板、钢管支撑,局部用木模镶嵌补缺。

实施施工前编制模板施工方案:保证模板及支撑有足够的强度、刚度、稳定性,保证构件不变形。

支模前先放出轴线,及构件边线,保证构件的轴线位置及尺寸。

水池池壁支模时用钢模,并用φ10间距500的穿墙螺栓固定,保证池壁厚度,螺栓按规定焊止水环,所有洞口处要预先安装防水套管,预埋件固定位置准确。

模板安装完毕检查:轴线尺寸、标高、梁截面尺寸、板厚及预埋件等,保证误差在规范允许范围内。

钢筋工程:钢筋现场加工、制作、绑扎。

现场绑扎时,先划线,后摆筋、穿筋、绑扎,最后安放专用垫块,弹线时,注意间距、数量、标明加密箍筋位置。

板筋先摆主筋,后摆负筋,梁先摆筋先摆纵筋。

摆放有焊接接头和绑扎接头的钢筋时,其接头位置同一截面接头数量,搭接长度按现行施工规范规定执行。

柱纵筋采用电渣压力焊接长,梁底部受拉钢筋采用闪光对焊接长,上部钢筋采用电弧接长。

钢筋交叉点采用铁丝扎牢,双向板全部扎牢,单向板外围两行全扎,中间部分间隔绑扎。

所有箍筋与受力钢筋垂直设置,箍筋弯钩叠合处,沿受力钢筋方向错开布置。

为保证保护层厚度,垫块预制时厚度要准确,强度要保证,柱、池壁等处的垫块用铁丝扎牢。

钢筋安装完毕、检查级别、直径、形状、尺寸、根数、间距、锚固长度等是否符合设计要求。

混凝土工程:本工程混凝土现场搅拌,根本配合比通知单,结合现场滑料含水率实际情况,进行现场施工配合比计计算,保证混凝土的强度等级等水灰比,水泵泵房采用普通混凝土、水池及吸水井采用防水混凝土,掺加一定量的防水剂。

水池池底浇筑时不留施工缝,施工缝留在池壁处,施工缝处埋钢板止水带,池壁拆模时注意穿墙螺栓不受太大外力,防止池壁渗水。

拆模后即时养护。

砌体工程:墙体采用MU10机制实心砖,±0.000以下M5水泥砂浆砌筑,±0.000以上M5混全砂浆砌筑。

采用一顺一丁砌法。

先抄平、弹线、定出墙身位置、门窗洞口位置,然后摆放尽可能少砍砖,不出现通缝。

立皮数杆、挂线,定出灰缝厚度,及梁底镶砌位置,最后砌筑勾缝。

墙体与柜架柱连接处拉结筋要位置准确、质量可靠。

粉刷工程:先把墙体等表面清理干净,水池、池壁处穿墙螺栓用手持切割机,切掉磨平,检查门窗框位置是否正确,与墙体连接是否可靠,连接处的缝隙用麻刀水泥砂浆分层嵌塞密实。

施工孔洞管线沟槽堵塞填平密实,检查基体表面平整度并对凹凸太大部位凿补平整,阴阳角找方,然后沿置标筋,最后粉刷。

水池一遍成活,水泵房二遍成活。

六、质量保证体系和质量检测措施6.1完善质量保证体系工程施工中将严格按照我处ISO9002质量认证体系进行管理。

严格按照我处制定质量管理和质量保证系列标准,规范全体施工人员的行为。

建立健全质量管理的组织机构和质量保证体系,配备足够的质量管理人员,制定严格的质量保证措施,确保质量目标实现。

质量目标:质量合格,争创局级以上优质工程。

质量管理体系:三级管理:项目部、连队、班组。

质量管理制度:质量管理人员的设岗,建立健全管理人员质量岗位责任制。

1)项目经理质量岗位责任制:项目经理是工程质量管理工作的领导者、组织者,对工程质量负有直接责任,是工程质量的第一责任人。

正确处理工程质量和进度的关系合理安排施工,确保工程达到目标。

抓好质量意识的教育工作,提高项目所有人员的质量意识。

组织本项目开展“三检”活动,推行样板制。

2)项目副经理质量责任制:每周组织一次项目质量分析会,针对主要问题组织攻关。

督促质检人员,并参加质量检查、验收、评定工作。

监督质量奖罚制度的实施情况。

3)总工程师质量责任制贯彻执行国家颁发的各项技术规范、规程,并在施工中严格督促检查。

制定质量预控措施,主持技术交底,做好工程技术资料、质量保证资料、评定资料收集、分类及整理。

组织各分部工程质量验收,审批材料使用。

4)质量检查员质量责任制对分项、分部、单位工程进行质量检查与验收并建立台帐,对不合格的分项工程有权制止班组结算工资。

检查原材料、成品、半成品的质量,有权制止不合格材料进场。

参于技术交底并督促落实。

5)财务负责人的质量责任制监督采购材料是否符合质量要求,对不合格材料有权拒付款项。

及时组织提供保证质量的措施经费。

及时兑现质量奖惩。

6)施工负责人质量责任制熟悉掌握本工种施工技术规程和要领,严格按质量验评标准进行工程验收。

学习技术交底书有关内容,并向作业队进行质量交底,施工中及时纠正作业人员的错误施工方法,督促各道工序按质按量完成。

7)作业队(组)长质量责任制对本队(组)人员经常进行“质量第一”的思想教育,树立“下一道工序就是用户”的思想,全面负责本队(组)质量的自检、互检、交接检,杜绝质量事故的发生。

听取质量检验和技术人员指导,随时纠正违章作业,对不合格的工序,坚持上道不交,下道不接。

抓好样板实施,并组织推广样板技术要领和操作要点。

6.2建立验收制度工序验收:工序验收包括工作面验收和工序完成后的验收,实行操作人员定岗定位制度,凡具备条件的均挂牌。

下班前,操作人员应自检自查,及时纠正存在问题,质检员巡查,工序完成后,项目质检人员进行验收,符合优良标准后方可进行下道工序施工。

合集下载

水泵房工程施工方案

水泵房工程施工方案

一、工程概况水泵房工程位于某住宅小区内,主要功能是为小区提供生活用水。

水泵房占地面积约100平方米,建筑面积约80平方米。

工程主要包括水泵房主体结构、给排水系统、电气系统、通风系统等。

二、施工组织设计1. 施工进度安排(1)施工准备阶段:10天(2)主体结构施工阶段:30天(3)给排水系统施工阶段:20天(4)电气系统施工阶段:15天(5)通风系统施工阶段:10天(6)竣工验收阶段:5天总计:90天2. 施工人员组织(1)项目经理:1人(2)技术负责人:1人(3)施工员:2人(4)质检员:1人(5)安全员:1人(6)施工班组:20人三、施工方案1. 主体结构施工(1)基础施工:首先进行场地平整,然后进行基础垫层施工,垫层厚度为100mm,采用C15混凝土浇筑。

基础施工完成后,进行基础梁、柱、墙的钢筋绑扎及模板支设,最后进行混凝土浇筑。

(2)屋面施工:屋面采用现浇混凝土结构,钢筋绑扎及模板支设完成后,进行混凝土浇筑。

2. 给排水系统施工(1)给水系统:首先进行给水管材、管件、阀门等材料的采购及检验,然后进行给水管道的布置及施工。

管道采用热镀锌钢管,管道敷设应满足规范要求,并做好试压、冲洗工作。

(2)排水系统:排水管道采用PVC-U排水管,管道敷设应满足规范要求,并做好试压、冲洗工作。

3. 电气系统施工(1)配电箱安装:配电箱采用铁制配电箱,安装位置应满足用电需求,并做好接地处理。

(2)电缆敷设:电缆采用铜芯电缆,敷设时应符合规范要求,并做好电缆标识。

4. 通风系统施工(1)通风管道:通风管道采用镀锌钢板制作,管道敷设应满足规范要求。

(2)风机安装:风机安装位置应满足通风需求,并做好风机与管道的连接。

四、质量控制措施1. 严格控制材料质量,确保所用材料符合设计要求。

2. 严格按照施工规范进行施工,确保施工质量。

3. 加强施工过程中的质量控制,做好隐蔽工程验收。

4. 做好施工过程中的安全防护措施,确保施工安全。

消防水池及泵房施工组织设计方案

消防水池及泵房施工组织设计方案

消防水池及泵房施工组织设计方案一、项目概况为了满足工业园区的消防用水需求,设计建造一个消防水池及泵房。

消防水池容量为500立方米,泵房需安装消防水泵并配置自动监控系统,以实现消防用水自动化控制。

本方案将对消防水池及泵房的施工组织方案进行详细设计和安排。

二、施工组织方案设计1.施工目标及原则-安全第一:施工过程中要严格遵守安全操作规程和消防安全规定,保证施工人员的人身安全;-进度保障:配备一支技术过硬、熟练操作的施工队伍,通过合理分工、科学调度,确保施工进度;-质量控制:严格按照规范、设计要求和验收标准进行施工,确保施工质量,防止质量事故发生;-环境保护:遵守环境保护法律法规,对施工现场进行合理环保措施;-经济合理:科学安排施工工艺及人力资源,降低施工成本。

2.施工流程和工序(1)前期准备工作-制定消防水池及泵房施工方案;-准备所需施工材料和设备;-确定施工队伍和岗位职责;-组织施工人员进行安全技术培训。

(2)土方开挖-根据设计图纸确定消防水池的开挖尺寸;-制定土方开挖方案,包括开挖顺序、开挖深度等;-采取必要的安全措施,在土方开挖过程中确保施工人员的安全;-按照设计要求进行土方开挖。

(3)混凝土浇筑-制定混凝土浇筑方案,包括浇筑顺序、浇筑厚度等;-配置好混凝土搅拌设备,并对设备进行检查和保养;-在混凝土浇筑过程中,按照设计要求控制混凝土的质量和浇筑工艺。

(4)设备安装-安装消防水泵、管道和阀门等设备;-进行设备的调试和试运行;-安装消防水泵房的自动监控及控制系统。

(5)工程验收-进行消防水池及泵房的竣工验收;-准备相关竣工资料和文件;-报送相关部门进行验收,取得竣工验收合格证书。

三、项目组织管理1.人员分工和职责-项目经理:负责项目的全面管理和组织,包括施工进度、质量、安全等;-安全员:负责安全管理和安全培训,确保施工人员的安全;-质量员:负责质量管理和质量验收,确保施工质量;-施工人员:按照施工任务和要求,进行施工作业。

泵房施工组织设计方案

泵房施工组织设计方案

泵房施工组织设计方案1. 项目背景本施工组织设计方案旨在详细描述泵房施工的安排和流程,以确保项目的顺利进行。

2. 项目概述- 泵房施工地点:(填写泵房所在位置)- 泵房施工时间:(填写施工开始和结束时间)- 泵房施工规模:(填写泵房的净建筑面积等)3. 施工组织管理机构- 公司:(填写承建公司名称)- 项目经理:(填写项目经理姓名)- 施工经理:(填写施工经理姓名)- 安全员:(填写安全员姓名)4. 施工阶段划分4.1 前期准备阶段- 负责人:项目经理- 包括:- 泵房设计审查- 材料采购计划- 施工人员招聘- 设备准备4.2 地基处理阶段- 负责人:施工经理- 包括:- 地基勘察- 地基处理方案制定- 地基施工调度4.3 主体结构施工阶段- 负责人:施工经理- 包括:- 泥土搬运和浇筑- 钢筋安装- 混凝土浇筑- 结构检验4.4 安装调试阶段- 负责人:施工经理- 包括:- 设备安装- 管道连接- 调试和检测4.5 竣工验收阶段- 负责人:施工经理- 包括:- 设备运行测试- 泵房功能验收5. 施工现场管理与安全措施- 施工现场应设立标志牌,明确工地安全注意事项- 工人应佩戴安全帽和相关防护装备- 施工现场应定期进行安全检查,并记录相关问题及整改情况6. 进度控制与质量保证- 施工现场应制定详细的进度计划,并定期进行检查和更新- 施工过程中,应严格按照相关标准和规范进行施工,确保质量合格- 定期组织质量检查,及时发现和解决施工中存在的问题7. 组织设计方案评审及更新- 组织设计方案应提交相关部门进行评审,确保合规- 如有变更或更新需求,应及时更新组织设计方案并重新评审8. 施工组织设计方案的特殊要求- (根据具体项目情况列举相关特殊要求)以上是泵房施工组织设计方案完整版。

如有疑问,请随时与负责人联系。

感谢您的配合!。

水泵站施工组织设计(完整版)

水泵站施工组织设计(完整版)

第一章工程概况1.1 工程概况德州经济开发区提水泵站是为解决开发区的袁桥、赵虎等乡镇的农业用水问题而建的提水泵站,该泵站位于袁桥乡程官屯村附近老马颊河上,安装闸下9.68km的马颊河左岸,该泵站马颊河提水,设计提水流量10m3/s,设4台立式轴流泵,扬程4.6米,配套400V低压电机,单机功率185KW,总功率740KW,泵室中间设一孔2.5×3的自流涵洞。

泵室上设主厂房和副厂房,主厂房设置电机,副厂房为配电设施。

泵室接钢筋混凝土出水池,出水池后接消力池和海漫,最后接防冲槽。

1. 2 合同项目和主要工程量1.2.1 提水泵站土建工程土方开挖与回填、引水口砌石、泵房下部结构、进水闸、前池、工作桥、泵房上部结构等。

1.2.2 机电设备及安装工程闸门启闭机购置与安装、水泵安装、电气设备购置与安装、起重机购置与安装等。

1.2.3 其他招标文件要求的其他由我方施工的内容。

1.3 现场自然条件本地区属于暖温带半湿润季风气候区,多年平均气温12.8℃,最高气温43℃,最低气温-27℃,冰冻层深在0.5米左右,多年平均结冰天数86.7天,全年无霜期200-220天。

多年平均蒸发量1279毫米,多年平均降雨量584毫米,汛期雨量占全年降雨量的70%以上。

常年主导风向为西南风及东北风,风速可达33米/秒。

第二章施工总体规划2.1 编制依据(1)德州经济开发区提水泵站工程招标文件及已提供的施工图纸;(2)有关现行行业标准及规范;(3)标前会及现场考察情况;(4)本单位在类似工程施工中成熟的施工技术及经验;(5)本单位可调动的设备、人员等资源;(6)目前国内较先进的类似工程施工设备及工艺、技术等。

2.2 施工进度、质量、安全及文明施工总目标(1)施工进度目标抓住工程施工的重点、难点,加强与其它投标段的配合协作,统筹兼顾组织好项目施工;以确保工期为目标,优化施工方案,制定切实有效的工期保障措施,合理安排好施工程序;新购一批先进的施工设备,强化成龙配套的机械化作业,提高施工进度保证率,确保实现关键项目施工控制性工期目标。

泵房施工组织设计

泵房施工组织设计

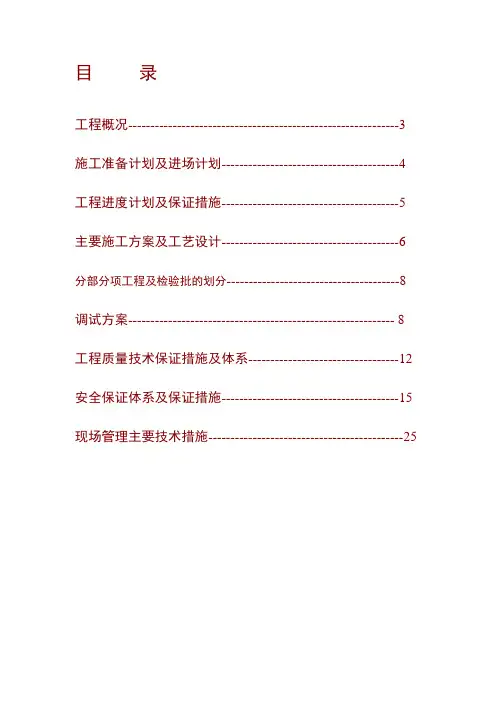

目录工程概况-------------------------------------------------------------3 施工准备计划及进场计划----------------------------------------4 工程进度计划及保证措施----------------------------------------5 主要施工方案及工艺设计----------------------------------------6分部分项工程及检验批的划分---------------------------------------8调试方案------------------------------------------------------------ 8 工程质量技术保证措施及体系----------------------------------12 安全保证体系及保证措施----------------------------------------15 现场管理主要技术措施--------------------------------------------25施工组织设计一.工程概况(一)工程简介:力旺·弗朗明哥五期B1区36号楼消防泵房设备安装工程施工。

(二)工程特点:1、施工技术、质量要求高本工程所用设备专业性强,安装要求高质量,且须保证设备设施的严密性、可靠性、安全性,保证设备功能与使用效果两者的完善与协调。

2、工程施工周期短本工程安装工程量较大,为了缩短工期,必须合理组织各种材料采购和设备订货,安排有多年施工经验、技术全面的施工队伍进场,结合科学的管理和先进的加工技术,提高工作效率,缩短施工周期。

(三)本工程执行技术规范和标准:本工程执行中国国家规范和国家行业标准施工1、《建筑设计防火规范》GB50016-20062、《建筑工程施工质量验收统一标准》GB50300-20013、《建筑电气工程施工质量验收规范》GB50303-20024、《高层民用建筑设计防火规范》GB50045-955、设计蓝图(四)质量、安全、工期目标一.质量目标:竣工验收一次合格率100%,优良率95%以上。

泵房施工组织设计(完整已排版)

泵房施工组织设计(完整已排版)

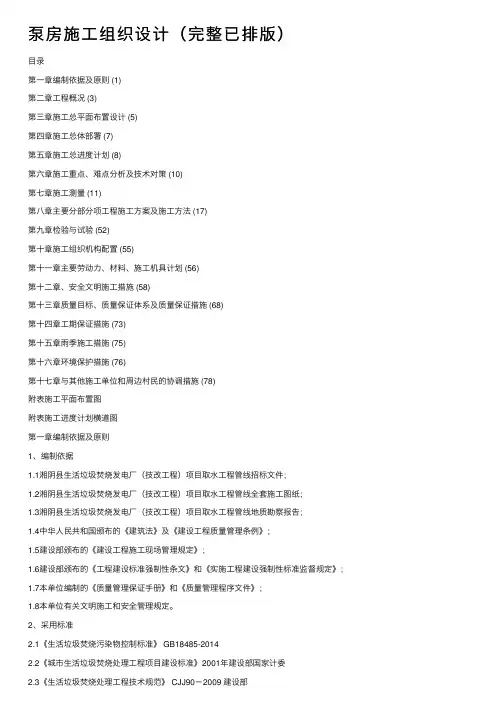

泵房施⼯组织设计(完整已排版)⽬录第⼀章编制依据及原则 (1)第⼆章⼯程概况 (3)第三章施⼯总平⾯布置设计 (5)第四章施⼯总体部署 (7)第五章施⼯总进度计划 (8)第六章施⼯重点、难点分析及技术对策 (10)第七章施⼯测量 (11)第⼋章主要分部分项⼯程施⼯⽅案及施⼯⽅法 (17)第九章检验与试验 (52)第⼗章施⼯组织机构配置 (55)第⼗⼀章主要劳动⼒、材料、施⼯机具计划 (56)第⼗⼆章、安全⽂明施⼯措施 (58)第⼗三章质量⽬标、质量保证体系及质量保证措施 (68)第⼗四章⼯期保证措施 (73)第⼗五章⾬季施⼯措施 (75)第⼗六章环境保护措施 (76)第⼗七章与其他施⼯单位和周边村民的协调措施 (78)附表施⼯平⾯布置图附表施⼯进度计划横道图第⼀章编制依据及原则1、编制依据1.1湘阴县⽣活垃圾焚烧发电⼚(技改⼯程)项⽬取⽔⼯程管线招标⽂件;1.2湘阴县⽣活垃圾焚烧发电⼚(技改⼯程)项⽬取⽔⼯程管线全套施⼯图纸;1.3湘阴县⽣活垃圾焚烧发电⼚(技改⼯程)项⽬取⽔⼯程管线地质勘察报告;1.4中华⼈民共和国颁布的《建筑法》及《建设⼯程质量管理条例》;1.5建设部颁布的《建设⼯程施⼯现场管理规定》;1.6建设部颁布的《⼯程建设标准强制性条⽂》和《实施⼯程建设强制性标准监督规定》;1.7本单位编制的《质量管理保证⼿册》和《质量管理程序⽂件》;1.8本单位有关⽂明施⼯和安全管理规定。

2、采⽤标准2.1《⽣活垃圾焚烧污染物控制标准》 GB18485-20142.2《城市⽣活垃圾焚烧处理⼯程项⽬建设标准》2001年建设部国家计委2.3《⽣活垃圾焚烧处理⼯程技术规范》 CJJ90-2009 建设部2.4《环境空⽓质量标准》 GB3095-20122.5《地表⽔环境质量标准》 GHZB1-20022.6《固体废弃物浸出毒性浸出⽅法》 GB50856-19972.7《⼯业企业⼚界噪声标准》 GB12348-20082.8《城市区域环境噪声标准》 GB3096-20082.9《污⽔综合排放标准》 GB8978-19962.10《恶臭污染物排放标准》 GB14554-932.11《建筑桩基技术规范》 JGJ94-20082.12《建筑地基处理技术规范》 JGJ79-20122.13《基桩⾼应变动⼒检测规程》 JGJ106-972.14《建筑结构荷载规范》 GB50009-20122.15《建筑钢结构焊接技术规程》 JGJ81-20022.16《冷弯薄壁型钢结构技术规范》 GB50018-20022.17《⽹架结构设计与施⼯规程》 JGJ7-912.18《⽕⼒发电⼚⾦属技术监督规程》 DL438-20092.19《电⼒建设施⼯及验收技术规范》各有关篇2.20《⽕电施⼯质量检验及评定标准》各有关篇2.21《电⽓装置安装⼯程电⽓设备交接试验标准》GB50150-20062.22《电⼒建设消除施⼯质量通病守则(建质[1995]140号)》2.23《⽕⼒发电⼚基本建设⼯程启动及竣⼯验收规程(1996年版)》2.24《⽕⼒发电⼚基本建设⼯程启动及竣⼯验收规程实施办法》2.25《⽕⼒机组达标投产考核标准(2006版) 》2.26《建筑⼯程施⼯质量验收规范》各有关篇2.27国家及⾏业有关的其他规范和技术标准。

水泵房施工组织设计范本

修文县谷堡乡天治煤矿中心水仓、水泵房施工组织设计编制时刻:年月审批记录贯彻记录名目第一章工程概况及工程讲明第二章施工组织机构及组成第三章施工部署第四章施工协调治理第五章施工方案第六章劳动力的安排方案第七章工作面施工治理第八章平安技术措施及平安保证体系第九章质量目标及质量保证措施第十章施工治理制度第十一章施工机具配置第十二章生产系统第一章工程概况一、情况讲明:天治煤矿一期工程主歪井、副歪井、回风歪井施工已到位,按设计在副歪井井底布置主、副水仓,我矿按照设计布置在副歪井底部+1014m标高施工水泵房及水仓。

二、设计依据:矿井水自+1014m水平经副歪井排至+1178.4m地面水沟,管路长550m,倾角19°,水泵吸水和排水附加扬程共取10m。

矿井排水量:正常涌水量:Q1=35m3/h,最大涌水量:Qmax=85m3/h,井下生产及消防洒水用水量取5m3/h。

设计取正常涌水量:Q1=40m3/h,最大涌水量:Q大=90m3/h,排水垂高:m;矿井水容重:γ0=1040kg/m3。

2、设备选型计算:〔1〕水泵选型计算水泵所必须的排水能力:正常涌水量时Q1=Q=48m³/h最大涌水量时Q2=Qrm/20=108m³/h扬程:H t=H a+H s=m式中H s为吸水高度,取H s=5m依据水泵所必须的排水能力,选用D46-30×9型多级水泵3台,一台工作,一台备用,一台检修。

其额定流量为55m³/h,额定扬程为243m,配用防爆电动机55kw,电压660V。

〔2〕吸、排水管选择选择排水管管径:工作管路和备用管路选择DN100×4和DN150×钢管。

三、工程概况:1、水仓设计总长度140m〔主水仓80m,副水仓60m〕,掘进体积1217m³;半圆拱巷道,净宽2.6m,净高2.6m,砌碹厚度400mm,掘进断面㎡,净断面㎡,主水仓容积为:472m³,副水仓容积为:354m ³。

泵房施工组织设计

泵房施工组织设计5.1 测量方案在开始测量之前,我们首先需要仔细研究总平面图和设计图纸,以了解工程总体布局、工程特点和设计意图,同时也要了解工程所在地区的红线桩位置及坐标、周围环境、现场地形情况。

我们还需要复核业主提供的水准点、高程、坐标,并及时手续。

根据总图上提供的坐标,我们可以计算出测量时所需的距离、角度以及通过坐标换算成极坐标进行平面控制的测设。

在测设时,我们应先校核施工现场上已测设的坐标点,然后根据已测量出的坐标点测设平面布置图上的坐标点,并使各个坐标点分布在施工场地内。

每次用直角坐标测设后要进行校核,建立整个施工场地的平面控制网,然后测设出建筑物的轴线与主要控制点。

在平面控制网测设时,我们应保证测设精度,并进行闭合校对,确保起点与终点吻合,并对主要坐标控制点用砼作好保护工作。

5.2 土方工程5.2.1 XXX开挖本工程土方拟采用人工配合机械开挖,场区土质较好按1:0.33系数放线。

基槽开挖后,基槽人工清理至设计高程自检合格后,即由项目经理部组织邀请建设单位、质量监督单位、设计单位、监理单位到现场验槽。

验收合格后应立即进行下道工序施工。

5.2.2 XXX回填基础工程验收完毕后,应及时进行土方回填工作。

回填前,我们需要将坑内杂物清理干净。

回填时,应分层对称进行施工,每层虚铺厚度不大于300mm,用冲击夯沿四周循环夯打。

夯打时应一夯压半夯,夯夯相接,行行相连,不得漏夯,夯打3~4遍。

在每层回填土夯实后,必须按规范规定进行环刀取样,测定土的干密度。

若达不到设计要求的干容量,应根据试验情况,进行补夯1~2遍,待试验合格后方可进行土层的铺土工作。

水池建成后,复土回填应沿水池四周分层均匀回填,防止超填。

5.3 钢筋工程钢筋进场时应有出厂质量证明书或试验报告单,并随料到达。

钢筋取样和送样时,要有见证人在场,试验合格后方可使用。

在做配料单之前,我们需要仔细研究图纸、设计总说明和具体要求。

配料单做好后,经工长和技术人员审核后,才能进行钢筋的下料和成型。

消防水泵房施工组织设计方案

消防水泵房施工方案一、工程概况福泉中学建设项目室外消防水池及泵房工程,工程拟建于福泉中学校内。

新建建筑总建筑面积226.19平方米,分两层,负一层建筑面积202.73平方米,地上一层建筑面积23.46平方米。

消防水泵房属厂房供水系统的主要设施,由两部分构成消防水池和消防水泵房,消防水池属钢筋砼箱式结构,占地面积226.19M2,箱体蓄水量600M3,底板厚600,墙壁厚450,双层网片筋布置砼标号C25抗渗S8。

水池内壁抹20厚1:2防水砂浆,外壁用15厚1:2水泥砂浆抹面。

消防水泵房是厂区供水系统的动力设施,由消防水泵站,泡沫灌室及变配电室构成,结构形式为单层砖混结构,建筑面积90M2,层高4。

8M,基础为900宽,250厚的C15砼条形基础,消防水泵站室内有消防水泵设备基础4个。

本工程施工期在夏季施工前必须编制确实可行的夏季施工措施,加强夏施质量。

二、工程量统计三、施工准备1、技术准备施工图自审、会审,技术交底已完成,测量控制网已完成,各种施工用的图表已到位,全部技术资料将严格按我公司贯标程序登记。

2、材料准备施工机具设备已按施工计划进入施工现场,施工用材料已按施工图及施工方案做出材料计划,并将按计划有序进入现场。

3、现场布置施工现场平面图已完,生活大临已完,搅拌站及配套系统已定,钢筋制作场及材料堆场已完。

四、主要施工方法1、基槽土方开挖:为了控制开挖质量,先用反铲挖掘机开挖边轴,中间部分人工开挖。

2、钢筋工程钢筋加工在钢筋加工场制作,钢筋加工前必须进行调直、除锈,盘圆钢筋采用卷扬机冷拉,冷拉率应控制在4%,直径12以下一级钢筋采用手工制作,其它均用机械加工。

钢筋安装时,主筋保护层厚度25mm,保护层用50X50X25mm的水泥砂浆垫块垫起,箍筋制作时的保护层厚度也应满足设计用施工规范的规定。

箍筋制作时,要保证弯钩平直段长度不小于10d,且成135度角,钢筋采用绑扎连接,搭接长度为40d。

钢筋绑扎前应核对成品钢筋的型号及外形尺寸、数量、规格、直径等,钢筋绑扎时应先搭设骨架,每个节点均应扎牢。

水泵房施工组织设计(完整版)

目录1 编制依据2 工程概况3 施工部署4 施工准备5 施工技术方案6 质量保证体系、质量保证措施7 施工现场平面布置图、施工机械设备、材料进场计划及劳动力进场计划和组织8 施工进度计划网络图和工期保证措施9 安全生产、文明施工保证措施10雨季施工措施11 特殊施工工艺、新技术施工措施附图一施工总平面布置图附图二施工进度计划网络图附表三劳动力进场计划表附表四材料进场计划表附图五投入本工程主要施工机械及检测仪器附表六承包本工程设立的组织机构一、编制依据水泵房、清水池及招标文件。

水泵房、清水池施工图纸。

中华人民共和国国家标准(GB50300)建筑工程施工和验收规范及检验标准。

ISO9002质量认证体系文件的《质量手册》、《程序文件》和作业指导书。

本工程施工现场实际情况结合本单位同类工程的施工经验。

二、工程概况本工程地基承载力特征值Fpa为200KPa,抗震设防烈度为六度。

水泵房为独立基础框架结构,轴线尺寸27900×7500,共三层,建筑面积635m3,±0.000以下墙体采用Mu10机制空心砖M5水泥砂浆砌筑,±0.000以上墙体采用Mu10非承载多孔砖,M5混合砂浆砌筑水泥砂浆地面,三毡四油卷材防水屋面,外墙刷白色涂料,内墙麻刀石灰砂浆。

水池、吸水井为钢筋混凝土结构,其中水池1000m3两座,混凝土强度等级:垫层C10,其他C25。

三、施工部署:工程的施工目标3.1质量目标——合格本工程质量目标为符合中华人民共和国国家标准(GB50300)验收规范、标准。

如业主有优质工程要求,优良等级(局优、市优等)可根据甲方要求编入合同文件,确保优质优价。

建立建全质量保证体系,制定相应质量措施,完善质量管理制度并坚决执行确保工程质量目标顺利实现。

3.2安全生产目标——安全生产无事故建立健全安全保证体系,制定详尽安全措施,严格管理,确保本工程不发生重大安全事故。

争创省级安全生产工地。
