全半消声室施工要求
iec消声室标准

iec消声室标准
IEC(国际电工委员会)并没有明确规定消声室的标准,但是消声室的设计和建设通常需要遵循一些基本的工程原则和标准。
以下是一些可能需要注意的点:
1. 尺寸和形状:消声室的大小和形状应根据试验设备和测试任务的需求来确定。
一般来说,消声室的尺寸应足以容纳所有的试验设备,并且有足够的空间进行精确的测量和校准。
2. 吸声材料:消声室的内壁通常需要覆盖吸声材料,以减少噪音的反射和共振。
吸声材料的性能(如吸声系数、反射系数等)应满足测试的需求。
3. 隔音门和窗:消声室的门和窗应能够有效地隔绝外部噪音的干扰。
4. 温度和湿度控制:为了获得准确的测试结果,消声室的温度和湿度应能够进行精确的控制。
5. 通风系统:消声室应有一个良好的通风系统,以保持室内空气的新鲜和清洁。
6. 接地系统:为了防止电磁干扰,消声室的接地系统应设计得当。
以上只是一般的建议,具体的设计和建设标准可能会根据测试的具体需求和当地的法规有所不同。

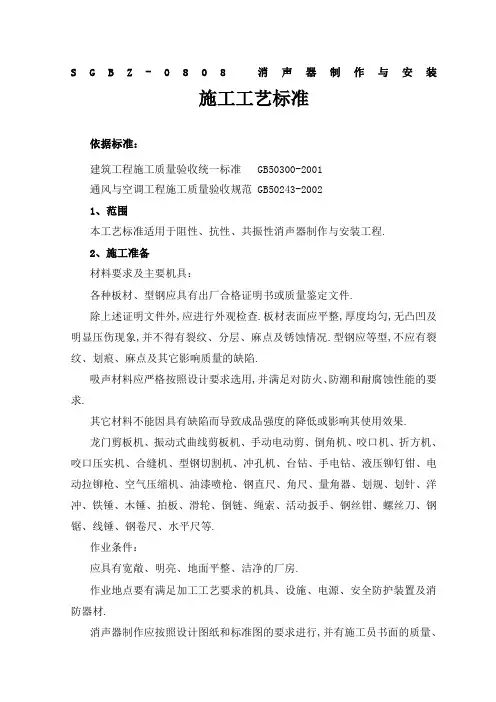

消声器制作与安装施工工艺标准

S G B Z-0808消声器制作与安装施工工艺标准依据标准:建筑工程施工质量验收统一标准 GB50300-2001通风与空调工程施工质量验收规范 GB50243-20021、范围本工艺标准适用于阻性、抗性、共振性消声器制作与安装工程.2、施工准备材料要求及主要机具:各种板材、型钢应具有出厂合格证明书或质量鉴定文件.除上述证明文件外,应进行外观检查.板材表面应平整,厚度均匀,无凸凹及明显压伤现象,并不得有裂纹、分层、麻点及锈蚀情况.型钢应等型,不应有裂纹、划痕、麻点及其它影响质量的缺陷.吸声材料应严格按照设计要求选用,并满足对防火、防潮和耐腐蚀性能的要求.其它材料不能因具有缺陷而导致成品强度的降低或影响其使用效果.龙门剪板机、振动式曲线剪板机、手动电动剪、倒角机、咬口机、折方机、咬口压实机、合缝机、型钢切割机、冲孔机、台钻、手电钻、液压铆钉钳、电动拉铆枪、空气压缩机、油漆喷枪、钢直尺、角尺、量角器、划规、划针、洋冲、铁锤、木锤、拍板、滑轮、倒链、绳索、活动扳手、钢丝钳、螺丝刀、钢锯、线锤、钢卷尺、水平尺等.作业条件:应具有宽敞、明亮、地面平整、洁净的厂房.作业地点要有满足加工工艺要求的机具、设施、电源、安全防护装置及消防器材.消声器制作应按照设计图纸和标准图的要求进行,并有施工员书面的质量、技术、安全交底.消声器制作所运用的材料,应符合设计规定的防火、防腐、防潮和卫生的要求.3、操作工艺工艺流程:口等,做到一次成型,减少手工操作.镀锌钢板施工时,应注意使镀锌层不受损坏,尽量采用咬接或铆接.消声器框架应牢固,壳体不得漏风.消声器外管、内盖板、隔板制作,法兰制作及铆接等要求参照金属风管制作安装工程工艺标准内容.阻性消声器图在加工时,内部尺寸不能随意改变.其阻性消声片图是用木筋制成木框如设计要求用金属结构,则按设计要求加工,内填超细玻璃棉等吸声材料,外包玻璃布等覆面材料制成.在填充吸声材料时,应按设计的容重,厚度等要求铺放均匀,覆面层不得破损.装钉吸声片时,与气流接触部分均用漆泡钉,其余部分用鞋钉装钉.钉泡钉时,在泡钉处加一层垫片,可减少破损现象.对于容积较大的吸声片,为了防止因消声器安装或移动而造成吸声材料下沉,可在容腔内装设适当的托挡板.图图抗性消声器图是利用管道内截面突变,起到消声作用.加工制作时,不能任意改变膨胀室的尺寸.图共振性消声器图制作应按设计要求加工.不能任意改变关键部分的尺寸.穿孔板的孔径和穿孔率应符合设计要求.穿孔板经冲钻孔后,应将孔口的毛刺锉平.共振腔的隔板尺寸应正确,隔板与壁板连接处紧贴.图阻抗复合式消声器组装时,应先用圆钉将制成的消声片装钉成消声片组,现时用铆钉将横隔板与内管分段铆接好,然后用半圆头木螺丝将各段内管与消声片组固定,再将处管与横隔板、外管与消声器两端盖板、盖板与内管分别用半沉头自攻螺丝固定,最后在铆接两端法兰.图消声风管、消声静压箱及消声弯头内所衬的消声材料应均匀贴紧,不能脱落,并且拼缝要密实,表面平整,不能凹凸不平.消声器内的消声材料覆面层不得破损,搭接时应顺气流,且界面不得有毛边.消声器内直接逆风面布质要有保护措施.消声弯管的平面边长大于800mm时,应加调导流吸声片.导流吸声片表面应平滑、圆弧均匀、与弯管连接紧密牢固,不得有松动现象.消声百叶窗,框架应牢固,叶片的片距应均匀,吸声面方向应符合设计要求.消声器内外金属构件表面应涂刷红丹防锈漆两道优质镀锌板材可不涂防锈漆.涂刷前,金属表面应按需要做好处理,清除铁锈、油脂等杂物.涂刷时要求无漏涂、起沟、露底等现象.组装后的成品应按照设计文件及施工验收规范要求进行检验,产品达到要求方可出厂.消声器、消声弯头等在安装应单独设支、吊架,使风管不承受其重量.支吊架应根据消声器的型号、规格和建筑物的结构情况,按照国标或设计图纸的规定选用.消声器在安装前应检查支、吊架等固定件的位置是否正确,预埋件或膨胀螺栓是否安装牢固、可靠.支、吊架必须保证所承担的载荷.消声器支、吊架托铁上穿吊杆的螺孔距离,应比消声器稍宽40~50mm.为了便于调节标高,可以吊杆端部套有50~60mm的丝扣,以便找平、找正.也可用在托铁上加垫的方法找平、找正.消声器的安装方向必须正确,与风管或管件的法兰连接应保证严密、牢固.当空调系统为恒温,要求较高时,消声器外壳应与风管同样作保温处理.消声器安装后,可用拉线或吊线的方法进行检查,不符合要求的应进行修整.消声器安装就位后,应加强管理,采取防护措施.严禁其它支、吊架固定在消声器法兰及支吊架上.4、质量标准消声器安装前应保持干净,做到无油污和浮尘;消声器安装的位置、方向应正确,与风管的连接应严密,不得有损坏与受潮.两组同类型消声器不宜直接串联;现场安装的组合式消声器,消声组件的排列、方向和位置应符合设计要求.单个消声器组件的固定应牢固;消声器、消声弯管均应设独立支、吊架.检查数量:整体安装的消声器,按总数抽查10%,且不得少于5台.现场组装的消声器全数检查.检查方法:手扳和观察检查、核对安装记录.5、成品保护消声器成品应在平整、无积水的室内场地上码放整齐,下部设有垫托,并有必要的防水措施.成品应按规格、型号进行编号.妥善保管,不得遭受雨雪,泥土、灰尘和潮气的侵蚀.消声器在装卸、运输和安装过程中应轻拿轻放,以防损坏成品.消声器在安装前应进行检查,充填的吸声材料不应有明显下沉.发现质量缺陷要进行修复.消声器安装后如遇暂停工阶段,应将端口包扎严密,以免损坏或进入碴土等.6、应注意的质量问题消声器的覆面材料容易破损,使吸声材料外露或脱落,影响功能.制作时,钉覆面材料的泡钉应加垫片.发现覆面材料有破损现象,应根据情况及时修复或更换.消声片敷设的消声材料容易下沉,出现空隙而影响吸声效果.制作时对容积较大的吸声片可在容腔内装设适当的托挡板,搬运及安装时应轻拿轻放.安装前应进行检查,消声材料不得有明显下沉.消声器外壳拼接处及角部易产生孔洞而漏风,制作时应加以注意,发现孔洞后应及时用锡焊或密封胶堵严.穿孔板经钻孔后产生的毛刺易划破覆面材料或产生噪音,应将孔口的毛刺锉平.消声材料填充不均匀、覆面层不紧,消声孔颁不均匀、孔径小、总面积不足等使性能降低,要根据设计或规范严格工艺操作.消声弯头弧形片的弧度不均匀、消声片片距不相等,应认真执行工工艺标准,缺陷予以消除.7、质量记录消声器制作与安装分项工程质量检验评定表.自检、互检记录.预检工程检查记录单.8、安全环保措施进入现场必须遵守安全生产六大纪律.在熔锡时,锡液不许着水,防止飞溅,盐酸要妥善保管.在搬运大型过重通风设备时,要步调一致,配合密切,防止砸伤.在使用完酒精等易燃品后,要严格保管,以防发生火灾.在潮湿地下室施工.应采用36V以下安全低压照明.在组装风管法兰孔时.应用尖冲撬正,严禁用手指触摸.使用剪刀机,上刀架不准放置工具等物品.调整铁皮,脚不能放在踏板上,剪切时,手禁止伸人板空隙中.使用固定式震动剪,两手要扶稳钢板,用力适当,手指离刀口不得小于5厘米.刀片破损应及时停机更换.吊装风管所用的索具要牢固,吊装时应加溜绳稳住,与电线保持安全距离.折方时,应互相配合,料与折方机保持距离,以免翻转的钢板和配重击伤.操作卷圆机、压缝机,手不得直接推送工件.材料间、更衣室不得使用超过60w灯泡,严禁使用碘钨灯和家用加热器包括电炉、电热杯、热得快、电饭煲进行取暖、烧水、烹饪.。
房屋消音降噪工程施工

提高我们的生活质量。
噪音污染已经成为当今社会的一个严重问题,它不仅影响我们的身心健康,还会干扰我们的工作和生活。
因此,进行房屋消音降噪工程施工是非常有必要的。
房屋消音降噪工程施工主要包括以下几个方面:一、隔声处理隔声处理是房屋消音降噪工程施工的基础。
它主要包括对墙体、地面、天花板等部位进行隔声处理。
隔声处理的方法有多种,如采用隔声材料、隔声棉、隔声板等。
这些材料能够有效地阻挡噪音的传播,减少噪音对室内环境的影响。
二、吸声处理吸声处理是房屋消音降噪工程施工的重要环节。
吸声处理主要是通过采用吸声材料,如吸声棉、吸声板等,来吸收室内的噪音。
吸声材料能够有效地降低室内噪音的强度,提高室内的舒适度。
三、消声处理消声处理是房屋消音降噪工程施工的最后一个环节。
消声处理主要是通过采用消声设备,如消声器、消声阀等,来消除室内的噪音。
消声设备能够有效地降低室内噪音的声级,提高室内的安静度。
进行房屋消音降噪工程施工需要注意以下几个问题:一、选择合适的施工单位进行房屋消音降噪工程施工需要选择一家有经验、有资质的施工单位。
只有专业的施工单位才能够保证施工的质量,达到良好的消音降噪效果。
二、选择合适的材料进行房屋消音降噪工程施工需要选择合适的材料。
不同的材料具有不同的隔声、吸声、消声效果,需要根据室内的实际情况进行选择。
三、注意施工细节进行房屋消音降噪工程施工需要注意施工的细节。
比如,在墙体施工时,需要保证墙体的严密性,避免出现漏洞,影响消音降噪效果。
问题,提高我们的生活质量。
进行房屋消音降噪工程施工需要注意选择合适的施工单位和材料,注意施工的细节,才能够保证施工的质量,达到良好的消音降噪效果。
办公室消音工程施工方案(三)

办公室消音工程施工方案一、实施背景办公室是一个集中工作的地方,人员密集、设备繁多,因此噪音问题成为影响办公效率和员工健康的重要因素。
为了提高办公室的工作环境,减少噪音对员工的干扰,需要进行办公室消音工程施工。
二、工作原理办公室消音工程施工的工作原理是通过采用消音材料和消音设备,对办公室内部和外部的噪音进行吸收、隔离和减弱,从而达到降低噪音水平的目的。
三、实施计划步骤1.确定办公室噪音问题的来源和特点,进行噪音测量和分析。
2.根据噪音测量结果,制定消音方案,确定消音材料和消音设备的选择和布置。
3.进行消音材料和消音设备的采购和安装。
4.对办公室进行消音工程施工,包括吸音板的安装、隔音门窗的更换等。
5.进行消音效果的测试和调整,确保达到预期效果。
四、适用范围办公室消音工程适用于各类办公室,包括企业办公室、政府机关办公室、学校办公室等。
五、创新要点1.采用高效的消音材料,如吸音板、隔音门窗等,能够有效吸收和隔离噪音。
2.配备先进的消音设备,如消音空调、消音风机等,能够减弱噪音的传播和扩散。
3.通过合理的布置和调整,能够最大限度地降低办公室的噪音水平。
六、预期效果通过办公室消音工程施工,预期能够显著降低办公室的噪音水平,提高员工的工作效率和舒适度,减少噪音对员工的健康影响。
七、达到收益1.提高员工的工作效率,减少噪音对工作的干扰。
2.提升员工的工作满意度,改善工作环境,增强员工的归属感。
3.降低员工的健康风险,减少噪音对身体的危害。
八、优缺点优点:1.提高办公室的工作环境,提升员工的工作效率和满意度。
2.减少噪音对员工的健康影响,降低健康风险。
3.增强企业形象,提高企业的竞争力。
缺点:1.施工成本较高,需要投入一定的资金。
2.需要一定的施工时间,对办公室的正常工作可能会产生一定的影响。
九、下一步需要改进的地方1.进一步研究和开发更高效的消音材料和设备,提高消音效果。
2.加强噪音监测和分析,及时发现和解决办公室的噪音问题。

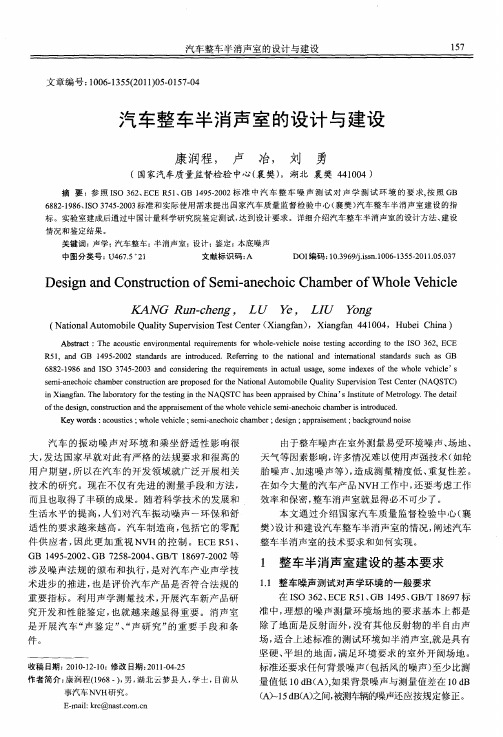

汽车整车半消声室的设计与建设

17 5
文 章编 号 :0 61 5 (0 10 - 170 1 0 -3 52 1)50 5 —4
汽 车整 车 半消 声 室 的设计 与建 设
康 润程, 卢 冶 , 刘 勇
(国家汽车质 量监督 检验 中心 ( 樊 ) 襄 ,湖北 襄 樊 4 10 4 04)
情 况 和 鉴定 结果 。 关键词: 学 ; 声 汽车 整 车 ; 消 声 室 ; 计 ; 定 ; 底 噪 声 半 设 鉴 本
中图分类号 : 6 . 1 U4 75 2
文献标识码 : A
D 编码 :03 6 ̄i n1 0 —3 52 1.5 3 OI 1 . 9 .s. 61 5—0 1 . 7 9 s 0 00
o t ed sg , o sr ci n a dt ea p as me t f h f h e i n c n tu t n p r ie n t ewhoev h c es mi n c o c c a e t d c d o h o l e i l e — e h i h mb ri i r u e . a sn o Ke r s: c u tc wh l e il s mi n c o cc a e d sg ; p r ie n b c g o n o s ywo d a o si s; o ev h c e; e — e h i h mቤተ መጻሕፍቲ ባይዱ r; e i a n a p a s me t; a k r u dn ie
Ab t c T e a o si n i n n a e u r me t o o e v h ce n ie t si g a c r i g t h S 3 2 CE s a t: h c u t e v r me t lr q i r c o e n s f rwh l— e i l o s e t c o d n o t e I O 6 ,E n R5 ,a d GB 1 9 ・ 0 2 tn a d r ito u e .Re e rn o t e n t n l a d i tr ai n l t n a d u h a n 1 4 5 2 0 s d r s a e n r d c d a fri g t h a i a n n e t a o n o sa d r s s c s GB 6 8 — 9 6 a d I O 7 5 2 0 n o sd rn h e u r me t n a t a s g ,s me i d x s o h o e v h c e S 8 2 1 8 n S 3 4 . 0 3 a d c n i e ig t e r q ie n s i cu l u a e o n e e ft e wh l e il ’
带工况半消声室的技术方案

带工况半消声室的技术协议5匹带工况半消声室一、依据的标准1.ISO3745《声学-噪声源声功率级的测定-消声室和半消声室的精密测定法》2.GB/T7725—2004 《房间空气调节器》3.GB/T17758—1999《单元式空气调节机》4.GB/T18836-2002 《风管送风式空调(热泵)机组》5.GB/T6882—2008《声学-噪声源声功率的测定-消声室和半消声室精密法》二、实验室方案说明实验室为带工况半消声实验室,采用房中房结构,用于测量的分为内侧和外侧两个房间,采用弹簧隔振处理。
内侧和外侧分别为两个独立的半消声室,即地面为反射区,其它五面墙采用尖劈吸音材料处理,采用100mm保温库板进行试验室保温,接缝处采用发泡剂浇注保温密封。
●实验室的尺寸:隔振地基外围尺寸为L×W 15200×8000mm,标高7000mm室内侧静尺寸L×W×H 60000×4500×4000室外侧静尺寸L×W×H 4500×4500×4000中间隔墙厚度:≤2000工况区域的宽度:1800单位:mm说明:场地需要向地面以下挖掘1.1~1.2m,地面承重要求:180T以上;●工况系统:采用内侧、外侧采用下进上出的气流组织状态,进风管和出风管必须采用消声处理,内外侧工况机组采用比泽尔半封闭水冷机组;内外侧的空气调和箱、加湿器、电加热器采用不锈钢材料,并且进行保温处理,以减少能耗;消声室的内外侧的门采用无门槛结构,以方便机组的运输;内外侧的循环风机采用变频器控制,使内外侧工况系统的循环风量能够调节。
内侧的温度范围:10℃~50℃RH:40~85% 达到稳定时间≤2h;外侧的温度范围:-25℃~60℃RH:40~85% 达到稳定时间≤2h;精度:+0.5℃内侧循环风量:3000~13000m3/h;外侧循环风量:5000~21000m3/h;冷却水系统:100T/h●控制系统系统控制采用触摸屏+PLC控制器;温湿度控制采用PID控制器,电加热、电加湿的调节采用固态继电器;采用施耐德接触器、开关。
关于半消声室建设的若干问题探讨
r d ain w e t i i n a e h i o m ,a d t e s u d d r ci i s mo e c mp e .I i ep u o t e o e h a it h n i s n a n c oc ro o n h o n i t t i e v y r o l x t s h lf l t h n s w o
来 设 计 半 消声 室 的参 数 ,如 果 没有 行 业 标 准 ,则 依据
I O3 4 — 2 0 o sis d tr n t n o o n o r S 75 O 3 Ac u t — ee miai fs u d p we c o lv l f n ie o re u i g o n r su e- e iin e e s o o s s u c s sn su d p e s r pr 的内表 面数 ,可将 消声 室 分 为 全消 声 室 、 消声 室 以 及 卦 限消 声 室 三类 l 半 】 】 全 。在
其 中, 4 前 个参数为重要技术指标 , 这对半消声室
的造 价 影 响 较 大 。可 依 据 与被 试声 源相 关 的行 业 标 准
率 ; 3 半 消 声 室 的 尺 寸 , 般 指 室 内吸 声 表 面 与 吸声 () 一
和 使 用 寿命 等 要 求 不断 提 高 ,对 整 车 舒 适 性 的要 求 也
越 来越 受 到 关 注 。评 价 整 车 舒适 性 的一个 重要 指 标 是
其 噪声 与 振 动水 平 .降 低 汽 车零 部 件 与整 车 的噪 声 已
消声室内测得的信号 的不确定度最小 , 由于这个原 因,
如 果没 有 其 他 的 限制 实 验 室 最好 建 为 全 消声 室 。不 过
消声设备工程施工(3篇)
第1篇一、施工准备1. 现场勘查:在施工前,要对施工现场进行详细勘查,了解噪音源、噪音传播途径以及受噪音影响的区域,为施工提供依据。
2. 施工方案:根据现场勘查结果,制定详细的施工方案,包括施工工艺、材料选用、施工顺序、安全措施等。
3. 材料准备:根据施工方案,准备所需的消声材料,如消声器、吸声板、隔音棉等,确保材料质量符合国家标准。
4. 施工队伍:组建一支具备丰富经验和专业素质的施工队伍,确保施工质量。
二、施工工艺1. 消声器安装:根据设计图纸,在噪音源附近安装消声器。
施工过程中,注意保持消声器与管道连接的严密性,防止噪音泄漏。
2. 吸声板安装:在受噪音影响的区域,安装吸声板。
施工时,确保吸声板与墙面、地面连接牢固,防止脱落。
3. 隔音棉安装:在管道、墙壁等需要隔音的部位,填充隔音棉。
施工过程中,注意隔音棉的厚度和密实度,确保隔音效果。
4. 隔音门安装:在需要隔音的房间门口安装隔音门。
施工时,确保隔音门与门框连接牢固,密封性良好。
5. 隔音窗安装:在需要隔音的窗户安装隔音窗。
施工时,注意窗户的密封性,防止噪音透过。
6. 隔音罩安装:在噪音较大的设备周围安装隔音罩。
施工时,确保隔音罩与设备连接牢固,密封性良好。
三、施工质量控制1. 材料质量:选用符合国家标准的消声材料,确保施工质量。
2. 施工工艺:严格按照施工方案进行施工,确保施工工艺规范。
3. 施工质量检查:在施工过程中,定期进行质量检查,发现问题及时整改。
4. 工程验收:施工完成后,进行工程验收,确保工程质量达到设计要求。
四、施工安全措施1. 施工人员培训:对施工人员进行安全培训,提高安全意识。
2. 施工现场管理:施工现场设置安全警示标志,确保施工安全。
3. 施工设备维护:定期检查和维护施工设备,确保设备安全运行。
4. 施工人员防护:施工人员佩戴必要的防护用品,防止意外伤害。
通过以上施工步骤和质量控制措施,确保消声设备工程施工达到预期效果,为我国噪音污染治理贡献力量。
消声器施工工艺
消声器施工工艺
消声器是各大建筑、工厂和交通噪音污染控制设施中不可缺少的一部分,不仅消除噪音污染,有利于环境保护,还能改善办公室的舒适度,使工作环境更加宜人。
在工程施工中,消声器施工工艺要求部分是特殊的,下面就结合本案例来说明消声器施工工艺。
一、消声器安装准备
1.预先准备必要的施工材料:垫层材料、绝热材料、铝夹角、音箱、支架等。
2.加压箱拆卸:拆卸加压箱,清洁加压箱内部的灰尘和污垢,然后将加压箱上的垫层材料按一定的图纸排列,并用铝夹角将其固定起来;
3.消声器安装:将消声器的支架安装在加压箱内的垫层材料上,将消声器和音箱固定在支架上,并用绝热材料将其填充,确保消声器安装牢固;
4.检测:将消声器安装完毕后,做一次噪音检测,通过检测,可以及时确定消声器的效果,以保证最终消声器的质量和性能。
二、消声器的维护保养
1.定期维护:定期给消声器做检查,防止消声器出现故障或老化;
2.保洁:定期给消声器内部和外部清洁,避免噪音污染造成影响;
3.安全检查:定期检查安全系统,保证消声器的正常运行;
4.绝热材料:经常检查消声器内部垫层材料和绝热材料,保持消声器正常性能。
总之,消声器施工工艺还是比较复杂的,需要在施工中细心安装,及时维护保养,确保消声器的正常运行,同时降低噪音污染,改善人们的工作和生活环境。
河南工程消音施工方案(3篇)
第1篇一、工程概况本项目位于河南省某城市,工程主要包括住宅、商业、办公等建筑,占地面积约10万平方米,总建筑面积约30万平方米。
工程位于城市繁华地段,周边环境较为复杂,噪声污染问题较为严重。
为确保工程顺利进行,提高居民生活质量,本项目需进行消音施工。
二、消音施工目的1.降低噪声污染,改善周边环境,提高居民生活质量;2.符合国家相关环保政策,实现绿色施工;3.确保工程质量和安全,减少施工过程中对周边环境的影响。
三、消音施工原则1.以环保、节能、降噪为原则,选用高效、环保的消音材料;2.充分考虑施工现场实际情况,合理布局消音设施;3.遵循施工规范,确保消音效果。
四、消音施工方案1.施工前准备(1)成立消音施工领导小组,负责消音施工的组织、协调和监督工作;(2)制定详细的消音施工方案,明确施工内容、施工顺序、施工方法等;(3)组织施工人员进行培训,提高施工人员消音施工技能;(4)购置必要的消音材料、设备,确保施工顺利进行。
2.消音施工内容(1)施工现场噪声源治理1)对施工现场的施工机械、设备进行定期维护和保养,降低噪声排放;2)对施工现场的临时设施、围挡进行消音处理,如安装隔音墙、隔音网等;3)对施工现场的建筑材料、施工垃圾进行及时清理,减少噪声污染。
(2)住宅、商业、办公建筑噪声治理1)对住宅、商业、办公建筑的门窗进行隔音处理,如安装隔音窗、隔音门等;2)对建筑物的墙体、屋顶进行隔音处理,如安装隔音板、隔音棉等;3)对建筑物周边的绿化带进行绿化处理,提高噪声屏障效果。
(3)施工现场噪声监测1)定期对施工现场进行噪声监测,确保噪声排放符合国家标准;2)对噪声超标区域进行整改,确保施工噪声达标。
3.消音施工方法(1)施工现场噪声源治理1)对施工机械、设备进行定期维护和保养,降低噪声排放;2)安装隔音墙、隔音网等,降低噪声传播;3)对临时设施、围挡进行消音处理,如安装隔音板、隔音棉等。
(2)住宅、商业、办公建筑噪声治理1)安装隔音窗、隔音门等,降低噪声传播;2)安装隔音板、隔音棉等,对墙体、屋顶进行隔音处理;3)绿化处理,提高噪声屏障效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
全、半消声室施工要求
1、隔振器布点按土建结构设计提供的承重点布置,土建施工尺寸应完全符合双方确认的各项技术要求。
全、半消声室内外夹层净空间不小于590mm(标准要求不小于800mm,最小不小于500mm).底板梁底到到夹腔地面的距离不小于1600mm(最小不小于1200mm),确保房中房结构完成后除隔振垫块外内外房之间没有其它点的结构接触,全、半消声室内外房间的顶板均不能小于240mm厚,顶部底部及四周夹层可通行施工人员。
全消的地网锚固端设置符合图纸要求。
2、隔振器安装之地基结构要求水平,水平度不大于3mm/M,各隔振器
安装点地基高度差不超过10mm,并需预埋基础钢板,钢板尺寸为600×600×12mm。
(具体见安装节点图)
3、地基结构需满足承载要求,不允许出现不均匀沉降。
4、隔振器不能浸泡在水中,不能与腐蚀性汽、液体接触,内外房体本身具有防水防潮功能。
5、安装时采用吊车将各隔振器(包括连接钢板)吊装到各布置点位上,
然后将隔振器连接钢板与预埋钢板之间点焊连接。
各隔振器安装好后,在隔振器上面铺设上预埋钢板(钢板尺寸为800×600×12mm)。
隔振器之间采用模板支撑以做加强用。
在隔振器上部钢板二测安装钢模板、扎制钢筋框架,浇注混凝土,浇注时应沿大梁长度方向均匀移动倒入混凝土。
6、为了实现均匀加载和均匀卸载,把内房分二次浇筑混凝土,首先浇
筑隔振器上部的底板及大梁混凝土,浇注时应沿大梁长度方向均匀
移动倒入混凝土,全部干固达到设计强度后在由四周对称拆去支撑在下面的木模。
然后在浇筑四周及顶板混凝土,四周应同步均匀浇筑,全部干固达到设计强度后在由四周对称拆去支撑在下面的木模。
7、控制室设置等电势电位端子排,接地不大于4欧,端子设置40点位,并按图纸要求配置电器箱。
半消声夹层内正负零位置处设置上水点和消防水点接入点各一。
全消声夹层内正负零位置处设置消防水点接入点。
半消声及全消声夹层空间均设置明线照明,以能照亮施工区域为准。
8、全、半消声室的外层内表面和内层外表面四周及顶板均设置200mmx200mmx6mm的预埋铁板,间距为2000x2000,板均与主筋焊接。
全、半消声室的外夹层与控制室间均设置3个φ100mm的PVC 预留线管,位置处于无开门端正负零上200mm处。
全、半消声室的外夹层与内房间在开小门处均设置1个φ100mm的PVC预留线管,位置处于内房间正负零上400mm处。
9、内外房间施工完成后需测绘房间大小,必须符合技术合同的房间尺寸要求,全、半消声室的房间平整度水平度垂直度小于5mm,外形及内净尺寸误差小于10mm。
10、隔振器上部锚固承压板应先按轴线校准后在固定在隔振器转接板上,锚固承压板(按图纸制作)应完全嵌入大梁混凝土中,每个隔振器的红色边缘为极限变形量处,严禁其他非内房间荷载加载在内房间上超过极限变形量,根据设计给出的内房的荷载,标准变形量为25mm。
(极限变形量为32mm,不允许达到变形量32mm)。
