乌海市君正矿业有限责任公司白音乌素灭火工程项目部爆破说明书覆盖岩层距煤层2米以上部分穿孔用KQD — 100 型露天潜孔钻机,配备10平方米∕分钟,移动压风及供风,钻孔径110毫米,覆盖岩层2米以上部分(接近煤层时)采用手持凿岩机钻孔,配备3立方米/分钟,移动压风机供风,钻孔直径90毫米。

一、深孔爆破煤层2米以上覆盖层剥离采用深孔爆破法。

(一)爆破的目的和要求1、目的:剥离覆盖岩层。

2、要求:爆破效果良好,粒度均匀。

(二)爆破方式:台阶式多排微差爆破。

(三)爆破规模1、每次爆破岩石总量:11760立方米2、总装药量2160公斤(四)钻孔角度:90度(五)布孔方式:矩形(六)爆破方案:1、装药方案:条形、集中2、起爆方向:双向3、爆破网络联结方式:并串联4、起爆方式:电起爆5、起爆时间隔A、同排:同段B、排间:25毫米微差间隔C、孔内同段(七)爆破技术参数1、台阶高度:10米2、台阶破面角:65度3、采宽:20米4、孔径:110毫米5、孔深:10.5米6、地盘抵抗线:7.66米7、边眼距:3米8、孔距:5米9、行距:6米10、超深:0.5米11、炸药单耗:0.2公斤/立方米12、雷管单耗:0.01个/立方米13、炮空排数:3排14、炮孔个数:6015、充填长度:2.25米16、雷管总量:120发17、炸药总量:2187公斤(八)爆孔平面示意图钻孔布置平、剖面图(九)爆破器材加工指令1、加工药包:60个2、加工雷管:120发其中:1段:20×2=402段:20×2=403段:20×2=403、放炮线长600×2+200=800米(十)爆破网络计数1、起爆源:电起爆2、联结方式:并串联3、放炮线参数:2.5毫米井下放炮线1000米(十一)爆破安全距离计算1、地震波安全距离Rs=(K/Vs)1/aQ1/3=(150/10)1/1.5×21601/3=96米2、冲击波安全距离Rs=KQ=215m3、飞石安全距离Rs=20Kn2W=20×1.5×0.82×3=57.6m,取300m。

爆破作业说明书 文档

爆破作业说明书 文档

爆破作业说明书为了保障我矿爆破工作的安全、顺利进行,安全办公室对本矿爆破作业的整个过程制订具体的安全操作措施,并编成说明书,请本矿各位班组长、放炮员等有关人员严格照此执行。

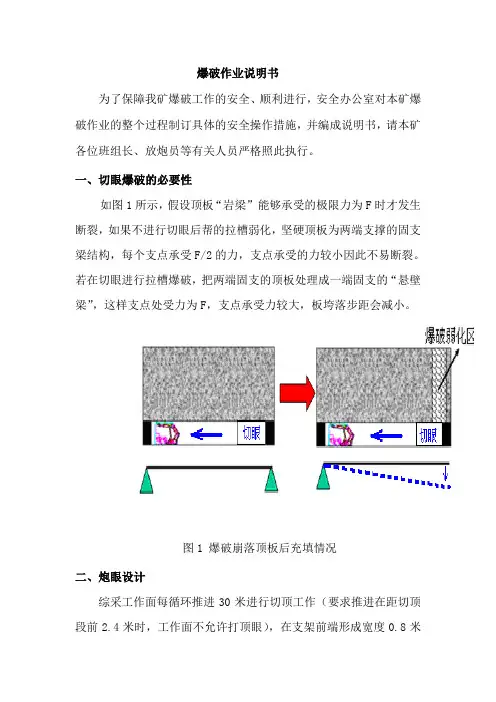

一、切眼爆破的必要性如图1所示,假设顶板“岩梁”能够承受的极限力为F时才发生断裂,如果不进行切眼后帮的拉槽弱化,坚硬顶板为两端支撑的固支梁结构,每个支点承受F/2的力,支点承受的力较小因此不易断裂。

若在切眼进行拉槽爆破,把两端固支的顶板处理成一端固支的“悬壁梁”,这样支点处受力为F,支点承受力较大,板垮落步距会减小。

图1 爆破崩落顶板后充填情况二、炮眼设计综采工作面每循环推进30米进行切顶工作(要求推进在距切顶段前2.4米时,工作面不允许打顶眼),在支架前端形成宽度0.8米的作业空间,在此空间内将炮眼布置在工作面方向中心线处,孔间距每隔15米一个(每隔10组支架侧护间),呈“一”字型分布,共布置14个炮眼,包括上下端头孔共计4个,切顶孔10个,其中孔深35米的10个,孔深40米的4个。

炮眼方向迎向工作面采空区,角度在70°-80°之间。

爆破后,达到破坏顶“梁”的作用(如炮眼布置附图1)。

放顶工作必须以完整的施工设计为依据,并搞好现场矿山压力观测和数据记录分析,力求安全和科学,切顶完成后,按正规循环进行推进。

三、施工方法一)钻孔安全技术措施1、钻机工经过正规的专业技术培训并考试合格后,方准持证上岗。

2、钻机工必须掌握钻机使用说明书的内容,能熟练操作,了解钻机的结构原理,按规定对钻机进行日常维护保养,并能排除一般故障。

4、施工前必须认真学习各项安全技术措施。

3、钻机应有“MA”标志。

入井前由防爆电气设备检查员检查其防爆性能,确认防爆性能良好,方准入井使用。

5、安设钻机前,必须先检查工作地点附近的顶板及巷道支护情况,若有隐患,应进行处理安全后方可安设钻机。

并详细检查钻机各部位是否完好正常,安设钻机时必须严格按照炮孔参数设定,利用巷道中线和直角尺定炮眼水平角,利用坡度规定炮眼倾角。

爆破计划说明书

爆破计划说明书

爆破计划说明书

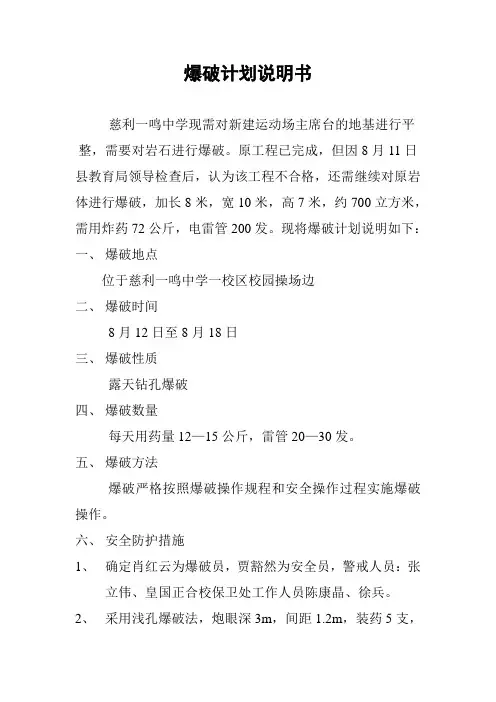

慈利一鸣中学现需对新建运动场主席台的地基进行平整,需要对岩石进行爆破。

原工程已完成,但因8月11日县教育局领导检查后,认为该工程不合格,还需继续对原岩体进行爆破,加长8米,宽10米,高7米,约700立方米,需用炸药72公斤,电雷管200发。

现将爆破计划说明如下:一、爆破地点
位于慈利一鸣中学一校区校园操场边
二、爆破时间
8月12日至8月18日
三、爆破性质
露天钻孔爆破
四、爆破数量
每天用药量12—15公斤,雷管20—30发。

五、爆破方法
爆破严格按照爆破操作规程和安全操作过程实施爆破操作。

六、安全防护措施
1、确定肖红云为爆破员,贾豁然为安全员,警戒人员:张
立伟、皇国正合校保卫处工作人员陈康晶、徐兵。

2、采用浅孔爆破法,炮眼深3m,间距1.2m,装药5支,
对炮眼采用纺织袋加装有黄土的编织袋覆盖,在8月12日至8月18日期间完成,每天两次放炮,中午一次,下午五点半,放炮前采用三次警戒哨声,第1次哨声,现场的施工人员与其他闲杂人员和现场器械撤离警戒线外。

第2次哨声,安全员、警戒员到位至警戒线,爆破员负责检查连线网络是否完好,第3次哨声由爆破员负责放炮。

放炮后,爆破员检查是否全部爆破完毕,如没有盲炮方可解除警戒,如有盲炮采用水灌法处理,或在盲炮的相同位置隔开0.3米处打眼放炮处理。

爆破员:
2011年8月12日。

爆破说明书

爆破说明书

一、火药工说明1、火药工必须经过有关部门审查,接受专门训练,熟悉爆炸材料的性能,通晓有关规程制度,掌握爆破材料运输、保管、检查与使用、加工与发放等各项技术业务知识,经考试合格后,方可从事火药工工作。

2、经常检查库房的门、窗、锁头、温度计、照明装置和消防器材等,如有缺损立即报告,请求修补完善。

3、在爆破技术人员的指导下,掌握对爆破材料的性能检查工作,使之对不合格产品有比较快的鉴别。

4、严格履行爆破材料的领发料手续,认真登记台账,做到班清日结账目清楚准确,经得起随时检查考验。

5、火药工对有缺陷和有毛病的雷管、炸药、导火索(导爆管)等应分别进行妥善保管,绝对不能私自处理,便于技术人员鉴定,统一安排处理。

6、有关火工材料的运输,保管加工、使用与发放等,火药工严格按《井下爆破材料管理制度》执行。

二、井下爆破材料的搬运1、坑口所需的爆破材料,根据本单位的实际需要,凭保卫科开具出库单到炸药库领取所需的爆破材料。

2、装卸火工材料时,严禁吸烟和携带发火物品,在装卸车过程中,不管是岩石炸药,还是乳化炸药,不得踏踩,严禁磨擦、撞击、抛掷与拖拽。

3、在装运火药时,其高度不得超过车箱高度。

4、严禁炸药与引爆物质及其它货物同车混装。

5、装运火药的车辆要有明显标志,插上红旗,要有专人看护,运输人员不得任意离开现场。

6、禁止在上下班人员集中时间内运送火工材料,禁止将火药提前运进井口调车场。

7、有大罐有斜井矿车在运输火药前,跟罐工及运输工应事先通知信号工,信号工应通知卷扬工。

上、下中段应同时有火药工负责运输。

8、当一罐运送爆破材料时,另一罐不得同时运输人员、车辆、材料或设备。

9、井下一般来说,采用人力背运火药的方式进行。

在地处偏僻、较远的作业点,采用矿车运输火工材料时,车内用较软物质垫好,防止撞击。

炸药和雷管应分别装袋,不得火药与雷管同车同包裸露运输。

10、炮工携带爆破材料乘罐时,同乘人员不行超过三人,不准吸烟,禁止无爆破人员同乘一罐。

爆破作业说明书(5篇)

爆破作业说明书(5篇)

爆破作业说明书(5篇)第一篇:爆破作业说明书XXXXXXXXXX煤矿爆破作业说明书编制单位: XXXXXXXXX企业法人: XXX 矿长: XXX 安全副矿长: XXX 生产副矿长: XXX 机电副矿长: XXX 技术负责人: XXX 编制: XXX 编制日期: 2017年2月爆破作业说明书为了保障我矿爆破工作的安全、顺利进行,经矿安全生产领导小组全体成员开会研究讨论,对本矿爆破作业的整个过程制订具体的安全操作措施。

并编成说明书,请本矿各位班组长、爆破员等有关人员严格照此执行。

一、装药前的准备工作装药并加固工作面附近的矿工钢支护,预防崩倒。

爆破母线要挂在巷道侧帮上,并且要和金属物体、电缆、电线离开一定距离。

装药前要检查放煤母线是否通电。

炮眼中的岩石(或:煤)粉尘和水要用压风吹干净。

在规定的安全地点装配起爆药包(引药)。

测定工作面20米范围内的瓦斯含量,瓦斯浓度达到1%时,必须采取措施使瓦斯浓度降低后,方可进行装药。

二、装药和装填结构装药时,要细心将药卷装到眼底,不要擦破药卷,不得弄错雷管的段号,不得拉断雷管脚线。

有水的炮眼,尤其是底部炮眼,必须使用防水药卷或加防水套,以免受潮拒爆。

装药结构按起爆药卷所在位置不同,有正向装药和反向装药两种形式。

不论是正向装药还是反向装药,起爆药包必须位于装药的一端,不得“盖药”或“垫药”,所有药卷的聚能穴必须与传爆方向一致。

炮眼的填塞质量对提高爆破效率和减少爆破有害气体有很大的作用。

装药后必须充填炮泥(长度不应小于400毫米)并捣实。

现场多用1:3的泥沙混合炮泥,也可使用水炮泥(塑料袋装水),它能消尘并减少有害气体。

三、联线1、联线就是把各炮眼中的雷管脚线与爆破母线联好接通,然后通电起爆。

联线时必须将雷管脚线的接头刮净并扭结牢固。

和爆破母线联接前,要先检查母线是否有电,如若有电,一定要查明原因,彻底排除杂散电流的干扰,然后才能与脚结相联。

联线前,远离工作面一头的母线应扭结在一起,以防杂散电流经母线而形成通路。

爆破说明书

爆破说明书

爆破说明书(总6页) -CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除爆破说明书一、巷道开口施工方法:1、由于该巷是从山脚处开口,先由技术人员选定开口位置,标定巷道中、腰线,施工队严格按线掘进。

2、开口前,必须先清理杂物杂草,平整施工处土地后才能作业。

3、开口前,机电科、通风工必须提前按设计要求,安设好绞车、局部通风机,接好风筒,安全员跟班监督检查,确保施工安全进行。

二、正常施工方法:采用钻爆法破岩,人工装渣,绞车提升运输。

三、爆破及凿岩方式1、采用钻爆法破落煤岩。

2、钻眼机具:采用7655气腿式凿岩机钻眼。

3、装载、运输:煤岩用人工装上矿车,然后用绞车提升运输出井口。

4、降尘方法:必须湿式打眼、装药后用水泡泥和粘土封眼、爆破后及出渣过程中洒水。

四、爆破作业掏槽方式为直眼掏槽法。

1、炸药、雷管:使用二级煤矿许用乳化炸药及煤矿许用毫秒延期电雷管,延期时间为100毫秒,每段间隔延期时间为25毫秒。

2、装药结构:正向装药结构,由里向外:炸药→起爆炸药→黄泥→水炮泥→黄泥。

3、起爆及联线方式:使用MFB-100型发爆器起爆,¢6mm两芯胶质专用放炮电缆作放炮母线,采用一次打眼、一次装药、一次全断面起爆;起爆线路联线方式为大串联。

4、炮眼布置和装药参数见《回风斜井巷炮眼布置三视图》回风斜井巷炮眼参数表5、回风斜井爆破参数表6、主要技术经济指标五、爆破安全措施1、放炮员必须由经过专门培训,考试合格并取得合格证的人员担任,且持证上岗。

2、放炮员必须严格按爆破设计要求进行装药联线爆破。

3、放炮员必须在每次炮前检查炮线质量,如有破损及漏芯等现象时,必须及时更换。

炮线接头处必须用接线盒。

4、爆破作业时必须采用符合标准的爆破母线。

爆破母线与连接线、电雷管脚线与连接线、脚线与脚线之间的接头必须错开200mm以上,相互扭紧并悬挂,不得同金属管、钢丝网、等导电体相接触,并用绝缘胶布包扎好,严禁出现明接头。

爆破说明书

金川煤矿爆破说明书一、爆破作业爆破采用斜眼掏槽的方式进行掏槽。

1、炸药、雷管使用3#煤矿许用乳化炸药、毫秒延期电雷管雷管二、爆破1、所有爆破人员,包括爆破、送药、装药人员,必须熟悉爆炸材料性能。

井下爆破工作必须由专职爆破工担任。

爆破必须严格执行“一炮三检”和“三人联锁放炮”制度。

装药前和放炮前、放炮后,安瓦员必须检查瓦斯浓度,如果放炮地点附近20米范围内风流中瓦斯浓度达到1%时,严禁装药放炮。

2、爆破工必须依照作业规程编制的爆破说明书进行爆破作业。

装药只准采用正向装药结构。

爆破时,只准一次装药,一次起爆。

严禁一次装药分次起爆。

3、爆破工必须把炸药、电雷管分开存放在专用的爆炸材料箱内,并加锁;严禁乱扔、乱放。

爆破材料箱必须放在顶板完好、支护完整,且避开机械、电气设备的地点。

爆破时必须把材料箱放到警戒线以外的安全地点。

4、装配起爆药卷时,必须遵守下列规定:1)必须在顶板完好、支护完整、避开电气设备和导电体的爆破工作地点附近进行。

严禁在爆炸材料上装配起爆药卷。

2)装配起爆药卷必须防止电雷管受震动、冲击,折断脚线和损坏脚线绝缘层。

3)电雷管必须由药卷的顶部装入,严禁用电雷管代替竹、木棍扎眼。

电雷管必须全部插入药卷内。

严禁将电雷管斜插在药卷的中部或捆在药卷上。

4)电雷管插入后,必须用脚线将药卷缠住,并将电雷管脚线扭结成短路。

5)装药前,首先必须清除炮眼内的煤粉或岩粉,再用木质或竹质炮棍将药卷轻轻推入,不得冲撞或捣实。

炮眼内的各种药卷必须彼此密接。

有水的炮眼,应用抗水型炸药。

装药后,必须把电雷管脚悬空,严禁电雷管脚线、爆破母线与运输设备、电气设备以及采掘机械等导电体接触。

6)炮眼深度和炮眼的封泥长度应符合下列要求:①炮眼深度小于0.6米时,不得装药、爆破;在特殊条件下,如挖底、刷帮、挑顶确需浅眼爆破时,必须制定安全措施,炮眼深度可以小于0.6米,但必须封满炮泥。

②炮眼深度为0.6—1米时,封泥长度不得小于炮眼深度的1/2。

爆破说明书

第一章概述1.1 爆破地点15#煤二采区回风巷巷修工作面现已经巷修至F1断层位置,预计断层落差8-10米。

经矿委会研究决定:拟采用钻眼放震动炮的方法进行通过,巷道掘进坡度拟定为-18°,预计巷道掘进40米左右方可通过断层带。

为了保证通过断层带期间的安全与质量,特制定爆破说明书,并根据审批意见及说明书内容严格执行。

1.2 爆破目的和要求目的:作为二采区回风巷掘进期间运输、通风、行人等用途。

要求:①严格按按照规格、参数施工,以符合巷道成型。

②由于该巷道开口处人员比较散乱,所以各路口必须有人警戒。

第二章主要技术参数2.1 炮孔布置布孔方式及数量:面孔方式,布孔数量见炮孔示意图表2.2 炸药炸药类型:岩石膨化硝铵炸药,直径32mm,200克/节;2.3 爆破方案1、装药量:掏槽眼装药量为0.6kg,周边眼、辅助眼装药量为0.2kg,底眼装药量为0.4kg,炸药使用煤矿许用二级乳化炸药。

2、装药及连线方式:装药采用连线正向装药,连线方式为大串联。

3、起爆顺序:采用8号法兰壳延期雷管配合MFB-100型发爆器起爆。

起爆顺序:掏槽眼→辅助眼→周边眼→底眼。

4、布置炮眼:(1)拉起巷道中、腰线,按照炮眼布置图规定的炮眼位置,将眼位用粉笔标在工作面。

(2)炮眼布置说明:A、掏槽眼:本工作面巷道掘进采用水平楔形掏槽,掏槽眼安置在岩巷中,水平眼距为800㎜,垂直眼距为500㎜,用一段煤矿许用毫秒延期电雷管爆破。

B、辅助眼:为进一步增加自由面,起到良好的爆破效果,加强巷道成形,布置6个辅助眼。

用二段毫秒电雷管起爆。

C、帮眼:亦称周边眼,为确保巷道成形,防止巷道片帮、超(欠)挖,巷道帮眼口与巷道轮廓线留300㎜保护距离,采用三段毫秒延期电雷管起爆。

爆破后,按设计要求人工镐刨,刷帮至巷道轮廓线,帮眼间距不大于550㎜。

D、顶、底眼:顶眼口距顶板200㎜布置,底眼口距底板200㎜布置。

分别采用五段、四段毫秒延期电雷管起爆。

爆破说明书

地质构造 (1)新构造运动
晚第三纪以来,喜马拉雅运动以后,区内新构造运动活跃,它不但 继承了老构造运动的特征,而且还控制地貌的形态类型及松散堆积物的 分布。 升降运动是区内新构造运动的主要特征之一,位于龙门-鸟观咀断裂以 北,上升运动减弱,相对表现为沉降特征,地貌上为丘陵和河谷平原, 河道摆动明显,发育平行梳状水系,第四纪沉积物发育。
F25:走向近东西,倾向南,倾角75°左右,断层破碎带宽度10m左 右,延伸长度大约300m,带内山石较破碎。
F:走向北西,倾向北东,倾角约为70°,宽度约为4-6m左右,延 伸长度大于500m,带内岩石破碎。 (3)节理、裂隙(略)
2.3水文地质条件
按地下水的赋存形式分为第四系松散岩类孔隙水和基岩裂隙水。
2. 工程概况、工程地质条件
2.1地理位置及地形地貌
隧道址区地貌属于褶断侵蚀低山。海拔203.3-446.2m,相对高差约 243m,山顶浑圆,山势较缓,地表植被发育;进口段地形坡角 35°-45°,出口地形坡角25°-35°;山脊走向南北,隧道轴线与山脊
走向基本一致,隧道穿过山脊高程最大为321m,进出口段冲沟发育。 2.2气候
图11隧道非电起爆网路 1-起爆点, 2-主干导爆管, 3-击发雷管, 4-分支导爆管,5-传爆雷管, 6-导爆管脚线, 7-起爆雷管
本区位于龙门-鸟观咀断裂以南,以升降运动为主,地貌上表现为 中低山。上升运动剧烈和不均匀,使得中低山区沟谷深切,发育多级河 谷裂点,谷底基岩裸露,并在300-500m的高度上有夷平面存在。 (2)断裂活动
断裂活动是新构造运动的又一表现形式,断裂活动的发生不但控制
着第四纪沉积物的发育,而且还引发地震、地下热水出露和深部岩浆外 溢。 本次勘察在隧址区共发现2条断层,特征如下:

爆破安全技术措施(爆破说明书)

爆破安全技术措施1、打眼前,严格执行敲帮问顶制度,做到先检查后工作,认真检查迎头的支护、顶板、煤帮以及残炮等情况,发现问题及时处理。

2、打眼前,必须先看好中线,按照爆破图表进行打眼,确保巷道成形,严禁套老眼、残眼。

3、坚持湿式打眼,严禁干打眼。

打眼时,遇出水、出气等异常情况,不准拔钎子,视情况撤人、断电,并及时向调度室汇报,处理好后再施工。

4、遇顶板破碎易冒的地方,要浅打眼少装药,迎头片帮严重时,要采取手镐刨,先打上锚杆护顶,后放炮的方法作业。

5、当炮眼全部钻完后,应进行眼位,眼深、眼数的复检,符合要求时进行装药爆破。

6、严禁打眼与装药平行作业。

7、装配引药应在顶板完好、支架完整避开带电物体的地方进行,严禁坐在药箱上装配引药,装配引药不得使雷管受到猛烈地震动和冲击,不得折断雷管脚线及绝缘层,在做引药时,用一根比电雷管直径稍粗的尖头木质棍在药卷平头端扎一个圆孔,把电雷管全部插入药卷,然后用电雷管脚线将药卷缠住,把电雷管固定在药卷内,同时将电雷管脚线末端扭结。

操作时不允许用电雷管代替木质棍扎眼,杜绝把电雷管斜插在药卷中部或是把电雷管捆在药卷上把电雷管从药卷窝心的一头插入等错误做法。

在制作中要防止电雷管受震动,做完毕后,要清点数量,分清电雷管的段别,应分别将炸药和雷管装入不同炸药箱内。

8、从成束的电雷管中抽取单个电雷管时,不得手拉脚线硬拽管体,也不得手拉管体硬拽脚线,应将成束的电雷管顺好,拉住前端脚线将电雷管抽出,抽出单个电雷管,必须将其脚线末端扭结成短路。

9、装药采取正向装药的方法,即引药位于眼顶,聚能穴要一致朝内。

10、封泥采用黄泥、水炮泥,装泥方式为黄泥—水炮泥—黄泥。

11、放炮前,要将开关、电缆、风水管路、机具等撤到安全地点并掩护好。

12、放炮前,脚线的连接工作可由经过专门训练的班组长协助放炮员进行,放炮母线连接脚线,检查线路和通电工作,只准放炮员一人操作,放炮前,班组长必须清点人数,确认无误后,方准下达放炮命令。
