地下连续墙质量控制要点Word版
地下连续墙施工控制要点1.1导墙施工监控要点(1)槽段开挖前,由监理单位督促施工单位沿地下墙墙面边线两侧构筑导墙。
导墙深度一般为 1.5m,以设计要求为准。
导墙顶面应高于施工地面 200~300mm(防止地面泥水倒灌),导墙应有足够的强度和刚度。
(2)监理单位测量工程师按设计图纸复核地下连续墙轴线的平面定位,以及按施工要求确定导墙的顶标高、深度和内外侧墙体位置。
(3)导墙应浇筑在密实的地基上,导墙拆模后,立即进行回填。
在导墙混凝土达到设计强度前,不准起重设备车辆在导墙附近停留或作业,以防导墙开裂和位移。
(4)导墙施工质量允许偏差见下表1 :1.2泥浆拌制及其性能检验(1)选用膨润土泥浆护壁,使用前应进行泥浆配合比试验,泥浆的性能指标要求控制,见下表2 :(2)拌制后的泥浆应存放 24h以上或加分散剂,使膨润土充分水化后,方可使用。
(3)在施工期间,槽内泥浆面必须高于地下水位 1.0m以上,并不低于导墙顶面下 0.3m;液位下落应及时补浆,以防塌方。
现场应防止地水流入槽内影响泥浆性能。
(4)泥浆拌制和施工过程中不定期抽验,发现不合格及时处理。
(5)要求监理单位检查施工中回收利用的泥浆是否经过分离、净化处理。
经分离处理后,再生泥浆符合表 2要求后可重复使用,废弃泥浆及时运离工地,防止污染环境。
1.3槽段开挖监控要点(1)开挖前,施工单位根据施工组织设计提供的地下连续墙单元槽段进行分幅,并要求在导墙上精确定出地下墙标记线(每单元槽段的水平长度),每幅宽度位置,钢筋笼搁置位置及外放的位置。
(2)成槽机垂直度的控制,为达到地下墙的垂直度要求,在成槽前要求施工单位调整好成槽机的水平度和垂直度。
成槽过程中一般可利成槽机上的垂直度仪表及自动纠偏装置来保证成槽垂直度。
(3)成槽挖土顺序,单元槽段采取“三序”成槽,即先挖两边后挖中间土方的顺序,转角槽段可采取先挖短边后挖长边的抓土方法。
(4)初始挖槽精度对整个槽壁精度影响很大,要求施工单位在成槽过程中遵守:抓斗入槽,出槽应慢速均匀进行,严格控制垂直度,确保槽壁及槽壁接头的垂直度偏差符合设计要求。
(5)成槽时,避免在开挖槽段附近增加较大地面附加及振动荷载,以防止引起槽段坍塌。
成槽过程中应加强观测,如发生较严重局部坍塌环境造成影响时,应将槽段及时回填后经处理重新开挖成槽。
(6)由技术员旁站并经常检测成槽过程中护壁泥浆的液面高度。
(7)成槽完成后,检查槽深、槽宽及槽壁垂直度(超声波检测)等,并进行首次清底,经复查合格后下钢筋笼进行二次清底。
槽壁垂直度要求不大于 1/300,长度偏差±2.0%,厚度偏差 +1.5%~-1.0%,深度偏差+100~-200mm,槽宽偏差 0~50mm,沉渣厚度不大于 100mm,泥浆比重不大1.15g/cm3。
成槽后对雌端进行刷壁,刷壁不得少于5次,且直至钢丝绳上无泥为止。
(8)成槽机运行过程中,现场要有专人负责电缆的拖移、下放和提升,防止损坏,避免发生触电事故。
(9)成槽开挖好后,督促施工单位在槽口上盖好安全网板,防止人、物坠入槽内。
(10)成槽挖至槽底 2~3m左右,用测绳测量槽深,防止超挖或少挖,挖到设计标高后,进行泥浆置换和泥浆质量检测。
1.4钢筋笼制作及就位(安装)监控要点(1)钢筋进场后由监理单位对钢筋原材、焊接试件按规定进行见证取样做力学性能检验,其质量符合有关标准的规定后方可投入使用。
(2)钢筋笼制作允许偏差见下表3 :(3)受力钢筋的焊接接头设置应满足下列要求:①在同一连接区段35d(d为钢筋直径)且不小于 500mm内,其焊接接头的面积百分率不大于 50%。
②在同一断面连接区段,相邻二根钢筋的焊接应错开,错开距离35d且不小于 500mm。
③钢筋直径大于 22(不含 22)的纵向受力钢筋要采用机械连接。
(4)严格控制钢筋笼的焊接,结构焊缝满焊,钢筋纵向钢筋桁架及主筋平面的斜向拉条的交点可全部点焊,其余交点采用 50%交错点焊。
为确保地下墙不露筋,应安装好保护层垫块,保护层垫块间距不大于1.8m。
(5)检查钢筋的吊点位置、焊接牢固度,起吊及固定的方式应符合设计及验收规范要求。
钢筋笼在吊运及入槽过程中,应具有足够的刚度,不应产生不可恢复的变形,钢筋笼吊放入槽时注意笼子方向,不允许强行冲击入槽。
为保证槽壁不塌,应在清槽泥浆置换合格后 2h 内完成钢筋笼的吊放,钢筋笼放置到设计标高后,利用型钢制作的扁担搁置在导墙上。
(6)钢筋笼起吊应采用与钢筋笼相当的吊架(铁扁担),主钩吊点处应加固补强,吊环不可采用锰钢,副钩吊点要牢固,纵向桁架钢筋笼应焊接牢固;吊索吊具使用前应严格检查完好无损,防止钢筋笼起吊时产生变形或摔落散笼。
作为吊点的钢筋应采用圆钢φ32.(7)为防止钢筋笼上浮,浇灌混凝土初始阶段要放慢速度,导管的埋入深度应控制在一定的范围内( 2~6m)。
在导墙上要设置锚固点,固定钢筋笼。
1.5混凝土浇筑监控要点为确保地下墙墙体密实、无蜂窝、无孔洞,不出现大面积缺陷和渗漏现象,必须确保混凝土的浇筑质量并做好地下墙幅间接缝处理,为此必须加强对以下几点的监督控制:(1)严格按照设计单位要求检查混凝土塌落度应控制在18~22cm,扩散度应控制在 34~38cm,应具有良好的和易性及流动性。
施工单位必须事先申报配合比报审批,由监理单位、第三方检测单位审核认可。
(2)钢筋笼入槽后及时清孔,符合要求后必须在 2h内浇灌混凝土,若浸泡时间过长时,应重新清槽。
(3)浇筑地下墙混凝土采用导管法,导管按需要长度拼接,导管使用前先做水压试验,确保接缝必须严密不渗漏,分配给每根导管的浇筑面积应基本相等,相邻两导管内混凝土高差不应大于 0.5m,混凝土浇注速度不应低于 2m/h。
首灌混凝土量(需测量料斗容量,确保首灌混凝土导管埋深满足规范要求)要满足要求,浇筑过程应连续进行。
(4)在单元槽段内,同时使用两根以上导管浇筑时,其间距不得大于3m,导管距槽段端部应不大于 1.5m。
各导管处的混凝土面应同时上升,高差不宜大于 0.3m。
浇筑混凝土其顶面标高应高于设计标高 0.5m(以设计超灌要求为准),凿去浮浆后应符合设计标高和混凝土强度。
(5)在混凝土浇筑前测量混凝土塌落度,浇筑过程中做好混凝土试块留置工作。
(6)围护结构开挖后,对地下连续墙进行验收,其质量标准应符合表 4规定:(7)关键工序质量控制及措施①严格控制导墙施工质量,重点检查导墙中心轴线、宽度和内侧模板的垂直度,拆模后检查支撑是否及时、正确。
②认真督促施工单位检查成槽过程中的泥浆质量、检测成槽垂直度、宽度、厚度及沉渣厚度是否符合标准要求。
认真检查钢筋笼加工平台,检查其尺寸、平整度、稳固性能等。
③严格控制钢筋笼长、宽、厚度的尺寸以及预埋件(如接驳器、钢支撑预埋钢板)等位置和牢固度,防止钢筋笼入槽时脱落和移位。
④注意钢筋笼入槽时方向(基坑侧与迎土侧)不要颠倒,并严格检查钢筋笼安装的标高,检查符合要求后,将钢筋笼固定在导墙上。
⑤为保证地下墙不露筋、不渗漏水,应督促和检查以下几点:a.钢筋笼制作必须有足够的刚度,防止吊装时变形。
b.必须按设计和规范要求位置,放置有一定强度的保护层垫块,严禁遗漏。
c.槽段接头处不允许有夹泥。
d.吊放钢筋笼和导管时发现槽壁有塌方现象时,应立即停止吊放,待清渣或修槽后再进行吊放钢筋笼。
e.浇注混凝土过程中,督促操作工注意导管的埋深,不允许发生导管拔空现象。
若发现拔空,必须督促操作工重新开管浇注混凝土。
f.确保商品混凝土质量和供应量,防止发生中断浇注现象,混凝土送到现场后,应检查混凝土塌落度。
1.5声测管安装监控要点(包含注浆管等)根据规范要求,地下连续墙需进行声测管布设,布置方法如下:地下连续墙均埋设声测管不少于5根,地下连续墙声测管每相邻两个管距离不大于2m,距地连墙端头距离大于0.5m;呈平行四边形布置。
声测管的安装:声测管预先固定在钢筋笼内侧。
用点焊或铁丝绑扎的方法固定在主筋内侧,也可以采用“U”形钢筋环焊接在主筋上的方式。
铁丝绑扎的间距不大于2m。
为了保证声测管的相互平行,可以在声测管间点焊三角形钢筋架支撑。
声测管安装注意事项:1、浇筑砼时,导管和声测管保持一定间距,防止浇筑时声测管产生偏移。
2、声测管与主筋点焊时,必须保证其不上下左右移动,且不得将声测管破坏。
3、声测管安装过程中常见故障及预防措施1)管体变形:产生原因主要有1.搬运过程中的野蛮装卸;2.吊装时钢筋笼扭曲; 3.浇筑混凝土时导管撞击管体所致; 4.安装时人为弯曲。
预防措施主要有:1.装卸时轻拿轻放; 2.请勿抛扔; 3.吊装时避免钢筋笼扭曲; 4.浇注混凝土时导管垂直升降,避免左右摆动确保不直接撞击管体; 5.安装时保持声测管始终垂直。
2)管体堵塞(非混凝土堵塞):产生原因有1.从管体顶端掉入杂物;2.密封圈损坏。
预防措施主要有:1.下完全部钢筋笼后检查管内是否加满清水,及时密封管体顶端(加盖或内塞);2.发现密封圈破损及时更换。
3)管体堵塞(混凝土堵塞):产生主要原因有1.连接压力不到位;2.另外加焊固定耳时焊穿管体;3.运输和封装过程中造成管口变形或密封圈损坏。
预防措施主要有:1.管体连接时必须用专用液压钳将接头夹紧到位,密封圈必须安放到位;2.用16#铁丝将管体固定在钢筋笼上;3.如发现管口变形,请勿使用并及时与项目部相关人员联系。
注:注意施工时序,首开幅不宜过多,以防混凝土串至相邻幅段,给下幅墙施工造成影响(造成接缝不严密),防扰流措施要到位。
地下连续墙质量控制要点
地下连续墙质量控制要点地下连续墙是建筑工程中常用的一种地基处理技术,它可以有效地加固土体,提高地基的稳定性和承载能力。
然而,在施工过程中,地下连续墙的质量控制是关键,只有做好质量控制工作,才能确保地下连续墙的长期稳定性和安全可靠性。
下面将介绍地下连续墙质量控制的要点。
1. 地下连续墙设计和材料选择要合理在进行地下连续墙施工前,需要进行设计,包括墙体的尺寸、深度、厚度等。
设计要合理,满足工程要求,并考虑到地下连续墙所承受的荷载。
此外,材料的选择也非常重要,需要选择优质、适合的材料,如混凝土或钢筋混凝土等。
2. 施工前的准备工作要做好在进行地下连续墙施工前,需要进行一系列的准备工作,如场地勘察、地基处理等。
场地勘察要详细、准确,了解地质情况,判断地下连续墙的稳定性。
地基处理是为了提高地基的承载能力和稳定性,通常采用土方开挖、挖土槽和土壤加固等方法。
3. 施工中的控制要严格地下连续墙的施工过程中,质量控制要严格,包括施工步骤、工艺要求、材料使用等。
施工人员要熟悉施工技术和要求,按照规定的步骤进行施工,确保墙体的质量。
同时,要对材料的使用进行控制,如混凝土的拌合比、搅拌时间等。
4. 施工后的检测和验收要及时地下连续墙施工完成后,需要进行检测和验收,以确认墙体质量是否符合要求。
检测可以采用无损检测和力学性能试验等方法,对墙体的强度、密实度等进行检测。
验收要严格按照相关标准和规范进行,确保墙体质量合格。
5. 地下连续墙的维护和管理要做好地下连续墙的维护和管理是保证其质量的关键。
施工完成后,要及时采取维护措施,防止墙体出现裂缝、渗漏等问题。
同时,要加强对地下连续墙的管理,定期检查墙体的状况,及时发现并处理潜在问题。
地下连续墙质量控制是地基处理中的重要环节,只有严格按照要求进行施工,才能确保墙体的质量和安全性。
相关施工人员要具备专业知识和经验,不断加强学习和培训,提高施工质量。
同时,建设单位和监理单位也要加强对地下连续墙施工的监督和管理,确保工程质量达到预期目标。
地下连续墙的质量控制
地下连续墙的质量控制地下连续墙是一种常见的地下工程结构,用于支撑和加固土壤和基础。
它在基础工程中起着至关重要的作用,因此质量控制是确保地下连续墙的安全和可靠性的关键因素之一。
本文将讨论地下连续墙施工过程中的质量控制措施,以确保施工质量达到预期标准。
1. 施工材料的选择和检验地下连续墙的材料选择对其质量具有重要影响。
在选择钢筋、混凝土和其他相关材料时,应根据设计要求、工程性质和环境条件进行合理的选择。
关键是确保材料的质量达到标准要求,并且进行必要的检验和检测。
对于钢筋,需要进行拉力试验以确定其强度和延伸性。
混凝土应按照设计配合比进行配制,同时进行抗压强度、密度和流动性等方面的检验。
2. 基坑开挖和支护工程地下连续墙施工前需要进行基坑开挖和支护工程。
在开挖前,需要进行现场勘查和土壤测试,确保选择正确的开挖方法和工程方案。
对于深基坑,应采取合适的支护措施,如钢支撑、混凝土梁、护墙板等。
支护结构的质量及时和有效地控制,可以保证基坑的稳定性,避免发生塌陷和开挖变形,对于后续地下连续墙的施工具有重要影响。
3. 地下连续墙的安装和施工工艺地下连续墙的安装和施工工艺包括测量定位、钢筋绑扎、混凝土浇筑等。
在进行施工前,应根据设计要求进行测量和定位,确保地下连续墙的尺寸和位置准确无误。
钢筋绑扎需严格按照构造图纸和规范要求进行,确保钢筋的正确位置和连接质量。
混凝土浇筑需要注意施工过程中的振捣、坍落度和浇筑质量等,以确保混凝土的均匀性和强度。
4. 质量检验和监测地下连续墙施工完成后,需要进行质量检验和监测,以确保其满足设计要求和规范标准。
质量检验包括对钢筋、混凝土、墙体连接等进行抽样检测和试验。
钢筋的抗拉和延伸试验、混凝土的抗压强度和密度试验以及墙体连接强度的测试等都是常见的质量检验项目。
此外,应进行墙体的变形监测,以解析墙体的变形情况,及时发现和处理问题。
5. 施工记录和质量档案在地下连续墙施工过程中,应做好详细的施工记录和质量档案。
地下围护结构地下连续墙质量控制要点

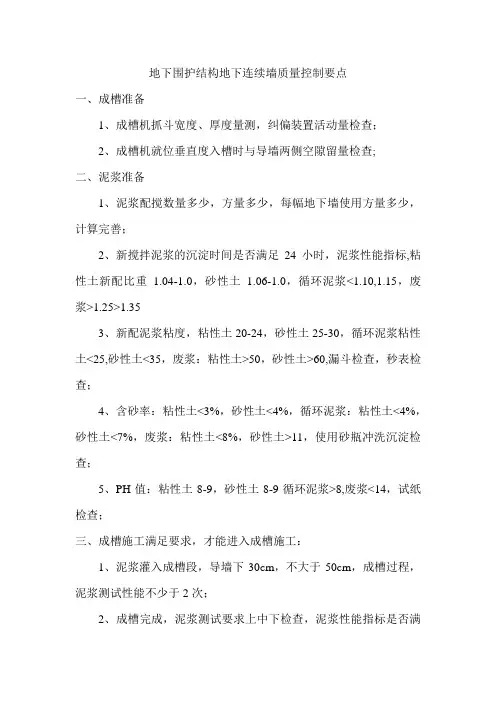

地下围护结构地下连续墙质量控制要点一、成槽准备1、成槽机抓斗宽度、厚度量测,纠偏装置活动量检查;2、成槽机就位垂直度入槽时与导墙两侧空隙留量检查;二、泥浆准备1、泥浆配搅数量多少,方量多少,每幅地下墙使用方量多少,计算完善;2、新搅拌泥浆的沉淀时间是否满足24小时,泥浆性能指标,粘性土新配比重 1.04-1.0,砂性土 1.06-1.0,循环泥浆<1.10,1.15,废浆>1.25>1.353、新配泥浆粘度,粘性土20-24,砂性土25-30,循环泥浆粘性土<25,砂性土<35,废浆:粘性土>50,砂性土>60,漏斗检查,秒表检查;4、含砂率:粘性土<3%,砂性土<4%,循环泥浆:粘性土<4%,砂性土<7%,废浆:粘性土<8%,砂性土>11,使用砂瓶冲洗沉淀检查;5、PH值:粘性土8-9,砂性土8-9循环泥浆>8,废浆<14,试纸检查;三、成槽施工满足要求,才能进入成槽施工:1、泥浆灌入成槽段,导墙下30cm,不大于50cm,成槽过程,泥浆测试性能不少于2次;2、成槽完成,泥浆测试要求上中下检查,泥浆性能指标是否满足要求,如有异常,要求调配或加入新的泥浆;3、成槽清孔完成,测试清孔后底部的最终性能指标,同时测试槽底沉渣,淤泥厚度不应超过10cm,满足要求才能进入钢筋笼吊装;4、成槽完成,垂直度超声波测试,每幅槽段测试两端头能同时测试为3次,如不能同时测试,要求测试5次,但绝对不能少于3次,满足要求>1/400,才能同意钢筋笼吊装入槽;四、钢筋笼制作成型,钢筋直螺纹加工准备:1、钢筋制作各规格长度,分布筋长度,两侧封口筋宽度,搭接长度,直螺纹接驳器,锚固长度,钢筋直螺纹加工1/2长度,牙数量,切割端头平整情况,是否采用砂轮切割机,量测套筒长度,及直螺纹长度;2、钢筋笼砼内外保护层钢垫块,现场加工或外加工,外侧迎土面为7cm,内测结构为5cm,设置纵向、水平间距是否满足要求;3、钢筋笼厚度、桁架制作长度,厚度,量测是否满足要求,按照地下墙1200mm,除去内外两侧砼保护厚度,净厚度为108mm,长度按照钢筋笼设计长度;五、钢筋笼安装1、钢筋笼安装平台平整度检查,测试,宽度,长度量测;2、钢筋笼主筋,分布筋规格间距是否按照设计及规范要求,加强区域的钢筋规格,数量核对设计图检查;3、钢筋笼安装,搭接,电焊,点焊,特别是节点部位,桁架电焊过程加强巡视验收,必须把关,有问题应立即要求整改,整改后要复查;4、钢筋笼安装导管设置部位,导向钢筋设置是否有缺少,防止导管在砼浇灌过程偏向,导管在钢筋笼内拔不出来,影响砼浇灌质量;5、钢筋笼安装、预埋构件、注浆管、测斜管、声测管、超声波检测管、临时钢支撑预埋件,接驳器钢筋预埋设置位置、标高,砼内外两侧保护层钢垫块设置间距;6、针对各种管型设置到位后,检查引接质量,上下的保护及接头的保护质量是否完善,防止砼浇灌时水泥浆液倾入堵管,影响后期或下道工序施工;7、钢筋笼总体安装完成,测量钢筋笼总长度,宽度,厚度,预埋接驳器,预埋钢筋标高及钢筋笼上顶吊筋长度、标高;六、钢筋笼吊装1、钢筋笼吊装过程,监理部要求施工单位通知验收,监理值班人员进行验收旁站,巡视检查,提供影像资料,并检查总承包单位质量员,安全人员到位率,做好记录;2、钢筋笼吊装起吊高度在20cm左右,应停等测试钢筋笼总体质量,安全稳定性如何,如发现不安全现象,应立即停止起吊,要求对钢筋笼全面质量进行检查,待到检查无存在问题后,才能进入后续起吊;3、钢筋笼吊装入槽,旁站检查入槽是否顺畅,各类预埋件是否脱落,如发现脱落现象,要求施工单位在钢筋入槽过程逐步补上;4、钢筋笼入槽至笼顶,检查笼顶控制标高与导墙面的标高,要求施工单位专用水准仪测试,标高偏差控制在±10mm内;七、锁口管,十字钢板接头箱吊装1、地下墙锁口管,十字钢板接头箱,吊放入槽前检查2个工序的中心位置,节段长度,冲入槽底以下30-50cm,如冲入深度不符合,要求施工单位想办法处理完善;2、上述工序完善后要求导墙面凿出凹口固定槽,使用8号以上槽钢,固定锁口管与接头箱防止偏位,影响下幅地下墙施工;3、锁口管,十字钢板接头箱固定后,背侧面应及时回填粘土至导墙下20cm,防止砼浇筑饶流在锁口管、十字钢板接头箱外侧,硬化后,影响下幅地下墙施工;八、砼导管引接1、检查砼导管直径,节数,总长度,砼导管接头是否完善;2、砼导管引接,检查,橡胶密封圈设置要求都必须设置密封圈;3、检查砼导管引接长度必须保证离槽底30cm,不大于50cm,如不到位,要求最底下节导管加长;4、导管引接完成,检查隔水球胆隔铁板等是否布防,机架布置的中心位置是否满足要求,上述工序全部完善后,才能同意进入下道工序,签发砼浇灌令;九、地下墙砼浇灌1、检查进场砼配合比单,材料规格,名称,粗细骨料用量,附加剂用量,水用量,塌落度设置,工程名称,地下墙编号,进场砼坍落度,扩散度测试,坍落度为180±20mm,扩散度为:34-38cm,不得大于40cm,砼取样抗压、抗渗试块制作,满足设计及规范要求,才能同意砼浇灌;如不符合要求,暂停,待砼配合比完善后,才能进入浇灌;2、地下墙砼进场第一、二车到之后2根砼导管应同时浇灌,待槽底砼上翻,然后分布均匀浇灌,现场必须控制到位;3、在砼浇灌过程严格控制导管拆除埋入砼内,绝对不得少于1.5米,正常浇灌中导管埋入深度3.5~4.5米,导管在砼浇灌过程应上下扰动,增加砼密实度,加强砼的防水性能;4、砼浇灌结束前,应测试地墙顶标高砼面,要求浇灌至墙顶标高30-50cm,不到位要进行补足砼方量,使用较硬的测试工具进行实测,然后计算砼理论方量与砼实浇方量,进行充盈系数计算;5、砼浇灌导管冲洗干净,保养工作要求落实到位;十、锁口管,顶拔1、在第一道砼浇灌时间开始至4-5个小时后,对锁口管,进行顶拔扰动提升高度为3-5cm,然后待砼浇灌6-7小时逐步进行顶拔,每次顶拔高度为30-40cm;2、在锁口管顶拔控制间隔时间,不得随便顶拔,并随时掌握砼初凝时间及终凝时间;3、在锁口管顶拔至最后一节时,严格检查地下墙顶部砼的终凝状况,确认墙顶面砼终凝,才能拔出最后一节锁口管,防止墙顶砼坍塌倒流至槽底硬化,影响下一幅地下墙成槽质量,要求对顶拔锁口管的操作人员进行交底,并做好原始记录,施工单位值班管理必须到位,不得随意缺席,监理部人员加强现场巡查监督;十一、各项工序的验收程序要求总包与分包单位必须加强自检程序,满足要求后,通知监理部对各道工序验收,验收合格后,才能进入下道工序施工,签发开挖令、吊装令、浇灌令及相关质量保证资料签证。
地下连续墙质量控制要点
地下连续墙质量控制要点地下连续墙是一种常用的地下工程结构,用于抵抗土体的水平力和垂直力。
地下连续墙的质量直接关系到工程的安全性和稳定性。
因此,对于地下连续墙的质量控制要点十分重要。
本文将从施工前准备、施工过程和质量验收等方面介绍地下连续墙的质量控制要点。
一、施工前准备:1. 设计文件的审查:在施工前,施工单位应认真审查地下连续墙的设计文件,确保其技术要求符合规范和设计要求。
2. 材料的准备:施工单位应根据设计及技术要求,选择符合标准的材料,并对材料进行验收检查,确保其质量合格。
3. 施工方案的编制:施工单位应根据设计要求和实际情况编制施工方案,包括施工顺序、工艺措施等,并经相关技术人员评审。
二、施工过程控制:1. 基坑开挖和支护:在开挖地下连续墙基坑时,要严格按照设计要求进行,保证基坑的平整度和坡度,并采取适当的支护措施,防止土体塌方。
2. 地下连续墙的浇筑:在地下连续墙的浇筑过程中,要注意以下几点:a. 模板安装:模板的安装应严格按照设计要求进行,确保模板的稳定性和整体性。
b. 钢筋绑扎:钢筋的绑扎应符合相关规范要求,确保钢筋的布置准确和连接牢固。
c. 混凝土浇筑:混凝土的配制与浇筑要符合设计要求,包括浇筑层次、浇筑方式等。
3. 墙体的养护:在地下连续墙的养护过程中,要进行适当的加湿、覆盖和养护周期控制,保持墙体的湿润程度和温度稳定,以提高混凝土的强度和耐久性。
三、质量验收:1. 混凝土的检测:对地下连续墙中的混凝土进行抽样,并进行强度检测和成分检测,确保混凝土的质量符合设计要求。
2. 钢筋的检测:对地下连续墙中的钢筋进行抽样检测,包括钢筋的直径、长度、弯曲度等,并进行力学性能测试,确保钢筋的质量合格。
3. 模板的检查:对地下连续墙中的模板进行检查,包括模板的平整度、尺寸误差等,确保模板的质量符合要求。
4. 墙体的外观检查:对地下连续墙的外观进行检查,包括墙体的平整度、垂直度、表面质量等,确保墙体结构的整体质量。
地连墙施工质量控制要点及措施
地下连续墙围护结构施工质量控制要点及措施控制要点参照规范G B51310-2018、G B/T20299-2018、D B11/T1526-2018、Q G D-006-2018机械材料进场检验1、钢筋原材料:符合设计要求;2、机械进场验收,是否符合国家标准;3、满足施工要求1、材料进场检验报告、合格证、裁纸单、复试报告符合要求;2、机械设备报验合格,符合国家排放标准;3、满足施工要求控制要点主要措施导墙施工测量放线1、测量放样导墙轴线及导墙边线;1、测量放样导墙边线允许偏差±5m m;控制要点主要措施方案审批控制要点主要措施1、编制依据、危大范围2、人员设备3、主要施工工艺4、安全措施5、工期1、编制依据齐全有效、是否需要论证2、主要配备人员设备是否瞒住施工要求3、主要工艺技术措施及方法满足施工要求4、各项安全技术措施是否满足国家及行业标准规范有关要求,能否保证施工过程安全5、工期是否满足合同要求施工人员进场主控项目主要措施1、人员数量、特出工种2、方案交底、施工技术交底、安全技术交底1、审核人员进场三级教育完成2、总工方案交底、施工技术交底、安全技术交底、班前教育完成3、特种作业人员交底完成导墙管线挖探1、对导墙施工位置进行管线挖探;1、导墙挖探应挖探至原状土;主要措施控制要点导墙开挖1、开挖施工中如遇障碍物、软土或杂填土等不良地层条件时,宜进行换填或加固处理;2、开挖严禁超挖;1、导墙开挖允许偏差+40m m;2、导墙应按照地下连续墙设计轴线位置放线开挖,开挖后基底宜铺筑C10混凝土垫层。
厚度30m m-50mm,垫层表面应平整主要措施控制要点导墙钢筋绑扎1.钢筋下料尺寸及钢筋绑扎应符合设计规范要求;钢筋安装允许偏差:长(m m)±10、宽、高(m m)±5、间距(m m)±10、排距(m m)±5。
主要措施控制要点导墙模板安装1、导墙轴线及边线复合;2、导墙几何尺寸复合要求;1、模板安装允许偏差每副地下连续墙检测:墙体宽度﹢405处墙面平整度≤55处导墙平面位置±105处顶面标高±10垂直度<1/300H内墙面净距±10控制要点主要措施导墙模板安装主要措施控制要点1、导墙轴线及边线复合;2、导墙几何尺寸复合要求;1、模板安装允许偏差每副地下连续墙检测:墙体宽度0,﹢403处墙面平整度≤55处导墙平面位置±102处顶面标高±103处垂直度<1/300H3处内墙面净距±103处导墙混凝土浇筑主要措施控制要点1、导墙混凝土应分层浇筑;2、导墙分段施工时,施工缝的位置应与地下连续墙施工接头位置错开;1、混凝土到场后应检测混凝土性能是否满足设计要求并预留标养及同条件养护试件;2、混凝土坍落度控制在180±20m m;导墙模板拆除主要措施控制要点1、待混凝土强度达到设计强度的75%后方可拆模;32、拆模时应保证混凝土表面及棱角不受到损伤;1、现浇混凝土导墙拆模后或预制导墙安装后,应在导墙内部及时加设支撑。
地下连续墙质量控制内容控制要点和检查表式20211113
地下连续墙质量控制内容控制要点和检查表式20211113地下连续墙质量控制内容、控制要点和检查表式20211113第一节地下连续墙围护结构质量控制内容和控制要点地下连续墙围护结构质量掌控内容和掌控要点序施工流程号1、根据地墙使用设备(吊机、成槽机)的荷载,验算施工场地的地基承载力是否满足施工要求,进行配筋验算;平整1场地2、根据“沪建建(97)第0157号”文件要求,施工场地必须进行硬化,并同时做好泥浆池布置和修建工作,要求配置泥浆池、沉淀池,以保证现场泥浆循环要求;3、在车辆进出施工现场的主要出入口设置车辆清洗设备,以保证施工泥浆不随车辆污染市政道路。
1、根据设计提供的轴线控制桩测出地下墙轴线控制桩,控制桩均采用保护桩;测量2复核连续墙的标高。
1、钢筋加工检验批质量验收记录表(过程)1、在导墙沟槽开挖结束后,应立即将中心线引入沟槽下,用以控制模板位置,确保导墙中心线正确无误。
2、在导墙砼浇注前,将导墙顶面标高放样于模板之上,以控制导墙顶面标高。
3、导墙砼达到一定强度后方可拆摸,拆模后应及时设置支撑,确保导墙不移3导墙位。
4、导墙施工结束后,立即在导墙顶面上作出地下连续墙分幅线,并用红漆标明单元槽段编号。
5、导墙与施工道路搭接处,导墙钢筋应伸入搭接35d。
1、导墙轴线平面偏差允许值顶±10mm按施工批次每2、导墙内净距允许偏差为设计厚度+40mm批次均检查3、内侧导墙垂直度允许偏差5mm(过程)5、混凝土施工检验批质量验收记录表(过程)6、混凝土浇筑记录(过程)7、模板拆除检验批质量验收记录表(过程)尺量4、模板安装检验批质量验收记录表20%2、钢筋安装检验批质量验收记录表(过程)3、工序隐蔽工程检查记录表(钢筋)(过程)《监理日志》(归档)2、高程引入现场,采用闭合回测法,设置场内水准点。
以此控制导墙及地下轴线平面偏差允许值顶±10mm100%高程复核允许偏差±10mm水准仪全站仪《监理日志》(归档)100%《工程控制点放样(复核)记录表》(归档)地下连续墙钢筋笼施工及监理检查记录泥浆循环系统、车辆清洗设备使用钢尺测量建成后检查验收20%《监理日志》(归档)施工内容和控制要点技术标准检测频率检测方法检查及验收记录监理抽检频率监理检查记录表1、《工程控制点放样(复核)记录表》(归档)序施工流程号1、泥浆根据各单位经验配制,泥浆材料宜采用膨润土,使用前宜进行室内试验;超深地墙宜采用复合c基膨润土泥浆,在成槽过程中使泥浆保持更好的稳定性和护壁能力;2、新制泥浆必须在成槽前24小时制作,并在泥浆池中不停的翻搅;泥浆4制作3、废弃的泥浆、渣应进行处理,必须用槽车等封闭式运输工具外运,禁止直接或间接向下水管道或河道排放泥浆,禁止泥浆外泄污染城市道路与环境;4、回收浆须经过调整,达到标准后方可使用,被混凝土污染过的泥浆必须废弃。
地下连续墙工程施工的质量控制
地下连续墙工程施工的质量控制为保证地下连续墙的施工质量,施工中分别从导墙、泥浆、成槽、清底、钢筋制作安装及混凝土灌注等方面采取质量事故预防措施:1、导墙⑴导墙的施工精度直接影响成槽垂直度的好坏及成槽难易程度,为此,施工中采取措施保证:①导墙内墙与地下连续墙轴线严格平行,对轴线的最大偏差控制在10mm以内。
②导墙内墙面垂直度0.2%,平整度3mm。
③导墙顶面平整,平整度5mm。
⑵开挖至导墙基地时,对基地以下1-2米范围内进行钎探,探明基地以下有无混凝土基础、木桩及各种管线等障碍物存在,并加以清除。
⑶着重抓好墙趾处的回填质量。
⑷导墙拆膜后立即用方木分上下两道以1.5米间距加以支撑,防止导墙内外墙面位移。
成槽时,仅把成槽范围内的木撑拿掉,其余的暂时保留。
⑸导墙未达到设计强度,严禁重型机械接近,并不在导墙顶上放置过重物件。
2、泥浆⑴制备泥浆前,对施工区域内的土质、地下水情况进行认真调查。
⑵新浆要充分搅拌并静置24 小时,待其充分溶胀后使用。
⑶成槽时始终保持维护槽壁稳定所需的泥浆面高度,采用“高液面、低比重”的办法,以降低混凝土对钢筋的影响,并促使混凝土灌注顺利进行。
⑷成槽过程中,及时根据地层变化对泥浆参数进行调整。
3、成槽机成槽⑴成槽前全面检查泥浆是否备足、输送管道是否通畅、成槽机有无工作隐患存在等,以上问题解决后,才正式成槽。
⑵成槽时,成槽机垂直于导墙并距导墙至少3米以外停放,为避免成槽机自重产生过大的应力集中现象,成槽机下予铺20mm厚的减压钢板。
成槽机起重臂倾斜控制在65°~75°之间,挖槽过程中起重臂只作回转动作不做俯仰动作。
⑶开始6~7米的范围,挖槽速度要慢,这一深度范围尽可能将槽壁垂直度调整到最好。
在满足挖槽轴线偏差,保证槽位正确的情况下,适当加快成槽速度。
⑷挖槽期间每隔5米检查一次泥浆质量,并检查有无漏浆现象存在,以便及时调整泥浆参数和采取相应的补救措施。
并牢靠掌握地下水位的变化情况。
地连墙施工质量控制要点流程表
工序施工流程及控制要点 为了保证地连墙不侵陷主体结构,导墙施工需测量需要外放5cm。
施工部位:
过程检查记录(自 检)
是否同意 是否验 下道工序
收 (签字确 认)
日期
根据定位线绑扎导墙钢筋,钢筋设混凝土保护层垫块。
检查导墙中心位置及标高是否经项目测量人员复测。
绑扎钢筋前应对地基进行夯实处理,用小型打夯机夯实,地下连续墙施工前,应清除成槽范围内的 导墙施 地面、地下障碍物,对需要保留的地下管线应挖露出来,封堵地下空洞。 工
抓槽前先检查泥浆制备的数量是否符合开槽需要的泥浆量,然后检泥浆的各项指标是否合格,自检 验收合格后才能进行抓槽,并填写开槽申请单。
开槽必须先签开槽令,确保管线安全的前提下开槽,未签开槽令不允许私自开槽
挖槽过程中应观测槽壁变形、垂直度(小于0.3H%)、泥浆液面高度(离导墙面不大于300mm),并 应控制抓斗上下运行速度(到砂层时控制速度)。 地连墙 成槽 施工过程中要复核成槽机上的参数,采用大比重泥浆,以防挖槽过程中槽壁坍塌。
导墙的水平钢筋需连接,使导墙成为一个整体,防止因强度不足或施工不善发生事故。
为保证地下连续墙的施工精度,便于挖槽机作业,导墙内侧净空应较地下连续墙的厚度稍大一些 (一般比设计值大4cm左右),导墙顶面比地面高出5cm,防止雨水进入导墙内影响泥浆的性能指标 。
为了防止导墙变形,导墙内模拆除后,及时沿其纵向每隔2m左右加设上下两道木支撑,呈梅花状错 位布置。导墙混凝土未达到设计强度前,禁止任何重型机械和运输设备在旁边行走,不准在导墙上 进行钢筋笼的制作及吊放,以防导墙受压变形。当导墙的混凝土强度达设计强度的75%时,即可进 行成槽施工。
灌注 较快,所以必须在搅拌好之后l.5h内尽快浇完,否则应掺入适当的缓凝剂。
地下连续墙施工质量控制要点
地下连续墙施工质量控制要点地下连续墙,听起来是不是有点高大上的感觉?其实,它就是我们在建筑施工中用来防止土壤渗水和保持结构稳定的一种方法。
就像打个牢固的基础,不让水跑出来,建筑才能稳稳当当地站着。
可是,要想把这活儿做好,质量控制可是得下足功夫。
今天,就让我们轻松聊聊地下连续墙施工中需要注意的质量控制要点。
1. 材料选用1.1 水泥与砂浆的选择首先,材料是关键。
别小看水泥和砂浆,这可是地下连续墙的“命根子”。
一般来说,水泥的强度要达到一定标准,才能保证墙体的承载力。
可不能随便找个便宜的水泥就上,质量不过关,那后果可就严重了,想想看,墙一旦塌了,咱可就真的“摊上事”了。
还有,砂浆的配比也很重要,太稀或者太干都不行,适中的比例才能让墙体坚固又耐用。
1.2 钢筋的选择与布置再说说钢筋,别小看这些金属条,它们就像是墙体的“骨骼”。
钢筋的直径、数量和布置都要仔细考虑,毕竟要是钢筋没放好,墙体受力的时候可就“吃不消”了。
钢筋的连接也得牢靠,像我们打麻将一样,必须连成一片才能稳赢。
总之,选材和布置得下功夫,别图省事。
2. 施工工艺2.1 施工流程的规范化施工流程就像做菜的步骤,得一步一步来,少了哪个环节都不行。
在地下连续墙的施工中,首先要做好开挖,然后是浇筑混凝土,最后再进行墙体的养护。
每一步都得认真对待,尤其是浇筑这一环,混凝土的浇筑速度、振捣密实度,都是直接影响墙体质量的关键因素。
大家可别大意,像走钢丝一样小心翼翼,别让一不小心的失误毁了之前的努力。
2.2 监测与控制监测就像是给施工过程装了个“监控摄像头”,随时观察墙体的状态,发现问题及时处理。
比如说,混凝土浇筑过程中,要定期检查温度和湿度,确保它们在合理范围内,别让墙体因为温差过大而出现裂缝。
另外,施工人员的操作也要规范,要是哪个小哥心急忙慌,搞错了步骤,那可真是“赔了夫人又折兵”啊。
3. 质量检查3.1 定期检查说到质量检查,这可是施工中不可或缺的一部分。
地下连续墙施工及质量控制_详细
§5.3 地下连续墙施工方案地下连续墙施工工艺流程图详见下图:地下连续墙施工流程图5.3.1 导墙制作1、导墙结构在地下连续墙成槽前,应砌筑导墙。
导墙制作做到精心施工,导墙质量的好坏直接影响地下连续墙的边线和标高,是成槽设备进行导向,是存储泥浆稳定液位,维护上部土体稳定,防止土体坍落的重要措施。
导墙采用整体式钢筋混凝土结构,净宽比地下连续墙厚大5cm,即850mm;导墙顶口和地面平,肋厚200mm,一般控制深度为1.8m,且插入原状土20cm以上,导墙顶面高于地下水位1.5m以上,不得漏浆。
导墙在施工期间,应能承受施工载荷。
2、导墙施工允许偏差(详见下表)导墙允许偏差表3、导墙施工方法测量放样:根据地下连续墙轴线定出导墙挖土位置;测量放样完成后,请总包单位复核;挖土:测量放样后,洒白灰线,采用机械挖土和人工修整相结合的方法开挖导墙。
挖土标高由人工修整控制;立模及浇砼:绑扎钢筋之前,再次采用全站仪放样出导墙中线桩位,而后再绑扎钢筋、立模,立模完成后,请总包单位和监理单位进行复核。
拆模及加撑:砼达到一定强度后可以拆模,同时在内墙上面分层支撑,防止导墙向内挤压,方木水平间距2m,上下间距为1.0m;回填土:导墙拆完模并加撑后,应立即在导墙背后分层回填粘性土并压实;施工缝:导墙施工缝处应凿毛,增加钢筋插筋,使导墙成为整体,达到不渗水的目的,施工缝应与地下连续墙接头错开;导墙养护:导墙制作好后自然养护到70%设计强度以上时,方可进行成槽作业,在此之前禁止车辆和起重机等重型机械靠近导墙;导墙分幅:导墙施工结束后,立即在导墙顶面上画出分幅线,用红漆标明单元槽段的编号(距离分幅线1.5m的位置);同时测出每幅墙顶标高,标注在施工图上,以备有据可查。
导墙分幅和编号示意图4、转角处导墙处理~3.0m,为解决槽段尺寸,并对转角型槽段尺寸作局部调整(导角转角幅示意图5.3.2 泥浆工艺1、泥浆系统施工工艺(详见下图)泥浆系统工艺流程示意图根据本工程的地质情况,拟采用优质钠基膨润土和自来水为原材料搅拌而成。
