专项工程施工方案专家论证审查意见书
建设工程安全专项施工方案专家论证意见书

建设工程安全专项施工方案专家论证意见书土方开挖及边坡支护专项施工方案专家论证意见书吉林省宇信建筑工程有限公司2016年4 月1 日建设工程安全专项施工方案专家论证申请书长春市城市二次供水改造工程—新建兴隆山泵站工程关于土方开挖及边坡支护专项施工方案及计算书专家论证会会议签到表会议主题:土方开挖及边坡支护专项施工方案时间:2016年4月1日地点:施工现场会议室建设工程安全专项施工方案专家论证意见书注:本表一式四份,建设单位、监理单位、施工单位、安监站各一份建设工程安全专项施工方案专家论证会议既要附件【专家论证会议既要】工程名称:长春市城市二次供水改造工程—新建兴隆山泵站工程论证会纪要:土方开挖及边坡支护专项施工方案专家论证会议纪要会议时间:2016年4月1日上午会议地点:施工现场会议室参加人员:见签到表(附后)会议内容:2016年4月1日长春市城市二次供水改造-新建兴隆山泵站工程土方开挖及边坡支护专项施工方案专家论证会议,会议由专家组、质检站、业主、设计、监理、施工、地勘单位共同参与,本次会议由施工总承包方提出的专项施工方案、地勘单位的监测方案及监理单位的监理细则进行介绍,由专家组提出意见,形成以下纪要:设计院:1、挖土顺序:为缩短基坑施工工期和考虑基坑长边效应(空间效应),挖土施工顺序应中间先施工开挖,后东西同时进行。
2、出土口:施工方案仅仅东侧布置一个出土口,难免出土路线过长,建议考虑西侧增加一个出土口。
3、基坑监测人员应提供场地实际标高复核数据。
4、监测人员应增加监测点。
5、基坑顶部周边应布置明沟排水。
6、高压喷锚施工时,效果要强、要好。
专家:1、总平图应补充具体出口土位置。
2、方案中应增加机械设备表、进度计划表。
3、挖土顺序的确定应综合考虑工期、周边线路保护措施等。
4、坑中坑:应补充底板浇筑的次序。
5、基坑监测:东面、西面深层监测点布置应调整。
专家:1、基坑支护施工方案中监测报警值应调整为50mm。
危大工程专家论证审批意见表

施工单位提交的本方案编制内容符合建质(2009)87号文要求,内容基本完整、可行;计算验算依据基本符合有关标准规范要求;安全施工的条件基本符合现场实际;方案经修改完善后,可作为指导现场施工的依据。
二、修改意见:1、工程概况:善周边环境情况;修改施工要求及技术保证条件,补充房屋的剖面图;
2、施工计划:细化进度计划,须延续至支撑架拆除;完善材料、设备计划和材料进场复检要求;
3、施工工艺技术:完善技术参数,优化立杆间距、水平杆步距,明确剪刀撑选型及设置要求,建议采用普通型;补充支撑架与非高支模区的的构造要求,模板支撑的构造详图;完善拆模要求及措施;细化a值控制值;完善总体浇筑次序、顺序和方法,细化各工序验收要求;
三、按照专家组修改意见和专家个人意见修改完善后,按照规定程序报批后实施。
专家签名:
2020年1月22日
5、施工安全保证措施:完善安全管理制度;细化人员分工及职责;完善危险源辨识及防控措施,完善专项安全措施;细化监控监测方案;完善应急预案;
6、劳动力计划:完善安全生产管理人员和特种工种、大型设备操作人员的持证要求(证号,有效期)。
7、复核计算参数及计算书模型;补充立杆基础验算;按照建质【2009】254号文要求完善附图,完善监测点平面布置图、浇灌顺序图。
危险性较大的分部分项工程安全专项施工方案
专家论证意见表
单位工程名称
分部分项工程名称
会议地点
会议时间
业主单位
现场代表
设计单位
设计代表
监理单位
监理工程师
施工单位
项目经理
专家论证意见:
2020年1月22日,施工单位组织对《XXX专项施工方案》进行专家论证。施工单位对本方案进行了汇报,听取了设计方、建设方、监理方的意见。专家组通过质询,审阅施工方案,经过认真讨论形成下列意见:
深基坑工程安全专项施工方案编制及专家论证审查

深基坑工程安全专项施工方案编制及专家论证审查一、前期准备1.项目背景:对深基坑工程的目的、规模、施工地点等进行详细说明,并进行风险评估,确定施工方案编制的重点和难点。
2.编制组织:确定安全专项施工方案的编制组织,明确各成员的责任和职责,并建立有效的协作机制。
3.编制标准:明确所编制的方案需要符合的法规标准和规范要求。
二、安全评估与预控1.工程概况:对深基坑工程的基本情况进行详细介绍,包括场地环境、土质情况、地下设施等。
2.施工目标:明确深基坑工程的施工目标和要求,并说明实施的安全措施和预控措施。
3.施工风险识别:仔细识别基坑工程施工过程中可能出现的各类安全风险,并进行分析和评估。
4.风险控制措施:根据风险评估结果,制定相应的控制措施,并进行详细说明。
5.应急预案:编制针对各类突发事件的应急预案,并明确各方的责任和任务,以便在紧急情况下能够及时有效地进行处置。
三、施工组织安排1.组织结构:制定施工组织结构,明确各岗位职责、权限和责任,并建立有效的沟通渠道。
2.人员培训:对施工人员进行必要的安全培训,提高其安全意识和操作技能。
3.施工计划:制定详细的施工计划,确定各工序的安全措施和工序间的安全交底要求。
4.整体监控:建立监控机制,对施工过程中的安全风险进行实时监测和控制。
5.隐患排查:定期对施工现场进行安全隐患排查,及时整改。
四、施工技术方案1.工程设计:编制深基坑工程的具体设计方案,包括开挖方案、支护方案、降水方案等。
2.施工工艺:根据施工实际情况,制定详细的施工工艺流程图,并说明各工艺环节的安全要求和操作规程。
3.施工设备选择:根据工程要求和施工实际情况,合理选择安全可靠的施工设备和工具。
4.施工方法:明确各个施工阶段的实施方法,包括开挖、支护、降水等步骤。
5.施工控制:制定施工控制措施,包括土壤强度检测、支护结构的质量控制等。
1.专家组成:组成专家组,包括相关领域的专业人员,对安全专项施工方案进行论证审查。

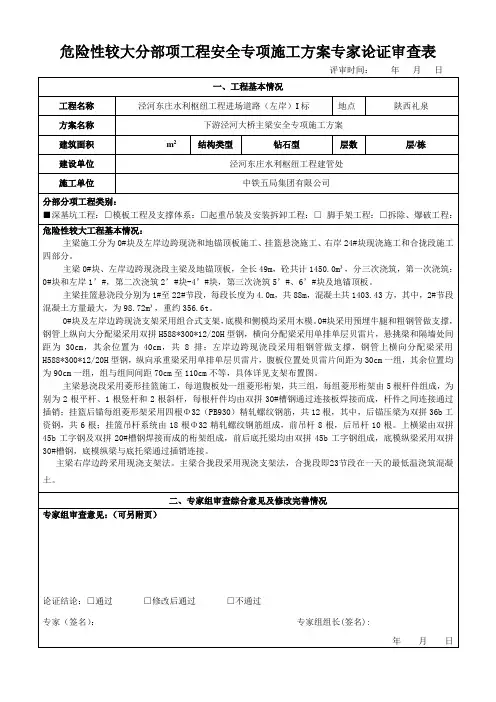

专家评审意见(东庄水利项目主梁方案)

评审时间:年月日
一、工程基本情况
工程名称
泾河东庄水利枢纽工程进场道路(左岸)I标
地点
陕西礼泉
方案名称
下游泾河大桥主梁安全专项施工方案
建筑面积
m2
结构类型
钻石型
层数
层/栋
建设单位
泾河东庄水利枢纽工程建管处
施工单位
中铁五局集团有限公司
分部分项工程类别:
■深基坑工程:□模板工程及支撑体系:□起重吊装及安装拆卸工程:□脚手架工程:□拆除、爆破工程:
危险性较大工程基本情况:
主梁施工分为0#块及左岸边跨现浇和地锚顶板施工、挂篮悬浇施工、右岸24#块现浇施工和合拢段施工四部分。
主梁0#块、左岸边跨现浇段主梁及地锚顶板,全长49m,砼共计1450.0m³,分三次浇筑,第一次浇筑:0#块和左岸1’#,第二次浇筑2’#块-4’#块,第三次浇筑5’#、6’#块及地锚顶板。
主梁右岸边跨采用现浇支架法。主梁合拢段采用现浇支架法,合拢段即23节段在一天的最低温浇筑混凝土。
二、专家组审查综合意见及修改完善情况
专家组审查意见:(可另附页)
论证结论:□通过□修改后通过 □不通过
专家(签名):专家组组长(签名):
年月日
施工单位就专家论证意见对专项方案的修改情况:(对专家提出的意见逐条回复,可另附页)
方案名称
下游泾河大桥主塔安全专项施工方案
类别
姓名
工作单位
学历/专业
职称
电话号码
签字
专家组长
专家成员
建设单位
负责人
泾河东庄水利枢纽工程建管处
监理单位项目总监理工程师
监理单位专业监理工程师
施工组织设计专家评审意见

施工组织设计专家评审意见标题:施工组织设计专家评审意见
引言概述:
施工组织设计是建筑工程中非常重要的一环,它直接影响到工程施工的顺利进行和工程质量的保证。
为了确保施工组织设计的合理性和科学性,一般会邀请相关领域的专家进行评审,提出宝贵意见。
本文将从专家评审意见的角度出发,探讨施工组织设计的优化方向。
一、施工组织设计的整体性
1.1 施工组织设计是否符合工程实际情况
1.2 施工组织设计是否考虑到施工现场的实际条件
1.3 施工组织设计是否合理安全
二、施工组织设计的施工工艺
2.1 施工工艺是否科学合理
2.2 施工工艺是否能够保证施工质量
2.3 施工工艺是否考虑到施工周期和成本的控制
三、施工组织设计的人力资源配置
3.1 人力资源配置是否充足
3.2 人力资源配置是否合理
3.3 人力资源配置是否考虑到施工人员的技能和素质
四、施工组织设计的设备物资准备
4.1 设备物资准备是否充足
4.2 设备物资准备是否符合工程要求
4.3 设备物资准备是否考虑到施工过程中可能出现的问题
五、施工组织设计的安全管理
5.1 安全管理措施是否完善
5.2 安全管理措施是否得到专家认可
5.3 安全管理措施是否考虑到施工现场可能存在的安全隐患
结论:
通过专家评审意见,可以提出施工组织设计的改进建议,从而进一步优化工程施工过程,确保工程质量和工期的顺利进行。
施工组织设计专家评审意见的重要性不言而喻,希望各相关方能够重视专家评审意见,不断提升施工组织设计水平,为建筑工程的顺利进行提供保障。
专家论证意见

年 月 日
年 月 日
1、地面空鼓采用注环氧树脂加固处理的方法是可行的,大面积空鼓问题已解决,基本满足施工验收规范要求和使用功能要求。注入的环氧树脂在室内环境下可不考虑老化问题。
2、采用环氧植筋胶配料修补地坪表面裂缝,其强度和粘结力能够满足地坪的使用功能。通过观察现场样板,植筋胶修补过的地坪经打磨后与原地坪颜色和质感接近,其观感质量能够满足《地面工程质量验收规范》的要求。
3、根据第三方对注浆后库房内空气采样并进行检测的空气质量检测报告,经过注浆法处理后库房内的空气质量满足规范要求,不会在其投入使用后对工作人员身体健康产生危害。
综上所述,认为该《地坪处理方案》可行,可依照样板、严格按方案进行大面积施工。
专家论证人员签字:
建设单位负责人:
年 月 日
监理单位项目总监:
年 月 日

xxx工程耐磨混凝土地坪处理专项方案专家论证报告
工程名称
工程地址
方案名称
耐磨混凝土地坪处议:
xxx中心耐磨混凝土地面处理方案第三次论证会。建设单位、施工单位的主要负责人参加了会议。监理单位共同邀请了省内三位知名专家参加了论证。专家充分听取了与会各方关于工程概况、楼地面空鼓的处理效果及裂缝处理方案等有关情况的介绍,详细查看了现场300㎡的地坪处理样板。经充分讨论,形成以下意见:
高支模专家论证评审意见
斯
有限公司
民建
工
729
邹雪 深圳市西部城建工 本科/工 高工/ 13049316
芹
程有限公司 民建
总工
288
建设单位项 目技术负责
人 监理单位项 目总监理工
程师 监理单位专 业监理工程
师 施工单位安 全管理负责 人 施工单位工
6
程技术负责 人
施工单位项 目负责人 施工单位项 目技术负责
人竖向结构拉紧顶牢,支撑立杆的垂直度不应超过规范要求。
确保高支模体系的整体稳定性。
6、该高支模的方案设计:梁下立杆沿梁跨度方向的排距为 500,板下立杆纵横间距
为 600×400,故要求梁、板下的立杆设置应纵横成行,水平横杆全部贯通、板下支撑体
系的水平横杆应全部延伸到梁下,与梁下的立杆联接,以保证架体的整体性。
年月日3四参加专家论证会的有关人员工程名称同和凤凰花苑方案名称高大模板专项施工方案扣件架类别姓名工作单位学历专业职称职务电话号码签字专家组长丁桂荣江苏建安股份深圳分公司专科工民建高工顾问总工13502849887专家成员朱国梁江苏省华建建设深圳分公司本科工民建教高副总工13006658879吴碧桥扬州建工控股有限责任公司本科工民建教高副总工13509637159罗斯深圳市建设集团有限公司本科工民建高工总工13602683729邹雪芹深圳市西部城建工程有限公司本科工民建高工总工13049316288建设单位项目技术负责人监理单位项目总监理工程师监理单位专业监理工程师施工单位安全管理负责人施工单位工程技术负责人施工单位项目负责人施工单位项目技术负责人专项方案编制人员项目专职安全生产管理人员设计单位项目技术负责人其他相关人员
顶,保证荷载的有效传递、分解。补充监测点平面布置图,施工过程加强沉降监测。
建设工程安全专项施工方案编制及专家论证审查实施意见_secret
建设工程安全专项施工方案编制及专家论证审查实施意见为加强建设工程项目的安全技术管理,确保建筑施工安全,保障人身和财产安全。
根据《建设工程安全生产管理条例》和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质[2004]213号)、省建设厅《关于加强工程建设安全质量技术责任制的暂行规定》(浙建建[2003]35号)、省建设厅《关于加强承重支撑架施工管理的暂行规定》(浙建建[2003]37号)等有关文件要求,结合我区实际,现就建设工程安全专项方案编制及专家论证审查工作提出如下实施意见:一、安全专项施工方案编制和审核(一)应当在施工前单独编制安全专项施工方案的分部分项工程类别为:1、深基坑支护及深度超过2米的基坑、槽的土方开挖工程。
2、模板工程:各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构的模板工程。
3、起重吊装工程:指装配式结构及大型构件(含梁板)的吊装;大型设备安装等。
4、拆除、爆破工程:指采用人工、机械拆除或爆破的工程。
5、临时用电工程:指提供建筑施工活动使用的临时配电系统。
6、起重机械设备工程:指施工现场物料提升机、塔吊、人货电梯等垂直运输设备的安装和拆除。
7、脚手架工程:①落地式钢管扣件式脚手架或毛竹脚手架;②附着式升降脚手架,包括整体提升与分片式提升;③悬挑式脚手架;④门型脚手架;⑤挂脚手架;⑥吊兰脚手架;⑦卸料平台。
8、其他危险性较大的工程⑧建筑幕墙的安装施工;⑨预应力结构张拉施工;⑩隧道工程施工;⑪桥梁工程施工(含桥架);⑫特种设备施工;⑬网架、钢结构和索膜结构施工;⑭ 6m以上的边坡施工;⑮沉井、沉箱工程的施工;⑯人工挖土桩工程。
9、采用新技术、新工艺、新材料,可能影响建筑工程质量安全,已经行政许可,尚无技术标准的施工。
10、法律法规、规范标准或有关部门规定的需编制安全专项施工方案的其他工程。
(二)安全专项施工方案编制审核施工企业应当根据国家有关标准规范和施工图设计文件及施工图设计文件的交底要求,结合工程特点和本企业及项目部的实际情况,认真编制安全专项施工方案;安全专项施工方案要突出主要施工工序的施工方法和确保工程安全、质量的技术措施,措施要明确,有针对性和可操作性;编制和审批程序必须符合法规和有关文件的要求。
需要专家论证的专项施工方案
施工单位:XX建筑工程有限公司
监理单位:XX建设监理有限公司
三、施工内容及施工方法
1.施工内容
(1)土建工程
(2)装饰工程
(3)安装工程
(4)室外附属工程
2.施工方法
(1)采用先进合理的施工工艺,确保工程质量。
(2)采用科学合理的施工组织设计,确保施工进度。
(3)严格按照施工图纸和施工规范进行施工,确保安全生产。
五、安全生产保障措施
1.加强施工现场安全管理,严格执行安全生产法律法规和施工规范。
2.建立健全安全生产责任制,明确各级管理人员和施工人员的安全生产职责。
3.开展安全生产教育和培训,提高施工人员的安全意识和技能。
4.定期开展安全生产检查,及时发现并整改安全隐患。
5.制定应急预案,提高应对突发事件的能力。
3.应急预案
-制定针对各类突发事件的应急预案,提高应对能力。
-定期组织应急演练,确保各项应急措施的有效性。
七、质量保证措施
1.质量管理体系
-建立完善的质量管理体系,确保施工质量的可控与追溯。
-对关键工序实行质量控制点管理。
2.质量控制
-严格材料验收制度,确保原材料质量。
-加强过程质量控制,实行质量一票否决制。
-施工过程中采取生态保护措施,减少对自然环境的影响。
六、安全生产保障措施
1.安全管理制度
-建立健全安全生产责任制,明确各级管理人员和施工人员的安全职责。
-定期开展安全生产教育培训,提高全员安全意识。
2.施工现场管理
-加强现场安全巡查,及时发现并整改安全隐患。
-严格执行施工现场的标准化管理,确保施工秩序。
九、总结
本专项施工方案在充分分析项目特点的基础上,提出了科学合理的施工方法、安全生产和质量保障措施,并经过专家论证。相信在各方共同努力下,本项目将顺利实施,确保工程质量、安全、进度等目标的实现。
塔吊专家论证审查意见
起重机械安装、拆卸专家论证审查意见**工程有限公司负责施工的和合园A、B栋住宅TC5510、QTZ50二台塔吊安装、拆卸专项工程,施工单位已经经过编制、审批及监理单位通过审批,现由张天翔、钟宏式、黄伯钧、李延玺、刘锦桂等五位专家对塔吊的基础施工、安装、拆卸、附作件、塔吊防碰撞等各项进行了审查论证,各位专家的审查论证意见如下:张天翔:通过对施工单位塔吊基础施工方案的审查,认为施工方已经按照塔吊基础施工图纸进行了土方开挖,基坑验收、有隐蔽工程验收记录、原材料的试验及商品混凝土厂家的资料,并且对地基承载力及塔吊基础抗倾浮进行了计算,施工方编制的塔吊基础施工方案符合要求。
刘锦桂:施工方编制的塔吊安装、拆卸方案,就塔吊安装这一块,我发表个人意见,经审查,施工方塔吊安装,首先施工单位有资质证书及安全生产许可证,有塔吊安装人员资格证书,塔吊有厂家的生产许可证及使用说明书,各项安装施工的内容编制详细,并且附有塔吊平面布置图,安装时采用的安全防护措施得当,我认为施工方具备塔吊安装资格,同意施工方案的全部内容。
黄伯钧:我通过对施工方编制的塔吊安装拆卸方案审查,对塔吊的拆卸提出以下意见:1、TC5510、QTZ50二台塔吊,均有生产许可证、使用说明书;2、施工单位自行安装的,有资质证书、安全生产许可证;3、有拆卸的专项施工方案,方案编制内容详细真实,有针对性;4、最后同意施工方的方案编制内容,同意其他专家的意见。
钟宏式:通过对施工单位TC5510、QTZ50二台塔吊的安装拆卸方案审查,发表个人一点意见,首先前面各位专家介绍了施工方的一些基本情况及安装资格情况,根据施工方编制的方案内容,结合现场塔吊实际安装的情况,认为该塔吊的安装拆卸方案符合要求,同意方案的全部内容。
李延玺:施工方编制的塔吊安装拆卸方案符合有关要求,对于施工方塔吊防碰撞一项,个人认为方案内容详细,采取措施得当,同意其他各位专家的意见及施工方的方案内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
年月日
工程名称
建设单位
福建省九龙房地产有限公司
监理单位
福建省建福工程建设
监理有限公司
总包单位
福建省第一建筑工程公司
分包单位
(专业施工)
分项工程拟开、竣工时间
工地地点、分
部分项工程
概况及专项
施工方案设
计要点
专
家
论
证审查意来自见论证
专
家
会
签
姓名
单位
专业
职称
签字
列
席
人
员
签
字
注:专家论证审查意见应说明方案是否可行,建议加强、完善之处,实施过程中须注意的事项等。不够可另附页。
