箱涵顶进工艺流程口诀

箱涵顶进工艺流程口诀箱涵是一种常用的交通建筑结构,用于道路、铁路、供水系统等的通道下穿,通常由混凝土构成。

箱涵的顶进工艺是指在不干扰交通或其他上方设施的情况下进行施工。

本文将详细介绍箱涵顶进工艺的步骤和注意事项。

一、方案设计1. 确定箱涵的几何尺寸和位置,根据道路或铁路的要求进行合理设计。

2. 制定顶进施工方案,包括顶进的起点和终点、施工时间计划、施工队伍组织等。

二、准备工作1. 确保现场安全,设置标志牌和警示标志,防止施工区域的入侵和交通事故的发生。

2. 清理施工区域,确保道路无障碍,确保施工设备和材料顺利进入施工区域。

3. 牵引机械准备:准备牵引机械,如履带式移动平台、电动拖板等。

确保机械的质量和性能满足施工要求。

三、预制准备1. 箱涵的预制:按照设计要求进行预制,确保预制品的准确度和质量。

2. 运输和堆放:妥善安排箱涵的运输和堆放,避免任何损坏。

四、施工准备1. 安装支撑系统:根据顶管施工的需要,安装支撑系统,用于支撑开挖面。

2. 安装导轨:在顶管的起点和终点之间安装导轨,用于引导牵引机械,保证施工的准确性。

3. 安装中间导轨:根据实际需要,在顶管的中间位置安装中间导轨,用于引导箱涵的顶进和连接。

五、开挖顶进1. 开挖起点:根据顶进方案,确定顶管的起点位置并进行开挖。

开挖的深度和宽度必须符合设计要求。

2. 顶进:利用牵引机械进行箱涵的顶进,确保顶进的平稳和准确。

3. 安装箱涵:在顶进完成后,进行箱涵的安装和连接,确保连接的牢固和密封。

4. 顶进终点:顶进到达终点后,停止顶进作业,并进行相关检查和测试。

六、补强加固1. 安装槽钢:在箱涵安装完成后,根据需要,在箱涵的顶部和侧面安装槽钢,用于加固箱涵的结构。

2. 预应力锚具:根据设计要求,在箱涵的顶部和底部设置预应力锚具,提高箱涵的强度和稳定性。

3. 环氧砂浆:在箱涵表面涂刷环氧砂浆,用于增加箱涵的耐久性和抗腐蚀性。

箱涵顶进工艺流程可以分为方案设计、准备工作、预制准备、施工准备、开挖顶进和补强加固等步骤。

其中,方案设计是确保顶进施工的前提条件,准备工作是保证施工顺利进行的重要环节,开挖顶进是箱涵顶进工艺的核心步骤,补强加固是为了提高箱涵的强度和稳定性。

在整个施工过程中,要注意安全和质量控制,确保施工顺利进行,并达到设计要求。

解决回流焊接空洞率高,产品热容高,润湿不良等缺陷的新工艺技术标题:解决回流焊接空洞率高、产品热容高、润湿不良等缺陷的新工艺技术回流焊接是电子制造中常用的一种焊接工艺,但在实际生产中常常会出现空洞率高、产品热容高、润湿不良等缺陷。

这些问题给产品的质量和可靠性带来了一定的影响。

因此,探索解决这些缺陷的新工艺技术,对于提高焊接质量和产品性能具有重要意义。

一、回流焊接空洞率高解决方法:回流焊接过程中,空洞率高是一个常见的问题。

空洞率高意味着焊接点内存在许多气泡,影响焊接的牢固性和导电性。

要解决空洞率高的问题,首先需要优化焊接贴片的粘接剂。

选择具有良好的润湿性的粘接剂,能够有效填充焊接点的空隙,减少气泡的产生。

其次,要控制回流焊接的温度曲线,避免温度过高或过低引起的气泡生成。

最后,可以添加适量的气体保护,在焊接过程中减少空气中的氧气对于焊接的干扰,减少空洞的发生。

举例说明:在某电子厂的生产线上,由于采用了优化的焊接贴片粘接剂,并控制好了焊接的温度曲线,成功解决了空洞率高的问题。

通过改进工艺技术,将空洞率从原来的10%下降到了2%,大大提高了焊接的效果。

二、产品热容高解决方法:产品热容高会导致焊接过程中产生的热量不能快速散发,从而影响焊接的质量。

要解决产品热容高的问题,可以考虑两个方面的改进。

首先,可以调整焊接的速度,减少焊接时间,使得热量不能在产品内部积聚过多。

其次,可以考虑使用散热性能更好的焊接基板和其他元件,提高产品的散热能力。

举例说明:某公司研发团队针对产品热容高的问题进行了优化。

他们通过减小焊接的速度,从而减少焊接所带来的热量积聚。

同时,他们还使用了具有良好散热性能的焊接基板,进一步提高了产品的散热能力。

通过这些改进,成功解决了产品热容高的问题。

三、润湿不良解决方法:润湿不良是回流焊接中常见的问题之一,会导致焊接点的牢固性不够。

为了解决润湿不良的问题,可以优化焊接粘接剂的配方。

选择具有良好润湿性的粘接剂,能够有效提高焊接点的润湿性,使焊接点与焊接基板之间形成更好的接触。

此外,还可以优化焊接过程中的温度和气氛控制,通过调整参数来提高润湿性。

举例说明:某厂商在生产中遇到润湿不良的问题,因此他们研发团队通过优化焊接粘接剂的配方,并调整焊接过程的温度和气氛控制。

通过这些改进,成功提高了焊接点的润湿性,解决了润湿不良的问题。

回流焊接在电子制造过程中起着重要作用,但常常会出现空洞率高、产品热容高、润湿不良等缺陷。

为了解决这些问题,可以通过优化焊接贴片粘接剂、控制焊接的温度曲线、添加适量的气体保护来解决空洞率高的问题;可以调整焊接的速度、使用散热性能更好的焊接基板来解决产品热容高的问题;可以优化焊接粘接剂的配方、调整焊接过程的温度和气氛控制来解决润湿不良的问题。

通过这些新工艺技术的应用,可以有效提高回流焊接的质量,以及产品的性能和可靠性。

制粉工艺皮磨筛理面积计算制粉工艺中,皮磨筛是一个重要的工艺环节,用于粉碎原料并筛分所需颗粒大小。

在设计制粉工艺时,需要计算皮磨筛的理论面积,以确保工艺能够高效运行。

本文将详细介绍制粉工艺皮磨筛理面积的计算方法。

一、什么是皮磨筛皮磨筛主要由磨盘、磨辊和筛网组成。

当原料进入磨盘后,磨辊通过旋转摩擦和挤压的作用将原料分散剪切,并将其压碎为所需颗粒大小。

磨盘上设置的筛网则用于筛分颗粒,将符合要求的颗粒分离出来。

二、皮磨筛理面积计算公式皮磨筛理面积的计算公式如下:皮磨筛理面积= (M1 × W1 × K1 × K2 × K3) / (W2 × K4 × K5)M1:原料每单位时间通过筛的质量(kg/h)W1:每单位时间通过筛的重量(kg/h)K1:原料在筛网上停留的时间比例K2:筛孔对原料的过筛能力修正系数K3:皮磨筛外径与内径的修正系数W2:皮磨筛有效筛面积(㎡)K4:皮磨筛有效筛面积与筛网实际开孔面积之比K5:筛网开孔率三、计算步骤1. 确定原料每单位时间通过筛的质量(M1)和重量(W1),通常通过工艺经验或实验获得。

2. 计算原料在筛网上停留的时间比例(K1),可通过以下公式计算:K1 = (T1 - T2) / T1其中,T1为原料在筛网上停留的总时间(单位:分钟),T2为原料通过筛网所需时间(单位:分钟)。

根据实验数据或工艺经验,得出T1和T2的数值。

3. 确定筛孔对原料的过筛能力修正系数(K2),可根据实验数据或工艺经验进行评估。

4. 确定皮磨筛外径与内径的修正系数(K3),通常根据工艺设计参数获得,其数值为皮磨筛外径(单位:mm)与内径(单位:mm)之比。

5. 确定皮磨筛有效筛面积(W2),可通过工艺设计参数或实验测量得到。

6. 确定皮磨筛有效筛面积与筛网实际开孔面积之比(K4),根据工艺设计参数或实验测量获得。

7. 确定筛网开孔率(K5),通常由供应商提供。

8. 将上述值代入皮磨筛理面积计算公式中,即可得到皮磨筛的理论面积。

皮磨筛理面积的计算是制粉工艺设计中重要的一环。

通过合理计算皮磨筛的理论面积,可以确保制粉工艺能够高效运行,达到预期的筛分效果。

通过准确获得原料质量和重量,以及根据实验数据或工艺经验确定相关修正系数和参数,可以得出准确的皮磨筛理面积值,为制粉工艺优化和改进提供依据。

普拉米星合成工艺普拉米星,又称聚己内酯(polycaprolactone),是一种具有优良特性的合成聚酯材料。

普拉米星在医疗领域、3D打印、纺织品加工等多个领域有广泛的应用。

本文将详细介绍普拉米星的合成工艺,并逐步讲解每个步骤的具体操作及注意事项。

一、合成普拉米星的原材料准备1. 己二醇(1,6-hexanediol):将己二醇按照合成比例准备好,确保材料的纯度和质量。

2. ε-己内酯(ε-caprolactone):同样按照合成比例准备好ε-己内酯。

1. 聚合反应:将己二醇和ε-己内酯按照一定的摩尔比例加入反应釜中,开始聚合反应。

反应温度一般设置在140-160摄氏度,反应时间约为4-6小时。

在反应过程中,需要适时搅拌反应物以保持均匀的混合。

2. 水解反应:将反应釜内的产物转移到水解釜中,然后加入一定量的水,开始水解反应。

水解反应的温度和时间要根据具体需求进行控制。

通常情况下,温度设置在80-100摄氏度,时间为2-4小时。

3. 凝固过滤:水解反应结束后,普拉米星的产物会出现凝胶状。

将凝胶通过滤网进行过滤,得到初步的固体产物。

4. 再结晶:将初步的固体产物通过溶剂(如醚类、酯类溶剂)进行再结晶处理,以提高产物的纯度和结晶度。

具体的溶剂选择和再结晶条件需进行实验验证。

5. 干燥:将再结晶后的普拉米星产物进行适当的干燥,去除残留的溶剂和水分,以获得最终干燥的普拉米星。

三、操作中的注意事项1. 安全操作:在整个合成工艺中,要注意使用化学品的安全操作,佩戴适当的防护装备,避免对人身安全和环境造成伤害。

2. 设备选择:选择适合的反应釜、水解釜和过滤设备,确保反应过程的稳定和产物的质量。

3. 温度控制:合适的温度控制对于聚合反应和水解反应至关重要,要严格控制反应温度范围。

4. 搅拌条件:反应过程中的搅拌应该均匀而适度,以保证反应物的充分混合。

5. 溶剂选择:合理选择再结晶溶剂,注意其挥发性和溶解能力,以避免产物的质量受到影响。

普拉米星的合成工艺是一个多步骤的过程,需要经过聚合反应、水解反应、凝固过滤、再结晶和干燥等步骤。

在每个步骤中,都需要严格控制操作条件和注意事项,以确保普拉米星产物的质量和纯度。

合成普拉米星的工艺对于普拉米星的应用有着重要的影响,只有通过科学合理的工艺,才能获得优质的普拉米星材料。

1. Guo R., et al. Synthesis and characterization of biodegradable and biocompatible poly(ε-caprolactone) (PCL). Biomaterials, 2004, 25(25): 5715-5723.2. Mao H. Q., et al. Biodegradable polymeric scaffolds. Adv. Drug. Deliv. Rev., 2003, 55(3): 329-347.新工艺新技术新材料新设备安全员考试选择题随着科学技术的不断进步和产业的快速发展,新工艺、新技术、新材料和新设备的应用越来越广泛。

合集下载

箱涵的施工工艺及施工方法(两篇)

箱涵的施工工艺及施工方法(两篇)

引言:箱涵是一种常用于交通工程中的构筑物,用于改善涵洞的排水能力和增强其结构稳定性。

本文将介绍箱涵的施工工艺及施工方法,以帮助读者更好地了解和应用于实际工程中。

概述:箱涵的施工工艺及施工方法主要包括预制构件的制作、基础施工、模板及钢筋的安装、箱涵的浇筑和后续工序。

本文将从这五个大点展开详细阐述。

正文:一、预制构件的制作1.材料准备:选择符合规定标准的混凝土和钢材作为箱涵的材料。

2.模具制作:根据设计图纸,制作预制构件所需的模具。

模具应具备足够的强度和刚度,确保预制构件的准确尺寸和表面光洁度。

3.混凝土浇筑:根据混凝土配比,将混凝土浇筑到模具中,同时采取震动措施确保混凝土的密实性。

4.预制构件的养护:在混凝土凝固后,采取适当的养护措施,保证预制构件的强度和稳定性。

二、基础施工1.基坑开挖:根据设计要求,开挖符合箱涵尺寸和埋深的基坑,注意施工安全。

2.基坑处理:清理基坑底部杂物,并进行夯实处理,以提供良好的基础支撑。

3.基础的浇筑:在基坑中浇筑混凝土基础,根据设计要求进行压实和养护。

三、模板及钢筋的安装1.模板安装:根据设计要求,安装箱涵顶部、侧壁和底部的模板,确保模板的稳固性和准确性。

2.钢筋加工:根据设计要求,对箱涵进行钢筋加工,包括剪切、弯曲和焊接等工序。

3.钢筋安装:将加工好的钢筋按设计要求放置到模板内,并采取扎扎实实绑扎,确保钢筋的正确位置。

4.预应力处理:针对采用预应力箱涵,在模板内安装预应力钢束,进行预应力加压处理。

四、箱涵的浇筑1.混凝土浇筑:在模板安装和钢筋安装完成后,进行箱涵的混凝土浇筑。

根据浇筑方法和速度,采取适当的措施来控制浇筑质量。

2.养护处理:在混凝土浇筑后,及时进行养护处理,包括保湿、遮阳等措施,以保证混凝土的强度和稳定性。

五、后续工序1.拆模处理:在混凝土充分凝固后,进行模板的拆除工作,注意避免对箱涵造成损坏。

2.缝隙处理:对浇筑后的箱涵表面进行缝隙处理,确保箱涵的完整性和防水性。

一级建造师市政口诀 原创 掌握必过

一级建造师市政口诀 原创 掌握必过

1、路基填土不能使用的:高液黏粉有机细,掺加石灰和水泥。

有机沼泽冻淤泥,盐渍泥炭腐垃圾。

2、路基性能主要指标:变形稳定。

3、基层性能主要指标:偷吻董三姐。

4、路面使用指标:华仔文凭糟透。

5、水泥混凝土面层应具有:磨平强久滑。

6、再生沥青混合料性能试验指标有:空旷流饱马。

7、再生沥青混合料的检测项目:残马车辙冻劈裂。

8、挖土路基:1米管道两米线,预留碾压填井管。

9、路基主控项目:压弯。

10、路基一般项目:路边横坡中线偏,宽度平整路床断。

11、城市旧路施工特点:行人行车及树木,交通管线构筑物。

12、路基碾压试验目的:预沉量值虚铺度,机具方式压遍数。

13、土质路基压实原则:轻静低慢轮重叠。

14、软土处理方法:软表换众垂。

15、湿陷性黄土处理方法:黄花鱼换机枪。

16、土工合成材料性能:防滤筋隔水。

17、土工合成材料功能:握撕顶拉。

18、旧路加铺施工要点:评定清洁与整平,张拉搭接和固定,洒布粘油铺沥青。

19、混凝土配合比应满足:工作耐久拉经济。

20、混凝土浇筑前检查:模板钢筋预埋件,承载刚度稳定性。

21、预应力混凝土水泥:优先硅普硅,不用渣和灰。

渣不宜灰不得。

22、桥梁支座按结构形式分:摇辊弧拉橡胶球。

23、桥梁养护:中修一般复原有,大修较大全面复。

24、桥梁上部结构拼装连结方式:T梁刚性其余铰。

25、各类围堰施工要求:浅用土石深板桩,平坦浅基钢套箱;平坦河床深基层,江河湖海双壁钢。

26、预制桩施打发现下列情况应暂停:隆起位移桩身浮,倾斜桩坏贯入度。

27、沉桩方式应用:风化岩:二冲一旋一长螺。

需泥浆护壁:正反循环,冲击旋潜。

干作业:人长扩底冲抓钻。

28、支架要求:地基承载和排水,预压预拱不下沉。

29、梁段混凝土浇筑前检查:蓝模钢管预埋件,材料配合缝机械。

30、钢梁制造企业向安装企业提供:焊缝修补试拼装,试板抗滑移试验,合格发运包装单,质量证明和检验,施工图和拼装简。

31、钢梁安装质量验收主控项目:三材螺接抗滑移,焊缝探伤和涂装。

箱涵顶进施工工法

箱涵顶进施工工法

箱涵顶进施工工法(上海隧道工程股份有限公司)城市道路,交通繁忙,为提高运输能力,解决平面交又,交通堵塞状况,采用汽车与汽车、汽车与火车分层运行,提出了立体交叉道路布置的办法,从而解决交又路口交通堵塞的问题。

立体交叉的道路布置形式,可以分为上立交、下立交、多层立交,这是根据当地城市布局及今后发展的实际情况而决定的。

一般火车与汽车采用立交形式,较多的是火车在原地面行驶,而汽车则在火车的下面或上面行驶。

1 特点车辆行驶,在道路的平面交又点位置,往往是减慢车速,甚至发生交通堵塞,一般可采用上下分流,分道行驶的道路布局的办法解决。

通常在火车与汽车立交,采用下立交形式,即火车在原地面行驶,汽车在下面行驶。

地下部分的结构一般建成封闭箱涵形式,其施工方法可以采用基坑放坡开挖和预制钢筋混凝土箱涵顶进工法,而箱涵顶进工法,其优点是可以保证地面火车正常行驶。

2 适用范围汽车与火车平面交又,一般采用的办法是火车仍在原地面行驶,而降低汽车行驶道路路面标高,箱涵净空,须保证车辆通过最小高度。

这种道路布置一般称为下立交,其下面部分即箱涵施工,一般受地面道路和附近其他城市条件限制,要求铁路运输不能中断,采用箱涵顶进施工方法。

当然亦可采用火车在原地面行驶,而汽车路面爬高,穿越火车而过,一般称为上立交的分流运输形式。

3 工艺原理采用预制钢筋混凝土箱涵顶进工法施工下立交道路,其原理是在基坑内滑板上面预制箱涵,利用油压千斤顶顶动箱涵向前挺进,到达设计的位置。

然后在箱涵前后两端连接引道。

箱涵内通过汽车在顶板上行驶火车,这种型式一般称之为下立交道路。

3.1箱涵制作3.1.1基坑开挖箱涵在基坑内进行制作,所以必须先挖好基坑。

基坑土方开挖的施工方法一般可以采用是井点降水,土体放边坡开挖土方,或者采用钢板桩作围护,并辅以井点降水开挖基坑的方法。

土方是利用履带式吊车抓斗挖土,人工进行边坡修正面开挖到基坑设计要求。

3.1.2滑板制作滑板的作用,是在基坑开挖到设计要求时进行滑板制作,箱涵在滑板上进行预制,然后利用油压千斤顶的顶进使箱涵在滑板上滑行,逐渐进入前方土体,所以从其作用来讲,称为滑板。

箱涵顶进施工方案

箱涵顶进施工方案

箱涵顶进施工方案在完成基坑开挖后,需要制作滑板。

滑板是将箱涵从基坑内推向铁路下方的重要工具。

滑板的制作需要按照设计要求,选用适当的材料和工艺,确保其承载能力和稳定性。

制作滑板前,需要先在基坑内铺设一层碎石,以便于滑板的移动和定位。

然后按照设计要求,焊接滑板钢筋骨架,并在其上铺设钢板和防滑橡胶垫。

2.4箱涵浇注和顶进完成滑板制作后,可以进行箱涵的浇注和顶进。

浇注箱涵时,需要按照设计要求,控制混凝土的配合比和浇注工艺,确保箱涵的质量和强度。

顶进时,需要使用油压千斤顶,将箱涵从基坑内顶进铁路下方。

顶进过程中,需要注意控制顶进速度和方向,确保箱涵的安全顶进。

2.5铁路保护完成箱涵的顶进后,需要进行铁路保护工作,以确保铁路的正常运营和安全。

铁路保护工作包括设置防护栏杆、清理施工现场、进行铁路检查和维护等。

同时,还需要与铁路部门保持密切联系,及时解决可能出现的问题。

滑板是由加锚梁的C15钢筋混凝土板制成的,其厚度为20厘米,锚梁横断面为50厘米×50厘米。

锚梁、滑板和后背梁一起浇注混凝土,形成一个整体。

滑板靠近铁路一侧延伸一段同标号、同厚度的混凝土过渡段。

滑板下铺10厘米厚的碎石垫层,滑板上铺3毫米厚的润滑层,由机油和滑石粉(3:7)组成,然后铺上塑料底板作为隔离层。

滑板及工作坑详见图3、4.底板的施工步骤如下:1.修整和夯实基坑底部。

如果基坑底部地基承载力不足,需要采取基底换填等加固措施。

2.铺设碎石垫层并压实。

3.绑扎后背梁、锚梁、滑板钢筋以及埋入钢板和导向墩。

4.灌注混凝土。

5.顶面干燥后,浇上一层3毫米厚的滑石粉浆(机油:滑石粉=3:7)。

6.铺设塑料底板隔离层。

滑板顶面沿顶进方向做成1%的仰坡,滑板顶面平整度不大于5毫米/2米。

后背是在箱涵顶进中藉以抗衡顶进反力的临时构筑物。

要有足够的强度、刚度和稳定性,充分利用地形地物,因地制宜地修建,以达到安全可靠并便于拆除的目的。

本工程的后背部分由后背梁、后背桩、挡土板、后背土和锚梁组成。

箱涵顶进施工工法

箱涵顶进施工工法

箱涵顶进施工工法(上海隧道工程股份有限公司) 城市道路,交通繁忙,为提高运输能力,解决平面交又,交通堵塞状况,采用汽车与汽车、汽车与火车分层运行,提出了立体交叉道路布置的办法,从而解决交又路口交通堵塞的问题。

立体交叉的道路布置形式,可以分为上立交、下立交、多层立交,这是根据当地城市布局及今后发展的实际情况而决定的。

一般火车与汽车采用立交形式,较多的是火车在原地面行驶,而汽车则在火车的下面或上面行驶。

1 特点车辆行驶,在道路的平面交又点位置,往往是减慢车速,甚至发生交通堵塞,一般可采用上下分流,分道行驶的道路布局的办法解决。

通常在火车与汽车立交,采用下立交形式,即火车在原地面行驶,汽车在下面行驶。

地下部分的结构一般建成封闭箱涵形式,其施工方法可以采用基坑放坡开挖和预制钢筋混凝土箱涵顶进工法,而箱涵顶进工法,其优点是可以保证地面火车正常行驶。

2 适用范围汽车与火车平面交又,一般采用的办法是火车仍在原地面行驶,而降低汽车行驶道路路面标高,箱涵净空,须保证车辆通过最小高度。

这种道路布置一般称为下立交,其下面部分即箱涵施工,一般受地面道路和附近其他城市条件限制,要求铁路运输不能中断,采用箱涵顶进施工方法。

当然亦可采用火车在原地面行驶,而汽车路面爬高,穿越火车而过,一般称为上立交的分流运输形式。

3 工艺原理采用预制钢筋混凝土箱涵顶进工法施工下立交道路,其原理是在基坑内滑板上面预制箱涵,利用油压千斤顶顶动箱涵向前挺进,到达设计的位置。

然后在箱涵前后两端连接引道。

箱涵内通过汽车在顶板上行驶火车,这种型式一般称之为下立交道路。

3.1箱涵制作 3.1.1基坑开挖箱涵在基坑内进行制作,所以必须先挖好基坑。

基坑土方开挖的施工方法一般可以采用是井点降水,土体放边坡开挖土方,或者采用钢板桩作围护,并辅以井点降水开挖基坑的方法。

土方是利用履带式吊车抓斗挖土,人工进行边坡修正面开挖到基坑设计要求。

3.1.2滑板制作滑板的作用,是在基坑开挖到设计要求时进行滑板制作,箱涵在滑板上进行预制,然后利用油压千斤顶的顶进使箱涵在滑板上滑行,逐渐进入前方土体,所以从其作用来讲,称为滑板。

考点2:箱涵顶进施工技术

考点2:箱涵顶进施工技术

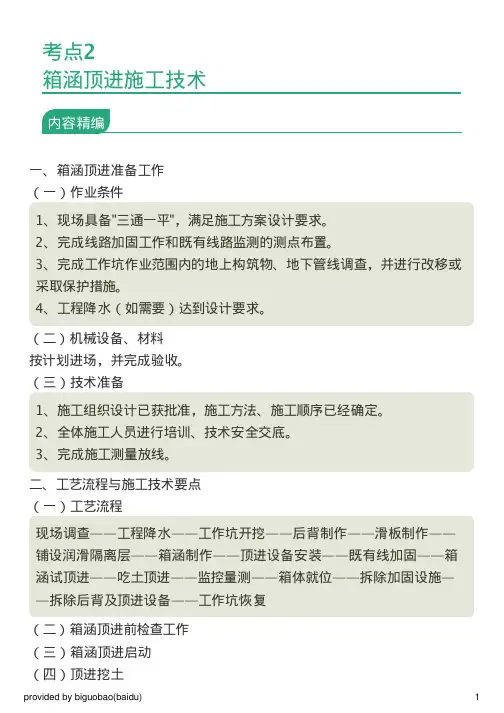

p术
内容精编
一、箱涵顶进准备工作 (一)作业条件 1、现场具备"三通一平",满足施工方案设计要求。 2、完成线路加固工作和既有线路监测的测点布置。 3、完成工作坑作业范围内的地上构筑物、地下管线调查,并进行改移或 采取保护措施。 4、工程降水(如需要)达到设计要求。 (二)机械设备、材料 按计划进场,并完成验收。 (三)技术准备 1、施工组织设计已获批准,施工方法、施工顺序已经确定。 2、全体施工人员进行培训、技术安全交底。 3、完成施工测量放线。 二、工艺流程与施工技术要点 (一)工艺流程 现场调查工程降水工作坑开挖后背制作滑板制作 铺设润滑隔离层箱涵制作顶进设备安装既有线加固箱 涵试顶进吃土顶进监控量测箱体就位拆除加固设施 拆除后背及顶进设备工作坑恢复 (二)箱涵顶进前检查工作 (三)箱涵顶进启动 (四)顶进挖土
p与检查 三、季节性施工技术措施 (1)箱涵顶进应尽可能避开雨期 (2)雨期施工时应做好地面排水。 (3)雨期施工开挖工作坑时,应注意保持边坡稳定。 (4)冬雨期现浇箱涵场地上空宜搭建固定或活动的作业棚,以免受天气 影响。 (5)冬雨期施工应确保混凝土入模温度满足规范规定或设计要求。

箱涵的施工工艺及施工方法

箱涵的施工工艺及施工方法一、前期准备1.1 箱涵施工前需要做好相关的规划和设计,确定施工方案和施工周期。

1.2 确定施工场地,进行场地平整和清理,保证施工现场干净整洁。

1.3 采购所需的材料和设备,包括钢筋、混凝土、模板、振捣器等。

1.4 建立安全标志和安全防护措施,保障施工人员的人身安全。

二、箱涵模板制作2.1 箱涵模板是箱涵施工中必不可少的部分,其质量直接影响到箱涵的使用寿命和安全性能。

因此,在制作模板时需严格按照设计要求进行制作。

2.2 制作箱涵模板时需要根据设计要求确定模板尺寸和结构形式,并进行精确测量。

2.3 模板材料一般采用高强度木材或钢材制成,并根据具体情况选择合适的连接方式进行组装。

三、基础处理3.1 箱涵基础处理是保证箱涵稳定性和使用寿命的重要环节。

在基础处理过程中需要对基础进行清理和加固,以确保基础的承载能力。

3.2 清理基础时需要将基础表面的杂物和泥沙清理干净,并进行平整处理。

3.3 加固基础时需要根据具体情况采用钢筋混凝土或其他加强材料进行加固,以提高基础的承载能力。

四、箱涵钢筋加工和安装4.1 箱涵钢筋是箱涵施工中的重要组成部分,其质量直接影响到箱涵的使用寿命和安全性能。

在钢筋加工和安装过程中需要严格按照设计要求进行操作。

4.2 钢筋加工时需要根据设计要求将钢筋进行剪切、弯曲等加工处理,并保证其尺寸准确、位置正确。

4.3 钢筋安装时需要将预制好的钢筋按照设计图纸进行布置,并采用合适的连接方式固定在模板上。

五、混凝土浇注5.1 箱涵混凝土浇注是箱涵施工中最关键的环节之一,其质量直接影响到箱涵的使用寿命和安全性能。

在混凝土浇注过程中需要严格按照设计要求进行操作。

5.2 在混凝土浇注前需要对模板进行清洗和涂刷隔离剂,以防止混凝土与模板粘连。

5.3 混凝土浇注时需要确保混凝土的均匀性和密实性,并采用适当的振捣器进行振捣,以确保混凝土的质量。

六、箱涵拆模和后期处理6.1 箱涵拆模是箱涵施工中最后一个环节,其质量直接影响到箱涵的外观和使用寿命。

顶进施工工艺

顶进施工工艺减小字体增大字体管幕法是利用顶管机建造大断面地下空间的施工技术,是一种新型的地下暗挖技术。

其原理是以单根钢管顶进为基础,各钢管间依靠锁口相连,并在锁口处注入止水剂,形成密封的止水帏幕。

使用管幕法时,由于开挖土体或者者推进箱涵是在管幕的保护下进行的,因此,能够显著减少地面沉降与增加施工时开挖面的稳固性,同时,由于管幕具有隔离地下水的作用,故施工时无需降低地下水位。

本文全面讨论了有关软土地区管幕法箱涵顶进施工技术与箱涵推进施工技术。

一、管幕顶进施工技术(一)顶管进出洞技术措施1、土体加固当在软弱土地区进行施工时,由于管幕段所处的土层基本为流塑状的土,含水量大,强度低,为保证管幕钢管进出洞时洞口的稳固性及防水要求,避免软弱土体及地下水涌入工作井内,造成地表沉降,同时为增加始发井后靠土体的稳固性,需要采取土体加固的措施。

土体加固要求为:(1)土体加固、改良后的土体的无侧限抗压强度需大于1.2MPa。

但也不能太高,以免造成顶管顶进时顶力太大,影响顶进精度。

(2)加固范围按3米考虑。

加固过程中,应对地表进行跟踪监测,地表隆起应操纵在20毫米以内。

2、顶管出洞技术措施(1)出洞施工在出洞施工之前,需要通过开观察孔等手段,确认加固后的土体的止水性达到设计要求,防止由于加固效果不良,导致洞口泥水涌入。

若土层加固未达到设计要求,则需要进行二次加固处理,直到确认安全后,才可进行顶管的出洞施工。

为防止掘进机出洞时发生磕头现象,可采取如下措施:调整后座主千斤顶的合力中心,出洞时加密对掘进机偏差的测量,一旦发现有下磕的趋势,立即用后座千斤顶进行纠偏。

(2)洞口止水装置在软粘土及淤泥质粘土地区,地下水也是管幕施工的一大影响因素。

关于高地下水位地区,为避免推进过程中的涌水及涌砂现象,应尽可能选用具有水密性的推进机头,或者在推进进行的过程中进行止水灌浆。

为有效地防止地下水、润滑泥浆流入工作井内,需要设置有效的洞口止水构造。

水闸进口箱涵施工工艺方法

水闸进口箱涵施工工艺方法1.施工工艺流程:测量放样→排水(明排水)→井点排水(或者挖槽导流)→开槽挖土→箱涵基础→箱涵底板→箱涵侧、顶板→清理验收→回填土2.主要施工人员、机具配备因涵洞工程为前期施工重点,是制约路基贯通的关键,故对于先进场的各施工专业队伍要配备足够的施工力量和机具。

3.基坑开挖根据测量放样的准确位置进行开挖,沟槽开挖深度大于4m,采用钢板桩支护的施工技术措施。

为维持开挖沟槽外两侧无水直到施工完成,必须认真做好沟槽排水工作。

首先在沟槽外两侧填筑土坝,尽量减少路面上的雨水等流入沟槽内;另外在沟槽底两侧设置排水明沟,在每节两端设置集水坑,并配备足够数量的污泥泵和潜水泵等设备进行抽水,确保沟槽内无积水。

机械挖土严格控制标高防止超挖或者扰动基槽地面,当挖到槽底标高以上20m时,要求人工挖除,挖土接近要求深度时,就随时复核槽标高,并订出基础样桩,以便控制挖土深度,如有超挖,应用混凝土或者旧料填实,不得用土回填。

机械挖土时设专人指挥,确保施工现场安全。

4.钢筋施工(1)钢筋加工必须遵循“先翻样,后弯配”的原则,若发现部分钢筋长度与设计图纸不符,可适当调整长度,若钢筋位置发生冲突,须按“次筋让主筋”的原则避让。

若骨架钢筋同主筋位置发生冲突,可适当调整个别钢筋位置,不准任意截断或取消钢筋。

(2)钢筋进场须进行有关材料力学实验,实验合格后方可使用。

(3)避免钢筋及预埋件在混凝土浇筑时发生位移,在钢筋四周安装垫块作为保护层或者定位钢筋。

保护层厚度严格按照图纸要求操作。

5.模板施工(1)结构模板采用定型钢模板组装,立于已浇好的混凝土垫层上,损坏严重或者变形较大的模板不得使用。

(2)模板安装前须涂刷脱模剂,侧模板外部支撑牢固。

(3)利用拉杆扁铁和横竖钢管固定钢模板,同时用到橡胶止水带,严禁混凝土浇筑过程模板走样变形、漏浆等现象。

(4)模板安装完成后,须经项目质量员检查验收合格后及时报请监理检查验收,合格后方可建筑混凝土。

箱涵施工工艺

箱涵施工工艺箱涵施工工艺1箱涵施工程序:第一步,施工放线,实施各箱涵段两头分缝处的枕梁钢筋砼的浇筑。

第二步,实施箱涵底板钢筋的架立及外模的固设,经验收合格后,浇筑砼。

第三步,架设立柱的钢筋。

第四步,顶板钢筋的铺设。

第五步,顶板砼浇筑。

第六步,砼洒水及其他养护。

2箱涵施工工艺流程图:开挖基坑→基础处理→基础垫层砼筑浇→底板钢筋绑扎→底层外模固设→止水安装→底板砼浇注→立柱钢筋架立→立柱、顶板模板架立→顶板钢筋架立→立桩、顶板砼浇注→养护→拆模→验收→回填土。

3模板工程为达到节约工期、保证质量、增强砼表面的光滑度和节约木材等目的,本工程箱涵身采用钢模板,模板的用量以工期安排为控制条件,由于钢模可重复利用,考虑工期及模板周转因素,计划准备3个标准段所需的模板,其中2套为正常工作周转所需,1套为备用。

模板要求具备足够的稳定性、刚度和强度,要保证不胀模、不变形、不走样。

内外模均用圆木或钢管支撑,并适当斜拉钢筋加以固定,顶板模的固定也可用钢架支撑(脚手架)。

模板在折装过程中保证不变形、尽量少损坏,完善前要刷涂脱模剂,以保证表面光滑。

安装时要接缝严密不漏浆。

钢模板尺寸制作偏差控制在±1mm范围内。

4钢筋工程钢筋必须有质量证明,钢筋必须作物理性检查,集中贮存,集中加工,并采取有效的措施,防止锈蚀和污染。

钢筋加工:在现场集中、分不同型号加工,钢筋表面要求洁净,先清除表面的污质及锈蚀。

为保证砼保护层的厚度,在钢筋与模板之间设垫C30的砼预制小块,尺寸为50×50×各不同部位的保护层厚度,垫块预埋铁丝,与钢筋网扎紧,垫块梅花型布置,两排钢筋之间用短网筋支撑以保证位置精确。

钢筋的交叉点用铁丝绑扎。

钢筋的接头要保证足够的搭接长度,一般为30d左右。

接头采用闪光对头焊接。

架立完毕后的钢筋网要保证不变形、稳定性好。

5砼的浇筑砼集中拌和,经拖泵管注入浇筑仓面。

砼振捣方案以与监理人员协商确定,初步拟定底、顶板砼用平板式结合插入式,立柱砼用插入式振动器振捣。
