大唐新疆呼图壁河石门水电站大坝防渗帷幕工程(合同编号:CDT-HTBSM-C-[2011]001)作业指导书葛洲坝新疆工程局(有限公司)二0一二年三月审定:刘湘成审核:刘湘成编制杨海灌浆工程设计大唐新疆呼图壁河石门水电站大坝防渗帷幕工程其作用为坝基基础防渗,利用灌浆帷幕减小坝基渗流,改善水库大坝运行条件。

工程施工范围为大坝坝基和坝肩廊道帷幕灌浆、左右岸灌浆平硐内的帷幕灌浆钻孔及灌浆、检查孔钻孔及复灌等。

帷幕线全长约495m,坝基防渗底线为1085m高程,最大孔深约77m。

根据不同地质条件和建筑物不同部位分别布置双排孔与单排孔,孔距1.5m~2.5m,排距1.2m。

设计防渗标准为q≤3LU。

按照中华人民共和国行业标准,《水工建筑物水泥灌浆施工技术规范》SL62-94执行。

先导孔为Ⅰ序孔的1/3,需分段取岩芯,做压水试验,其深度为连续两段Q<3lu即终孔,先导孔采用自下而上灌浆法施工。

孔深为9-77m左右。

孔位布置:孔位偏差不大于10cm,并在原始记录中注明新钻孔的桩号、高程。

灌浆材料;帷幕灌浆采用42.5#普通硅酸盐水泥。

钻孔、冲孔、裂隙冲洗及压水试验帷幕灌浆分3序孔,先施工1序孔,后施工2序孔,再施工3序孔。

灌浆工程施工前,在每单元Ⅰ序孔中选取部分钻孔作为先导孔先行施工,以了解岩体透水率及地层情况。

钻孔施工1、孔位放线:各灌浆孔孔位严格按测量规范进行孔位布设,并进行统一编号,用色漆标明,为钻孔灌浆提供准确的位置。

2、钻孔⑴钻孔方法:①先导孔采用重探厂XY-2及XY-2PC地质回转钻机进行钻孔,钻具采用硬质合金或金刚石钻头,钻孔直径76-91mm,清水循环钻进。

②基本孔钻孔采用XY-2、XY-2PC地质钻机及风动钻孔设备配合进行造孔施工,风动钻具采用中高风压DHD系列冲击器,硬质合金球齿钻头。

③灌浆检查孔采用地质回转岩芯钻机进行造孔施工⑵钻孔质量保证①基岩钻进:采用XY-2PC型钻机进行灌浆段的钻孔施工,先导孔用地质钻机进行钻孔施工,且每段均应采取岩芯。

高压注浆施工合同范本

高压注浆施工合同范本

高压注浆施工合同范本
甲方:(施工单位)
乙方:(委托单位)
鉴于甲、乙双方为开展高压注浆施工项目,特订立本合同,共同遵守以下条款:
一、工程内容
1.1 甲方承诺按照乙方的设计方案和要求,进行高压注浆施工工程;
1.2 甲方应保证施工质量符合相关标准和要求,确保工程安全可靠。

二、施工期限
2.1 鉴于工程的特殊性,甲方应按照合同约定的时间节点,按时完成施工工作;
2.2 如果由于不可抗力等原因,导致施工延期,甲方应及时通知乙方,并协商解决方案。

三、价格及支付方式
3.1 乙方应按照双方约定的施工工程报价支付给甲方;
3.2 施工完成后,甲方应提供相应的施工验收报告和发票给乙方。

四、质量保证
4.1 甲方应对施工过程中出现的质量问题负责,并按照双方约定的解决方案进行处理;
4.2 施工完成后,乙方应对工程进行验收,如有质量问题,甲方应及时进行整改。

五、违约责任
5.1 如果甲方未按合同约定的时间节点完成施工工作,应承担相应的违约责任;
5.2 如果乙方未按合同约定支付工程费用,应承担相应的违约责任。

六、保密条款
6.1 双方在合作过程中涉及到的商业秘密、技术资料等均应保密,不得向第三方透露。

七、其他条款
7.1 本合同经双方签字盖章后生效,有效期为工程竣工验收合格后;
7.2 合同中未尽事宜,双方可另行协商解决。

甲方(盖章):乙方(盖章):
签订日期:签订日期:。

混凝土浇筑工程施工合同范本(通用8篇)

混凝土浇筑工程施工合同范本(通用8篇)

混凝土浇筑工程施工合同随着人们法律意识的加强,人们运用到合同的场合不断增多,合同是对双方的保障又是一种约束。

拟定合同的注意事项有许多,你确定会写吗?下面是小编为大家收集的混凝土浇筑工程施工合同范本(通用8篇),仅供参考,欢迎大家阅读。

混凝土浇筑工程施工合同1甲方:乙方:为确保新罗区财政局综合业务大楼工程质量和工期,经甲、乙双方协商一致,同意签订如下协议:一、承包原则:乙方在甲方现场施工管理人员指挥、监督管理下保质量、保工期,独立核算,自负盈亏。

二、承包方式:包工(前后台)三、包单价:前后台承包合计工资/m3。

四、计算方式:按实际混凝土方量计算。

五、承包内容:乙方应完成该项工程所有混凝土浇捣全过程和工作内容,具体内容如下:⒈商品混凝土的场内装车、运输、浇捣、振实、整平及成品保护。

⒉浇捣混凝土所需施工道路的铺设、拆除、道路及脚手架等的清理回收、保管。

⒊零星混凝土的浇捣工作:下料、搅拌、运输、浇捣、振实、整平及清理工作等。

六、工程质量标准:乙方应严格按施工规范精心组织施工,按国家工程质量规范要求进行施工,确保工程质量达到优良要求,乙方施工质量经公司工程管理部检验二次不合格者,甲方有权单方终止本协议,请乙方退场,未付的工程款用于赔偿甲方的损失。

乙方在施工中必须按下列要求实施:⒈严格按甲方通知的配合比下料,按时限规定拌料,确保混凝土拌和均匀。

⒉混凝土浇捣应按甲方或现场施工员安排的顺序进行,服从指挥,不得随意留置施工缝,每发现一处罚款200元。

在浇捣混凝土过程中,不得破坏,如发现违反规定,影响钢筋、混凝土及线管的质量问题,甲方将给予重罚。

⒊混凝土必须按规定振实、振平,如出现少振、漏振造成蜂窝、麻面、孔洞等缺陷,每处罚500元外,乙方无条件派人修复并赔偿甲方材料损失。

混凝土楼板的表面平整度(+8、-5)及无脚印等,表面色泽一致,如出现梁柱等漏振、漏插,责任和损失全部由乙方负责。

⒋各分项工程验收时,现场带班人员应在场参加,验收时发现问题及时处理,若人员不到位,一次罚款200元整。

混凝土浇筑施工合同模板5篇

混凝土浇筑施工合同模板5篇

混凝土浇筑施工合同模板5篇篇1甲方(发包方):_________乙方(承包方):_________根据《中华人民共和国合同法》和相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的基础上,就甲方混凝土浇筑施工事项达成如下协议:一、工程概况1. 工程名称:_________2. 工程地点:_________3. 工程内容:混凝土浇筑施工4. 工程造价:_________二、施工期限1. 开工日期:_________2. 竣工日期:_________3. 合同工期:_________天三、施工范围及要求1. 乙方负责按照甲方提供的施工图纸进行混凝土浇筑施工。

2. 乙方应保证施工质量,确保混凝土均匀、密实,无空洞、裂缝等现象。

3. 乙方应严格遵守安全操作规程,确保施工过程安全、环保。

四、合同价款及支付方式1. 合同价款:_________元。

2. 支付方式:银行转账。

3. 支付节点:按施工进度分次支付。

4. 乙方应提供合法有效的发票和结算凭证。

五、违约责任1. 甲方如未按照合同约定支付款项,应自逾期之日起按照中国人民银行同期贷款利率向乙方支付利息。

2. 乙方如未按照合同约定完成施工任务,应向甲方支付违约金,并赔偿因此给甲方造成的全部损失。

3. 因一方违约导致合同无法继续履行的,违约方应赔偿因此给守约方造成的全部损失。

六、争议解决1. 甲乙双方在履行合同过程中发生争议,应首先通过友好协商解决。

协商不成的,任何一方均可向有管辖权的人民法院提起诉讼。

2. 在争议解决期间,除涉及争议的部分外,其他条款仍应继续履行。

七、其他约定事项1. 本合同自双方签字(盖章)之日起生效。

合同一式两份,甲乙双方各执一份。

2. 本合同未尽事宜,可由双方协商补充。

补充协议与本合同具有同等法律效力。

3. 工程施工过程中如有变化,以甲方书面通知为准。

未经甲方同意,乙方不得擅自更改施工内容。

如有违反,乙方应承担全部责任。

篇2甲方(委托方):XXX公司乙方(施工方):XXX建筑公司根据《中华人民共和国合同法》及相关法律法规,甲乙双方在平等、自愿、公平、诚实信用的基础上,就甲方委托乙方进行混凝土浇筑施工事宜,达成如下协议:一、工程概况1. 工程名称:XXX混凝土浇筑工程2. 工程地点:XXX3. 施工内容:混凝土浇筑施工4. 施工范围:详见附件一《施工范围图》二、合同双方的权利和义务(一)甲方权利和义务1. 甲方应向乙方提供施工所需的水源、电源及施工场地,并确保施工过程中的畅通和安全。

帷幕灌浆施工方案

帷幕灌浆施工方案

洪屏电站上水库C1标帷幕灌浆施工方案编制:年月日复核:年月日审核:年月日海南中交龙建筑工程有限公司2012年11月15日一、编制依据及原则1.1编制依据:《水工建筑物水泥施工技术规范》(DL/T5148-2001)《水利水电工程施工组织设计规范》(SDJ338-89)《水工砼施工规范》(SDJ207-82)《建筑工程质量检验评定标准》(GBJ301-88)《混凝土质量控制标准》(GB50164-92)《混凝土试验规程》(SD105-82)《水工混凝土外加剂技术规程》(DL/T5100-1992)《硅酸盐水泥、变通硅酸盐水泥》(GBJ107-87)《混凝土拌和用水标准》(JGJ63-89)《水利水电工程施工测量规范》(SL52-93)1.2编制原则:1.2.1 安全第一的原则在施工方案的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。

1.2.2优质高效的原则加强领导,强化管理,优质高效。

根据我们在施工方案中明确承诺的质量目标,降低工程成本,提高经济效益。

1.2.3方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南。

1.2.4确保工期的原则根据项目部对本工程的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,确保完成项目部及业主下达的进度任务。

1.2.5 科学配置的原则根据本工程的工程量大小及各项管理目标的要求,在施工组织上,施工要素实行科学配置,我公司有足够帷幕灌浆的设备和人员,从事了多年帷幕灌浆施工,有足够的施工经验,针对本工程公司将选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物设备的科学合理配置。

1.3编制范围:江西省红屏电站上水库C1标帷幕灌浆工程。

二、施工总体方案2.1.施工组织机构为顺利完成本次灌浆工程、严把质量关,成立施工项目组,各级分层把好质量关。

袖阀管注浆施工合同5篇

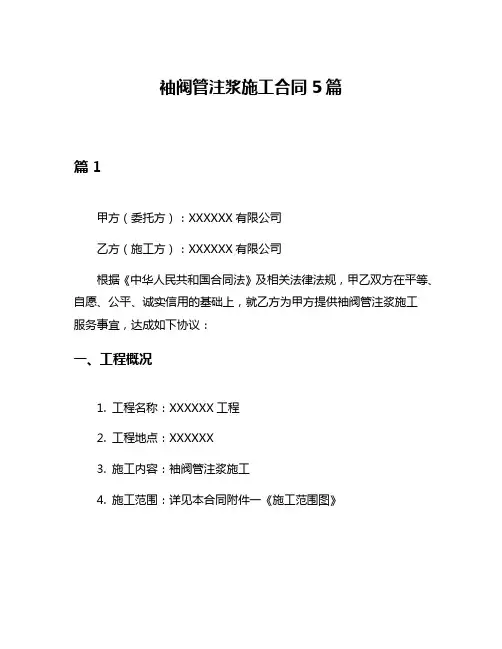

袖阀管注浆施工合同5篇

袖阀管注浆施工合同5篇篇1甲方(委托方):XXXXXX有限公司乙方(施工方):XXXXXX有限公司根据《中华人民共和国合同法》及相关法律法规,甲乙双方在平等、自愿、公平、诚实信用的基础上,就乙方为甲方提供袖阀管注浆施工服务事宜,达成如下协议:一、工程概况1. 工程名称:XXXXXX工程2. 工程地点:XXXXXX3. 施工内容:袖阀管注浆施工4. 施工范围:详见本合同附件一《施工范围图》二、合同双方的权利和义务(一)甲方权利和义务1. 甲方应向乙方提供施工所需的全部相关设计文件、技术要求及现场协调配合。

2. 甲方应按照合同约定及时支付乙方的施工费用。

3. 甲方应协助乙方解决施工过程中的相关问题,确保施工顺利进行。

(二)乙方的权利和义务1. 乙方应严格按照合同约定及甲方要求进行施工,确保施工质量。

2. 乙方应按照合同约定的时间完成施工任务,如遇特殊情况需及时通知甲方,并积极配合甲方解决问题。

3. 乙方应确保施工过程中的安全与环保,防止对周围环境造成不良影响。

4. 乙方应向甲方提供施工过程中的相关记录和资料,以便甲方进行质量监督和验收。

三、合同工期1. 本合同工期为XX天,自双方签订合同之日起计算。

2. 如遇不可抗力因素或甲方原因导致工期延误,双方应友好协商解决,并签订补充协议。

四、合同价款及支付方式1. 本合同总价款为人民币XXXXXX元(大写:XXXXXX元整)。

2. 甲方应按照以下方式支付乙方的施工费用:(1)合同签订后,甲方支付乙方合同总价款的XX%;(2)乙方完成施工任务并经甲方验收合格后,甲方支付乙方合同总价款的XX%;(3)剩余合同总价款的XX%作为质量保证金,自工程竣工之日起计算,满一年后支付。

3. 乙方应提供合法的收款账户信息,以便甲方支付施工费用。

4. 若甲方未能按照约定时间支付施工费用,乙方有权要求甲方支付逾期利息,具体利率按中国人民银行同期贷款利率计算。

五、质量保证与验收1. 乙方应确保施工质量符合相关标准和甲方要求,如因施工质量问题导致返工或维修,乙方应承担相应责任。

帷幕灌浆施工方案[1]

帷幕灌浆施工方案[1]

帷幕灌浆工程专项施工方案重庆渝西矿业集团美厦建筑工程二0一一年九月二十日第一章编制依据1、?水工建筑物水泥灌浆施工技术标准?2、?水利水电根本建设工程单元工程质量等级评定标准?3、施工合同文件4、现场施工情况第二章工程概况12、建设单位:重庆斗十千房地产开发3、设计单位:4、监理单位:5、施工单位:重庆渝西矿业集团美厦建筑工程第三章开工申请程序我司应在灌浆工程实施前,根据设计文件和合同技术标准要求的日期和内容,编制详细的灌浆试验大纲报监理人审批。

内容包括:浆液试验和现场灌浆试验。

选择与实施灌浆工程工程岩层以及施工条件相似的地区或部位完成灌浆试验。

2.2灌浆试验结束后,我司应及时整理试验成果报告报送监理公司审批。

其内容应包括:我司应在灌浆作业开工前,根据合同技术标准要求的时间和内容、灌浆试验成果和监理公司我司必须按合同要求配制技术人员和进场施工设备。

运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。

第四章施工过程质量控制我司必须按设计和灌浆试验确定的序次、孔距施放孔位,并在实地注明各孔序号与孔号。

应凭证开钻,即在钻孔前,我司应及时通知监理工程师验收,同意前方可开钻。

钻孔应按设计和监理审批的序次进行,未经设计修改或监理工程师的同意,我司不得随意改变钻孔序次。

3.3钻孔作业中,我司应对孔斜、孔深及时进行检查,保证钻孔质量,并认真填写钻孔班报。

各孔终孔前,我司应通知监理工程师参加终孔检查。

检查时必须有钻孔原始记录,对于取芯钻孔(先导孔、检查孔),承包人还应及时填写“岩心相关表〞,并出示保存完整的岩芯。

终孔段必须报请监理程师参加进行测斜与方位角测定,并作好记录。

帷幕灌浆孔钻孔孔位偏差不得大于10cm,孔壁应平直完整。

当孔深小于或等于60m时,其孔向偏差不得大于1.5%,孔深大于60m时,其孔向偏差不得大于2.0%。

施工中应注意进行孔向测量,测斜宜在钻进5~10m量测一次,发现钻孔偏斜误差超过了误差限值,应及时予以校正或重新钻孔。

帷幕灌浆施工组织

帷幕灌浆施工组织

河口县马草冲水库除险加固工程 帷幕灌浆 施 工 组 织 设 计

河口县马草冲水库除险加固工程水库指挥部 红河州水利水电工程安装处 日期:2012年 月 日 一、 工程概况 1、 概况: 马草冲水库位于河口县桥头乡菠竹箐村委会辖区,马草冲河上游,马草冲水库大坝为浆砌石坝,坝轴长28.2m,上游坡铅直,下游坝坡1:0.8。 灌溉面积500亩,为小(二)型水库工程,总库容为18.58万方。 其地理位置于东经104°3′33″~104°3′35″,北纬22°49′48″~22°48′56″之间,水库海拔950m,水库所在区域地势,东北方向高,西南方向低,高差大约1km,桥头乡距河口县城80km,326国道直通乡里,水库距326国道1.5km,目前仅有一条乡间小路连同。

二、 施工方案与技术措施

灌浆施工工艺流程: 孔 位 布 置 钻 机 定 位 泥浆护壁,钻进覆盖层 灌浆 材 料 采 购 安 装 孔 口 管 制 浆 站 钻 进 风 化 层 制 浆 岩基冲洗及压水试验 浆 液 供 应 封 闭 法 灌 浆 封闭灌浆法钻灌以下各段 终孔、封孔灌浆 封闭灌浆法施工工艺流程图

1、施工方案:根据马草冲水库除险加固工程技施设计报告和规范SL274-2001规定,结合马草冲水库地勘资料,马草冲水库帷幕灌浆施工方案如下: 1)根据规范SL274-2001要求,防渗标准去q=10Lu,灌浆孔伸入相对不透水层(q=10Lu)以下5m。最终孔深应由先导孔压水试验确定。 2)灌浆孔布置:灌浆范围为0+023.9~0+046.9,坝轴线上布置,单排孔距1.5m,防渗帷幕底界深入相对不透水层,防渗标准为q≤10 lu,坝体为:K≤1×10-5 cm/s,帷幕钻孔进尺设计,完成为: 灌浆进尺:422.85m,检查孔进尺:41.72m;其中灌浆孔基岩进尺:394.75m,检查孔基岩进尺41.72m;覆盖进尺总:26m,其中灌浆孔:21.5m,检查孔4.5m。 3)钻孔:坝身采用冲击干钻、套管护壁,基岩采用回转式钻进,用金刚石或硬质合金钻头钻进,终孔孔径为75mm。钻机安置必须水平、稳固,开孔位置偏差应控制在10cm之内,孔斜率应控制在1%以内,钻孔进入相对不透水层内5m左右。 4)简易压水试验:钻孔达到设计深度后,应采用清水冲洗钻孔,直至回水澄清为止,残留岩芯不应超过0.2m。帷幕灌浆孔在灌浆前,对先导灌浆孔均应进行简易压水试验,根据其所测得透水率q值来确定开灌水灰比及了解岩层的透水情况。 5)灌浆参数的选取 灌浆段长度:灌浆段长度根据岩石裂隙发育程度,破碎情况、渗透性及设备条件决定。设计要求灌浆段一般长5~8m,基岩条件较好的灌浆段取大值,较差的取小值。接触面单独做一段,灌浆段长1.5~2.0m。 灌浆压力及浆液变换:灌浆压力一般要求通过现场灌浆试验确定,浆液稠度根据基岩透水率不同而改变,起始水灰比采用3:1,以后采用2:1、1:1、0.8:1、0.6:1。接触面灌浆压力要求以不使坝体底部劈开或上抬为原则,根据《水工建筑物水泥灌浆施工技术规范》SL62-94,接触面灌浆压力应控制在0.05mpa以内。稠度的变换原则是:当某一水灰比浆液灌入量已达300L以上或灌入时间已达30min时,而灌浆压力和注入率均无改变或改变不显著时,,应发浓一级。当注入率大于30L/min时,可根据具体情况超级变浓 结束灌浆标准:符合下列条件之一者,即可结束灌浆:a、在设计规定压力下,灌浆段已停止吸浆或吸浆量小1.0L/min,并持续60min以上时;b、在规定的压力下,当吸浆量徘徊于1.0L/min以内,时间达1小时以上。 6)灌浆材料:必须是新鲜合格的普通硅酸盐水泥,强度等级不低于32.5,对水泥的供给采取边用边进的原则,以保证水泥不过长时间在工地积放。 7)灌浆施工次序:灌浆应遵循分序加密的原则。帷幕孔分三序施灌,一序孔孔距10m,二序孔孔距为10m,三序孔孔距为5m,最终孔距为2.5m。 8)灌浆方法:当岩段小于5m时,采取全孔一次灌浆法,大于或在透水严重地段应采取自上而下的方法灌浆,以提高灌浆质量。 9)灌浆结束和封孔:对较深的帷幕灌浆孔,在最后一段灌浆结束后,即采用浓浆封孔。封孔段长15-20,封孔压力与灌浆压力相同,当注入率不大于1L/min,继续灌注30min后,在孔口处继续灌注60min。 10)工程质量检查:检查孔数为灌浆总孔数的10%,布置在断层、岩体破碎带等地质条件复杂部位,吸浆量大的部位以及灌浆过程中不正常的部位。检查孔应采取岩芯,检查孔压水试验在该部位灌浆完成14d后进行,压力不大于该处灌浆压力的80%。检查孔各段压水试验测得的q值原则上须≤10Lu,所有试段的q值必须≤10Lu,才认为该孔符合质量标准。 2、施工工艺流程 1)先导孔施工工艺流程:施工场地平整--施工准备--钻孔定位--固定机具--干钻至强风化基岩面后下入套管—钻进至基岩5m左右--冲洗钻孔进行压水试验--钻进5m--进行压水试验(当压水试验值q<10Lu终止钻进)--制浆--自上而下按每段5-8m(接触面小于2m)进行灌浆--灌浆结束--压力封孔--起拔套管--封孔--现场验收--整理资料。 2)Ⅰ~Ⅲ孔施工工艺流程:施工场地平整--施工准备--钻孔定位--固定机具--干钻至强风化基岩面后下入套管—根据先导孔钻至相对不透水层--制浆--自上而下按每段5-8m(接触面小于2m)进行灌浆--灌浆结束--压力封孔--起拔套管--封孔--现场验收--整理资料。 3)灌浆检查孔施工工艺流程:施工场地平整--施工准备--钻孔定位--固定机具-干钻至强风化基岩面后下入套管--钻进至基岩5m左右--冲洗钻孔进行压水试验按5-8m一段压水试验至设计孔深--制浆--自上而下按每段5-8m(接触面小于2m)进行灌浆--灌浆结束--压力封孔--起拔套管--封孔--现场验收--整理资料。 3、施工步骤及方法 1)施工场地平整:根据设备施工要求,钻机平台宽度不小于4m,地表要夯实,在其边沿修筑排水沟,防止施工用水冲刷坝坡及山体,平台修建好后,方能进行帷幕灌浆施工。 2)帷幕灌浆钻孔 ⑴钻孔放样:根据设计图纸用全站仪进行帷幕灌浆轴线整体放样,确定施工轴线后,按孔距2.5m定好个孔孔位,并用钢筋标记好,并每隔20m设置控制性桩号。施工时,必须用钢尺重新校测,要求开孔位置与设计位置偏差不得大于50mm,因故变更孔位需征求监理或设计同意。 ⑵钻机定位、机座及机架校正与开孔:孔位确定无误后,将钻机移至核定的孔位上,按照要求进行机架、机座校正,确定导杆或立轴与钻孔倾斜角一致,并在同一条轴线上,配备良好钻具,保证钻孔铅直开孔。钻具采用地质部门普通的钻头和管材,钻孔开孔直径为130mm,终孔直径不小于75mm。坝体内采用干钻成孔,钻至强风化接触面顶板后,下入110mm套管把基岩与坝体隔离开来,改用不小于75mm的合金或金刚石钻进直至终孔(终孔标准为进入相对不透水层(q<10Lu))。在钻进过程中,要精心操作,合理掌握钻进参数,合理控制钻进速度,防止埋钻,卡钻等各种孔内事故。一旦出现孔内事故,及时进行处理,并配备必要的事故打捞、处理工具。 ⑶特殊情况处理:钻孔工程中如遇到掉块、卡钻、失水或回水减少等情况应进行详细记录,并及时分析原因和采取有效处理措施后方可续钻。情况发生时,必须弄清孔深、地层、钻具位置等。发现钻具被卡时。应保持冲洗液畅通,采取扭、打、拉、冲、顶等方法进行处理。处理后将打捞工具、处理方法及过程填写事故处理表。 ⑷测斜与纠斜处理:开孔钻进时应对钻孔进行测斜,钻孔倾角满足要求后再打入套管,确保开孔符合设计要求;钻进过程中及时测斜,发现偏斜及时采取相应的纠斜方法进行处理直至满足设计要求为止,终孔再进行综合测斜,现场监理验收钻孔。如发现偏斜超过设计值时,应采用超径纠斜、跳级换径、孔底埋管纠斜等方法进行纠斜处理,经处理重新测斜合格后,方可续钻。 ⑸钻孔记录与钻孔保护:钻进过程中,各孔应详细记录孔位、孔深、地层变化、换层和漏浆、掉钻情况。尤其注意分层的位置,并准确记录在班报上,便于后续分析情况,此外,钻进过程中的其他处理措施均应详细记录。钻进至要求孔深后,待灌或灌浆结束时待钻,孔口均应进行加盖保护,防止异物进入孔内,增加处理难度。 3)钻孔冲洗及压水试验:帷幕灌浆孔当钻至灌浆段长后,采用压力水(为灌浆压力的80%)进行钻孔冲洗,裂隙冲洗应冲洗至回水澄清后10min结束,且总的冲洗时间不小于20min;压水试验保证在孔内止水有效的情况下进行。简易压水试验采用单点法或两点法。压水试验压力采用灌浆压力80%,压水20min每隔5min或10min测读一次压入流量,取较大压力最后1min流量做为试验透水率的计算值。成果以透水率(Lu)值表示,即q=Q/p*L,式中:q=透水率(Lu)、Q=最后一次压入流量(L/min)、P=压力(Mpa)。 4)灌浆方法及灌浆设备 ⑴灌浆方法:先导孔采用自上而下分段压水试验后,再用自上而下分段灌浆法灌浆;其余孔基岩帷幕灌浆采用自上而下分段灌浆法灌浆,基岩接触段必须先灌, 套管下至基岩底部0.5m。在灌浆过程中,射浆管必须下入离段底0.5m,直至灌浆在设计压力条件下达到结束标准。 灌浆设备:采用W—160灌浆泵,采用孔内阻塞,射浆管下入离段底0.5m处,自上而下灌注。 ⑵浆液材料:本次坝基岩石帷幕灌浆采用纯水泥浆,如遇吸浆量特大时,可灌部分砂浆。水泥采用业主指定厂家生产的R32.5普通硅酸盐水泥,灌浆用水泥需符合质量标准,细度通过80μm方孔筛的筛余量小于5%;采购的水泥必须具有出厂化验单(或合格证),存放时间不超过3个月,严格采取有效的防潮措施,每批材料(400t)送至工地后,进行抽检,不合格的产品严禁使用。 ⑶浆液配置与浆液变换:水泥浆采用搅浆机制作,搅拌时间不小于30s。配置好的水泥浆液自制备到用完不得超过4h,浆液温度保持在5~400之间。灌浆浆液浓度按先稀后浓、逐级变换的原则进行。帷幕灌浆浆液水灰比采用3:1、2:1、1:1、0.8:1、0.6:1。一般情况下开灌水灰比为3:1,浆液配制一定要计量准确,保证误差小于5%。灌浆过程中,每隔30min,测量一次浆液比重,必要时须测浆液温度。 ⑷灌浆段长、灌浆压力、浆液浓度与结束标准 ①灌浆段长:灌浆段长根据岩石裂隙发育程度,破碎情况、渗透性及设备条件决定。设计要求灌浆段一般长5~8m,基岩条件较好的灌浆段去大值,较差的取小值。接触面单独做一段,灌段长1.5~2.0m。 ②灌浆压力:灌浆压力一般要求通过现场灌浆试验确定,接触面灌浆压力要求以不使坝体底部劈开或上抬为原则,根据《水工建筑物水泥灌浆施工技术规范》SL62-94,接触面灌浆压力应控制在0.05mpa以内。 ③浆液浓度 浆液稠度根据基岩透水率不同而改变,起始水灰比采用3:1,以后采用2:1、1:1、0.8:1、0.6:1。稠度的变换原则是:当某一水灰比浆液灌入量已达300L以上或灌入时间已达30min时,而灌浆压力和注入率均无改变或改变不显著时,,应发浓一级。当注入率大于30L/min时,可根据具体情况超级变浓。 ④结束标准 符合下列条件之一者,即可结束灌浆:a、在设计规定压力下,持续30min内,灌浆段已停止吸浆或吸浆量小0.4L/min;b、在规定的压力下,当吸浆量徘徊于1.0L/min以内,时间达1小时以上。 ⑸帷幕灌浆特殊情况处理:灌浆过程中,发现串浆、冒浆等时应先查明原因,根据具体情况采用嵌缝、表面封堵、低压、浓浆、限流、限量、间歇灌浆等方法进行处理。发生串浆时,如串浆孔具备灌浆条件,可以同时进行灌浆。应一泵灌一孔,否则应将串浆孔用塞塞住,待灌浆孔灌浆结束后,串浆孔并行扫孔、冲洗,而后继续钻进和灌浆。灌浆过程中若因故中断,应及早回复灌浆,否则应立即冲洗钻孔,然后恢复灌浆,若冲洗无法解决问题,则应进行扫孔清洗,再恢复灌浆。恢复灌浆时,使用开始灌注水灰比灌浆,若注入量与中断前减少较多,则浆液应逐级变浓进行灌注后若注入率在短时间内停止吸浆,则应考虑在被扫孔旁侧补打钻孔进行补强灌浆。对灌入量大,难以结束的灌段,应采用低压、浓浆、限流、限量、间歇灌浆等方法处理。对于灌段吸浆量大,而又有一定压力和回浆量者,应在浆液中掺加适量的速凝剂,加速浆液凝固,减少浆量损失。如灌浆过程中,出现浆液回浓,则改用相同水灰比的新浆液进行灌注,若效果不明显,持续灌注30min就可结束。同时应密切注意相同地质条件下的灌段,若回浓现象普遍存在,考虑采用其他处理措施。 ⑹封孔:每个帷幕灌浆孔全孔灌浆结束后,应及时进行验收,验收合格后的灌浆孔才能进行封孔。帷幕灌浆孔采用自上而下分段而下分段灌浆时,封孔应采用最

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

-精品-
-精品文档-
帷幕灌浆工程施工合同书

工程总承包方: ________________________________ (以下简称甲方)
项目作业承包方:高辉 证件号码: _______________ (以下简称乙方)
经甲、乙双方协商, ________________ 库帷幕灌浆工程施工由乙方承担,
签订意向如下:
第一条 工程概况

1
工程名称: 工程

2
工程地点:
3
承包项目: 帷幕灌浆工程
第二条 承包方式和内谷
1
承包方式: 单价承包
2
承包主要工作数量:
4
承包单价(或总价):
5
单价组成:
第三条 价款结算
1

合同签署后甲方拨付乙方 兀(大写: )预付款。乙方

收到甲方付款后五天内进场。在施工期间,乙方每月二十日向甲方递交已 完成工程量
报告,甲方根据监理工程师审定的工程量,确定结算工程量, 进行工程款支付。
2

乙方承包单价中包含社会统筹及意外伤害保险等费用。

3

税金由甲方承担。

第四条 甲方的责任与义务
- 精品 -

- 精品文档 -
1
甲方编制总体施工组织设计,全面负责工程进度、工程质量、施工

技术、安全生产等管理工作,统一规划乙方的施工生产和生活临时设施等
平面布置。
甲方统一向发包单位领取工程技术文件和施工图纸,按时供给乙

甲方负责办理单位或分部工程开工报告,组织图纸会审和技术交
甲方负责组织并参加分包项目的隐蔽工程验收、分部工程验收和竣
甲方配合监理工程师监督检查乙方施工过程中的质量,有权暂停不 符合施工
规范的施工程序。工程质量如达不到规范或设计要求,甲方有权

指令乙方停工整改。
6
甲方以书面形式向乙方提供并交验水准点与坐标控制点。

7
甲方向乙方提供施工场地周围地下管线、邻近建筑物、构筑物及文

物等资料,并协助乙方进行处理和实施保护工作。
8
甲方负责统一规划和管理施工现场,为实现文明施工目标创造条

件。
9
甲方负责检查施工安全,有权停止、纠正不符合安全规定的施工行

为。
第五条 乙方的责任与义务
1
遵守国家与地方的有关法律法规,并保证甲方免于承担由于乙方违

反上述法律法规而产生的经济、法律责任。
-精品文档-

2
方。
3
底。

4
工验

5
-精品-

2
乙方应对施工人员进行岗前教育,增加全体人员的质量意识、职业 健康安全及

环境保护意识。
3
依据设计图纸和甲方要求,编制施工组织设计和总进度计划,并向 甲方申报投

入此工程施工的负责人、技术人员和施工设备等明细表。
4
施工期间,乙方在每月二十日向甲方申报下月计划安排和生产完成 情况月报

表。
5
施工期间,乙方负责自己施工成品或半成品的防护工作,直至验收 完成。

6
乙方必须设专人从事质量、安全管理、环境保护工作,并接受监理 工程师及甲

方的监督检查。
7
乙方施工现场必须整洁,做到工完场清,积极配合甲方进行现场管 理,达到对

环境、健康等各项要求,确保文明施工。
8
乙方必须自行完成分包项目,不得再进行分包或转包。

9
乙方必须支付施工生产中实际发生的民工费用,否则因此产生的一 切责任有乙

方承担。
第六条工程质量
1
分包项目的工程质量必须达到优良等级。

2
乙方必须建立健全质量保证体系,完善质量检查制度,严格按设计 图纸和施工

规范要求,对工程使用的材料、施工工艺进行全过程的质量检 查,并详细的填写质量
记录。
3
乙方根据国家质量验收规范、评定标准和甲方要求,及时整理各类 质量记录,

图表等资料,并及时移交给甲方。
-精品-

-精品文档-
4
乙方应精心组织施工,保证工程质量。如质量不合标准,必须返工 修理,其经

济损失由乙方承担;工程质量低劣又无法挽救的,应由乙方负 责赔偿全部经济损失。
5
质量评定仲裁部门为质量监督行政主管部门。

第七条安全生产
1
分包项目的施工安全要求: 安全生产无事故 。

2
甲方对乙方承担的工程项目做安全交底,并进行监督检查,乙方必 须认真贯彻

有关安全施工的规章制度,严格遵守安全操作规程,对甲方提 供的安全设施,经检查
合格方可使用。
3
乙方违反《中华人民共和国安全生产法》、《建设工程安全生产管 理条例》,

不执行《安全生产技术》标准,危害工程施工安全、危及他人 生命及财产安全或造成
人员伤亡事故,乙方承担全部责任。
第八条 本意向书一式贰份,甲乙双方各持一份

乙方(盖章):
代表人(签字): 签订日期: 年 月 日 甲方(盖章): 代表人(签字):
