2020一级建造师《铁路工程》模拟真题及答案
一级建造师《铁路工程》模拟真题及答案
一、单项题选择
1.对于工区或规模较小的铁路工程,其施工任务分解宜采用()的方法。
A.按工程类别分解
B.按配备的施工队伍分解
C.按施工工区分解
D.按组织机构分解
答案:A
答案解析:
施工任务任务分解有如下两种划分方法。
(一)按施工工区分解
根据整个工程项目工程量的大小,直接将整个工程划分为若干个施工工区,这种分解方法适合于较大规模标段的铁路工程。
(二)按工程类别分解
根据工程项目所包含的不同类别的工程,继续分解为不同的施工单元,如路基、桥梁、隧道、轨道等工程分别分解为相应的施工单元。
每个单元由几个单位工程组成,或由一个较大的单位工程组成,视情况确定分解的粗细。
这种分解方法适合于工区或规模较小的铁路工程。
2.架子队作业人员组织形式不包括()。
A.混编型
B.纯劳务型
C.混合劳务型
D.劳务承包型
答案:C
答案解析:
架子队作业人员组织形式
(1)混编型:作业人员由公司员工和劳务工组成。
(2)纯劳务型:由劳务派遣公司的劳务派遣人员和零散劳务工组成作业班组(工班长一般应由公司员工担任)。
(3)劳务承包型:把具有相应的专业技能,自带部分常规机具设备的劳务承包企业的劳务人员编成劳务承包的作业班组。
3.路基工程施工质量控制中,相关专业工序之间的交接检验应经()检查认可,未经检查或检查不合格的不得进行下道工序施工。
A.岩土工程师
B.监理工程师
C.结构工程师
D.项目经理
答案:B
答案解析:
路基工程施工中,工序之间应进行交接检验,上道工序应满足下道工序的施工条件和技术要求。
相关专业工序之间的交接检验应经监理工程师检查认可,未经检查或检查不合格的不得进行下道工序施
工。
4.路基工程施工中关键工序有如下四种回答,其中完整的正确回答是()。
A.高边坡防护、过渡段路基、基底处理、软弱地基施工
B.路堤填筑、路堑开挖、高边坡防护和过渡段路基施工
C.基底处理、软土地基、路堤填筑、路堑开挖、高边坡防护和过渡段路基施工
D.基底处理、软土地基及特殊路基施工、路堤填筑、路堑开挖、高边坡防护和过渡段路基施工
答案:D
答案解析:
铁路工程常见的关键工序有:
(1)路基工程:基底处理、软土地基及特殊路基施工、路堤填筑、路堑开挖、高边坡防护和过渡段路基施工。
(2)桥梁工程:钻孔桩、打入桩、水下混凝土浇筑、钢筋制安、模板安装、混凝土浇筑、梁片架设和钢结构制安。
(3)隧道工程:光面爆破、隧道支护、围岩加固和隧道衬砌。
(4)轨道工程:轨枕道钉锚固、底碴铺设、无缝线路钢轨焊接和上碴整道。
5.项目管理机构的合同归口管理部门为() 。
A.工程技术部
B.计划财务部
C.质检部
D.物资部
答案:B
答案解析:
项目管理机构是合同管理主体,项目管理机构的合同归口管理部门为计划财务部,项目管理机构各业务部门是合同承办部门,根据其职责职能具体承办相关合同业务。
6.在铁路工程项目站前工程施工中,线上工程工期主要是指()的工期。
A.道砟工程
B.隧道工程
C.路基工程
D.铺架工程
答案:D
答案解析:
铁路工程项目施工分为站前和站后工程,站前工程又分为线下和线上工程。
线下工程工期包括钢轨(不含)以下的桥梁(不含机架梁)、隧道、路基、道砟工程施工的工期,只有线下工程完成后才可以进行铺架工程;线上工程工期主要是指铺架工程的工期。
7.对金属、水泥、道砟等工程材料必须坚持()的原则。
A.先检验后使用
B.先使用后检验
C.边使用边检验
D.以上均可
答案:A
答案解析:
铁路工程项目现场试验管理要求,对工程材料必须坚持先检验后使用的原则,金属、水泥、道砟、红砖和防水材料等应具有出厂合格证书,经试验确认材料合格后方可使用。
8.客货共线铁路验收标准是与行车速度等条件有密切关系的质量指标,它是按时速()客货共线铁路确定的。
A.100km
B.120km
C.140km
D.160km
答案:D
答案解析:
客货共线铁路验收标准与行车速度等条件有密切关系的质量指标,是按时速160km客货共线铁路确定的,其他内容(如单位工程、分部工程、分项工程、检验批的划分原则,各方的质量职责,验收的组织和程序等)是通用的。
9.工程施工质量验收中,()质量验收是最基本的。
A.分项工程
B.检验批
C.分部工程
D.单位工程
答案:B
答案解析:
工程施工质量验收是按从检验批到分项工程、分部工程、单位工程的顺序进行。
检验批验收是工程施工质量验收的基本单元,是分项工程、分部工程和单位工程施工质量验收的基础。
分项工程、分部工程和单位工程施工质量的验收,是在检验批质量验收合格的基础上进
行。
10.竣工文件的编制工作由()单位负责组织,施工单位负责编制。
A.建设
B.设计
C.监理
D.施工
答案:A
答案解析:
竣工文件的编制工作由建设单位负责组织,施工单位负责编制,接管使用单位档案部门协助指导。
建设单位要督促各参建单位按档案部门要求做好文件材料的形成和积累工作,竣工验收前将文件图纸按专业和单位工程进行汇总整理。
由建设单位组织各有关参建单位编制竣工文件并向有关单位移交。
11.在铁路隧道相向掘进施工中,当掘进的两端工作面剩余距离超出()m时,爆破作业一方必须提前1h通报对方。
A.200
B.250
C.300
D.350
答案:A
答案解析:
此题主要考查对隧道开挖作业要求的掌握。
相关知识点是洞内爆破作业必须统一指挥,并由经过专业培训持有爆破操作合格证的专职爆破工担任,进行爆破时,所有人员应撤到不受有害气体、震动和飞石损伤的地点,在两个开挖面相离200m内时,爆破时必须提前1h 通报,以便另一头作业人员撤离险区。
根据以上知识点判断,选项B、C、D不符合题意可以排除。
通过分析考试说明,每题的备选项中只有1个是最符合题意,那本题的正确项是“A.200”。
一级建造师《铁路工程》模拟试题及答案(最新)
一级建造师《铁路工程》模拟试题及答案(最新)1、[选择题]铁路顶进桥涵施工,要根据现场实际情况和设计图纸,采用()施工。
A.整体顶进法或横抬梁法B.分次顶进法或整体顶进法C.整体顶进法或中继法D.中继法或分次顶进法【答案】C2、下列项目目标控制工作中,属于主支控制的是( )。
A.事前分析可能导致目标偏离的各种影响因素B.目标出现偏离时采取纠偏措施C.进行目标的实际值与计划值的比较D.分析目标的实际值与计划值之间存在偏差的原因【答案】A【解析】施工组织设计的编制通常采用的程序包括:①收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;②计算主要工种工程的工程量;③确定施工的总体部署;④拟订施工方案;⑤编制施工总进度计划;⑥编制资源需求量计划;⑦编制施工准备工作计划;⑧施工总平面图设计;⑨计算主要技术经济指标。
3、同类型轨枕成段铺设的最小长度,其他线和地方铁路、专用铁路、铁路专用线轨道为( )。
A.100mB.200mC.300mD.500m【答案】B4、[选择题]线路施工桩点是指()。
A.标志线路中心位置的中线桩B.标志路基界限的边桩C.标志线路中心位置的中线桩和路基界限的边桩D.平曲线控制桩【答案】C【解析】高程误差对坡度有影响;而横向误差对隧道质量有影响。
不同的隧道工程对贯通误差的容许值有各自具体的规定。
如何保证隧道在贯通时,两相向开挖的施工中线的闭合差(特别是横向贯通误差)不超过规定的限值,成为隧道施工测量的关键问题。
5、挤密砂桩施工顺序应从( ),或由外向内环绕打设。
A.一侧开始,逐渐向另一侧推进B.两侧开始,逐渐向中间推进C.一端开始,逐渐向另一端推进D.两端开始,逐渐向中间推进【答案】B【解析】此题主要考察考生对路基填料要求的知识掌握。
根据教材表述,所有用于路基填筑的填料均应符合设计和相关规范的要求;填料的粒径不得大于填筑层厚度的2/3(客运专线路基填料的最大粒径不得大于15cm);填料的挖、装、运、摊铺及压实应连续进行;在作业过程中应控制填料中含水量的不利变化;对粗粒土和软块石,应防止产生颗粒的分解、沉积和离析;填筑包心路堤时,宜将渗水性能弱的填料填筑在堤心部分,渗水性能强的填料填筑在路堤两侧。

2020一级建造师《铁路工程》高频考点习题及答案第一章
A.沉降
B.水平位移
C.倾斜
全国统一报名咨询电话:400-077-6606
学习网址:
D.扭转
优质教育 成功之路
E.偏移
7.桥梁的细部放样主要包括( )。
A.基础施工放样
B.墩台身的施工放样
C.梁身的细部放样
D.顶帽及支撑垫石的施工放样
E.架梁时的落梁测设工作
8.墩台的沉降观测包括各墩,台( )。
A.线路复测
B.路基边坡放样
C.线路初测
D.恢复测量
E.线路竣工测量
2.路基横断面是根据线路中线桩的填挖高度在横断面图上设计的,下列说法正确的有 ( )。
A.横断面中填方的称为路堤
B.横断面中挖方的称为路堑
C.线路纵断面图上设计中线与地面线的交点 h>0
D.线路纵断面图上设计中线与地面线的交点 h<0
学习网址:
D.24
优质教育 成功之路
22.CPI 控制网要按( )标准施测。
A.Ⅰ等 GPS
B.Ⅱ等 GPS
C.Ⅰ等导线
D.Ⅱ等导线
23.CPⅡ控制网宜在( )阶段完成。
A.初测
B.定测
C.施工准备
D.施工
二、多项选择题
1.线路施工测量的主要内容包括( )。
5.ABDE;6.ACDE;7.DE;8.ABD;
9.ABCD
1C411020 铁路工程测量方法
一、单项选择题
1.线路复测的任务是( )。
A.重新测设
B.检验原有桩点准确性
C.中线测量
D.测设路基的施工零点
2.当复测与定测成果的不符值在规范规定的限差范围内时,应采用( )。
A.复测成果
一级建造师《铁路工程》模拟试题及答案(最新)

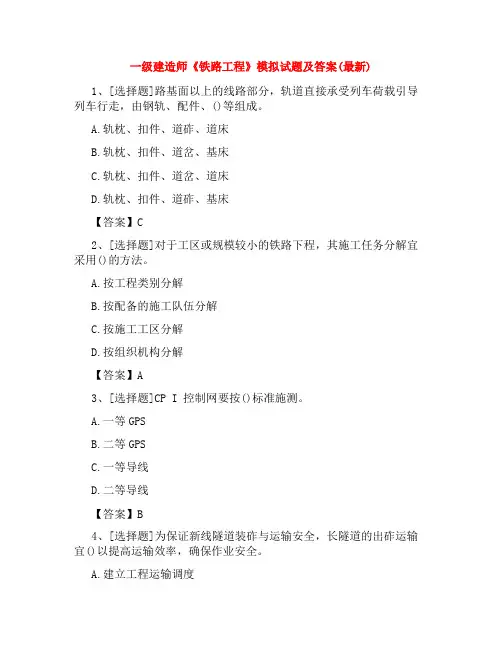

一级建造师《铁路工程》模拟试题及答案(最新)1、[选择题]路基面以上的线路部分,轨道直接承受列车荷载引导列车行走,由钢轨、配件、()等组成。
A.轨枕、扣件、道砟、道床B.轨枕、扣件、道岔、基床C.轨枕、扣件、道岔、道床D.轨枕、扣件、道砟、基床【答案】C2、[选择题]对于工区或规模较小的铁路下程,其施工任务分解宜采用()的方法。
A.按工程类别分解B.按配备的施工队伍分解C.按施工工区分解D.按组织机构分解【答案】A3、[选择题]CP I 控制网要按()标准施测。
A.一等GPSB.二等GPSC.一等导线D.二等导线【答案】B4、[选择题]为保证新线隧道装砟与运输安全,长隧道的出砟运输宜()以提高运输效率,确保作业安全。
A.建立工程运输调度B.统一指挥C.建立安全规章制度D.设立合理的建议E,配备无线通信设备【答案】AB5、在隧道施工中,钢架受力的监控量测采用的仪器为( )。
A.位移计B.压力盒C.应变计D.钢筋计【答案】D【解析】此题主要考察考生对隧道围岩级别判定的知识掌握。
根据教材表1C415011铁路隧道围岩分级判定表,工级围岩开挖后的稳定状态为围岩稳定、不坍塌、可能产生岩爆,围岩弹性纵波速度υρ。
为>4.5km/s;Ⅱ级围岩开挖后的稳定状态为暴露时间长可能会出现局部小坍塌层间结合差的平缓岩层、顸板易塌落、侧壁基本稳定、爆破震动过大易坍塌,围岩弹性纵波速度υρ。
为3.5~4.5km/s;Ⅲ级围岩开挖后的稳定状态为拱部无支护时可产生小坍塌、侧壁基本稳定、爆破震动过大易坍塌,围岩弹性纵波速度υρ。
为2.5~4.0km/s;Ⅳ级围岩开挖后的稳定状态为拱部无支护时可产生大坍塌、侧壁有时失去稳定,围岩弹性纵波速度υρ。
为1.5~3.0km/s。
通过分析考试说明,每题的备选项中只有1个是最符合题意,那本题的正确项是“CⅢ级”。
6、职业健康安全风险控制措施计划作为技术组织措施,主要内容包括职业健康安全技术措施、工业卫生技术措施、辅助房屋及设施和( )。
2020一级建造师《铁路工程》高频考点习题及答案第二章(1)
B.仅与工程量及耗损有关
C.不仅与工程量有关,和施工持续时间也有关系
D.不仅与工程量有关,和管理方式也有关系
2.施工机械的经济选择基础是( )。
A.固定资产损耗费
B.运行费
C.施工单价
D.施工机械设备投资
3.一般采用动力用电量的( )作为生活的总用电量。
A.1%~3%
B.3%~5%
C。5%~10%
D.10%~15%
E.膨胀土路基施工遵循快速施工、快速封闭、避开雨期施工的原则
2.新建长大线采取机械化直铺方法铺设无缝线路,主要铺轨设备是( )。
A.长轨铺轨机
B.布枕机
C.牵引拉轨设备
D.长轨运输车辆、机车
E.焊接设备
【1C420020 参考答案】
一、单项选择题
1.D;2.C;3.C;4.D
二、多项选择题
1.ABE;2.ABCD
作业指导书
D.与施工阶段相适应的检验、试验、测量、验证要求、更改和完善质量计划的程序
E.施工完成后的工务维修质量措施
6.隧道工程质量控制时,施工单位应对( )等涉及结构安全和使用功能的分部工程及关
键项目进行检验,监理单位按规定进行平行检验或见证取样检测。
A.隧道限界
B.衬砌厚度、强度
C.衬砌背后回填
二、多项选择题
1.施工机械设备的选择应从施工条件考虑机械设备类型与之相符合,施工条件是指( )
等因素。
A.施工场地的地质
B.地形
C.工程量大小
D.施工进度
E.施工方案
2.劳动定额具有( )的特点。A.科ຫໍສະໝຸດ 性B.系统性C.统一性
D.专业性
E.稳定性和时效性
3.施工临时用水需求计划编制的主要根据是( )等因素。
一级建造师《铁路工程》模拟试题及答案(精编)
一级建造师《铁路工程》模拟试题及答案(精编)1、[选择题]对于工区或规模较小的铁路下程,其施工任务分解宜采用()的方法。
A.按工程类别分解B.按配备的施工队伍分解C.按施工工区分解D.按组织机构分解【答案】A2、[选择题]铁路施工测量所用的测量仪器设备及工具必须定期(一般为1年)到()进行检定,取得合格证书后方可使用。
A.企业计量部门B.国家计量部门C.企业技术部门D.国家质监部门【答案】B3、[选择题]营业线高速铁路施工中,超出图定天窗时间且需要调整图定跨局旅客列车开行(含确认列车)的大型站场改造、新线引入、全站信联闭改造、CTC中心系统设备及列控系统设备改造、换梁、上跨铁路结构物等施工属于()。
A.Ⅰ级施工B.Ⅱ级施工C.Ⅲ级施工D.Ⅳ级施工【答案】A【解析】硬化混凝土的弹性模量受骨料弹性模量影响最大,骨料弹性模量越大,混凝土弹性模量越高。
4、[选择题]对于边坡高度大于20m的坚硬岩石路堑开挖,严禁采取的爆破方法是()。
A.光面爆破B.深孔爆破C.洞室爆破D.预裂爆破【答案】C5、[选择题]路基工程施工质量控制中,相关专业工序之间的交接检验应经()检查认可,未经检查或检查不合格的不得进行下道工序施工。
A.岩土工程师B.监理工程师C.结构工程师D.项目经理【答案】B6、对于地下水埋藏浅的路基地段,宜采用( )排水。
A.渗水暗沟B.渗水隧洞C.渗井D.渗管【答案】A【解析】影响混凝土流动性的主要因素是单方用水量。
含砂率与保水性有关。
通过分析考试说明,每题的备选项中只有1个是最符合题意,因此本题的正确项是“C混凝土单方用水量”。
7、某土方工程,计划总工程量为4800m3预算单价为580元/m3,计划6个月内均衡完成,开工后,实际单价为600元/m3,施工至第3个月底,累计实际完成工程量3000m3,若运用赢得值法分析,则至第3个月底的费用偏差为( )万元。
A.-34.8B.-6C.6D.34.8【答案】B【解析】在确定了施土成本计划之后,必须定期地进行施土成本计划值与实际值的比较,当实际值偏离计划值时,分析产生念头的原因,采取适当的纠偏措施,以确保施工成本控制目标的实现。
一级建造师《铁路工程》模拟试题及答案(最新)
一级建造师《铁路工程》模拟试题及答案(最新)1、[选择题]某铁路隧道有岩溶地质地段,其工程需要采取的安全技术措施主要是()。
A.爆破安全技术措施、隧道支护安全技术措施B.锚喷网安全技术措施、防有害气体安全技术措施C.用电管理安全技术措施D.超前地质预报安全技术措施E,防雨、防风、防涝安全技术措施【答案】ABCD2、索赔申请表中,不包括( )。
A.索赔金额B.索赔工期C.索赔项目D.索赔事件的起因【答案】D3、施工现场的职业健康安全与环境管理的实施,须根据项目的形式、结构类型、地理环境等进行调整,这是由项目的( )特点导致的。
A.流行性B.复杂性C.单件性D.长期性【答案】C【解析】设置施下现场安全“五标志”,即:指令标志(佩戴安全帽、系安全带等),禁止标志(禁止通告、严禁抛物等),警告标志(当心落物、小心坠落等),电力安全标志(禁止合闸、当心有电等)和提示标志(安全通道、火警、盗警、急救中心电话等)。
4、[选择题]对于厚大体积混凝土,可优先选用()水泥。
A.硅酸盐B.普通硅酸盐C.快硬硅酸盐D.复合硅酸盐【答案】D5、的合同总价与合同各项单价乘以实际完成工程量之和不一致,则价款结算应以( )为准。
A.签订的合同总价B.合同中各项单位乘以实际完成的工程量之和C.实际完成的工程量乘以重新协商的各项单价之和D.双方重新协商确定的单价和工程量【答案】B6、在隧道工程防排水中为避免和减少水的危害,我国铁路隧道坚持( )。
A.防、排、堵、截相结合,因地制宜,综合治理B.防、排相结合,因地制宜,综合治理C.以堵为主D.以排为主【答案】 A7、[选择题]锤击沉桩施工,桩尖设计位于一般土层时,以桩尖()。
A.坠锤落距控制为主,贯入度为辅B.坠锤落距控制为辅,贯入度为主C.设计高程控制为辅,贯入度为主D.设计高程控制为主,贯入度为辅【答案】D8、[选择题]在要求抗磨的环境下,不能使用()。
A.普通硅酸盐水泥B.矿渣水泥C.火山灰水泥D.砌筑水泥【答案】C9、[选择题]常用的热轧光圆钢筋级别为Ⅰ级,强度等级代号为()。
一级建造师之一建铁路工程实务模拟题库及附答案
2023年一级建造师之一建铁路工程实务模拟题库及附答案单选题(共60题)1、岩溶路基钻孔注浆作业的施作顺序为()。
A.顺序施钻,延后注浆B.顺序施钻,同步注浆C.跳孔施钻,延后注浆D.跳孔施钻,同步注浆【答案】 D2、对石质傍山路堑,宜采用的开挖方法是()开挖。
A.全断面B.横向台阶C.逐层顺坡D.纵向台阶【答案】 D3、当混凝土生产不连续,且一个验收批试件不足()组时,采用非统计方法评定混凝土等级。
A.5B.10C.15D.20【答案】 B4、极高风险隧道超前地质预报工作的责任主体是()。
A.设计单位B.建设单位C.监理单位D.施工单位【答案】 A5、铁路高墩采用滑模施工时,当底层混凝土强度至少达到()MPa时,可继续提升。
A.0.2B.0.5C.1.0D.2.5【答案】 A6、铁路隧道工程开挖爆破后,必须经过最短的通风排烟时间即()以后,检查人员方可进入工作面检查。
A.10minB.15minC.20minD.25min【答案】 B7、配制抗渗混凝土应优先选用()。
A.普通硅酸盐水泥B.硅酸盐水泥C.快硬硅酸盐水泥D.矿渣水泥【答案】 A8、后张法预应力混凝土T形梁施工,预应力筋的张拉应以应力控制为主,伸长值作为校核,顶塞锚固后,测量两端伸长量之和不得超过计算值的()。
A.±3%B.±4%C.±5%D.±6%【答案】 D9、铺设土工合成材料时,应使上、下层接头互相错开,错开距离不应小于()。
A.0.2mB.0.5mC.0.8mD.1m【答案】 B10、原位浇筑沉井的施工工序在立外模和抽垫木之间进行的工作是()。
A.绑扎钢筋B.安装钢刃角C.浇筑底节混凝土、养护D.支排架及底模板【答案】 C11、客运专线铁路验收标准适用于时速()的客运专线铁路工程。
A.200~250kmB.200~300kmC.200~350kmD.250~350km【答案】 C12、下列属于营业线1级施工的是()。
一级建造师《铁路工程》模拟试题及答案(最新)
一级建造师《铁路工程》模拟试题及答案(最新)1、[选择题]下列属于变电所母线及绝缘子施工中质量控制的项目有()。
A.母线及金具的规格、型号、质量B.绝缘子的规格、型号、质量C.母线连接口的引出方向D.母线的相序及相色标志E,母线的相间及对地安全净距【答案】ABDE2、[选择题]铁路施工测量验收工作一般由()实施,检查工作应由()实施。
A.监理单位、建设单位B.施工单位、建设单位C.建设单位、监理单位D.监理单位、施工单位【答案】D3、[选择题]通信系统调试分为()阶段。
A.子系统调试B.单机加电测试C.数据加载调试D.全程全网调试E,传输系统调试【答案】ABD4、铁路铺轨作业连接钢轨时,必须按规定预留( )。
A.起道量B.拨道量C.轨缝量D.延伸量【答案】C【解析】此题主要考查对隧道防排水形式的掌握。
相关知识点是隧道防排水包含结构防排水、施工防排水两方面的内容。
结构防排水措施包括喷射混凝土堵水、塑料板堵水、模筑混凝土衬砌堵水、注浆堵水、盲沟排水、泄水孔排水和排水沟排水。
施工排水措施包括地面排截通过地面排水系统或阻水,防止地表水流入或渗入洞内;洞内排水通过洞内排水沟、集水坑视顺坡、反坡情况分别采用重力式或强制式排水;辅助坑道排水通过辅助坑道将水排出洞外;地面及洞内井点降水通过设置于地面(浅埋情况)或洞内的井点将水通过水泵排出洞外。
5、[选择题]下列排水措施属于隧道结构防排水的是( )。
A.重力式排水B.泄水孔排水C.洞内井点排水D.强制式排水【答案】B6、最终检查施工测量质量的单位应是 ( )。
A.建设单位B.监理单位C.设计单位D.施工单位【答案】D【解析】此题主要考察考生对工级铁路正线铺轨相关知识的了解。
教材对工级铁路正线铺轨相关要求是:同一种类不同类型的轨枕不得混铺。
在不影响轨道设计强度条件下,可成段铺设与设计不同类型的轨枕。
同类型轨枕成段铺设的最小长度,国家铁路的正线、到发线轨道为500m,其他线和地方铁路、专用铁路、铁路专用线轨道为200m;困难条件下,地方铁路、专用铁路、铁路专用线的站线轨道可减少到50m。
