(完整版)弹涂外墙涂料施工工艺流程

弹涂外墙涂料施工工艺流程1、基层检查标准和验收基层抹面砂浆质量是保证涂料施工质量的关键和基础,应符合外保温质量验收标准,以保证涂料施工在合格的基层上,从而保证涂料长期使用效果。

1) 清除墙面污物、浮沙,基面要求整体平整、坚实,墙面平整度按国家标准应以2M靠尺检查,平整度偏差应小于3mm;2) 混凝土抹灰基底干燥期在28天以上,干燥、PH值小于10,含水率≤10%;3) 用抹面砂浆找平缺陷,应养护超过14天,使其碱性降低;4) 门窗边框密封找平;5) 外墙面霉变、苔藓、泛碱物必须用钢丝刷或铲刀清除,然后清洁干净;2、基层处理工艺1) 基层处理目的:a) 基层处理是涂装工程的基础,是涂料施工中极为重要的一个环节,基层处理的好坏直接影响到涂层的附着力、装饰性和使用寿命,应对它予以足够的重视,否则达不到预期的涂饰效果,影响工程质量。

2) 基层处理的内容包括:a) 清除基层表面上的灰尘、油污、疏松物;b) 减轻或消除表面缺陷;c) 改善基层表面的物理或化学性能使涂料基层平整光滑。

3) 基层处理施工步骤方法a) 除去浮浆和附着的杂物;b) 修补基层上的孔洞、蜂窝、麻面微裂纹;(要求及时修补)c) 除去基层油污;d) 检查开裂、孔鼓现象;e) 处理墙面钉头、铁丝等金属物件;f) 外粉墙面接搓印;g) 小面积的突起应用打磨机打磨平整。

3、基面处理的技术要求:1) 必须使墙面彻底干燥,以确保涂层的最佳效果。

2) 注意建筑物表面的颜色,如果颜色很深,表示其水份含量仍很高;3) 清理欲涂刷表面,去除滴溅的水泥粒和任何松脱或碎裂的附着物,填平接缝,清理突出部位。

4) 用砂浆修补较大的裂缝和凹陷,但需注意,若是其材质过份粗糙,因其吸水率的不同,可能会影响到最后的涂刷效果和涂刷面积。

技术要求:n 基层平整度要求小于或等于3㎜;n 目测无污垢,松散物和其他障碍物;n 墙体湿度,要求小于或等于10% ;n 用PH试纸测试墙体酸碱度,要求小于或等于10。

5、涂料施工步骤方法1)腻子批刮:使用外墙腻子的作用是提高基面整体平整度,均衡基材的吸水率,提高清洁度,使表面致密。

腻子一般批刮两遍,视基面情况增加。

第一遍腻子是主要是填补墙面的凹陷、气孔、砂孔和其他缺陷,即局部找平。

第二遍腻子主要已整体找平为主,最终达到平整度的要求。

待腻子干透后,应先用320#砂纸打磨一次后再用400#砂纸打磨第二遍,已消除打磨砂纸痕迹。

技术要求:n 腻子批刮易薄不宜厚,已批刮平整为主。

n 完工后腻子表面无批刀痕。

接搓痕迹。

n 腻子批刮完毕后经3-4天保养,干燥后用砂纸打磨至平整。

n 用2M靠尺检查墙面,偏差应小于2MM。

n 腻子打磨后应及时涂刷底漆,以免造成再次污染。

时间过长会影响腻子强度及覆着力。

腻子批刮时如发现局部底材不符合要求,应按前工序处理至符合要求后方可批刮。

腻子批刮完毕后需检查墙面,待水分和碱分符合要求并通过验收后方可进行涂料涂装。

注意:外墙腻子应选择耐水性好,致密,建议采用有一定抗裂性能的腻子2)底漆涂刷成都所施工项目采用底漆是佐敦金实力水性抗碱底漆,它是以高性能树脂为原料,能有效渗透入墙体微孔,在外墙面形成致密的高耐碱性漆膜,封固性极佳。

另外防霉性强,附着力强,能均衡基层吸水性。

提高面漆质感及手感,使用时按漆:水=100:(5-10)(体积比)稀释,搅拌均匀后,用滚筒在被涂墙面上用力平稳地来回滚动。

一般墙体只需均匀涂刷一遍即可,按涂布率要求施工,不宜涂刷面积过大。

底漆干透后可进行下一道工序(根据天气情况,如:25℃、天气晴朗约6小时以后),用细砂纸进行轻轻打磨,清除细微颗粒灰尘再进行面漆涂刷。

滚涂具体操作步骤:n 蘸料滚涂上料前应先用水将滚筒湿润,甩干并压去多余的水份再蘸取涂料,蘸料时只须将滚筒刷的一半浸入料中,然后在匀料板上来回滚动几下,使涂料充分且均匀附着于滚筒,以滚筒含着的涂料不滴落程度为佳。

滚筒一次蘸料以一次需要涂布面积为宜。

n 展料目的在于将滚筒上的涂料先行在工作面上展开。

从左边开始,沿水平方向上将滚筒上的料,呈“W”状或“Z”状先滚刷在基层上,也可沿竖直方向上将料呈“三”状展开。

展料面积根据蘸料多少和可以涂刷的面积而定,如间隔宽度太大,可能会造成滚涂不均、漏涂或滚花。

如间隔太小,会重复涂刷造成材料浪费.n 收料将涂料滚匀,不允许有堆积现象,比较粗糙的表面可以按井字形两个方向滚涂,以免遗漏不允。

应遵守先上后下,先左后右,先边角后大面的原则。

技术要求:n 如气温过高,气候干燥不易施工,建议按要求小于10%稀释施工。

(如稀释过量会造成底漆的耐候性、抗碱等性能)n 底漆涂刷一般采用普通长毛滚筒涂刷,局部采用漆刷施工。

n 底漆涂刷是要注意不可漏涂,从而导致面漆色差、光泽不均等。

n 底漆涂刷完后应达到干燥时间才可涂刷面漆。

(气温大于25℃时天气晴朗时应大于6小时)n 如施工底漆前一天,请确认底材湿度。

(按国家标准湿度小于10%)n 底漆涂装时如果发现不符合要求的墙面请按上道工序修补后重涂底漆。

n 底漆没有遮盖能力,以全部涂刷到为准。

注意:雨天严禁施工,施工前一天下雨,第二天施工墙面必须干燥。

3)面漆涂刷佐敦金居秀弹性外墙乳胶漆是一种由特殊纯丙烯酸乳液构成的外墙弹性乳胶涂料。

因其具有拉伸性,使之涂刷后能够覆盖已有的毛细裂纹和防止毛细裂纹发展,有效地阻止水分向墙体内部渗透。

具有优异的防霉、防藻、耐紫外线性能和长久耐用,同时具有极好的呼吸功能。

a) 涂刷第一遍(平涂)第一遍面漆涂装时建议不稀释,搅拌均匀后采用普通长毛滚筒施工,局部可用毛刷进行修补,滚筒施工时与底漆相同采用井字型涂刷,已确保面漆涂刷均匀。

分色线、外墙瓷砖、窗框在涂装前应先用胶带封边,而后进行涂装,涂装时若使用毛刷应注意先边角后大面涂刷不能有漏涂现象。

面漆涂装时应注意在分隔线内墙面应一次涂装完毕,以免造成接搓痕迹。

面漆涂装时发现有局部不符合要求的,应按前道工序要求进行修补,直至符合要求后方可涂装面漆。

滚涂具体操作步骤同底漆技术要求:n 涂刷面漆前应检测底漆是否受到污染。

墙面瑕疵是否修补完毕。

n 尽量背光施工。

(因夏季施工气温较高,涂料在朝阳施工中水分蒸发较快交接处容易形成明显的印痕进而影响外墙美观)n 施工面漆前要确认底漆已达到重涂时间。

注意:雨天严禁施工,施工前一天下雨,第二天施工墙面必须干燥。

当天预报下雨,应避免施工,以防涂料未干冲落。

施工时要密切关注每天天气情况。

b)第二遍面漆涂刷:(小拉毛)第二遍面漆的施工应采用拉毛滚筒(建议采用克里斯汀8720、8780 小花拉花滚筒)对于拉毛的涂层施涂,原则上应采用滚筒以“勤蘸勤理”法滚涂。

滚涂具体操作步骤:n 蘸料滚涂上料前应先用水将滚筒湿润,甩干并压去多余的水份再蘸取涂料,蘸料时只须将滚筒刷的一半浸入料中,然后在匀料板上来回滚动几下,使涂料充分且均匀附着于滚筒,以滚筒含着的涂料不滴落程度为佳。

滚筒一次蘸料以一次需要涂布面积为宜。

n 展料从左到右,从上到下并排无间隙上料,宽度不超过80公分,然后横向整理,再竖向理匀n 收料从左到右,从下到上轻轻滚涂,均匀收料,消除表面气泡。

技术要求:n 滚筒选择一致,在阴阳角或线条上应用漆刷敲击点刷(或采用拉毛阴角滚筒)。

n 上料要充足饱满,勤蘸勤刷。

n 上下分隔间隔过大,应上下同时施工,采用湿搭接。

n 施工前检查第一道面漆的涂刷质量,有问题一定要修补好注意:雨天严禁施工,施工前一天下雨,第二天施工墙面必须干燥。

当天预报下雨,应避免施工,以防涂料未干冲落。

施工时要密切关注每天天气情况。

涂料施工注意事项:l 产品必须保存在阴凉、通风的地方,避免阳光直接照射。

保持在0℃以上,严防霜冻。

包装容器须保持密闭。

l 施工温度(墙体)>5℃。

l脚手架离墙面最少35—40MM(过近的需要拆除)。

l 涂料开桶后须充分搅拌均匀后方可施工。

l 涂装过程中若须中断施工,必须涂至转角,窗台,分隔线,下水管等天然分界线,以免出现辊痕及接头。

l 在施工前及施工的全过程中如实的记录天气情况,做好施工纪录。

l 忌高温高湿,低温高湿的工序施工。

n涂层施涂宜严格按照”勤蘸勤理”的要求施涂均匀;高温天气施工更应严格控制一次作业面不得过大,以防止接搓。

l 不同批号的涂料应分别堆放管理,同一颜色的不同批号不能施工在同一墙面。

l 面漆需要保养2周以上,冬天延长至一个月。

弹涂浮雕漆(W6500 )丽纹浮雕漆(LW3000 )产品成份弹涂浮雕漆(W6500 )引进英国技术,采用进口乳液及优质顔料精制而成,产品质量达到国际质量标准产品特征本产品硬度高、附着力强,耐污性能好,不易开裂,吸音效果好,立体花纹美观、大方。

具有省工,省料、工期短、自重轻,维修方便等特点,在建筑工程中得到广泛地应有,并取得良好的装饰效果。

适用范围广泛用于工厂、住宅、医院、别墅等现代化高档建筑物的外墙装饰。

施工条件施工中需注意:当湿度大于85% 、温度低于 5 ℃时请勿施工施工说明墙面处理:墙面PH 值小于10 ,墙面含水率小于10% ,清除墙面灰尘、油汛等附着物,使用“爱丽阁外墙装潢腻子”平整墙面,修补凹凸不平及裂缝的墙面。

使用“外墙抗碱底漆(W3000 )”,涂刷墙面一遍,防止墙面碱性太强。

弹涂浮雕漆的四种施工方法:•喷涂:空压机、专用喷枪,空压机压力为0.4-0.6 帕,开气门即可施工,喷枪应左右移动,调节气流量以满足用户对斑点大小的要求。

•压平立体花纹施工:喷涂:方法与喷涂使用方法相同压平:在斑点未定形前,用硬橡胶辊压平防止粘辊、辊上应醮上挥发油•刮涂压花施工:•用钢片或橡胶刮板将弹涂浮雕漆刮涂到墙面上•在未定型前用刻花纹的硬橡胶辊压制成立体图案。

•弹涂施工方法:•工具:弹涂器、搅拌器、开口工具•操作:将弹涂浮雕漆装入弹涂器中,摇动手柄即可施工,弹涂器的移动弹涂时要均匀。

标准工法注:1 、材料用量及稀释之用量,有时会因气候、基面状况、使用工具、施工方法差别而有较大差异,上述数据仅供参考。

贮存和包装贮存:产品必须保存在阴凉、通风良好的地方,避免阳光直接照射。

温度应保持在0 ℃以上,严防霜冻,包装容器须保持密闭。

搬运:小心搬运,使用前充分搅拌。

包装规格:10kg 25kg健康、安全,环保和社会责任一直以来都是泽忠公司所贯彻始终的责任和原则。

在通风良好的环境下施工,不要吸入漆雾,避免皮肤接触。

如果皮肤接触到油漆要立即用合适的清洗剂、肥皂和水清洗。

溅入眼睛要用水充分冲洗,并立即就医治疗。

合于是使用、注意环保、不可随意废弃,应符合当地环保法规。

合集下载

外墙涂料施工工艺及流程-外墙涂料施工工序

外墙涂料施工工艺及流程-外墙涂料施工工序

外墙涂料施工工艺及流程-外墙涂料施工工序外墙涂料施工是建筑装饰工程中不可或缺的一环,正确的施工工艺与流程对于保护建筑物表面、延长其使用寿命具有重要作用。

以下将介绍外墙涂料施工的一般工艺及施工流程。

一、准备工作1. 施工前的准备在施工前,需要对外墙进行彻底清洁,将表面的灰尘、油污等污垢清除干净,以保证涂料能够附着在墙面上。

同时,检查墙体是否存在裂缝、起砂等现象,并进行修补。

2. 材料准备准备好外墙涂料、涂料辅助材料(如稀释剂、防腐剂等)、刷子、滚筒等所需材料和工具。

二、底层处理1. 底漆涂刷首先,在外墙上涂刷一层底漆,底漆的作用是加强墙面的附着力,提高涂料的使用效果。

底漆涂刷需要均匀、细致,确保底漆能够充分渗透到墙体表面。

2. 罩面处理待底漆完全干燥后,进行罩面处理。

罩面是为了填补和修复墙面上的小缺陷,提供一个平整的基础。

根据墙面情况选择适当的罩面材料,如墙面腻子。

三、面层施工1. 面层涂刷底层处理完成后,进行面层涂刷。

根据需要选择适当的外墙涂料,如乳胶漆、油漆等,并按照产品说明正确施工。

涂刷时需要注意均匀、细致,避免出现滴漏、刷痕等问题。

2. 涂刷次数根据需要,通常需要进行两至三遍的涂刷,确保涂料的覆盖均匀,达到所需的效果。

四、收尾工作1. 清理涂料干燥后,需进行外墙表面的清理工作,将施工中产生的废料、工具等全部清除。

2. 检查进行涂料施工质量的检查,确保墙面的涂层均匀、无滴漏、无裂纹等问题。

3. 养护施工完成后,需要对外墙涂料进行充分的养护,以确保其性能和持久性。

根据所选涂料的要求,注意避免暴露在阳光下、防止水侵入等。

总结外墙涂料施工工艺及流程包括准备工作、底层处理、面层施工和收尾工作等多个环节。

正确的施工工艺与流程能够保证涂料的质量和使用效果,提高建筑物外墙的耐久性和美观性。

在进行施工时,要注意使用适当的材料和工具,遵循产品说明,严格按照工艺流程操作,确保施工质量。

弹性外墙涂料工程施工

弹性外墙涂料工程施工

弹性外墙涂料工程施工一、施工准备1. 施工前,要对外墙涂料进行检查,确保外墙表面平整、无裂缝、无起泡、无脱落等问题。

2. 准备好涂料和相关工具,确保施工顺利进行。

3. 对施工现场进行清理,保证施工环境整洁。

二、基层处理1. 外墙基层处理是外墙涂料工程成功的关键。

首先要对基层进行清洁,去除油污、灰尘等杂物。

2. 对墙面进行修补,填补裂缝和凹洞,确保墙面平整光滑。

3. 针对不同的基层材质,采用不同的处理方法,以保证涂料的附着力和持久性。

三、涂料施工1. 在施工前需将涂料搅拌均匀,确保涂料质地均匀。

2. 使用专用滚刷或喷涂机进行涂料施工,确保涂料均匀、充分覆盖。

3. 首先进行面层的底漆涂抹,以增加涂料的附着力和耐久性。

4. 待底漆干燥后,进行面层的涂料施工,一般需要进行两遍涂抹,确保墙面色泽均匀、光滑。

5. 在涂料施工过程中,需注意施工温度和湿度,确保涂料干燥均匀。

四、涂后处理1. 完成涂料施工后,对墙面进行检查,确保墙面色泽均匀、无漏刷、无起泡等问题。

2. 涂料干燥后,进行清理工作,清除墙面上的涂料杂物,确保墙面整洁。

3. 完成施工后,对施工现场进行清理、归档,保持施工现场整洁。

五、质量验收1. 完成施工后,需要进行质量验收。

验收人员需对外墙涂料的平整度、色泽、附着力等方面进行检查。

2. 对涂料施工存在的问题,及时进行整改和修复,确保涂料工程质量符合要求。

3. 完成质量验收并合格后,方可交付使用。

六、施工注意事项1. 施工现场要保持干燥、通风良好,避免在雨天或湿度大的情况下进行施工。

2. 施工前要对涂料进行充分了解,确保选用适合的涂料种类和施工方法。

3. 施工人员需佩戴个人防护装备,保护好皮肤和呼吸系统。

4. 涂料施工时要注意施工顺序和涂抹厚度,确保涂料的平整度和附着力。

5. 在施工过程中遇到困难或问题,应及时与专业人员沟通,保证施工质量。

总结:弹性外墙涂料工程施工需要细致认真的态度,从基层处理到涂料施工再到涂后处理,每个环节都需要注意细节,确保涂料工程质量和持久性。

外墙涂料施工工艺流程

外墙涂料施工工艺流程

外墙涂料施工工艺流程
外墙涂料施工工艺流程一般包括以下几个步骤:
1. 准备工作:清理外墙表面,清除附着物、尘土等杂物。

修补墙面裂缝和破损部分,并确保墙面平整。

覆盖保护材料,保护周围环境和其他部位不受涂料污染。

2. 底漆处理:根据墙面材料和涂料类型选择适当的底漆,进行底漆处理。

底漆可以增强涂料附着力、遮盖力和耐候性,使涂料效果更好。

3. 防水处理:如果需要进行防水处理,可以在底漆施工后进行。

根据需要,选择适合的防水涂料或涂层,进行涂刷或喷涂施工。

防水处理可以有效防止水分渗透,保护墙体。

4. 中间涂层:选用适当的中间涂层进行施工,以增强涂料层的附着力和色彩效果。

根据需要,进行适当的光泽度、颜色和纹理处理。

5. 面涂层:选择适合的面涂层进行施工,以实现所需的装饰效果和保护功能。

根据需要,进行适当的光泽度、颜色和纹理处理。

涂料可选择乳胶漆、油漆或纹理涂料等。

6. 后期处理:涂料施工完成后,进行检查和修整。

确保外墙涂料层平整、一致,无明显缺陷。

移除保护材料,清理施工区域。

总结:外墙涂料施工工艺流程包括准备工作、底漆处理、防水处理、中间涂层、面涂层和后期处理等步骤。

根据不同的需求和墙体情况,可选择不同的涂料和涂层进行施工,以达到所需的装饰效果和保护功能。

外墙弹性涂料施工方案及流程

外墙弹性涂料施工方案及流程

外墙弹性涂料施工方案及流程英文回答:Exterior wall elastic coating is a popular choice for protecting and decorating buildings. It provides a flexible and durable finish that can withstand weathering and movement of the building structure. In this answer, I will outline the construction plan and process for applying exterior wall elastic coating.1. Surface Preparation:Before applying the elastic coating, it is crucial to prepare the surface properly. This includes cleaning the wall surface to remove any dirt, dust, or loose particles. It is recommended to use a pressure washer or a scrub brush with a mild detergent solution for this purpose. After cleaning, the surface should be thoroughly dried before moving on to the next step.2. Primer Application:Applying a primer is essential to enhance adhesion and improve the performance of the elastic coating. A high-quality primer specifically designed for exterior walls should be used. The primer can be applied using a brush, roller, or spray equipment, depending on the size of the project. It is important to follow the manufacturer's instructions regarding the drying time before proceeding to the next step.3. Elastic Coating Application:Once the primer is dry, the elastic coating can be applied. There are different types of elastic coatings available, such as acrylic or silicone-based coatings. These coatings are typically applied in multiple layers to achieve the desired thickness and finish. A brush, roller, or spray equipment can be used for the application, depending on the complexity of the project and the texture desired. It is important to follow the manufacturer's instructions regarding the drying time between each layer.4. Finishing and Protection:After the final coat of elastic coating is applied and dried, a protective topcoat can be added for additional durability and resistance to UV rays. This topcoat can be transparent or tinted to enhance the appearance of the building. It is important to ensure that the topcoat is compatible with the elastic coating used. The topcoat can be applied using a brush, roller, or spray equipment, similar to the application of the elastic coating.5. Maintenance:Regular maintenance is important to ensure the longevity of the exterior wall elastic coating. This includes inspecting the coating for any signs of damage or wear and performing touch-ups or repairs as necessary. It is also recommended to clean the coated surface periodically to remove any dirt or pollutants that may accumulate over time.中文回答:外墙弹性涂料是保护和装饰建筑物的一种流行选择。

弹性涂料的施工程序(3篇)

弹性涂料的施工程序(3篇)

第1篇一、施工准备1. 材料准备弹性涂料、腻子、抗碱底漆、基层处理剂、清洁剂、砂纸、刷子、滚筒、刮板、喷枪、搅拌器等。

2. 工具准备电动搅拌器、砂纸、刷子、滚筒、刮板、喷枪、手电钻、水平尺、垂直尺、阴阳角线、橡皮锤等。

3. 人员准备施工人员需具备一定的施工经验,熟悉弹性涂料的施工工艺和注意事项。

二、施工步骤1. 基层处理(1)检查基层:确保基层表面平整、干净、无油污、无浮尘、无松动、无裂缝。

(2)基层清理:用高压水枪冲洗基层,去除浮尘、油污等杂质。

(3)基层修复:对裂缝、孔洞、坑洼等缺陷进行修补,确保基层平整。

(4)基层打磨:用砂纸对修补后的基层进行打磨,使表面光滑、平整。

2. 抗碱底漆施工(1)调配抗碱底漆:按照产品说明,将抗碱底漆与清水按比例混合,搅拌均匀。

(2)涂刷抗碱底漆:使用刷子或滚筒将抗碱底漆均匀涂刷在基层上,涂刷方向应与墙面垂直或水平。

(3)干燥:抗碱底漆涂刷完成后,待其自然干燥。

3. 腻子施工(1)调配腻子:按照产品说明,将腻子与清水按比例混合,搅拌均匀。

(2)批刮腻子:使用刮板将腻子均匀批刮在基层上,厚度控制在1-2mm。

(3)打磨腻子:待腻子干燥后,用砂纸对腻子表面进行打磨,使表面平整、光滑。

4. 弹性涂料施工(1)调配弹性涂料:按照产品说明,将弹性涂料与清水按比例混合,搅拌均匀。

(2)涂刷弹性涂料:使用刷子、滚筒或喷枪将弹性涂料均匀涂刷在腻子表面。

(3)弹涂施工:根据设计要求,可选择批刮、喷涂、弹涂等方法进行施工。

(4)干燥:弹性涂料涂刷完成后,待其自然干燥。

5. 打磨与清洁(1)打磨:待弹性涂料干燥后,用砂纸对表面进行打磨,使涂层平整、光滑。

(2)清洁:用清洁剂清洁施工现场,确保无尘、无污。

三、施工注意事项1. 施工前应检查基层质量,确保基层平整、干燥、无油污、无浮尘。

2. 施工过程中,应保持施工现场通风良好,避免涂料挥发对人体造成危害。

3. 施工时,应根据弹性涂料的性能和施工要求,合理选择施工工具和方法。

弹涂施工工艺(工艺技巧)

弹涂施工工艺(工艺技巧)

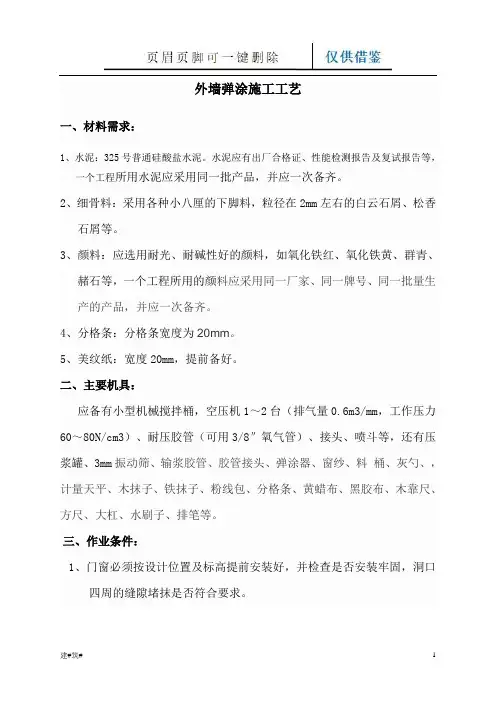

外墙弹涂施工工艺一、材料需求:1、水泥:325号普通硅酸盐水泥。

水泥应有出厂合格证、性能检测报告及复试报告等,一个工程所用水泥应采用同一批产品,并应一次备齐。

2、细骨料:采用各种小八厘的下脚料,粒径在2mm左右的白云石屑、松香石屑等。

3、颜料:应选用耐光、耐碱性好的颜料,如氧化铁红、氧化铁黄、群青、赭石等,一个工程所用的颜料应采用同一厂家、同一牌号、同一批量生产的产品,并应一次备齐。

4、分格条:分格条宽度为20mm。

5、美纹纸:宽度20mm,提前备好。

二、主要机具:应备有小型机械搅拌桶,空压机1~2台(排气量0.6m3/mm,工作压力60~80N/cm3)、耐压胶管(可用3/8″氧气管)、接头、喷斗等,还有压浆罐、3mm振动筛、输浆胶管、胶管接头、弹涂器、窗纱、料桶、灰勺、,计量天平、木抹子、铁抹子、粉线包、分格条、黄蜡布、黑胶布、木靠尺、方尺、大杠、水刷子、排笔等。

三、作业条件:1、门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。

2、墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。

3、脚手架最好选用双排外架子,或活动吊篮,墙面不得留设脚手眼;脚手架立杆距墙不少于50cm,排木距墙不少于20cm,脚手架步高最好与外墙分格条的高度相适宜。

4、根据施工需要提前准备好相应的机械,并接通电源提前试机。

5、根据设计需要在9层提前做好弹涂的样板,并经鉴定应符合要求。

6、提前做好不喷、不弹部位的遮挡,并应准备好遮掩板多块备用。

四、质量标准:1、所用材料的品种、型号和性能应符合设计要求。

2、弹涂的颜色、图案应符合设计要求。

3、弹涂工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。

4、基层处理在涂饰涂料前应涂刷抗碱封底漆一道。

5、基层腻子应平整、坚实、牢固、无粉化、起皮和裂缝。

6、涂层与墙砖衔接处吻合,界面清晰。

涂料外墙防水工艺施工流程

腻子粉、腻子刀、刮板
平整度满足要求,干燥后打磨
4
第二遍满刮腻子
在第一遍腻子干燥后,涂抹第二层腻子
腻子粉、腻子刀、刮板
提升墙面平整度和细腻度,干燥后打磨
5
弹分色线
根据设计要求或建筑分格,弹出涂料涂刷界限
弹线墨斗、铅笔、直尺
线条清晰、准确,便于规范涂刷
6
刷第一道涂料
按照分色线均匀涂刷第一层防水涂料
防水涂料、滚筒、刷子
涂料外墙防水工艺施工流程
序号
施工步骤
具体内容
所需材料
注意事项
1
基层处理
清理墙面上的灰渣、杂物、灰尘、松散物等
铲刀、扫帚、高压水枪、清洁剂
保证基层坚固、无污染物、无浮灰
2
修补腻子
对基层表面的孔洞、裂缝、凹陷等进行填补
腻子粉、腻子刀、搅拌工具
腻子需平整、密实,与基层牢固结合
3
第一遍满刮腻子
全面涂抹第一层腻子,找平墙面
观察、淋水设备
遵守养护时间,避免过早触碰或受雨水第二道涂料
待第一道涂料干燥后,涂刷第二层防水涂料
防水涂料、滚筒、刷子
与第一道涂料方向垂直,增强覆盖力和防水性能
8
刷第三道涂料(视需要)
如设计或规范要求,涂刷第三层防水涂料
防水涂料、滚筒、刷子
同样保持厚度均匀,加强防水效果
9
验收与养护
检查涂层外观质量,无明显缺陷;干燥后进行淋水试验,确认无渗漏

外墙涂料施工工艺流程一

外墙涂料施工工艺流程一1. 准备工作- 确定施工需要的外墙涂料种类和颜色。

- 准备所需的施工工具和设备,包括刷子、滚筒、抹刀等。

- 检查外墙表面的平整度和干燥状态,必要时进行修补和清洁。

2. 防护措施- 做好周围环境的防护,包括遮盖附近的地面、门窗等。

- 为施工人员提供必要的防护装备,如手套、眼镜和口罩。

3. 底涂施工- 搅拌底涂涂料,确保涂料均匀。

- 使用刷子或滚筒将底涂涂料均匀地涂抹在外墙表面上。

- 确保底涂涂料完全覆盖外墙表面,并平整无气泡。

4. 防水材料施工- 根据需要,选择适当的防水材料。

- 将防水材料涂抹在外墙表面,确保覆盖面积均匀。

- 检查防水材料的密封效果,必要时进行修补。

5. 中涂施工- 搅拌中涂涂料,确保涂料均匀。

- 使用滚筒或刷子将中涂涂料均匀地涂抹在外墙表面上。

- 保持涂料的厚度均匀,并确保涂层光滑。

6. 面涂施工- 搅拌面涂涂料,确保涂料均匀。

- 使用刷子或滚筒将面涂涂料均匀地涂抹在外墙表面上。

- 确保面涂涂料完全覆盖外墙表面,并平整无瑕疵。

7. 防腐处理(可选)- 根据需要和外墙材料的特性,进行防腐处理。

- 选择适当的防腐涂料,并按照产品说明进行施工。

8. 完工验收- 检查施工质量,确保涂料表面无麻点、露底、剥落等问题。

- 清理施工现场,移除防护材料和工具设备。

- 完成文档记录,包括施工工艺、涂料种类、消耗量等信息。

以上为外墙涂料施工工艺流程一的简要概述。

请在实际施工前进行详细的工艺设计和材料选型,确保施工过程顺利进行并达到预期效果。

弹涂施工方案

弹涂施工方案
弹涂施工方案:
一、工作前的准备
1. 准备工具和材料:喷涂机、墙面涂料、涂料桶、刷子、刮刀等。

2. 检查施工区域:清理施工区域,清除杂物,保证施工环境整洁。

3. 保护周围环境:将需要保护的家具、地板等覆盖好保护膜,以防止涂料污染。

4. 墙面处理:检查墙面是否有明显的裂缝和凹凸不平的地方,若有需要进行修补和打磨处理。

二、施工步骤
1. 涂料调配:按照涂料使用说明进行涂料的调配,确保涂料均匀且适合施工环境。

2. 喷涂前的准备:将喷涂机调整到合适的压力和喷嘴大小,并进行测试喷涂,检查喷涂效果。

3. 墙面喷涂:根据实际施工需求,将涂料倒入喷涂机桶中,开始对墙面进行喷涂。

注意保持均匀的喷涂速度和喷涂距离,避
免涂料堆积或喷涂不均匀的情况。

4. 刷涂:对于特殊部位或者喷涂效果不理想的地方,可以使用刷子进行修补和涂刷。

刷涂时注意刷痕的均匀和涂料的厚薄一致。

5. 干燥和整理:涂料喷涂完后,根据涂料的干燥时间等待一段时间。

待涂料干燥后,将保护膜拆除,完成整个涂施工作。

三、安全措施
1. 戴好防护装备:施工人员应穿戴好帽子、口罩、手套等个人防护装备,以免涂料溅到皮肤或吸入呼吸道。

2. 通风:施工过程中要保持空气流通,避免涂料中的有害物质对施工人员造成伤害。

3. 操作规范:施工人员应按照操作规范进行施工,避免涂料误入眼睛或口中。

4. 清理及处理:施工结束后应及时清理施工区域,消除潜在的安全隐患。

以上为弹涂施工方案,希望对你有所帮助。

外墙弹涂施工方案

外墙弹涂施工方案外墙弹涂施工方案一、工作内容:外墙弹涂是指在建筑物外墙表面进行喷涂或刷涂的装饰施工工艺。

本次施工方案的工作内容包括:1. 首先,清理外墙表面的浮灰、污垢等杂物,并修补裂缝、凹凸不平的地方。

2. 然后,进行底漆施工。

使用可吸收隔离底漆,使表面更易于附着并减少漆料的使用量。

3. 接下来,进行腻子粉饰面层施工。

腻子粉饰面层主要用于修补墙面的瑕疵和使表面平整。

施工时需按照要求进行刮涂、抹平等工序。

4. 最后,进行上彩涂料施工。

根据设计要求选择合适的彩涂料进行喷涂或刷涂,使外墙达到美观、防潮、保护墙体的效果。

二、施工流程:1. 准备工作:验收外墙基面及构件的质量,清理外墙表面。

2. 底漆施工:根据底漆施工要求,将底漆均匀涂刷在外墙表面。

3. 腻子粉饰面层施工:将腻子粉配成适宜的糊状,按要求进行刮涂、抹平等工序,使墙面达到平整、光滑的要求。

4. 上彩涂料施工:根据设计要求和彩涂料的性能特点选择合适的喷涂或刷涂工艺,将彩涂料均匀涂刷或喷涂在外墙表面。

5. 施工质量验收:经过上述施工步骤后,对施工质量进行全面检查和验收,确保外墙弹涂施工质量达到要求。

三、施工要求:1. 执行施工前的准备工作,确保施工面干燥、清洁。

2. 底漆施工要求底漆涂刷均匀、连续,不得有漏涂、滴流、流挂现象。

3. 腻子粉饰面层施工要求使用专用工具进行刮涂、抹平,使表面平整、光滑。

4. 上彩涂料施工要求在底漆和腻子干燥后进行,喷涂应均匀、一致,避免出现色差、斑驳现象。

5. 施工现场应保持整洁,施工过程中注意安全,采取防护措施,避免对环境造成污染。

四、施工注意事项:1. 根据实际情况确定施工材料和工艺,选择适合的底漆、腻子粉饰面层和彩涂料。

2. 控制施工厚度,避免出现厚度不均匀和漏涂情况。

3. 在施工过程中,严格按照施工工艺执行,避免施工环节出现差错。

4. 施工过程中要注意保护好现有设施和周围环境,减少对他人和他物的影响。

5. 施工完工后要进行验收,确保施工质量达到设计要求。
