工程协调会会议纪要
协调会会议纪要(第25期)
脱硫系统改造工程施工协调会会议纪要
签发:记录:第25期开工:177天
会议时间:2010年6月19日星期六上午10:30
会议地点:黔东电厂办公楼211会议室
主持:魏泽民
参会人员:
项目公司领导:杨总
生技部:黄小野、赵兴武、曾文辉、邹永久、
维修部:勾华明、谢成、任爱军、张强
发电部:苏建军、黄书芳
安监部:欧云军
计划部:周永红
监理部:魏泽民、李多源、朱占奇、薛磊
龙净:陈宝清、刘立斌、徐光明、刘红卫、、徐博、丁增喜、曹艳辉、
缺席人员:冯永胜、丁建兵、刘富强、田学义、黄安斌、朱长春、张志刚、孟全玉、
会议内容:
会议听取了龙净公司项目部上周工作汇报,对存在的问题进行了分析和答复,部署了本周主要工作任务。
现纪要如下:
一、上周主要工作计划未完成统计:
二、本周主要工作计划:
三、会议强调:
龙净公司:
1、汇报工程周报(第21期)内容(徐);
2、一台增压风机已经发货,下周五浆液循环泵电机、减速机发货,PLC和变压器已经发货,衬胶管道部分到货,仪表月底到货(陈、沈);
3、辅机安装增加了力量,湿磨机和外围各增加了一名队长,抽调了一名专职安全员已经到位,脱水楼内2台真空泵已经具备灌浆条件(丁);
4、浆液循环泵基础浇灌后将消防管、雨水管等接通(陈)。
监理公司:
一、各专业工程师:
1、机务进度不理想,主要原因是:①人员少,特别是技术人员缺乏②计划与协调不合理③工序安排欠妥(李);
2、设备回装要严格按要求施工,目前工艺管道的回装未按要求做,要求停工整改(李);
3、各分步要验收,要有原始记录,加强协调,避免扯皮和浪费人力物力,提高技术管理水平,要及时报验,目前电气报验滞后(李、朱、薛);
4、工程联系单、整改单和不符合项要及时反馈,及时沟通,沟通要有理有据(李)。
二、总监:
1、安全方面:土建安全员要固定,高空作业的安全带要挂,雨天的电焊机要做好防护;
2、质量方面:刮瓦要自检合格后再报验,要有工序、数据。
吸收塔及烟道必须先除锈再防腐;
3、进度方面:辅机安装的技术人员要增加,设备到货要抓紧,不可影响工期;
4、龙净管理层要对照协调会要求逐条落实。
项目公司:
1、调试方案、逻辑说明、保护定值、技术规范本月20日提交审查,否则考核工程款2000元(生技、维修、发电);
2、电气调试人员、实验方案和调试设备要尽快到现场,对电气高压调试人员资质必须加强审查,严格把关(生技、维修);
3、龙净要加大设备催讨力度、交付进度,本月30日前主要设备必须到现场,交货必须要验收,厂代必须到厂,履行交接手续(计划、维修)
4、设备回装前必须验收,要提前考虑吸收塔通道恢复问题,目前焊接没有一项报验而有的位置的脚手架已经拆除,势必影响验收(维修);
5、脚手架搭设不规范,放置不合理,没有挂验收牌和荷重标示(维修);
6、楼层孔洞没有封堵或未设安全围栏(维修);
7、上部壁板和衬胶脱落的问题要解决(维修);
8、龙净要加强协调,目前土建和机务施工无不相让,龙净必须要统筹安排(维修);
9、浆液循环泵基础旁管路改造方案要出图(安监);
10、为迎接火电部的检查,现场必须进行整治,不使用的路口要封起来,周一安监部要进行检查(安监);
11、月度安全例会上山东汉成要对两次氧化风机倾覆事件做专题发言(安监);
12、6KV开关柜安装前5天要打报告,方便安排停电方案(生技);
13、执行器和仪表要尽快发货,月底必须到货,能安装的要加快安装,PLC到货后要做全通道试验,有关表格要准备好(生技);
14、设备变更单必须要在施工前报审(生技)。
领导工作安排:
一、生技部黄主任:
1、 #1机和公用系统在7月底必须具备投产条件;
2、监理和各部门在周一前将龙净的管理问题和现场实际问题汇总到生技部赵工处;
3、自本周起协调会规定的项目未完成的考核责任人每条50元,交到监理部,对于超额完成的也由监理部奖励。
对于重要节点未完成的,考核工程款从5000元起步;
4、调试方案、逻辑说明、保护定值下周一前必须交到生技部;
5、自今日起到7月底没有特殊情况,原则上各部门相关专业人员不再允许休息,根据工程进度实际,适当时候开始一天一会。
二、杨总:
1、工程进行到目前,管理氛围仍不融洽,龙净的重视程度仍然不够,政令不畅通,都是老问题;对业主、监理反映的问题不尊重。
2、下周龙净公司领导要来,由生技部发文要求龙净领导带领“工程”、“调试”、“设计”和“物资”四方面的负责人同来,各部针对这四个方面做如下准备:
工程:①监理组织对不符合项、整改单汇总,写清原因、处理过程,周一交生技部;②监理组织质量管理专题会,对各专业存在的问题进行汇总,督促龙净专业管理组织职能启动;③监理牵头,安监部和生技部配合,对考核单进行汇总、分类(安全、文明、管理、质量、进度);④下周召开施工进度会,由龙净专工汇报土建、安装和防腐、保温按照7月底交付一台的进度进行汇报,杨总和龙净陈经理均参加;⑤安监部汇总安全、文明生产的整改和管理存在哪些问题;⑥生技部拟出汇报程序和议题。
所有以上工作在周二前全部完成。
调试:龙净调试负责人应对所有调试方案进行说明,业主判断逻辑性是否可行,调试人员应尽早到位,调试方案必须考虑一期工程。
设计:生技部负责汇总各专业设计问题、联络会未落实项目、需要优化的问题。
物资:①有的设备有问题,特别指出增压风机的电机未经业主认可不得入厂。
②没有技术协议的设备不得验收,加强验收把关,对于验收不合格的设备不得付款。
3、设计变更必须经过业主和监理的同意,否则返工或停工;
4、目前龙净工程调度存在问题的原因是:
①管理人员能力欠缺;
②手段不足、制约因素多、对分包队伍的管理方法不多,管理没有力度;
③责任心因素,没有把责任分解到各级人员身上;
5、项目公司要进行最后攻坚,全力以赴,各部门调动所有人员做好服务工作,预先干预,控制好工程质量,这将作为各部门绩效考评的重要依据。
四、奖惩通报
一、考核情况:
1、2010-6-12下午#1塔上部防腐工作使用的活动脚手架倾倒在一块除雾器上,造成除雾器局部损坏,考核龙净公司项目部现金200元,连带考核龙净项目部安全主管现金100元。
2、上周有三项工作未按期完成计划(1、湿磨机就位一台:2、氧化风机安装二台;
3、真空泵安装就位),每项考核项目负责人50元,共考核机务安装队经理150元。
二、奖励情况:无
五、需要协调解决的问题(需落实责任人及时间)
无。
工程协调会议纪要范文

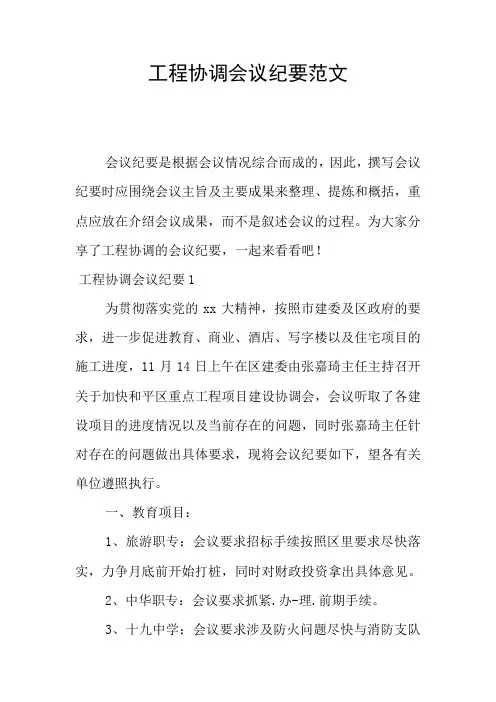

工程协调会议纪要范文会议纪要是根据会议情况综合而成的,因此,撰写会议纪要时应围绕会议主旨及主要成果来整理、提炼和概括,重点应放在介绍会议成果,而不是叙述会议的过程。
为大家分享了工程协调的会议纪要,一起来看看吧!工程协调会议纪要1为贯彻落实党的xx大精神,按照市建委及区政府的要求,进一步促进教育、商业、酒店、写字楼以及住宅项目的施工进度,11月14日上午在区建委由张嘉琦主任主持召开关于加快和平区重点工程项目建设协调会,会议听取了各建设项目的进度情况以及当前存在的问题,同时张嘉琦主任针对存在的问题做出具体要求,现将会议纪要如下,望各有关单位遵照执行。
一、教育项目:1、旅游职专:会议要求招标手续按照区里要求尽快落实,力争月底前开始打桩,同时对财政投资拿出具体意见。
2、中华职专:会议要求抓紧.办-理.前期手续。
3、十九中学:会议要求涉及防火问题尽快与消防支队沟通,力争年内开工。
4、中心小学:目前正在做施工图,区市政园林局按照长久绿地4000元/平方米的标准做绿地补偿,会议要求由区教育局抓紧时间给区政府打报告,协调减免绿化费用问题,争取年内开工。
5、十七中学:目前正在设计院做选址方案,会议要求其他工作要同步进行,今年力争动工。
二、商业、酒店、写字楼项目1、国际五金城项目:目前商业裙房主体已完工,正在内外檐装修及设备安装,计划12月28日开业。
会议要求二次装修质量监督问题抓紧解决,同时与市规划局协调增加地下商业面积,涉及配套问题要抓紧时间与区配套办沟通,尽快落实,同时要加强安全管理,尤其是处理好商业开业与上部施工的关系,确保年内开业。
2、和黄地铁广场项目:目前地下开挖正在做水平支撑,规划手续已完成,会议要求力争明年上半年施工到正负零。
3、现代城项目:目前正在调整总体规划方案,会议要求抓紧与电研所签订协议,同时着手落实滨江道500多户摊贩的清理退场工作,规划方案要与区规划处沟通落实,拆迁遗留问题要尽快解决。
4、新华世纪广场:目前已建成临时绿地,涉及地铁四号线出口问题,会议要求由城建科协调地铁及海河处,尽快落实。
工程项目协调会议纪要
工程项目协调会议纪要会议时间:具体时间会议地点:具体地点参会人员:建设单位:_____、_____施工单位:_____、_____监理单位:_____、_____设计单位:_____、_____会议内容:本次工程项目协调会议主要就当前项目进展中存在的问题及解决方案进行了深入讨论,并对下一阶段的工作任务进行了部署和安排。
一、项目进展情况施工单位首先汇报了项目的施工进度。
截至目前,具体工程部位的施工已完成具体百分比,但在施工过程中遇到了一些困难和问题。
例如,详细阐述施工中遇到的问题,如材料供应不及时、施工人员不足等。
监理单位对施工单位的汇报进行了补充和说明。
指出在施工过程中,部分施工环节的质量未能达到预期标准,需要施工单位加强质量管理,严格按照施工规范进行操作。
二、问题讨论与解决方案1、材料供应问题施工单位反映由于供应商方面的原因,部分关键材料的供应出现了延误,导致施工进度受到影响。
解决方案:建设单位表示将与供应商进行紧急沟通,督促其加快供应速度,并协调解决运输等方面的问题。
同时,施工单位要提前做好材料需求计划,加强与供应商的沟通协调,确保材料及时供应。
2、施工人员不足问题施工单位表示由于近期工程量增加,现有施工人员无法满足施工需求。
解决方案:施工单位将尽快组织调配更多的施工人员,确保施工进度不受人员短缺的影响。
建设单位和监理单位将对人员调配情况进行监督和检查。
3、质量问题监理单位指出部分施工环节存在质量缺陷,如具体质量问题描述。
解决方案:施工单位要立即对存在质量问题的部位进行整改,加强质量自检和互检工作。
同时,要对施工人员进行质量培训,提高质量意识,确保后续施工质量符合要求。
三、下一阶段工作任务部署1、施工单位要按照调整后的施工进度计划,合理安排施工任务,加大人力、物力投入,确保工程按时完工。
2、加强质量管理,严格执行质量检验制度,对每一道工序进行严格把关,杜绝质量隐患。
3、建设单位要及时协调解决施工中出现的各种问题,为施工单位创造良好的施工环境。
最新-工程协调会会议纪要 精品
工程协调会会议纪要篇一:协调性会议纪要协调性会议纪要关于××地区煤气调压站工程协调会纪要××××年3月20日,市建委召开××地区市政配套工程协调会,研究了××煤气调压站的施工问题,投资由附近各有关单位集资,为集资单位供应煤气。
由于地处繁华地区,地下管线复杂,施工条件困难,要求各单位互相配合、支持,尽快完成该项工程。
会议确定如下事项:一、由××市政工程处总承包,工期150天,争取7月底完成。
二、原则同意施工方案,先开调压站及西侧管线,恢复以后再开东、北侧管线。
施工单位要文明施工,落实便民、安全措施,保证工程质量。
三、施工过程中需要迁改的管线必须先建后拆,不能因施工而影响各种市政设施的正常运行,尽可能少拆改管线。
四、××开发公司负责的热力工程应抓紧准备,4月底出图,尽快施工,确保今年供暖。
五、××教育局需用煤气,煤气公司原则同意,管线施工中应留口。
申报用气手续由××教育局去煤气公司办理,××联办协调。
六、施工中具体事宜请××建委和××联办协调解决。
参加会议人员名单(略)××市城乡建设委员会(印)××××年三月二十日关于协调解决××大街56号首层房屋使用权问题的会议纪要2019年2月2日上午,市政府办公厅段××主任主持召开会议,协调解决沙面大街56号首层房屋使用权问题。
参加会议的有省政府办公厅交际处、广东胜利宾馆、市商委、市国土房管局、市外轮供应公司等有关部门的负责同志。
会议认为,沙面大街56号首层房屋使用权的问题,是在计划经济和行政决定下形成的历史遗留问题。
早几年曾多次协调,虽有进展,但未有结果。
工程协调会议纪要
工程协调会议纪要篇一:工程协调会议纪要工程协调会议纪要表号:zH-HY-01编号:XdJL-SJ-XH-0002会议内容:20XX年9月18日下午,由业主工程部主持,召开了有监理部、湖南电力勘测设计院、湖南火电公司、省建四公司、中建五局参加的现场设计联络协调会议。
会前,设计院结构、地质、水工结构等专业的主设人员对施工现场进行了实地踏勘,会上,根据现场踏勘结果,经过与会人员的充分讨论,就有关问题形成会议纪要如下:一、主厂房天然地基基础的处理方法:1.基础开挖至基岩面,将基岩表面的土层清理干净,采用c15素砼进行超挖换填,遇有溶洞时用泵送砼浇灌密实,换填区域尺寸底面比承台设计尺寸每边≥500mm。
2.除B、c、d列基础外,主厂房a列①-④轴和其它天然地基基础可将承台底标高降至-5m,设计加长柱子处理。
二、冷却塔强夯地基处理下步工作仍然继续试夯施工,中建五局应抓住目前天气晴好的有利时机,在9月底前完成试夯和测试工作,视测试结果考虑下一步施工方案。
三、a列外循环水管沟的施工白图是否有变动,由设计院下周星期二(9月22日)给予答复。
四、增加的厂区生活用水净化及消毒设备的技术参数,由业主发传真,设计院下周1星期二回复。
五、煤场高边坡灰质岩地段按原设计图施工。
六、关于搅拌站道路的标高问题,待设计人员查阅相关图纸后给予答复。
记录:周信昌签发:金嘉2篇二:工程协调会会议纪要协调会会议纪要(第25期)脱硫系统改造工程施工协调会会议纪要签发:记录:第25期开工:177天会议时间:20XX年6月19日星期六上午10:30会议地点:黔东电厂办公楼211会议室主持:魏泽民参会人员:项目公司领导:杨总生技部:黄小野、赵兴武、曾文辉、邹永久、维修部:勾华明、谢成、任爱军、张强发电部:苏建军、黄书芳安监部:欧云军计划部:周永红监理部:魏泽民、李多源、朱占奇、薛磊龙净:陈宝清、刘立斌、徐光明、刘红卫、、徐博、丁增喜、曹艳辉、缺席人员:冯永胜、丁建兵、刘富强、田学义、黄安斌、朱长春、张志刚、孟全玉、会议内容:会议听取了龙净公司项目部上周工作汇报,对存在的问题进行了分析和答复,部署了本周主要工作任务。
工程协调会-会议纪要
xx市xxxx有限公司关于xx工程的协调会--会议纪要会议时间:xx年10月12日星期六上午9:00会议地点:xx大厦3楼会议室主持人:xx参会人员:xx、xx、xx、xx、xx、xx、xx、xx、xx、xx、xx、(乙方)xx、(xx)xx会议记录:xx会议议题:关于xx工程施工问题及工作流程进行讨论和协调。
会议内容:本次会议由xx主持召开,参会人员就xx工程施工问题及工作流程进行了深入讨论,形成记录如下:会议分为四个部分进行讨论:1、xx旅游综合体项目的问题;2、xx市政工程范围划分的问题;3、xx土建开挖单价的问题;4、xx工程结算、竣工资料的问题。
1、xxxx旅游综合体天然气供气工程的安装单价及报价相关问题:(1)xx对旅游综合体的描述:本次合同的工程范围是100栋单体楼的所有庭院管和1#、21#楼的室内立管(合同金额为168万);目前只有1#、21#楼是准备投入使用的,我方需要跟着甲方进度分段施工,施工工期较长、施工难度较大,目前xx施工队施工人数较少(7/8个人施工),且材料运输困难。
(2)合同工期为100天,为了避免因甲方原因、交叉施工原因导致工期延误而影响结算,xx建议由xx就施工工期问题向甲方发函(具体落实工期、进度等方面的问题)。
(3)就xx提出的问题(目前由于甲方设计范围变更,取消了21#楼的发电机和锅炉房两部分的内容,如果结算时甲方要求按实结算我们估算将会减少约60万费用,为了避免结算金额的减少是否要给甲方发函,或者提前联系处理?)。
经各领导的讨论决定:先不给甲方发函,暂时避免争议,后期再处理。
(4)因为xx一直拖延报价,导致目前未能确定施工单价问题,会议各方确定xx万工今天内核算施工成本,将合理报价报送我司xx,核对协商确定后,报公司内部审批确定。
施工单位应根据进度要求安排好人材机等资源,跟上施工进度。
(5)xx提出:①xx其他项目也较多,施工单位进度跟不上;②xx土建开挖出现很多特殊情况,不知道如何处理。
工程协调推进会会议纪要

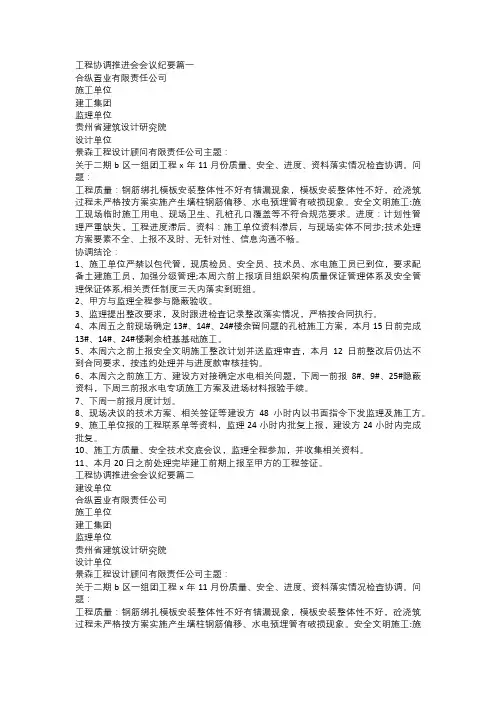

工程协调推进会会议纪要篇一合纵置业有限责任公司施工单位建工集团监理单位贵州省建筑设计研究院设计单位景森工程设计顾问有限责任公司主题:关于二期b区一组团工程x年11月份质量、安全、进度、资料落实情况检查协调。
问题:工程质量:钢筋绑扎模板安装整体性不好有错漏现象,模板安装整体性不好,砼浇筑过程未严格按方案实施产生墙柱钢筋偏移、水电预埋管有破损现象。
安全文明施工:施工现场临时施工用电、现场卫生、孔桩孔口覆盖等不符合规范要求。
进度:计划性管理严重缺失,工程进度滞后。
资料:施工单位资料滞后,与现场实体不同步;技术处理方案要素不全、上报不及时、无针对性、信息沟通不畅。
协调结论:1、施工单位严禁以包代管,现质检员、安全员、技术员、水电施工员已到位,要求配备土建施工员,加强分级管理;本周六前上报项目组织架构质量保证管理体系及安全管理保证体系,相关责任制度三天内落实到班组。
2、甲方与监理全程参与隐蔽验收。
3、监理提出整改要求,及时跟进检查记录整改落实情况,严格按合同执行。
4、本周五之前现场确定13#、14#、24#楼余留问题的孔桩施工方案,本月15日前完成13#、14#、24#楼剩余桩基基础施工。
5、本周六之前上报安全文明施工整改计划并送监理审查,本月12日前整改后仍达不到合同要求,按违约处理并与进度款审核挂钩。
6、本周六之前施工方、建设方对接确定水电相关问题,下周一前报8#、9#、25#隐蔽资料,下周三前报水电专项施工方案及进场材料报验手续。
7、下周一前报月度计划。
8、现场决议的技术方案、相关签证等建设方48小时内以书面指令下发监理及施工方。
9、施工单位报的工程联系单等资料,监理24小时内批复上报,建设方24小时内完成批复。
10、施工方质量、安全技术交底会议,监理全程参加,并收集相关资料。
11、本月20日之前处理完毕建工前期上报至甲方的工程签证。
工程协调推进会会议纪要篇二建设单位合纵置业有限责任公司施工单位建工集团监理单位贵州省建筑设计研究院设计单位景森工程设计顾问有限责任公司主题:关于二期b区一组团工程x年11月份质量、安全、进度、资料落实情况检查协调。
工程协调会议纪要
工程协调会会议纪要
(第001期)
会议时间:2022年7月17日08:30
会议地点:产业园区大会议室
参加单位及人员:详见会议签到表
会议内容:本期会议由工程部主持,对关键节点及各节点进行梳理,主要内容附下:
1、讨论了管网接入点事宜:建议取消中间消防水管接入点,由南侧消防水管接入;南侧污水管道北移与消防水管合并开挖;北侧消防水管北移,与自来水管、蒸汽管雨水管合并开挖;雨水井接入乡道东侧主管网雨水井;
2、雨棚的详细做法与设计方结合;
3、食堂厨房的开关插座位置,与设备厂家相结合确定位置;
4、展厅感应门位置变动,中间感应门,按比例增加暗柱,两边平开门;
5、室外管道施工采暖管道布置;
6、构造柱图纸标注问题;
7、倒班楼污水井是否减少,要求按图施工;
附件一:会议图片
附件二:会议签到表。
工程协调会议纪要
工程协调会议纪要篇1会议时间:*年**月**日会议地点:会议主持人:会议出席人员:建设和施工单位:监理单位:会议主要内容:*年**月**日上午,园林绿化局领导到现场检查施工进度和景观效果情况,提出了一些要求,根据领导要求,下午三点召开了由工程项目负责人、监理单位、施工单位各工长参加的工程项目协调会。
经与会人员讨论,结合实际情况,确定了工程进度时间表。
一、项目部位工程完成时间1、烟草公司前,于**月**日前完成铺装及道牙,并清理各种建筑垃圾。
2、西侧南段底商前,于**月**日前(含当日)完成铺装、挡土墙、道牙及垃圾清理。
3、工人俱乐部前,于**月**日完成铺装、道牙安装。
4、*日报社西侧,铺装道牙、树池施工及清理垃圾于**月**日完成。
5、路东侧景观墙于**月**日完成焊接、砌筑等工作。
二、修整、清理、伐除淘汰树木1、**月**日前,完成路东南侧挡土墙、道牙的修补,集中清理地面沙石料及垃圾。
2、适时安排人员伐除淘汰的毛白杨。
3、集中力量清理技术中心前石材(准备施工机械),由统一负责将石材分散运输到各施工部位,为下一步施工做好准备。
三、绿化施工1、加强对已栽植树的养护,乔木支撑要规范、起作用。
2、清理绿地内所有的垃圾、杂物,保持绿地内干净、整洁。
3、抓紧时间整理种植地,为下一步栽植工作做好准备。
4、所需栽植的苗木,按品种、数量、规格统计成表,报有关人员,并计划好用苗时间。
四、各施工单位加强在施工中的搬运、临时用电、机械施工、高空作业等操作的安全管理工作。
工程协调会议纪要篇2×年3月20日,市建委召开××地区市政配套工程协调会,研究了××煤气调压站的施工问题,投资由附近各有关单位集资,为集资单位供应煤气。
由于地处繁华地区,地下管线复杂,施工条件困难,要求各单位互相配合、支持,尽快完成该项工程。
会议确定如下事项:一、由××市政工程处总承包,工期150天,争取7月底完成。
工程施工协调会议纪要范文
工程施工协调会议纪要范文会议时间:2021年x月x日会议地点:工程施工现场会议室参会人员:项目经理、施工方代表、设计方代表、监理方代表、政府部门代表及有关人员一、会议主题本次协调会议主要针对工程施工过程中出现的问题和困难进行沟通、协调和解决,确保工程施工的顺利进行。
二、会议内容1. 项目进展情况汇报项目经理对工程施工的整体进展情况进行了详细汇报,包括施工进度、质量、安全等方面。
同时,指出了目前工程施工中存在的问题和困难。
2. 设计和施工方问题协调施工方代表提出,由于设计方案中存在不明确的地方,导致施工过程中出现了一些问题。
设计方代表针对施工方提出的问题进行了详细的解释和答复,并对设计方案进行了修改和完善。
3. 监理方问题反馈监理方代表对工程施工过程中的监理工作进行了反馈,对施工方的施工质量、安全措施等方面给予了肯定,同时指出了存在的问题和不足之处。
要求施工方及时整改,并加强施工现场的管理和监督。
4. 政府部门代表发言政府部门代表对工程施工的顺利进行表示支持,并对施工过程中遇到的问题进行了协调和指导。
要求各相关单位要加强沟通,积极配合,确保工程施工的顺利进行。
5. 会议讨论和决定会议对施工方提出的问题进行了讨论,并形成了以下决定:(1)设计方代表对施工方案进行了修改和完善,并尽快提交给项目经理。
(2)施工方代表要严格按照设计方案进行施工,确保施工质量和安全。
(3)监理方代表要加强施工现场的监督和管理,对施工质量、安全等方面进行全面检查。
(4)项目经理要加强对工程施工的整体协调和管理工作,确保工程施工的顺利进行。
三、会议总结本次协调会议对工程施工过程中出现的问题和困难进行了沟通和协调,取得了良好的效果。
会议要求各相关单位要加强沟通,积极配合,确保工程施工的顺利进行。
同时,项目经理要加强对工程施工的整体协调和管理工作,确保工程施工的质量和安全。
四、会议纪要传达本次会议纪要要及时向各相关单位进行传达,确保各方对工程施工的协调和管理工作有充分的了解和认识。
工程项目协调会议纪要
工程项目协调会议纪要会议时间:具体时间会议地点:具体地点与会人员:1、建设单位:_____、_____2、施工单位:_____、_____3、监理单位:_____、_____4、设计单位:_____、_____会议主持:主持人姓名会议内容:一、工程进度情况施工单位首先汇报了当前工程的进度情况。
目前,主体结构施工已完成X%,预计在具体日期前可全部完成。
但在施工过程中,遇到了一些影响进度的问题。
1、近期天气不佳,连续的降雨导致施工现场积水,影响了施工的正常进行,造成了工期延误约X天。
2、部分施工材料供应不及时,特别是具体材料名称,供应商未能按照合同约定的时间送货,导致施工进度受到一定影响。
建设单位对施工进度表示关注,并强调了工程按时交付的重要性。
要求施工单位采取有效措施,克服困难,尽量弥补因天气和材料供应问题造成的工期延误。
二、质量控制情况监理单位对工程质量进行了通报。
在近期的检查中,发现了以下质量问题:1、部分混凝土构件存在蜂窝麻面现象,需要进行修补处理。
2、钢筋绑扎的间距不符合设计要求,需要立即整改。
施工单位表示将对存在的质量问题高度重视,立即组织人员进行整改,并加强质量管理,确保后续施工质量符合要求。
三、安全文明施工情况1、施工现场的安全防护设施存在部分损坏,如临边防护栏、安全网等,需要及时修复和更换。
2、施工区域的卫生状况较差,建筑材料堆放混乱,影响施工环境和施工效率。
建设单位强调安全文明施工是工程顺利进行的重要保障,要求施工单位立即对存在的问题进行整改,加强对施工现场的管理,确保施工人员的安全和健康,同时营造良好的施工环境。
四、设计变更情况设计单位介绍了近期提出的设计变更内容,主要包括:1、由于业主需求的调整,对建筑物的部分功能布局进行了修改。
2、为了提高建筑的节能效果,对门窗的选型和规格进行了变更。
施工单位和建设单位就设计变更的相关事宜进行了讨论,明确了变更的实施时间和具体要求。
五、协调与沟通1、各参建单位之间要加强沟通与协调,及时解决施工过程中出现的问题。
