自动扶梯大修项目方案
自动扶梯_施工方案(3篇)

第1篇一、项目概述本项目为XX商场自动扶梯安装工程,主要包括自动扶梯的安装、调试、验收及售后服务等。
自动扶梯是商场内重要的垂直运输设备,其安全性和稳定性直接关系到商场的运营效率和顾客的安全。
为确保工程顺利进行,特制定本施工方案。
二、施工准备1. 工程组织(1)项目经理:负责整个工程的组织、协调和监督。
(2)施工负责人:负责现场施工的具体安排和执行。
(3)技术负责人:负责技术指导和监督。
(4)安全员:负责现场安全管理和监督检查。
2. 材料准备(1)自动扶梯设备:包括扶手带、梯级、驱动装置、控制系统等。
(2)辅助材料:包括电缆、支架、连接件、润滑剂等。
(3)工具:包括电焊机、扳手、螺丝刀、水准仪等。
3. 人员准备(1)施工人员:具备相关资质和经验的施工人员。
(2)技术人员:具备专业知识的技术人员。
(3)安全员:具备安全知识和管理能力的安全员。
三、施工工艺1. 施工现场准备(1)清理施工现场,确保无杂物、障碍物。
(2)搭建施工平台,确保施工安全。
(3)设置安全警示标志,提醒过往行人注意安全。
2. 自动扶梯安装(1)基础施工1)测量放线,确定扶梯安装位置。
2)挖掘基坑,确保基坑深度符合设计要求。
3)浇筑混凝土基础,确保基础牢固。
(2)扶梯主体安装1)将扶梯主体运输到施工现场。
2)使用吊车将扶梯主体吊装到基坑内。
3)调整扶梯主体位置,确保水平度。
4)连接扶梯主体与基础,确保连接牢固。
(3)扶手带安装1)将扶手带吊装到扶梯主体上。
2)调整扶手带位置,确保与扶梯主体贴合。
3)固定扶手带,确保牢固。
(4)梯级安装1)将梯级吊装到扶梯主体上。
2)调整梯级位置,确保水平度。
3)固定梯级,确保牢固。
(5)驱动装置安装1)将驱动装置吊装到扶梯主体上。
2)连接驱动装置与扶梯主体,确保连接牢固。
3)调试驱动装置,确保运行正常。
(6)控制系统安装1)将控制系统吊装到扶梯主体上。
2)连接控制系统与驱动装置,确保连接牢固。
3)调试控制系统,确保运行正常。
扶梯大修施工方案

扶梯大修施工方案扶梯大修施工方案一、项目概况本次扶梯大修施工是针对某商业楼的扶梯进行全面维修和改进工作。
扶梯是商业楼的主要交通工具之一,因此保证扶梯的正常运行和安全性尤为重要。
本次施工主要包括检查、维修和改进扶梯相关的各项设备和部件。
二、施工内容1. 扶梯维修和保养:对扶梯的主要零部件和设备进行检修和更换。
包括检查链条、链轮、驱动装置、导轨、防护装置等,确保其正常运行和安全性。
2. 改进电气系统:更新扶梯的电气系统,以提高其效能和安全性。
主要包括更换电控柜、电线、开关等。
3. 更换外观材料:更新扶梯的外观材料,包括扶手、地板、护栏等。
提升扶梯的整体美观度和使用舒适度。
4. 安全标志和指示灯:更换和安装扶梯的安全标志和指示灯,以提醒乘客注意使用安全。
5. 增加监控系统:在扶梯两端安装监控摄像头和报警设备,确保扶梯使用安全,并能及时响应故障或异常情况。
三、施工步骤1. 施工准备:制定详细施工计划和安全措施,确保施工正常进行。
准备施工所需的材料和设备,并做好相应保护工作。
2. 拆卸原有设备:对扶梯的原有设备和部件进行拆卸,并进行清洁和维修。
3. 更换和修缮:对需要更换的设备和部件进行更换和修缮,确保其正常运行和安全性。
4. 安装新设备:根据施工计划,安装新设备和部件。
5. 调试和测试:对安装好的设备进行调试和测试,确保其正常运行和安全性。
6. 外观更新:更换和安装扶梯的外观材料,包括扶手、地板、护栏等。
7. 安装监控系统:根据设计方案,安装监控摄像头和报警设备。
8. 施工总结和检查:对施工过程进行总结并进行工程质量检查,确保施工质量。
四、施工安全措施1. 遵守相关安全法规和操作规程,确保施工安全。
2. 合理规划施工区域和施工时间,减少对商业楼的影响。
3. 确保作业人员的安全防护装备完善并正确使用。
4. 在施工现场设置醒目的安全警示标志和指示牌。
5. 安排专人负责施工现场的安全管理和监督。
6. 加强施工过程的监控和控制,及时发现和解决安全风险。
扶梯大修方案

扶梯大修方案摘要:扶梯是现代城市中广泛使用的交通设施之一,然而,由于长时间使用和客流量的增加,扶梯设备可能会遭受磨损和故障。
为了保障乘客的安全和提升设备的使用寿命,开展定期的扶梯大修非常重要。
本文将介绍一种扶梯大修方案,旨在全面维护扶梯设备,确保其正常运行。
1. 引言扶梯作为城市交通基础设施的重要组成部分,每天承载着大量的乘客。
然而,长时间的使用和恶劣的环境可能导致扶梯设备出现磨损、故障甚至损坏的情况。
为了保障乘客的安全和提高设备的使用寿命,定期进行扶梯大修是非常必要的。
2. 扶梯大修前的准备工作在进行扶梯大修之前,我们需要做好以下的准备工作:2.1. 调查和评估:对扶梯设备进行全面的检查和评估,确定需要进行大修的设备。
2.2. 制定计划:根据设备情况,制定详细的扶梯大修计划,包括工作内容、工期和预算等。
2.3. 采购材料:根据计划,预先采购所需的材料和工具,以确保工作顺利进行。
3. 扶梯大修的主要工作内容扶梯大修的主要工作内容包括以下几个方面:3.1. 清洁与润滑:首先,对扶梯进行彻底清洁,清理扶梯链条和轨道上的脏物和积尘,并进行润滑处理,以减少磨损和摩擦。
3.2. 检修电气设备:对扶梯的电气设备进行全面检修,包括电动机、控制器和按钮等,以确保其正常运行和安全性。
3.3. 更换磨损部件:根据设备的情况,更换扶梯链条、轨道、橡胶垫等磨损严重的部件,以恢复设备的正常工作状态。
3.4. 调整和校准:对扶梯的速度、级数和倾角等参数进行调整和校准,以确保设备运行平稳和乘客的安全。
3.5. 安全检查:在大修结束后,对扶梯进行全面的安全检查和试运行,以确保设备完全符合安全标准。
4. 扶梯大修的注意事项在进行扶梯大修时,需要注意以下几点:4.1. 安全措施:确保在大修期间采取必要的安全措施,包括标识警示、设置安全防护设施和培训工作人员等。
4.2. 进度控制:制定详细的工作进度,并定期跟进工作进展,以避免工期延误和额外费用的产生。
扶梯主机大修方案

扶梯主机大修方案随着城市化的不断发展,商场、写字楼等公共场所中扶梯的使用量越来越大,同时,随着时间的推移,扶梯主机设备也会逐渐老化,出现损坏、故障等问题,影响使用效率。
为了保障人员的安全和正常的使用需求,对扶梯主机进行大修将变得不可避免。
本文将从以下几个方面介绍扶梯主机大修方案。
1. 安全保障扶梯主机大修过程中最重要的一点就是安全保障。
鉴于这个问题,需要在维修过程中提前做好防范措施,减少潜在的安全隐患。
维修人员应提前评估工作风险,确定安全防范措施和应急预案,以防止意外事件的发生。
在维修过程中,维修人员应戴好安全头盔、手套、工作服等相关防护装备,确保安全。
2. 维修流程在扶梯主机维修之前,需要对维修流程进行规划和安排。
首先,需要对故障设备进行拆解和检测,对损坏设备进行诊断,制定维修方案。
其次,根据维修方案,对扶梯主机设备进行修复,更换损坏部件,修复设备故障。
最后,整机组装和调试,确保扶梯主机能够正常启动和运行。
维修流程必须严格进行操作,保证维修质量。
3. 设备材料选购扶梯主机大修需要选购合适的维修材料和备用件,以确保维修质量。
在产品选择方面,应该考虑产品质量和牌子战略联盟问题。
通常情况下,优先选择与扶梯主机设备品牌相同的备件。
同时,还应考虑备件厂家生产执行的技术规范,做好市场调研,选择性价比高的备件。
4. 维修成本扶梯主机大修所需费用较高,而且需要花费较长时间,对维修成本应进行预算。
预算维修费用的时候,要确保选择的维修人员具备维修经验,并确保产品质量和维修工作的可靠性。
5. 维修后保养在扶梯主机大修完成之后,为了保证其使用寿命和性能,需要进行相关的保养工作。
保养内容不仅包括日常的清洁和润滑,还包括对设备运行状态的监测与检测。
针对不同设备的保养,应该制定不同的保养方案,保持维修后设备的正常运行。
综上所述,扶梯主机大修需要较高的费用和复杂的流程,但这也是必要的,因为扶梯主机设备的安全性和稳定性关系到每一个乘坐者的生命安全。
自动扶梯维修方案

XX商贸公司自动扶梯维修方案感谢贵公司垂询电梯维修价格。
我公司经考查贵公司2台电梯现状,在列出主要项目施工方案基础上,特提出以下电梯维修方案及报价。
一、维修项目、达到标准及人工费:1、主机清洗加油。
1200.00元(1)电动机检修保养加油。
(2)减速箱清洗换油。
(3)制动器解体拆卸、清洗、润滑。
做到制动灵活可靠,抱闸间隙≤0.7mm。
2、主副导轨清洗调校 600.00元达到标准:主副导轨内侧距离基准中线偏差上分支: +0.05 +1 下分支: +1 +1 主导 副导 主导 副导0 0 0 0导轨接头处应满足:接头缝隙≤0.5mm接头台阶≤0. 05 mm修光长度≥250—300mm接头镙栓应下沉0—0.5mm3、梯级链、驱动链及轮的清洗及调校 500.00元 做到洁净无沙尘,张力合适,润滑良好。
4、扶手带检修调校 300.00元 达到扶手带与梯级速度的不同步误差不大于0---+2%,出入口处安全开关有效。
5、自动喷油装置检修 200.00元 达到动作可靠,各喷油嘴位置正确,各部分润滑良好。
6、梯级检修调校 1200.00元达到各梯级不平度≤1/500;梯级间齿槽,梯级与梳齿板齿槽间隙均匀,不碰擦;梯级与围裙板间隙每边3—5mm,两边总和小于7mm。
空载时梳齿和踏板槽啮合深度不小于6mm,间隙不大于4mm。
7、电气及安全保护装置检修调校 200.00元(1)绝缘电阻:动力安全装置电路≥0.5MΩ;其他电路≥0.25MΩ.(2)各安全保护开关位置正确,动作灵活可靠。
8、整梯调校试运行 800.00元 以上各项均要达到国家标准要求,整梯做到市技术监督局一次性检验合格。
二、维修总费用每台5000.00元,2台共计10000.00元(大写:壹万元整)。
以上费用包括人工费、管理费、税收及技术设备费,不包括材料部件及辅料费,所需更换零部件、辅料由甲方自行购买或委托我公司代购,凭票据实报实销。
我公司将提供正宗迅达零、配件,而且其价格可以以迅达提供的价格表为标准。
扶梯大修项目

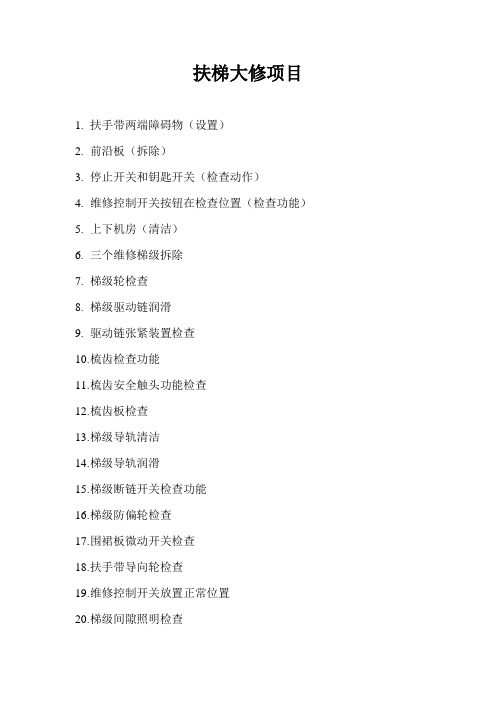

扶梯大修项目
1.扶手带两端障碍物(设置)
2.前沿板(拆除)
3.停止开关和钥匙开关(检查动作)
4.维修控制开关按钮在检查位置(检查功能)
5.上下机房(清洁)
6.三个维修梯级拆除
7.梯级轮检查
8.梯级驱动链润滑
9.驱动链张紧装置检查
10.梳齿检查功能
11.梳齿安全触头功能检查
12.梳齿板检查
13.梯级导轨清洁
14.梯级导轨润滑
15.梯级断链开关检查功能
16.梯级防偏轮检查
17.围裙板微动开关检查
18.扶手带导向轮检查
19.维修控制开关放置正常位置
20.梯级间隙照明检查
21.扶手带张紧装置检查
22.减速箱检查
23.制动带检查
24.工作制动器功能检查
25.扶手带驱动张紧检查
26.扶手带驱动链润滑
27.扶手带摩擦轮检查
28.三个维修梯级重新安装
29.前沿板重新铺放
30.让自动扶梯运转做最后检查
31.障碍物拆除
32.清洁扶手
* 另外三个维修梯级做主记号(油漆)。
自动扶梯大修施工方案
自动扶梯大修施工方案1. 引言自动扶梯是现代城市中常见的一种交通工具,负责将大量的乘客从一个楼层快速且安全地运送到另一个楼层。
但是随着时间的推移,自动扶梯会因为长时间的使用和磨损而需要进行大修。
本文将介绍自动扶梯大修施工方案,包括施工准备、施工步骤、注意事项等内容。
2. 施工准备在进行自动扶梯大修前,需要进行一系列的施工准备工作,以确保施工的安全和顺利进行。
2.1 原始资料整理在施工前,需要整理和备份所有与自动扶梯相关的资料,包括安装图纸、电气图纸、扶梯参数等。
这些资料将成为施工过程中参考和判断的依据。
2.2 施工队伍组建组建一支经验丰富、专业素质高的施工队伍是保证施工质量的关键。
施工队伍应包括机械师、电气师、焊工等专业人员,并且具备一定的工作经验和技能。
2.3 施工材料和设备准备准备所需的施工材料和设备,包括扶梯维修工具、备件、焊接设备、安全设备等。
确保材料和设备的数量和质量能够满足施工需要。
3. 施工步骤自动扶梯大修一般包括以下步骤:3.1 断电和解体在开始施工前,需要先将自动扶梯断电,并且确保电源已经完全切断。
然后进行解体工作,将扶梯的主要部件进行拆卸和清理。
3.2 部件检修和更换对于已经损坏或者磨损严重的部件,需要进行检修和更换。
包括轴承、链条、轮组、导轨等部件的检修和更换。
3.3 电气系统检修检查和维修扶梯的电气系统,包括电机、控制器、传感器等。
排除故障并进行必要的更换和修理。
3.4 电梯井清理在施工过程中,需要对电梯井进行清理,并保持清洁。
清理电梯井可减少施工期间的安全隐患,并提供一个良好的工作环境。
3.5 安装和调试在完成部件检修和更换后,将扶梯的主要部件重新安装到原位,并进行调试。
确保扶梯的各项功能正常,并符合安全标准。
4. 注意事项在进行自动扶梯大修时,需要注意以下事项,以确保施工过程的安全和顺利进行。
4.1 安全防护措施在施工过程中,需要采取必要的安全防护措施,包括佩戴安全帽、防护眼镜、防滑鞋等。
扶梯主机大修方案
扶梯主机大修方案一、调查与评估1.1调查梯机故障情况和工作历史,了解主机的设备参数和性能指标。
1.2评估主机的使用寿命,包括机械部件、电气系统、控制系统等的磨损和老化程度。
1.3检查主机的运行稳定性和安全性,包括主机的起动和停止、制动效果、紧急停电保护等。
1.4分析主机故障的原因,确定需要维修和更换的部件和设备。
二、制订维修方案2.1根据调查和评估结果,制定详细的维修计划。
2.2确定维修的工艺和流程,制定维修的时间安排和进度。
2.3安排相应的人员和设备,确保维修工作的正常进行。
2.4编制维修的预算和成本,做好相关的财务准备。
三、维修工作3.1先对主机的机械部件进行修复或更换,包括齿轮、轴承、链条等。
3.2对主机的电气系统进行检修,包括电动机、控制柜、电缆等。
3.3对主机的控制系统进行检查和调试,确保起停、制动等功能正常。
3.4对主机的安全保护系统进行检验和测试,包括紧急停电保护、防止运行中的撞击等。
3.5对主机的润滑系统进行检查和维护,以确保主机的正常工作和寿命。
四、试运行和验收4.1完成维修工作后,进行主机的试运行,检查各项功能和性能是否正常。
4.2对修复后的主机进行质量验收,确保维修工作符合要求。
4.3根据试运行和验收结果,及时调整和修正维修方案。
五、保养与维护5.1完成维修后,根据主机的工作情况和要求,制定主机的保养和维护计划。
5.2定期对主机进行保养和维护,包括清洁、润滑、紧固等工作。
5.3定期进行主机的安全检查,包括紧急停电装置、防止夹伤、撞击等的保护设施。
5.4监测主机的工作参数和性能指标,及时发现和处理故障。
六、培训与升级6.1对维修人员进行培训,提高其维修技能和水平。
6.2对主机的控制系统进行升级和改造,提高其安全性和可靠性。
6.3定期组织相关人员进行技术交流和学习,推广主机维修的经验和方法。
6.4根据主机的使用情况和技术发展,及时对设备进行更新和升级。
七、安全和环保措施7.1在维修过程中,严格遵守相关的安全操作规定,确保维修人员的人身安全。
扶梯大修方案
扶梯大修方案扶梯大修方案1. 介绍扶梯是商场、地铁站、机场等公共场所常见的电梯形式之一。
随着时间的推移和经常使用,扶梯也需要进行定期维护和大修。
本文档将介绍一种扶梯大修方案,旨在确保扶梯的正常运行,延长使用寿命。
2. 大修周期扶梯大修的周期一般为每三至五年进行一次。
在这段时间里,扶梯的各个部件和系统可能会出现磨损、老化或故障,需要进行维修和更换。
周期性的大修能够有效地预防和解决这些问题,并保持扶梯的可靠性和安全性。
3. 大修内容3.1 清洁和润滑在大修过程中,首先需要对扶梯进行全面的清洁和润滑。
清洁可以去除扶梯表面的污渍和杂物,确保通道的整洁。
润滑则能够减少扶梯运行时的摩擦,延长各个部件的使用寿命。
清洁和润滑工作应当仔细、彻底地进行,并使用符合标准的清洁剂和润滑油。
3.2 检查和维修大修期间需要对扶梯的各个部件进行详细的检查和维修。
主要包括以下方面:- 扶手带:检查是否存在断裂、松动或磨损,必要时进行更换。
- 链条和链轮:检查链条的张紧度和链轮的磨损状况,必要时进行调整和更换。
- 扶手和立柱:检查扶手和立柱的固定情况,确保牢固可靠。
- 驱动系统:检查电动机、减速器和传动带的状态,必要时进行修理和更换。
- 电气系统:检查电气连接、开关和控制器的正常工作,必要时进行整理和修复。
3.3 安全检查大修期间必须进行扶梯的全面安全检查,以确保扶梯符合相关的安全标准和规定。
安全检查包括以下内容:- 扶梯速度:检查扶梯的运行速度是否符合设计要求。
- 停止装置:检查停止装置是否灵敏可靠,能够及时停止扶梯的运行。
- 紧急停机按钮:检查紧急停机按钮的位置和工作状态,确保乘客能够方便地使用。
- 防护装置:检查扶梯上方和两侧的防护装置是否完好,能够有效地防止人员或物品掉落。
- 照明和通风:检查扶梯的照明和通风系统是否正常工作,确保乘客的安全和舒适。
4. 大修计划为了保证大修工作的顺利进行,应该制定详细的大修计划。
大修计划应包括以下内容:- 大修时间:确定大修的具体开始和结束时间,确保足够的时间完成工作。
自动扶梯维修方案(精)
自动扶梯维修方案(精)1. 简介本文档旨在提供一份自动扶梯维修方案,以确保其正常运行并避免潜在问题。
2. 维护计划为了保持自动扶梯在良好状态下运行,建议执行以下维护计划:2.1 定期清洁每天定期清洁扶梯,包括扶手、楼梯和扶梯表面。
清除杂物、尘埃或污垢,确保用户的安全和舒适体验。
2.2 润滑每月对扶梯的润滑部件进行检查和维护。
使用适当的润滑剂,减少磨损和摩擦,延长扶梯的使用寿命。
2.3 定期检查定期检查所有关键部件和系统,包括电气、电子和机械部件。
确保它们正常运行并及时修复任何问题。
2.4 定期维护定期维护自动扶梯以进行更全面的检查和维修。
建议每季度进行一次维护,检查扶梯的安全性、性能和机械结构。
3. 技术支持在遇到自动扶梯故障或需要维修时,可以寻求专业技术支持。
请咨询扶梯制造商或提供维修服务的公司,以确保问题能够及时解决并减少停工时间。
4. 安全提示在使用自动扶梯时,请注意以下安全提示:- 不要在自动扶梯上奔跑或玩耍,以免发生意外伤害。
- 避免穿着拖鞋或高跟鞋使用自动扶梯,以减少滑倒的风险。
- 禁止将任何物品放置在扶梯上,以免阻碍正常运行或导致故障。
5. 紧急情况处理如果发生紧急情况,如停电或火灾,建议采取以下措施:1. 立即按下紧急停止按钮,以停止自动扶梯的运行。
2. 尽快通知相关人员并采取适当的应急措施。
3. 遵守建筑物内部的紧急疏散程序,确保所有人员的安全。
6. 结论以上是自动扶梯维修方案的主要内容。
通过定期维护和注意安全事项,可以确保自动扶梯的正常运行和延长使用寿命。
如有需要,请随时联系专业技术支持。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
自动扶梯大修项目方案
扶梯上机仓部分大修内容:
齿轮油更换
主要工作顺序和步骤:
拆卸曳引机主机。
放空齿轮箱旧油。
用清洁油清洗油箱。
先注入少量新齿轮油重复清洗。
最后注入新齿轮油达到标准油位线。
组装曳引机主机。
开机试运行。
马达联轴器更换
主要工作顺序和步骤:
拆卸曳引机总成。
取出联轴器。
清理清洁内腔。
放置新的联轴器。
安装曳引机总成。
安装,定位扶梯曳引主机。
整机运行调整。
马达轴承更换
主要工作顺序和步骤:
拆卸曳引机总成。
拆取马达轴承。
清理清洁马达定子,线圈以及转子。
安装新的马达轴承。
安装曳引机总成。
通电试运行曳引机并进行调整。
安装,定位扶梯曳引主机。
整机运行调整。
马达驱动链(二、三排链)更换
主要工作顺序和步骤:
拆下马达上端盖及主驱链张力盒。
手盘曳引机马达将主驱动链接头处在上端,并保护松弛的状态。
拆除链条接头,将新链条一端和解开的旧链条接头一端联接。
用盘车的方法,将旧的链条从下端盘出来,并利用旧链条将新的链条带入梯级链主驱动轮。
继续盘车,直到新链条就位。
拆除旧链条接头一端,并将这一端和新链条的另一端联接。
调整链条涨紧及长度。
安装马达端盖。
整机通电试运行。
梯级回转导轨更换
主要工作顺序和步骤:
拆卸梯级。
拆除下平台。
拆除梯级大链并固定。
拆除回转部分导轨。
清理清洁梯级回转部分。
安装回转部分导轨。
安装梯级大链并调整。
安装梯级并调试。
整机运行调整。
扶手带更换
主要工作顺序和步骤:
拆除扶梯上所有裙板和盖板。
拆除扶手入口总成。
松驰扶手带驱动装置。
将扶手带从扶梯上剥离开来。
安装新的扶手带。
调整扶手带驱动装置
安装扶手入口总成。
通电以检修的方式试运行,并进行必要的调整。
安装扶梯所有裙板和盖板。
整机试运行。
扶手链更换
主要工作顺序和步骤:
拆除扶梯上所有裙板和盖板。
将扶手链暴露。
手盘曳引机至链条接头处在合适的工作位置。
解开链条接头并拆除旧链条。
安装新链条,并调整新链条的张力。
通电以检修的方式试运行,并进行必要的调整。
安装扶梯所有裙板和盖板。
整机试运行。
扶梯倾斜部分大修内容:
扶梯梯级大链更换
主要工作顺序和步骤:
拆前的准备工作。
拆除大链涨紧保护装置以及涨紧架。
在下机仓拆除旧的链条。
清理清洁大链导轨,检查磨损程度以及和压板的距离。
安装新的大链。
润滑新的大链。
调整大链涨紧架装置、
重新安全被拆下的其它部件。
检查梯级和裙板之间的距离。
(要求:单边在4mm, 双边不大于7 mm)。
整机运行调整。
扶梯梯级轮导轨更换
主要工作顺序和步骤:
拆卸梯级。
为梯级轮导轨做上标记。
拆除梯轮导轨固定螺丝。
拆除梯级轮导轨。
清理清洁并检查导轨支架。
安装梯级轮导轨。
固定梯级轮导轨螺丝。
安装梯级并调试。
整机运行调整。
扶梯梯级大链导轨更换
主要工作顺序和步骤:
拆卸梯级。
拆除梯级大链。
拆除梯级大链固定螺丝。
固定剩余梯级大链。
清理清洁导轨支架。
安装新的梯级大链导轨。
拆除之前固定剩余梯级的大链。
安装梯级大链固定螺丝。
安装梯级大链并调试。
为梯级轮导轨做上标记。
拆除梯轮导轨固定螺丝。
安装梯级并调试。
整机运行调整。
扶梯梯级轮子更换
主要工作顺序和步骤:
用检修走车的方法,拆下梯级。
用卡簧钳及拉码将梯级轮拆除。
安装新的梯级轮。
重复上述1至3的步骤,将扶梯的梯级轮全部进行更换。
通电试运行扶梯,确认扶梯运行正常。
扶梯下机仓部分大修内容:
下平台扶手带被动轮更换
主要工作顺序和步骤:
拆卸下部分的裙板,暴露被动轮。
将扶手带从被动轮上剥离。
拆除扶手带入口装置。
拆除旧的扶手带被动轮,
安装新的扶手带被动轮。
安装扶手带入口装置。
安装被拆除的裙板。
通电试运行扶梯,确认扶梯运行正常。
梯级回转导轨
主要工作顺序和步骤:
拆卸梯级。
拆除下平台。
拆除梯级大链并固定。
拆除回转部分导轨。
清理清洁梯级回转部分。
安装回转部分导轨。
安装梯级大链并调整。
安装梯级并调试。
整机运行调整。
相关的大修工艺控制要求:
扶梯护壁的更换工艺要求
在每个夹紧位置轻轻插入夹寸使之成为“V”字形。
在玻璃结合处使用两块夹寸。
护壁板之间的空隙不应为1-4MM,并检查两块玻璃板的结合是否平行。
紧固夹紧座,夹紧力距MA =35Nm,用水平尺检测玻璃板是否垂直。
扶手带的更换工艺要求
张紧压带,调节包括2个弹簧夹板厚度在内的弹簧压缩长度:65¯lmm。
扶手带的初步张紧,水平段梯级数K型压缩弹簧的净长度为53±1mm,水平段梯级数M型和K型压缩弹簧的净长度为:48±1mm。
将夹板封条安装在夹紧型材上,夹紧封条的标准长度为6200mm,两边的最后一根夹紧封条必须现场截割。
内盖板、外盖板、围裙板、扶手支架、扶手导轨、护壁板接缝应平整。
梳齿板梳齿和踏板面齿槽的啮合深度不应小于6MM
梳齿板梳齿和踏板齿槽的间隙不应小于4MM
围裙板和梯级、踏板或胶带任何一侧的水平间距不应大于4MM,两边的间隙不应大于7MM。
当自动人行道的围裙板设置在踏板或胶带之上时,踏板表面和围裙下端之间的垂直间隙大于4MM。
当踏板或胶带有横向摆动时,踏板或胶带的侧边和围裙板垂直投影之间不得产生间隙。
梯级间或踏板间的间隙在工作区段内的任何位置,从踏面测得的两个相邻梯级或两个相踏板之间的间隙不应大于6MM。
在自动人行道过度曲线区段,踏板的前缘和相邻踏板的后缘啮合,其间隙不应大于8MM 护壁板之间的空隙不应大于4MM。
性能试验应符合下列规定:
在额定频率和额定电压下,梯级、踏板或胶带沿运行方向空载时的速度和额定速度之间的允许偏差为±5%
扶手带的运行速度相对梯级、踏板式胶带的速度允许偏差为0~2%
空载向下运行,自动扶梯的制动距离为0.2~0.4M。
电气装置还应符合下列规定:
主电源开关不应切断电源插座、检修和维护所必需的照明电源。
配线应符合GB50310-2002规范4.10.4、4.10.6条的规定。
项目的质量,是项目使用价值的集中体现,只有符合质量要求的项目才具有使用价值,也才能交付使用,才能真正达到此次大修的目的,体现此次大修项目实践的真正意义。
项目的进度控制
考虑到此次大修项目的实践,是要保证正常运营的情况下进行的。
由此,整个大修进度的控制主要还是依赖现场实际的地铁运营情况。
待这一大修项目确立之后,我们将及时和贵地铁运营方紧密联系,结合双方的实际情况,共同制定出项目进度时间表,以实现对这一项目的进度控制和管理。
在施工中确保车站乘客的安全,同时确保在施工中施工人员的安全,以及设备的安全,在施工期间如遇停工或其他原因,应确保该设备在无人看管的情况下,放置护栏、放置警示标志及告示牌,禁止乘客进入该施工区域。
项目竣工验收和移交
为了确保整个这一大修项目的施工保质保量地交付到用户手上,特此,我们制定了这一项目竣工验收检查签收单。
详见如下《扶梯大修自检表—终检(电气/机械)》。
在最终项目移交时,这些自检表将随档移交给贵管理方。
