大理至南涧高速公路南涧段征地拆迁

合集下载

2023年云南省最新拟在建高速公路项目清单

2023年云南省最新拟在建高速公路项目清单

2023年云南省最新拟在建高速公路项目清单 序号 项目名称
1 云南省曲靖市师宗县大梭线(大同至龙庆段)改扩建工程 2 云南省曲靖市富源至罗平高速公路建设项目 3 S29川滇界乌东德至禄劝高速公路 4 红河县乡镇通三级公路项目(洛恩乡、阿扎河乡、石头寨乡) 5 红河县乡镇通三级公路项目(垤玛乡、三村乡、车古乡) 6 元谋至大姚(新街)高速公路 7 G8512景洪至打洛高速公路勐海县城至打洛段 8 G5612大理至临沧高速公路南涧至云县段 9 G85银昆高速寻甸(功山)至嵩明(小铺)段改扩建工程 10 楚雄至景东高速公路 11 玉溪(易门)至昆明(晋宁)高速公路 12 省道S11师宗至丘北(曲靖段)高速公路建设项目 13 玉溪北城至研和高速公路、玉溪机场高速公路 14 盐津至镇雄高速项目 15 省道S11师宗至丘北(文山段)高速公路 16 G8511昆磨高速墨江至普洱段扩容改造项目 17 通海至石屏(龙朋)高速公路项目 18 大关至永善高速公路上高桥至黄华段工程 19 宜宾至昭通高速公路彝良至昭通段工程 20 宜宾至昭通高速公路彝良至昭通段(川滇界至彝良海子)沿线工程 21 楚大高速公路板桥收费站和大保高速公路永平收费站改扩建工程 22 云南省云龙至泸水高速公路 23 乌东德至禄劝高速公路工程 24 G5615天猴高速公路新平(戛洒)至镇沅(者东)段工程 25 S35峨山至石屏至红河高速公路(红河州境内段)项目 26 蔓耗至金平高速公路 27 玉溪北城至研和高速公路、玉溪机场高速公路 28 昆明绕城高速公路东南段工程 29 会泽至巧家高速公路建设项目 30 云南省高速公路网马关至西畴、西畴至富宁高速公路 31 云南香格里拉至丽江高速公路 32 景谷至澜沧高速公路工程 33 陆良县紫溪西路改扩建项目(同乐大道至曲陆高速公路段) 34 昆玉高速公路(鸣泉至马金铺段) 35 宣威至会泽高速公路工程建设项目 36 云南省曲靖市富源至罗平高速公路 37 开远至建水高速公路项目 38 建水放马坪至团山高速公路 39 孟连至勐海高速公路 40 G56楚雄(广通)至大理高速公路扩容工程养护项目土建工程 41 云龙县团结乡丰收公路路口改扩建工程 42 G352昭阳(北闸)至鲁甸(西门垭口)段改扩建工程 43 玉溪市红塔区红九路(白龙路-红龙路)道路改扩建工程 44 宾南高速公路 45 省道S11师宗至丘北(曲靖段)高速公路工程 46 G8511昆磨高速墨江至普洱段扩容改造工程 47 玉溪(易门)至昆明(晋宁)高速公路工程 48 宣威至会泽高速公路工程

2024年高速征地拆迁总结

2024年高速征地拆迁总结

2024年高速征地拆迁总结____年高速征地拆迁总结____年,随着国家基础设施建设的不断推进,高速公路建设也得到了持续发展。

高速公路的建设需要大量征地和拆迁工作,为此,相关部门组织了一系列的征地拆迁工作,以确保高速公路的建设顺利进行。

下面对____年高速征地拆迁的情况进行总结。

一、征地拆迁的目的征地拆迁是为了满足高速公路建设的需要。

随着经济的快速发展,人口不断增加,交通需求也大大增加,高速公路的建设成为解决交通问题的重要措施。

在征地拆迁过程中,要保障国家利益和公众利益的前提下,合理安置被拆迁人口,确保他们的基本生活权益。

二、征地拆迁的主要工作1.征地工作征地是指政府或相关单位依法将土地收归国有,并给予一定的补偿。

在____年的高速征地工作中,主要包括以下几个方面:(1)确定征地范围:按照高速公路规划,确定需要征地的具体范围。

要充分调研和研究,确保征地范围的科学性和合理性。

(2)调查评估:对征地范围内的土地进行详细调查和评估。

包括土地的性质、用途、面积等情况,以便确定合理的补偿标准。

(3)土地征收协议签订:与被征地人员进行协商,签订土地征收协议。

协议应明确征收的土地面积和补偿标准,确保被征地人员的权益。

2.拆迁工作拆迁是指政府或相关单位依法对征收的土地上的房屋、建筑等进行拆除的工作。

在____年的高速拆迁工作中,主要包括以下几个方面:(1)编制拆迁规划:根据征地范围和拆迁要求,制定详细的拆迁规划。

包括拆迁的时间、顺序、方法等内容,确保拆迁工作有条不紊进行。

(2)征拆补偿方案:根据被拆迁人员的房屋、财产等情况,制定详细的征拆补偿方案。

确保被拆迁人员得到合理的补偿,安置他们的基本生活。

(3)拆迁安置:在拆迁过程中,要保障被拆迁人员的基本生活。

包括为被拆迁人员提供临时住所、安排就业等。

同时,要加强对拆迁工作的监督,确保拆迁工作的合法性和公正性。

三、征地拆迁的问题与解决办法1.补偿标准不合理的问题在征地拆迁工作中,补偿标准的确定是一个重要问题。

厦门市翔安区人民政府关于国道324线(官路至小盈岭段)工程项目土地征收补偿安置方案的公告

厦门市翔安区人民政府关于国道324线(官路至小盈岭段)工程项目土地征收补偿安置方案的公告

厦门市翔安区人民政府关于国道324线(官路至小盈岭段)工程项目土地征收补偿安置方案的公告文章属性•【制定机关】翔安区人民政府•【公布日期】2024.04.23•【字号】厦翔政征〔2024〕72号•【施行日期】2024.04.23•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡规划正文厦门市翔安区人民政府关于国道324线(官路至小盈岭段)工程项目土地征收补偿安置方案的公告厦翔政征〔2024〕72号为实施翔安区国民经济和社会发展规划、土地利用总体规划和城乡规划,国道324 线(官路至小盈岭段)工程项目涉及征收辖区内厝镇官路、后田(含飞地)、莲塘、琼坑(含飞地)、新垵村范围内的集体土地139924平方米。

根据《中华人民共和国土地管理法》《中华人民共和国土地管理法实施条例》《厦门市人民政府办公厅关于印发集体土地征收与补偿若干规定的通知》等有关规定,经组织社会稳定风险评估、土地现状调查,现就国道 324 线(官路至小盈岭段)工程项目土地征收补偿安置方案公告如下。

一、项目概况(一)征收范围:根据市测绘中心出具的《土地勘测定界技术报告书》确定项目土地征收范围,具体详见附图。

(二)征收目的:本征收用地用于国道 324 线(官路至小盈岭段)工程项目,为政府组织实施的交通运输用地/城镇村道路用地建设需要,符合《中华人民共和国土地管理法》第四十五条规定。

(三)土地现状:本项目需征收集体土地面积139924平方米,仍为村集体经营管理,未承包到户。

其中农用地136202平方米,建设用地3115平方米,未利用地607平方米。

(四)补偿标准、社会保障1.征地包干标准按《厦门市人民政府关于公布征地补偿标准的通知》(厦府规〔2023〕5号)、《厦门市人民政府关于公布征地区片综合地价标准的通知》(厦府〔2023〕156号)、《厦门市人民政府关于公布被征收土地地上附着物和青苗等补偿标准的通知》(厦府〔2023〕251号)等文件的有关规定执行,包括区片综合地价(土地补偿费、安置补助费)和青苗、地上附着物及水利设施摊销费、按时交地奖励金等费用。

浅谈高速公路建设工程征地拆迁与地方协调工作

浅谈高速公路建设工程征地拆迁与地方协调工作

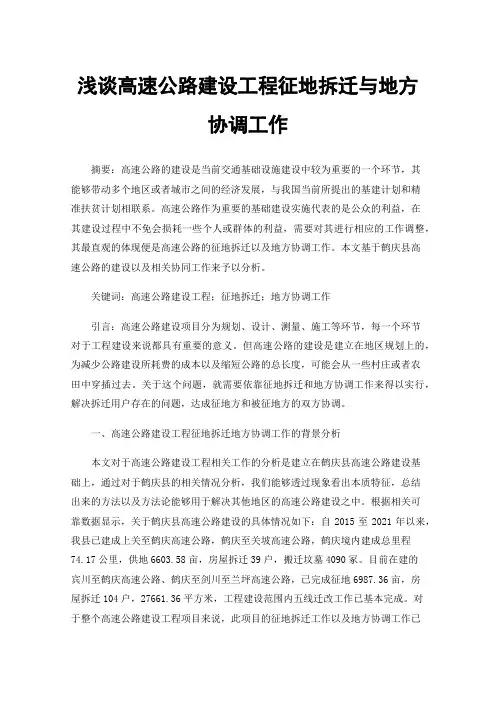

浅谈高速公路建设工程征地拆迁与地方协调工作摘要:高速公路的建设是当前交通基础设施建设中较为重要的一个环节,其能够带动多个地区或者城市之间的经济发展,与我国当前所提出的基建计划和精准扶贫计划相联系。

高速公路作为重要的基础建设实施代表的是公众的利益,在其建设过程中不免会损耗一些个人或群体的利益,需要对其进行相应的工作调整,其最直观的体现便是高速公路的征地拆迁以及地方协调工作。

本文基于鹤庆县高速公路的建设以及相关协同工作来予以分析。

关键词:高速公路建设工程;征地拆迁;地方协调工作引言:高速公路建设项目分为规划、设计、测量、施工等环节,每一个环节对于工程建设来说都具有重要的意义。

但高速公路的建设是建立在地区规划上的,为减少公路建设所耗费的成本以及缩短公路的总长度,可能会从一些村庄或者农田中穿插过去。

关于这个问题,就需要依靠征地拆迁和地方协调工作来得以实行,解决拆迁用户存在的问题,达成征地方和被征地方的双方协调。

一、高速公路建设工程征地拆迁地方协调工作的背景分析本文对于高速公路建设工程相关工作的分析是建立在鹤庆县高速公路建设基础上,通过对于鹤庆县的相关情况分析,我们能够透过现象看出本质特征,总结出来的方法以及方法论能够用于解决其他地区的高速公路建设之中。

根据相关可靠数据显示,关于鹤庆县高速公路建设的具体情况如下:自2015至2021年以来,我县已建成上关至鹤庆高速公路,鹤庆至关坡高速公路,鹤庆境内建成总里程74.17公里,供地6603.58亩,房屋拆迁39户,搬迁坟墓4090冢。

目前在建的宾川至鹤庆高速公路、鹤庆至剑川至兰坪高速公路,已完成征地6987.36亩,房屋拆迁104户,27661.36平方米,工程建设范围内五线迁改工作已基本完成。

对于整个高速公路建设工程项目来说,此项目的征地拆迁工作以及地方协调工作已基本完成。

但还存在一些项目建设过程中引发的矛盾问题和项目建成后产生的遗留问题,需要后续相关部门协调施工企业调动力量共同做好处置工作。

漳州市人民政府关于漳武高速公路南靖段建设工程征地拆迁安置补偿方案的批复

漳州市人民政府关于漳武高速公路南靖段建设工程征地拆迁安置补偿方案的批复

漳州市人民政府关于漳武高速公路南靖段建设工程征地拆迁安置补偿方案的批复文章属性•【制定机关】漳州市人民政府•【公布日期】2017.11.29•【字号】漳政综〔2017〕154号•【施行日期】2017.11.29•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路,土地资源正文漳州市人民政府关于漳武高速公路南靖段建设工程征地拆迁安置补偿方案的批复漳政综〔2017〕154号南靖县人民政府:你县《关于上报漳武高速公路南靖段建设工程征地拆迁安置补偿方案的请示》(靖政综〔2017〕257号)收悉。

经研究,原则同意该征地拆迁安置补偿方案。

请你县加强领导,落实责任,依法依规做好漳武高速公路南靖段征地拆迁工作,确保无障碍施工。

附件:漳武高速公路南靖段建设工程征地拆迁安置补偿方案漳州市人民政府2017年11月29日附件:漳武高速公路南靖段建设工程征地拆迁安置补偿方案第一条根据《中华人民共和国土地管理法》、《中华人民共和国土地管理法实施条例》、《福建省实施〈中华人民共和国土地管理法〉办法》、《福建省村镇建设管理条例》、《福建省农村村民住宅建设管理办法》等法律法规,结合我县实际,制定本方案。

第二条本方案适用于漳武高速公路南靖段建设工程需要征收的土地、建筑物及其附属物、地面附着物。

第三条征收人、征收部门、征收实施单位、项目建设单位、被征迁人1.征收人:南靖县人民政府2.征收部门:南靖县国土资源局3.征收实施单位:沿线各镇人民政府4.项目建设单位:漳州通平漳武高速公路有限公司(以下简称项目业主)5.被征迁人为漳武高速公路南靖段建设工程沿线需要征收的土地、建筑物及其附属物、地面附着物的所有人或使用人。

第四条征迁区域经有权机关批准,以设计单位提供的征地红线为准。

征迁的土地、建筑物及其附属物、地面附着物等定性和数量,由县国土资源局会同项目业主、县高速指挥部、沿线各镇人民政府及村委会、所有人(使用人)等代表现场共同签字认定,补偿数量经公示无误后确认。

大理至南涧高速公路南涧段征地拆迁

大理至南涧高速公路南涧段征地拆迁

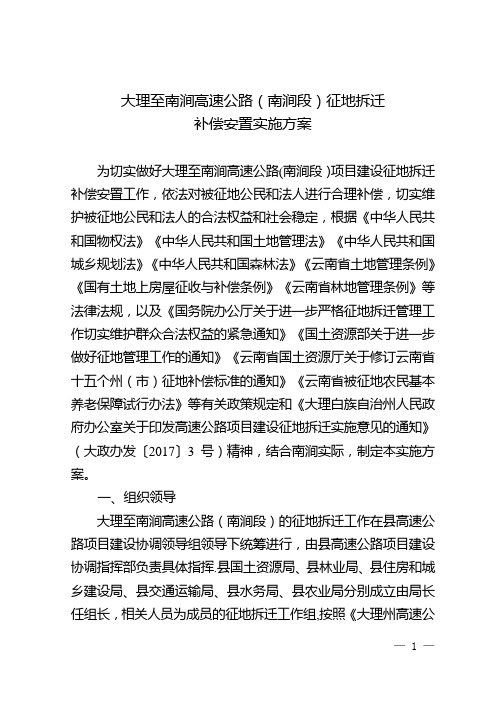

大理至南涧高速公路(南涧段)征地拆迁补偿安置实施方案为切实做好大理至南涧高速公路(南涧段)项目建设征地拆迁补偿安置工作,依法对被征地公民和法人进行合理补偿,切实维护被征地公民和法人的合法权益和社会稳定,根据《中华人民共和国物权法》《中华人民共和国土地管理法》《中华人民共和国城乡规划法》《中华人民共和国森林法》《云南省土地管理条例》《国有土地上房屋征收与补偿条例》《云南省林地管理条例》等法律法规,以及《国务院办公厅关于进一步严格征地拆迁管理工作切实维护群众合法权益的紧急通知》《国土资源部关于进一步做好征地管理工作的通知》《云南省国土资源厅关于修订云南省十五个州(市)征地补偿标准的通知》《云南省被征地农民基本养老保障试行办法》等有关政策规定和《大理白族自治州人民政府办公室关于印发高速公路项目建设征地拆迁实施意见的通知》(大政办发〔2017〕3号)精神,结合南涧实际,制定本实施方案。

一、组织领导大理至南涧高速公路(南涧段)的征地拆迁工作在县高速公路项目建设协调领导组领导下统筹进行,由县高速公路项目建设协调指挥部负责具体指挥.县国土资源局、县林业局、县住房和城乡建设局、县交通运输局、县水务局、县农业局分别成立由局长任组长,相关人员为成员的征地拆迁工作组,按照《大理州高速公路项目建设征地拆迁实施意见》和本方案做好土地征收征用、林地征收、林木价值评估、拆迁房屋评估认定等各项工作.沿线各乡镇人民政府负责做好征地拆迁具体工作。

二、征地拆迁范围和补偿标准(一)征地拆迁范围高速公路施工设计范围内正线、联络线和立交区建设用地及地上地下的建筑物、构筑物、附着物,公路营运管理配套的收费站点、监控、急救中心、管理机构和沿线服务设施等用地,纳入工程设计和投资概算的施工进场道路及取弃土场等临时用地,具体数量以施工图(含变更设计)确定为准。

高速公路项目建设红线外的土地和建筑物、构筑物、附着物原则上不予征收和拆迁,因项目建设施工影响,造成无法正常使用而确需征收和拆迁的,经县高速公路项目建设协调指挥部认定后纳入设计修编,相关费用列入工作预算。

云南省交通运输厅关于印发《云南省高速公路建设项目征地拆迁前期工作暂行办法》的通知

云南省交通运输厅关于印发《云南省高速公路建设项目征地拆迁前期工作暂行办法》的通知文章属性•【制定机关】云南省交通运输厅•【公布日期】2020.03.20•【字号】云交规〔2020〕1号•【施行日期】2020.04.20•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】土地资源正文云南省交通运输厅关于印发《云南省高速公路建设项目征地拆迁前期工作暂行办法》的通知各州、市交通运输局,省交投集团,省公路局,厅造价局、质监局,省交发公司,各项目业主单位:《云南省高速公路建设项目征地拆迁前期工作暂行办法》已经省交通运输厅党组审议同意,现印发给你们,请遵照执行。

云南省交通运输厅2020年3月20日云南省高速公路建设项目征地拆迁前期工作暂行办法第一章总则第一条为加强云南省高速公路工程建设管理,进一步规范高速公路建设项目征地拆迁工作,强化工程工可、设计过程控制,合理控制征地拆迁数量及费用,保障工程建设顺利推进,根据《中华人民共和国公路法》、《中华人民共和国土地管理法》、《公路安全保护条例》、《基本农田保护条例》、《国有土地上房屋征收与补偿条例》、《云南省土地管理条例》、《云南省林地管理办法》等法律法规及规章,制定本办法。

第二条高速公路建设项目征地拆迁内容主要包括:项目建设永久和临时用地征收及其用地范围内的树木以及合法的经济作物、房屋、电力、电讯、水利、厂矿企业等地上附着物和建筑设施及地下管网的拆迁。

第三条在云南省行政区域内实施的高速公路建设项目的征地拆迁前期工作,应当遵守本办法。

在云南省行政区域内实施的其他公路可参照执行。

征地拆迁前期工作是指建设项目勘察设计审批前开展的与征地拆迁有关的前期准备工作。

第四条高速公路沿线州、市、县、区政府应落实好征地拆迁主体责任,州、市、县、区交通运输主管部门应当加强对征地拆迁前期工作的协调指导。

第五条征地拆迁前期工作应认真贯彻执行国家法律、法规和规章,严格遵循“十分珍惜、合理利用土地和切实保护耕地”的基本国策,坚持实事求是原则和新发展理念,保护沿线人民群众的合法权益。

连拱隧道施工技术及质量控制

连拱隧道施工技术及质量控制在山区高等级公路施工中,因经常会遇到一些地形、地势条件下,考虑经济成本及安全因素下,经常会遇到设有连拱隧道,连拱隧道一般是通过山体不高,横坡较陡,左、右幅不适宜分开的情况下,会设置连拱隧道,在连拱隧道的施工中一般是采用三导洞及中导洞施工方法,在实际施工中,三导洞施工能保证施工的安全,但三导洞施工需拆除临时支护大,防水效果不理想,施工工期长。

中导洞施工工序简单,临时支撑及拆除工作少,工期短、成本低,但在地质条件复杂地段,不利于安全施工;相对而言,无中导洞法施工减少了开挖工序,减小了临吋支护数量,施工速度加快,为探索经济高效的施工工艺,近些年则无中导洞连拱隧道施工得到推广,无中导洞的连拱隧道施工是合理利用控制先行洞与后行洞的开挖步距进,施工过程中由于先行洞需承担后行洞开挖和后行洞钢拱架骑立搭接在先行洞钢拱架上引起的偏压作用以及后行洞开挖产生的爆破振动作用,对先行洞的初支和二衬影响较大。

无中导洞连拱隧道的应用,改变了在带来相关经济性的同时,施工中也会遇到一些技术及质量控制难题,有利有弊,这个就看怎样合理组织施工确保安全顺利施工,下面将我负责管理过的无中导洞连拱隧道施工技术及质量控制一起探讨。

我所参与管理的南涧至景东高速公路大理州境内45.57公里,连拱隧道共计6座(单幅计),有小村连拱隧道左线 K14+895-K15+030长度135m右线K14+895-K15+045长度150m,围岩以强~中风化泥岩为主,薄~中厚层状构, 节理裂隙发育,岩体较破碎。

新田连拱隧道左线K35+050-K35+305长度255m右线K35+050-K35+305长度255m,围岩以页岩为主,岩体为强~中风化,节理裂节理裂隙较发育,岩体较破碎,呈层状结构。

新马街连拱隧道左线K52+785-K53+175长度390m右线 K52+785-K53+175长度390m围岩以强~中风化页岩为主,间夹泥灰岩层,节理裂隙较发育,岩体较破碎,呈碎石状碎裂结构或块状镶嵌结构。

云南大理南涧城市风貌控制性详细规划(综合管线规划图)

1-10.51.1.1.51.59.14. Байду номын сангаас LANDCADD 1987污泥均质池污泥脱水机房污泥堆棚CAST池CAST池紫外消毒渠在线监测渠变配电室鼓风机房机修车间及仓库进水井粗格栅提升泵站细格栅旋流沉沙池N5.00%%%5.00%%%芦苇芦苇芦苇芦苇芦苇芦苇芦苇再力花再力花再力花再力花纸莎草纸莎草纸莎草纸莎草鸢尾鸢尾鸢尾鸢尾黄菖蒲黄菖蒲黄菖蒲黄菖蒲黄菖蒲花叶芦竹花叶芦竹花叶芦竹芦苇芦苇美人蕉美人蕉香蒲香蒲香蒲鸢尾鸢尾荷花荷花荷花荷花睡莲睡莲萍蓬草萍蓬草萍蓬草垂柳垂柳垂柳垂柳垂柳垂柳垂柳垂柳垂柳垂柳垂柳垂柳垂柳垂柳落羽杉落羽杉落羽杉落羽杉水杉水杉水杉水杉水杉3F}3F}3F}2F}2F}2F}3F}3F}2F}2F}2F}2F}2F}3F}2F}1F}1F}3F}3F}3F}3F}3F}3F}3F}3F}3F}3F}2F}2F}2F}2F}2F}2F}2F}2F}2F}2F}2F}2F}1F}2F}6F}2F}3F}3F}3F}3F}2F}3F}3F}2F}2F}2F}2F}3F}1F}1F}2F}2F}2F}2F}3F}2F}3F}2F}2F}2F}2F}6F}3F}3F}1F}2F}6F}2F}1F}2F}2F}1F}6F}3F}3F}2F}2F}2F}2F}3F}2F}1F}2F}2F}2F}2F}2F}2F}1F}2F}2F}3F}2F}2F}1F}1F}1F}1F}2F}1F}1F}2F}3F}3F}1F}1F}1F}2F}2F}3F}2F}2F}1F}2F}2F}2F}2F}2F}2F}2F}2F}6F}4F}2F}11F}8F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}2F}1F}1F}广场6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}3F}6F}6F}4F}2F}2F}2F}11F}8F}6F}4F}2F}1F}4F}4F}6F}2F}6F}6F}4F}2F}6F}4F}6F}2F}2F}4F}6F}2F}2F}4F}2F}2F}2F}2F}2F}2F}6F}4F}4F}1F}2F}1F}2F}2F}2F}6F}6F}6F}2F}2\fArial|b0|i0|c0|p326F}6F}6F}6F}2\fArial|b0|i0|c0|p322F}3F}2F}4F}2F}3F}综合楼加油站1F}牌坊}2F}2F}6F}6F}6F}5F}4F}2F}2F}1F}4F}5F}4F}4F}3F}6F}6F}6F}6F}6F}6F}6F}2F}2F}6F}3F}2F}2F}2F}2F}2F}2F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}6F}金龙路金龙路振兴路振兴路富民路祥临路祥临路新南涧河新南涧河雨}污}电\P力}给\P水}污}电\P力}给\P水}排水沟}金龙路标准道路断面中\P水}中}电\P信\P广\P电}上}WWWWWWWWWWWW110KV南涧变电站用地面积:0.55HA主变容量:2x63MVA邮2000300030002000910005500020002000-5000350010000-2000010000-2000010000-20000360001500180004000110KV变电站电信(分)局通信综合管沟电力电缆沟邮DN250市政给水管2.5mX2.5m雨水沟DN200中水回用管污水管室外消防栓图 例拟建污水处理厂15002500排入魏山河WWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWWYWWWWWWWWWWYYYYYYYY来自二水厂规模:1.20万米 /日3占地:15.00亩DN400规模:1.20万米 /日3DN400DN500DN7002500污水检查井W雨水检查井Y云南大理南涧城市风貌控制性详细规划---综合管线规划图图例

2024年镇村高速路征迁工作总结(2篇)

2024年镇村高速路征迁工作总结一、工作背景随着中国城镇化进程的加快和人民生活水平的提高,交通基础设施建设越来越重要。

为满足人民出行和经济发展的需求,我国在过去几年加大了高速公路的建设力度。

而在2024年,我所负责的区域里,镇村高速路征迁工作也成为了重中之重。

二、工作目标1. 完成规划确定的镇村高速路征迁范围内的土地征收和房屋征收任务;2. 保障被征迁的居民的生活权益,确保征迁工作的顺利进行;3. 确保征迁工作符合相关的法律法规,保障工作的合法性合规性;4. 完成征迁工作的统计和档案整理,做好工作总结与分享。

三、工作措施1. 征迁范围的核实和勘察。

首先,与规划部门核实确定镇村高速路的征迁范围,并进行实地勘察,确保准确无误地掌握征迁实际情况。

2. 编制征迁方案。

根据征迁范围和实际情况,制定详细的征迁方案,包括征收对象、征收方式、征收标准等内容,确保征迁工作的规范性和公正性。

3. 征迁告知和协商。

通过与被征迁居民的沟通,全面告知征迁政策、征迁方案、征迁时间等信息,并进行充分协商,确保被征迁居民的权益得到合理的保障。

4. 征迁补偿与安置。

根据征迁方案,对被征迁居民进行合理的补偿,并提供合适的安置方案,确保他们的生活能够继续顺利进行。

5. 征迁过程的监督与指导。

加强对征迁工作的监督与指导,确保征迁工作的顺利进行,同时及时发现和解决工作中的问题。

6. 征迁档案整理与总结。

对征迁工作的各个环节进行细致的记录和整理,做好征迁档案的归类和整理,同时总结工作经验与教训,为今后的类似征迁工作提供借鉴与参考。

四、工作成果与收获2024年镇村高速路征迁工作在各级领导的关心支持和工作团队的辛勤努力下,取得了显著的成绩。

1. 完成了规划确定的镇村高速路征迁范围内的土地征收和房屋征收任务,为高速公路的建设提供了强有力的保障。

2. 通过规范的征迁流程和严谨的工作态度,保障了被征迁居民的生活权益,提高了征迁工作的公正性和透明度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大理至南涧高速公路(南涧段)征地拆迁补偿安置实施方案为切实做好大理至南涧高速公路(南涧段)项目建设征地拆迁补偿安置工作,依法对被征地公民和法人进行合理补偿,切实维护被征地公民和法人的合法权益和社会稳定,根据《中华人民共和国物权法》《中华人民共和国土地管理法》《中华人民共和国城乡规划法》《中华人民共和国森林法》《云南省土地管理条例》《国有土地上房屋征收与补偿条例》《云南省林地管理条例》等法律法规,以及《国务院办公厅关于进一步严格征地拆迁管理工作切实维护群众合法权益的紧急通知》《国土资源部关于进一步做好征地管理工作的通知》《云南省国土资源厅关于修订云南省十五个州(市)征地补偿标准的通知》《云南省被征地农民基本养老保障试行办法》等有关政策规定和《大理白族自治州人民政府办公室关于印发高速公路项目建设征地拆迁实施意见的通知》(大政办发〔2017〕3号)精神,结合南涧实际,制定本实施方案。

一、组织领导大理至南涧高速公路(南涧段)的征地拆迁工作在县高速公路项目建设协调领导组领导下统筹进行,由县高速公路项目建设协调指挥部负责具体指挥。

县国土资源局、县林业局、县住房和城乡建设局、县交通运输局、县水务局、县农业局分别成立由局长任组长,相关人员为成员的征地拆迁工作组,按照《大理州高速公路项目建设征地拆迁实施意见》和本方案做好土地征收征用、林地征收、林木价值评估、拆迁房屋评估认定等各项工作。

沿线各乡镇人民政府负责做好征地拆迁具体工作。

二、征地拆迁范围和补偿标准(一)征地拆迁范围高速公路施工设计范围内正线、联络线和立交区建设用地及地上地下的建筑物、构筑物、附着物,公路营运管理配套的收费站点、监控、急救中心、管理机构和沿线服务设施等用地,纳入工程设计和投资概算的施工进场道路及取弃土场等临时用地,具体数量以施工图(含变更设计)确定为准。

高速公路项目建设红线外的土地和建筑物、构筑物、附着物原则上不予征收和拆迁,因项目建设施工影响,造成无法正常使用而确需征收和拆迁的,经县高速公路项目建设协调指挥部认定后纳入设计修编,相关费用列入工作预算。

(二)补偿标准具体补偿标准按《大理至南涧高速公路(南涧段)征地拆迁补偿安置标准》执行(附后)。

三、征地拆迁费用根据《大理州高速公路项目建设征地拆迁实施意见》相关内容制定具体的《征地拆迁及施工环境保障责任书》,并经地方政府和公路建设指挥部或施工单位双方签字认可后按照《征地拆迁及施工环境保障责任书》明确的范围承当各自的征地拆迁费用。

四、征地拆迁程序(一)由县人民政府发布征地拆迁通告,通告发布后凡在拟征收征用土地上抢栽、抢种和抢建的建筑物、构筑物以及附着物,征地时一律不予补偿。

(二)县国土资源局与相关村民小组或法人签订《大理至南涧高速公路(南涧段)征收土地协议书》(以下简称《征收土地协议书》),沿线乡镇人民政府与被拆迁户或法人签订《大理至南涧高速公路(南涧段)拆迁安置协议书》(以下简称《拆迁安置协议书》)。

(三)涉及国有土地上房屋征收补偿,应根据国务院令第590号《国有土地上房屋征收与补偿条例》和云南省人民政府令第195号《云南省国有土地上房屋征收补偿办法》程序予以确定。

(四)由各乡镇人民政府对征地拆迁范围内的土地权属、地类和地上附着物进行分类调查登记,做到一组一表、一户一卡,将拟征土地的面积和拆迁情况落实到户或法人,并经被征地拆迁对象一一签字确认后进行公示。

村民委员会组织村民小组将到户的具体情况在村民小组进行张榜公布。

土地权属、地类按现状确认。

现状地类按《大理至南涧高速公路(南涧段)征地拆迁补偿安置标准》进行分类登记并签字确认。

对地类现状有异议的,可依照承包合同和征占前三年现状地类确定。

五、补偿资金支付方式(一)土地征收征用、拆迁补偿资金由县人民政府划拨到县专用账户,县高速公路项目建设协调指挥部按《征收土地协议书》、《拆迁安置协议书》拨付至乡镇人民政府专用账户,再由乡镇人民政府确认后及时兑付到村民小组和所有权人。

(二)《征收土地协议书》签订后,土地征收补偿费分配方案由村民小组经村民大会或村民代表大会决定,并报所辖乡镇人民政府备案后按方案及时足额支付。

拆迁建筑物、构筑物和附着物的补偿费由乡镇人民政府直接兑付给所有权人。

(三)被征收征用土地、拆迁范围内有权属纠纷的,按标准核定征拆补偿资金,征拆补偿资金由乡镇人民政府账户暂时保管,权属解决期间不影响土地征收征用工作,先保障项目建设用地,待争议解决后按解决结果兑付补偿资金。

(四)兑现补偿费后,被征拆迁人在规定时限内自行拆除,并将拆除物运离现场;规定期限内未拆除或未将拆除物运离现场的,征迁人有权依法对其进行处理。

六、安置方式土地征收征用、拆迁安置坚持公平、公正、公开的原则统一实行一次性货币补偿安置。

征用土地的补偿费用包括土地补偿费和安置补助费。

七、国有土地使用权以招标、拍卖、挂牌、协议出让给单位、个人使用的国有土地,由有资质的中介机构评估后,按照合同约定的土地使用年限扣除已使用年期的有偿使用费后的剩余价值费用予以补偿。

以行政划拨取得的国有土地,由县人民政府无偿收回划拨土地使用权,对其地上建筑物、其他附着物等根据实际情况给予适当补偿。

其它国有土地,按照项目建设的需求依法收回。

八、临时用地项目建设临时用地本着从严控制面积,尽量不占或少占耕地的原则安排。

施工单位在施工中应避免超占和超压土地,因施工不当造成超占、超压、毁坏土地的,须立即报告辖区乡镇人民政府,共同核实土地权属、面积和地类,并由施工单位赔偿林木、青苗、茶园、果树、药材等损失费,对项目建设生产活动临时占用损毁的土地必须进行复垦,经相关部门验收达标后交还原土地使用者使用。

九、被征地农民基本养老保障被征地农民基本养老保障金按每亩2万元的标准由用地单位交财政专户,符合参保条件并要求参保的被征地人,按相关程序进行参保。

十、奖惩办法(一)县人民政府发布征收决定公告后,在规定期限内签定《拆迁安置协议》,涉及整户房屋搬迁并按时拆迁的被拆迁户,每户一次性按5000元给予搬迁补助费;在规定期限内完成宅基地建筑物、构筑物和其它附着物拆迁的给予奖励,奖励时限从拆迁单位与被拆迁人签订协议之日起,按20天计算,每提前一天,奖励500元,不按时拆除的被拆迁户不享受此项奖励资金。

(二)原宅基地范围内无建筑物、构筑物和附着物或无需拆除的,以及未按期、未按要求拆除的不给予搬迁补助费和奖励。

(三)在征地拆迁过程中作出突出贡献的单位和个人,报请县领导组给予奖励。

在土地征收拆迁过程中,因工作人员玩忽职守、徇私舞弊、滥用职权造成不良影响的,由其所在单位、上级主管部门或监察部门给予行政处分;构成犯罪的,依法追究刑事责任。

十一、其他事项(一)工作经费由县财政按不低于境内征地拆迁总费用2%的比例安排(计入县级出资部分),用于征地拆迁各项工作,确保征地拆迁工作顺利进行。

(二)征地拆迁由县人民政府统一执行,除本方案规定的部门外,任何单位或个人不得与村民小组或农村集体经济组织、个人签订征地拆迁补偿协议。

否则,所签订的协议无效,并按有关规定给予处理。

(三)阻碍工作人员依法执行公务或妨碍用地单位依法用地及建设施工的,由公安机关依法处置;构成犯罪的,依法追究其相关法律责任。

(四)被征拆签约人须具备全权代表被拆迁户所有人的意愿能力,对其已签定的协议上所载明内容的真实性负责,如不能全权代表被拆迁户所有人意愿而签定协议导致纠纷的,由签约人自行解决纠纷并承担由此引起的一切责任。

(五)在《拆迁安置协议》规定期限满后,被拆迁人无正当理由拒不拆迁的,辖区乡镇人民政府可以责令限期拆迁,逾期不拆迁者,由县人民政府依法申请人民法院强制执行。

(六)房屋征拆范围确定公布之日起,在征收范围内实施下列增加补偿费用的行为不予认定。

1.新建、改建、扩建或装修房屋。

2.改变房屋和土地性质用途。

3.房屋析产、典当、抵押、赠予、买卖或租赁。

4.户口迁入或分户。

5.以其他不正当方式增加补偿费用的行为。

(七)拆迁范围内的公民和法人与他人签订的有关合同、协议等,自拆迁公告发布之日15日内,由当事人依法协商解除合同,逾期不解除合同造成的损失,由当事人自行承担。

存在典当、抵押等民事责任或有产权争议的,应于拆迁公告发布之日起办理与房屋或土地相关的确权手续。

(八)项目建设中涉及电力、电信、移动、联通、油气管道和广电网络等线路迁改,由各单位(公司)按成本价核算,在规定的时限内进行迁改移除,并给予恢复补偿。

(九)违法建筑及超过批准期限的临时建筑,无偿自行拆除;逾期不拆除的,由辖区乡镇人民政府依法查处并予以拆除。

未超过批准期限的临时建筑,可按照工程造价给予适当补偿。

(十)被征拆房屋的用地属于宅基地的,面积按持有《土地使用证》或其他有效证件载明的用地面积为准;未持有上述证件的,由所在单位、村组(社区)、乡镇出具相关证明,以征收人确定的有资质机构实际测量面积为准。

被征收房屋的用地面积超过宅基地合法用地面积的部分,由征收部门核定后按同地类土地进行征收,并进行货币补偿。

(十一)被征收房屋的建筑面积与《房屋所有权证》及其他相关有效文件记载的面积不相符的,按测绘面积认定。

十二、附则(一)征拆过程中原始资料的整理归档工作由各乡镇人民政府负责,待工作全面结束后,移交县高速公路项目建设协调指挥部。

(二)县国土、财政、交通运输、审计、监察、住建、林业等部门应当做好征地迁拆工作的监督检查工作,及时受理群众的检举和投诉。

(三)严格资金管理使用,建立专户,实行专账管理,对资金的使用和工作实行双监控管理,接受财政、审计、监察和上级主管部门的监督检查。

征地拆迁费用的决算,以实际征地拆迁量和审计部门审计结果为准。

(四)本方案适用于南涧彝族自治县境内的国有(集体)土地及地上地下建筑物、构筑物及附着物的征拆补偿安置工作。

(五)本实施方案未尽事宜,由征收部门和征收实施部门根据实际情况报县人民政府作出补充规定,补充规定与本方案具有同等效力。

(六)本实施方案自发布之日起执行,由南涧彝族自治县人民政府负责解释。

附件:大理至南涧高速公路(南涧段)征地拆迁补偿安置标准大理至南涧高速公路(南涧段)征地拆迁补偿安置标准一、土地补偿标准(一)水田1.县城规划区内70000元/亩2.县城规划区外一级(高产、稳产田)41100元/亩二级(望天、雷响田)40100元/亩三级(三年内新开垦)39100元/亩四级、水毁的承包田,现状为荒滩12000元/亩(二)旱地1.县城规划区内一级(坡度10度以下的台梯地)45000元/亩二级(坡度10—25度的缓坡耕地)43000元/亩三级(坡度25度以上的耕地)41000元/亩四级、灾毁承包旱地10000元/亩2.县城规划区外一级(坡度10度以下的台梯地)40100元/亩二级(坡度10—25度的缓坡耕地)39100元/亩三级(坡度25度以上的耕地)38100元/亩四级、灾毁承包旱地10000元/亩(三)菜地1.县城规划区内一级(坝区菜地)100000元/亩二级(山区、半山区菜地)80000元/亩2.县城规划区外一级(坝区菜地)36000元/亩二级(山区、半山区菜地)34000元/亩(四)园地1.果园一级32000元/亩二级30000元/亩遮荫面积50%以下按零星树木计算2.茶园一级30000元/亩二级28000元/亩地面覆盖率50%以下按零星茶树计算(五)林地(含林地补偿、林木补偿、林地安置补助费)一级(有林地、经济林地)18000元/亩二级(疏林地)10000元/亩三级(幼龄林地、未成林地、灌木林地)6000元/亩四级(宜林地)4000元/亩苗圃地按原地类标准补偿,苗木搬迁费按3000元/亩核定,不再享受林地安置补助费。

相关文档
最新文档
