供热锅炉及辅助设备安装子分部工程质量验收记录SN3.11锅炉安装分项工程质量验收记录SN3.11.1锅炉安装工程检验批质量验收记录SN3.11.2SN3.11.2提示一、控项目:1、主控项目第一项检验方法:第1项用经纬仪、拉线和尺量;第2项用水准仪、拉线尺量;第3、4、5项用尺量检查;第6项用水平仪(水平尺)和楔形塞尺检查;第7项用经纬仪或吊线和尺量;第8项用水准仪、拉线和尺量;第9项中心位置、深度用尺量、孔壁垂直度用吊线和尺量;第10项中心位置(用拉线和尺量)水平度用水平尺和楔形塞尺检查。
为保证设备基础质量,规定了对锅炉及辅助设备基础进行工序交接验收的验收标准。
强度的检验评定按本书第三章混凝土结构工程中混凝土强度评定的有关要求。
2、主控项目第二项检验方法:对照设计图纸或产品说明书检查。
近几年非承压热水锅炉(包括燃油、燃气的热水锅炉)被广泛采用,各地技术监督部门已经对非承压锅炉的安装和使用进行监管。
非承压锅炉的安装,如果忽视了它的特殊性,不严格按设计或产品说明书的要求进行施工,也会造成不安全运行的隐患。
非承压锅炉最特殊的要求之一就是锅筒顶部必须敝口或装设大气连通管。
3、主控项目第三项检验方法:对照设计图纸检查。
4、主控项目第四项检验方法:观察和手扳检查。
燃油锅炉的用户越来越多,该项规定参考美国《燃油和天然气单燃器锅炉炉膛防爆法规》(NFPA85A-82)的有关条款,为保证安装运行无论设计有无要求,均应按此项要求施工验收。
5、主控项目第五项检验方法:观察检查。
主要是为了保证阀门与管道,管道与管道之间的连接强度和可靠性,避免锅炉运行事故,保证操作人员人身安全。
6、主控项目第六项该项为强制性条文。
检验方法:(1)在试验压力下10min内压力降不超过0.02MPa;然后降至工作压力进行检查,压力不降,不渗、不漏;(2)观察检查,不得有残余变形,受压元件金属壁和焊缝上不得有水珠和水雾。
根据《蒸汽锅炉安全技术监察规程》和《热水锅炉安全技术监察规程》的规定,为保证非承压锅炉的安全运行,对非承压锅炉本体及管道也应进行水压试验,防止渗、漏。
【管理精品】锅炉安装工程检验批质量验收记录

(建设单位项目专业技术负责人)年月日
3
锅炉烘炉和试运行
第13.5.1,13.5.2,15.5.3条
4
排污管和排污阀安装
第13.2.5条
5
锅炉和省煤器的水压试验
第13.2.6条
6
机械炉排冷态试运行
第13.2.7条
7
本体管道焊接
第13.2.8条
一
般
项
目
1
锅炉煮炉
第13.5.4条
2
铸铁省煤肋片破损数
第13.2.12条
3
锅炉本体安装的坡度
第13.2.13条
4
锅炉炉底风室
第13.2.14条
5
省煤器出入口管道与阀门
第13.2.15条
6
电动调节阀安装
第13.2.16条
7
锅炉安装允许偏差
坐标
10mm
标高
±5mm
中心线垂直度
立式锅炉炉体全高
4mm
卧式锅炉炉体全高
3mm
8
链条炉排安装允许偏差
炉排中心位置
2mm
前后中心线的相对标高差
5mm
前轴、后轴的水平度(每m)
1mm
墙壁板间两对角线长度之差
5mm
9
往复炉排安装允许偏差
炉排片间隙
纵向
1mm
两侧
2mm
两侧板对角线长度之差
5mm
10
省煤器支架安装允许偏差
支承架的水平方向位置
3mm
支承架的标高
0,-5mm
支承架纵横水平度(每m)
1mm
施工单位检查评定结果
专业工长(施工员)
施工班组长
3.5.10.1锅炉安装检验批质量验收记录

9
锅炉本体管道及管件焊接质量
焊缝外形尺寸应符合图纸和工艺文件的规定,焊缝高度不得低于母材表面,焊缝与母材应圆滑过渡;焊缝及热影响区表面应无裂纹、未熔合、未焊透、夹渣、孤坑和气孔等缺陷;无损探伤的检测结果应符合锅炉本体设计的相关要求
二类
10
组装链条炉排、往复炉排
应符合附表3.5.10.1(三)的规定
13
锅炉炉底风室及锅炉底座与基础之间
必须封、堵严密
14
省煤器出入口管道及阀门
应按设计或锅炉图纸要求安装
15
电动调节阀门安装
调节机构与电动执行机构的转臂应在同一平面内动作,传动部分应灵活、无空行程及卡阻现象,其行程及伺服时间应满足使用要求
三类
16
轴线位移
≤10
mm
17
标高
±5
mm
18
中心线垂直度
卧式锅炉
5
燃油锅炉安装
两台或两台以上燃油锅炉共用一个烟囱时,每一台锅炉的烟道上均应配备风阀或挡板装置,并应具有操作调节和闭锁功能
6
排污管和排污阀安装
锅炉的锅筒和水冷壁的下集箱及后棚管的后集箱的最低处排污阀及排污管道不得采用螺纹连接
7
水压试验
水压试验的压力应符合附表3.5.10.1(二)的规定
8
机械炉排的冷态运转试验
班组长:专业工长:项目专业质量检查员:年月日
监理(建设)单位验收结论
监理工程师(建设单位项目专业技术负责人):年月日
河南省电力质量监督中心站监制
锅炉安装检验批质量验收记录
工程编号:电土验表:3.5.10.1
续表
类别
序号
检查项目
质量标准

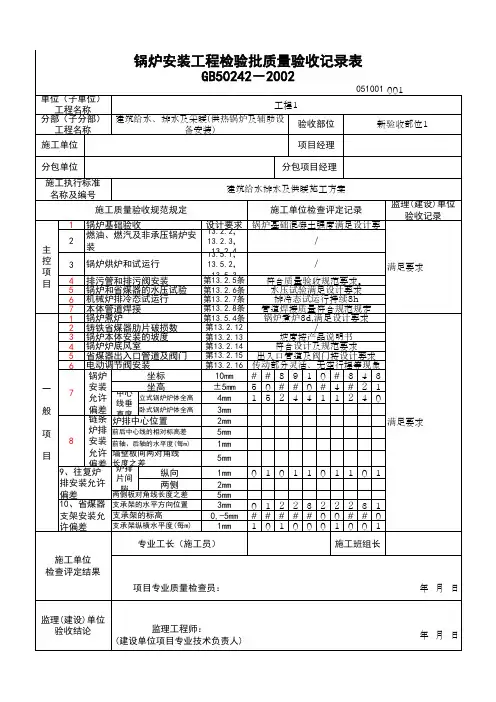

(上海市新版)锅炉安装工程检验批质量验收记录表

项
炉排 前后中心线的相对标高差
8 安装 前轴、后轴的水平度(每m)差 9、往复炉 排安装允许 偏差
长炉度排之差 片间
纵向
隙
两侧
两侧板对角线长度之差
±5mm 4mm 3mm 2mm 5mm 1mm
5mm
1mm 2mm 5mm
50##0#4#21 1524411240
/
符合质量验收规范要求。 水压试验满足设计要求
满足要求
6 机械炉排冷态试运行
第13.2.7条
排冷态试运行持续8h
7 本体管道焊接
第13.2.8条 管道焊接质量符合规范规定
1 锅炉煮炉
第13.5.4条 锅炉煮炉3d,满足设计要求
2 铸铁省煤器肋片破损数
第13.2.12
/
3 锅炉本体安装的坡度
第13.2.13
坡度按产品说明书
4 锅炉炉底风室
第13.2.14
符合设计及规范要求
5 省煤器出入口管道及阀门 第13.2.15 出入口管道及阀门按设计要求
6 电动调节阀安装
第13.2.16 传动部分灵活、无空行程等现象
锅炉
坐标
10mm # # 8 9 1 0 # 3 4 3
一 般
7
安装
坐高
允许 偏差 链条
中心 立式锅炉炉体全高 线垂 直度 卧式锅炉炉体全高
单位(子单位) 工程名称
分部(子分部) 工程名称
施工单位
锅炉安装工程检验批质量验收记录表 GB50242-2002
051001 001
工程1
建筑给水、排水及采暖(供热锅炉及辅助设 备安装)
验收部位
新验收部位1
项目经理
锅炉安装工程检验批质量验收记录表

锅炉安装工程检验批质量验收记录表
单位(子单位)工程名称 分部(子分部)工程名称
施工单位 分包单位 施工执行标准名称及编号
施工质量验收规范规定
1 锅炉基础验收
设计要求
2
主3
控 项
4
目5
6
燃油、燃气及非承压锅炉安装 锅炉烘炉和试运行 排污管和排污阀安装 锅炉和省煤器的水压试验 机械炉排冷态试运行
4 锅炉炉底风室
第 13.2.14 条
5 省煤器出入口管道及阀门 6 电动调节阀安装
第 13.2.15 条 第 13.2.16 条
一 7
锅炉安装 允许偏差
般
中心线 垂直度
坐标 标高 立式锅炉炉体全高 卧式锅炉炉体全高
10mm ±5mm 4mm 3mm
项
炉排中心位置 链条炉排 前后中心线的相对标高差
2mm 5mm
8 目
安装允许 偏差
敷 前设 轴在 、后沟轴槽的内水平度(每 m)
1mm
墙壁板间两对角线长度之
5mm
往复炉排 差炉排片
纵向
1mm9 安装允许 间隙源自两侧2mm偏差
两侧板对角线长度之差
5mm
省煤器支 10 架安装允
许偏差
支承架的水平方向位置 支承架的标高
支承架纵横水平度(每 m)
3mm 0,-5mm
1mm
13.2.2,13.2.3,13.2.4 13.5.1,13.5.2,13.5.3
第 13.2.5 条 第 13.2.6 条 第 13.2.7 条
7 本体管道焊接 1 锅炉煮炉
第 13.2.8 条 第 13.5.4 条
2 铸铁省煤器助片破损数 3 锅炉本体安装的坡度
《锅炉安装工程检验批质量验收记录》填写说明与依据

《锅炉安装工程检验批质量验收记录》填写说明与依据一、总说明(1)适用范围,适用于建筑供热和生活热水供应的额定工作压力不大于125MPa.热水温度不超过130%的整装蒸汽和热水锅妒及辅助设备安装工程的质量检验与验收。
(2)检验批的划分:室外供热管道及配件安装分项工程应按系统、区城、施工段或楼层等划分。
分项工程应划分成若干检验批进行验收。
(3)验收人员:由监理工程师(建设单位项目专业技术负责人)组织施工单位项目经理和有关勘察、设计单位项目负责人等进行验收。
二、表格项目填写说明1.主控项目(1)锅炉基础验收1)规范要求:锅炉设备基础的混凝土强度必须达到设计要求,基础的坐标、标高、几何尺寸和螺栓孔位置应符合下表12-43 的规定。
锅炉及辅助设备基础的允许偏差和检验方法表12-432)检查数量:全数检查。
(2)燃油、燃汽及非承压锅炉安装1)规范要求;非承压锅炉,应严格按设计或产品说明书的要求施工。
锅简顶部必须敞口或装设大气连通管,连通管上不得安装阀门。
检查方法:对照设计图纸或产品说明书检查。
2)规范要求:以天然气为燃料的锅炉的天然气释放管或大气排放管不得直接通向大气,应通向贮存或处理装置。
检查方法:对照设计图纸检查。
3)规范要求:两台或两台以上燃油锅炉共用一个烟肉时,每一台锅炉的烟道上均应配备风阀或挡板装置,并应具有操作调节和闭锁功能。
检查方法:观察和手扳检查。
检查数量:全数检查。
山建市卫建生市公间中的大为工(3)锅炉烘炉和试运行1)规范要求:锅炉火焰烘炉应符合下列规定火焰应在炉膛中央燃烧,不应直接烧烤炉墙及炉拱。
烘炉时间一般不少于4d,升温应缓慢,后期烟温不应高于160C,且持续时间不应少于24h。
链条炉排在烘炉过程中应定期转动。
烘炉的中、后期应根据锅炉水水质情况排污。
检查方法:计时测温、操作观察检查。
2)规范要求:锅炉结束后应符合下列规定:①炉墙经烘烤后没有变形,裂纹及塌落现象。
2炉墙砌筑砂浆含水率达到7%以下。
锅炉安全附件安装工程检验批质量验收记录表.doc

锅炉安全附件安装工程检验批质量验收记录表GB50242-2002美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。
秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。
清风落叶舞秋韵,枝头硕果醉秋容。
秋天是甘美的酒,秋天是壮丽的诗,秋天是动人的歌。
2、人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。
聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生!3、春天来了,我要把心灵放回萦绕柔肠的远方。
让心灵长出北归大雁的翅膀,乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜窗的芬芳,回到久别的家乡。
我翻开解冻的泥土,挖出埋藏在这里的梦,让她沐浴灿烂的阳光,期待她慢慢长出枝蔓,结下向往已久的真爱的果实。
4、好好享受生活吧,每个人都是幸福的。
人生山一程,水一程,轻握一份懂得,将牵挂折叠,将幸福尽收,带着明媚,温暖前行,只要心是温润的,再遥远的路也会走的安然,回眸处,愿阳光时时明媚,愿生活处处晴好。
5、漂然月色,时光随风远逝,悄然又到雨季,花,依旧美;心,依旧静。
月的柔情,夜懂;心的清澈,雨懂;你的深情,我懂。
人生没有绝美,曾经习惯漂浮的你我,曾几何时,向往一种平实的安定,风雨共度,淡然在心,凡尘远路,彼此守护着心的旅程。
沧桑不是自然,而是经历;幸福不是状态,而是感受。
6、疏疏篱落,酒意消,惆怅多。
阑珊灯火,映照旧阁。
红粉朱唇,腔板欲与谁歌?画脸粉色,凝眸着世间因果;未央歌舞,轮回着缘起缘落。
舞袖舒广青衣薄,何似院落寂寞。
风起,谁人轻叩我柴扉小门,执我之手,听我戏说?7、经年,未染流殇漠漠清殇。
流年为祭。
琴瑟曲中倦红妆,霓裳舞中残娇靥。
锅炉安装工程检验批质量验收记录二

监理(建设)单位 验收结论
专业监理工程师(签名): (建设单位项目专业技术负责人签 名):
年月日 年月日
二)
监理(建设) 单位验收记
录
年月日 年月日
墙板柜的纵向位置 ≤5mm
组装链 墙板顶面的纵向水 条炉排 平 安装允 度
≤1/1000 且≤5mm
7 许偏差 墙板间 跨距≤2m +3,0 mm
一
(第13. 2.10
的距离
跨距>2m +5,0 mm
条) 两墙板的顶面在同
பைடு நூலகம்
一
≤5mm
水平面上相对高差
前轴、后轴的水平 度
≤1/1000
般
前轴和后轴的轴心
≤1mm
条) 间隙 炉排两侧
≤2mm
省煤器 支架安
两侧板对角线长度 之差
支承架的位置
≤5mm ≤3mm
装允许 9 偏差 支承架的标高
0,-5mm
(第 13.2. 12条)
支承架的纵、横向 水平度
1mm/m
专业工长(施工员)(签名)
专业承包安装单位 检查评定结果
施工班组长(签名)
专业承包安装单位 检查评定结果
线
≤5mm
各 相轨 对道 标在 高同 差一水平
面
≤5mm
项
上 相的 邻相 两对 轨高 道差 间的距 离
≤±2mm
两侧板的相对标高 ≤3mm
目
往复炉 排安装
两侧板 间距离
跨距≤2m +3,0 mm 跨距>2m +4,0 mm
允许偏
8差
两侧板的垂直度 全高≤3mm
(第13. 2.11 炉排 炉排片的纵向
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
单位(子单位)工程名
称
分部(子分部)工程名
称
验收部位
施工单位项目经理
分包单位分包项目经理施工执行标准名称及编号
施工质量验收规范的规定施工单位检查评定记录监理(建设) 单位验收记录
主控项目1 锅炉基础验收第13.2.1 条
2 燃油、燃汽及非承压锅炉安装第13.2.2,13.2.3,13.2.4条
3 锅炉烘炉和试运行第13.5.1,13.5.2,15.5.3条
4 排污管和排污阀安装第13.2.
5 条
5 锅炉和省煤器的水压试验第13.2.
6 条
6 机械炉排冷态试运行第13.2.
7 条
7 本体管道焊接第13.2.8 条
一般项目1 锅炉煮炉第13.5.4 条
2 铸铁省煤肋片破损数第13.2.12 条
3 锅炉本体安装的坡度第13.2.13 条
4 锅炉炉底风室第13.2.14 条
5 省煤器出入口管道及阀门第13.2.15 条
6 电动调节阀安装第13.2.16 条7
锅炉安装
允许偏差
坐标10mm
标高±5mm
中心线
垂直度
立式锅炉炉体
全高
4mm
卧式锅炉炉体
全高
3mm 8
链条炉排
安装允许
偏差
炉排中心位置2mm
前后中心线的相对标高差5mm
前轴、后轴的水平度(每m ) 1mm
墙壁板间两对角线长度之差5mm 9
往复炉排安
装允许偏差
炉排片
间隙
纵向1mm
两侧2mm
两侧板对角线长度之差5mm 10
省煤器支
架安装允
许偏差
支承架的水平方向位置3mm
支承架的标高0,-5mm
支承架纵横水平度(每m ) 1mm
施工单位检查评定结果
专业工长(施工员) 施工班组长
项目专业质量检查员:年月日
监理(建设)单位验收结论专业监理工程师:
(建设单位项目专业技术负责人) 年月日。
