【免费下载】轻钢龙骨隔墙技术交底
轻钢龙骨隔墙施工技术交底

(3)骨架隔墙中龙骨间距和构造连接方法应符合设计要求。骨架内设备管线的安装、门窗洞口等部位加强龙骨应安装牢固、位置正确,填充材料的设置应符合设计要求。
(4)骨架隔墙的墙面板应安装牢固。无脱层、翘曲、折裂及缺损。
特别注意事项
备 注
XXXXXX项目
交底日期
年 月 日
技术交底项目
轻钢龙骨隔
工程部位
展厅卫生间
交底提要
轻钢龙骨隔墙纸面石膏板施工技术交底
交底对象
及人数
3
内 容:
(5)石膏板宜使用整板;如需对接时,应紧靠,但不得强压就位;隔墙下端的石膏板不应直接与地面接触,应留10~15MM缝隙,并用密封膏嵌严。(6)隔墙端部的石膏板与周围的墙或柱应留有3mm的槽口。施工时,先在槽口处加注嵌缝膏,然后铺板,挤压嵌缝膏使其和邻近表层紧密接触。
(10)湿度较大的房间隔墙应做墙垫并采用防水石膏板,石膏板下端与踢脚间留缝5MM,并用密封膏嵌严。
(11)有防水要求的房间(如厕所、开水间)施工轻钢龙骨前需浇筑同墙厚200mm高C20混凝土止水坎,止水坎上表面应平整,两侧应垂直,在止水坎之上施工天地龙骨及竖向龙骨。
特别注意事项
备 注
施 工 企 业
监理(建设)单位检查结论
(1)轻钢龙骨:本工程隔墙使用的轻钢龙骨主要为通贯系列龙骨。轻钢龙骨主件有75型天地龙骨、38型穿心龙骨、75系列轻钢隔墙竖向龙骨。轻钢龙骨配件有支撑卡、卡托、角托、连接件、固定件、护角条、压缝条等。轻钢龙骨的配置应符合设计要求。龙骨应有产品质量合格证。龙骨外观应表面平整,棱角挺直,过渡角及切边不允许有裂口和毛刺,表面不得有严重的污染、腐蚀和机械损伤。
轻钢龙骨隔墙施工技术交底(图文)

h.同一组交底后新进人员应由施工员将本表内容复述后,新进人员在“接受人”栏内签字并注明日期。
▍工程名称:▍施工班组:▍交底部位:▍交底日期:年月日▍交底内容:轻钢龙骨隔墙工艺标准具体注意事项图解d.同一组交底后新进人员应由施工员将本表内容复述后,新进人员在“接受人”栏内签字并注明日期。
▍工程名称:▍施工班组:▍交底部位:▍交底日期:年月日▍交底内容:轻钢龙骨隔墙工艺标准d.同一组交底后新进人员应由施工员将本表内容复述后,新进人员在“接受人”栏内签字并注明日期。
▍工程名称:▍施工班组:▍交底部位:▍交底日期:年月日▍交底内容:轻钢龙骨隔墙工艺标准d.同一组交底后新进人员应由施工员将本表内容复述后,新进人员在“接受人”栏内签字并注明日期。
▍工程名称:▍施工班组:▍交底部位:▍交底日期:年月日▍交底内容:轻钢龙骨隔墙工艺标准d.同一组交底后新进人员应由施工员将本表内容复述后,新进人员在“接受人”栏内签字并注明日期。
▍工程名称:▍施工班组:▍交底部位:▍交底日期:年月日▍交底内容:轻钢龙骨隔墙工艺标准内部隔音棉应干燥,填充需密实、均匀、无下坠固定天地龙骨需使用膨胀螺栓,严禁使用铁定d.同一组交底后新进人员应由施工员将本表内容复述后,新进人员在“接受人”栏内签字并注明日期。
▍工程名称:▍施工班组:▍交底部位:▍交底日期:年月日▍交底内容:轻钢龙骨隔墙工艺标准隔墙龙骨为保证隔音、防裂缝,封板最好是可采用双面双层9.5厚石膏板,内填充隔音棉。
龙骨两侧的石膏板及龙骨一侧的双层板的接缝应错开,不得在同一根龙骨上接缝。
门洞、窗洞四周的石膏板封板接缝必须在中心线上,以免今后产生裂缝。
d.同一组交底后新进人员应由施工员将本表内容复述后,新进人员在“接受人”栏内签字并注明日期。
▍工程名称:▍施工班组:▍交底部位:▍交底日期:年月日▍交底内容:轻钢龙骨隔墙工艺标准隔墙龙骨下口为石材或木踢脚板,在封板时必须留出此空间。
贴石材的基层钢板网最好是双层。
轻钢龙骨隔断墙技术交底

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
表C2-1编 号 yxyy-技-003 工程名称 武汉亚洲医院项目 交底日期 2017年9月30日施工单位 深圳海外装饰工程有限公司分项工程名称轻质隔墙交底提要轻钢龙骨隔埃特板隔墙安装工程的材料要求、质量标准及施工工艺4)、埃特板应采用自攻螺钉固定。
周边螺钉的间距不应大于200mm ,中间部分螺钉的间距不应大于(4)、骨架隔墙面板安装的允许偏差见下表项次项 目允许偏差(mm)检验方法纸面埃特板埃特板 多层板 硅钙板 人造木板1 立面垂直度 3 323 2 用2m 托线板检查 2 表面平整度 3 3 2 3 2 用2m 靠尺和塞尺检查 3 阴阳角整度 2 2 2 2 2 用直角检测尺、塞尺啊4 接缝直线度 - - - - 2 拉5m 线,不足5m 拉通线用钢直尺检查5 压条直线度 ----2拉5m 线,不足5m 拉通线用钢直尺检查6接缝高低差0.50.50.50.50.5用钢直尺和塞尺检查3、本项目要求(4)、竖向龙骨间距300-400mm ,有特殊要求的(如安装暖气或壁挂电视等位置)应做局部加固处理。
加密竖向龙骨、降低龙骨间距或采用大芯板加固等处理措施。
(5)、门洞口两侧同样需做加固处理,两侧竖向龙骨相向对扣,钢制门防火门需要暗埋40*60mm 方钢2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
轻钢龙骨普通石膏板隔墙施工技术交底

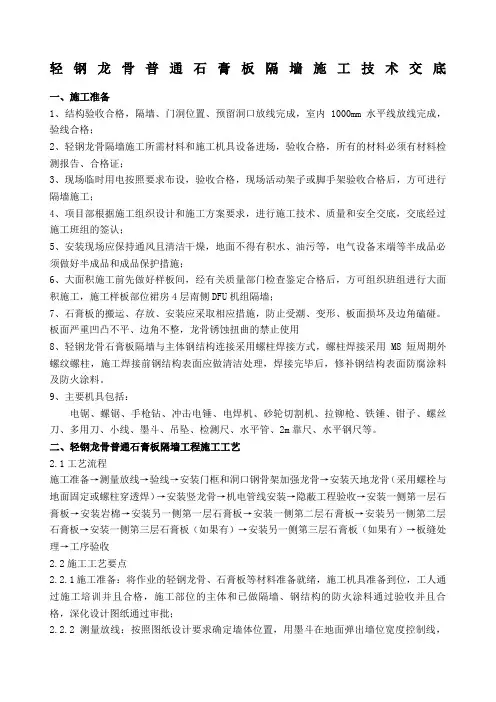

轻钢龙骨普通石膏板隔墙施工技术交底一、施工准备1、结构验收合格,隔墙、门洞位置、预留洞口放线完成,室内1000mm水平线放线完成,验线合格;2、轻钢龙骨隔墙施工所需材料和施工机具设备进场,验收合格,所有的材料必须有材料检测报告、合格证;3、现场临时用电按照要求布设,验收合格,现场活动架子或脚手架验收合格后,方可进行隔墙施工;4、项目部根据施工组织设计和施工方案要求,进行施工技术、质量和安全交底,交底经过施工班组的签认;5、安装现场应保持通风且清洁干燥,地面不得有积水、油污等,电气设备末端等半成品必须做好半成品和成品保护措施;6、大面积施工前先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工,施工样板部位裙房4层南侧DFU机组隔墙;7、石膏板的搬运、存放、安装应采取相应措施,防止受潮、变形、板面损坏及边角磕碰。
板面严重凹凸不平、边角不整,龙骨锈蚀扭曲的禁止使用8、轻钢龙骨石膏板隔墙与主体钢结构连接采用螺柱焊接方式,螺柱焊接采用M8短周期外螺纹螺柱,施工焊接前钢结构表面应做清洁处理,焊接完毕后,修补钢结构表面防腐涂料及防火涂料。
9、主要机具包括:电锯、螺锯、手枪钻、冲击电锤、电焊机、砂轮切割机、拉铆枪、铁锤、钳子、螺丝刀、多用刀、小线、墨斗、吊坠、检测尺、水平管、2m靠尺、水平钢尺等。
二、轻钢龙骨普通石膏板隔墙工程施工工艺2.1工艺流程施工准备→测量放线→验线→安装门框和洞口钢骨架加强龙骨→安装天地龙骨(采用螺栓与地面固定或螺柱穿透焊)→安装竖龙骨→机电管线安装→隐蔽工程验收→安装一侧第一层石膏板→安装岩棉→安装另一侧第一层石膏板→安装一侧第二层石膏板→安装另一侧第二层石膏板→安装一侧第三层石膏板(如果有)→安装另一侧第三层石膏板(如果有)→板缝处理→工序验收2.2施工工艺要点2.2.1施工准备:将作业的轻钢龙骨、石膏板等材料准备就绪,施工机具准备到位,工人通过施工培训并且合格,施工部位的主体和已做隔墙、钢结构的防火涂料通过验收并且合格,深化设计图纸通过审批;2.2.2 测量放线:按照图纸设计要求确定墙体位置,用墨斗在地面弹出墙位宽度控制线,并将线引至侧墙及顶棚,同时标出门洞口位置;在隔墙与上、下及两边基体的相接处,应按龙骨的宽度弹线。
002 轻钢龙骨隔墙技术交底

投线仪放线
,天地龙骨对接保持平直. 龙骨端部必须固定牢固,地龙骨安
.
400mm布置,将竖向龙骨放置在安装好的
接受交底人
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
型天地龙骨槽内并调整间距和垂直度,调整后使用龙骨钳将竖向龙骨与天地龙骨连接处进行加固.因轻钢龙骨为双排龙骨在两排龙骨之间使用100天地龙骨进行连接,连接方式将切割好的天地龙骨托靠在两排竖向龙骨背面使用拉铆钉进行加固,将两排隔墙竖向龙骨连接(切忌不要将横撑龙骨的两端端头超出竖向龙骨表面,以免影响表面平整度),拉铆点不少于4个 .加强横撑龙骨横向间距不大于1000mm,竖向为沿地沿顶及中间各设置一个横撑龙骨。
支模浇筑混凝土
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
天龙骨射钉或膨胀螺栓固定
地龙骨射钉或膨胀螺栓固定38穿心龙骨搭接或拉铆加固
100系列竖(主)龙骨
电气线盒加固处理
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
填充岩棉安装双面石膏板
安装单面石膏板
8、石膏板、多层板应按实际尺寸裁割准确;就位时与隔墙龙骨靠紧,阻不得强压。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
顶内隔墙封石膏板
吊顶边龙骨
墙顶面做轻钢龙骨12厘多层板基层刷防火涂料
100mm高地垄墙
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
轻钢龙骨防火隔墙安全技术交底

日期:年月日
复合板安装前需对己安装完的龙骨和复合板进行检查,龙骨要平整,钢柱与龙骨处要作加固处理,一切符合要求后方可进行面板安装,安装复合板时应注意排版,保证施工质量、美观及节约用材,安装完成后应对施工缝处进行抹灰处理,不同材质间的缝隙应挂网后进行抹灰。
5 质量标准
(1)材质合格证明文件应符合国家标准及设计要求。
按照已经确定的点位,结合图纸定位进行打孔,采用膨胀螺栓配镀锌板进行固定。
(3)镀锌方管框架安装
立柱与横梁采用100*200*3mm镀锌方管,预埋件与立柱满焊接连接,焊缝高度 6mm,及时清理焊渣并刷2 遍银粉防锈漆,横梁与立柱满焊接连接焊缝高度 6mm,及时清理焊渣并刷2 遍银粉防锈漆。
(4)安装防火复合板
(2)龙骨焊接完成后应通知甲方进行焊接隐蔽验收,验收完成后方可进行下步工序。
(3)平整度要求:
项 目
允许偏差
检验方法
表面平整度
3mm
用 2m 靠尺和塞尺检查
6 文明施工及安全施工
(1)进入施工现场应佩戴安全帽,各种机具应设专人操作。
(2) 高空作业:施工作业前应系好安全带,安全带高挂低用固定牢靠;高空作业人员所携带的各种工具放在专用的工具袋中,不得随便抛掷,以防伤人。
《建筑用轻钢龙骨》GB/T11981—2008
3 施工准备
3.1材料准备:
防火复合板(规格:610*2440*200mm)、镀锌方管(规格:100*200*3mm)、抗裂砂浆等
3.2机械设备准备:
电焊机、切割机、高空作业车、吊车、叉车等
3.3人员准备:
焊工、பைடு நூலகம்工、安装工、抹灰工等。
4 施工工艺
4.1 施工工序:
轻钢龙骨隔墙施工技术交底
施工单位 审核人分包单位 □施工组织设计交底 □单位工程施组交底 □施工方案交底 □专项施工方案交底 施工作业交底交底部位 接受交底范围交底摘要:地上轻质隔墙材料做法、施工准备、施工工艺及质量标准等。
交底内容:交底人 接受交底人数 交底时间 2017.11.2接受交底人员本工程地上户内厨卫间及卧室内隔墙为轻钢龙骨内隔墙,做法如下。
75系列轻钢龙骨,厨房及卫生间内侧附10厚水泥压力板+12厚涂装板,其他部位为只做面层12厚涂装板(是否做水泥压力板待设计确定),隔墙内填A 级防火岩棉。
一、材料要求1、轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横撑龙骨,要求龙骨厚度0.7mm ,龙骨的规格尺寸及质量满足设计要求及相关标准规定。
2、轻钢龙骨配件:支撑卡、卡托、交托、连接件、固定件、护墙龙骨和压条等附件应符合设计要求及质量满足设计要求及相关标准规定。
3、紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝和粘贴嵌缝料。
4、填充歌声材料:岩棉板。
5、罩面板材:水泥压力板(1220*2440),材质、规格、性能、颜色应符合设计要求及国家有关产品的规定。
二、施工机具电焊机、电动无齿锯、手电钻、螺丝刀、射钉枪、线坠、靠尺等 三、作业条件1、轻钢龙骨罩面板安装应待屋面、墙面抹灰完成后进行。
2、根据设计图纸的隔墙位置测量放线并经过质检部门验收准确无误,按图纸设计要求反台施工完成混凝土强度达到设计要求厚方可进行轻钢龙骨骨架施工。
3、根据设计施工图和备料计划配齐全部隔墙材料。
四、施工工艺 1、工艺流程隔墙放线→反台施工→安装沿顶龙骨和沿地龙骨→安装门窗洞口框的龙骨→竖向龙骨分档→安装竖龙骨→安装横向贯通龙骨、横撑及卡档龙骨→安装一侧水泥压力板→安装墙体内电管、电盒和电箱等→安装墙体填充材料→安装另一侧水泥压力板→接缝处理→安装面层涂装板2、操作工艺1)隔墙放线:根据设计图纸,在地面上放出隔墙位置线、门窗洞口线。
施工混凝土反台,反台高度根据施工部位,厨房卫生间为290mm,厚度为100mm 。
轻钢龙骨隔墙安装技术交底
7.安装横向卡挡龙骨:根据设计规定,隔墙高度不小于3m时应加横向卡档龙骨,采向抽心铆钉或螺栓固定。
8.安装石膏罩面板
1)检查龙骨安装质量、门洞口框与否符合设计及构造规定,龙骨间距与否符合石膏板宽度旳模数。
1.工艺流程
墙位放线→墙基施工→安装沿地、沿顶龙骨→安装竖向龙骨→固定多种洞口及门→安装一侧石膏板→暖卫水电等钻孔下管、穿线→安装隔音棉→安装另一侧石膏板→接缝处理→连接固定设备、电气→墙面装饰→踢脚线施工。
五、
2.放线:根据设计施工图,在已做好旳地面上,放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。
3.安装门洞口框:放线后按设计,先将隔墙旳门洞口框安装完毕。
4.安装沿顶龙骨和沿地龙骨:按已放好旳隔墙位置线,按线安装顶龙骨和地龙骨,用射钉固定于主体上,其射钉钉距为600mm。
5.竖龙骨分档:根据隔墙放线门洞口位置,在安装顶地龙骨后,按罩面板旳规格900mm或1200mm板宽,分档规格尺寸为450mm,局限性模数旳分档应避开门洞框边第一块罩面板位置,使破边石膏罩面板不在靠洞框处。
4)找平腻子:用大刮刀将腻子填满楔形槽与板抹平。
10.墙面装饰、纸面石膏板墙面,根据设计规定,可做多种饰面。
六、质量规定
墙体安装前,应检查龙骨和板材旳质量,凡翘曲变形、缺棱掉角、受潮发霉或规格不符合规定者,未经采用措施,均不得使用。使用旳胶粘剂、腻子和接缝带,应有产品制造日期,使用阐明和材质合格证明。
技
工程名称
临夏州运用水泥窑协同处理都市生活垃圾工程项目
轻钢龙骨隔墙技术经验交底
表C2-1
资料编号
01-C2-001
工程名称
北京同仁堂股份有限公司大兴生产基地建设项目—研发楼5层、口服液1-3层及立体库办公区装修改造工程
交底日期
2018年3月10日
施工单位
山东宇兴建设有限公司
分项工程名称
研发楼五层、口服液三层、立体库2~3层轻钢龙骨石膏板隔墙工程
交底提要
施工准备、施工工艺三、质量标准、施工试验计划、安全生产、现场文明施工要求、成品保护、工程质量验收
1.各分项工程的检验批应按下列规定划分:
同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30m2为一间)应划分为一个检验批,不足50间也间划分为一个检验批。
2.轻质隔墙工程的隔声性能应符合现行国家标准《民用建筑隔声设计规范》GBJ118的规定。
3.轻钢龙骨石膏板罩面隔墙工程的检查数量应符合下列规定:每个检验批应至少抽查10%并不得少于3间;不足3间时应全数检查。
(2)紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝(两层12mm厚石膏板用35mm长螺丝)、木螺丝等,应符合设计要求。
(3)填充材料:75mm厚防火岩棉板。
(4)纸面石膏板:纸面石膏板应有产品合格证,耐火极限1小时。规格:3000mm×1200mm×12mm。(5)接缝材料:接缝腻子、玻纤带(布)、108胶。
c.在接缝坡口处刮约lmm厚的腻子,然后粘贴玻纤带,压实刮平。
d.当腻子开始凝固又尚处于潮湿状态时,再刮一道腻子,将玻纤带埋入腻子中,并将板缝填满刮平e.阴角的接缝处理方法同平缝。(2)阳角可按以下方法处理:
a.阳角粘贴两层玻纤布条,角两边均拐过100mm,粘贴方法同平缝处理,表面亦用腻子刮平。
b.当设计要求作金属护角条时,按设计要求的部位、高度,先刮一层腻子,随即用镀锌钉固定金属护角条,并用腻子刮平。
003 技术交底记录 - 轻钢龙骨隔墙
1、轻钢龙骨隔断工程施工前,应先安排外装,安装罩面板应待屋面、顶棚和墙体抹灰完成后进行。基底含水率已达到装饰要求,一般应小于8%-12%以下。并经有关单位、部门验收合格。办理完工种交接手续。如设计有地枕时,地枕应达到设计强度后方可在上面进行隔墙龙骨安装。
2、安装各种系统的管、线盒弹线及其他准备工作已到位。
接受交底人签名:
交底记录 共 条;计 2 页
交底人(签名)
年 月 日
(1)、轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横撑龙骨应符合设计要求和有关规定的标准。
(2)、轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、护墙龙骨和压条等附件应符合设计要求。
(3)、紧固材料:拉锚钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘贴嵌缝材,应符合设计要求。
(4)、罩面板应表面平整、边缘整齐、不应有污垢、裂纹、缺角、翘曲、起皮、色差、图案不完全的缺陷。胶合板、木质纤维板不应脱胶、变色和腐朽。
四、质量关键要求
(1)、水平龙骨与主体结构连接牢固,灯盒与水平龙骨同时施工,保证隔断的整体性。严禁隔断墙上连接件采用射钉固定在砖墙上。应采用预埋件或膨胀螺栓进行连接。门洞口应用75沿地龙骨做加强处理。上下槛必须与主体结构连接牢固。
(2)墙面应用隔音棉填充密实,门洞口是薄弱环节应重点填充。
(3)、珍珠岩吸音板应经严格选材,同一色号,同一批次的安装在一道墙面。表面应平整光洁。安装罩面板前应严格检查搁栅的垂直度和平整度。
装饰B-10
技术质量交底记录
施工单位
工程名称
交底日期
交ቤተ መጻሕፍቲ ባይዱ地点
交底部位
轻钢龙骨隔墙施工
引用规范规程
《住宅装饰装修工程施工规范》(GB50327-2015)
