呼和浩特东达城市广场室外景观绿化及排水工程施工组织设计
景观绿化工程施工组织设计(3篇)

第1篇一、编制说明及工程概况1. 编制说明本施工组织设计旨在为景观绿化工程施工提供全面、科学的组织管理方案,确保工程顺利进行,达到预期目标。
2. 编制依据(1)国家相关法律法规及政策;(2)行业规范及标准;(3)项目设计文件;(4)施工现场实际情况。
3. 编制原则(1)安全第一、预防为主;(2)科学合理、高效有序;(3)节约资源、保护环境;(4)以人为本、关注细节。
4. 工程概况本工程位于某城市中心区域,占地面积约为XX平方米。
工程主要内容包括:绿化种植、景观设施建设、道路铺装、给排水工程等。
二、施工组织机构1. 施工组织机构图(此处插入施工组织机构图)2. 施工组织机构部门职能(1)项目经理部:负责工程的整体规划、组织协调、资源调配、进度控制、质量保证、安全管理等;(2)工程技术部:负责工程的技术管理、施工方案编制、施工图纸会审、技术交底等;(3)施工管理部:负责现场施工组织、施工进度控制、施工质量保证、安全生产管理、文明施工管理等;(4)物资供应部:负责工程材料的采购、供应、验收、保管等工作;(5)财务部:负责工程项目的资金管理、成本控制、结算等工作。
三、施工进度计划1. 施工进度计划(此处插入施工进度计划表)2. 劳动力动态和部署(1)根据工程进度计划,合理安排施工人员,确保施工人员充足;(2)加强施工人员培训,提高施工技能;(3)加强现场管理,确保施工人员安全。
3. 资金、材料计划(1)根据工程进度计划,合理编制资金、材料计划;(2)加强资金、材料管理,确保工程顺利进行。
四、施工技术措施1. 测量控制方法(1)采用高精度全站仪进行施工放样;(2)严格控制测量误差,确保施工精度。
2. 沥青砼道路工程施工(1)严格按照设计要求进行道路基础处理;(2)采用沥青砼拌合楼进行沥青砼拌合,确保质量;(3)严格控制沥青砼摊铺、碾压工艺。
3. 园路铺装及路缘石工程(1)根据设计要求进行园路铺装;(2)严格控制路缘石安装质量。
广场工程施工组织设计(3篇)

第1篇广场工程施工组织设计是指导广场工程顺利实施的重要文件,它对工程的施工进度、质量、安全、成本等方面进行详细规划,确保工程按期、优质、安全、文明施工。
本设计针对广场工程的特点,从施工准备、施工部署、施工工艺、质量保证、安全管理等方面进行详细阐述。
二、工程概况1. 工程名称:某城市广场工程2. 工程地点:某城市中心区域3. 工程规模:占地面积10万平方米,建筑面积2万平方米4. 工程内容:广场铺装、绿化、照明、排水、交通、休闲设施等5. 工程工期:12个月三、施工准备1. 施工组织机构:成立广场工程项目部,下设施工、技术、质量、安全、材料、财务等管理部门。
2. 施工人员:组织专业施工队伍,进行人员培训,提高施工人员素质。
3. 施工材料:根据施工图纸及规范要求,提前采购各类材料,确保材料质量。
4. 施工机械:配置各类施工机械,确保施工进度和质量。
四、施工部署1. 施工顺序:先进行地下管线施工,然后进行广场铺装、绿化、照明、排水等施工。
2. 施工阶段划分:分为前期准备、主体施工、后期收尾三个阶段。
3. 施工进度安排:根据工程特点及施工条件,制定合理的施工进度计划。
五、施工工艺1. 广场铺装:采用混凝土预制板铺装,施工前进行基础处理,确保平整度。
2. 绿化:根据设计要求,选用适宜的植物种类,进行合理布局。
3. 照明:采用节能环保的LED灯具,确保广场照明效果。
4. 排水:设置雨水收集系统,实现雨水资源化利用。
5. 交通:合理规划广场交通路线,确保交通流畅。
六、质量保证1. 严格执行国家及行业标准,确保工程质量。
2. 加强施工过程控制,做好质量检验工作。
3. 建立质量管理体系,定期进行质量审核。
七、安全管理1. 严格执行国家及行业标准,确保施工安全。
2. 加强施工现场安全管理,定期进行安全检查。
3. 做好施工人员的安全教育培训,提高安全意识。
八、文明施工1. 严格执行文明施工规定,保持施工现场整洁。
2. 做好施工现场的环保工作,减少对周边环境的影响。
呼和浩特城市广场工程室外工程施工组织设计方案

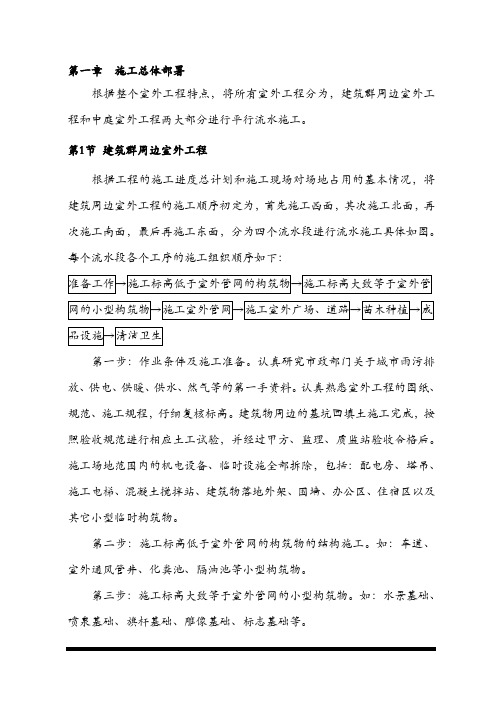

第一章施工总体部署根据整个室外工程特点,将所有室外工程分为,建筑群周边室外工程和中庭室外工程两大部分进行平行流水施工。
第1节建筑群周边室外工程根据工程的施工进度总计划和施工现场对场地占用的基本情况,将建筑周边室外工程的施工顺序初定为,首先施工西面,其次施工北面,再次施工南面,最后再施工东面,分为四个流水段进行流水施工具体如图。
每个流水段各个工序的施工组织顺序如下:第一步:作业条件及施工准备。
认真研究市政部门关于城市雨污排放、供电、供暖、供水、然气等的第一手资料。
认真熟悉室外工程的图纸、规范、施工规程,仔细复核标高。
建筑物周边的基坑回填土施工完成,按照验收规范进行相应土工试验,并经过甲方、监理、质监站验收合格后。
施工场地范围内的机电设备、临时设施全部拆除,包括:配电房、塔吊、施工电梯、混凝土搅拌站、建筑物落地外架、围墙、办公区、住宿区以及其它小型临时构筑物。
第二步:施工标高低于室外管网的构筑物的结构施工。
如:车道、室外通风管井、化粪池、隔油池等小型构筑物。
第三步:施工标高大致等于室外管网的小型构筑物。
如:水景基础、喷泉基础、旗杆基础、雕像基础、标志基础等。
第四步:施工室外管网工程。
如:室外给水系统、室外消防系统、室外排污系统、室外雨水排放系统以及室外供暖、供电、供气系统。
第五步:施工室外广场、道路及园林设计。
如:路面浇筑、广场砖铺贴、花池饰面、水景施工、喷泉施工、旗杆基础饰面、雕像基础饰面、标志基础饰面、健身设备基础等。
第六步:施工室外绿化、景观设计。
如:花草树木的种植,旗杆、雕像、标志的安装,健身设备安装、路灯安装、座椅安装等。
第七步:清洁卫生。
段考虑到室外工程覆盖面广,主要划分了西区、北区、南区、东区四个流水,将每个流水段再进行细部划分,具体流水段划分见下图:第2节 中庭室外工程中庭室外工程施工前,认真熟悉室外工程的图纸、规范、施工规程,仔细复核标高。
车库结构已经验收合格。
施工场地范围内的机电设备全部拆除、临时设施及临时小型构筑物全部拆除、各种周转材料全部清退出场。
城市广场景观工程施工组织设计

城市广场景观工程施工组织设计项目概述本文档旨在提供城市广场景观工程施工组织设计的相关内容。
此工程的目标是在城市广场中创建美观、实用和安全的景观环境。
本文档将重点介绍施工组织的设计方案。
施工组织设计方案1. 工程人员组织:- 工程项目经理:负责整体工程管理和协调工作。
- 工地监理人员:监督工作进展、质量和安全。
- 施工队:由合格的建筑师、工程师和劳动力组成,负责具体施工任务。
2. 施工进度安排:- 制定详细的施工计划,包括起止日期和关键节点。
- 确定施工工期和工作量,充分利用资源,保证按时完成工程。
3. 物资和设备采购:- 确定所需物资和设备清单。
- 与供应商协商采购合同,保证物资和设备按时供应。
4. 施工质量保证:- 制定施工质量控制计划,并建立相应的监测和检查机制。
- 合理安排质量检测人员,及时发现和解决质量问题。
5. 安全管理措施:- 制定安全管理计划,确保工地安全。
- 进行安全培训,确保工作人员了解安全规范和操作程序。
6. 施工现场管理:- 建立现场施工指挥部,负责协调施工活动。
- 制定现场秩序和安全规则,维护工地秩序。
7. 环境保护措施:- 制定环境保护计划,确保施工过程不对周围环境造成污染。
- 做好噪声、粉尘和废弃物处理的控制和管理。
结论本文档提供了城市广场景观工程施工组织设计的重要内容,包括工程人员组织、施工进度安排、物资和设备采购、施工质量保证、安全管理措施、施工现场管理和环境保护措施。
这些方案将有助于确保工程按计划、高质量和安全地完成。
2024年整理城市广场景观施工方案(雕塑与绿化配置)

《城市广场景观施工方案(雕塑与绿化配置)》一、项目背景随着城市的不断发展和人们生活水平的提高,城市广场作为市民休闲、娱乐、集会的重要场所,其景观质量的提升越来越受到关注。
本次城市广场景观施工项目旨在通过雕塑与绿化配置的有机结合,打造一个具有艺术氛围、生态环保、功能完善的城市公共空间。
该城市广场位于市中心繁华地段,周边交通便利,人流量大。
广场占地面积约[X]平方米,设计以现代风格为主,融合了艺术雕塑和丰富的绿化景观,力求为市民提供一个舒适、美观的休闲环境。
二、施工步骤1. 场地清理与平整(1)对施工场地进行全面清理,清除垃圾、杂物、杂草等。
(2)使用推土机、平地机等机械设备对场地进行平整,确保场地平整度符合设计要求。
(3)根据设计标高,进行土方回填或挖方,保证场地地形的合理性。
2. 基础工程施工(1)雕塑基础施工- 根据雕塑的设计要求和重量,进行基础设计和施工。
一般采用钢筋混凝土基础,确保基础的稳定性和承载能力。
- 按照设计图纸进行基础放线,开挖基础坑,铺设钢筋,浇筑混凝土。
在浇筑过程中,要注意振捣密实,确保混凝土质量。
- 基础混凝土养护达到设计强度后,进行雕塑的安装。
(2)绿化种植基础施工- 对绿化种植区域进行土壤改良,添加有机肥、腐殖土等,改善土壤肥力和透气性。
- 根据绿化设计要求,进行地形塑造,营造出高低起伏的地形效果。
3. 雕塑安装(1)雕塑制作完成后,采用吊车等机械设备将雕塑运至施工现场。
(2)根据设计要求,进行雕塑的定位和安装。
在安装过程中,要注意调整雕塑的角度和高度,确保雕塑的艺术效果。
(3)对雕塑进行固定,采用焊接、螺栓连接等方式,确保雕塑的稳定性。
4. 绿化种植(1)根据绿化设计方案,选择合适的苗木品种和规格。
苗木应选择生长健壮、无病虫害、树形美观的优质苗木。
(2)进行苗木的种植,按照设计要求进行定点放线,开挖种植坑,放入苗木,扶正填土,分层压实。
种植过程中要注意保护苗木根系,避免损伤。
室外工程项目施工组织设计概况

目录附件:室外工程总进度打算室外工程施工组织设计第一章工程概况及施工预备呼和浩特东达都市广场工程是集酒店、商务写字、办公楼、住宅、公寓为一体的综合性公共建筑群。
东达都市广场的室外工程,按照工程类不要紧由室外综合管网设计和景观环境设计两大部分组成。
第1节室外车道及通风井室外车道的要紧分布。
3#车道分布于酒店西面,4#车道分布公寓B南面,5#车道分布于水利厅南面,6#车道分布于公寓A东面。
室外车道除5#车道为地下一层到地下二层外均为室外到地下一层,结构均为钢筋混凝土结构。
室外通风井要紧分布:公寓B北面一座、公寓A的北面两座、五星级酒店东面一座和南面三座。
所有通风井均由室外引入地下一层室内通风井,通风井结构均为钢筋混凝土结构。
第2节室外综合管网设计室外综合管网要紧由室外给水系统、室外消防系统、绿化喷灌系统、室外排污系统、室外雨水排放系统以及室外供暖、供电、燃气系统。
1、室外给水系统:建筑群东面自呼伦贝尔南路上都市给水管引入四根进水管。
其中接至五星级酒店的进水管两根,接至公寓 A 的进水管两根。
水利厅办公楼保留原有自北面健康街上都市给水管引入的进水管。
为着建筑群及五星级酒店的供水安全,打算从建筑群南边地质局北巷都市给水管引入一根进水管。
2、室外消防系统:室外消防直接采纳都市给水管网供水。
公寓A 东边靠北侧接往水利厅办公楼的进户管,在公寓 A 西侧往南引一根给水管至建筑群内,与南边建筑群的引入管构成环状管网。
建筑群内设置 13 个室外地下式消火栓。
且小区在周围邻近 6 个都市消火栓的爱护半径之内,即可兼供建筑群消防。
各单体建筑物均设有消防水泵接合器。
3、绿化喷灌系统:绿化喷灌系统接自室外生活消防给水管上。
具体情况详见施工图纸。
4、室外排污系统:依照建筑群内建筑物污水排出管管道走向,差不多上按各单体建筑物分设化粪池,建筑群南、北面分不设置两个和三个化粪池,共设五个化粪池。
五个化粪池均采纳13号钢筋混凝土化粪池,外形尺寸为13.20×3.50×2.80m(水深)。
广场园林景观工程施工组织设计
广场园林景观工程施工组织设计
一、工程概况
本工程是一项广场园林景观工程施工项目,项目总面积约为4000平方米,包括道路绿化、草坪铺设、花坛建设、照明工程等。
工期为90天,预算为200万元。
二、施工组织设计
1、施工方案
(1)清理现场
施工前,需要清理现场,包括铲除草坪、清除垃圾和残材等。
(2)预留出入口
由于施工区域面积较大,需要预留出入口,方便人员和物资进出。
大型机械设备需要先运输到现场,然后再由吊车装卸进施工区域。
(3)施工区域划分
工期长且施工区域较大,为方便施工管理,需要将施工区域划分成若干小区域,每个小区域由专人负责管理,避免工程进度受到过多的干扰。
(4)施工流程分配
1。
室外工程总进度计划
第一章工程概况及施工准备 (3)第1节室外车道及通风井 (3)第2节室外综合管网设计 (3)第3节室外景观环境设计 (5)第4节施工准备 (5)第二章室外工程工期安排 (7)第三章施工总体部署 (8)第1节建筑群周边室外工程 (8)第2节中庭室外工程 (10)第四章各分项工程施工工艺 (12)第1节室外雨污排放系统施工 (12)第2节室外给水、消防、绿化喷灌系统施工 (16)第3节室外供电、供暖、供气系统施工 (18)第4节广场和园路铺装工程 (19)第5节小型构筑物干挂石材饰面施工 (25)第6节室外喷泉水景施工 (27)第7节苗木种植 (27)第8节成品设施安装 (32)第五章地下车库屋面处理 (33)第1节渗排龙安装 (33)第2节排水卵石层施工 (34)第3节聚脂无纺布滤水层施工 (35)第六章成品保护措施 (36)第七章安全文明施工及环境保护措施 (37)第八章冬雨季节施工 (40)附件:室外工程总进度计划室外工程施工组织设计第一章工程概况及施工准备呼和浩特东达城市广场工程是集酒店、商务写字、办公楼、住宅、公寓为一体的综合性公共建筑群。
东达城市广场的室外工程,按照工程类别主要由室外综合管网设计和景观环境设计两大部分组成。
第1节室外车道及通风井室外车道的主要分布。
3#车道分布于酒店西面,4#车道分布公寓B 南面,5#车道分布于水利厅南面,6#车道分布于公寓A东面。
室外车道除5#车道为地下一层到地下二层外均为室外到地下一层,结构均为钢筋混凝土结构。
室外通风井主要分布:公寓B北面一座、公寓A的北面两座、五星级酒店东面一座和南面三座。
所有通风井均由室外引入地下一层室内通风井,通风井结构均为钢筋混凝土结构。
第2节室外综合管网设计室外综合管网主要由室外给水系统、室外消防系统、绿化喷灌系统、室外排污系统、室外雨水排放系统以及室外供暖、供电、燃气系统。
1、室外给水系统:建筑群东面自呼伦贝尔南路上城市给水管引入四根进水管。
室外排水工程施工组织设计方案
目录第一章编制说明1.1 编制原则1.2 编制依据1.3 编制范围第二章工程概况2.1 主要工程内容2.2 工程设计要点第三章施工总体目标3.1 工程质量目标和承诺3.2 工期进度目标和承诺3.3 职业健康安全目标3.4 安全、文明施工目标和承诺3.5 环境保护目标第四章工程质量控制措施4.1 质量管理体系4.2 质量管理制度措施4.3 质量保证技术措施4.4 创优控制措施4.5 质量通病防治措施第五章工期进度目标控制措施5.1 资金、材料对工期的保证5.2 劳动力与施工机械化对工期的保证5.3 季节性施工措施对工期的保证5.4 良好的外围环境对工期的保证5.5 完善的技术管理措施5.6 施工过程中的不确定因素对工期的影响5.7 合同控制措施5.8 经济控制措施5.9 其他控制措施第六章职业健康安全生产控制措施6.1 安全生产管理目标6.2 安全保证体系6.3 安全生产管理体系6.4 安全生产控制措施6.4 消防管理措施6.5 安全交底制度第七章环境与文明施工控制措施7.1 文明施工管理目标7.2 文明施工管理体系7.3 建筑物、地下管线保护措施第八章施工准备8.1 现场准备8.2 技术准备8.3 材料准备8.4 机械准备8.5 劳动力准备第九章施工总体部署9.1 作业区段的划分9.2 总体施工程序9.3 具体施工流程第十章关键施工技术、工艺、重点、难点分析和解决方案 10.1 施工测量10.2 雨污水管道工程施工10.3 砖砌检查井施工第十一章施工现场平面布置11.1 现场布置原则和标准化要求11.2 材料加工及堆场布置11.3 临时用水、用电设计11.4 临时设施用地计划第十二章施工进度计划12.1 施工段落划分12.2 施工总进度计划第十三章季节性、夜间措施13.1 雨季施工措施13.2 夜间施工措施第一章编制说明1.1 编制原则1.严格执行施工过程中涉及的相关规范、规程和技术标准。
坚持实事求是, 结合我公司的施工能力, 坚持科学组织、合理安排、均衡生产, 确保高速、高效完成工程施工。
某广场室外景观工程施工组织设计
某广场室外景观工程施工组织设计一、工程概况工程名称:某广场室外景观工程建设单位:某国际置业有限公司建设地点:某经济技术开发区某大道与某路十字东北角质量要求:达到国家验收规范标准,经质量监督部门评定达到合格第一节、景观设计小区中建筑与景观布置合理,自然协调。
建筑小品趣味时尚,增强了人与环境的沟通,增加了人与自然的亲和力。
使工作一天的紧张情绪,在小区的自然得到缓解。
第二节、道路工程园区内的道路系统以“实用”、“简约”的原则出发,充分发挥了整体优势,使人和自然达到有机的结合,充分运用了色彩美,色彩各异的铺装形式对运动和简约给予了完美的诠释.第三节、绿化设计以“浪漫”、“简约”为基本出发点,充分发挥各种植物的生态和景观优势,使植物在整体景观效果中的优势发挥到极致。
第四节、景观照明工程本工程景观照明系统充分体现了景观为人服务的理念,各种光源合理搭配构成了整个景观照明系统。
第五节、给水及浇(喷)灌工程考虑到节约和现实情况的需求,本工程设计为浇灌系统或者喷灌系统。
第六节、本工程特点及施工难点本工程硬质铺装面积大,施工工艺高,工期短。
因此高素质的施工队伍将是满足工艺施工的关键。
根据工期要求,本工程的绿化施工大多数为反季节栽植,因此,苗木的越冻成为苗木成活率得以保证的关键。
二、项目经理部的组成第一节项目部经理部组织机构1、组织机构:根据本工程具体情况,我公司将组织一个强有力的管理机构,派精兵强将组建项目经理部。
项目经理部设项目经理一人,生产副经理一人,技术副经理一人,下设技术质量组、生产安全组、材料组、设土建综合工长一人、绿化专业工长专一人,专职质量员一人、项目经理部人员组织机构见下图:项目经理部组织机构图2工程施工过程的工期进度、工程质量、安全生产、文明施工、项目核算等负全责。
3、施工过程中,项目经理部将以项目法施工为核心,以优质、高速、安全、文明为主轴,不断优化生产诸要素,加强动态管理,科学组织、精心施工,大力采用先进施工技术,有效推广全面质量管理,坚持质量、安全两个保证体系,在创优质、安全、文明的条件下,确保各阶段工期控制目标,最终确保合同工期的实现与提前完成.第二节项目经理部组成人员项目经理部组成人员名单详见下表:三、施工部署及总平面布置第一节施工指导思想一、本工程的总体目标:(1) 工程质量目标:合格。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程概况及施工准备 3第1节室外车道及通风井 (3)第2节室外综合管网设计 (3)第3节室外景观环境设计 (5)第4节施工准备 (5)第二章室外工程工期安排7第三章施工总体部署8第1节建筑群周边室外工程 (8)第2节中庭室外工程 (10)第四章各分项工程施工工艺12第1节室外雨污排放系统施工 (12)第2节室外给水、消防、绿化喷灌系统施工 (16)第3节室外供电、供暖、供气系统施工 (18)第4节广场和园路铺装工程 (19)第5节小型构筑物干挂石材饰面施工 (25)第6节室外喷泉水景施工 (27)第7节苗木种植 (28)第8节成品设施安装 (32)第五章地下车库屋面处理33第1节渗排龙安装 (33)第2节排水卵石层施工 (34)第3节聚脂无纺布滤水层施工 (35)第六章成品保护措施36第七章安全文明施工及环境保护措施37第八章冬雨季节施工40附件:室外工程总进度计划室外工程施工组织设计工程概况及施工准备呼和浩特东达城市广场工程是集酒店、商务写字、办公楼、住宅、公寓为一体的综合性公共建筑群。
东达城市广场的室外工程,按照工程类别主要由室外综合管网设计和景观环境设计两大部分组成。
室外车道及通风井室外车道的主要分布。
3#车道分布于酒店西面,4#车道分布公寓B南面,5#车道分布于水利厅南面,6#车道分布于公寓A东面。
室外车道除5#车道为地下一层到地下二层外均为室外到地下一层,结构均为钢筋混凝土结构。
室外通风井主要分布:公寓B北面一座、公寓A的北面两座、五星级酒店东面一座和南面三座。
所有通风井均由室外引入地下一层室内通风井,通风井结构均为钢筋混凝土结构。
室外综合管网设计室外综合管网主要由室外给水系统、室外消防系统、绿化喷灌系统、室外排污系统、室外雨水排放系统以及室外供暖、供电、燃气系统。
1、室外给水系统:建筑群东面自呼伦贝尔南路上城市给水管引入四根进水管。
其中接至五星级酒店的进水管两根,接至公寓A 的进水管两根。
水利厅办公楼保留原有自北面健康街上城市给水管引入的进水管。
为着建筑群及五星级酒店的供水安全,计划从建筑群南边地质局北巷城市给水管引入一根进水管。
2、室外消防系统:室外消防直接采用城市给水管网供水。
公寓A 东边靠北侧接往水利厅办公楼的进户管,在公寓A 西侧往南引一根给水管至建筑群内,与南边建筑群的引入管构成环状管网。
建筑群内设置13 个室外地下式消火栓。
且小区在周围邻近6 个城市消火栓的保护半径之内,即可兼供建筑群消防。
各单体建筑物均设有消防水泵接合器。
3、绿化喷灌系统:绿化喷灌系统接自室外生活消防给水管上。
具体情况详见施工图纸。
4、室外排污系统:根据建筑群内建筑物污水排出管管道走向,基本上按各单体建筑物分设化粪池,建筑群南、北面分别设置两个和三个化粪池,共设五个化粪池。
五个化粪池均采用13号钢筋混凝土化粪池,外形尺寸为13.20×3.50×2.80m(水深)。
做法见国标03S702。
按用于有地下水,顶面可过汽车,有覆土的做法。
通气管采用第一方案。
采用双层加锁井盖。
化粪池出水管汇合后分别排往建筑群南、北面的市政污水管。
各单体建筑物的厨房、餐厅排出的含油污水经室外隔油池处理后排入室外污水管网。
本建筑群共设五个室外隔油池。
室外隔油池均采用GG-3SF 型钢筋混凝土隔油池,有地下水,池顶有覆土。
外形尺寸为 2.50×1.00×1.30m(水深) ,有效容积3m3,最大设计秒流量3.20L/s。
做法见国标04S519。
污水检查井均做Φ1000mm砖砌收口式污水检查井。
5、室外雨水排放系统:建筑群内各单体建筑物均采用雨水内排水系统。
根据建筑物雨水及废水排出管管道走向,景观水景的排水管及建筑群内院道路雨水口的布置,建筑群南、北两个方向的雨水排出管分别排往小区南、北面的市政雨水管。
除Y-27 雨水检查井做Φ1250mm,其余均做Φ1000mm 砖砌收口式雨水检查井。
雨水口为边沟式雨水口,深度≤1m。
6、室外供暖、供电、燃气系统。
室外景观环境设计室外景观设计由加拿大CEC景观设计公司提供,按照施工部位主要分为,北面主要由水利厅北广场、公寓北广场组成,南面主要由叠水喷泉、组合花坛、东区入口、酒店大堂入口及标志旗杆、青铜地雕旱喷泉,南面主要由主题雕像喷泉、酒店南广场。
西面主要由健身广场和铺地组成。
中部广场主要由水利厅南广场、临水景观广场、树阵广场。
施工准备在室外工程开工以前,要作好各方面的施工准备工作,其中需要现场解决的问题有:垂直运输设备的拆除、办公区和生活区的拆迁、临时设施及小型构筑物的拆除等。
一、需要建设单位支持并协调解决的问题如下:1、建筑群西面:城市供暖管道的拆除、围墙的拆除。
2、建筑群北面:施工现场围墙的外移、给水与城市供水的接口、雨污排放系统和城市雨污管网接口时对城市道路的破坏。
3、建筑群东面:施工现场围墙的外移、售楼部的拆迁。
4、建筑群南面:施工现场围墙的外移、雨污排放系统和城市雨污管网接口时对城市道路的破坏。
5、与市政部门接洽,并收集关于城市雨污排放、供电、供暖、供水、然气等的第一手资料。
二、组织土建和安装工区对图纸进行会审,对市政提供的标高进行复核,根据图纸提供的标高与现场实际测量标高对比,是否有误差。
再根据管网的设计标高排列管网的施工先后顺序。
三、现场生活区和办公区的拆迁,临时设施及小型构筑物的拆除等。
1、在室外工程施工前,将原来生活区和办公区的临时建筑物拆除。
将原生活区居住的员工迁至地下车库生活区居住。
将食堂和办公区迁移至主楼的裙房内。
2、现场施工部位的大门和围墙围墙拆除并向外移。
使施工部位在围墙内,以确保安全和文明施工的实施,便于成品保护和环境保护。
3、建筑群南面和北面的配电房拆除,将配电房移到室内部分。
4、施工范围内的混凝土硬化道路、市政的人行道、施工机械的钢筋混凝土基础的拆除,如果体积过大的可以考虑爆破。
四、施工室外工程时,进入各栋主楼应该设置通道,并随时保证畅通,不能影响到主楼的材料和施工人员的通行。
室外工程工期安排根据东达城市广场工程的总工期要求,将室外工程工期初定于2006年6月至2006年11月。
具体进度计划见附件1:室外工程总进度计划。
施工总体部署根据整个室外工程特点,将所有室外工程分为,建筑群周边室外工程和中庭室外工程两大部分进行平行流水施工。
建筑群周边室外工程根据工程的施工进度总计划和施工现场对场地占用的基本情况,将建筑周边室外工程的施工顺序初定为,首先施工西面,其次施工北面,再次施工南面,最后再施工东面,分为四个流水段进行流水施工具体如图。
每个流水段各个工序的施工组织顺序如下:第一步:作业条件及施工准备。
认真研究市政部门关于城市雨污排放、供电、供暖、供水、然气等的第一手资料。
认真熟悉室外工程的图纸、规范、施工规程,仔细复核标高。
建筑物周边的基坑回填土施工完成,按照验收规范进行相应土工试验,并经过甲方、监理、质监站验收合格后。
施工场地范围内的机电设备、临时设施全部拆除,包括:配电房、塔吊、施工电梯、混凝土搅拌站、建筑物落地外架、围墙、办公区、住宿区以及其它小型临时构筑物。
第二步:施工标高低于室外管网的构筑物的结构施工。
如:车道、室外通风管井、化粪池、隔油池等小型构筑物。
第三步:施工标高大致等于室外管网的小型构筑物。
如:水景基础、喷泉基础、旗杆基础、雕像基础、标志基础等。
第四步:施工室外管网工程。
如:室外给水系统、室外消防系统、室外排污系统、室外雨水排放系统以及室外供暖、供电、供气系统。
第五步:施工室外广场、道路及园林设计。
如:路面浇筑、广场砖铺贴、花池饰面、水景施工、喷泉施工、旗杆基础饰面、雕像基础饰面、标志基础饰面、健身设备基础等。
第六步:施工室外绿化、景观设计。
如:花草树木的种植,旗杆、雕像、标志的安装,健身设备安装、路灯安装、座椅安装等。
第七步:清洁卫生。
段考虑到室外工程覆盖面广,主要划分了西区、北区、南区、东区四个流水,将每个流水段再进行细部划分,具体流水段划分见下图:中庭室外工程中庭室外工程施工前,认真熟悉室外工程的图纸、规范、施工规程,仔细复核标高。
车库结构已经验收合格。
施工场地范围内的机电设备全部拆除、临时设施及临时小型构筑物全部拆除、各种周转材料全部清退出场。
考虑到中庭室外工程的特殊性,单独组织流水施工。
中庭室外工程的各个工序的施工组织顺序如下:考虑到中庭室外工程的面积特别大,施工范围宽,将中庭施工划分为几个区域进行流水施工。
具体施工区域顺序见下图:各分项工程施工工艺整个室外工程涉及的工作面广,工作内容复杂,分项工程种类众多。
在前阶段的施工生产过程中,我们针对主体和装修阶段的分项工程编制了相应的专项施工方案,如:土方开挖、边破支护、土方回填、钢筋工程、模板工程、混凝土工程、砌体工程、抹灰工程、混凝土垫层、屋面工程等。
室外工程的很多部位也包含了这些分项工程。
室外工程施工期间如遇也上分项工程施工时,可以参照前阶段编制的专项施工方案进行指导施工。
室外工程除上述分项工程外,将其它室外工程特有的分项工程的施工工艺列举如下,在室外工程施工阶段指导施工。
室外雨污排放系统施工室外污排放系统施工前,先由技术部门复核检查井的位置、数量,管道标高、坡度等。
现场测量图纸设计的市政雨污系统接口标高和现场实测口的是否一致。
确定无误后再进行施工。
施工时总体上遵循由下而上的顺序进行,具体顺序如下:1、化粪池、隔油池等小型排水构筑物的施工。
本工程的五个化粪池均采用13号钢筋混凝土化粪池。
首先根据图纸进行定位放线,确定化粪池位置,再根据图纸设计的进水口和出水口标高并结合图籍03S702,确定化粪池的深度,然后进行挖土、边破支护、钢筋混凝土结构、防水、回填等施工。
各分项工程施工工艺参照前阶段结构和装饰施工的分项工程施工方案。
隔油池施工参照化粪池施工。
2、检查井的施工。
该工程的检查井均为砖砌收口式检查井。
首先将室内的雨污管引出,确定检查井的位置,再根据图纸上的标高并结合图籍02S515,确定检查井的深度。
然后进行挖土、垫层、砌筑抹灰等施工。
各分项工程施工工艺参照前阶段结构和装饰施工的分项工程施工方案。
施工注意事项:①砌筑材料采用普通烧结砖。
②当混凝土基础验收后,抗压强度达到设计要求,基础面处理平整和洒水润湿后,严格按设计要求砌筑检查井。
③工程所用主要材料,符合设计规定的种类和标号;砂浆随拌随用,常温下,在4小时内使用完毕;气温达30ОC以上时,在3小时内使用完毕。
④立皮数杆控制每皮砖砌筑的竖向尺寸,并使铺灰、砌砖的厚度均匀,保证砖皮水平。
⑤铺灰砌筑应横平竖直、砂浆饱满和厚薄均匀、上下错缝、内外搭砌、接槎牢固。
随时用托线板检查墙身垂直度,用水平尺检查砖皮的水平度。
圆形井砌筑时随时检测直径尺寸。
