高层住宅楼建设工程施工组织设计

高层住宅楼建设工程施工组织设计

高层住宅楼建设工程施工组织设计1. 项目概述本文档为高层住宅楼建设工程的施工组织设计,旨在提供一个有效的施工组织方案,确保工程的顺利进行。

2. 工程背景2.1 工程位置本工程位于XXX市XXX区,占地面积XXX平方米。

2.2 工程规模本工程计划建设一座XX层的高层住宅楼,总建筑面积为XXX平方米。

2.3 工期要求工期要求为XX个月,包括施工准备、主体施工和收尾工作。

3. 施工组织原则为确保工程的高效、安全、质量的完成,本工程的施工组织设计遵循以下原则:- 合理安排施工流程,确保施工进度;- 严格遵守施工安全规范,保障工人安全;- 优化施工资源配置,提高效率;- 强化质量管理,确保施工质量。

4. 施工组织方案4.1 施工队伍组织- 设置项目经理,负责工程全面管理;- 组建专业施工队伍,包括土建、装饰、电气等专业;- 配备足够的安全员、质量员等管理人员。

4.2 施工流程安排本工程的施工流程安排如下:- 施工准备阶段:编制施工组织设计方案、采购施工材料、设备等;- 基础施工阶段:进行地基处理、地下管线施工;- 主体施工阶段:分段进行结构施工、装饰装修等;- 收尾工作阶段:进行电气设备安装、清理等。

4.3 资源配置优化- 合理调配施工人员,确保工程进度;- 规划周边交通道路,保证材料物资供应畅通;- 配置足够的施工机械设备,提高施工效率。

4.4 安全与质量管理- 制定完善的安全管理制度,定期进行安全教育培训;- 建立质量监控体系,加强施工质量把控;- 定期进行工程检查和隐患排查,及时整改。

5. 风险分析与应对措施本施工组织设计中,对可能出现的风险进行了分析,并制定了相应的应对措施,以降低风险影响。

6. 施工组织图附上施工组织图,详细展示施工流程、施工队伍组织架构、资源配置等。

以上为本工程的施工组织设计,希望能为工程的顺利进行提供有力的支持。

高层住宅楼施工组织设计

高层住宅楼施工组织设计

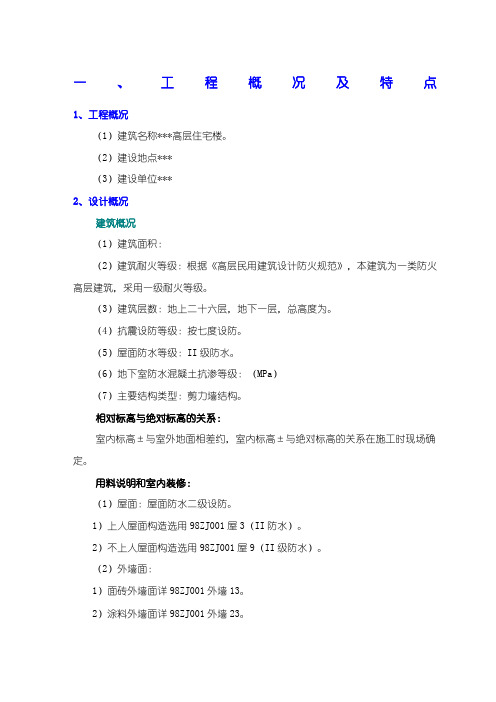

一、工程概况及特点1、工程概况(1)建筑名称***高层住宅楼。

(2)建设地点***(3)建设单位***2、设计概况建筑概况(1)建筑面积:(2)建筑耐火等级:根据《高层民用建筑设计防火规范》,本建筑为一类防火高层建筑,采用一级耐火等级。

(3)建筑层数:地上二十六层,地下一层,总高度为。

(4)抗震设防等级:按七度设防。

(5)屋面防水等级:II级防水。

(6)地下室防水混凝土抗渗等级:(MPa)(7)主要结构类型:剪力墙结构。

相对标高与绝对标高的关系:室内标高±与室外地面相差约,室内标高±与绝对标高的关系在施工时现场确定。

用料说明和室内装修:(1)屋面:屋面防水二级设防。

1)上人屋面构造选用98ZJ001屋3(II防水)。

2)不上人屋面构造选用98ZJ001屋9(II级防水)。

(2)外墙面:1)面砖外墙面详98ZJ001外墙13。

2)涂料外墙面详98ZJ001外墙23。

3)色彩:详见立面图(3)内装修室内装修表注:涂32做法取消石灰砂浆,楼10*为楼10做法的楼板上加50厚珍珠岩砂浆一道,外墙内保温在外墙内表面选做内墙20,颜色另定。

(4)门窗立樘:除图中注明外,外门外窗立樘居墙中,木内门立樘与开启方向墙面平齐,并加贴脸板,贴脸板详98ZJ681第39页节点28。

(5)油漆:木质基层和金属基层分别选用98ZJ100涂1和涂20。

(6)卫生间地面防水:98ZJ513第19页防水做法:(7)内墙护角:所有内墙阳角均做护角,详98ZJ501第20页节点1高2100,窗内墙阳角的护角按窗高做。

(8)墙体:外墙填充加气混凝土块墙厚同钢筋混凝土墙厚,内隔墙为加气块,除标明外,均为200厚墙,加气混凝土填充墙构造详97YJ406,并严格按照操作程序认真施工,墙肢尺寸详结施,并应对照建施图确定无误后方能施工,外墙断面变化详结施图,墙梁断面以结施图为准。

(9)散水做法见98ZJ901第4页节点2,宽100,踏步防滑详98ZJ401第29页○7节点。

高层住宅施工组织设计范本

高层住宅施工组织设计范本

高层住宅施工组织设计范本1. 引言本文档为高层住宅施工组织设计提供了一个范本,旨在帮助项目团队在进行高层住宅施工过程中,制定合理的组织设计方案,以确保施工过程的高效性、安全性和质量。

高层住宅施工组织设计是项目管理中的重要环节,对于项目的整体进展和成功实施起着至关重要的作用。

在这个范本中,我们将介绍为项目制定高层住宅施工组织设计的基本步骤和要点。

我们将从项目组织结构、施工流程管理、材料和设备管理等方面进行详细说明,并提供了一些常见的组织设计措施和建议。

读者可以根据实际项目情况进行适当的调整和修改。

2. 项目组织结构2.1 项目经理项目经理是整个项目的核心人物,负责对项目进行全面管理。

在高层住宅施工过程中,项目经理应具备良好的沟通能力、组织协调能力和技术能力。

项目经理应负责制定和执行组织设计方案,并与各工程部门密切合作,确保施工按计划进行。

2.2 施工团队施工团队是直接参与高层住宅施工的核心人员,包括项目经理、工程师、监理人员、施工人员等。

施工团队应具备专业知识和丰富的施工经验,能够有效地组织施工过程,并及时解决施工中的各种问题。

2.3 协作单位在高层住宅施工中,通常还涉及到多个协作单位,如设计单位、供应商等。

项目团队需要与这些协作单位建立良好的沟通和协作关系,确保项目的顺利进行。

3. 施工流程管理3.1 施工计划在进行高层住宅施工组织设计时,首先需要制定施工计划。

施工计划应包括施工工序、工期、人力资源和材料准备等内容。

项目经理应根据项目实际情况,制定合理的施工计划,并与相关部门和协作单位进行协商和调整。

3.2 施工过程监控在施工过程中,需要进行施工过程的监控和控制,以确保施工按计划进行,并能够及时发现和解决问题。

监控内容包括工期控制、质量控制、成本控制等方面。

项目团队应制定相应的监控措施和方法,并定期进行评估和调整。

3.3 安全管理高层住宅施工过程中,安全管理是一个非常重要的方面。

项目团队应制定相应的安全管理措施和计划,包括施工安全教育、安全防护设施、施工现场管理等内容。

高层住宅施工组织设计(DOC)

高层住宅施工组织设计(DOC)

施工组织设计编制单位:编制时间:编制人:审核人:审批人:目录一、编制依据 (4)1.1施工图纸: (4)1.2 主要规范、规程: (4)1.3主要标准: (5)1.4 主要标准图集: (5)1.5 主要法规: (6)1.6 其他 (7)二、工程概况 (7)2.6 工程特点、施工难点: (8)三、施工部署 (9)3.1施工组织: (9)3.2 任务划分: (9)3.3施工部署总原则: (9)3.4 施工顺緖: (10)3.5 施工进度计划 (11)3.6 组织协调: (11)3.7主要项目工程量 (12)3.8 主要劳动力计划及劳动力曲线 (13)四、施工准备 (13)4.1技术准备: (13)4.2施工现场准备: (15)五、主要施工方法 (16)5.1流水段划分: (17)5.2 大型机械选择: (17)5.3主要施工方法 (18)六、主要施工管理措施 (71)6.1质量保证措施 (71)6.2工期保证措施 (78)6.3技术管理措施 (82)6.4安全保证措施 (83)6.5消防保卫措施 (84)6.6文明工地管理措施 (84)6.7环保与绿色施工管理措施 (87)6.8降低成本措施 (91)七、经济技术指标 (92)7.1工期目标: (92)7.2质量目标: (92)7.3安全目标: (92)7.4文明施工目标: (92)7.5 消防目标: (92)7.6环保施工目标: (92)7.7回访保修: (92)八、施工总平面图 (92)一、编制依据1.1施工图纸:1.2 主要规范、规程:1.3主要标准:1.4 主要标准图集:1.5 主要法规:1.6 其他2.1本工程位于建筑层数:地下2层,地上18层;地下负一层,负二层层高为3.4米,功能为平时开敞式自行车库,战时常6级乙类二等人员掩蔽所,其它层层高均为2.9米,屋顶为电梯机建筑设计使用年限:3类(50年)结构类型:剪力墙结构抗震设防裂度:7度防火设计的建筑分类为二类,其耐火等级为地下一级,地上二级。

高层住宅工程施工组织设计doc.完整版

高层住宅工程施工组织设计doc.完整版

高层住宅工程施工组织设计doc.完整版一:高层住宅工程施工组织设计(详细版)1. 前言1.1 背景介绍1.2 目的与意义2. 工程概述2.1 项目概况2.2 工程性质2.3 工程规模2.4 工期安排3. 施工组织管理3.1 组织架构3.2 人员配置3.3 工程管理流程4. 施工方案4.1 建筑施工方案4.2 结构施工方案4.3 给排水施工方案4.4 电气施工方案5. 安全防护措施5.1 安全管理体系5.2 安全生产责任制度 5.3 施工安全控制措施5.4 火灾防护措施6. 质量控制与检验6.1 施工质量控制6.2 施工质量检验7. 环境影响与保护7.1 环境影响评价7.2 环境保护措施8. 施工进度计划8.1 总体施工进度计划 8.2 关键节点计划9. 资源配置与物资保障9.1 人力资源调配9.2 施工机械设备配置9.3 施工材料供应计划10. 费用控制与预算编制10.1 费用控制管理10.2 工程预算编制11. 风险管理11.1 风险识别与分析11.2 风险应对策略12. 监理措施12.1 监理组织12.2 监理要求13. 附件14. 法律名词及注释附件:(根据具体项目添加附件,如项目图纸、技术规范等)法律名词及注释:1. 建筑法律法规:指建筑行业相关的法律法规,如《建设工程质量管理条例》等。

2. 施工合同法律法规:指与施工相关的合同法律法规,如《建设工程施工合同条例》等。

3. 安全生产法律法规:指与施工安全相关的法律法规,如《中华人民共和国安全生产法》等。

----------------------------------------二:高层住宅工程施工组织设计(简洁版)1. 工程概述1.1 项目概况1.2 工程性质1.3 工程规模2. 施工组织管理2.1 组织架构2.2 工程管理流程3. 施工方案3.1 建筑施工方案3.2 结构施工方案3.3 给排水施工方案3.4 电气施工方案4. 安全防护措施4.1 安全管理体系4.2 施工安全控制措施5. 质量控制与检验5.1 施工质量控制5.2 施工质量检验6. 环境保护措施6.1 环境保护要求6.2 施工环境影响控制7. 施工进度计划7.1 总体施工进度计划7.2 关键节点计划8. 资源配置与物资保障 8.1 人力资源调配8.2 施工机械设备配置8.3 施工材料供应计划9. 费用控制与预算编制9.1 费用控制管理9.2 工程预算编制10. 风险管理10.1 风险识别与分析10.2 风险应对策略11. 监理措施11.1 监理组织11.2 监理要求12. 附件13. 法律名词及注释附件:(根据具体项目添加附件,如项目图纸、技术规范等)法律名词及注释:1. 建筑法律法规:指建筑行业相关的法律法规,如《建设工程质量管理条例》等。

word完整版方圆华庭小区高层住宅楼施工组织设计

word完整版方圆华庭小区高层住宅楼施工组织设计

个人整理精品文档,仅供个人学习使用方圆华庭小区高层住宅楼施工组织设计一、编制说明、本施工组织设计依据安徽方圆房地产开发公司华庭小区楼设计文件,招标文件及图纸答疑编制的。

、本项目所有的施工过程均应执行安徽省中博建设工程公司年月日颁发实施的《质量手册》、《程序文件》、《作业指导书》。

、本施工组织设计主要依据国家现行的建筑施工规范及建筑安装工程质量检验评定标准,主要包括:()工程测量规范()土方与基础工程施工及验收规范()地基与基础工程施工及验收规范()屋面工程技术规范()建筑地面工程施工及验收规范()建筑装饰工程施工及验收规范()混凝土结构工程施工及验收规范()砖石工程施工及验收规范()木结构工程施工及验收规范()钢筋焊接及验收规范()采暖与卫生工程施工及验收规范()电气装置安装工程施工及验收规范()建筑工程施工现场用电安全规范31/ 1个人整理精品文档,仅供个人学习使用()建筑安装工程质量检验评定标准二、工程概况、工程概况:本工程为安徽方圆房地产开发公司华庭小区楼工程,五层带坡屋面砖混工程,建筑面积,本工程抗震设防烈度为度。

设计单位为合肥庐阳建筑设计院,勘察单位为合肥建材地质勘察院。

本工程位濉溪东路号院内,工程质量等级为优良,工期为天。

、主要工程特点及分项工程做法:()基础工程:本工程采用砖带型基础,基础埋深处,高С素砼垫层,上部均采用水泥砂浆砌机砖带型基础,处设有一道地圈梁。

()主体工程:采用先砌墙后浇砼构造柱,再浇注梁、板的顺序施工,现浇梁板柱砼均为,构造柱自基础圈梁起设置,±以上至二层顶用混合砂浆砌承重空心砖,三层以上至屋顶混合砂浆砌承重空心砖。

()屋面工程:屋面为坡层面和平屋面,坡屋面上盖机制英红瓦,平屋面为上人屋面。

()装饰工程:外墙部分为水泥砂浆抹面,刷外墙涂料,部分为水泥砂浆打底,贴外墙蘑菇石砖,内装饰厨、卫墙面、踢脚线为水泥砂浆抹面,其余为混合砂浆抹面。

()楼地面工程:所有楼地面面层均做水泥砂浆地面。

高层住宅楼施工组织设计方案(完整版)

工程概况图一、建筑设计概况二、结构设计概况第1章编制说明本章内容提要:施工组织设计综合说明编制依据现场条件编制的范围主要施工技术说明1.1施工组织设计综合说明首先,我们诚恳地表示:我们完全接受业主提出的各项要求,和业主、监理、设计一起共同完成本项目的建设任务。

我们通过认真学习和研究招标文件及有关图纸资料,并数次踏勘了施工现场,在分析了各种影响施工的因素和本工程承包的特点、难点后,我们有充分的信心保证高质量、如期、全面完成本工程招标文件规定的工程范围内的任务。

我们一定全力以赴,做好施工前期准备工作,并做好各项施工方案的审定工作,并严格按照审定的施工组织设计进行施工。

我们一定发挥本公司的管理优势,合理组织施工,配置足够的技术力量和劳动力,强化计划管理,按照招标文件规定的工期完成工程施工任务。

具体措施如下:1.1.1我公司把本项目列为公司年度重点工程项目,由公司副总经理任总指挥,指定优秀的项目经理任本工程的项目经理,组配经验丰富的管理人员及技术班组进场施工。

1.1.2强化质量管理,认真贯彻各项工程质量标准和质量保证程序,确保工程质量达到招标文件规定的优良质量要求。

1.1.3严格按照有关施工现场标准化管理的规定,组织好现场文明施工,争创文明工地。

1.1.4采用先进的信息化施工管理技术及过程质量控制的方法,管理好本工程的施工,使本工程成为高质量的产品。

1.1.5以一流的服务,一流的干劲,一流的质量,一流的进度,一流的文明向业主献礼。

1.2编制依据(1) 本工程的招标文件;(2)由华森建筑与设计顾问有限公司设计的建筑、结构、水电安装施工图;(3) 国家颁发的现行建筑安装工程施工操作规程及验收规范(即GB50203-2002、GB50204-2002、GB50206-2002、GB50207-2002、GB50208-2002、GB50209-2002、GB50210-2001等)和建筑工程施工质量验收统一标准;(4) 我国现行的有关机具设备和材料的施工要求及标准;(5) 有关安全生产、文明施工的规定;(6) 本公司关于质量保证及质量要素程序的有关文件及企业标准。

高层住宅施工组织设计方案范本

高层住宅施工组织设计方案范本一:高层住宅施工组织设计方案范本一、前言该文档为高层住宅施工组织设计方案,旨在详细规划和组织高层住宅施工过程,确保施工安全、质量和进度达到预期目标。

二、施工准备2.1 施工准备工作范围2.2 施工准备工作步骤2.3 施工准备工作时间安排三、施工组织管理3.1 施工组织架构3.2 工程管理人员职责与权限3.3 安全生产管理措施3.4 质量控制措施3.5 进度管理措施3.6 成本管理措施3.7 设备材料管理措施四、主要施工工艺流程4.1 地基处理与基础施工4.2 主体结构施工4.3 外装修施工4.4 室内装修施工4.5 安装工程施工4.6 给排水工程施工4.7 电气工程施工五、安全管理5.1 安全目标5.2 安全管理组织5.3 安全生产责任制度5.4 安全操作措施5.5 紧急预案与应急措施附件:附件一:相关图纸附件二:施工合同附件三:技术资料法律名词及注释:1. 建筑法:指中华人民共和国建筑法的相关规定。

2. 安全生产法:指中华人民共和国安全生产法的相关规定。

3. 工程质量管理条例:指中华人民共和国工程质量管理条例的相关规定。

二:高层住宅施工组织设计方案范本一、导言该文档旨在对高层住宅施工组织设计方案进行全面规划和详细说明,确保施工过程的安全、质量和进度的有效控制。

二、准备工作2.1 施工准备工作内容2.2 施工准备工作步骤与时间安排2.3 施工准备工作的相关要求三、施工组织管理3.1 施工组织架构与职责分工3.2 安全管理措施3.3 质量管理措施3.4 进度管理措施3.5 成本管理措施3.6 设备材料管理措施四、主要施工工艺流程4.1 地基处理与基础施工4.2 主体结构施工4.3 外装修施工4.4 室内装修施工4.5 安装工程施工4.6 给排水工程施工4.7 电气工程施工五、安全管理5.1 安全管理目标与原则5.2 安全管理组织体系5.3 安全生产责任制度5.4 安全操作规程5.5 紧急预案与应急措施附件:附件一:相关工程图纸附件二:施工合同范本附件三:技术资料清单法律名词及注释:1. 建筑法:指中华人民共和国建筑法的相关规定及解释。

完整版高层住宅楼建设工程施工组织设计方案

完整版高层住宅楼建设工程施工组织设计方案一、项目概况本工程是一座高层住宅楼,总建筑面积为XXXX平方米,地上XX层,地下X层,采用X型平面布置。

本工程施工期共计XX个月,分为XX个阶段进行施工。

二、安全管理措施1.安全责任制:建立项目安全生产领导小组,明确各岗位安全职责,落实安全管理责任到人。

2.安全培训:进行施工员工安全教育培训,提高员工安全意识和技能。

3.安全技术措施:根据工程特点,采用适当的安全技术措施,如防护网、安全带等,确保施工安全。

4.安全设施设置:设置安全标识、安全防护设施等,提供安全保障。

三、施工组织措施1.施工队伍组织:建立合理的施工队伍,明确各岗位职责,确保施工进度。

2.施工工艺与方法:根据工程特点,设计合理的施工工艺与方法,提高施工效率。

3.施工计划:编制施工计划,明确各施工阶段的工序、工期和资源需求,确保施工进度。

4.施工设备与材料:选择适当的施工设备和材料,确保施工质量。

四、环境保护措施1.噪音控制:采用噪音隔离措施,降低施工噪音对周边环境的影响。

2.污水处理:建立合理的污水处理系统,对废水进行处理并达到排放标准。

3.空气治理:采用合理的粉尘控制措施,减少施工粉尘对环境的污染。

4.建筑废弃物处理:建立规范的建筑废弃物处理流程,减少对环境的不良影响。

五、质量管理措施1.质量监督:设置专门的质量监督员,对施工过程进行监督和检查,及时发现和解决质量问题。

2.施工工序控制:制定施工工序控制计划,确定每个工序的质量要求和验收标准,确保施工质量。

3.质量记录:建立质量记录系统,对施工过程进行记录和整理,为后期验收提供依据。

六、沟通与协调1.与设计单位的沟通:与设计单位密切合作,及时解决设计问题,并做好设计变更的沟通与协调工作。

2.与供应商的协调:与供应商保持良好沟通,确保施工材料的及时供应和质量保证。

3.与监理单位的协作:与监理单位紧密配合,落实监理要求,确保施工过程的监督和质量控制。

高层住宅楼施工组织设计方案(DOC114页)

()本工程的高层住宅外脚手采用普通钢管扣件双排搭设,每隔四至五层设钢管三角挑架分段卸载,以确保施工便利和施工安全。
()本工程的垂直运输设备采用塔吊、外用电梯及井架设备,、共用一台臂长为50m的塔吊(附墙在上),、共用一台臂长为50m的塔吊(附墙在上),用一台臂长为42m的塔吊;高层住宅每幢各设一台外用双笼施工电梯或货笼。
我们一定全力以赴,做好施工前期准备工作,并做好各项施工方案的审定工作,并严格按照审定的施工组织设计进行施工。我们一定发挥本公司的管理优势,合理组织施工,配置足够的技术力量和劳动力,强化计划管理,按照招标文件规定的工期完成工程施工任务。具体措施如下:
1.1.1我公司把本项目列为公司年度重点工程项目,由公司副总经理任总指挥,指定优秀的项目经理任本工程的项目经理,组配经验丰富的管理人员及技术班组进场施工。
(1)现场设办公室及仓库等临时设施,人员食宿等设施延用原我公司搭设的生活临设。
(2)施工现场设钢筋成型加工及木工加工制作场地。
(3)所有场地均采用硬地,做法为:一般场地用碎石垫层厚上铺厚砼面层;场内主要通道结合工程设计的道路修建临时施工道路,即按设计要求进行道路的基础施工,面层采用厚砼,室外工程施工时再按设计要求的路面完成小区道路的施工。
工程概况图
一、建筑设计概况
建筑面积

地下室占地面积

标准层建筑面积
、、:㎡
、;㎡
地下室建筑面积

地上部分建筑面积

附属房建筑面积
建筑用途
住宅
地下层高度
地上层数

标准层高度
地下层数

最大基坑深度
±标高
:,:
:,、:
建筑总高
楼梯结构形式
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

个人整理精品文档,仅供个人学习使用方圆华庭小区高层住宅楼施工组织设计一、编制说明、本施工组织设计依据安徽方圆房地产开发公司华庭小区楼设计文件,招标文件及图纸答疑编制的。

、本项目所有的施工过程均应执行安徽省中博建设工程公司年月日颁发实施的《质量手册》、《程序文件》、《作业指导书》。

、本施工组织设计主要依据国家现行的建筑施工规范及建筑安装工程质量检验评定标准,主要包括:()工程测量规范()土方与基础工程施工及验收规范()地基与基础工程施工及验收规范()屋面工程技术规范()建筑地面工程施工及验收规范()建筑装饰工程施工及验收规范()混凝土结构工程施工及验收规范()砖石工程施工及验收规范()木结构工程施工及验收规范()钢筋焊接及验收规范()采暖与卫生工程施工及验收规范()电气装置安装工程施工及验收规范()建筑工程施工现场用电安全规范()建筑安装工程质量检验评定标准二、工程概况、工程概况:本工程为安徽方圆房地产开发公司华庭小区楼工程,五层带坡屋面砖混工程,建筑面积,本工程抗震设防烈度为度。

设计单位为合肥庐阳建筑设计院,勘察单位为合肥建材地质勘察院。

本工程位濉溪东路号院内,工程质量等级为优良,工期为天。

、主要工程特点及分项工程做法:()基础工程:本工程采用砖带型基础,基础埋深处,高С素砼垫层,上部均采用水泥砂浆砌机砖带型基础,处设有一道地圈梁。

()主体工程:采用先砌墙后浇砼构造柱,再浇注梁、板的顺序施工,现浇梁板柱砼均为,构造柱自基础圈梁起设置,±以上至二层顶用混合砂浆砌承重空心砖,三层以上至屋顶混合砂浆砌承重空心砖。

()屋面工程:屋面为坡层面和平屋面,坡屋面上盖机制英红瓦,平屋面为上人屋面。

()装饰工程:外墙部分为水泥砂浆抹面,刷外墙涂料,部分为水泥砂浆打底,贴外墙蘑菇石砖,内装饰厨、卫墙面、踢脚线为水泥砂浆抹面,其余为混合砂浆抹面。

()楼地面工程:所有楼地面面层均做水泥砂浆地面。

()门窗工程:外门窗为塑钢门窗,内门为木门。

、原始资料及场地情况:()地质:根据结构设计图中提供,基础置于③粘土层,天然地基承载力标准值。

()地下水:该工程地下水详见建设单位提供地质报告。

()场地及用水用电:本工程现场经平整后,以具备开工条件,临时施工用水用电建设单位负责引至现场。

()道路及临时设施:详见施工现场平面布置图。

三、项目班子配备情况、管理机构工程总负责人:吴本来技术总负责人:陈惠平项目经理:方文技术员:钱开余施工员:万世清质检员:万世清安全员:钱开余材料员:查全胜、劳动力组织瓦工:人木工:人钢筋工:人水电工:人油漆工:人架子班:人、项目主要负责人职责()项目经理:项目经理是项目施工第一责任人,全面负责生产、进度、质量、安全、物资设备,劳动力调配、资金周转、文明施工等管理工作及外部关系的协调工作。

()项目技术负责人;负责施工图审核,图纸会审、设计变更,施工组织设计、技术措施编制、技术交底、技术资料收集整理等一系列工作,协助施工员解决施工中遇到的技术困难,配合有关管理部门按程序处理技术事故,并就施工技术方面问题与外部进行联系。

()施工员:负责施工技术的实施,就施工中发现的问题及时向项目技术负责人或上级技术部门反映,向作业班组做好技术交底,协助质检员进行质量监督、检查工作。

()专职质检员:负责工程质量的检查与验收工作,监督项目实行三级质量检验制度,做好各种质量记录和资料收集整理及审核工程,负责中间验收,竣工验收的对外的联络工作。

()专职安全员:负责本工程安全管理和施工现场安全监察,监督二级机构安全管理项目的实施,定期组织开展安全例会,安全检查和安全教育活动,监督文明施工,负责安全管理台帐的记录及安全资料的整理等工作。

()材料员:负责材料,半成品的采购、供应、保管、发放、检查供货单位提供的材料及半成品等,做好相应管理台帐,就物资采购与供应等方面的问题与外部联系并办理有关手续,监督有关人员对施工机械设备进行保养、维护,一般修理并做好管理台帐。

、管理体系表工程总负责技术总负责生质安经机财项目经理技施质安材保术工检全料管员员员员员员各工种班组长四、施工方法及主要技术措施本单位工程工期要求很紧,为了按期竣工,采取整体不分段施工方法:主要施工程序:基础工程→主体工程→屋面工程→装饰工程→竣工验收,其中基础隐蔽,钢筋隐蔽及屋面防水工程为关键过程。

(一)施工方法:、基础工程:主要分项工程程序:土方开挖→砼垫层→带型基础→地圈梁→带型基础→构造柱→阳台基础→土方回填。

()土方开挖:由于基础埋置一般,采取先机械大开挖后,然后再用人工开挖基槽,在基槽挖离至设计标高时应及时请有关部门验槽,符合设计要求后方可进行下道工序施工,在开挖时要注意基底的标高和尺寸,同时在基底设置排水沟和集水坑,做好基底排水工作,基底不得有水浸泡和太阳暴晒。

()基础分项工程:基槽经验收后即进行浇砼垫层,砌筑基础墙体,绑扎地圈梁、构造柱钢筋,再浇注地圈梁,后砌筑基础墙体,抹防潮层,浇注阳台基础,方可回填基础土方,施工时应做好每个分项工程的隐蔽验收记录。

()土方回填,采用人工回填,回填前基槽内不得有积水、杂物,回填土方应选用松散粒径小的土,不得采用块状土,每隔应人工打夯一遍,不得用水振。

、主体工程主要分项工程施工程序:砌墙→支柱模板→浇柱砼→支梁板模板→绑扎梁板钢筋→浇梁板砼。

先绑扎柱钢筋,再砌筑墙体,支柱模板,浇柱砼,紧接着木工支梁板模板,钢筋班绑扎梁板钢筋,浇梁板砼,待梁板砼达到拆模强度后,将梁板模板拆除,再砌填充墙,这样依次向上施工每个楼层直至整个主体结构结束。

主体结构各工程在施工时应紧跟其后,交叉作业,尽量不多占用工期。

、屋面工程:屋面工程在结构结束验收后即可施工,主要为坡屋面先做坡屋面上的水泥砂浆找平层,然后粉水泥挂瓦条,做防水层,最后铺英红瓦,屋面各整体面层及防水层连续施工。

、装修工程:装饰工程在施工前(结构验收前),应做好样板间,请有关部门验收,主体结构进行达优良后,方可大面积粉刷,外墙抹灰与内墙抹灰由上而下同时进行施工,直至整个装修工程施工完毕,外门窗及水电安装及其它分项工程穿插于上述工序中进行,相互不能影响施工,各分项工程要合理安排统筹运用,尽量少占用工期施工。

、水电安装工程及附属工程:在每层浇砼时应予埋好电线管盒和管道予留洞口,抹灰前应予埋好墙上的管盒,不得在装修工程完工后再来打墙和楼板。

安装方法采用由上而下分单元安装,安装时要与土建配合好和做好成品保护工作,附属工程在脚手架拆除后即可进行施工直到结束。

(二)主要施工技术措施、模板工程()模板在安装前,应熟悉,设计图纸和构造大样图,放线图,记住有关标高,中心线的测量数据,备好预埋件等。

()合理地选择模板安装顺序,一般情况下,模板应自下而上地安装,在安装过程中,可设临时支撑稳住模板,待安装完校正无误后才能固定。

()上、下模板的支撑在同一条竖向中心线上,底层支柱必须座在坚实基土上,支柱下层垫厚的木板,现场需准备台千斤顶,一旦发生沉降,立即进行处理。

在浇砼前,如发现缝隙膨胀、下沉、漏浆、支撑松动、地基下陷等现象时,应及时采取有效措施予以处理。

、钢筋绑扎及焊接:()钢筋绑扎及焊接前必须表面清洁,无老锈及裂纹,各种品种的钢筋在使用前必须有出厂合格证,复试强度报告合格,各种钢材的试验组数应符合有关规定要求,每种钢筋每批每吨做一组强度试验。

()钢筋的交叉点应用铁丝绑牢,每一扎点要拧转二圈半。

()单向受力钢筋网,除周围两行钢筋的交叉点应全部扎牢外,中间部分可隔一点扎一点,但角丝绑扎方向必须互相成八字型;双向受力钢筋网,所有钢筋交叉点必须全部扎牢。

()梁和柱中的箍筋应与受力钢筋互相垂直,箍筋弯钩叠合处,应沿受力钢筋方向错开位置。

()钢筋绑扎接头的搭接长度应符合规定:梁、柱中纵向钢筋级钢倍直径,级钢的搭接长度应符合图纸设计规定,搭接处应在中心和两端用铁丝扎牢,受力钢筋的绑扎接头位置要互相错开,并不能在支座及构件最大弯矩处。

()钢筋的焊接接点要牢靠,不合格的接头立即割除,重新焊接,柱主筋的焊接接头在同一截面上的根数不能超过,梁中焊接接头在同一截面上的根数的也要符合有关规定。

()钢筋安装前应认真检查配置钢筋级别、直径、根数和长度及间距是否符合设计要求,绑扎的钢筋网和钢筋骨架如有变形、松脱现象,应及时修整,在浇砼前应请有关部门进行验收,对于验收过程中提出的问题要及时修改。

()根据不同的保护层厚度,事先应予制水泥砂浆块,并在小块中间栽插铁丝,施工时应在竖向钢筋外侧和水平钢筋下与模板的间隙处垫以水泥砂浆块,不得用石子胡塞,也不得采取边浇砼边提拉钢筋的办法。

砼浇筑时应有专门的钢筋工在现场检查保护层及校正钢筋位置。

()施工时除按照本措施施外,还应严格按照有关规范及图纸设计要求进行施工。

、砼工程()砼施工前应有水泥出厂合格证,水泥复试报告;砂石应有试验报告,各种砼应有配合比,对需要外加剂砼的配合比及技术方案应由科研及设计部门提供。

()砂石含泥量超过规定时,一定要进行冲洗,砼组成材料的配比按重量比计算,应按试验室所提供数据采用,现场挂牌,写出砼的配合比砼的各种材料,原则上要求每车过磅,不得用体积比,计量误差应控制在允许范围内。

当砂、石含水量变化时,要根据实际情况及时进行调整砂石用量,但不准擅改配合比。

()砼的外加剂必须经过试验,符合要求方可使用,其掺量必须按照产品说明及设计要求进行掺加,事先应把外加剂配成一定浓度的溶液,在砼搅拌时均匀投入,不得干粉乱撒。

()砼自搅拌机中卸出后,应及时送到待浇地点,在运输过程中,要防止砼产生离析、水泥浆流失,坍落度变化以及产生初凝现象,如砼运到浇筑地点有离析现象,必须在浇筑地点进行二次搅拌,为防止坍落度变化和水泥浆流失,翻斗车运输时不得漏浆,并在使用过程中经常清除车内的砼残渣硬块。

()砼浇筑前要先清除模板内杂物,然后用水冲刷,检查模板,钢筋及予埋件位置,各部尺寸等,砼的一次浇筑高度不应大于米,砼要分层浇灌振捣,浇筑层厚度根据实际砼方量及结构类型而定。

()浇筑砼时采用插入式振动棒及平板振动器两种工具进行振捣,砼倒至待浇点时尽量使用振动棒进行引送,基础施工时应使用铁皮钉做的滑板让砼滑入(槽内)基槽(坑)附近的铁皮上,再由人工用铁锹铲入基础模板内。

振动棒的振捣要领是:快插慢拔捣有顺,不得漏振,每一棒的振捣延续时间,以将砼捣到表面呈现水泥浆和不再沉落为宜。

插入式振动棒捣普通砼时,插点距离不大于振动棒作用半径的倍;平板式振动器平板能够覆盖到已初凝部分的边缘,上层砼初振前,下层砼的振捣应完毕。

()砼浇筑后要进行养护,每种砼在浇筑时必须随时抽样做试块进行试验,试块要求每个台班做一组,每一层梁板至少不少于一组,每种配合比至少不少于一组试块,每立方砼要求做一组,试块由施工队的施工员和甲方驻工地代表进行留置,由专人送到试验站进行试验。
