培土路肩 施工方案

合集下载

路肩工程的施工方案(3篇)

路肩工程的施工方案(3篇)

第1篇一、工程概况路肩工程是公路工程的重要组成部分,其主要作用是保护行车道等主要结构的稳定,为临时停车提供位置,提供侧向余宽,有利于安全,增加舒适感,以及提供行人、自行车通行等。

本施工方案针对一般公路路肩工程,详细阐述施工流程、技术要求及质量控制措施。

二、施工准备1. 技术准备(1)组织技术人员熟悉施工图纸,充分理解设计意图。

(2)现场调查砂、石料场、人文、民风、民俗,踏勘工程所在范围各主要单位工程的具体位置及地质条件。

2. 机械设备、劳动力准备(1)开工前务必将技术工人及普通工人准备充足。

(2)砂浆搅拌机、砼搅拌机、运料车辆、砂筛、磅秤、发电机及标志标牌等准备好。

3. 现场及材料准备(1)安排测量人员进行复测工作,进行细部放样,搭设供电、供水设施。

(2)组织水泥、砂、石料进场。

三、施工方法及工艺1. 土路肩施工(1)准备下承层:底基层面平整、坚实,宽度、纵坡、路拱、平整度和压实度满足规范要求。

(2)施工流程:备料、推平、平整、碾压。

(3)施工方法:a. 备料:选择合格的底基层料,挖掘机挖装,自卸运输至路肩区域;b. 推平:推土机(或平地机)沿路肩区域根据松铺厚度均匀推平料堆;c. 平整:平地机按需要的宽度、高度进行平整、翻晒。

2. 混凝土路肩施工(1)在完成水稳基层后方可进行路肩填土的施工。

(2)路肩土施工中,控制每层土的填筑厚度,采用分层填筑,每层层厚不得超过20cm。

(3)按设计要求在填土顶面做沥青防水层,然后铺筑3厘米厚砂砾垫层,在上面浇筑混凝土拦水带。

(4)严格控制材料质量,保证混凝土标号,控制混凝土塌落度及振捣密实。

四、质量控制措施1. 材料质量控制(1)水泥、砂、石料等原材料必须符合国家相关标准。

(2)水泥、砂、石料进场前,需进行检验,合格后方可使用。

2. 施工过程质量控制(1)严格按照施工规范和设计要求进行施工。

(2)严格控制施工工艺,确保施工质量。

3. 工程验收(1)施工过程中,对关键工序进行自检、互检、专检。

培土路肩方案

培土路肩方案

培土路肩施工技术方案KO+OOO 〜K1+OOO 段培土路肩,主要设计参数:长 1OOO m 顶面宽度为2X 100cm 顶 坡为3%侧坡度为1:,根据实地情况制定如下施工方案:1. 材料、人员、机械① 、对施工所需的土从路基两侧土地直接取土,如不够则从附近调运至施工现场。

② 、现场作业民工15人,由两名施工技术人员指挥,期间有测量指挥人员配合指导施 工。

③ 、现场配小型钩机2台,自卸汽车3台,手推车5辆。

2. 施工作业及质量控制:① 、路肩用土符合施工技术规范要求,不合格的土不得直接用于路肩培土。

② 、路肩培土应分层填筑压实符合要求,层面平整。

③ 、培土路肩横坡符合图纸规定,肩线直顺、曲线圆润、美观。

④ 、施工工序按施工规范操作并做好资料上报, 质检人员对工程的施工质量进行控制。

3. 施工安全:① 、在施工过程中,应订制机械设备及其辅助机具的安全操作规程,并在施工中严格 执行。

在施工中现场作业的安全由专职安全员负责监督和教育,杜绝违规操作。

② 、作业现场的各项标志牌、施工牌摆放正确齐全。

现场要有人指挥交通,以确保证行 驶车辆的畅通与安全。

施工工艺流程参见:《培土路肩施工程序示意图》。

施工方法施工时分层填筑,采用人工配合机械上土、三轮车运输、小型打夯机械夯实、路肩土 用填筑路基的上层料。

路肩土在施工过程中,严格控制土的质量、路肩土分层填筑的压实 度、各层面的平整度及路肩土的文明施工,做到每培一次路肩土,达到线型的美观。

1)、施工工艺流程图(3) 、按要求放样完毕后,用三轮车运土至现场进行培土夯实至 16cm 。

经监理工程师验收合格后进行下层路肩土的施工。

(4) 、第二层培土夯实至95%(压实度),厚18cm 经监理工程师验收合格后进行下 层路肩土的施工。

(5) 、第二层培土施工完毕后按设计位置安装符合设计要求的塑料盲沟材矩形排水板, 每9m —道(相关的详细情况见路肩排水系统的施工方案)。

(6) 、第三层培土夯实至95%(压实度、,厚18cm 。

培土路肩方案

培土路肩方案

培土路肩施工技术方案K0+000~K1+000段培土路肩,主要设计参数:长1000 m ,顶面宽度为2×100cm ,顶坡为3%,侧坡度为1:,根据实地情况制定如下施工方案:1. 材料、人员、机械①、 对施工所需的土从路基两侧土地直接取土,如不够则从附近调运至施工现场。

②、 现场作业民工15人,由两名施工技术人员指挥,期间有测量指挥人员配合指导施工。

③、 现场配小型钩机2台,自卸汽车3台,手推车5辆。

2. 施工作业及质量控制:①、 路肩用土符合施工技术规范要求,不合格的土不得直接用于路肩培土。

②、 路肩培土应分层填筑压实符合要求,层面平整。

③、 培土路肩横坡符合图纸规定,肩线直顺、曲线圆润、美观。

④、 施工工序按施工规范操作并做好资料上报,质检人员对工程的施工质量进行控制。

3. 施工安全:①、 在施工过程中,应订制机械设备及其辅助机具的安全操作规程,并在施工中严格执行。

在施工中现场作业的安全由专职安全员负责监督和教育,杜绝违规操作。

②、 作业现场的各项标志牌、施工牌摆放正确齐全。

现场要有人指挥交通,以确保证行驶车辆的畅通与安全。

施工工艺流程参见:《培土路肩施工程序示意图》。

施工方法施工时分层填筑,采用人工配合机械上土、三轮车运输、小型打夯机械夯实、路肩土用填筑路基的上层料。

路肩土在施工过程中,严格控制土的质量、路肩土分层填筑的压实度、各层面的平整度及路肩土的文明施工,做到每培一次路肩土,达到线型的美观。

1)、施工工艺流程图2)、主要施工方法 (1)、路肩土在施工前,对用于路肩土的土质进行调查,做到路肩土土质符合规范要求。

(2)、上基层施工完并经监理工程师验收合格后,进行路肩土放样,每20m 放一控制桩,暂定的松铺系数进行施工放样,按照设计宽度及高度要求进行分层施工。

(3)、按要求放样完毕后,用三轮车运土至现场进行培土夯实至95%(压实度),厚16cm 。

经监理工程师验收合格后进行下层路肩土的施工。

路肩培土施工工艺

路肩培土施工工艺

路肩培土施工工艺
一、引言
随着城市道路建设的不断发展,越来越多的道路需要进行路肩培土施工工艺。

路肩培土施工工艺是指在道路建设过程中对道路两侧的路肩进行土壤处理和加固,以提高道路的稳定性和安全性。

本文将介绍路肩培土施工工艺的步骤和注意事项。

二、施工步骤
1.工程准备
在进行路肩培土施工工艺前,首先需进行工程准备。

包括确定施工区域范围、制定施工方案、准备所需施工材料和设备等。

2.清理路肩
清理路肩是路肩培土施工工艺的第一步。

清理工作包括清除路肩上的杂草、垃圾和积水等,确保路肩表面干燥清洁。

3.基层处理
在清理路肩完成后,需要对路肩进行基层处理。

主要包括土壤
翻松、均匀铺设砂石等工作。

土壤翻松有助于增加土壤通气性和保
水性,提高土壤的透水性。

铺设砂石能够增加路肩的稳定性,防止
路肩塌陷。

4.施工材料搅拌
在进行路肩培土施工工艺之前,需要对所需材料进行搅拌处理。

通常使用的施工材料包括水泥、砂浆和碎石等。

搅拌时需要注意材
料的比例和搅拌时间,以确保施工材料的质量。

5.路肩培土
施工材料搅拌完成后,可以开始进行路肩培土施工。

将搅拌好
的材料均匀地倒在路肩上,并用专用工具进行压实。

压实工作可以
使用压路机或者人工进行,以确保路肩土壤的紧实度。

6.护坡处理
路肩培土施工完成后,还需要进行护坡处理。

护坡工作包括设
置护坡砖或护坡钢筋网,并进行固定,以防止路肩土壤的崩塌和滑坡。

配土路肩施工流程培土路肩施工技术方案

配土路肩施工流程培土路肩施工技术方案

配土路肩施工流程培土路肩施工技术方案
配土路肩施工流程和技术方案如下:
1. 施工前准备:
a. 确认施工范围和路肩坡度要求;
b. 清理施工区域的杂草和垃圾;
c. 确定土方开挖和填筑的方式和深度。

2. 土方开挖:
a. 根据设计要求,使用挖掘机或推土机进行土方开挖;
b. 开挖的深度根据设计要求和现场实际情况确定。

3. 土方处理:
a. 对开挖出的土方进行筛分和清理,去除大块杂物;
b. 适当加水湿化土方,使其达到施工要求的湿度;
c. 按照设计要求进行调配和调整土方的成分和比例。

4. 土方填筑:
a. 使用推土机、滚压机等设备进行土方填筑;
b. 按照设计要求和施工要求逐层填筑、压实;
c. 用测量仪器对填筑路肩进行实时测量,确保路肩的高度和坡度满足设计要求。

5. 土方整平:
a. 使用平地机、平地刀等设备对填筑路肩进行整平;
b. 去除填筑过程中产生的杂草和杂物;
c. 按照设计要求和施工要求整平路肩的高度和坡度。

6. 路肩养护:
a. 在施工完成后进行路肩养护,如喷洒保水剂或覆盖草坪等;
b. 安排定期巡查和维护,及时修补路肩上的损坏。

以上就是配土路肩施工流程和技术方案的一般步骤,具体操作还需根据实际情况和设计要求进行调整。

培土路肩施工方案

培土路肩施工方案
路肩
试验监理工程师意见:
经检查,以上材料能/不能用于本工程施工,可以/不可以进场使用
试验监理工程师:年月日
。。。。。。。。。。。。。。。。。。。。。。。。。。。。。工程
进场设备(仪器)报验单
承包单位:起止桩号:K0+000~K56+500
监理单位:合同段号:一合同段编号:
分项工程名称
土路肩
施工里程桩号
K0+000~K55+750
致高级驻地监理工程师先生:
根据合同要求,下列设备已经进场且试运行正常,请予查验并准予在工程中使用。
承包人: 日期: 年 月 日
序号
设备名称
规格型号
单位
数量
进场日期
技术状况
拟用何处
1
装载机
ZL50

1
良好
材料装载
2
打夯机

2
良好
边缘及死角夯实
3
自卸汽车
KM340

5
良好
材料运输
.。。。。。。。。。。。。。。。。。。。。工程

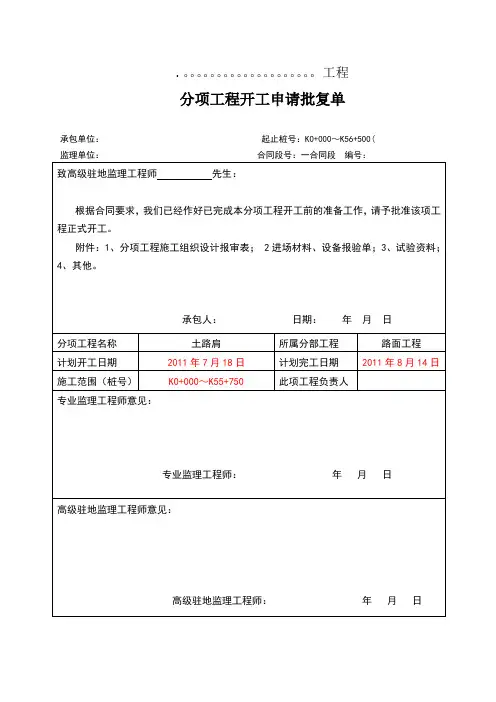

分项工程开工申请批复单
承包单位:起止桩号:K0+000~K56+500(
监理单位:合同段号:一合同段 编号:
致高级驻地监理工程师先生:
根据合同要求,我们已经作好已完成本分项工程开工前的准备工作,请予批准该项工程正式开工。
附件:1、分项工程施工组织设计报审表;2进场材料、设备报验单;3、试验资料;4、其他。
监理单位:合同段号:一合同段编号:
分项工程名称
土路肩
施工里程桩号
K0+000~K55+750
致高级驻地监理工程师陈兴华先生:

公路工程土路肩施工(3篇)

公路工程土路肩施工(3篇)

第1篇一、施工准备1. 施工方案编制:根据工程设计要求和现场实际情况,编制土路肩施工方案,明确施工工艺、质量控制、安全措施等。

2. 材料准备:选择符合规范要求的土料,进行土质试验,确保土料质量。

同时,准备施工所需的机械设备,如挖掘机、装载机、洒水车、压路机等。

3. 人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全培训。

二、施工工艺1. 土路肩放样:根据设计图纸,采用全站仪等测量仪器,放样路肩位置,确定路肩宽度、高度、横坡等参数。

2. 土料运输:利用装载机将土料运输至现场,采用洒水车进行洒水,降低土料含水量,便于施工。

3. 土路肩分层填筑:按照设计要求,分层填筑土路肩。

第一层采用细粒土,第二层采用中粒土,第三层采用粗粒土。

每层填筑厚度应控制在20-30cm。

4. 土路肩压实:采用压路机对填筑好的土路肩进行压实,确保压实度达到设计要求。

压实过程中,注意控制压实速度,避免土料变形。

5. 路肩边缘处理:对土路肩边缘进行修整,使其符合设计要求。

同时,对路肩边缘进行加固,防止雨水冲刷。

6. 路肩排水:设置排水沟、盲沟等排水设施,确保路肩排水顺畅。

7. 路肩表面处理:对土路肩表面进行平整处理,确保路面平整度。

三、质量控制1. 土料质量:严格控制土料质量,确保其符合规范要求。

2. 压实度:采用重型压路机对土路肩进行压实,确保压实度达到设计要求。

3. 平整度:采用水准仪等测量仪器,对土路肩表面进行平整度检测,确保路面平整度。

4. 横坡度:采用经纬仪等测量仪器,对土路肩横坡度进行检测,确保其符合设计要求。

四、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 施工过程中,加强现场安全管理,防止安全事故发生。

3. 严格执行操作规程,确保施工质量。

4. 施工结束后,对施工现场进行清理,确保环境卫生。

总之,公路工程土路肩施工是保证公路稳定性和使用寿命的关键环节。

在施工过程中,应严格按照规范要求,严格控制质量,确保施工安全,为我国公路建设贡献力量。

(完整版)培土路肩

(完整版)培土路肩

培土路肩施工方案1、施工准备工作(1)、测量放样:根据技术规定,首先对设计院提供的测量控制点,如导线点,水准点等进行复测,与设计提供的结果进行对比,若能符合精度要求,即采用其成果,并进行桩点的加密和保护工作,以满足施工放样的精度要求,若发现桩标志不足,不稳定,被移动或精度不能满足施工要求时,则一方面与设计代表、监理联系,另一方面在原控制点的基础上进行加密,增设控制点。

(2)、土路肩填筑材料准备: 填料选取玻璃山碎石场的碎石渣。

(3)、选择适宜的填筑材料,作好试验,并经监理工程师认可。

2、施工方法(1)、进行填前碾压,压实度符合规范要求。

(2)、根据测量确定的控制点进行放线,用白灰打线,保证底宽,然后进行填筑。

3、填筑施工工艺路肩土填筑采用层铺法施工,分三层填筑,装载机初平,人工精平,氺稳摊铺压实时振动压路机同步压实的施工工艺。

(1)、填筑A、填前检测施工前对路基进行碾压,符合业主要求后,方可进行碎石渣的施工。

B、施工放样在路基设计宽度的基础上,用刚卷尺由横断面方向,放出水稳设计宽度,用白灰点标记。

宽度量测完毕后,用石灰撒出边线,完成填筑段场地范围的标定工作。

C、上料根据运输车的装料数量及确定的填料厚度,按方格网法布料。

每辆车碎石渣倒在一个指定的控制网格内,在运输过程中,严格控制每一车自卸汽车填料的运输量。

D、摊铺在路基上面整平,然后填筑,填筑厚度和水稳高度同步,由于相对高差法多用于摊铺完成以后,因此在实际施工过程中,为便于控制填料的摊铺厚度,在纵向每100米,设置一个土墩,高度和水稳同步层保持一致,顶部以白灰抹平,土墩顶部面积以施工人员易于参照,做成直径15cm的圆堆。

E、整平首先用装载机将填料推平,人工精平,由人工配合机械根据标高指示桩(黑白相间)拉线精确整平。

要求表面平整,无大面积坑洼现象。

土路肩表面设置2%的横坡,以保证排水良好。

F、碾压碾压原则:先慢后快,由弱振至强振。

碾压时先静压后振压,并要交错碾压、从向进退式进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

培土路肩施工方案
1. 概述
培土路肩是指在辅助道路旁边设置的用于加强路基结构和提高道路安全性的路肩。

本文档旨在介绍培土路肩的施工方案,包括施工准备、施工步骤和施工注意事项。

2. 施工准备
在进行培土路肩施工之前,需要进行一系列的准备工作。

2.1 材料准备
主要材料包括土方料、碎石、砂土等。

根据设计要求,选用合适的材料,并按
照工程规范进行分类、堆放和配料。

2.2 设备准备
施工过程中需要使用的设备主要包括挖掘机、装载机、压路机、水泥搅拌车等。

确保设备处于正常工作状态,同时进行充分的设备维护和保养。

2.3 人员准备
配备足够的施工人员,包括经验丰富的工程师、操作工和安全员。

所有人员应
接受必要的培训,并熟悉施工工艺和相关安全规范。

2.4 环境准备
清理施工现场,清除杂草、石块和垃圾等。

确保施工现场的清洁和整齐,为施
工提供良好的工作环境。

3. 施工步骤
3.1 第一步:挖掘路肩基底
使用挖掘机或装载机对施工区域进行挖掘,将路肩基底挖至设计标高。

确保挖
掘的同时遵守安全操作规程,避免损坏道路和设施。

3.2 第二步:填充基底材料
在挖掘后的路肩基底上铺设一层碎石或砂土,厚度根据设计要求确定。

通过压
实机进行压实,确保填充物紧密结实。

3.3 第三步:铺设加筋网
在基底材料上铺设加筋网,增加培土路肩的稳定性和承载能力。

根据设计要求
选择合适的加筋网规格和间距。

3.4 第四步:填充培土
在加筋网上均匀填充土方料,厚度根据设计要求确定。

通过压路机进行压实,
确保培土路肩的稳定性和均匀性。

3.5 第五步:表面处理
使用水泥搅拌车将水泥混凝土倒在培土路肩表面,然后使用抹光机对表面进行
抹光处理。

这样能够提高路肩的强度和耐久性。

4. 施工注意事项
在培土路肩施工过程中,需要注意以下事项:
•施工过程中要严格遵守相关安全规范,确保施工现场的安全。

•根据设计要求,合理选择材料和设备,并按照工艺要求进行施工。

•进行施工前,要对施工现场进行全面检查,并进行必要的调整和改进。

•施工过程中应随时关注天气情况,避免在恶劣天气下施工。

•施工完毕后,进行必要的验收和整理,确保施工质量和交付进度。

5. 结束语
通过本文档的介绍,我们了解了培土路肩的施工方案。

在施工过程中,我们应
始终关注安全和质量,并根据设计要求进行施工。

只有这样,才能保证培土路肩的稳定性和耐久性。
