某公司住宅楼施工组织设计(DOC 62页)
某住宅楼工程施工组织设计方案

某住宅楼工程施工组织设计方案范本一:正式文档本文档为某住宅楼工程施工组织设计方案,详细阐述了项目的施工组织流程和方法,以确保施工的安全、高效和质量。
以下是具体内容:1、项目概况1.1 工程名称及地点1.2 工程范围1.3 工程进度计划1.4 工程责任人及连系方士2、施工组织机构2.1 项目部设置与职责2.2 人员配备及安全管理2.3 监理部门设置及职责3、施工方案3.1 基础工程施工方案3.2 主体结构施工方案3.3 装饰工程施工方案3.4 建筑材料及设备采购方案4、施工流程4.1 施工前准备工作4.2 土方开挖与基础施工流程4.3 主体结构施工流程4.4 装饰工程施工流程4.5 竣工验收流程5、安全保障措施5.1 施工安全责任划分5.2 安全生产教育培训5.3 安全防护和事故应急预案5.4 现场安全巡查和记录附件:1. 工程进度计划表2. 施工组织机构图3. 施工方案详细图纸注释:1. 工程责任人:负责工程施工的主要负责人员,负责工程的整体管理和协调。
2. 项目部:指专门组织、管理和协调工程施工活动的组织机构。
3. 监理部门:指负责对工程施工全过程进行监督、检验和验收的组织机构。
范本二:非正式文档本文档为某住宅楼工程施工组织设计方案,旨在详细阐述项目的施工组织流程和方法,确保施工的安全、高效和质量。
内容如下:1、项目概述1.1 工程名称及地点1.2 工程范围简介1.3 工程进度计划概要1.4 工程责任人及连系方士简介2、施工组织机构2.1 项目部设置与职责说明2.2 人员配备及安全管理措施2.3 监理部门设置及职责概述3、施工方案3.1 基础工程施工方案概述3.2 主体结构施工方案概述3.3 装饰工程施工方案概述3.4 建筑材料及设备采购方案简介4、施工流程4.1 施工前准备工作概述4.2 土方开挖与基础施工流程概述4.3 主体结构施工流程概述4.4 装饰工程施工流程概述4.5 竣工验收流程概述5、安全保障措施5.1 施工安全责任划分简述5.2 安全生产教育培训概述5.3 安全防护和事故应急预案简介5.4 现场安全巡查和记录方式附件:1. 工程进度计划表2. 施工组织机构图3. 施工方案详细图纸法律名词及注释:1. 工程责任人:负责工程施工的主要负责人员,负责工程的整体管理和协调。
某住宅工程楼施工组织设计

某住宅工程楼施工组织设计1. 引言本文档旨在对某住宅工程楼的施工组织设计进行详细说明和规划。
该工程楼具有几层高度、多个单元的特点,因此施工组织设计尤为重要。
本文将依次介绍施工组织设计的背景和目标、组织结构、施工方案、进度计划和资源管理等方面内容。
2. 背景和目标该住宅工程楼位于市区中心,占地面积较大,建设规模较大。
其主要目标是高质量、高效率地完成楼房的施工工作,并确保安全、环保等方面的要求得到满足。
为了实现这些目标,必须进行细致的施工组织设计。
3. 组织结构针对该住宅工程楼的施工组织,我们将建立以下组织结构:项目经理将负责整个住宅工程楼的施工管理工作,包括计划制定、资源调配、人员管理等方面。
项目经理将与相关部门密切合作,确保工程按时、按质量完成。
3.2 施工队伍我们将组建一支高效、专业的施工队伍,包括工程师、技工、钢筋工、电工等不同专业的人员。
这些人员将根据施工计划,按照各自的工作安排,协同合作,完成各项施工任务。
监理人员将负责对施工过程进行监控和检查,确保施工符合规范和要求。
监理人员将与项目经理和施工队伍保持紧密的沟通,及时解决施工中的问题和难题。
4. 施工方案针对该住宅工程楼的施工,我们将制定以下方案:根据土壤的情况和工程需求,我们将采取适当的地基处理方案,包括土方开挖、地基加固等措施,以确保楼房的稳定性。
4.2 结构施工方案我们将依据建筑设计图纸,制定结构施工方案,包括梁、柱、板等的施工工艺和顺序。
同时,我们将制定相关的质量控制措施,确保结构施工质量达标。
为确保施工期间的安全,我们将制定详细的安全管理方案,包括危险源控制、施工现场防护措施等,以保障施工人员的生命财产安全。
5. 进度计划我们将制定详细的施工进度计划,根据施工方案和资源情况,合理安排施工的时间和顺序。
进度计划将明确各个工作节点的时间要求,并设立相应的里程碑,以便项目经理和相关人员能够及时跟进工程进度。
6. 资源管理为保证施工的顺利进行,我们将合理管理各类资源,包括人力资源、物资资源和设备资源。
某住宅楼工程施工组织总设计

某住宅楼工程安全施工组织设计一、工程概况该住宅楼工程位于市区,建设总面积约为XXXX平方米,总层数为XX 层。
本次工程的施工单位建筑有限公司。
二、施工组织设计原则1.安全第一原则:保障施工作业人员的人身安全和财产安全,并防止对周边人员和设施的影响。
2.合理安排工期:根据工程量和施工条件,合理规划工期,确保施工进度。
3.管理与技术相结合:通过管理与技术手段相结合,实施施工组织管理。
三、施工组织机构1.项目经理:全面负责施工组织管理和安全生产工作。
3.安全员:负责施工现场安全管理,保证施工过程中的安全。
4.质检员:负责对施工质量进行检查和验收。
5.施工人员:按照施工任务进行具体施工。
四、施工组织措施1.安全教育培训:对施工作业人员进行必要的安全教育培训,包括操作规范、安全知识和应急处理等方面。
2.安全防护设施设置:根据施工情况设置安全防护设施,包括安全网、安全带、安全标识等。
3.施工道路交通安全:合理分配施工区域,设置施工警示标志,确保施工期间的交通安全。
4.特种设备安全管理:对施工中使用的各类特种设备进行严格管理,确保设备符合安全要求。
5.施工现场消防安全:设置灭火器材,制定消防预案,定期进行消防演练。
6.施工材料和设备的调拨与管理:合理安排调拨施工所需的材料和设备,并进行严格管理,防止材料和设备的浪费和损坏。
7.施工现场督导与检查:设置专人负责现场督导与检查,及时发现并处理存在的安全隐患。
五、施工安全措施1.高空作业:对于工程中的高空作业,必须设置安全围护栏,并配备相关的安全防护设备。
2.措施必备:凡是施工过程中涉及到的有危险性的工序和设备,都必须配备相应的安全措施。
3.脚手架安全:脚手架在搭建前需要进行专项验收,并设置必要的安全防护措施。
4.电气安全:施工过程中的电气设备和线路必须符合相关的安全标准,并定期进行安全检查。
5.施工区划:根据工程特点,将施工区划分为不同区域,明确责任和权限,避免交叉作业和混乱。
住宅楼单位工程施工组织设计

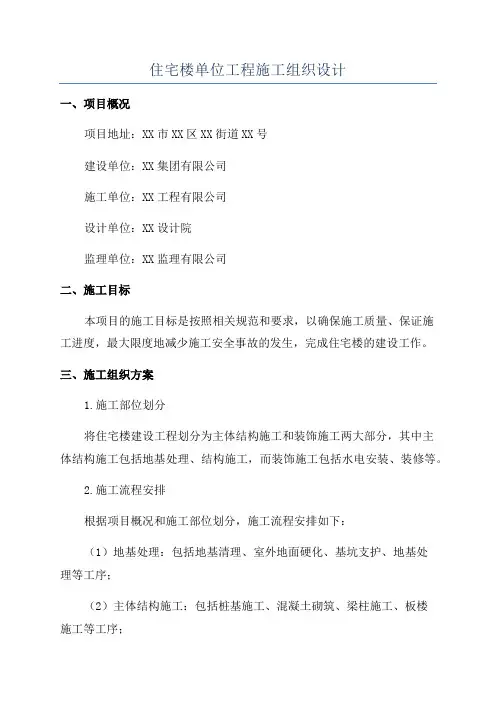

住宅楼单位工程施工组织设计一、项目概况项目地址:XX市XX区XX街道XX号建设单位:XX集团有限公司施工单位:XX工程有限公司设计单位:XX设计院监理单位:XX监理有限公司二、施工目标本项目的施工目标是按照相关规范和要求,以确保施工质量、保证施工进度,最大限度地减少施工安全事故的发生,完成住宅楼的建设工作。
三、施工组织方案1.施工部位划分将住宅楼建设工程划分为主体结构施工和装饰施工两大部分,其中主体结构施工包括地基处理、结构施工,而装饰施工包括水电安装、装修等。
2.施工流程安排根据项目概况和施工部位划分,施工流程安排如下:(1)地基处理:包括地基清理、室外地面硬化、基坑支护、地基处理等工序;(2)主体结构施工:包括桩基施工、混凝土砌筑、梁柱施工、板楼施工等工序;(3)水电安装:包括供水管道铺设、排水管道铺设、电气线路铺设等工序;(4)装修:包括墙面装修、地面铺设、门窗安装等工序;(5)外部工程:包括围墙施工、道路铺设等工序。
四、施工组织原则在施工中,我们将始终坚持以下原则:(1)合理分工:根据施工部位和施工流程,合理分工,确保各个工序的顺利进行;(2)协调配合:各施工单位之间密切配合,确保施工工序之间的衔接和无缝对接;(3)质量安全第一:严格按照相关规范和要求进行施工,确保施工质量和工人安全;(4)科学管理:采用现代化的施工管理手段,提高施工效率和管理水平。
五、关键措施1.施工人员管理(1)严格要求施工人员持有合法的岗位证书,确保人员技能符合施工要求;(2)进行定期的安全教育培训,提高工人的安全意识和操作技能;(3)设立安全巡查小组,定期检查施工现场的安全状况,及时纠正安全隐患。
2.施工设备管理(1)确保施工设备的安全性能,定期检查和维护设备,确保其正常运行;(2)施工设备按照施工流程和工序进行调度,合理利用施工设备,提高施工效率。
3.施工材料管理(1)按照工程质量验收标准选用符合规定的材料;(2)严格进行材料验收和备案,确保施工材料的质量。
某单位员工住宅楼工程施工组织设计

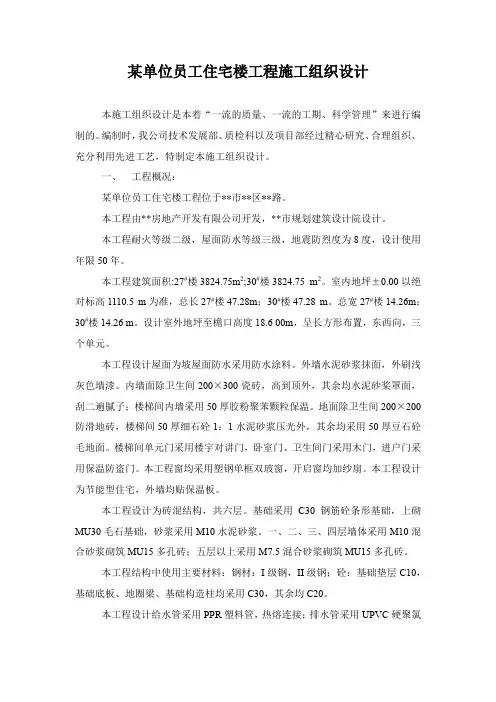

某单位员工住宅楼工程施工组织设计本施工组织设计是本着“一流的质量、一流的工期、科学管理”来进行编制的。
编制时,我公司技术发展部、质检科以及项目部经过精心研究、合理组织、充分利用先进工艺,特制定本施工组织设计。
一、工程概况:某单位员工住宅楼工程位于**市**区**路。
本工程由**房地产开发有限公司开发,**市规划建筑设计院设计。
本工程耐火等级二级,屋面防水等级三级,地震防烈度为8度,设计使用年限50年。
本工程建筑面积:27#楼3824.75m2;30#楼3824.75 m2。
室内地坪±0.00以绝对标高1110.5 m为准,总长27#楼47.28m;30#楼47.28 m。
总宽27#楼14.26m;30#楼14.26 m。
设计室外地坪至檐口高度18.6 00m,呈长方形布置,东西向,三个单元。
本工程设计屋面为坡屋面防水采用防水涂料。
外墙水泥砂浆抹面,外刷浅灰色墙漆。
内墙面除卫生间200×300瓷砖,高到顶外,其余均水泥砂桨罩面,刮二遍腻子;楼梯间内墙采用50厚胶粉聚苯颗粒保温。
地面除卫生间200×200防滑地砖,楼梯间50厚细石砼1:1水泥砂浆压光外,其余均采用50厚豆石砼毛地面。
楼梯间单元门采用楼宇对讲门,卧室门、卫生间门采用木门,进户门采用保温防盗门。
本工程窗均采用塑钢单框双玻窗,开启窗均加纱扇。
本工程设计为节能型住宅,外墙均贴保温板。
本工程设计为砖混结构,共六层。
基础采用C30钢筋砼条形基础,上砌MU30毛石基础,砂浆采用M10水泥砂浆。
一、二、三、四层墙体采用M10混合砂浆砌筑MU15多孔砖;五层以上采用M7.5混合砂浆砌筑MU15多孔砖。
本工程结构中使用主要材料:钢材:I级钢,II级钢;砼:基础垫层C10,基础底板、地圈梁、基础构造柱均采用C30,其余均C20。
本工程设计给水管采用PPR塑料管,热熔连接;排水管采用UPVC硬聚氯乙烯管,粘接;给水管道安装除立管及安装IC卡水表的管段明设计外,其余均暗设。
住宅楼施工组织设计完整版.doc

住宅楼施工组织设计完整版.doc【一:专业规范版】一、施工组织设计的目的与依据本文档旨在明确住宅楼施工组织设计的目的和依据,以确保施工过程的安全、高效进行。
二、工程概况及需求2.1 建设项目概况(详细描述建设项目的规模、用地面积等基本信息)2.2 需求分析(对建设项目所要求达到的技术、质量、安全等方面的要求进行分析)三、施工组织设计内容3.1 设计组织机构(详细描述施工组织设计的管理机构设置和职责)3.2 施工工期安排(详细描述施工工期的细分、工序计划等内容)3.3 施工方法与工艺(详细描述施工所采用的具体施工方法与工艺)3.4 安全技术措施(详细描述施工过程中的安全技术措施,包括防护措施、应急预案等)3.5 环境保护措施(详细描述施工过程中的环境保护措施,包括噪音、粉尘等控制措施)3.6 质量控制措施(详细描述施工过程中的质量控制措施,包括材料验收、工序质量检验等)3.7 商业配套措施(详细描述施工过程中的商业配套措施,包括材料供应、设备租赁等)3.8 施工组织设计总结(对施工组织设计内容进行总结与评价)四、附件本文档涉及的附件包括但不限于:1. 建设项目图纸和设计文件;2. 相关单位的合作协议;3. 施工计划和工作方案;4. 安全、环保、质量等相关技术文件。
五、法律名词及注释本文档涉及的法律名词及其注释如下:1. 建设法律(注释:指规范建设项目的法律法规,包括土地管理法、建筑法等)2. 施工安全法(注释:指规范施工过程中的安全管理的法律法规,包括安全生产法等)3. 环境保护法(注释:指规范施工过程中的环境保护管理的法律法规,包括环境保护法等)【二:简洁实用版】一、施工组织设计的目的与依据本文档为住宅楼施工组织设计的完整版,旨在明确施工过程的组织安排及相关措施,以确保工程的质量、安全和进度。
二、工程概况及需求2.1 建设项目概况(简要描述建设项目的规模、用地面积等基本信息)2.2 需求分析(概述建设项目所要求达到的技术、质量、安全等方面的要求)三、施工组织设计内容3.1 设计组织机构(描述施工组织设计的管理机构设置和职责)3.2 施工工期安排(概述施工工期的主要阶段和工序计划)3.3 施工方法与工艺(简要描述施工所采用的具体施工方法与工艺)3.4 安全技术措施(简述施工过程中的安全技术措施,包括防护措施、应急预案等)3.5 环境保护措施(简述施工过程中的环境保护措施,包括噪音、粉尘等控制措施)3.6 质量控制措施(简述施工过程中的质量控制措施,包括材料验收、工序质量检验等)3.7 商业配套措施(简述施工过程中的商业配套措施,包括材料供应、设备租赁等)3.8 施工组织设计总结(对施工组织设计内容进行总结与评价)四、附件本文档涉及的附件包括但不限于:1. 建设项目图纸和设计文件;2. 相关单位的合作协议;3. 施工计划和工作方案;4. 安全、环保、质量等相关技术文件。
某住宅楼工程施工组织设计方案范本文档

xxx住宅楼工程施工组织设计第1 章编制说明本施工组织设计是为xxxxxx住宅楼工投标需要编制的。
编制的指导思想是:投标时为业主着想,施工时对业主负责,竣工时让业主满意,同时在经济上合理,技术上可靠的前提下,保质、保量、保工期。
本施工组织设计在编制过程中,充分考虑了该工程的施工特点及相应的施工规范要求和我公司内部管理制度,本着优化施工方案、强化质量管理、合理降低工程造价、缩短工期的原则,编制了本工程的施工方案。
在为本工程制定质量目标的同时也充分考虑了现场条件和建设单位的要求,并在方案中充分体现新术、新工艺、新方法、新材料,确保优质高效的完成本工程的施工任务。
第2 章编制依据2.1 以甲方提供的北京市建筑设计研究院设计的《中科院青年科技人员住宅》图纸、答疑文件及招标文件有关要求,并通过对施工现场的实地考察、通过实测取得的数据为依据。
2.2 方案编制中参考了国家有关建筑设计和施工技术验收现行规范、北京现行的质量评定标准;北京市1996 年建设工程概算定额及北京市建设工程造价管理处的有关规定。
2.3 其他(1)同类的工程施工经验资料(2)北京市有关气象数据(3)北京市冬雨期施工规律第3 章工程概况及工程特点、难点3.1 工程概况表表3-1(略)3.2 工程特点、难点与本公司承接的其他工程相比,该工程有以下特点、难点,需要在施工组织上进行精心策划,施工方案上进行优化选择。
(1)本工程西、北两侧紧邻马路,周围为稠密的居民区,西、北两路为附近居民工作、生活的主要交通要道,一定程度上存在着交通不便,东南侧为现住宅楼,施工场地狭长,不利于施工现场布置、利用。
(2)根据甲方的工期要求、施工进度计划安排,部分装修施工将处于冬期施工,外檐施工必须在冬期施工前完成,确保装修工程质量。
给施工安排带来一定困难。
(3)现浇混凝土外墙与外保温板一体化施工体系,一定程度上加大了大模板施工一次成型的难度。
(4)外保温板(泰柏板)上粘贴面砖,存在着面砖与保温板粘结牢固性和外檐裂缝的矛盾。
住宅楼施工组织设计

某某工程I........................................................................................................................第一节施工组织机构及项目部人员职责分工 (3)1. 项目部组织机构(2) (3)2. 项目部质量保证体系组织机构 (4)3. 项目部安全保证体系组织机构 (4)4. 项目部工期保证体系组织机构 (5)5. 项目部组织机构 (5)......................................................第一节测量放线 (7)1. 标高传递 (7)2. 轴线控制 (7)第二节钢筋工程 (8)第三节模板工程 (8)第四节混凝土工程 (8)第五节垂直运输设施及脚手架工程 (9)第六节砌筑工程 (9)第七节防潮、防水工程 (10)第八节装修工程 (10).....................................第一节特殊地基处理 (11)第二节文物保护 (11)第三节坟墓、洞穴处理 (11).....................................................................................某某工程II .................................. ......................某某工程 11、【XXXX】房地产开辟公司【XXXX】小区9 号住宅楼施工蓝图及招标文件。
2、国家现行的《施工验收规范》和《质量评定标准》。
3、同类工程施工工法、工程做法和施工经验。
本工程为【XXXX】房地产开辟公司【XXXX】小区9 号住宅楼,位于【XXXX】路北沿,由【XXXX】冶建勘察设计院设计,三单元砖混结构条形住宅,地下一层,地上五层,共计六层,建造面积【XXXX】平方米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某公司住宅楼施工组织设计(DOC 62页)编制说明我公司率先通过ISO9001质量管理体系的认证工作,并按照PDCA 管理模式搞好工程控制,强化作业指导书,严格操作规程,提高工序质量,坚持过程控制,动态管理,持续改进,建一流工程,创一流业绩。
我们愿以优质、快速、低消耗的建筑产品为广大用户服务,愿与所有的朋友至诚合作,共创未来。
为科学合理地组织生产,确保工程质量及进度要求,我们在充分考虑建筑施工工艺及施工规律的基础上,编制了工程施工组织设计,在施工方案的编制及各项计划的安排上,着重考虑了如下原则:1、优先采用先进的施工技术及工艺,并做以详细的介绍;2、严格控制建筑施工质量通病,并对防治措施做以详细介绍;3、科学合理地安排冬雨季施工项目,在保证质量及工期的基础上,合理组织生产;4、充分、利用现代化施工机械,提高机械化作业水平及劳动生产率;5、合理规划施工现场平面布局,减少材料场内二次运输距离;6、按照建筑施工规律,科学周密地编制网络计划,引导施工,组织生产,缩短工期。
第一章编制依据1.1 施工组织设计的编制依据1.1.1 国家现行有关建筑施工及验收规范;第二章总体概述2.1 地理位置:本建筑为三门峡亚东小区2#住宅楼工程,位于三门峡市环城南路西段。
2.2 工程概况:三门峡亚东小区2#住宅楼位于三门峡西人民广场北,东一路西侧,交通便利但施工场地窄小。
该楼建设造型运用现代建筑设计手法,整个建筑庄严华丽,气象万千,为三门峡西添加了一道亮丽的风景。
2.2.1 建筑概况:结构特点本工程为砖混结构六层,地下室一层,基础为灰土地基。
2、建筑特点外墙为丙级酸涂料;外墙颜色详见各立面图。
,窗采用塑钢窗,门为木门。
地基处理采用灰土垫层,基础钢筋混凝土基础混凝土强度等级C30;垫层为C10,其余未注明的均为C20。
钢筋混凝土保护层:地基为40mm,板为20mm,梁、柱为30mm。
该建筑物安全等级为二级,耐火等级为二级,隔声减噪等级为二级,控制室内环境污染类别为二类,抗震设防烈度为七度,工程合理使用年限为50年。
屋面防水等级为三级,有隔热层、保温层,防水材料为多层高分子复合防水卷材,保温层为30厚挤塑泡沫板。
建筑节能:外墙及楼梯间内墙外面采用外保温法,阳台雨蓬底板面做40mm厚挤塑聚苯乙烯泡沫塑料板保温。
外墙装饰:住宅楼外墙均为外墙涂料和面砖。
住宅楼室内装饰:如下楼面做法见98ZJ001-14页-楼1,凿毛。
内墙做法见98ZJ001-30页-内4,搓毛。
顶棚做法见98ZJ001-47页-顶3。
踢脚做法见98ZJ001-22页-踢3。
门:进户门为防盗门,其余内门为木门。
窗:为单框单玻及双玻塑钢窗。
油漆:所有木门双面均刷一底二道淡黄色调和漆;金属构件刷防锈漆二道,草绿色面漆两遍。
未露出部分刷灰色防锈底漆二遍。
2.2.2 结构概况:2#住宅楼:该工程建筑抗震设防类别为丙类建筑,按湿陷性黄土分类为丙类建筑物,场地类别为二类,场地为二级非自重湿陷性黄土场地。
地基基础设计等级为丙级,基础采用钢筋混凝土条型基础,砼强度等级:基础为C30,垫层为C10,其余为C20。
砌体工程质量控制等级为B级,±0.00以下采用MU10普通粘土砖,M10水泥砂浆砌筑;1-5层采用采用MU10普通粘土砖,M10混合砂浆砌筑,6 层以上采用MU10普通粘土砖,M7.5混合砂浆砌筑。
楼面全部为现浇板。
2.2.3 水、电、设计概况本工程水系统包括给水系统、排水系统、灭火器系统。
给水管道采用PP—R管,热熔连接,给水方式以小区供水管网作为本建筑供水水源,采用下行上给式给水系统。
排水管采用U—PVC排水塑料管,承插胶接口。
排水系统采用污、废水合流制单立管排水系统,污、废水收集后经化粪池处理后排至市政管网。
灭火器系统灭火器箱均为落地式,箱底距地0.15m,灭火器箱长×宽×高=500×170×150。
电气系统包括照明系统、防雷与接地系统、电视系统、电话系统、网络系统。
照明供电系统:本工程电源为~380/220V,三相四线制,由电缆埋地引入一层电缆分支箱,由电缆分支箱再引至各计量箱。
各住户内设控制箱。
计量箱设在一层至二层的楼梯休息平台处。
用户控制箱设在各住户内。
弱电系统:有线电视引自室外有线电视网。
分支器至分支器之间电缆选用SYKV—75—9型穿SC25管,分支器至插座盒电缆选用SYKV—75—5型穿PC20管,分支器及其分支器以前的器件型号由当地有线电视管理部门提供和安装。
电话:由市话网引至各单元一层电话分线箱,电缆选用HYA型电话电缆,由分线箱至电话插座选用RVB型电话线。
接地保护:采用TN—C—S方式,PEN线在电源进线箱做重复接地,用直径4×40镀锌扁钢由接地装置暗敷引至箱。
由各计量箱引至各用户控制箱及由各用户控制箱至各插座选用BV型绿/黄双色塑料铜线作PE 张。
引入引出建筑物的金属管线均应与接地装置及PE、PEN线作等电位联结。
防雷接地系统:按三类防雷设防。
防雷接闪器采用避雷带,避雷带材料采用¢10mm镀锌圆钢,避雷带支架采用¢10镀锌圆钢,直线段处每隔1m设一个支架,转角处每隔0.5m设一支架,利用结构柱中的两根主筋作引下线,引下线和接地体进行可靠焊接。
采暖系统:采暖热媒采用低温热水。
采暖设计采用分户热计量形式。
采暖立管按下供下回敷设,室内干管沿本层顶布置。
散热器采用760型铸铁散热器,散热器底距相应地面150mm明装。
采暖管道一律采用热浸镀锌钢管,丝扣连接。
2.3 该工程场地平整,三通一平,具备开工条件。
2.4 工期要求:本工程预计2007年3月05日开工,2008年01月25日竣工,总日历工期为300天。
2.5 质量要求:达到现行建设工程施工质量验收规范标准。
2.6 安全、文明施工:施工过程中严格按国家及河南省有关安全施工规范、规程组织施工,特殊工种按特殊操作规程操作。
杜绝死亡事故和重大安全事故发生。
2.7 施工材料:采用符合国家标准的合格材料。
2.8 施工总方案:按照先基础,后主体,最后装修的指导方针,充分利用机械,人员、新技术的优势,使施工顺利进行,最终确保按期完成任务。
2.9 分部工程施工方案2.9.1 施工流水段划分:考虑我公司拟配备模板数量及周转次数,垂直机械运输能力以及人员配备和技术要求的需要,根据该工程的实际情况,施工流水段分如下:1#楼为一个施工区,以伸缩缝为界划分为两个流水段。
2.9.1.1 主体结构阶段按流水作业法组织施工,流水作业法就是合理划分施工段,只要有工作面就要有人和物,作到人财物的均衡,主要考虑砌体、钢筋、模板、砼四大工序进行节拍流水,每施工段工程量大致相等。
2.9.1.2 装饰阶段则立体分段,主要考虑湿作业影响以及特殊工种和机具的调配,对其他工序影响小的非关键线路内工序可灵活安排做为窝工时调剂项目。
2.9.2 新技术、新工艺、新材料的应用根据本工程的建筑特点,砖混结构,楼面为全浇,为保证楼面板底平整,现浇板采用竹胶大模板,板缝间用胶带粘实,确保砼板面平整光滑。
为确保砌体工程质量,采用无架眼施工,厕浴间的建筑地面在楼层结构处采用混凝土与现浇板一次浇注完毕。
2.10 施工顺序及交叉安排2.10.1 组织安排指导思想是:充分利用时间和空间,采用先地下,后地上,先主体,后装修,外部装修与内部装修同步进行。
以主体施工为先导,各分部分项工程紧随其后,平面分段,立面分层,科学组织施工。
2.10.2 工序交叉安排该工程主体按先砌墙,再浇构造柱,浇圈梁、现浇板的施工顺序。
主体施工后及时施工屋面,外抹灰在屋面施工后开始。
室内抹灰在主体施工完四层时插入,保证主体与抹灰少占工期,降低施工高峰。
精装修自上而下立体复式适时插入,其原则是:上道工序的施工要为下道工序的施工创造条件,下道工序的施工要能保证上道工序的成品完整,在时间和空间上充分利用,紧凑搭接。
屋面工程和水、电暖安装不占绝对工期。
高级装修应在湿作业和屋面防水工序后进行。
门、窗框安好后待污染源消除后再进行下一道工序。
项目部组织机构图第三章项目管理组织机构配置本工程按项目法管理施工,公司选派一名具有同类工程丰富施工管理经验的韩巷新同志任项目经理,由有类似工程施工经验的曹小礼同志担任技术负责人,施工员、质检员、专职安全员、资料员、材料员等配备齐全,实行项目承包责任制,保工期、保质量、保安全、以科学的管理手段和先进的施工技术对工程进行全过程、全方位的管理。
3.1 项目部管理组织3.2 项目部主要管理人员资历3.3 项目部主要管理人员职责3.3.1 项目经理职责3.3.1.1 对公司质量体系文件在本项目的全面落实负责;3.3.1.2 负责对项目质量实行管理监控,全面履行合同条款,满足业主的要求;3.3.1.3 负责项目工程质量策划,并组织编写项目质量计划;3.3.1.4 接受公司及监理部门的质量监督和质量审核,对存在问题认真制定纠正预防措施,并进行整改;3.3.1.5 组织好生产进程中各种资料、记录的整理、汇总、保管工作,确保各项技术资料真实、准确、可追溯;3.3.1.6 经常对员工进行贯彻体系文件及质量、安全教育和培训。
3.3.2 技术负责人职责3.3.2.1 分管项目部的贯标工作。
组织实施公司质量体系文件,协助项目经理对工程进行控制、管理与监督,主持对工程质量的定期检查、评议、整改、及工程质量验评。
处理施工的技术质量问题;3.3.2.2 监督施工过程中各类人员履行质量职责,认真抓好各环节的施工质量。
主持本项目质量分析会议和不合格品的评审工作,对纠正和预防措施实施跟踪验证;3.3.2.3 组织编写、实施项目施工组织设计,协助项目经理编写和实施质量计划。
主持编制特殊过程和关键工序的作业指导书、施工方案,经总工程师审批后,组织贯彻实施,进行技术指导,并对作业指导书、施工方案的编写质量和实施质量负责;3.3.2.4 指导、监督本项目工程技术档案和质量体系运行的有关资料、记录的收集、保管并与工程进度同步、准确、真实、完整,且具有可追溯性;3.3.2.5 组织、指导 QC小组的活动。
3.3.3 施工员职责3.3.3.1 落实各项工程管理规定和操作人员的质量责任,对所负责范围内的工序质量和工程质量负全责;3.3.3.2 参加编制施工组织设计和质量计划。
严格按图纸、工艺标准、技术交底和施工规范、规程组织施工,认真落实特殊过程和关键工序的作业指导书;3.3.3.3 参加质量事故调查分析会,做好比较详细具体的《施工日志》记录,保证施工全过程的可追性。
3.3.4 质检员职责3.3.4.1 执行国家有关质量检验标准和公司有关规定,行使质量否决权;3.3.4.2 负责隐蔽工程检验、分项、分部工程质量等级核定,对分工范围内的工程质量实施全过程、全方位的监督、检查;3.3.4.3 做好受检工程、工序及部位评定结果的标识,对不合格的原材料、半成品、成品及时填写“不合格通知单”送交有关部门人员,监督对不合格的处置工作;3.3.4.4 参加本单位质量事故及不合格质量分析会,做好记录,填报有关报表,参加 QC小组活动;3.3.4.5 及时向技术负责人和有关部门提供质量信息、填报有关报表;3.3.4.6 及时做好检验记录和其他质量记录资料的整理、收集,保管好本项目的质量档案。
