工程量签证确认单样表
工程量确认单
工程名称 xx战役红色纪念地景区基础设施、景区道路改造工程-旅游公厕
建设单位 xx战役红色纪念园管理处 施工单位 xxx筑有限责任公司
洽商依据:建设单位、施工单位工程量现场验收确认
洽商(核定)内容
签证内容如下: 经乙方测量,设计院确认,建设单位同意,土方开挖量如下:
总面积为317.7平方米,挖方总量为491.3立方米,
原始地坪及挖方工作量详见附图
建设单位意见: 签字(公章): 年 月 日 监理单位意见: 签字(公章): 年 月 日 设计单位意见: 签字(公章): 年 月 日 施工单位意见:
签字(公章):
年 月 日
工程量确认单
工程名称 xx战役红色纪念地景区基础设施、景区道路改造工程-旅游公厕
建设单位 xx战役红色纪念园管理处 施工单位 xx二建筑有限责任公司
洽商依据:建设单位、施工单位工程量现场验收确认
洽商(核定)内容
施工单位按照公厕效果图,对外墙干挂进行二次深化设计,报请建设单位批准:
一、石材龙骨:1、Φ18螺栓为0.146吨;
2、200*200方钢管1.326吨;
3、8号槽钢2.039吨
4、50*5角钢0.726吨。
二、石材:1、米黄色干挂石材(600*900*30)172.86平方米;
2、灰色干挂石材(尺寸同上)55.76平方米;
3、灰色造型柱石材(600*300*30)47.64平方米;
4、压顶石材板(600*460*30)51.63平方米;
5、花池石材板()8.46平方米;
6、花池压顶板()6.46平方米;
7、大理石地面111.68平方米;
8、大理石台阶8.79平方米(台阶1)、4.07平方米(台阶2);
9、大理石坡道3.6平方米*2(坡道1、2)
10、圆弧花池改造:圆弧墙面面砖32.09平方米,压顶板(300*600*50)15平方米
建设单位意见: 签字(公章): 年 月 日 监理单位意见: 签字(公章): 年 月 日 设计单位意见: 签字(公章): 年 月 日 施工单位意见:
签字(公章):
年 月 日
工程洽商记录
工程名称 xx战役红色纪念地景区基础设施、景区道路改造工程-旅游公厕
建设单位 xx战役红色纪念园管理处 施工单位 xx二建筑有限责任公司
洽商依据:建设单位、施工单位工程量现场验收确认
洽商(核定)内容
经建设单位与施工单位协商对以下工程做法做部分变更及说明进行确认并报请设计单位批准
一、基础部分
1. 将原毛石基础变更为c25毛石混凝土
2. 散水、坡道面层均为c25砼,台阶面层为石材,均下设350中砂防冻层
二、主体部分
1. 外墙保温由原60厚挤塑板改为60厚岩棉保温板
三、内外装修
1. 顶棚面层:卫生间及前室为集成吊顶,其他房间为石膏板吊顶.
2. 地面面层:卫生间及前室为300地板砖,其他房间为800地板砖,踢脚线同
地面材料
3. 墙面为米黄色与灰色干挂石材,详见装修立面图
四、给排水暖通
1. 给水、排水、暖通均距离外墙3.5米,化粪池位置详见外线图
五、电照部分
1.外线电缆管路为140米,规格、数量详见室内电照图
建设单位意见: 签字(公章): 年 月 日 监理单位意见: 签字(公章): 年 月 日 设计单位意见: 签字(公章): 年 月 日 施工单位意见:
签字(公章):
年 月 日

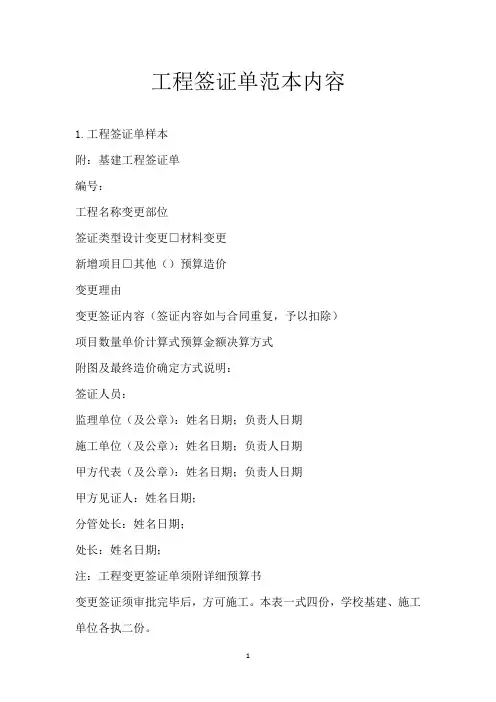

工程签证单范本内容
工程签证单范本内容1.工程签证单样本附:基建工程签证单编号:工程名称变更部位签证类型设计变更□材料变更新增项目□其他()预算造价变更理由变更签证内容(签证内容如与合同重复,予以扣除)项目数量单价计算式预算金额决算方式附图及最终造价确定方式说明:签证人员:监理单位(及公章):姓名日期;负责人日期施工单位(及公章):姓名日期;负责人日期甲方代表(及公章):姓名日期;负责人日期甲方见证人:姓名日期;分管处长:姓名日期;处长:姓名日期;注:工程变更签证单须附详细预算书变更签证须审批完毕后,方可施工。
本表一式四份,学校基建、施工单位各执二份。
2.工程签证单样本附:基建工程签证单编号:工程名称变更部位签证类型设计变更□材料变更新增项目□其他()预算造价变更理由变更签证内容(签证内容如与合同重复,予以扣除)项目数量单价计算式预算金额决算方式附图及最终造价确定方式说明:签证人员:监理单位(及公章):姓名日期;负责人日期施工单位(及公章):姓名日期;负责人日期甲方代表(及公章):姓名日期;负责人日期甲方见证人:姓名日期;分管处长:姓名日期;处长:姓名日期;注:工程变更签证单须附详细预算书变更签证须审批完毕后,方可施工。
本表一式四份,学校基建、施工单位各执二份。
3.施工现场签证单范本怎么写工程现场签证单(V—1)分部工程名称右岸码头、3#坝广场混凝土面层及花岗岩板安装图号签证编号内容:1、5月22日,右岸码头台阶花岗岩铺设原设计为3cm厚砂浆,实际铺设厚超出设计,多出量素混凝土见计算。
2、5月22日,右岸码头前檐花岗岩原设计没有,后经监理、业主指示加花岗岩板;码头前檐因低于原设计9cm,需增加钢筋混凝土。
工程量计算:1、素混凝土工程量:31*4*0.035=4.34m32、钢筋混凝土工程量:15*0.27*0.09=0.37m3花岗岩板工程量:(0.1+0.37+0.25+0.45)*16=18.72m23、钢筋混凝土工程量:4.7*4.5*10*0.08=16.92m3施工单位监理单位业主单位三方代表签字现场代表:。
合同外零星工程量签证单
合同外零星工程量签证单一、前言甲乙双方在履行合同过程中,如需进行合同外的零星工程量签证,为确保双方权益,明确工程量签证的依据和责任,特制定本签证单。
本签证单是与合同同等效力的文件,任何一方不得擅自修改或撤销。
二、签证单内容1. 签证工程名称:________2. 签证工程地点:________3. 签证工程内容:________4. 签证工程量:根据实际测量和计算,签证工程量为____立方米/平方米/樘/台/套/米/个等(具体工程量见附件)。
5. 签证工程单价:根据市场行情和双方协商,签证工程单价为____元/立方米/平方米/樘/台/套/米/个等。
6. 签证工程总价:签证工程量×签证工程单价=签证工程总价。
7. 签证工程工期:根据工程实际情况,签证工程工期为____天。
8. 签证工程质量标准:按照合同约定的质量标准执行。
三、签证工程量的核实与确认1. 签证工程量的核实:甲乙双方应共同参与签证工程量的测量和计算,确保签证工程量的准确性。
2. 签证工程量的确认:甲乙双方在签证工程量核实的基础上,共同签署签证工程量确认书,作为签证工程量的依据。
3. 签证工程量的调整:如在签证工程实施过程中,实际工程量与签证工程量有较大差异,甲乙双方应重新核实并调整签证工程量。
四、签证工程的支付与结算1. 签证工程款项的支付:按照签证工程量确认书和实际完成的签证工程量,甲乙双方协商确定签证工程款项的支付方式。
2. 签证工程款项的结算:签证工程完成后,甲乙双方按照签证工程量确认书和合同约定进行工程款项的结算。
五、签证工程的质量保障与维修1. 签证工程的质量保障:乙方向甲方承诺,签证工程的质量应符合合同约定的质量标准。
2. 签证工程的维修:签证工程完成后,如出现质量问题,乙方应负责维修和更换,直至符合合同约定的质量标准。
六、违约责任1. 如乙方未按照合同约定的质量标准完成签证工程,甲方有权要求乙方返工、维修或赔偿。
签证单样本
现场签证单
签证编号:001
说明:本签证单一式四联,第一联甲方成本部留存,第二联施工单位留存,第三联甲
方项目部留存,第四联监理单位留存。
现场签证记录表
编号:001
注:1、现场签证记录表及材料原件均为一式四份,工程部根据签证内容走签证审批流程通过后方可签署建设单位意见,有关单位会签并保存一份。
现场签证申请单
签证编号:001
联监理单位留存。
现场签证审批表
编号:001
注:1、现场签证审批表及材料原件均为一式四份,并报成本部一份原件备案。
工程签证单表格范本完整版
NO.工程现场签证单(监理)注:1、本签证单需三方签字、加盖各单位印章后方为有效。
2、签证内容如无法用文字表述清楚的需附图。
工程现场签证单(分包)(项目部月)注:1.分包单位作业任务(段)完成经施工质量人员验收通过后,项目经理即可签发;2.签证内容如无法用文字表述清楚的需附图;3.本签证单一式三份,项目部、经营部、分包方各执一份。
现场签证单(范本)注:本签证单一式六份,建设单位、监理单位、施工单位各二份。
现场签证原始记录建设单位:XXXXXXXXX公司现场工程量确认单工程签证核价单第页共页劳动合同用人单位名称劳动者姓名宁波市劳动和社会保障局使用说明一、甲乙双方订立劳动合同,应当遵循合法、公平、平等自愿、协商一致、诚实信用的原则。
二、双方在签订合同时,应仔细阅读合同书。
合同内容应协商一致后填写,合同中的空栏,必须填写清楚,不须填写的空栏请打上“/".本合同中的选择项目,只能选择一项填入确定的空格中.三、本合同必须由用人单位(甲方)的法定代表人(或委托代理人)和职工(乙方)本人签名(盖章),并加盖用人单位印章方为有效。
四、本合同的未尽事宜,可在“其它事项的约定"中列明,或另行签订补充协议。
另行签订的补充协议,作为本合同的附件,与本合同一并履行。
五、本合同请用黑墨水或蓝黑墨水填写,字迹清楚、文字简练、准确,不得涂改。
劳动合同甲方(用人单位)名称:法定代表人(或主要负责人):所在地址:乙方(劳动者)姓名: 文化程度:身份证号码:家庭地址:现居住地址:根据《中华人民共和国劳动法》、《中华人民共和国劳动合同法》(以下简称《劳动合同法》)等相关法律、法规和规章的规定,甲乙双方本着自愿、平等的原则,经协商同意订立本合同,并共同遵守履行。
一、合同期限劳动合同期限按下列第( )项确定A。
本合同为固定期限劳动合同,合同期从年月日起至年月日止,其中试用期为个月,即从年月日起至年月日止;B.本合同为无固定期限劳动合同,合同期从年月日起至符合法定终止时间止,其中试用期为个月,即从年月日起至年月日止;C.本合同为以完成一定工作任务为期限的劳动合同,合同期从年月日起至工作任务完成即行终止.若乙方实际用工起始时间与本合同约定起始时间不一致,以实际用工之日为本合同起始时间。
变更签证确认单 模板
分包工程
施工单位
签证发生日期:
年月日至年 月 日
签证发生部位:
签证原因:
签证内容:
工程量计算式:
费用计算(可另附报价单):
附件:□ 照片(须包括施工前、施工完成后等)
□签证部位示意图(标尺寸数据,分包、甲方工程、甲方商务测量人员签字)
□图纸
□其Байду номын сангаас:
分包人项目经理: 日期: 年 月 日
甲方项目部负责的工长:
签字:
年月日
甲方项目部生产经理:
签字:
年月日
甲方项目部商务经理:
签字:
年月日
甲方项目经理:
签字:
年月日
分公司商务部审批:
签字:
年月日
备注:涉及到合同外单价的事项费用需经项目部和分公司商务部同时审批确认后生效;分包应于工作完工后7日内送交甲方项目审批,超过时限则不予认可。
电缆桥架变更签证工程量确认单
工程名称
佛山南海万科广场二期商业MALL、写字楼机电安装
负一层南三区南二区强电桥架与弱电桥架安装与拆除变更
自编号
SD-010
对应指令单编号
签
证
内
容
签证内容及原因:
地下一层1/C-C轴与C-J轴与B-28轴的强电桥架一条,强弱电两条按图已施工完毕,因消防排烟风管施工与桥架冲突按甲方指令要求,桥架拆除然后重新安装距离消防排风风管施工。安装与拆除的桥架工程量如下:
请贵司对以上工程量给予确认,谢谢!
施工单位责任人:
日期:
施工单位:中国建筑第四工程局有限公司
监理单位:广东粤能工程管理有限公司
建设单位:佛山市南海区万科乐恒置业有限公司
项目经理:
监理工程师:
主管工程师:
1.弱电桥架100*100安装:54.2米
2.弱电桥架100*100拆除:54.2米
3.弱电桥架100*100安装:54.2米
4.弱电桥架100*100拆除:54.2米
5.强电桥架100*100安装:54.2米
6.强电桥架100*100拆除:54.2米
7.角钢40*4安装:94.5米
8.角钢40*4拆除:94.5米
计日工、机械台班及零星工程签证单 (样表)
中铁xx集团有限公司xxE区项目经理部计日工签认单甲方编号:备注:1、施工区域、工作内容、用工时间由派工员负责填写,必须填写清楚。
2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。
3、派工员意见栏请主要写明派工事由及施工结束后对施工完成情况的综合评价。
4、商务部根据分包合同对本签证单有修改和删减的权利。
5、分包单位在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。
6、计日工数量确认后,做为计价依据计入当期结算当中。
-------------------------------------------------------------------------------------------------------------------------------------------中中铁xx集团有限公司xxE区项目经理部计日工签认单乙方编号:备注:1、施工区域、工作内容、用工时间由派工员负责填写,必须填写清楚。
2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。
3、派工员意见栏请主要写明派工事由及施工结束后对施工完成情况的综合评价。
4、商务部根据分包合同对本签证单有修改和删减的权利。
5、分包单位在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。
6、计日工数量确认后,做为计价依据计入当期结算当中。
中铁xx集团有限公司xxE区项目经理部零星机械台班签认单甲方编号:备注:1、机械名称、工作内容、机械工作时间由派工员负责填写,必须填写清楚。
2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。
3、派工员意见栏请主要写明派工事由及在施工结束后对施工完成情况的综合评价。
4、商务部根据分包合同对本签证单有修改和删减的权利。
5、分包单位在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。
6、零星机械台班数量确认后,做为计价依据计入当期结算当中。
--------------------------------------------------------------------------------------------------------------------------------中铁xx集团有限公司xxE区项目经理部零星机械台班签认单乙方编号:备注:1、机械名称、工作内容、机械工作时间由派工员负责填写,必须填写清楚。
施工工程经济签证单范本(3篇)
第1篇编号:_______项目名称:__________________工程地点:__________________编制日期:____年__月__日一、签证内容1. 签证原因:(1)因设计变更导致的工程量增加;(2)因地质条件变化导致的工程量调整;(3)因不可抗力或甲方原因导致的工程延误;(4)因材料价格波动导致的工程成本变化;(5)其他需签证的经济事项。
2. 签证工程内容:(1)具体变更工程内容描述;(2)变更工程涉及的工程量;(3)变更工程所需材料及设备;(4)变更工程所需人工及机械台班。
二、签证金额1. 变更工程总造价:____元;2. 材料价格调整:____元;3. 人工及机械台班调整:____元;4. 其他费用:____元;5. 签证总金额:____元。
三、签证期限1. 签证期限:自签证生效之日起____日内;2. 签证期限延长期限:____日。
四、签证依据1. 设计变更通知书;2. 施工现场签证记录;3. 材料价格变动证明;4. 人工及机械台班调整证明;5. 其他相关证明材料。
五、签证审核及签字1. 施工单位:(1)现场负责人:________________;(2)签字:________________;(3)日期:____年__月__日。
2. 监理单位:(1)监理工程师:________________;(2)签字:________________;(3)日期:____年__月__日。
3. 甲方代表:(1)甲方代表:________________;(2)签字:________________;(3)日期:____年__月__日。
六、附件1. 设计变更通知书;2. 施工现场签证记录;3. 材料价格变动证明;4. 人工及机械台班调整证明;5. 其他相关证明材料。
注:本签证单一式三份,施工单位、监理单位、甲方各执一份。
七、其他事项1. 本签证单自签字之日起生效;2. 甲方应在签证期限内向施工单位支付签证款项;3. 施工单位应按照签证内容进行施工,并确保工程质量;4. 如有争议,双方应友好协商解决,协商不成可依法向有关部门申请仲裁或诉讼。
工程量现场签证单范本(工程量签证单内容怎么写)--
工程量现场签证单范本(工程量签证单内容怎么写)工程量签证单内容怎么写江门市人民政府办公室如何写工程量签证依据?工程签证表格的一般样本格式?项目签证表格的样本格式可以下载和修改。
它们中的大多数是相同的,但是必须有一些,否则它们都将是两者。
工程签证表格的一般样本格式?项目签证表格的样本格式可以下载和修改。
它们中的大多数是相同的,但是必须有一些,否则它们都将是两者。
什么是项目数量签证表格?项目签证是项目建设活动中极为重要的法律制度。
开发人员和建造者都非常重视它。
以工程量确认签证为例,项目经理向工程师(或工程师代表)提交确认报告,并由工程师签名确认。
此过程完成了从要约到承诺的合同签订过程,并且在双方之间将产生一系列事件。
具有法律效力,如延长工期,增加工程经费等。
最高人民法院《关于审理建设合同纠纷案件适用法律问题的解释》已于当日实施,本司法解释为:提供了许多新内容。
例如,《解释条款》规定:“当事各方同意,在收到完工结算文件后,承包商将不会在约定的期限内答复,并且,如果承包商认为已批准完工结算文件,则应在按照协议。
承包商要求根据完工结算文件结算项目。
应支持价格。
”换句话说,开发人员不再能够像以前一样无限期地延迟完成结算。
如果双方同意“在期限内未答复,将被视为批准”,游戏将进入一个新领域。
在事先约定的情况下,如果建造商在竣工验收后及时向开发商提交竣工结算报告,而开发商未对此发表评论,则建造商的竣工结算报告将在最高法院审理后达到最高。
约定期限结算依据。
签订合同前的协议和解决后的签证将完全解决悬而未决的项目资金的大问题。
这就是签证的魅力。
相反,如果开发人员没有签证意识或缺乏签证意识,则很有可能陷入被动的泥潭。
建设部和国家工商行政管理总局联合制定的“建设工程施工合同范本-”(以下简称“范本”)规定:在确定项目变更后的几天内完成项目。
对于价格报告,合同价格应在工程师确认后进行调整;“如果承包商未在一天之内向工程师提交项目价格变化报告,则应被视为变更不涉及合同价格变更。
签证现场工程量三方确认单 → 变更控制现场工程量三方确认单
签证现场工程量三方确认单→ 变更控制现场工程量三方确认单1. 项目概述本确认单适用于项目中的变更控制工作,以确保各方对工程量变更的共识,并确认变更后工程量的正确性和可行性。
本文档将主要记录变更控制工作的三方确认过程,为项目进展提供有效的管理依据和操作指导。
2. 相关方本确认单涉及以下相关方的共同确认和承诺:- 建设单位:负责项目的规划和整体管理。
- 监理单位:负责对施工过程进行监督和检查。
- 承包商:负责实际施工和工程量变更的实施。
3. 变更控制工程量确认流程以下步骤将用于变更控制工程量的确认过程:步骤一:变更控制申请由建设单位或监理单位发起变更控制申请,包括工程范围、工程量变更的理由和需求。
步骤二:工程量计算和评估承包商根据变更控制申请,进行工程量计算和评估,并编制变更控制工程量报告。
步骤三:现场会议召开变更控制现场会议,由建设单位、监理单位和承包商参与。
会议的目的是就变更控制工程量进行讨论和确认,并达成共识。
步骤四:三方确认单签订在现场会议上,三方达成共识后,由建设单位、监理单位和承包商共同签署确认单,确认变更控制工程量的正确性和可行性。
确认单应包括但不限于以下内容:- 变更控制工程量的名称和编码;- 工程量变更的理由和需求;- 变更后工程量的具体数值;- 三方签署日期和签署人。
步骤五:变更控制实施建设单位和监理单位根据变更控制确认单的内容,确保变更控制工作的实施符合约定。
承包商按照变更控制确认单的要求,进行工程量的变更和调整。
4. 附则- 本确认单是变更控制工程量的一种有效方式,旨在保证各方对变更工作的共识,减少争议和纠纷的发生。
- 确认单应在变更控制会议结束后及时签署,以确保工程量的准确性和可行性。
- 如有必要,变更控制工程量确认单可以作为正式合同文档的附件。
以上是《签证现场工程量三方确认单→ 变更控制现场工程量三方确认单》的内容,旨在明确变更控制工程量的确认过程和各方责任。
各相关方应根据本文档的要求进行操作,并确保变更控制工作符合合同和法律法规的规定。
