路基地面防排水技术交底
施工技术交底
承包单位:合同号:ZHZQ-5监理单位:编号:
①施工前准备好沟槽开挖的机械、设备、人员,开挖土石方及时运走。
②测量放样出天沟具体施工位置及尺寸,并做好标记。
③人工配合机械进行沟槽开挖,底宽0.6~1m,底宽0.4m、深0.6m,边坡坡率1:1。
④沟槽开挖后一般地区采用M10砂浆水泥砂浆找平,膨胀岩土地区路堤坡脚平台及排水沟下设0.5m厚三七灰土垫层找平。
⑤立天沟模板,浇筑侧沟混凝土。
⑥膨胀岩(土)段落路堑堑顶至天沟浇筑C25混凝土平台,厚0.1m。
⑦在混凝土初凝后洒水养生不少于14天。
⑧侧沟每10m设伸缩缝一道,缝宽2cm,缝内采用沥青浸制麻绳填塞密实。
5.2.4边坡、挡墙平台截水沟
①施工前准备好平台截水沟开挖的机械、设备、人员,开挖土石方及时运走。
②测量放样出平台截水沟具体施工位置及尺寸,并做好标记。
③施工平台截水沟,立模板,浇筑平台截水沟混凝土。
④在混凝土初凝后洒水养生不少于14天。
5.2.5消力池、消力坪
七、质量控制及检验
7.1质量控制
①各种水沟施工尽量避开雨季,防止地表水下渗。
基槽采用人工配合小型机具开挖,达到要求深度后,进行基底检验,验槽合格后分层夯填灰土垫层。
做到路基成型一段,排水系形成统一体系。
②地下排水设施应与地表排水系统相配套,保证水路畅通无隐患。
③沟槽开挖必须保证沟槽两壁平顺,基础表面应平整,严禁出现反坡或凹凸不平现象。
④严禁使用再生、褶皱、老化、污染的土工织物。
铺设时应绷紧、伸平,并与沟壁土体密贴,不得褶皱和损坏。
⑤沿沟槽每隔10~15m或当沟槽通过软硬岩层分界处时应设置伸缩缝或沉降缝。
7.2质量检验
①工程所用的砂、石、水泥、钢筋等的品种、规格、质量应符合设计要求,进场时进行验收。
检验数量:施工单位砂石按同一生产地点每400m3抽样检验一组,水泥按同一产地、品种、规格每200t抽样检验1组,钢筋等按同一牌号、批号抽样检验1组。
检验方法:查验钢筋、水泥的产品质量证明文件和材料性能报告单,现场抽样对水泥的安定性、凝结时间和强度、钢筋的屈服强度、极限强度、伸长率和冷弯性能、砂石含泥量进行检验。
②排水设施、垫层、滤层的结构形式应符合设计要求,并保证排水通畅。
检验方法:观察、尺量。
③预制或现浇水沟及盖板砼强度等级应符合设计要求。
检验数量:同一配比的砼≤100盘且不大于100m3为一批。
施工单位每批制作2组砼抗压强度检查试件。
④预制水沟的基础与基坑边坡应密实、平整。
预制件及盖板混凝土强度应拼装平顺,水泥砂浆粘贴密实,接缝咬合完好,与基础和边坡间应用水泥砂浆填塞缝隙。
水沟盖板尺寸及盖板间空隙应符合设计要求,铺设应平稳。
检验方法:观察。
⑤伸缩缝的设置、缝宽与缝的塞缝应符合设计要求。
检验方法:观察、尺量。
⑥排水设施、垫层、滤层的结构形式应符合设计要求,并保证排水通畅。
施工单位采用观察、尺量的方法每条沟每50m施工单位抽样检验3个断面。
⑦路基排水设施基底处理应符合设计要求,基底应密实、平整、且无草皮、树根等杂物,无积水。
施工单位采用观察的方法全部检验。
施工安全技术交底
承包单位:x 合同号:x
监理单位:x 编号:x。

道路、排水施工技术交底(详细)
交底内容:
1、路基填土经碾压夯实后,不得有翻浆、“弹簧”现象;
2、填土中不得含有淤泥、腐植土及有机物质等;
3、在直线路段和大半径曲线路段,应先压边缘,后压中间;
交底单位
接收单位
交底人
接受人
施工技术交底记录施管表5
年月日
工程名称
分部工程
道路工程
分项工程名称
二灰摊铺碾压
交底内容:
1、碾压过程中,二灰的表面应始终保持湿润,如表面水分蒸发太快,应及时补充洒水,以防表面开裂.
交底单位
接收单位
交底人
接受人
施工技术交底记录施管表5
年月日
工程名称
分部工程
道路工程
分项工程名称
人行道铺装
交底内容:
一、施工准备:
1.主要工具
皮手锤,施工线,铁锹,普通卷尺、3.0米铝合金尺及手无齿锯等
二、操作工艺:
确定铺装施工段先进行人行道路基的平整,路基如不是级配碎石或黄砂路基,应根据现场情况确定是否需要换填,如不能确定及时通知现场管理人员,现场管理人员确定,如确定换填,应严格按照确定换填范围深度等,确保路基不下沉.
交底单位
接收单位
交底人
接受人
施工技术交底记录施管表5
年月日
工程名称
分部工程
排水工程
分项工程名称
管道吊装
交底内容:
一、施工准备:
作业前检查沟槽边坡确认安全.
二、安全注意:
人工配合吊车安装砼管
1.吊装管道,管子转向时,作业人员不得站在管子的前方或贴考两侧.
2.听从信号,统一指挥起重机回转半径内严禁有无关人员.
(3)技术要求
确定施工范围后,挖深严格按照甲方技术人员提供高程控制点进行控制,严禁超挖,如需挖深换填,由甲方进行确认后方可进行.
1.安全技术交底记录(路基、排水)

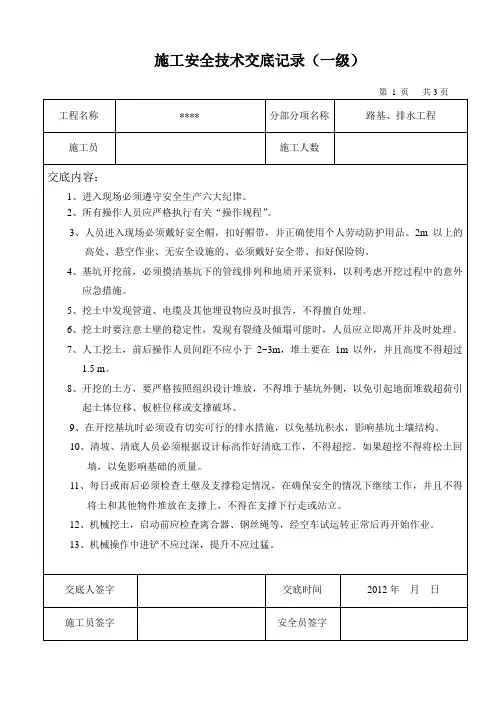

施工安全技术交底记录(一级)
第1页共3页
工程名称
****
分部分项名称
路基、排水工程
施工员
施工人数
交底内容:
1、进入现场必须遵守安全生产六大纪律。
2、所有操作人员应严格执行有关“操作规程”。
3、人员进入现场必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用品。2m以上的高处、悬空作业、无安全设施的、必须戴好安全带、扣好保险钩。
12、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。
13、机械操作中进铲不应过深,提升不应过猛。
交底人签字
交底时间
2012年月日
施工员签字
安全员签字
施工安全技术交底记录(一级)
第2页共3页
工程名称
*****
分部分项名称
路基、排水工程
施工员
施工人数
交底内容:
14、机械不得在输电线路下工作,应在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全操作规程要求。
(2)、防雷击,高出建筑物的塔吊,井字架、龙门架、脚手架等应安装避雷装置。
(3) 、防坍塌,搞好脚手架、井字架、龙门架等的排水工作,防止沉陷倾斜。基坑、槽、沟、边两边应按规定进行放坡,危险部位要加支撑进行临时加固。搞好施工现场的排水工作。土方一经发现危险情况,监护人员应马上让坑内作业人员撤离现场,消险后再进行施工作业。操作人员必须用专用爬梯。严禁攀登上下。
8、开挖的土方,要严格按照组织设计堆放,不得堆于基坑外侧,以免引起地面堆载超荷引起土体位移、板桩位移或支撑破坏。
9、在开挖基坑时必须设有切实可行的排水措施,以免基坑积水,影响基坑土壤结构。
公路中分带防排水及回填施工技术交底
中分带防排水及回填施工工艺框图
测量放线
责任人:孙小雨
沟槽开挖
人工修整
水泥砂浆抹面
施工责任人:王召友
徐德宝
检测砂浆7d强度、沥青洒布量、土工布铺设、素土回填情况
沥青喷洒
防渗土工布铺设
素土回填
责任人:柏玉成
②、两人对称扯起舒展开的土工布缓缓对称放入中分带内侧,及时纵横向轻轻拉紧土工布,以确保土工布紧密贴合,不发生重叠、皱折。
施工技术交底记录编号:04
工程名称
XXXXXXXXXXXXXXXXXXXXXX
部位名称
中分带防排水及回填
工序名称
中分带防排水及回填
交底日期
2017年7月25日
交底单位
XXXXXXXXXXX项目部
部位名称
中分带防排水及回填
工序名称
中分带防排水及回填
交底日期
2017年7月25日
交底单位
XXXXXXXX标项目部
交底人
接收单位
专业负责人
接收人
前台负责人:王召友,负责中分带施工全面工作。
砂浆抹面、铺设土工布等施工负责人:徐德宝,负责民工具体施工。
技术人员:孙小雨,负责现场的放样,控制中桩、高程。
机械组负责人:张国利,负责施工机械的调度和正常运转、保养情况。
交底人
接收单位
专业负责人
接收人
5、回填素土
①、第一次回填土与基层顶面齐平并压实,分层回填压实。素土运输采用小型运输车运输、卸置,素土卸置间距根据每延米回填量和每车运输量计算确定,现场控制应准确,以减少土方纵向调配的工作量。
②、第二次回填土两侧与路缘石齐平,中间整理成突起圆弧形。
③、土方卸置和挖机纵向调配土方作业时,车辆下和作业半径铺设彩条布,防止撒土污染基层,挖机作业时不得损坏面层和防水层,现场配置专人指挥。
路基防护及排水施工技术交底
路基防护及排水施工技术交底一、施工准备1、设备物资准备依据我部的要求,在现场设置一台JS500小型搅拌机,片石和水泥及砂数量必需筹备足够,满足施工要求。
2、测量放样和场地平整协作我部测量班,进行现场测量放样,确定结构施工位置和尺寸。
同时在我部调度室的支配下,进行场地平整,便于施工面的绽开。
3、原材料检测你队进场的片石和水泥等原材,必需经过我部试验室的检测合格后,才可用于现场施工。
同时你所运用的水泥砂浆协作比,必需严格依据我部试验室下发的施工。
4、人员组织依据你队的所承包的工程数量,和工作面,确定你作业人员的人数。
同时,经过我部技术科的技术交底培训后,在上岗作业前,必需进行岗前交底。
二、施工技术措施你队所负责的防护和排水工程主要内容:分隔墙、路堤防护、路堤浸水防护和桥头防护及路堤排水沟等。
依以上工程内容,详细施工技术措施如下:(一)分隔墙和排水沟1、分隔墙我部所施工的挡墙都是矮挡墙(分隔墙),且分隔墙的外侧设置排水沟,同时依施工设计图纸可知,挡墙基坑开挖的同时可一起把排水沟的基坑开挖。
分隔墙的顶标高,必需依据实际地形而确定。
一般的分隔墙断面尺寸为:高度为1.5m,顶宽为0.5m,底宽为0.875m。
但在施工现场,必需按我部现场工程师下达的交底进行施工。
①基坑开挖依据设计要求,确定支挡型式、平面位置。
接受人工协作机械开挖。
②片石浆砌砌筑石料强度和砂浆协作比符合规范和设计要求,及得到试验监理工程师签认后,起先施工。
片石表面色泽要保持一样,不出现风化石,水锈石,片状石。
砌石搭缝不小于7cm,不出现通缝,假缝,面石尺寸不小于15cm,接受一丁一顺砌筑法,镶面石表面应平整,缝宽限制在3cm内。
砌筑方法接受座浆法,砌体砂浆要饱满和密实。
砌筑片石按水平分层砌筑,每层大致找平,层高不超过1.2m,每层片石自外向内行列进行,定位石和转角石宜选用表面平整、尺寸较大者,并稍加修整。
定位行列灰缝应全部用砂浆填满,不能镶嵌碎石、小片石,定位行列和腹石之间,要相互交织砌筑,连成整体。
路基排水沟、防护施工安全技术交底
路基排水沟、防护施工安全技术交底前言路基排水沟和防护施工是道路建设中常用的技术,安全技术交底是保证路基施工安全的重要环节。
本文将结合实际情况,系统性地介绍路基排水沟和防护施工安全技术交底的相关知识。
路基排水沟路基排水沟的概念路基排水沟是指为了与路面排水系统相配合或疏导地下水而设立的一种排水渠道。
在道路建设中,路基排水沟通常由排水沟道、排水井、排放水管等组成。
路基排水沟的分类根据材料不同,路基排水沟可以分为混凝土排水沟、钢筋混凝土排水沟、石质排水沟、预制混凝土排水沟等几种类型;根据形状不同,又可以分为V型排水沟、U型排水沟、梯形排水沟等几种类型。
路基排水沟施工注意事项1.路基排水沟的开挖必须按照设计图纸要求进行,确保排水沟的深度符合设计,底部平整,壁面垂直。
2.排水沟的深度应该考虑到路基底部与地下水位之间的距离,保障排水沟的留余能力。
3.在排水沟的底部和两侧应设置过滤层,并加密设备防渗排水,以防止地下水浸润路面,对路面质量造成损害。
4.排水沟的排水承载能力必须符合设计要求,排放管应检查是否畅通,确保排放不积水。
5.在进行混凝土排水沟的施工时,应控制好混凝土浇筑的合适时间,以免混凝土龟裂或变形。
防护施工防护施工的概念防护施工是指在道路施工过程中,为保护工人、保护道路施工的安全而进行的一种安全措施。
通常包括现场围挡、安全带、保险网等防护措施。
防护施工的分类1.现场围挡:现场围挡应按照法规要求进行设置,确保周围居民、路人以及过路车辆安全,同时也避免影响道路建设的进度。
围挡必须牢固,能承受一定强度的力。
2.安全带:安全带是保证道路施工作业人员安全的必要工具。
工作人员应正确佩戴安全带,并熟练掌握使用方法。
3.保险网:保险网是为保证道路施工过程中生命财产安全而设置的一种防护措施。
保险网必须符合国家标准,并在使用前检查是否正常。
防护施工的施工注意事项1.在现场围挡施工时,要根据实际情况选择围挡的材料,确保围挡防护效果。
路基排水沟施工技术交底
新建准格尔至鄂尔多斯铁路工程ZESG-2标段路基排水沟施工技术交底编制人:审核:批准:中铁十九局集团有限公司呼准鄂铁路项目经理部二〇一四年六月新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015新建准格尔至鄂尔多斯铁路工程技术交底编号:JSJD-(LJ)-015施工单位中铁十九局集团呼准鄂铁路项目经理部接受交底单位路基队交底项目排水沟交底日期2014年6月3日8×100N1φ85599×11339005050N2φ8A-A侧沟底部钢筋图比例 1:10接受人:部门负责人:交底人:。
路基施工技术交底工程(3篇)
第1篇一、工程概况本次路基施工工程位于我国某地区,全长XX公里,包括路基填筑、路基排水、路基防护等施工内容。
工程起止时间为2023年X月X日至2024年X月X日。
施工期间,需严格按照国家相关法律法规、行业规范和设计要求进行施工。
二、施工技术要求1. 路基填筑(1)路基填筑材料应选择稳定、强度高、压缩性低的土质,严禁使用泥炭、冻土、膨胀土等不良土质。
(2)路基填筑前,应对原地面进行平整、压实,确保路基填筑的稳定性。
(3)路基填筑分层厚度应控制在30cm以内,分层压实度应达到设计要求。
(4)路基填筑过程中,应做好排水措施,防止路基积水。
2. 路基排水(1)路基排水应采用边沟、排水沟、涵洞等设施,确保路基排水畅通。
(2)边沟、排水沟的断面尺寸、坡度应符合设计要求。
(3)涵洞施工前,应对地质情况进行调查,确保涵洞基础稳固。
3. 路基防护(1)路基防护应采用边坡防护、坡脚防护、挡土墙等设施。
(2)边坡防护材料应选择与路基填筑材料相匹配的土工合成材料。
(3)坡脚防护可采用浆砌片石、混凝土预制块等材料。
(4)挡土墙施工前,应对基础进行处理,确保挡土墙的稳定性。
三、施工安全注意事项1. 施工现场应设置明显的安全警示标志,确保施工人员安全。
2. 施工人员应佩戴安全帽、安全带等防护用品。
3. 施工机械操作人员应持有相关操作证书,确保机械操作安全。
4. 施工过程中,应做好防尘、降噪、防污染等措施。
5. 路基施工期间,应密切关注天气变化,做好防雨、防洪工作。
四、施工进度安排1. 路基填筑:预计2023年X月X日至2023年X月X日完成。
2. 路基排水:预计2023年X月X日至2023年X月X日完成。
3. 路基防护:预计2023年X月X日至2023年X月X日完成。
五、质量保证措施1. 严格按设计要求和施工规范进行施工,确保工程质量。
2. 施工过程中,加强材料、设备、工艺等质量检查,发现问题及时整改。
3. 施工完成后,进行自检、互检、专检,确保工程质量达到设计要求。
路基排水安全技术交底三级模板
一、一级交底1. 交底对象:全体路基排水施工人员,包括项目经理、技术负责人、施工员、安全员、施工班组全体成员。
2. 交底内容:(1)工程概况:简要介绍工程名称、地点、规模、施工内容等。
(2)安全方针:强调安全生产的重要性,传达国家及地方有关安全生产的法律法规和方针政策。
(3)安全目标:明确路基排水工程的安全目标,如“零事故、零伤害、零职业病”。
(4)施工组织与管理:介绍施工组织架构、安全管理制度、安全责任制度等。
3. 交底要求:(1)项目经理亲自主持交底,确保交底内容全面、准确。
(2)施工人员必须认真听取交底内容,做好记录。
(3)交底结束后,组织施工人员进行安全知识考试,确保人员掌握安全操作技能。
二、二级交底1. 交底对象:路基排水施工班组长及以下人员。
2. 交底内容:(1)一级交底内容的重申。
(2)具体施工方案及安全措施:a. 排水系统设计及施工要点。
b. 水泵、管道、阀门等设备的使用与维护。
c. 施工现场安全防护措施,如围栏、警示标志、安全通道等。
d. 应急预案及事故处理流程。
3. 交底要求:(1)班组长负责组织班组人员学习二级交底内容。
(2)班组人员必须掌握施工方案及安全措施,确保施工安全。
(3)班组长负责监督班组人员执行安全措施,及时纠正违章操作。
三、三级交底1. 交底对象:路基排水施工班组具体作业人员。
2. 交底内容:(1)二级交底内容的重申。
(2)具体操作规程及注意事项:a. 水泵、管道、阀门等设备的操作步骤。
b. 作业人员的安全防护措施,如穿戴个人防护用品、正确使用工具等。
c. 作业过程中应注意的安全事项,如防滑、防坠落、防触电等。
3. 交底要求:(1)作业人员必须掌握三级交底内容,确保安全操作。
(2)作业人员应主动学习安全知识,提高安全意识。
(3)班组长及安全员负责监督作业人员执行安全措施,及时纠正违章操作。
四、交底记录(1)交底记录应包括交底时间、地点、参与人员、交底内容、存在问题及整改措施等。
路基排水沟清理安全技术交底模板
一、交底对象本次安全技术交底对象为参与路基排水沟清理作业的所有施工人员、管理人员及监督人员。
二、交底日期[填写具体日期]三、交底内容一、一般安全规定1. 施工人员必须熟悉本工种的安全操作规程,通过“三级”安全教育后方可上岗。
2. 进入施工现场必须穿戴好个人防护用品,包括安全帽、防护眼镜、手套等。
3. 严禁违章作业、违反劳动纪律,如酒后作业、疲劳作业等。
4. 严格遵守施工现场的消防、用电、交通等安全规定。
5. 夜间作业必须有足够的照明设施,严禁使用明火照明。
二、针对性安全交底内容1. 作业前准备- 作业前应详细检查排水沟内的杂物、淤泥等,确认清理区域的安全。
- 检查机械设备、工具是否完好,如有损坏应及时更换或维修。
- 对作业人员进行安全教育和技术培训,确保其掌握作业技能和安全知识。
2. 作业过程- 人工清理时,应遵循“先清后挖、先轻后重”的原则,防止意外伤害。
- 严禁将手或身体其他部位伸入排水沟内清理,防止被杂物划伤。
- 作业人员应保持安全距离,避免因作业过程中产生的噪音、震动等影响他人安全。
- 作业过程中应随时观察排水沟周边环境,发现异常情况立即停止作业,并向现场负责人报告。
3. 机械作业- 机械作业人员必须熟悉设备的使用性能和安全操作规程,严禁酒后驾驶或疲劳驾驶。
- 作业前应检查机械设备的性能,确保其处于良好状态。
- 作业过程中应严格按照操作规程进行操作,严禁违规操作。
- 作业现场应设置警示标志,提醒他人注意安全。
4. 应急处理- 作业过程中如发生意外事故,应立即停止作业,并采取相应的应急措施。
- 及时向现场负责人报告事故情况,并配合相关部门进行调查处理。
四、注意事项1. 作业过程中应保持排水沟内的排水畅通,防止因清理不当导致积水。
2. 清理后的杂物应及时清理出场,避免影响交通和周边环境。
3. 加强作业现场的安全巡查,及时发现并消除安全隐患。
五、总结路基排水沟清理作业是一项重要的施工任务,涉及众多安全因素。
排水(混凝土管)工程施工技术交底
排水(混凝土管)工程施工技术交底1. 施工前准备在进行排水(混凝土管)工程施工之前,施工方应充分准备,并按照以下要求进行:1.清理施工场地,划定好施工区域,并进行安全隔离;2.考察排水(混凝土管)工程所处地区的地质环境、气候等情况,确定具体施工过程和方案;3.制定详细施工计划,明确施工过程中的各个环节,并向监理部门申报施工计划;4.组织技术人员和工人进行技术培训,确保施工人员熟知施工要求和安全操作规程。
2. 岩土勘探和基础处理为确保排水(混凝土管)工程的稳定性,在进行施工前需要进行岩土勘探,并根据勘探结果进行基础处理。
具体操作如下:1.选用专业岩土勘探机构进行勘探,确定地层结构、土壤类型、地下水位等信息;2.根据勘探结果,进行基础处理,包括挖掘泥沙,进行护坡工程,铺设防渗布等;3.在进行基础处理过程中,应注意保护周边环境,避免污染。
3. 施工方案及整体进展在进行排水(混凝土管)工程施工过程中,应根据具体情况制定施工方案,并及时报告监理部门。
施工过程中还应注意整体进展情况,并将相关信息通报施工组织、监理及业主。
4. 管道安装管道安装是排水(混凝土管)工程的重要环节,应按照以下步骤进行:1.根据施工方案,确定好管道的排列顺序和位置;2.选用合适的安装工具和设备,对管道进行拼接和安装;3.在安装过程中,应严格按照标准要求进行尺寸测量、压力测试等,确保管道的质量;4.完成安装后,应对管道进行清洗和保养,避免堵塞或泄漏。
5. 管道连接管道连接是排水(混凝土管)工程的重要环节之一,应根据具体情况采取合适的连接方法,确保连接质量。
连接方法包括:1.水泥砂浆连接:适用于地下管道和污水管道连接;2.同心孔套连接:适用于地下水管和河道水管连接;3.波纹管套环连接:适用于地下排水管和横向排水管连接。
6. 路基回填和压实在管道安装和连接完成后,应对路基进行回填和压实工作,确保管道的稳定和安全。
具体操作如下:1.进行路基回填,注意避开管道周围的区域,以免影响管道的质量;2.使用合适的压实设备,对路基进行适当的压实,使其稳定并固定管道。
