楼板渗水处理措施

1
黔龙阳光国际三期工程










编 制 人

审 核 人

编制单位:

2

日 期

施工组织设计(方案)报审表

编制单位 重庆山海建设(集团)有限公司
编制人 编制时间
部门 审核意见 (签字) 时间

项目经理
项目技术
负责人

工程部
质安部
总工办

3

施工组织设计(方案)报审表
工程名称: 监理表-2
致:重庆渝兴监理公司(监理单位)
我方已根据施工合同的有关规定完成了楼层结构板防水措施的编制,并经
我单位上级技术负责人审查批准,请予以审查。
附:楼层结构板防水措施
承包单位(章)
项目经理
日 期

专业监理工程师审查意见:
专业监理工程师
日 期

总监理工程师审查意见:

项目监理机构
总监理工程师
日 期
本表由承建商填写一式三份,送监理单位审查后,业主、监理、承建商各留一份。

4

施工组织设计报审表
工程名称:彭水黔龙阳光国际三期工程 编号:
致:彭水黔龙阳光地产发展有限公司(建设单位)
我方已根据施工合同的有关规定完成了彭水黔龙阳光国际三期工程
楼层结构板防水措施的编制,并经我单位上级技术负责人审查批准,请予
以审查。
附:楼层结构板防水措施

承包单位(章)
项目经理
日 期
建设方现场工程师审查意见:

现场工程师
日 期
建设方技术负责人审查意见:

技术负责人
日 期

5

目录
一、 编制依据..................................................................................................... 6
二、 质量缺陷情况............................................................................................ 6
三、 原因分析..................................................................................................... 6
四、 查找渗漏部位............................................................................................ 7
五、 处理方法..................................................................................................... 7
六、 作业准备..................................................................................................... 7
七、 施工方法..................................................................................................... 8
八、 安全措施..................................................................................................... 8

6

楼层结构板防渗漏措施
一、编制依据
1、彭水黔龙阳光地产开发有限公司的要求;
2、《建筑工程质量通病防治手册》
3、黔龙阳光国际三期施工图及施工合同
二、质量缺陷情况
彭水黔龙阳光国际三期工程楼板渗水大致可分为以下2种情
况:
1、有明显渗水部位;
2、2、面积很小的水印。
部位:各层楼板
三、原因分析
1、主体结构施工中,现浇板中预埋的消防、弱电穿线管较
大和线盒部位使得结构板比较薄弱,这是造成漏水部位的一个重
要原因,本原因在本工程中面积较少;
2、但另外砼本身是一种非匀质性材料,从微观结构上看属
于多孔体,这些孔隙是造成砼结构渗漏水的主要原因,同时根据
施工图要求,客厅、卧室、公共走道部分在设计中没有考虑防水
要求,在房屋的装修期间结构板面出现面积很小的水印,属于建
设单位在设计阶段考虑的范畴;
3、另外是混凝土由于温度收缩造成细小裂缝导致的漏水,
有的细小的裂缝会肉眼很难看清,这部分漏水应根据建设单位要

7

求,可以在以后的结构楼面砼设计时采用抗裂砼;
4、由于建设单位对在我施工单位主体施工进度的压缩,导
致,现浇楼面过早的扰动,形成的砼裂纹。
四、查找渗漏部位
在地坪施工前期,在客厅、卧室及公共部分的门与楼梯位置,
用砖砌筑50高围堰,进行整体灌水20mm,24小时后在下一层
观察结构面的渗漏部位,并做好标记。
五、处理方法
根据该部位的渗漏水特点,对有明显漏水或渗水的部位,先
找出渗漏的准确位置,然后从板面对该部位进行打凿,凿开一条
宽约见2cm,深越2cm的V型小槽;有钢筋的部位钢筋应保留,
对其基面清理干净后,用堵漏王进行封堵,在客厅、卧室及公共
通道用3厚水泥基防水涂膜进行整体涂膜,试水合格后才能对地
坪进行施工。
六、作业准备
(一)条件准备
1、向班组进行计划交底和质量、技术和安全交底,下达工
程施工任务单,使班组明确有关任务、质量、技术、安全、进度
等要求。
2、施工机械就位并进行试运转,做好维护保养等工作,以
保证施工机械能正常运行。
3、检查前道工序的质量。在前道工序的质量合格后才能进

8

行下道工序的施工。
(二)机械与材料准备
1、榔头、钻子、小型切割机。
2、堵漏王、防水砂浆、水泥基防水涂膜
七、施工方法
1、根据漏水部位对该位置进行打凿,直至达到技术要求。
2、打凿完成后,将砂浆、砼渣等垃圾清理完。
3、用堵漏王进行封堵。
4、3厚水泥基防水涂膜
5、对补漏部位进行试水。
6、试水达到不渗漏后,经监理、甲方检查验收合格后,对该
楼层进行室内地坪施工。
7、将砼渣、砂浆等垃圾清理干净,做到工完场清。
八、安全措施
1、 在实际工作中,砼打凿做好安全防护。
2、 所有进场施工人员必须佩戴安全帽、安全带、安全鞋
等安全用具及工作岗位证;
3、 机械电源必须由专职工负责驳接于机械专用配电箱
内,并实行一机、一闸一漏电保护措施。严禁使用同一个开关
直接控制两台以上用电机械;机械电缆线应架空布设,不得拖
地。
4、用电安全制度。施工现场用电按建设部《施工现场临时

9

用电安全生产技术规范》进行操作,杜绝漏电伤亡事故的发生。
5、场地整齐。进入施工现场的各种机械设备、半成品、原
材料等,均须按指定位置,堆放整齐,不得随意乱放,以保证
道路畅通。
6、工完料清。对施工人员进行文明教育,做到谁做谁清,
工完料清,场地干净。
7、控制现场噪音。减少对周围环境的干扰。

合集下载

渗水处理

渗水处理

几种工程渗漏及堵漏方法一、地下室工程1.侧墙、底板板面渗水原因:(1)混凝土施工质量差,存在微孔渗透;(2)防水涂层粘结不牢或损坏。

堵漏措施:(1)将渗水部位清理干净,用水泥基防水涂料作堵渗处理。

(2)将渗水部位清理干净后,用水乳型氯丁橡胶沥青防水涂料等配合纤维增强材料作堵渗处理。

2.地下室大面积严重漏水原因:(1)混凝土配合比及施工质量不良,存在灌通的孔洞;(2)由于各种原因使地下室出现裂缝;(3)防水涂层施工质量不好或防水涂层延伸性不够,而造成防水层拉裂。

堵漏措施:除可采用壁内和壁后注浆,防水混凝土贴壁衬砌、水泥砂浆,挂网水泥砂浆抹面等方法外,也可采用防水涂料,先引流排水,然后填缝堵洞,杜绝渗漏。

3.变形缝、施工缝和新旧结构接头处渗漏原因:(1)混凝土质量不良,收缩过大,出现裂缝;(2)这些部位的细部防水处理方法欠妥善,如止水带安放位置不当,混凝土灌捣不够严实,嵌缝膏填塞不严等;(3)密封材料及防水涂层延伸率不够,而被拉裂或脱离粘结面等。

堵漏措施:(1)在漏水部位嵌填,粘贴或注入柔性或弹性防水材料;(2)在表面用弹性防水涂料(如聚氨酯防水涂料等)和纤维材料做增强防水层。

4.穿墙管和预埋管处渗漏水原因:(1)管子或套管安装不严密,周围出现裂缝和缝隙;(2)细部处理方法欠妥,管外壁及混凝土预留孔壁之间的密封材料填塞不严,外侧防水涂料加强层粘结不良等;(3)密封材料及防水涂层因延伸率不够,而被拉裂,或脱离粘结面。

堵漏措施:(1)清理管外侧空间的嵌填密封材料或注浆,严密堵塞;(2)管与地下室壁面连接根部用弹性防水涂料配合纤维材料做增强防水层。

二、楼层及厕浴、厨房间1.板面及墙面渗水原因:(1)混凝土、砂浆施工质量不良,存在微孔渗透;(2)板面、隔墙出现轻微裂缝:(3)防水涂层施工质量不好或损坏。

堵漏措施:(1)拆除饰面材料,暴露渗水部位,涂刷防水涂料。

除聚氨酯防水涂料外,通常都要求配合纤维材料进行修补。

施工方案:结构楼板渗漏处理方案

施工方案:结构楼板渗漏处理方案

碧桂园﹒翘楚棠现浇楼板裂缝处理施工方案编制人:审核人:审批人:湖北高企达建设有限公司2020年月日目录一、编制依据 (3)二、工程概况 (3)三、工程内容 (4)四、使用范围 (4)五、处理方案选择 (4)六、质量控制标准 (6)七、安全文明施工措施 (7)一、编制依据《房屋渗漏修缮技术规程》 (JGJ\T53-2011)《混凝土结构设计规范》(GB50010-2002)碧桂园∙翘楚棠二标段工程建筑图、结构图二、工程概况本工程为长沙碧桂园翘楚棠二标段工程,总建筑面积约139974㎡。

该标段主要包含三栋高层住宅楼(Y1/Y2/Y3):地下1层、地上22-30层;四栋多层洋房:(X1/X2)地下1层、地上7层,(X5/X6)地下1层、地上6层;八栋叠墅:(D1/D2/D5/D6/D8/D9/D11/D12)地下1层、地上4层。

建设单位:长沙县碧桂园置业有限公司监理单位:衡阳南华项目管理咨询有限公司施工单位:湖北高企达建设有限公司设计单位:广东博意建筑设计院有限公司勘探单位:湖南化工地质工程勘察院三、工程内容因工程地下室结构施工时为12-1月,多为冬雨季。

现浇楼板养护或振捣不足导致部分楼栋存在砼干缩裂缝。

根据现场统计,裂缝主要集中在地下室顶板和屋面层顶板,裂缝宽度在0.2~0.4mm左右。

其中部分裂缝属于贯穿性裂缝,存在渗漏水隐患;部分裂缝为龟裂、浅且细,不排除存在渗水隐患问题。

因本工程地上部分地面需施工回填,为避免渗漏污染下层顶板腻子,需对裂缝部位进行处理。

四、使用范围本方案适用于碧桂园∙翘楚棠二标段工程现浇楼板裂缝处理。

五、处理方案选择根据GB50010-2002混凝土结构设计规范3.3.4条,钢筋混凝土结构裂缝控制在0.3mm以内,因此对于<0.3mm 的龟裂缝在设计规范内,施工过程发现渗漏,采取低压注浆(环氧树脂)处理;对于≥0.3mm裂缝采用低压注浆(环氧树脂)的处理方式。

1、高压灌浆作用机理利用高压灌浆机,通过在缝位置钻孔,使钻孔和缝隙在混凝土深处相交,埋设灌浆嘴,将化学灌浆材料注入混凝土裂缝中,到混凝土裂缝中的浆液会迅速向内外扩散、固化,这样固化的环氧树酯填充混凝土所有裂缝,达到补强的目的。

卫生间排水管道穿楼板处渗漏的原因及处理方法

卫生间排水管道穿楼板处渗漏的原因及处理方法

卫生间排水管道穿楼板处渗漏的原因及处
理方法
1
1、卫生间排水管道穿楼板处出现渗漏的原因和处理方法?
(此处以PVC管道为例,首先分析PVC优缺点,根据优缺点了解渗漏原因。


优点;
(1)不溶于石油,矿物油等非极性溶剂,能耐一般的酸,碱侵蚀。

(2)内径光滑,降低输水能耗。

(3)有良好的自熄性能。

(4)重量轻施工容易,造价减少,比镀锌管便宜等优点。

缺点;
(1)受冲击时易脆裂。

(2)收缩量是同直径镀锌管的7倍左右,不易用于热水管道和直饮管道等缺点。

渗漏原因;
一;排水管穿过楼由于管道内温度变化,震动等影响,管道与楼板接触面就会产生裂痕,当卫生间有积水时,地面水沿着裂缝渗漏。

二,卫生间管道都是等土建施工完后才进场安装
的,预留孔多数不太合适安装时要重新开凿,穿板管道与自周缝隙未嵌实,有缝隙。

三;冷仍膨胀收缩管壁与楼板接触面脱开、干裂形成渗漏。

处理方法;1、堵漏灵嵌填法;先在渗漏的管道根部周围的混凝土剔除一部分,形成凹槽,把水清理干净,在干净潮湿的混凝土上用堵漏灵填满凹槽嵌实,并用砂浆抹平。

2、涂膜堵漏发;将渗漏的管道根部楼面清理干净,涂刷高分子防水材料。

房屋防水补漏解决方法有哪些

房屋防水补漏解决方法有哪些

房屋防水补漏解决方法有哪些1、注浆:适用于多种情况,包括室内轻微漏水渗水,通过注浆的方式快速堵漏。

这种方法成本低,见效快,但可能需要定期重复进行。

2、局部补漏:针对裂缝进行局部增强处理,然后进行防水修补。

适用于裂缝较为明显且位置固定的情况。

3、整体做防水:对于老房子或者有结构性问题导致的漏水,可能需要砸到现浇楼板进行局部的节点增强重新找平,然后根据不同屋面做防水层和保温层,最后上一层抗裂砂浆层。

4、使用防水材料:包括抗电砂浆、卷纸、布等,这些材料可以极大程度的提高防水层的使用年限。

屋面清理干净后,刷水不漏,带水泥砂浆找平,然后铺聚酯布,最后再刷层防水材料。

5、堵住裂缝:如果是因为楼顶裂缝导致的漏水,可以通过开凿小水槽,清理杂物后用专业的防水补漏材料堵住裂缝,再用防水的卷材包裹起来。

6、重铺防水卷材:对于年限较长,防水卷材老化的屋顶,需要重新铺设新的防水卷材。

7、修补管道:如果是管道破裂导致的漏水,需要根据水电分布图找到损坏的管道进行修复。

8、使用纳米防水喷涂:适用于室内轻微漏水渗水的情况,成本低,见效快,但有效期较短。

9、局部拆除瓷砖:对于卫生间、厨房、阳台等地面漏水,可能需要局部开凿换好管道或者重新做整个防水层。

10、使用高效复合防水剂:对于农村的屋顶漏水,建议使用环保且使用寿命长的材料,如CF-2000高效复合防水剂。

房屋防水补漏的注意事项有哪些1、注意基层处理:在涂刷防水涂料前,需要对基层进行处理,确保基层表面干燥、平整、无油污和杂物。

如果基层有裂缝或不平整,需要先进行修补和找平。

2、涂刷防水涂料:涂刷防水涂料时要均匀、无遗漏,并确保涂刷厚度达到要求。

涂刷完成后,需要进行闭水试验,以检查防水效果。

3、注意排水坡度:在屋顶进行防水补漏时,需要考虑屋面排水坡度。

通常平屋面的排水坡度为2%~3%,天沟、檐沟的纵向坡度不应小于1%,以确保雨水能够顺利排出。

4、按照顺序施工:防水补漏时一定要按照正确的顺序进行施工,比如先砌筑,后安装设备和管道。

地下室底板渗水原因分析及技术处理措施

地下室底板渗水原因分析及技术处理措施

地下室底板渗水原因分析及技术处理措施地下室渗水原因分析及处理措施地下室防水一直是建筑项目的重点防控之一,它关系到建筑物使用功能和耐久性等问题。

即使在国家大力推广的装配式建筑中,地下室部分仍采用现浇混凝土。

因此,解决地下室现浇混凝土渗水问题是非常必要的。

原因分析1.混凝土配合比设计不合理,砂、石含泥量过高,粉煤灰过量等造成混凝土收缩过大。

混凝土浇筑未分段分层导致混凝土过厚,内外温差大于20℃,造成混凝土开裂,施工缝未清理干净松散混凝土或浮浆,造成渗水等。

2.浇筑过程中混凝土供料中断、先后浇筑混凝土时间间隔大于初凝时间造成施工冷缝,混凝土漏振、欠振等造成混凝土不密实等。

3.行车、材料堆载及结构的不均匀沉降、结构自身的收缩等原因导致结构开裂渗水等。

4.施工缝松散混凝土未清理,存在细微孔隙造成渗水。

管理措施1.优化配合比设计控制好含泥量及粉煤灰用量,减少因混凝土收缩过大造成的渗水。

2.大体积混凝土施工时优化混凝土的浇筑施工方案,采用分层、分段、分区且预埋冷水管加覆盖保温的方法减少混凝土的开裂。

3.施工缝立缝表面凿毛法:混凝土终凝后,在允许拆模时轻轻将缝面的挡板拆除,用风炮机将表面凿毛,清理松动石子,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力。

4.表面浮浆处理法:梁、板、墙体积较大造成留置缝厚大,表面的浮浆层、泌水层也相应厚,施工缝的处理难度较大;如采取刮除表面的浮浆或二次振捣效果不佳,可采用添加粗骨料的方法,将级配干净的碎石撒入浮浆内,重新振捣防止石子集中。

这样会使缝处浇筑砼在体积较大处时粗细骨料均匀,水泥浆不会流失且强度不会降低,亦能提高新旧界面的粘结力和咬合力。

2.搅拌站选择,优先选择在行车半小时范围内供应单位,并对其的混凝土、砂浆等供应情况进行实地考察。

混凝土浇筑施工前与搅拌站沟通好混凝土的供应情况,并提前对行车路线了解,对进入施工现场的道路进行硬化处理。

在施工前,需要检查模板的拼缝和稳定性,并向混凝土施工班组人员进行安全技术交底,以确保混凝土振捣密实。

建筑物渗水质量通病原因分析及预防措施

建筑物渗水质量通病原因分析及预防措施

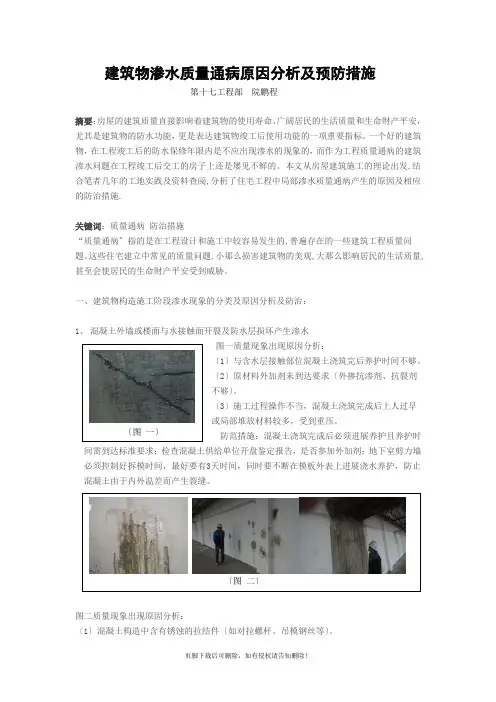

〔图 一〕〔图 二〕建筑物渗水质量通病原因分析及预防措施第十七工程部 院鹏程摘要:房屋的建筑质量直接影响着建筑物的使用寿命、广阔居民的生活质量和生命财产平安,尤其是建筑物的防水功能,更是表达建筑物竣工后使用功能的一项重要指标。

一个好的建筑物,在工程竣工后的防水保修年限内是不应出现渗水的现象的,而作为工程质量通病的建筑渗水问题在工程竣工后交工的房子上还是屡见不鲜的。

本文从房屋建筑施工的理论出发,结合笔者几年的工地实践及资料查阅,分析了住宅工程中局部渗水质量通病产生的原因及相应的防治措施.关键词:质量通病 防治措施“质量通病〞指的是在工程设计和施工中较容易发生的,普遍存在的一些建筑工程质量问题。

这些住宅建立中常见的质量问题,小那么损害建筑物的美观,大那么影响居民的生活质量,甚至会使居民的生命财产平安受到威胁。

一、建筑物构造施工阶段渗水现象的分类及原因分析及防治:1、 混凝土外墙或楼面与水接触面开裂及防水层损坏产生渗水图一质量现象出现原因分析:〔1〕与含水层接触部位混凝土浇筑完后养护时间不够。

〔2〕原材料外加剂未到达要求〔外掺抗渗剂、抗裂剂不够〕。

〔3〕施工过程操作不当,混凝土浇筑完成后上人过早或局部堆放材料较多,受到重压。

防范措施:混凝土浇筑完成后必须进展养护且养护时间需到达标准要求;检查混凝土供给单位开盘鉴定报告,是否参加外加剂;地下室剪力墙必须控制好拆模时间,最好要有3天时间,同时要不断在模板外表上进展浇水养护,防止混凝土由于内外温差而产生裂缝。

图二质量现象出现原因分析:〔1〕混凝土构造中含有锈蚀的拉结件〔如对拉螺杆、吊模钢丝等〕。

图 三 图 四 图 五〔图 六〕 〔2〕防水层在后续工序时造成损坏〔预留管部位重新开挖、未设保护层及回填土中含有碎石等物品击穿防水层、穿墙螺杆裸露局部未切头打磨致使后期土方回填时对接触部位挤压造成防水层破损〕。

预防措施:对于一次性的对拉螺杆工具,那么要求配止水环和两个塑胶垫块,在模板撤除后除掉塑胶垫块后用微膨胀水泥砂浆补平。

住宅工程常见的渗漏问题及治理措施

住宅工程常见的渗漏问题及治理措施(一)外窗渗漏表现形式:外窗框周边易消灭渗水。

治理主要措施:1.1 外窗製作前必需对洞口尺寸逐一校核,保证外窗框与墙体间有适合的间隙;外窗进场后应对其气密效能、水密效能及抗风压效能进行复验。

1.2 窗框应採用固定片法安装固定, 严禁用长脚膨胀螺栓穿透型材固定窗框。

固定片宜为镀锌铁片,镀锌铁片厚度不小于1.5mm,固定片应一内一外交叉布置,严禁单面固定。

1.3 窗框与结构墙体间应打聚氨酯发泡胶密封,发泡前应拆除框料爱护膜(尤其是塑料膜),将表面清理乾净,发泡胶应连续施打,一次成形,填充饱满。

1.4 外窗框四周密封胶应採用中性硅酮密封胶,密封胶应在外墙粉刷涂料前完成,打胶时要保证基层乾燥,施打连续、饱满、无裂纹、气泡,转角处平顺、严密。

1.5 外窗台上应做出向外的流水斜坡,坡度不小于10%,并不得堵塞洩水孔,内窗台应高于外窗台10mm。

窗楣上应做鹰嘴或滴水槽。

1.7 外窗排水孔位置、数量、规格等应依据窗型设定,满足排水要求。

1.8 外窗安装完成后,应进行外窗现场淋水见证检验,并形成记录。

(二)有防水要求的房间地面渗漏表现形式:地面细部处理不规範,易产生漏水、渗水。

治理主要措施:2.1 有防水要求的房间楼板混凝土应一次浇筑,振捣密实。

房间四周应与现浇板同时吊模浇筑混凝土止水台,高度不小于200mm。

2.2 防水层应沿墙四周上翻,高出地面不小于300mm。

管道根部、转角处、墙根部位应做防水附加层。

2.3 管道穿过楼板的洞口处封堵时应支设模板,将孔洞四周浇水溼润,用高于原设计强度一个等级的微膨胀混凝土分两次进行浇灌、捣实。

管道穿楼板处宜採用止水节施工法。

2.4 地漏安装的标高应比地面最低处低5mm,地漏四周用密封材料封堵严密。

门口处地面标高应低于相邻无防水要求房间的地面20mm。

2.5 防水层上施工找平层或面层时,应做好成品爱护,防止破坏防水层。

有防水要求的房间应做二次蓄水试验,即防水隔离层施工完成时一次,工程竣工验收时一次,蓄水时间不少于24小时,蓄水高度不少于30mm。

建筑工程超全的工程渗漏及堵漏方法

建筑工程超全的工程渗漏及堵漏方法下文是本店铺编辑的关于建筑工程超全的工程渗漏及堵漏方法,详细介绍了防漏工程的各项注意细节。

一、地下室工程1.侧墙、底板板面渗水原因:(1)混凝土施工质量差,存在微孔渗透;(2)防水涂层粘结不牢或损坏。

堵漏措施:(1)将渗水部位清理干净,用水泥基防水涂料作堵渗处理。

(2)将渗水部位清理干净后,用水乳型氯丁橡胶沥青防水涂料等配合纤维增强材料作堵渗处理。

2.地下室大面积严重漏水原因:(1)混凝土配合比及施工质量不良,存在灌通的孔洞;(2)由于各种原因使地下室出现裂缝;(3)防水涂层施工质量不好或防水涂层延伸性不够,而造成防水层拉裂。

堵漏措施:除可采用壁内和壁后注浆,防水混凝土贴壁衬砌、水泥砂浆,挂网水泥砂浆抹面等方法外,也可采用防水涂料,先引流排水,然后填缝堵洞,杜绝渗漏。

3.变形缝、施工缝和新旧结构接头处渗漏原因:(1)混凝土质量不良,收缩过大,出现裂缝;(2)这些部位的细部防水处理方法欠妥善,如止水带安放位置不当,混凝土灌捣不够严实,嵌缝膏填塞不严等;(3)密封材料及防水涂层延伸率不够,而被拉裂或脱离粘结面等。

堵漏措施:(1)在漏水部位嵌填,粘贴或注入柔性或弹性防水材料;(2)在表面用弹性防水涂料(如聚氨酯防水涂料等)和纤维材料做增强防水层。

4.穿墙管和预埋管处渗漏水原因:(1)管子或套管安装不严密,周围出现裂缝和缝隙;(2)细部处理方法欠妥,管外壁及混凝土预留孔壁之间的密封材料填塞不严,外侧防水涂料加强层粘结不良等;(3)密封材料及防水涂层因延伸率不够,而被拉裂,或脱离粘结面。

堵漏措施:(1)清理管外侧空间的嵌填密封材料或注浆,严密堵塞;(2)管与地下室壁面连接根部用弹性防水涂料配合纤维材料做增强防水层。

二、楼层及厕浴、厨房间1.板面及墙面渗水原因:(1)混凝土、砂浆施工质量不良,存在微孔渗透;(2)板面、隔墙出现轻微裂缝:(3)防水涂层施工质量不好或损坏。

堵漏措施:(1)拆除饰面材料,暴露渗水部位,涂刷防水涂料。

房屋漏水整改措施(共6篇)

房屋漏水整改措施〔共6篇〕第1篇:屋顶漏水整改措施二十里铺屋面渗水整改措施二十里铺小区局部屋面存在渗水现象,影响业主正常使用。

工程部查看现场实际情况,经过技术人员讨论,针对渗水屋面作如下整改措施: 1.撤除原来卷材防水 2.丙纶防水两遍3.C15细石混凝土保护层35mm厚〔内敷直径4间距200*200 钢筋网片〕东方置业工程部第2篇:常见房屋漏水防治措施房屋漏水的高发区主要为:〔1〕屋面部位;〔2〕外墙、外窗、阳台或露台、飘板、空调孔、透气孔等部位;〔3〕厨卫间;〔4〕地下室。

管理不善,施工工序安排不合理,有防水要求的侧墙或底板上随意开洞,埋管,却又不精心进展防水修补处置,导致地下室渗漏。

一、屋面渗漏1.出屋面构造砌体墙根部渗漏原因分析^p :反坎太低;防水上返高度缺乏;未设置砼反坎或反坎质量较差。

预防措施:外墙周边设置砼反坎;墙体根部附加防水。

2.坡屋面脊板交接处渗漏原因分析^p :由于屋面两折板交接处施工难度较大,很难控制折角部位混凝土密实度,致使此部位出现渗漏。

维修加强方案:1〕从下部把渗漏点凿出,再从上部把该部位疏松混凝土凿除。

2〕清理基层,先用干硬性微膨胀水泥分层封堵密实,再用水泥防水砂浆粉面。

3〕外表扩大涂刷双组份聚氨酯防水两道1.5毫米。

4〕待淋水试验不漏后,再恢复面层。

3.出屋面管道井处渗漏原因分析^p :管道井为现浇构造,未与屋面一次浇筑成型,造成管道井与屋面交接处不密实导致渗漏。

维修加强方案:1〕从管道井周边把该部位疏松混凝土凿除;2〕清理基层,用“堵漏王”等防水堵漏材料分层封堵;3〕阴阳角防水附加层上反高度400;4〕淋水试验确认不漏后恢复面层。

后期建议:管道井上翻400-500高与屋面砼一次性浇筑。

4.积水面与砌体墙交接造成渗漏渗漏原因:平屋面与墙体交接处未设置砼反坎,引起三层高窗处墙体渗漏。

维修加强方案:该部位砌体墙体宽度为300,凿除100宽300高砌体,改为现浇混凝土+聚氨酯防水处理,恢复外立面装饰。

防渗漏水和控制要点

施工洞口应设过梁,预留拉结筋,清理干净后砌筑砂浆应饱
门窗工程
原因分析
门窗框45度拼角不严密,有翘曲。 门窗框未打胶再进行组角,下角未打胶,固定玻璃安装未
对玻璃下角的框边打胶。 门窗塞缝不密实,未对门、窗边垫块砂浆、泡沫膨胀剂等
斜屋面板、斜天沟工程
原因分析 砼坍落度大。 斜板面砼振捣不密实。 天沟吊模未及时拆除。 天沟侧梁铁丝穿板。 控制要点 斜屋面严禁用泵送砼,避免砼坍落度过大。 斜屋面板应先用振动棒点震,待终凝前用平板振动密实。 天沟吊模及时拆除,用砼修补密实。 天沟侧梁铁丝头应先剪除再拆侧模。
二、屋面防水渗漏:
间距宜为20㎝。分缝干燥后立即嵌填专用嵌缝防水油膏。 ④保湿养护不小于14天。
砌体工程
原因分析 砌体的砌筑砂浆不饱满、灰缝空缝,出现毛细通道形成虹
吸作用。 砌体拉结筋数量不足,设置不符要求,后置拉结筋不牢固。 顶砖砌筑间歇时间不够,斜砌质量差,砂浆塞缝不严。 构造柱砼浇捣不密实,顶部封堵不严,模板加固螺杆处未
防渗漏水和控制要点
地下室工程
一、混凝土裂缝渗漏水:
原因分析
部分桩基、筏板没有设置在可靠的持力层上,基础产生不 均匀沉降。
混凝土强度、抗渗等级均达不到设计要求。 砼浇筑过程中,砼覆盖间隔时间过长,产生施工缝(冷
缝)。
局部振捣不密实、漏振。 大体积混凝土结构浇筑后水泥的水化热大,养护不及时,
薄。 砼的强度、抗渗未达到设计要求等级。 砼未一次性浇注完成,留置施工缝,施工缝处理不当。 砼坍落度大,浇注不密实,表面无二次抹压。 模板支撑过早拆除。 养护不当。 出屋面管道未预埋套管,预埋位置不准制要点
模板刚度和支撑整体稳定性必须满足施工要求,模板拼缝 严实,拆模应附拆模试块报告。
