K7+369.5米桥施工方案
桥梁工程施工方案范本

桥梁工程施工方案范本一、前言桥梁是连接城市间、乡村间的重要交通枢纽,其建设工程需按照科学合理的施工方案进行,以确保施工过程顺利、质量可控。
本文将就桥梁工程施工方案的编制进行探讨,为相关工程人员提供参考。
二、施工前准备1.方案制定–初步确定工程方案,包括施工方法、工期安排、材料需求等内容。
–对桥梁结构进行分析评估,确定最适合的施工方案。
2.场地准备–清理施工现场并确保场地平整、安全。
–搭建施工用的临时设施,包括办公室、仓库等。
3.人员培训–对施工队伍进行必要的安全培训,确保施工人员熟悉工程要求。
三、施工过程1.基础施工–进行地基处理,确保桥梁基础稳固。
–浇筑混凝土基础,在规定时间内达到强度要求。
2.上部结构施工–安装支架、桥墩等结构,按照设计要求进行安装。
–钢筋加固,确保桥梁结构牢固可靠。
3.桥面铺设–铺设桥面沥青或混凝土,保证桥面平整、耐久。
四、施工质量控制1.监测与检查–定期对施工过程进行检查,确保施工质量。
–实施质量监测,对关键部位进行力学性能测试。
2.安全管理–严格执行安全规范,确保施工现场安全。
–定期组织安全例会,及时解决施工中的安全隐患。
五、施工结束1.验收与交付–完成桥梁工程后进行验收,确保工程符合设计要求。
–准备相关文件资料,完成工程交付手续。
2.维护与保养–完工后对桥梁进行维护保养,延长使用寿命。
–定期检查桥梁结构,修补损坏部位,确保桥梁安全运行。
结语桥梁工程施工方案的制定与实施对于工程质量和进度至关重要。
只有通过科学合理的方案,精心组织施工过程,才能确保桥梁工程的安全可靠性。
希望本文能为相关从业人员提供一定的参考,助力桥梁工程施工的顺利进行。
桥梁施工方案(很全)

桥梁施工方案目录第一章编制说明 (3)1.1 编制依据 (3)1.2 编制目的 (3)1.3 编制原则 (3)1.4 适用范围 (4)第二章工程简介 (4)2.1 项目概况 (4)2.2 项目地质条件 (4)2.3 施工示例 (6)第三章施工部署 (8)3.1 施工准备 (8)3.2 人员配置计划 (9)3.3 机械设备配置计划 (10)3.4 材料配置计划 (10)3.5 施工组织计划 (11)第四章施工方案和施工工艺介绍 (11)4.1 系梁 (11)4.2 承台 (17)第五章质量保证措施 (26)5.1 质量保证体系 (26)5.2 质量控制要点 (27)5.3 质量控制措施 (27)第六章安全文明施工 (32)6.1 安全保证体系 (32)6.2 安全控制要点 (34)6.3 安全防护措施 (35)6.4 应急预案 (36)6.5 文明施工 (38)第七章环境保护与水土保持措施 (40)7.1 照明管理措施 (40)7.2 大气污染防护措施 (40)7.3 水土污染防护措施 (40)7.4 生态环境的保护 (40)桥梁施工方案第一章编制说明1.1编制依据本工程主要以以下法律法规、规范、标准及其他资料为编制依据,如下表:为指导现场承台、地系梁施工,规范现场工人操作,保证施工质量,实现设计意图,编制本方案。
1.3编制原则(1)安全第一,预防为主的原则;(2)方案编制力求工艺成熟,经济合理、切实可行、安全可靠;(3)根据桥梁设计文件,结合桥址的地质、水文、气候、气象条件条件及工程规模、技术特点、工期要求、工程造价多方面综合确定;(4)严格遵守各有关设计、施工规范、技术规程和质量评定及验收标准,确保工程质量;(5)通过对劳动力、材料、机械等资源的合理配置,保证工期如期或提前完成,为桥梁的施工提供有力保障;(6)服从业主方、遵守设计的原则;(7)百年大计、质量为本的原则;(8)科学管理的原则;1.4适用范围本技术方案适用于全线承台、地系梁施工。
桥梁施工方案范文

桥梁施工方案范文一、前期准备1.1桥梁设计审查:审查桥梁设计图纸,确保设计符合设计规范和要求,包括桥梁结构设计、荷载设计等。
1.2施工图纸绘制:根据设计图纸,绘制施工图纸,明确施工步骤和方法,分析施工难点和风险。
1.3工程设备准备:准备必要的机械设备和施工工具,包括吊车、起重机、混凝土搅拌机、焊机等。
1.4临时设施搭建:搭建施工所需的临时设施,包括施工现场办公设施、生活设施、安全设施等。
1.5施工人员配备:配备足够数量和合格的施工人员,包括工程师、技术人员、工人等。
二、施工工序2.1地基处理:对桥墩和桥台所在的地基进行处理,包括挖掘、加固、垫层等,以确保地基承载能力。
2.2桥墩施工:按照设计要求和施工图纸进行桥墩的施工,包括混凝土浇筑、钢筋绑扎、支模拆除等。
2.3桥台施工:按照设计要求和施工图纸进行桥台的施工,包括混凝土浇筑、钢筋绑扎、模板安装拆除等。
2.4梁体制作:按照设计要求和施工图纸进行桥梁梁体的制作,包括钢材切割、焊接、涂漆等。
2.5梁体安装:使用吊车和起重机等设备,按照设计要求和施工图纸进行梁体的安装,包括起吊、定位、调整等。
2.6墩台接缝处理:对桥墩和桥台之间的接缝进行处理,确保接缝的密封性和承载能力。
2.7桥面铺装:对桥面进行铺装,包括沥青铺装、混凝土铺装等,确保桥面的平整度和耐久性。
2.8支护拆除:在桥梁施工完成后,拆除临时支护,并清理施工现场,以便进行后续工程。
三、施工控制3.1安全控制:严格遵守施工安全规范,确保施工过程中安全第一,做好防护措施,保障施工人员的生命财产安全。
3.2质量控制:按照设计要求和施工图纸进行施工,保证工程质量,使用合格的材料和工艺,并进行必要的质量检测。
3.3进度控制:制定施工计划,明确施工进度和节点,监控施工进度,及时调整施工策略,确保工程按时完成。
3.4环境保护:对施工现场进行环境保护措施,包括噪音治理、扬尘控制、废弃物处理等,保护周边环境。
四、施工风险分析4.1桥梁结构风险:对桥梁结构进行分析,了解桥梁的承载能力、抗震能力等,制定相应的施工方案。
桥梁施工方案范本

桥梁施工方案范本一、前期准备工作在进行桥梁施工前,我们需要进行详细的前期准备工作,以确保施工过程的顺利进行。
以下是前期准备工作的步骤:1. 方案设计在开始桥梁施工之前,我们首先需要进行方案设计。
方案设计包括桥梁的形状、尺寸、材料选择等方面的考虑。
我们将根据具体情况,使用合适的设计软件进行模拟分析,以确保桥梁的安全性和稳定性。
2. 材料采购在方案设计确定之后,我们将开始进行材料采购工作。
根据设计要求,我们将采购合适的钢材、混凝土、固定设备等施工所需的材料。
同时,我们将严格审核供应商的资质和产品质量,以确保所采购的材料符合标准。
3. 地基处理桥梁的安全性和稳定性与地基的处理密切相关。
在进行桥梁施工之前,我们将进行地基处理工作。
根据实地勘察结果,我们将采取合适的处理措施,包括地基加固、排水系统建设等,以确保地基的承载能力和稳定性。
二、施工步骤完成前期准备工作后,我们将按照以下步骤进行桥梁施工:1. 地基施工首先,我们将进行地基施工。
地基施工包括基坑开挖、地基加固等工作。
在开挖基坑时,我们将遵守相应的安全规范,采取防坍塌措施,确保施工人员的安全。
地基加固工作将根据设计要求进行,使用合适的材料和设备进行施工。
2. 基础施工完成地基施工后,我们将进行基础施工。
基础施工包括桥墩和桥台的建设。
我们将按照设计要求,进行混凝土浇筑、钢筋绑扎等工作,确保基础的稳固性和耐久性。
3. 上部结构建设在完成基础施工后,我们将进行上部结构的建设。
上部结构包括桥面板、横梁等部分。
我们将根据设计要求,进行合适的钢材切割、焊接、浇筑等工作,确保上部结构的稳定性和承载能力。
4. 防护和装饰完成上部结构建设后,我们将进行防护和装饰工作。
这包括防水处理、防腐涂覆、涂料喷涂等工作,以及桥梁的装饰设计。
我们将选择环保材料进行施工,确保施工质量和环境友好。
5. 安全检查和验收最后,我们将进行安全检查和验收工作。
在桥梁施工完成之后,我们将进行全面的安全检查,确保施工质量达到标准要求。
桥梁施工方案范本

桥梁施工方案范本1. 引言桥梁作为现代交通建设的重要组成部分,其施工方案的制定和执行对于项目的成功具有至关重要的影响。
本文将提供一个桥梁施工方案的范本,以供参考和借鉴。
2. 项目概述本项目旨在建造一座跨越xxx的桥梁,连接两个重要交通节点。
桥梁全长xxx米,主要由x型形式的主桥段以及附桥段组成。
为了保证施工过程的顺利进行,我们制定了以下施工方案。
3. 施工管理计划3.1 项目组织结构本项目将设立项目经理、施工经理、质量监督员、安全主管等岗位,明确各自职责,并确保合理的沟通和协作。
3.2 时间计划制定详细的施工进度计划,并根据实际情况进行调整。
每周指定工作安排,并定期召开工作会议,确保施工进度的按时完成。
3.3 资源配置合理配置人力、物力和机械设备资源,确保施工过程的高效运行。
同时,建立和维护供应商和合作伙伴关系,及时供应所需材料和设备。
4. 施工方法4.1 主桥段施工采用浇筑箱梁的施工方法,先搭建施工平台,并设置支撑结构,然后进行混凝土浇筑,最后完成拆除支撑结构的工作。
全程实施严格的质量控制和安全措施。
4.2 附桥段施工采用预制梁的施工方法,先制作预制梁,然后进行吊装和安装。
针对特殊情况,使用挂篮等辅助设备进行作业,确保施工过程的安全和质量。
5. 质量控制5.1 施工工艺控制对于每个施工环节,制定详细的工艺规程,并严格按照要求操作。
提前准备好所需质量控制工具和设备,确保施工过程符合相关标准和规范。
5.2 施工质量检查设立专门的质量检查组,对施工过程中的每个环节进行抽样检测和全面检查。
及时发现和纠正存在的问题,并记录和汇报检查结果。
6. 安全管理6.1 安全教育培训对施工人员进行全面的安全教育培训,提高其安全意识和操作技能。
定期组织安全培训,并进行安全知识考核,确保每位工作人员的安全责任意识。
6.2 安全防护设施设置足够的安全防护设施,包括安全网、警示标志和安全通道等。
严格执行安全操作规程,确保施工现场的安全和秩序。

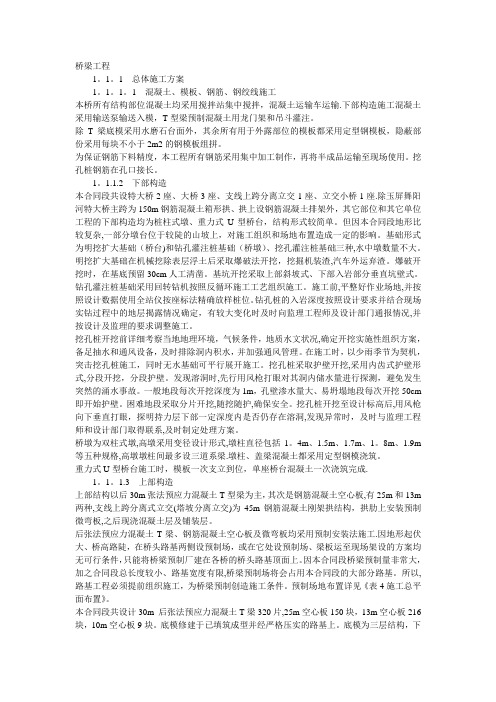

桥梁施工方案(很全)(DOC)

桥梁工程1。
1。
1 总体施工方案1。
1。
1。
1 混凝土、模板、钢筋、钢绞线施工本桥所有结构部位混凝土均采用搅拌站集中搅拌,混凝土运输车运输.下部构造施工混凝土采用输送泵输送入模,T型梁预制混凝土用龙门架和吊斗灌注。
除T梁底模采用水磨石台面外,其余所有用于外露部位的模板都采用定型钢模板,隐蔽部份采用每块不小于2m2的钢模板组拼。
为保证钢筋下料精度,本工程所有钢筋采用集中加工制作,再将半成品运输至现场使用。
挖孔桩钢筋在孔口接长。
1。
1.1.2 下部构造本合同段共设特大桥2座、大桥3座、支线上跨分离立交1座、立交小桥1座.除玉屏舞阳河特大桥主跨为150m钢筋混凝土箱形拱、拱上设钢筋混凝土排架外,其它部位和其它单位工程的下部构造均为桩柱式墩、重力式U型桥台,结构形式较简单。
但因本合同段地形比较复杂,一部分墩台位于较陡的山坡上,对施工组织和场地布置造成一定的影响。
基础形式为明挖扩大基础(桥台)和钻孔灌注桩基础(桥墩)、挖孔灌注桩基础三种,水中墩数量不大。
明挖扩大基础在机械挖除表层浮土后采取爆破法开挖,挖掘机装渣,汽车外运弃渣。
爆破开挖时,在基底预留30cm人工清凿。
基坑开挖采取上部斜坡式、下部入岩部分垂直坑壁式。
钻孔灌注桩基础采用回转钻机按照反循环施工工艺组织施工。
施工前,平整好作业场地,并按照设计数据使用全站仪按座标法精确放样桩位。
钻孔桩的入岩深度按照设计要求并结合现场实钻过程中的地层揭露情况确定,有较大变化时及时向监理工程师及设计部门通报情况,并按设计及监理的要求调整施工。
挖孔桩开挖前详细考察当地地理环境,气候条件,地质水文状况,确定开挖实施性组织方案,备足抽水和通风设备,及时排除洞内积水,并加强通风管理。
在施工时,以少雨季节为契机,突击挖孔桩施工,同时无水基础可平行展开施工。
挖孔桩采取护壁开挖,采用内齿式护壁形式,分段开挖,分段护壁。
发现溶洞时,先行用风枪打眼对其洞内储水量进行探测,避免发生突然的涌水事故。
桥梁施工专项施工方案
桥梁施工专项施工方案一、前言随着城市建设不断发展,桥梁建设已成为城市发展的重要组成部分。
为确保桥梁施工工程的顺利进行,制定专项施工方案至关重要。
本文将针对桥梁施工工程,提出专项施工方案,以确保工程质量、安全和进度。
二、施工准备工作1.项目背景:–确定桥梁施工工程的背景情况,包括项目地点、规模、施工单位等信息。
2.方案制定:–制定施工方案,包括施工流程、工期安排、资源调配等内容。
3.人员配置:–确定施工人员的组织架构和职责分工,保障各岗位人员的工作协调性。
4.技术准备:–确保施工所需设备、材料的准备充足,保障施工质量和工程进度。
三、施工方案1.工程分解:–将桥梁施工工程分解为若干子工程,明确每个子工程的具体任务和要求。
2.工期安排:–制定合理的工期计划,确保各施工阶段的工期合理安排,提高工程进度。
3.安全保障:–制定安全施工计划,保障施工现场安全,做好安全防护和应急处置措施。
4.质量控制:–强化质量管理,严格按照施工规范和标准进行施工,确保施工质量达标。
5.环境保护:–制定环境保护方案,采取有效措施减少施工对环境的影响,保护周边生态环境。
四、施工实施1.现场管理:–建立现场管理制度,加强对施工现场的管理和协调,确保施工秩序井然。
2.资源调配:–合理调配施工资源,保障各项施工任务的顺利开展。
3.监督检查:–建立监督检查机制,对施工进度、质量和安全进行定期检查和评估,发现问题及时改进。
五、竣工验收1.验收评定:–完成施工后,进行竣工验收,评定工程质量是否符合要求。
2.记录归档:–对施工过程和验收结果进行记录归档,为今后类似工程提供经验借鉴。
六、总结桥梁施工专项施工方案是确保施工工程顺利进行的重要保障,只有制定合理的施工方案,严格执行,才能保障工程的质量、安全和进度。
未来,在桥梁施工过程中,我们将按照本方案要求,精细施工,不断提高技术水平,为城市建设贡献力量。
以上就是桥梁施工专项施工方案的相关内容,希望能为工程的顺利进行提供帮助和参考。
(完整版)桥梁施工方案
(完整版)桥梁施工方案桥梁施工方案一、背景介绍本施工方案旨在提供高效、安全的桥梁施工方案,确保项目按时完成。
二、施工步骤1. 方案评估:根据桥梁设计图纸和现场实际情况,评估施工可行性,并确定施工方案。
2. 地基处理:对桥梁基础进行必要的地基处理,确保施工基础的稳定和承载力。
3. 地表清理:清理桥梁施工区域的杂物,确保施工场地整洁。
4. 主体施工:按照施工方案,进行桥梁主体结构的施工,包括浇筑桥墩、安装桥梁横梁等。
5. 支座安装:根据设计要求,安装桥梁支座,确保桥梁的承重性能。
6. 环境保护:在施工过程中,严格按照环境保护要求进行作业,防止对周边环境造成污染。
7. 进度控制:对施工进度进行有效控制,确保施工按计划进行,及时解决施工中的问题和难题。
8. 质量监控:严格按照质量管理体系进行施工,进行必要的检测和监控,确保施工质量符合设计要求。
9. 安全保障:在施工过程中,加强施工现场安全管理,确保施工作业人员的安全。
10. 竣工验收:在桥梁施工完成后,进行竣工验收,确保桥梁的安全使用。
三、施工资源1. 人力资源:根据施工需要,合理安排工程师、技术员、施工人员等人力资源。
2. 机械设备:根据施工方案,合理配置桥梁施工所需的机械设备,包括起重机、混凝土搅拌机等。
3. 材料资源:采购符合质量标准的建筑材料,确保施工质量。
四、安全措施1. 安全培训:对施工人员进行安全培训,提高安全意识和操作技能。
2. 安全防护:在施工现场设置必要的安全防护措施,如安全网、警示标识等。
3. 安全监控:通过监控设备对施工现场进行实时监控,及时发现并处理安全隐患。
五、质量控制1. 施工检测:按照规定进行施工过程的检测,发现问题及时纠正。
2. 质量评估:对施工质量进行评估,及时调整施工方案,确保施工质量符合标准。
六、环境保护1. 垃圾分类:对施工产生的垃圾进行分类处理,确保环境卫生。
2. 水土保持:采取必要的措施,防止施工过程对土壤和水体造成污染。
桥梁施工专项施工方案
桥梁施工专项施工方案施工方案一、工作内容1.施工准备1.1进行现场勘测和测量,确定施工范围和道路状况;1.2编制施工方案,确定施工工艺和施工要求;1.3组织人员,配备所需施工设备和器材;1.4制定安全措施和应急预案。
2.基础工程施工2.1清理施工场地,确保施工区域平整;2.2依据设计要求,进行地基处理,确保基础稳定;2.3铺设混凝土模板,进行模板调整,确保模板平整;2.4进行混凝土浇筑,按照设计要求进行抹平和振捣;2.5进行基槽开挖和支墩施工,确保基础结构牢固。
3.主桥施工3.1制作桥梁主梁,进行焊接和防腐处理;3.2进行主梁吊装,确保吊装安全;3.3固定主梁,进行主梁的连接和翻转;3.4安装支架和地面板,确保桥梁结构稳固;3.5进行委内瑞拉吸引混凝土饰面,确保桥面美观平整;3.6进行桥梁主梁的防腐处理,确保桥梁的使用寿命。
4.桥梁护栏施工4.1制作护栏钢架,进行焊接和防腐处理;4.2进行护栏钢架的安装,采用膨胀螺丝固定;4.3按照设计要求进行护栏板的安装;4.4进行防腐处理和涂装,确保护栏的使用寿命和美观度。
5.施工组织与安全措施5.1制定施工安全计划和施工组织方案;5.2进行人员培训和施工技术交底;5.3设置安全警示标志和施工管控区域;5.4配备专业监理人员,指导施工操作;5.5定期检查施工现场,确保施工安全。
二、施工进度本工程计划施工期为30天,具体进度安排如下:1.施工准备:3天;2.基础工程施工:5天;3.主桥施工:15天;4.桥梁护栏施工:5天;5.工程验收:2天。
三、质量控制1.现场质量监督设置专职质量监督员,负责监督现场施工质量,定期进行巡检和抽查。
2.材料选择选择符合国家标准和设计要求的材料,确保施工的质量和稳定性。
3.加强施工质量管理严格按照施工方案和设计要求进行施工,实行工序交底制度,确保每个环节的施工质量。
四、安全措施1.设置安全警示标志和施工管控区域,确保施工现场的安全;2.配备专业监理人员,指导施工操作,确保施工过程的安全;3.加强施工人员安全培训,提高施工人员的安全意识,降低事故发生率;4.定期检查施工现场,督促施工人员遵守安全规章制度;5.制定应急预案和安全应急措施,确保在紧急情况下能够及时应对。
桥梁工程专项施工方案方案
桥梁工程专项施工方案一、前言桥梁工程是现代交通基础设施重要组成部分,它承载着人们出行与物资运输的重要任务。
为了确保桥梁的安全、稳定和持久,施工方案的设计和执行至关重要。
本文将围绕桥梁工程专项施工方案展开讨论。
二、施工准备阶段1.施工前需对桥梁工程的设计图纸进行全面审查,熟悉桥梁结构和材料,了解施工的具体要求。
2.合理规划施工队伍,确定各个岗位和责任,做好人员培训和交接工作。
3.采购所需材料和设备,保证施工过程中的供应和保障。
三、施工执行阶段1.桥梁的基础施工阶段,需保证基础混凝土的浇筑质量,确保桥墩的垂直度和水平度符合设计要求。
2.桥梁结构施工中,要保证各个构件的精准连接,保证整体结构的稳定性和安全性。
3.桥面铺设阶段,要注意防水、抗滑和耐磨等性能要求,确保桥面使用寿命和安全性。
四、质量控制1.桥梁工程中质量是关键,要进行全程监控和检测,确保每一个环节的施工符合质量标准。
2.定期对关键节点进行检测和验收,及时发现并处理问题,避免质量事故发生。
3.建立档案管理制度,对施工过程进行详细记录和归档,为后续运维提供依据。
五、安全管理1.遵守相关法律法规,制定详细的安全操作规程和应急预案,加强施工现场安全管理。
2.员工必须穿戴好安全装备,严禁越权操作,防止发生人为事故。
3.定期进行安全教育培训,提升员工的安全意识和应对能力。
六、环境保护1.施工过程中要遵守环保法规,做到噪音、污染的防治。
2.合理利用资源,减少浪费,推行绿色施工理念,减少对周边环境的影响。
3.施工结束后,做好清理工作,恢复施工区域的原貌。
七、总结桥梁工程专项施工方案是桥梁建设过程中的重要指导手册,它直接影响桥梁的质量、安全和使用寿命。
只有严格按照方案执行,加强质量和安全管理,注重环境保护,才能打造出安全、美观、耐久的优质桥梁。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
青洋路(延政东路至武进大道)
K7+369.5米桥
施
工
组
织
设
计
江苏恒基路桥总公司
青洋路项目部
K7+369.5米桥施工组织设计
一、工程概况
K7+369.5米桥隶属于青洋路工程,中心桩号K7+369.5。
该桥上部采用一跨10m预应力板梁,下部采用浆砌块石重力式桥台。
全桥长14.44m,桥梁中心与河道中心线的法线呈84度交角。
桥面宽度为:[0.5米(栏杆)+2.5米(人行道)+4.5米(非机道)+2米(分隔带)+12米(机动道)+0.5米(防障栏杆)]×2+7米(中央分隔带)。
二、总体部署
1、现场布置
根据现场施工情况,我部计划利用桥东北侧空地硬化处理后作为料场,进行原材料储备及混凝土拌和施工。
队部驻地设在K7+300左侧,现场搭建办公及生活设施,并搭建工棚用于堆放机具等设备。
2、人员配备
为确保按期优质地完成该桥施工,队部配备了充足的施工管理人员。
具体组织框图如下:
3
4、工期安排
我部计划于2004年4月10日开工,2004年8月26日完工。
具体施工安排详见《施工计划横道图》
桥台约5m左右位置,以免在进行基坑开挖时影响基坑边坡的稳定性。
围堰完成后将水抽干并用泥浆施工作业区域内的清淤清除。
清出的淤泥排放至合适的地点,避免造成环境污染。
2、基坑开挖
在现场放出桥台位置灰线,并根据基坑开挖高度适当设置边坡,防止施工过程中坍塌。
基坑采用挖掘机开挖,人工修整。
开挖时预留10cm厚左右土层在基础施工前突击开挖。
3、基础混凝土浇筑
(1)、垫层
基坑开挖结束后,首先按图纸要求铺设20cm厚碎石垫层,并用人工进行夯实。
(2)、模板
模板采用小型建筑钢模拼装,钢管支撑。
模板安装时应做到几何尺寸满足设计要求,线形顺直,支撑牢固,表面平整光滑,止浆措施可靠。
(3)、原材料控制
混凝土浇筑前,水泥、砂、碎石等原材料均应经试验检测合格。
片石应选用无污染、无风化、强度高的石料。
其最大粒径不得大于25CM,含量不得超过混凝土用量的20%。
(4)、混凝土浇筑
混凝土采用JS-750拌和站拌和,由砼运输车运送至现场用砼输送泵或直接用滑槽输送。
混凝土拌和时应严格按照设计配合比进行配料,并掌握好混凝土的坍落度和搅拌时间,确保混凝土具有良好的和易性。
片石的掺加应均匀,确保混凝土能充分包裹片石。
混凝土应连续、分层浇筑,并确保在下层混凝土初凝前覆盖上层混凝土。
振捣采用插入式振捣器按梅花形进行振捣。
振捣间距不得大于1.5的有效工作半径。
每次振捣是应插入下层混凝土5~10cm左右。
每次应振捣至混凝土无明显下沉,表面泛浆,形成水平面为止。
(5)、养生、拆模
混凝土终凝后即可进行养生,养生采用覆盖土工布洒水的方法。
并应至少持续7天。
当混凝土达到60%设计强度后方可拆模,拆模是应避免损伤混凝土表面及棱角,影响外观质量。
4、台身砌筑
台身应选择无风化、强度高、表面平整的块石作为砌筑材料,并在砌筑前浇水湿
润。
砌筑应分层进行,上下层间不得出现通缝。
砂浆采用M10强度等级,应用机械搅拌并根据砌筑速度,随拌随用。
为保证台身几何尺寸和线型,可根据图纸要求用木条制成台身断面几何尺寸模板,固定在台身两侧,予以参照。
台身砌筑后应及时进行洒水养生,确保砂浆强度。
5、台帽施工
(1)、钢筋绑扎
台帽钢筋在加工场地制作完成后运至现场绑扎成型。
钢筋采用502或506焊条进行焊接,其焊接长度单面焊不得小于10d(d为钢筋直径);双面焊不得小于5d。
焊渣应及时清除。
钢筋绑扎采用18~22#退火软铁丝,绑扎点应呈梅花形布置。
绑扎时应掌握好各种钢筋的分布位置、间距及保护层厚度,并注意防震锚栓、毛勒伸缩缝钢筋等预埋件的设置、固定。
(2)、模板安装
台帽模板采用大型钢模板,由汽吊或装载机安装到位。
模板用钢管支架固定,并在上下边按1m间距设置对拉螺杆。
模板使用前应进行清理、打磨,并涂抹脱模剂(洁净机油)。
模板拼缝间夹入不透水海绵条,以防止漏浆。
(3)、混凝土浇筑、养生
台帽混凝土浇注、养生要求基本与基础相同,施工时应注意以下几点:
a、振捣时混凝土应防止振捣器端部碰撞模板。
b、振捣时应注意检查预埋位置是否发生偏移。
c、应严格表面收光时间,防止出现收缩裂纹。
6、先张法预应力板梁
(1)、预制
先张法预应力板梁安排在构件厂进行预制。
施工时应注意以下几个方面:
a、加强对原材料的控制,保障混凝土的拌制质量和强度。
b、注意钢铰线失效长度的控制。
c、注意对模板几何尺寸和平面线型的检查,防止出现板梁线型不顺直或由于尺寸过大安装不下的问题。
d、根据实际施工进度,合理安排板梁的预制时间,严格控制先张法预应力板梁的存梁期,避免出现反拱值过大的现象。
(2)、安装
当具备安装条件后,先张法预应力板梁由运梁车运送至现场,采用一台25T汽吊在一侧桥台位置进行安装。
安装前,应事先在台帽上按设计要求放出每块板梁的安装就位线,以便于控制安装质量。
安装时应加强对板梁的保护工作,减少碰撞。
避免影响其内在和外观质量。
安装后应及时检查支座是否有落空或松动现象,如发现问题应及时采取措施进行处理。
7、铰缝及桥面铺装
安装结束后即可进行铰缝施工。
浇筑铰缝前应先将铰缝钢筋扳到位,清除板梁表面的浮皮及其它杂物并用水冲洗干净。
桥面铺装施工前应在板梁上布设高程控制点。
钢筋网片应保证其搭接长度满足规范要求。
桥面铺装混凝土采用砼运输车运送至现场。
浇筑时严格按照以下程序进行:
振动梁振实—滚筒提浆—磨光机磨平-刮尺精平—初步收光—紧光—扫毛
施工过程中应尤其注意以下方面:
(1)、提前检查机械设备的性能,确保混凝土连续浇筑,避免出现浇筑冷缝。
(2)、严格控制紧光、扫毛时间,防止出现收缩裂纹。
(3)、混凝土终凝后立即覆盖养生薄膜,并在24小时后更换成土工布进行洒水养生。
(4)、混凝土强度未达到设计强度的90%前禁止一切车辆行驶。
8、栏杆系施工
护轮带模板采用定型钢模板。
安装前应根据图纸提供坐标数据进行精确放样,以确保桥面宽度。
施工时除了控制好混凝土的内在质量外还应加强对模板安装线型、拼缝及表面处理的检查力度,确保护轮带混凝土有较好的外观质量。
四、质量保证措施
1、为确保该工程的施工质量,我部将认真按照规范要求进行各项作业。
严格执行三级质量保证体系的操作程序。
2、明确责任,加大对各作业班组的质检力度,并制定、落实有效的质量奖惩措施。
将质量工作落实到每个作业人员。
3、严格把好原材料采购关,将质量工作从源头抓起。
4、积极配合项目部、监理组做好各项质量检查工作。
对工作中存在的不足,虚心接受各相关岗位工程师的批评指正。
不断提高自身的质量意识和业务水平。
五、安全保证措施
1、遵守各项安全操作规程,加强职工的安全教育工作,提高安全意识。
2、配备专职安全员,坚强安全检查工作。
3、制定各项安全操作制度,落实安全奖罚措施。
4、严格用电管理,所有电器设备必须安装触、漏电保护装置。
5、所有特殊工种作业人员必须经过培训,持证上岗。
6、板梁安装等作业必须有专人负责指挥。
7、各分项工程开工前必须进行安全技术交底,从技术角度保障施工安全。
六、文明施工措施
1、加强对职工的文明施工教育,组织文明施工评比,创造良好的文明施工氛围。
2、所有机具停放整齐,原材料分类堆放,并插牌明示。
3、保持办公区、生活区卫生整洁。
4、废弃材料、泥浆等集中排放,避免污染环境。
