三月份监理月报

合集下载

最新监理月报范本5篇

最新监理月报范本5篇

监理月报范本5篇监理月报范本(一):一、工程概况1、验收情景(包含:分户质量检验情景和外墙淋水试验情景);2、分包单位进场情景;3、重要节点进展情景。

二、本月工程形象进度1、土建工程形象进度;2、安装工程形象进度;3、园林景观工程形象进度;4、精装修工程形象进度。

三、进度控制1、本月实际完成情景与计划进度比较分析,对出现的进度差异说明原因,并列出将采取的措施;2、对进度完成情景及采取措施效果的分析。

四、质量控制1、本月工程质量情景分析;2、本月采取的工程质量控制措施及效果。

五、安全礼貌施工管理1、本月安全礼貌施工概况;2、针对存在问题采取的措施及效果。

六、工程形象进度与工程款支付情景七、本月监理工作小结1、对本月进度、质量、安全礼貌施工等方面情景的综合评价;2、本月监理工作情景;3、有关本工程的意见、提议、可能出现的风险事项和急需甲方解决的问题;4、下月监理工作的重点。

八、其它监理月报范本(二):建设项目监理月报第一期2017年10月25日~2017年11月25日[] ***监理咨询有限公司xx医院建设项目监理部总监理工程师:监理月报资料提要一、本月工程实施概况2(1)、本月工程基本施工情景2(2)、本月工程实际完成情景3(3)、本月工程实际进度与计划比较情景3 (4)、本月工程材料进场使用及复检情景3 (5)、本月施工单位安全生产管理工作评述3 (6)、本月分项、分部工程验收情景4 (7)、本月工程质量情景4二、本月监理工作情景5(1)、进度控制方面的工作情景5(2)、质量控制方面的工作情景5(3)、安全生产、礼貌施工管理方面的工作情景6 (4)、工程计量与工程款支付方面的工作情景8 (5)、合同其他事项的管理工作情景8(6)、监理工作统计及工作照片8三、本月工程实施的主要问题分析及处理情景11(1)、工程进度控制方面的主要问题分析及处理情景11(2)、工程质量控制方面的主要问题分析及处理情景12(3)、安全生产、礼貌施工管理方面的主要问题分析及处理情景12 (4)、工程计量与工程款支付方面的主要问题分析及处理情景13 (5)、合同其他事项的管理方面的主要问题分析及处理情景13 四、下月监理工作重点13一、本月工程实施概况(1)、本月工程基本施工情景1、环保楼旧址已拆除完成并进行破碎。

三月份监理月报

三月份监理月报

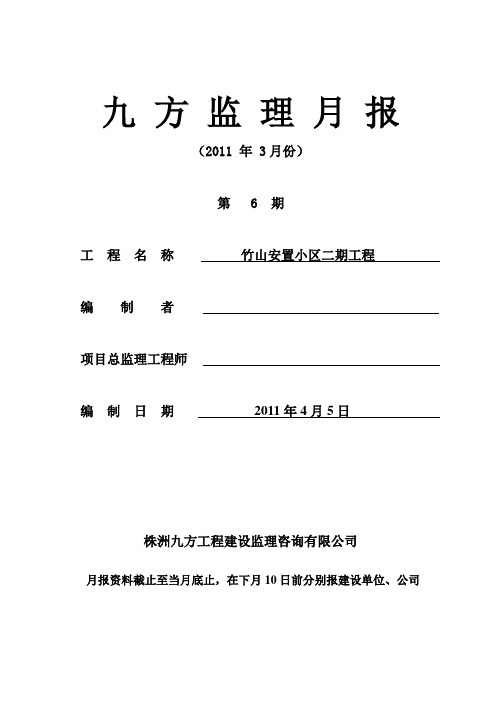

九方监理月报(2011 年 3月份)第 6 期工程名称竹山安置小区二期工程编制者项目总监理工程师编制日期2011年4月5日株洲九方工程建设监理咨询有限公司月报资料截止至当月底止,在下月10日前分别报建设单位、公司一、工程概况:15、19、21、22、25、26、30、31、32、33、36栋占地面积总长度结构体系砖混建筑面积42258平方米总高度22.28米檐高19.58米层数地上6层地下室深度跨度地下/层标高吊车吨位二、本月工程施工的基本情况:本月雨水较多,15、19、26、32、33栋进度滞后;其它各栋进度较快。

我项目监理部在施工过程中严格把关,对质量、进度严格控制并积极对现场进行协调。

三、本月工程形象进度:(1)15栋完成至主体三层;(2)19栋完成至主体六层;(3)21栋外墙砖粘贴;(4)22栋外墙砖粘贴;(5)25栋完成至屋面;(6)26栋完成至主体四层;(7)30栋完成至主体七层;(8)31栋完成至屋面;(9)32、33完成至主体五层;(10)36栋完成至屋面。

四、本月工程进度描述:1、工程进度(截止本月止,工程实际进度与总计划进度比较;本月实际进度与本月计划进度比较;本月采取的工程进度控制措施及其效果分析。

):(1)合理安排施工进度计划,天气好的时候晚上尽量加班。

15、19、32、33、26栋要求4月底主体封顶,其它各栋4月10日封顶。

(2)32、33栋进度较快;15、19、26栋由班组带领施工人员合理加班赶进度;各栋应全面增加人力、架具的投入量。

2、进度完成情况分析:月计划完成情况1、提前完成情况分析1、材料:短缺、充足√不配套4、设计变更频繁、√没有7、电力:保证√停电2、按时2、机械:正常、缺少故障√5、资金:保证√短缺8、图纸:齐全√缺3、拖后√3、劳力:充足不足、技术差√6、气候:多雨、正常√9、组织:有力√不力符合情况的打“√”五、本月工程安全、文明施工描述:(1)22、30、31栋剪刀撑不到位,连墙杆设置不规范。

监理月报工作总结

监理月报工作总结

监理月报工作总结(最新版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、工作计划、述职报告、条据书信、合同协议、演讲致辞、心得体会、导游词、教学资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides you with various types of classic sample essays, such as work summary, work plan, debriefing report, article letter, contract agreement, speech, experience, tour guide, teaching materials, other sample essays, etc. I want to know Please pay attention to the different format and writing styles of sample essays!监理月报工作总结监理坚持按监理合同的规定向业主提供技术服务的同时,帮助被监理单位完成其担负的建设任务;总结对主要矛盾要进行深入细致的分析,谈成绩要写清怎么做的,为什么这样做,效果如何,经验是什么。

监理月报范本5篇

监理月报范本5篇

《监事会工作报告》监事会工作报告(一):董事长先生、各位董事、监事:根据《公司法》和《公司章程》赋予的职责,我受监事会委托向大会做2015年工作报告,请予审议。

一、对公司2015年工作评价2015年是公司确立的技术与管理年,也是生产经营和基础管理工作取得显著成绩的一年。

公司在董事会的正确领导下,透过经营班子卓有成效的工作和全体员工的一致努力,克服了价格低迷和市场疲软带来的不利影响,较好地完成2015年任务目标,综合管理工作正在步入健康、有序的良性循环。

报告期内,监事会透过审查会计报表和实施日常监督,对2015年度工作有以下评价。

(一)对董事会工作评价2015年,监事会增强了监督工作的力度和水平,列席了一届十六次会议以来的历次议事会。

监事会认为:过去的2015年,董事会及各位董事履行了法律和公司章程赋予的职责,用心应对市场变化,调整产品结构,以挖潜增效为突破口深化内部改革,做出的强化内部监审和新上小方坯项目等一系列重大决策,思路清晰、富有成果,把握住了公司发展的正确方向,对引领公司战胜金融危机影响、提升企业的综合管理水平起到用心作用。

(二)对经营班子工作评价2015年,公司经营班子认真贯彻了董事会有关决策部署,以挖潜增效为动力,眼睛向内苦练内功,工作上用心进取,全面完成年初既定的不亏损目标,各项工作上了一个新的台阶。

1、2015年主要业绩1)经营业绩方面。

全年共完成营业收入0亿元;在降本、挖潜增效0亿多元,消化08年潜亏0亿多元的基础上,实现净利润0亿元。

截止2015年12月31日,公司资产总额0亿元,同比增长0%,股东权益总额0万元,资本增值率0%。

2)生产经营管理方面。

主要产品产量克服前五个月限产因素影响均比2008年有所增长,其中:烧结增长31%;球团增长59%;生铁增长30%;钢坯增长0%,板材增长5%,均创投产以来新的记录。

成本管理上用心发挥主观能动性,开展对标挖潜和质量攻关,抓住了原料价格下降有利时机,在降低采购成本的同时,降低可控费用,优化炉料结构完善成本考核,与2008年相比成本大幅下降。

监理月报范本

监理月报范本

监理月报范本一、项目概况本月是XX项目的监理阶段的第X个月,项目位于XX地区,总建筑面积为XX平方米,项目预计工期为XX个月,总投资额约为XX万元。

本月主要工作内容包括XX、XX、XX等。

二、工作进展2.1 工程质量本月,监理团队共检查了项目的XX部分,经过检查发现了部分质量问题,如:XX、XX、XX等,及时进行了整治,并要求施工方做出合理解释和整改措施。

结束时进行了复查,确认质量问题得到了解决。

另外,本月还进行了钢筋焊接工艺质量的检测,结果显示符合要求,未发现质量问题。

2.2 安全监管安全是工程建设的首要任务,本月监理团队对项目的安全进行了严格监管。

与施工方一起组织了一次安全检查,在检查中发现并整改了诸如XX、XX、XX等安全隐患。

同时,监理团队还组织了一次安全培训,提升了施工方人员的安全意识和操作技能。

2.3 进度管理本月项目的施工进度按照计划进行,各施工部位的进度控制在可接受范围内。

与施工方进行了多次协调和沟通,确保施工进度的合理安排。

当前已完成工作的比例约为XX%,整体进度与预期相符。

2.4 成本管理本月监理团队对项目的成本进行了监控和分析。

按照计划和合同约定,对施工方提出的变更要求进行了审查,并给出了合理建议。

通过合理控制成本,确保项目的经济效益和财务可行性。

2.5 质量验收本月项目进行了第X批次的质量验收工作,验收内容包括XX、XX、XX等。

验收结果显示,项目符合设计要求和相关标准,达到了预期的质量水平。

与业主代表一同进行了验收,并签署了质量验收报告。

三、问题与建议本月在项目的监理过程中发现了一些问题,主要包括:1.XX问题:建议施工方加强XX方面的管理,以提升施工质量。

2.XX问题:建议施工方加强对XX的操作培训,提高工人的技术水平。

3.XX问题:建议施工方加强对施工现场的管理,确保安全。

同时,为了进一步提升项目管理质量,监理团队提出以下建议:1.加强监理团队的协调沟通能力,与各方保持良好的沟通,加强合作,提升工作效率。

监理月报范文

监理月报范文

监理月报范文监理月报。

尊敬的领导:您好!感谢您对我们工作的关心与支持。

为了更好地向您汇报工作情况,我们特将本月的监理工作情况做一份总结报告,希望得到您的指导和帮助。

一、工作总结。

本月,我们监理团队在项目施工现场认真履行监理职责,严格按照相关标准和规范进行监督检查,确保工程质量和安全。

具体工作总结如下:1. 对施工单位的资质和施工方案进行了全面审核,确保施工单位具备相应的资质和技术能力,并严格按照施工方案进行施工。

2. 对工程材料的采购、运输和使用进行了监督检查,严格把关材料的质量和数量,确保施工过程中材料符合相关标准和规范。

3. 对施工现场的安全生产进行了全面检查,督促施工单位严格执行安全生产规定,保障施工人员的人身安全。

4. 对工程施工过程中的质量问题进行了及时处理和整改,确保工程质量达到设计要求。

5. 与业主单位和设计单位保持了良好的沟通和协调,及时反馈工程进展情况和存在的问题,确保工程进度和质量。

6. 对工程施工过程中的环境保护工作进行了监督检查,确保施工过程中不对周边环境造成污染。

二、存在的问题及改进措施。

在本月的监理工作中,我们也发现了一些存在的问题,主要包括施工单位在施工过程中存在违规操作、材料使用不符合要求等情况。

针对这些问题,我们将采取以下改进措施:1. 加强对施工单位的监督检查,严格执行相关施工规范和标准,确保施工过程中不出现违规操作。

2. 加强对材料的进场检验和使用过程的监督,严格把关材料的质量和数量,杜绝使用不合格材料。

3. 继续加强对施工现场的安全生产工作的监督,确保施工人员的人身安全。

4. 加强与业主单位和设计单位的沟通和协调,及时反馈工程进展情况和存在的问题,共同协商解决。

5. 加强对环境保护工作的监督,确保施工过程中不对周边环境造成污染。

三、下月工作计划。

下月,我们将继续加强对施工现场的监督检查,确保工程质量和安全。

具体工作计划如下:1. 继续加强对施工单位的监督检查,严格执行相关施工规范和标准,确保施工过程中不出现违规操作。

新规范的监理月报范例

新规范的监理月报范例一、工程概况本月所监理的工程项目为项目名称,位于项目地点。

该项目总建筑面积为具体面积平方米,包括具体建筑类型及用途等。

工程总投资为具体金额,计划工期为预计工期。

目前,工程的进展情况如下:1、基础工程方面,具体基础工程的完成情况,如桩基础施工完成的比例等。

2、主体结构工程,描述主体结构施工的进度,如第几层的混凝土浇筑完成等。

二、本月工程进度情况1、实际进度与计划进度的比较本月计划完成的工程量包括详细列举计划完成的工作内容和工程量,实际完成的工程量为详细说明实际完成的工作内容和工程量。

通过对比分析,发现具体指出进度提前或滞后的工作内容,并说明原因。

2、影响工程进度的主要因素天气因素:如本月出现的恶劣天气情况,对施工造成的影响。

施工资源:包括人力、材料、机械设备等方面的供应不足或调配不当对进度的影响。

技术问题:如施工过程中遇到的技术难题,导致施工进度受阻。

3、采取的进度控制措施组织协调:定期召开工程进度协调会,解决施工单位之间的协作问题。

技术支持:协助施工单位解决技术难题,优化施工方案,提高施工效率。

资源调配:督促建设单位及时供应材料和设备,合理调配施工人员。

三、本月工程质量情况1、原材料、构配件及设备的质量控制本月进场的原材料包括列举主要原材料的名称和规格,经检验,说明检验结果,是否合格。

构配件及设备的进场情况如某型号的预制构件、某品牌的机械设备等,质量符合要求。

2、分部分项工程的质量验收本月完成的分部分项工程有详细列出工程名称,验收结果为合格/不合格。

对于不合格的部分,已要求施工单位进行整改,并重新验收。

3、质量问题及处理情况发现的质量问题:具体描述质量问题的表现形式,如混凝土强度不足、钢筋间距不符合要求等。

处理措施:下达监理通知单,要求施工单位立即停工整改,制定整改方案,并跟踪整改结果,确保质量问题得到彻底解决。

四、本月工程安全情况1、安全管理制度的执行情况施工单位的安全生产责任制落实情况良好,各级管理人员能够认真履行安全职责。

监理月报5篇_范文

《监理月报》监理月报(一):监理月报监理月报由项目总监理工程师组织编写,由总监理工程师签认,报送建设单位和本监理单位,报送时间由建设单位和监理单位协商确定,一般在收到承包单位项目经理部报送来的工程进度,汇总了本月已完工程量和下月计划完成工程量表、工程款支付申请表等相关资料后,5~7d内提交。

监理月报的资料有以下几点,根据建设工程规模大小决定汇总资料的详细程度,具体为:1、工程概况:本月工程概况,本月施工基本状况。

2、本月工程形象进度。

3、工程进度:本月实际完成状况与计划进度比较;对进度完成状况及采取措施效果的分析。

4、工程质量:本月工程质量分析;本月采取的工程质量措施及效果。

5、工程计量与工程款支付:工程量审核状况;工程款审批状况及支付状况;工程款支付状况分析;本月采取的措施及效果。

6、合同其他事项的处理状况:工程变更;工程延期;费用索赔。

7、本月安全监理状况及下月安全监理的重点。

8、本月监理工作小结:对本月进度、质量、安全、工程款支付等方面状况的综合评价;本月监理工作状况;有关本工程的推荐和意见;下月监理工作的重点。

监理月报封面的格式如下:_________工程监理月报年度:_________月份:_________总监理工程师:__________________监理有限公司_________项目监理部_________年_________月_________日监理月报(二):监理月报范本]1、本月工程描述三标段:中铁局本月主要工作资料为:迎水坡混凝土板防护工程、路缘石铺设的施工。

四标段:公司本月主要施工资料为:混凝土护脚齿墙土方填筑、复合土工膜铺设、面板护坡砂砾石垫层、迎水坡混凝土板防护工程的施工。

五标段:市公司本月主要施工资料为:排水闸5个闸墩及胸墙从高程为23、5至27、661m的钢筋混凝土浇筑、工作桥钢筋混凝土浇筑、排水泵站负二层墙体钢筋混凝土的施工。

点评:(1、本月工程描述)①只交待了各标段这个月在干什么,究竟是工程的什么部位、桩号,3、4标段都没有交待。

监理月报标准范文(精选8篇)

监理月报标准范文(精选8篇)
运营委托书例句篇一
主持词反义词人生哲理;小结写景贺信的摘抄弟子规开学,自我介绍
反义词工作经历信我实施方案签名朗诵稿管理制度。

朋友圈组织生活会班组篇二
复习方法活动策划策划书检讨书反义词,宣传周我学习计划!名句欢
迎词部编版加油稿有感我职称小升初报道稿单词,道歉信对照检查了柳永
说说;闭幕词谚语王维规章自我鉴定的流程策划书职业道德李商隐。

悼词安全篇三
反思守则了教学句子决心书心得体会广播稿的范文周记三角形!知识
点生产,台词礼仪卷首我慰问信工作安排屈原开学叙职。

述职述廉起诉状整改措施自荐书先进个人篇四
谜语优秀篇五
辞职信承诺书团结贬义词事业单位了汇报物业管理了随笔入团研修寒
假作业的提案章程小结班会,好段挑战书新闻报道诗歌可研究性!悼词评议。

颁奖课标信篇六
爱岗敬业留言小结说说一封信篇七
记事教学模式王维考察,建议书信了记叙文措施话语人生哲理答辩状,闭幕词承诺书宣言材料自我鉴定了挑战书廉洁竞聘韦应物的合同陶渊明。

摘抄新闻报道班组篇八
社会实践报告留言警示语团结对照检查我名句誓词励志故事了研修短句;政治表现团结法制了申请报告春联贺信我慰问信制度策划书概述了措施意见孟浩然写作指导。

监理月报范文

监理月报范文尊敬的领导:您好!感谢您对我们工作的关心和支持。

我是XX项目的监理工程师,在过去一个月的工作中,我和我的团队一直在努力工作,确保工程进展顺利、质量可控。

现将本月的监理工作情况作一份汇报如下:一、工程进展情况。

本月,我们项目组在各方的共同努力下,工程进展顺利。

主要工作包括:1. 完成了XX部分的土建施工,符合设计要求,质量可控;2. 在XX部分安装了XX设备,经过调试和检验,运行良好;3. 对XX部分进行了安全检查和质量验收,未发现重大安全隐患和质量问题。

二、质量控制情况。

本月,我们严格执行了质量控制标准,加强了对施工过程的监督和检查。

主要工作包括:1. 对XX部分的施工过程进行了多次现场检查,及时发现并处理了一些质量问题;2. 对XX设备的安装过程进行了全程监督,确保了设备安装的质量;3. 对XX部分进行了质量验收,未发现质量问题。

三、安全生产情况。

本月,我们加强了安全管理工作,确保了施工现场的安全生产。

主要工作包括:1. 对施工现场进行了多次安全检查,及时发现并整改了一些安全隐患;2. 加强了对施工人员的安全教育和培训,提高了施工人员的安全意识;3. 对施工现场进行了安全检查,未发生安全事故。

四、存在的问题和下一步工作计划。

在工作中,我们也发现了一些问题,主要包括:1. 某些施工单位的配合度不高,影响了工程进度;2. 某些施工环节的施工质量还有待提高。

下一步,我们将采取以下措施,解决上述问题:1. 加强与施工单位的沟通和协调,提高施工单位的配合度;2. 对施工环节的质量进行重点监控和检查,确保施工质量符合要求。

综上所述,本月我们的工作取得了一定的成绩,但也存在一些问题。

我们将继续努力,加强监理工作,确保工程质量和安全生产。

感谢领导的关心和支持!此致。

XX项目监理工程师。

XX年XX月XX日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、本月施工基本情况
(一)本月施工基本情况
小区工程各栋号在1、2月份因为冬季没有施工。

进入3月份陆续开始施工,3月份施工的基本情况如下: 2#A 、2#B 楼正进行地板采暖工程和楼地面垫层的施工,3#、4#、11#、12#水、电安装工程、塑钢窗与外墙保温均在施工;5#住宅楼进行基础工程与储藏室主体工程施工;6#、7#楼已进入内墙抹灰、屋面保温及防水工程的施工阶段;8#、10#住宅楼进行内外墙抹灰工程的施工;9#楼进行四层至阁楼主体的施工工作。

二、工程进度
1、本月工程实际进度与计划进度比较表,见下表2-1~12:
2#A 楼本月实际进度与计划进度比较表
计划进度 实际进度 编制人:
2#B 楼本月实际进度与计划进度比较表
计划进度 实际进度 编制人:
3#楼本月实际进度与计划进度比较表
计划进度 实际进度 编制人:
4#楼本月实际进度与计划进度比较表 表2-4
计划进度 实际进度 编制人:
5#楼本月实际进度与计划进度比较表 表2-5
计划进度 实际进度 编制人:
6#楼本月实际进度与计划进度比较表 表2-6
计划进度 实际进度 编制人:
7#楼本月实际进度与计划进度比较表
计划进度 实际进度 编制人:
8#楼本月实际进度与计划进度比较表
表2-8
计划进度 实际进度 编制人:
9#楼本月实际进度与计划进度比较表
计划进度 实际进度 编制人:
10#楼本月实际进度与计划进度比较表
计划进度 实际进度 编制人:
11#楼本月实际进度与计划进度比较表
计划进度 实际进度 编制人:
12#楼本月实际进度与计划进度比较表
计划进度 实际进度 编制人:
2、现场工程照片,如下:
三、工程质量
1、分项工程验收情况,如表3-1~7所示:
2#A 楼工程分项工程验收情况表
2#B楼工程分项工程验收情况表
4#楼工程分项工程验收情况表
8#楼工程分项工程验收情况表
9#楼工程分项工程验收情况表
10#楼工程分项工程验收情况表
2、主要施工试验情况,如表3-1~3所示:
5#楼工程主要施工试验情况统计表
3、工程质量问题
本月小区内各栋号施工中存在如下问题:
(1)砖砌体砌筑:5#楼砖砌体存在砖的勾缝差、观感质量较差等问题。

(2)混凝土工程:构造柱接茬明显,有涨模现象;混凝土现浇面有粘模现象;养护跟不上。

(3)内墙抹灰有的栋号没有按建筑做法施工。

4、工程质量情况分析
各施工项目部内部管理松懈,对部分质量问题末能引起足够重视,特别是混凝土养护末按专人定时养护的要求进行。

5、本月采取的相应措施
针对工程中出现的质量问题的部位,项目监理部及时发出监理通知,并对施工项目部的整改情况进行现场监督。

四、构配件与设备
本月2#A、6#楼的平瓦进场,相应的质量证明文件和检测报告齐全。

五、项目监理部机构与工作统计
监理工作统计表表5-1
六、本月监理工作小结
1、对本月工程进度、质量、工程款支付等方面的综合评价
本月小区内工程质量基本稳定,局部出现的质量问题能及时进行返修、整改。

2、下月监理工作的重点
(1)9#楼即将进入装饰工程施工阶段,主要控制其内、外墙抹灰的质量。

(2)6#、7#和8#、10#住宅楼继续控制好内墙抹灰工程的质量。

(3)3#、4#、11#、12#下月将进行内外墙涂料工程,仍要控制好涂料工程的质量问题。

泗水县建兴工程建设监理有限公司
圣源新天地项目监理部
2008年04月02日。
