陶粒空心砖技术交底

合集下载

空心砖技术交底记录

空心砖技术交底记录

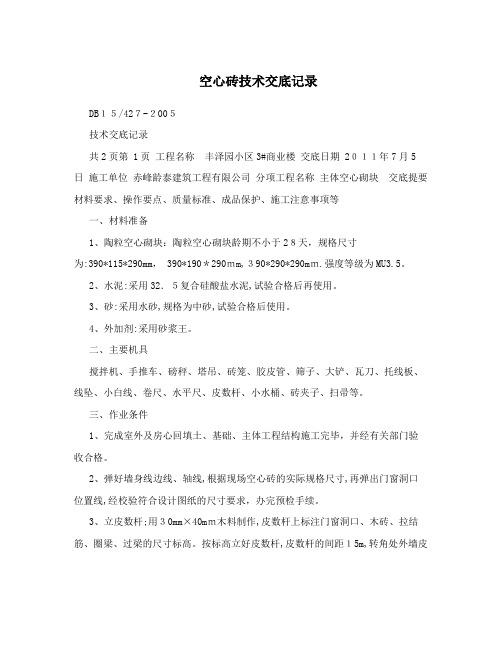

空心砖技术交底记录DB15/427-2005技术交底记录共2页第 1页工程名称丰泽园小区3#商业楼交底日期 2011年7月5日施工单位赤峰龄泰建筑工程有限公司分项工程名称主体空心砌块交底提要材料要求、操作要点、质量标准、成品保护、施工注意事项等一、材料准备1、陶粒空心砌块:陶粒空心砌块龄期不小于28天,规格尺寸为:390*115*290mm, 390*190*290mm,390*290*290mm.强度等级为MU3.5。

2、水泥:采用32.5复合硅酸盐水泥,试验合格后再使用。

3、砂:采用水砂,规格为中砂,试验合格后使用。

4、外加剂:采用砂浆王。

二、主要机具搅拌机、手推车、磅秤、塔吊、砖笼、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、砖夹子、扫帚等。

三、作业条件1、完成室外及房心回填土、基础、主体工程结构施工完毕,并经有关部门验收合格。

2、弹好墙身线边线、轴线,根据现场空心砖的实际规格尺寸,再弹出门窗洞口位置线,经校验符合设计图纸的尺寸要求,办完预检手续。

3、立皮数杆;用30mm×40mm木料制作,皮数杆上标注门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。

按标高立好皮数杆,皮数杆的间距15m,转角处外墙皮或墙角50mm设置皮数杆。

皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。

4、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用细石混凝土找平,不得用水泥砂浆找平或砖包合子找平。

5、砂浆由试验室做配合比试配,准备好试模。

6、填表充墙与框架柱连接钢筋,采用化学植筋方法,锚固钢筋的拉拨力为6KN,应经检验合格。

四、操作工艺1、墙体放线、砌块浇水?制备砂浆?砌块排列?铺砂浆?砌块就位?校正?竖缝灌砂浆?勒缝2、墙体放线、砌体放线前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。

3、拌制砌筑砂浆:现场采用搅拌机拌合砂浆,严格按照配比配制。

陶粒混凝土空心砌块技术交底

陶粒混凝土空心砌块技术交底
3.2.3拉结筋、构造柱、现浇钢筋混凝土带均符合设计要求。
3.3允许偏差:
项次
项目
允许偏差(mm)
检查方法
1
轴线位移
10
经纬仪或拉线尺量检查
2
墙体顶面标高
±15
水准仪和尺量检查
每层
5
用2m托线板检查
3
垂直度
≤10m
10
用经纬仪或吊线、尺量检查
>10m
20
4
表面平整度
8
用2m靠尺,楔形尺检查
5
水平灰缝平直度
1.2.2水泥:采用P.C32.5复合硅酸盐水泥,有出厂证明、复试报告。
1.2.3砂:采用中砂,过5mm孔径筛子,砂含泥量不超过5%,不含草根等杂物。
1.2.4混合砂浆掺合料:选用砂浆王。
1.2.5水:采用自来水。
1.2.6其它材料:拉结钢筋、预埋件、等,提前做好防腐处理。
1.3作业准备
1.3.1主体分部中承重结构已施工完毕,经相关部门验收合格。
1.3.2弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。
1.3.3立皮数杆:皮数杆用30mm×40mm木料制作,皮数杆上注明门窗洞口、拉结筋、圈梁、过梁、配筋带的尺寸标高。皮数杆一般间距10m,转角处均应设立,皮数杆一般距墙皮或墙角50mm为宜。皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。
2.5.12与构造柱、抱框柱相连部位陶粒混凝土空心砌块排块时,应留置马牙槎,二退二进,先退后进。(见下图)
2.5.13、陶粒砖墙中的各种预留孔、洞及埋件,应按设计标高、位置和尺寸准确留置,避免凿墙打洞,专业安装的墙中预留管,在砌筑过程中及时预埋,严禁在墙上乱凿乱剔槽,破坏墙体的整体稳定性。安装电盒、配电箱的砌块应用混凝土灌实,将电盒、配电箱固定牢固。

屋面陶粒安全技术交底模板

屋面陶粒安全技术交底模板

一、交底目的为确保屋面陶粒施工过程中的安全,降低事故发生风险,提高施工人员的安全意识,特制定本安全技术交底。

二、交底内容1. 施工人员资质要求- 参与屋面陶粒施工的工人必须经过专业培训,具备相应的操作技能和安全知识。

- 严禁患有心脏病、高血压、神经衰弱症、恐高症等不适合高处作业的工人参与施工。

2. 安全防护措施- 高处作业时,必须正确佩戴安全帽,系好安全带,并确保安全带连接牢固。

- 作业面应设置安全警示标志,明确危险区域和注意事项。

- 上下楼层间应设置安全通道,严禁攀爬栏杆或窗户。

3. 施工工具及材料安全- 使用的工具必须符合安全标准,如有损坏应及时更换。

- 施工材料应妥善存放,不得随意堆放,防止滑倒或压伤。

- 使用切割机等电动工具时,必须戴好绝缘手套和防护眼镜。

4. 施工操作规范- 屋面陶粒施工前,应对屋面进行清理,确保无杂物、油污等。

- 陶粒铺设时应均匀分布,不得出现空隙或堆积。

- 陶粒与基层之间应使用专用粘结剂,确保粘结牢固。

- 铺设过程中,应随时检查陶粒的平整度和牢固度,发现问题及时处理。

5. 环境安全- 施工现场应保持通风良好,严禁使用明火。

- 高温作业时,应提供充足的饮用水和防暑降温措施。

- 低温作业时,应采取保暖措施,防止冻伤。

6. 应急预案- 制定突发事故应急预案,包括火灾、触电、高空坠落等。

- 定期组织应急演练,提高施工人员应对突发事件的能力。

三、交底流程1. 由项目负责人组织施工人员召开安全技术交底会议。

2. 安全员详细讲解屋面陶粒施工过程中的安全注意事项。

3. 施工人员认真听取交底内容,并提问交流。

4. 项目负责人对施工人员进行考核,确保其掌握安全知识。

5. 施工人员签字确认,交底完毕。

四、注意事项1. 施工过程中,严格遵守各项安全规定,不得违章作业。

2. 发现安全隐患,立即报告并采取措施予以消除。

3. 定期对施工人员进行安全教育培训,提高安全意识。

五、审核人(此处填写审核人姓名及职务)六、交底日期(此处填写交底日期)七、接受人(此处填写接受人姓名及职务)八、备注本安全技术交底适用于屋面陶粒施工全过程,如有未尽事宜,另行通知。

陶粒板安装安全技术交底模板

陶粒板安装安全技术交底模板

一、交底目的为确保陶粒板安装施工过程中的安全,提高施工质量,特制定本安全技术交底。

二、交底对象全体参与陶粒板安装施工的施工人员、管理人员及监理人员。

三、交底内容1. 施工准备(1)施工前,应仔细阅读施工图纸,了解陶粒板的型号、尺寸、质量要求等。

(2)检查施工机具,确保其完好、安全可靠。

(3)熟悉陶粒板安装工艺流程及操作要点。

2. 施工工艺(1)根据设计要求,在楼板上弹出水平标高控制线。

(2)将陶粒板按型号、尺寸分类堆放,并确保堆放稳固。

(3)使用特制宽口撬棍将陶粒板逐块撬起,并保持板面平整。

(4)将陶粒板安装在楼板上,确保板面垂直、平整。

(5)使用铁抹子将板缝填实,并抹平。

3. 安全措施(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。

(2)在高处作业时,必须系好安全带,并设置安全防护网。

(3)操作人员上下梯子时,应扶稳梯子,避免滑倒。

(4)使用电动工具时,必须确保电源线路安全可靠,并遵守操作规程。

(5)施工现场应设置明显的警示标志,并加强安全巡查。

4. 应急措施(1)如遇陶粒板损坏、变形等情况,应及时更换或修复。

(2)如遇人员受伤,应立即停止施工,并采取紧急救护措施。

(3)如遇突发事件,应立即启动应急预案,确保人员安全。

四、注意事项1. 施工过程中,应严格按照施工图纸和操作规程进行施工。

2. 加强施工现场安全管理,确保施工人员生命财产安全。

3. 定期对施工人员进行安全教育培训,提高安全意识。

4. 施工结束后,对陶粒板安装质量进行验收,确保达到设计要求。

五、交底时间本安全技术交底自发布之日起生效,有效期至陶粒板安装施工结束。

六、附件1. 陶粒板安装施工图纸2. 陶粒板安装操作规程3. 陶粒板安装安全防护用品清单七、签字确认(此处由施工人员、管理人员及监理人员签字确认)八、未尽事宜本安全技术交底如有未尽事宜,由施工方负责解释。

陶粒空心板隔墙技术交底

陶粒空心板隔墙技术交底

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

陶粒空心砌块技术交底

陶粒空心砌块技术交底

陶粒空心砌块技术交底陶粒空心砌块技术交底1 作业准备1.1 材料准备1.1.1 陶粒混凝土空心砌块,规格为390×190×190mm。

1.1.2 水泥:32.5普通硅酸盐水泥,石灰膏,页岩砖。

1.1.3 砂子:中砂,含泥量不超过5%,过5mm孔径筛。

1.1.4 φ6、φ12钢筋等。

1.2 机具准备5mm筛子、手推车、大铲、铁锹、刀锯、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺等。

1.3 作业条件1.3.1 现场存放场地应夯实,平整,不积水,码放应整齐。

装运过程轻拿轻放,避免损坏。

并尽量减少二次倒运。

1.3.2 根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少现场切割量。

根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。

1.3.3 砌陶粒混凝土砌块的部位在结构墙体上按+1000mm标高线分层划出砌块的层数,安排好灰缝的厚度。

在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好陶粒混凝土墙的立面边线。

1.3.4 验线完毕后按照事先放好的线先砌筑四皮页岩砖,然后再砌筑陶粒混凝土空心砌块。

1.3.5遇有穿墙管线,应预先核实其位置、尺寸。

以预留为主,减少事后剔凿,损害墙体。

2 施工操作工艺措施及主要做法要求2.1 工艺流程基层处理→打眼植筋、绑构造柱→砌四皮页岩砖→安装墙体拉接筋→砌陶粒混凝土砌块→安装板带钢筋。

2.2 施工操作要点及要求2.2.1 基层处理:将陶粒混凝土空心砌块墙根部的砖或混凝土带上表面清扫干净,用砂浆找平,拉线,用水平尺检查其平整度。

2.2.2 砌筑四皮灰砂砖按弹好的墙边线和门窗洞口线,先砌筑四皮页岩砖。

2.2.3 砌陶粒混凝土块⑴在砌筑时按墙宽尺寸和砌块的规格尺寸,按排块设计,进行排列摆块,不够整块时可以锯割成需要的尺寸,水平灰缝厚度控制在10mm。

砌筑时,满铺满挤,上下丁字错缝,搭接长度不小于90mm,砂浆强度等级为M5混合、水泥砂浆。

陶粒砌筑安全技术交底模板

一、前言为确保陶粒砌筑施工过程中施工人员的人身安全及工程的质量,特制定本安全技术交底。

施工前,所有参与陶粒砌筑的施工人员必须认真阅读并理解以下安全技术交底内容,确保施工过程中的安全。

二、施工人员安全教育培训1. 施工人员必须进行入场安全教育,经考试合格后方可进场。

2. 进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。

3. 施工人员应熟悉陶粒砌筑的相关技术规范和安全操作规程。

三、施工准备及环境要求1. 陶粒材料应检验合格,符合设计要求。

2. 施工现场道路畅通,场地平整,排水设施完善。

3. 作业面周围设置安全警示标志,禁止无关人员进入施工区域。

4. 陶粒堆放区应设置隔离措施,防止材料散落和污染。

四、施工过程安全技术措施1. 陶粒运输过程中,应避免碰撞、摔落,确保材料完好。

2. 陶粒砌筑前,应对墙体基层进行处理,确保基层平整、干燥、清洁。

3. 砌筑过程中,应按设计要求进行排版,确保墙体结构稳定。

4. 砌筑高度超过1.2m时,应搭设脚手架,高度超过4m时,采用里脚手架必须支搭安全网,外脚手架应设防护栏杆和挡脚板。

5. 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖,同一块脚手板上的操作人员不应超过2人。

6. 陶粒砌筑过程中,应保持墙体垂直、平整,防止墙体倾斜、开裂。

7. 陶粒砌筑完成后,应及时进行勾缝、抹灰等后续工序。

五、安全防护措施1. 施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。

2. 高处作业时,必须系好安全带,并做好坠落防护措施。

3. 交叉作业时,应设置可靠、安全的防护隔离层。

4. 严禁酒后作业、疲劳作业,确保施工人员精神状态良好。

5. 作业现场应配备消防器材,并定期检查,确保消防设施完好。

六、应急处理1. 发生安全事故时,立即停止施工,并立即上报。

2. 按照应急预案进行处置,确保人员安全。

3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。

七、总结本安全技术交底旨在确保陶粒砌筑施工过程中的安全。

陶粒空心砌块安全技术交底模板

一、交底目的为确保陶粒空心砌块施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。

二、适用范围本交底适用于所有使用陶粒空心砌块进行建筑施工的单位和个人。

三、交底内容1. 施工人员安全培训(1)所有参与陶粒空心砌块施工的人员必须接受安全教育培训,了解施工过程中的安全注意事项。

(2)施工人员必须熟悉陶粒空心砌块的施工工艺,掌握施工操作规程。

2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工人员注意安全。

(2)施工现场应保持整洁,施工通道畅通,避免因堆放材料等原因造成安全隐患。

(3)施工过程中,应严格遵守国家有关安全生产的法律法规和标准。

3. 陶粒空心砌块材料安全(1)陶粒空心砌块应选用符合国家标准的合格产品,不得使用劣质、破损的砌块。

(2)运输过程中,应确保砌块不受损坏,防止在运输途中发生意外。

4. 施工操作安全(1)施工前,应对施工人员进行技术交底,明确施工过程中的安全注意事项。

(2)施工过程中,操作人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。

(3)施工过程中,应严格按照施工工艺进行操作,确保砌筑质量。

(4)在砌筑过程中,如发现异常情况,应立即停止施工,查明原因并采取措施后方可继续施工。

5. 高处作业安全(1)高处作业人员必须经过专业培训,取得高处作业操作资格证书。

(2)高处作业时,必须系好安全带,并采取必要的安全措施。

(3)高处作业区域应设置安全防护栏杆,防止人员坠落。

6. 施工机械安全(1)施工机械应定期检查、保养,确保机械性能良好。

(2)操作人员必须熟悉机械操作规程,确保操作安全。

(3)施工机械应设置安全防护装置,防止意外伤害。

四、交底责任人1. 施工单位项目负责人为交底责任人,负责组织施工人员学习本交底内容。

2. 施工单位安全管理人员负责监督、检查施工过程中的安全措施落实情况。

3. 施工人员应认真学习本交底内容,确保在施工过程中严格遵守安全操作规程。

技术交底陶粒空心砌块

(一)、施工准备1、工具:大铲、灰槽、切割机、皮数杆、托线板、钢卷尺、线坠等。

2、材料:MU15陶粒空心砌块,规格有390×190×190,390×90×190,390×240×190(龄期在40天以上)等。

M5砌筑砂浆,粉煤灰,普通硅酸盐水泥,钢筋及钢筋网片。

(二)、作业条件1、在陶粒空心砌块施工前,结合砌体和砌块的特点、设计图纸及现场具体条件编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水。

2、放好墙身、门窗洞口等位置线,经验线符合设计要求。

3、按砌筑操作需要,找好标高,立好皮数杆。

4、配制异形尺寸砌块(同材割制),砂浆经试配确定配合比。

(三)、操作工艺1、工艺流程:墙体放线、砌块浇水→制备砂浆→砌块排列→砌块拉结筋放置→铺砂浆→砌块就位→校正→蕊柱钢筋连接→蕊柱砼浇筑→过梁放置2、墙体放线:陶粒空心砌块砌体施工前应将楼层结构面按标高找平,依据施工图纸放出第一皮砖块的轴线、砌体轴线和洞口线,每道砌体最低层必须砌筑三皮实心砖。

3、配制砂浆:按设计要求配制专用砂浆,配合比由试验室确定,采用重量比。

计量精度为水泥±2%、砂±5%,砂浆为高粘性专用砂浆,水泥为普通硅酸盐水泥,掺入改性剂1号,掺量为水泥用量的30%,搅拌时间不少于210s,稠度为50-70mm,拌完的砂浆必须在2h内用完。

4、砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:砌块砌体在施工前应根据工程设计施工图,结合砌块的品种(规格)绘制砌体砌块的排列图经审核无误按图排列砌块。

陶粒空心砌块排列时尽可能采用主规格的砌块,砌块中主规格的砌块应占总量的75%-85%。

陶粒空心砌块排列上下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果搭错缝长度满足不了规定的搭接长度要求,应采取压砌钢筋网片的措施。

陶粒空心砖砌筑施工技术交底

3、砌块底面朝上反砌于墙上,对孔错缝搭砌,搭接长度不小于90㎜,墙体水平灰缝厚度和竖向灰缝宽度宜为10㎜,不能大于12㎜,也不能小于8㎜。
4、沿墙体高度每1500㎜设置60厚钢筋混凝土带,配筋为φ6通长、分布筋φ6@300,每道空心砌体墙在门(窗)口上皮连同过梁设置一道砼压梁,厚度60mm,过梁配筋、厚度依设计要求(详见结通-1),混凝土为C20豆石混凝土。
7、构造柱混凝土浇筑:清除孔洞内的砂浆与杂物,并用水清洗,砌筑砂浆强度大于1Mpa时,方可浇筑混凝土,每层混凝土分三次浇筑完成,浇灌到1.4米高处用φ30振捣棒振捣密实。
8、安装电盒、配电箱的砌块用混凝土灌实,将电盒、配电箱固定牢固。
(三)质量标准
1、使用的砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定的试验项目必须符合标准。
4、搭好操作和卸料架子。
二、施工工艺
(一)工艺流程
墙体放线→砌块排列→拌制砂浆、砌筑→压梁、过梁混凝土浇筑→竖缝填实砂浆→构造柱浇筑→验收→抹灰。
(二)操作工艺
1、墙体放线:砌体施工前,将基础结构面按标高找平,依据图纸放出墙体边线、洞口线。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受接底单位各存一份。
陶粒空心砖砌筑施工技术交底
工程人有话说3天前
技术交底记录
编号
表C2-1
工程名称
交底日期
施工单位
分项工程名称
砌筑工程
交底提要
陶粒空心砖砌筑的相关材料、机具设备、质量要求及施工工艺
一、施工准备
(一)主要机具
切割机、搅拌机、磅秤、夹具、手锯、灰斗、大铲、手推车、拖线板、线坠、皮数杆、卷尺、靠尺、灰曹。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。










交底人:接交人:
一、工程概况
本工程为秦皇岛市光岳房地产开发有限公司开发新建的曦城花语小区四区工程。

建设地点位于秦皇岛市开发区纬三路以北、昆仑山路以西。

建设规模:本工程由22#、25#、26#楼及二期地下车库四组成,每单位工程
设计使用年限50年
建筑结构的安全等级:二级
建筑抗震设防类别:丙类
抗震设防烈度:7度
耐火等级:车库耐火等级为一级,其他为二级
二、编制依据
曦城花语小区四区22#、25#、26#楼及地下车库四施工图纸。

《砌体工程施工及验收规范》、《建筑物抗震构造详图》、《施工组织设计》。

三、施工布署
1、劳动力:瓦工30人,小工40人。

2、主要机具:砼搅拌机2台,型号350ML,电焊机2台。

3、主要材料:内墙MU3.5陶粒混凝土空心砌块,容重800kg/m³,外墙MU5陶粒混凝土空心砌块,容重1200kg/m³,M5水泥砂浆砌筑。

四、构造设计要求
(一)墙体构造要求
外门、外窗、进户门、100厚墙内门、电梯门设混凝土抱框柱,内附2根三级12钢筋与拉强筋拉结。

按砖模数沿柱高每600mm设2φ6拉筋通常布置。

200厚墙内门框处、内墙纵横墙相交处、转角处,砌块上下贯通用灌注芯柱,内加1根三级12钢筋。

窗台处增加80厚混凝土压顶,压顶做30高50宽剪口,内配2根三级8钢筋,分布筋一级6@200。

墙体高度大于4m时,在门窗洞口顶设置通长180高混凝土圈梁,内配4根三级12钢筋,箍筋一级6@200。

墙体长度超过8m或大于层高2倍时,每隔6m或墙中设置200*墙厚构造柱,内配4根三级12钢筋,箍筋一级6@200。

电梯井道墙体按要求设置固定轨道圈梁,内配4根三级12钢筋,箍筋一级6@200,高度及位置见附图。

25#、26#楼屋面上人口下
部0.8米范围内墙体采用混凝土浇筑,内配10根3级12钢筋,箍筋采用1级6@200。

卫生间、厨房、洗衣间、阳台门槛、露台门槛需浇筑200高或门槛高素混凝土导墙。

楼内卧室凸窗窗台板,采用60厚混凝土浇筑,内配三级8@200,分布筋一级6@200。

本工程中所有二次结构构件砼强度等级均为C20。

除特殊部位外,门窗、洞口过口板均按图纸及规范预置过口板,方便施工。

因砌砖宽度不足200宽,顾内墙居中砌筑,外墙靠内侧砌筑,外侧预留抹灰厚度。

(二)砂浆要求
所有墙体砂浆强度均为M5,砂浆中所采用的砂为中砂,进场应做试验,5mm孔径土过筛,砂含泥量不大于5%,不允许含杂物,不合格者不许使用,水采用自来水,水泥采用PC32.5复合硅酸盐水泥,按配合比要求进行,应做砂子车车过磅,砂浆为现场搅拌,磅称旁设搅拌台小黑板,每次搅拌之前技术负责人应把这次砂浆的使用部位及各项要求在黑板上标注明确。

搅拌台是保证搅拌砂浆的重要环节,引起每位有关人员的重视,并设专人负责搅拌台的各项工作。

(三)陶粒砌块要求
本工程中所使用的陶粒砼砌块均应符合国家相关规范要求,材料进场后均应按规定做各项试验,合格后方准上墙使用。

对材料外观不合格者坚决不允许上墙。

砌块进场后必须按生产日期、规格挂牌分别堆放于通风、干燥且有排水防雨措施的区域。

五、砌筑工艺
六、砌筑要求
1、墙体放线:砌筑墙体之前应先对基础面和楼层面进行清理,准确放出墙身线,包括轴线、墙边线、构造柱边线、门窗洞口位置线等等,并经检查人员检查合格后,再进行下道工序施工。

2、砌块应在上墙前一天浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊运至现场。

3、砌块在砌筑之前,根据块材的尺寸以及施工图纸进行排砖,砌块排列上下皮应错开搭接,搭接长为砌块的1/2长,每层开始砌筑时应从定位砌块处开始,应吊砌一皮、校正一皮,层层拉线控制砌体标高、墙面平整度。

4、砌体灰缝宽度为10mm,平直通顺,大于30mm的垂直缝应用C20的细石砼灌实。

5、竖缝灌砂浆:每砌一皮砌块校正就位后,用砂浆灌垂直缝,随后进行砂浆勾缝,砖表面灰浆应清扫干净。

6、为了避免砌体沉降变形,顶层砌筑预留50高缝隙,如模数不够,则用水泥砖砌筑至梁底预留50高,待沉降完毕后支模用C20细石混凝土灌注。

7、在砌体之中的构造柱应按先砌墙后浇柱的工序进行施工,构造柱在砌砖前
先根据设计图纸,按构造柱边线把构造柱插筋调整顺直,按本方案要求绑扎完毕,砌筑时构造柱墙体的连接应砌成马牙槎,每一马牙槎高20cm (一皮砌块高),马牙差先退后进(60mm进退)。

8、构造柱在墙体砌筑完毕后办理隐蔽手续,在浇筑砼之前必须将砌体和模板浇水润湿,将模内砼、落地灰清除干净。

浇灌砼之前在柱根部注入5-10cm厚减石子砼砂浆,再浇灌砼,振捣时振捣器就严禁碰砖墙及振动模板,防上墙体被振裂及使模板与墙体拼靠不严,造成漏浆、胀模等缺陷。

七、施工中注意的质量问题
1、空心砖的品种、规格、强度必须符合设计要求,检查出厂合格证和实验报告。

2、砌筑砂浆的强度等级及构造柱砼强度等级应符合设计要求,并按照QB50203-2002规定做相应的试块。

3、砌体的水平灰缝砂浆必须饱满,不允许有漏铺现象,立缝必须填塞饱满。

4、构造柱内的拉结筋必须按方案、图纸及规范要求留置,杜绝有漏放拉筋和拉筋未端末做180゜弯钩的现象,拉筋不允许随意弯折。

6、墙体允许偏差项目(见下表)
墙体允许偏差项目
八、安全注意事项
1、所有砌筑工人均应通过安全教育的考核才允许上岗作业,上岗人员必须遵守现场的各项操作规程。

2、外墙上不允许留有脚手眼。

3、砌体上墙时,人工传递两人应该避免上下垂直作业,严禁抛砖及向下及室外扔砖。

4、每块脚手板应有三点支撑,不得超过两人操作,砌块不得超过三层砖。

5、清理墙面及校正墙面时,不得站在墙上。

6、砌完搭接后,严禁搬运各种材料时碰撞墙体,碰坏墙角、柱角。

特别注意的部位:
25#、26#楼:
门槛均为C20混凝土浇筑
一层、三层北侧厨房无墙垛推拉门两侧抱框柱与过梁及上面墙体整体砼浇筑,此部位按100墙
一层南侧MLC2424门槛,500线下500
二层北侧不封闭阳台处TLM1621,500线下200,8个
二层南侧不封闭阳台处M0821,500线下200,8个
三层南侧不封闭阳台处TLM1524,500线下500 ,8个
四层北侧不封闭阳台处TLM1621,500线下200,8个
四层南侧侧不封闭阳台处M0821,500线下500 ,8个
四层北侧不封闭阳台外侧做按建筑图中栏杆位置做1900长,200墙,墙体顶部加压顶,东西侧总高度为500线下100。

中间户型500线下330。

楼梯间管道井处门槛500线下200
22#楼:
地下一层庭院底排水沟砖砌,预留50厚做法,即砌筑到-5.75,室内500线下850
一层南侧不封闭阳台处M2724、M1724,500线下500
二层北侧MLC1821门槛,500线下200
二层南侧M2724外的不封闭阳台外墙之间做200宽,高度同此处混凝土造型高的素混凝土构造,栏杆安装此上。

后附图
三层南侧M1724外的不封闭阳台外墙之间做200宽,高度同此处混凝土造型高的素混凝土构造,栏杆安装此上。

后附图
二-五层南侧M2724、M1724,500线下500
六层南侧M3220,500线下230
六层南侧M1724,500线下500
楼梯间管道井处门槛500线下200
二层南侧卧室C2118a、三-五层南侧卧室C2118、C2118a、六层南侧卧室C2115均为飘窗,带700宽窗台板(加窗下墙为900宽),高度为500线上100,按图做60厚混凝土窗台板,内配三级8@200,分布筋一级6@200。

见下大样图
22#楼2层、3层不封闭阳台栏杆处
此部位,先砌筑100墙,然后飘窗板分4块预制,每块尺寸920*700,考虑运输问题,此预制板在应临近楼层飘窗位置浇筑。

特殊部位节点附图
22#楼2-5层双层空调板留洞。
