房建桩基础施工设计方案
. . . 资料. 施工组织设计
第一节、工程概况 1.工程简介 1.1工程名称:龙坑镇青龙嘴安置还房基础工程 1.2工程概况:本工程拟建地下0层,地上7层。底框结构。基础为人工挖灌注桩,扩大基础。 2.工程目标 2.1工期目标 工期要求为120日历天,及2016年7月23日至2016年11月22日 2.2质量目标 工程一次性验收达到现行规要求的合格质量标准。 第二节、施工部署 1. 项目组织机构 公司决定在该工程开展针目标管理,对工程质量、进度、安全、文明施工、环保、信息管理、成本管理等全面负责,并配备强有力的施工力量,确保全面履行对业主的承诺和本工程的施工承包合同
项目组织机构见下图: . .
. 资料. 项目经理:余圣德
项目技术负责人: 刘兴桥
项目部设立的管理职能人员(部门),直接对专业施工班组进行管理。在保证职能覆盖面的前提下,减少中间管理层次,将管理重心移到单位工程的各项管理工作中去。 项目部执行公司通过的ISO9001-2000质量保证体系和全员安全管理。强化施工调度,实现一元化施工调度指挥。项目部的各项管理工作必须围绕实现单位工程的进度、质量、安全、工程直接费成本,限额领料及劳动定额等各项考核管理,强化并执行质量否决权制和安全否决权制,确保以工程质量为中心,实现质量、工期目标。 2. 施工管理目标
安全员:包禄琼 材料员:陈先 质检员:朱小俊 施工员:谭定勇 资料员:陆涛
孔桩班组 泥工班 钢筋班
模板班 . .
. 资料. 质量:按期高质快速地完成该基础工程施工,做到一次性检查合格,杜绝
因一切质量问题的停工、返工现象发生。 工期:合同要求的时间前完成。 安全及文明施工:杜绝重大伤亡事故和重大交通、火灾事故,文明施工,实行封闭式管理,渣物不外泄。 服务:信守合同,密切服务,认真协调与各的关系,接受业主、监理单位的监督检查。 3. 施工总体部署 3.1施工程序 依据工程设计、施工特点及施工条件,本着合理安排工序,精心组织施工的原则,以确保各工序质量,实现总质量优良目标,有效控制各阶段施工进度实现总体工期目标为目的。拟定本工程施工中采取以土建结构工程施工为先导,实行分区段,同步流水作业式;做到科学合理,既要突出各阶段的施工重点,又要做到尽可能均衡生产。 3.2施工区段划分 根据本工程结构特点和设计图纸,平面拟划分为一个施工区。 3.3 施工顺序安排及检验批的划分 根据本工程的特点,区段组织两个流水段施工。区段各分项按两个检验批进行验收。 3.4 施工阶段划分 根据上述施工顺序安排,本工程可划分为三个施工阶段: ①正式开挖 基础验槽,为土施工阶段。 ②验槽合格 基础钢筋制作、安装,为基础钢筋工程施工阶段。 ③钢筋制作、安装验收合格 基础砼浇筑完毕,为基础砼施工阶段。 . . . 资料. 第三节 施工准备
1.技术准备 1.1认真学习本工程有关的、地和行业标准、规与规程,并在施工前取得共识。 1.2认真熟悉施工图纸和有关的技术资料,进行图纸自审,参加设计交底和施工图纸会审,把施工图上的问题解决在施工前。 1.3依据业主提供的点位座标,高程资料及设计图纸所示平面尺寸,会同业主、监理进行资料、现场检验核定、复测,对场地进行中间交接,建立工程测量控制网;根据控制网对新开工程进行放线。 1.4对现场地貌进行测量,向业主及监理提供测量成果。 1.5向业主索取现场地下的隐蔽资料。 1.6请业主提供现场水、电接驳点及排水井点。 1.7根据现场情况,做好现场的平面布置,并报业主、监理审批。 1.8作好原始资料的调查分析,认真编制施工图预算及施工预算,做好分部工程的工料分析。 1.9编制实施阶段的施工组织设计;并在其审批后,指导各分部分项的施工案或作业设计的编制。优化施工案,科学组织施工,按施工组织设计提出的机械使用计划。合理配套有关作业用料、转工具和设备等。 1.10组织技术交底,使各级人员熟悉工程情况,了解设计意图,掌握规及技术标准要求和施工法。在施工中做到心中有数,确保工程质量,全面完成任务。 技术交底对象:主要是项目部管理员,专业施工队管理人员及作业层班组长和操作工人。 技术交底的容:主要有工程容、施工图要点、质量标准、操作规程、施工法、施工技术措施、施工进度、工种配. . . 资料. 合和安全施工技术等。对新结构、新材料、新技术、新机具以及特殊要求
应进行专门的技术交底。 1.11及时统计材料、构配件,提出加工定货数量、规格及日期计划。 1.12按照组织的货源和进场的材料,及时进行原材料的物理、化学性能检验。 1.13按照施工图纸的设计要求,做好混凝土和砂浆的试配和试验。 1.14强化经济意识,加强技术与经济的结合,采用先进和用的施工技术和法,推行标准施工工艺,落实降低材料消耗。 2.现场准备 2.1施工现场控制网测量 根据给定永久性座标和高程,按照建筑总平面图要求,进行施工场地控制网测量,设置场区永久性控制测量标桩。 2.2做好“四通一平”,认真设置消火栓 确保施工现场水通、电通、道路畅通、通信通和场地平整,按照消防要求,设置足够数量的消火栓。 2.3建造临时设施 按照施工平面图的临时设需要量计划,建造各项临时设施,为正式开工准备好用房。 2.4组织施工机具进场 根据施工机具需要量计划,按施工平面图要求,组织施工机械、设备和工具进场,按规定地点和式存放,并应进行相应的保养和试运转等各项工作。 2.5组织建筑材料进场 根据建筑材料、构(配)件和制品需要量计划,组织其进场,按规定地点和式储存或堆放。 2.6拟定有关试验项目计划 建筑材料进场后,应进行各项材料的试验、检验,对于新技术项目,应制定相应试制和试验计划,并均应在开工前准备。 . . . 资料. 2.7做好季节性施工准备
按照施工组织设计要求,认真落实冬、雨和高温季节施工项目的临时设施和技术组织措施。 第四节 主要施工案的选择 1.土工程 基础土采用人工开挖,人工上车,小型汽车运输至业主指定的地点。 2.模板工程 桩护壁采用钢板模板,地梁采用砖砌的体系。 3.钢筋工程 现场设置钢筋加工场,配置钢筋加工机械一套,以保证工程施工进度。钢筋的接长采用焊接或机械连接。 4.混凝土供应及运输 基础混凝土使用商品砼,场外采用砼运输车运输,场采用砼泵车输送为主,人工运输为辅。 5.安全防护及环保 本工程防护采用钢管扣件脚手架、密目安全网全封闭施工。 第五节 主要施工法 1.施工测量 1.1 测设依据 (1)《工程测量规》GB50026-93; (2)设计图。 1.2控制网的建立及施测 1.3平面控制网 . . . 资料. ⑴平面控制网的布设
控制测量是工程建设和日常工程测量的基础,在本工程中共布设二~三个控制点,控制点位置在开工后业主交点后确定。 控制点选择在互相通视、土质坚实,便于保存的地,且点位数量足够,分布均匀,围视野开阔,以便加密。 ⑵控制网的测设 a.定位测量 轴线控制:利用引至现场的控制点,布设四条控制轴线并分别双向延长交于四的永久建筑上,并做好标记作为外控点。四个交点则为测量放线控点建立轴线网。利用控制线(点)实地标定每个基础的平面位置,在轴线上设好控制桩并保护好,并在施工中利用控制线随时校核基坑中心位置。 b.埋桩,根据施测时定下的点,在各点上设站,将各条轴线投射到附近的建、构筑物上,或者在附近坚实地基上埋桩。 c.业计算。把外业观测手簿进行整理,计算角度闭合差,根据提交的已知坐标点算出各个点的近似坐标和近似位角,解算出误差程系数并编制成表格,求得各点的改正值,并编制控制测量成果表。 ⑶轴线的测设 根据测定的控制轴线,按设计图纸加密其余轴线,依照各线间的关系,逐一设点,精密量距,把各线上的点在控制线段标列出来,最后把控制线投射到附近的建筑物上或埋桩。 施工测量过程中应注意的几个面: -- 所有的工器具开工前送检,取得合格证,施工过程中,测量仪器要经常校检。 . . . 资料. -- 建筑物柱基施工完毕时,把控制线投到基础砼面上,以备弹线和检
查插筋。 1.4 高程控制网的布设 根据工程的实际情况,布设一个永久高程控制点,高程控制点位置以便使用为原则。 采用四等水准测量进行水准观测,观测过程中,格控制视线长度,视距累计差以及基、辅分划读数差。转站过程中,放尺垫的要坚硬,不能是松土,否则水准观测闭合差超限,容易造成重复测量,观测效果不能达到预期的目的。 2.桩基工程 ⑴桩基施工顺序 测量放线→首段开挖土→绑护壁钢筋→支护壁模板→浇首段护壁砼→首段护壁拆模→第二段开挖土→第二段绑护壁钢筋→第二段支护壁模板→第二段浇护壁砼→第二段护壁砼拆模→第末段护壁砼拆模→桩端土开挖→桩端土取试样→试样试压指标满足设计要求→桩底喇叭端扩挖成型→垫层封底→挖桩桩身绑钢筋→质量检查→挖桩浇桩身砼→测量收集资料。 ⑵测量定位后在井口设置固定标点,便于施工中的检查,标点呈十字:开挖护壁中途检查中线是在井上口用广线拉十字线,由十字线的交点(桩中心线)吊0.25kg垂球落至作业层处,以垂球为中心,以开挖(支模)尺寸为半径划圆检查。 ⑶开挖时每桩坑作业1~2人(视直径大小安排),挖出的土随挖随运。装土采用铁皮吊桶(尺寸Ø300,h=500)。每桩井口设置钢筋转盘辊辘,用人力(1~2人)摇动辊辘把垂直提升装土吊桶。吊桶绞至井口后,再用
西湖馨宁小区安置房3
西湖馨宁小区安置房3#楼工程塔吊桩基专项施工方案第一节、编制依据《西湖馨宁小区3#楼安置房桩基基础施工图》《西湖馨宁小区岩土工程勘查报告》《塔式起重机设计规范》(GB/T13752-2009)《建筑桩基技术规范》(JGJ94-2008)第二节、工程概况本工程位于指前镇南紫云湖小区东侧。
由金坛恒大投资有限公司投资,江苏凯联建筑设计有限公司设计,金坛万通建设工程监理公司监理,江苏金祥建设工程有限公司组织施工。
本工程主体为框架剪力墙结构;建筑总高度:32.4m;总建筑面积:平方米。
本工程选用型号QTZ63塔吊1台,根据本工程现场实际情况结合地下室桩位平面布置图拟定塔吊布置位置(详见塔吊基础平面布置图)及基础埋深。
根据《指前西湖馨宁安置小区2#~6#、8#楼施工塔吊》的岩土工程勘察报告土质情况,现场土质强度不能满足塔吊基础安装地耐力要求。
经公司安全科与勘探单位研究决定,拟对塔吊基础进行打桩处理,桩基要求参照房屋基础桩基。
第三节、塔吊桩基础计算书一、拟建塔吊参数二、拟建塔吊基础方案根据《指前西湖馨宁安置小区2#~6#、8#楼施工塔吊》的岩土工程勘察报告对3#楼的塔基采取如下方案:1、选取⑨-1作为桩端持力层2、塔吊基础尺寸结合塔吊厂家施工图纸采用承台尺寸:5.0m*5.0m*1.3m,采用直径400mm预应力混凝土高强管桩4根,于边角处对称布置,角桩中心至承台边缘距离为500mm,角桩中心距4m,桩长19m(即桩顶标高黄海-1.95m,桩端标高黄海-20.95m)三、塔吊桩基计算根据《指前西湖馨宁安置小区2#~6#、8#楼施工塔吊》的岩土工程勘察报告提供的单桩抗压承载力Ra和抗拔承载力R a'分别为589KN和336KN。
轴心竖向力作用验算:2、塔基变形验算:。
静压桩施工方案
单位工程施工组织设计或方案(静压桩施工方案)工程名称:工程地点:施工单位:编制单位:审批单位:技术负责人:审核负责人:编制人:审批负责人:编制日期:年月日审批日期:年月日1.工程概况1.1基本说明……楼工程是……投资兴建的大型商住楼房,位于……。
该工程由博意建筑设计院有限公司设计。
1.2周边环境待建……工程,四周均为规划道路,现场地形较平坦,现有地面己压实平整,桩基础工程在开工前须探明有无管线。
汽车可直接进入施工现场。
1.3桩基础的设计资料……楼工程的桩基础部分采用静力压桩基础,管桩的设计要求为:Φ300㎜×72㎜壁厚;Φ400㎜×95㎜壁厚;Φ500㎜×100㎜壁厚桩型,管桩基础持力层为强风化岩层。
有效桩长度约19-23m,单桩坚向承载力特征值Ф300≥750KN、Ф400≥1200KN、Ф500≥1750KN本工程现土面为地下室地面,桩顶标高按承台底标高加0.1米计算。
1.4 地质水文情况具体详地质资料2.桩基施工对周边环境影响的分析根据桩基础平面布置图,本工程4#、5#楼预制管桩桩基础与邻近一个单位较近,压桩机械采用ZYJ-600静力压桩机进行施工,在施工时为了避免和减少由于管桩的压入使得地层的挤压、隆起,在施工时必须按先内侧再外侧的施工路线安排。
3.施工方法3.1施工机械选择根据设计图纸的要求,本工程使用沉桩机械为ZYJ-600型静力压桩机二台,功率为137Kw、最小压桩边距为1.2米、场地(地面承载力)的要求为150kpa。
3.2施工准备施工前的准备工作。
1)组织会审图纸,解决设计上存在的各类问题,重点弄清楚每根桩与轴线之间的关系,以及设计对桩基施工要求的各种技术参数。
2)按兴建单位交出工程主轴线和标高引测,进行细部放线,自检复核后,请甲方验线并办理工程基线复核验证记录。
3)引出施工用水掣、电掣箱等。
本工程桩基施工计划用电为150千瓦。
4)现场修筑进场道路,施工场地要平整,并满足桩基施工地面承载力达到150kPa的要求。
预制桩基工程施工方案

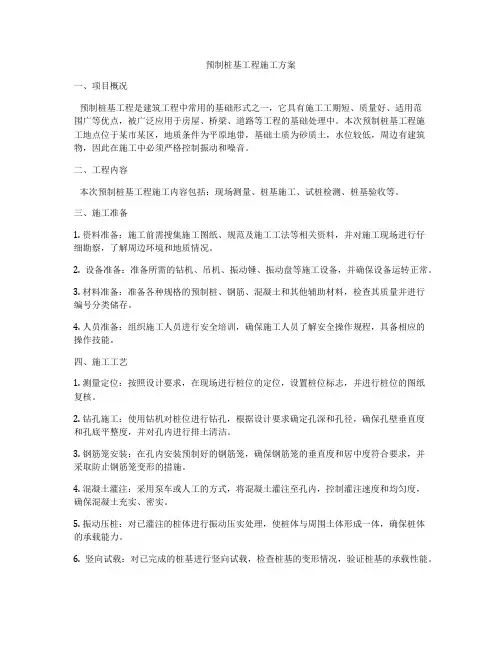

预制桩基工程施工方案一、项目概况预制桩基工程是建筑工程中常用的基础形式之一,它具有施工工期短、质量好、适用范围广等优点,被广泛应用于房屋、桥梁、道路等工程的基础处理中。
本次预制桩基工程施工地点位于某市某区,地质条件为平原地带,基础土质为砂质土,水位较低,周边有建筑物,因此在施工中必须严格控制振动和噪音。
二、工程内容本次预制桩基工程施工内容包括:现场测量、桩基施工、试桩检测、桩基验收等。
三、施工准备1. 资料准备:施工前需搜集施工图纸、规范及施工工法等相关资料,并对施工现场进行仔细勘察,了解周边环境和地质情况。
2. 设备准备:准备所需的钻机、吊机、振动锤、振动盘等施工设备,并确保设备运转正常。
3. 材料准备:准备各种规格的预制桩、钢筋、混凝土和其他辅助材料,检查其质量并进行编号分类储存。
4. 人员准备:组织施工人员进行安全培训,确保施工人员了解安全操作规程,具备相应的操作技能。
四、施工工艺1. 测量定位:按照设计要求,在现场进行桩位的定位,设置桩位标志,并进行桩位的图纸复核。
2. 钻孔施工:使用钻机对桩位进行钻孔,根据设计要求确定孔深和孔径,确保孔壁垂直度和孔底平整度,并对孔内进行排土清洁。
3. 钢筋笼安装:在孔内安装预制好的钢筋笼,确保钢筋笼的垂直度和居中度符合要求,并采取防止钢筋笼变形的措施。
4. 混凝土灌注:采用泵车或人工的方式,将混凝土灌注至孔内,控制灌注速度和均匀度,确保混凝土充实、密实。
5. 振动压桩:对已灌注的桩体进行振动压实处理,使桩体与周围土体形成一体,确保桩体的承载能力。
6. 竖向试载:对已完成的桩基进行竖向试载,检查桩基的变形情况,验证桩基的承载性能。
7. 桩基验收:完成竖向试载后,对桩基的质量进行验收,复核桩基的各项参数,确认桩基符合设计要求。
五、安全措施1. 严格遵守施工安全规定,做好安全生产管控工作。
2. 对施工现场进行整体围护,设置安全警示标志,确保施工现场的净空要求。
冲孔灌注桩施工专项方案
一、工程概况本工程位于我国某市某区,建设单位为某房地产开发有限公司,设计单位为某建筑设计研究院,施工单位为某建筑工程有限公司。
工程总建筑面积为10万平方米,建筑高度为30米,建筑层数为18层,抗震设防烈度为7度。
本工程桩基础采用冲孔灌注桩,桩径为800~1200mm,桩有效净长为4~30米。
二、施工准备1. 施工组织:成立专项施工小组,负责冲孔灌注桩的施工管理、技术指导和质量监督。
2. 材料准备:确保钢筋、混凝土、水泥、砂石等原材料的质量符合设计要求。
3. 施工设备:配备钻机、卷扬机、冲击锤、泥浆泵、搅拌机等设备,并保证设备完好、性能稳定。
4. 施工场地:平整场地,确保施工道路畅通,满足施工设备进出要求。
三、施工工艺1. 钻孔:根据设计要求,采用冲击钻机进行钻孔。
钻孔过程中,严格控制孔位偏差和孔径尺寸。
2. 清孔:钻孔完成后,进行第一次清孔,清除孔内杂物和沉渣。
清孔采用泥浆循环清孔,确保孔底沉渣厚度小于50mm。
3. 钢筋笼制作与吊装:根据设计要求,制作钢筋笼,并在孔口吊装至预定位置。
4. 导浆管安放:将导浆管固定在钢筋笼上,确保导浆管与孔底保持垂直。
5. 灌注混凝土:采用水下混凝土进行灌注,确保混凝土质量满足设计要求。
6. 成桩:混凝土灌注完成后,进行成桩检测,确保桩身质量。
四、质量控制1. 材料质量控制:严格检验钢筋、混凝土、水泥、砂石等原材料的质量,确保符合设计要求。
2. 施工过程控制:严格控制钻孔、清孔、钢筋笼制作与吊装、导浆管安放、混凝土灌注等施工环节,确保施工质量。
3. 成桩检测:成桩后,进行成桩检测,确保桩身质量满足设计要求。
五、安全措施1. 机械设备操作人员必须经过专业培训,持证上岗。
2. 施工现场设置安全警示标志,确保施工安全。
3. 钻孔、清孔、混凝土灌注等环节,严格执行操作规程,防止安全事故发生。
4. 施工过程中,加强对施工人员的安全生产教育,提高安全意识。
六、环境保护1. 施工现场垃圾及时清理,做到文明施工。
桩承台及基础梁施工方案
桩承台及基础梁施工方案一、项目概述项目概况:主要建设工程内容为(设备库房、配电房、地下消防泵房及消防水池、应急物资库、业务用房、成品粮库、成品油库、门卫)的基坑支护工程,桩基工程,主体结构工程,室内外装饰装修工程,室内外给排水工程,室内外消防工程,室内外强弱电安装工程,智能化安装工程,暖通安装工程,室外停车场,路面,绿化,照明,围墙等工程。
(具体内容详见设计图纸)。
工期要求:480日历天。
质量要求:合格。
二、编制说明1.编制说明为确保优质、高速、安全、文明地完成施工任务。
我单位在认真阅读招标文件和对工程所在现场认真勘察的基础上,对施工组织设计的施工部署、施工工艺、各项措施进行了充分的研究,编制了本工程的施工组织设计,用于指导施工生产。
本工程必须遵照设计师的思路,遵守图纸各部位及节点的施工配套设计要求进行,做到具体问题具体分析,以保证质量、工期按计划完成,从而达到高标准、高质量的建设标准。
2.编制原则根据招标文件要求,我们以招标文件和现场踏勘为基础,针对工程特点、难点、重点,结合我单位的施工特长、经验、技术、设备能力,本着“安全为先,质量为本”的安全质量原则,以“确保安全,提高质量,均衡生产,文明施工,降低成本,如期高效”的项目管理思路,根据以下原则进行施工组织设计的编制:(1)严格遵守招标文件要求的原则施工组织设计编制将严格遵守招标文件的各项要求。
(2)强化质量管理原则实施比施工规范要求更高的技术和质量标准,在项目实施过程中,在质量、工期、安全生产、文明施工、交通组织及环境保护各个环节的管理更加规范和标准。
强调过程控制和可追溯性,强调质量记录,通过贯彻执行9001 质量体系标准,积极推广使用四新技术,通过强化质量管理,确保质量目标的实现。
(3)确保工期的原则根据招标文件中规定的工期,合理安排施工顺序,优化资源配置,并充分考虑气候、季节及交叉施工对工期的影响,科学组织,均衡生产。
做到布局合理、突出重点、全面展开、平行交叉流水作业,确保工期并力争提前。
厂房桩基础施工方案

桩基础工程施工方案工程名称:古灶联队2#厂房工程地点:禅西大道西侧、古大路南侧施工单位:佛山市房建集团有限公司编制单位:佛山市房建集团有限公司审批单位:部门:施工技术部部门:单位技术负责人:审批负责人:编制人:编制日期:2009 年5 月21 日审批日期:年月日目录一、基础工程概况: .................................................................. 错误!未定义书签。
二、工程地质情况: .................................................................. 错误!未定义书签。
三、编制依据: .......................................................................... 错误!未定义书签。
四、施工准备工作计划: .......................................................... 错误!未定义书签。
五、施工工艺流程 ...................................................................... 错误!未定义书签。
六、主要施工方法和技术要求 .................................................. 错误!未定义书签。
七、施工布局安排: .................................................................. 错误!未定义书签。
八、安全文明施工措施 .............................................................. 错误!未定义书签。
九、保证质量的技术组织措施 .................................................. 错误!未定义书签。
施工方案基础工程范文(3篇)
第1篇一、工程概况1. 工程名称:XX住宅小区基础工程2. 建设单位:XX房地产开发有限公司3. 设计单位:XX建筑设计研究院4. 施工单位:XX建筑工程有限公司5. 监理单位:XX工程建设监理有限公司6. 工程地点:XX市XX区XX路XX号7. 工程规模:占地面积约为12000平方米,建筑面积约为18000平方米,共6栋住宅楼,其中地上5层,地下1层。
二、施工依据1. 《建筑地基基础工程施工质量验收规范》(GB50202-2002)2. 《建筑工程施工安全规范》(JGJ59-2011)3. 《建筑工程施工质量验收统一标准》(GB50300-2001)4. 设计图纸及相关施工图纸5. 施工现场实际情况三、施工组织1. 施工队伍成立以项目经理为领导,技术负责人、质量负责人、安全负责人为成员的项目管理团队,负责工程的全面管理。
2. 施工进度根据工程规模和施工要求,制定详细的施工进度计划,确保工程按期完成。
3. 施工材料严格按照设计要求,选用合格的材料,确保工程质量。
四、施工技术措施1. 地基处理(1)采用开挖、压实、回填、加固等手段,对地基进行加固处理。
(2)根据地质勘察报告,合理确定地基处理方案。
2. 基础施工(1)根据设计图纸,进行基础放样、开挖、垫层、钢筋绑扎、模板安装等工作。
(2)严格按照规范要求,控制混凝土强度、坍落度等指标。
(3)加强施工过程中的质量检测,确保基础质量。
3. 钢筋施工(1)严格按照设计图纸和规范要求,进行钢筋加工、绑扎、焊接等工作。
(2)确保钢筋间距、锚固长度、保护层厚度等符合要求。
4. 模板施工(1)选用合格模板,确保模板安装牢固、平整。
(2)模板拆除时间应根据混凝土强度达到规定要求后进行。
5. 混凝土施工(1)严格按照设计要求,进行混凝土配合比设计。
(2)控制混凝土浇筑速度、振捣密实度,确保混凝土质量。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工机械、设备定期检查、维护,确保设备安全运行。
房建工程静压桩施工方案
目录第一章编制说明 (1)第二章工程概况 (2)第三章工程质量、进度和安全目标 (2)第四章施工部署 (3)第五章主要施工方法 (5)第六章主要施工机具设备 (11)第七章施工人员组织 (12)第八章工程质量和工期保证措施 (13)第九章文明施工和安全保证措施 (18)第一章编制说明1、业主有关的招标文件等。
《XX房建工程综合楼管桩施工说明及承台大样、桩定位图》;2、3、《岩土工程勘察报告》;4、《建筑桩基技术规范》(JGJ94-94);5、《预应力混凝土管桩》03SG409;6、《建筑地基基础设计规范》(GB5007-2002);7、《建筑基桩检测技术规范》(JGJ106-2003,J256-2003);第二章工程概况工程名称:建设单位:工程地点:设计单位:结构性质:框架工期要求:打桩情况:综合楼桩基,建筑面积为XX㎡,框架结构,桩基采用预制混凝土管桩,桩长XXm,桩外径XXmm,壁厚XXmm,桩体混凝土强度C70,设计单桩极限承载力标准值为1020KN,总桩数:10m的XX根,12m的XX根。
第三章工程质量、进度和安全目标根据建设方招标文件和施工要求,结合我公司的实际施工能力和本工程的实际情况,确定本工程质量、进度、安全目标如下:1、质量目标:工程施工质量和管理质量目标达到合格,桩基工程保证一次性交验通过,确保桩基工程达到优良等级。
2、进度目标:根据设计工程量和桩机设备能力,结合现场工程地质条件,并参照类似工程施工时日均压桩数,本工程定额工期为XX个日历天。
3、安全目标:施工期内无人员伤亡、无重大安全事故。
4、文明施工:实行标准化管理、创建标化样板工地。
第四章施工部署一、施工准备(一)生产准备工作1、办理施工许可证及有关手续。
2、场地平整度应小于2%,排水通畅,并铺设适量道碴等,使压桩区域有足够强度的承载力,以利于压桩机安全、文明、保质保量施工。
3、按施工平面布置图修建临设及材料堆场。
4、安装临时用水、电线路,并试水、试电。
方桩施工方案
方桩施工方案目录一、工程概况 (1)二、工程地质概况 (1)2.1 地形地貌 (1)2.2 地层岩性 (3)2.3 地下水评价 (4)2.4 地基岩土物理力学指标建议值 (4)2.5水、土的腐蚀性 (5)2.6地基土液化 (5)三、编制依据 (5)四、准备工作及质量要求: (6)4.1 技术准备 (6)4.2 场地准备 (6)4.3 机械设备配置 (7)4.4 劳动力配备 (7)4.5、机械准备 (8)五、施工工艺和方法 (8)5.1施工工艺流程 (8)5.2桩基施工方法 (8)5.3方桩与承台连接 (10)5.4 预制方桩检测 (11)六、质量保证措施 (12)七、雨季施工相关质量安全要求 (12)八、临时用电安全 (13)九、现场文明施工和环境保护方案 (14)9.1现场文明施工措施 (14)9.2环境保护管理措施 (14)十、安全生产应急预案 (15)10.1 应急指挥及救援组织机构 (15)10.2 应急指挥及救援组织职责 (15)10.3 应急救援工作要求 (16)10.4 紧急情况的处理程序 (17)10.5 应急救援处理措施 (18)10.6 预案启动 (19)10.7关闭事故应急救援程序 (21)方桩施工方案一、工程概况本工程位于xx市经济技术开发区(xxx区)拓展区;占地面积1.7112万㎡,建筑面积12.4334万㎡。
包含6栋住宿楼,1#生产配套用房、2#生产配套用房、3#生产配套用房、4#生产配套用房、5#生产配套用房、6#生产配套用房,其中1#生产配套用房和2#生产配套用房有一层地下室,还包含一栋2层大面积建筑作为2#食堂,均采用混凝土框架结构,除此之外还包含一栋活动中心3F,采用混凝土框架结构+钢结构组成为满足公司及业主对工程质量的要求特编制本方案。
二、工程地质概况2.1 地形地貌场地区位于xx断陷盆地东部地带,西距NE向龙门山前陆推覆构造带65km,东距NNE向龙泉山前陆隆起带5km。
桩基施工组织设计(完整)
第一章:工程概况1。
1工程概况温州市龙湾区永昌堡外迁安置房一期(11-18#楼)工程龙湾区永中待道新城村,总建筑面积67000㎡,框架-剪力墙结构,地下1层,地上11层,由11—18#楼共八个单体组成。
本工程抗震设防烈度六度,结构安全等级二级,建筑设计使用年限50年.桩基础采用机械钻孔灌注桩。
1。
2场地地质概况根据本次勘察资料表明,场地地基土在勘察深度范围内自上而下划分为8个工程地质层,自上而下分别为:①粉质粘土、②淤泥、③淤泥质粘土、④粘土、⑤粘土、⑥粘土、⑦粘土、⑧粉质粘土。
具体描述如下:①粉质粘土灰黄色、软塑-可塑状,中-高压缩性。
刀切面略粗糙,含铁锰质结核和粉细砂.全场分布,厚度1.45-2。
70米。
②淤泥质粘土青灰色、流塑状,高压缩性,局部含少量粉砂。
根据其固结强度、埋深深度等差异,又可划分为二个亚层,即②—1、②—2淤泥。
②-1淤泥,土体极软弱,具厚层状构造。
均一性差,局部夹较多粉细砂或砂薄层。
全场分布,顶板埋深1.45-2。
70m,厚度10.80—12。
30。
②—2淤泥,土体较均一,具大鳞片状结构。
全场分布,顶板埋深12。
60—14。
00m,厚度10.00-14.50m。
③淤泥质粘土深灰色,流塑-软塑状,高压缩性,韧性高。
刀切面平整光滑,含半炭化物碎屑、贝壳碎片和粉细砂。
全场分布,顶板埋深23。
80—28。
00m,厚度2。
30—10。
00m。
④粘土灰黄色,灰绿色,兰灰色等,可塑状,中压缩性,韧性高—中等.刀切面较平整光滑,含少量铁锰质氧化斑点,局部含细砂。
土体均一性差,局部相变为粉质粘土。
较局部缺失外,场区内基本有分布,顶板埋深23。
60—31。
40m,厚度1。
70-7。
50m。
⑤粘土深灰色,软塑-可塑状,高压缩性,局部中压缩性,韧性高。
刀切面较平整光滑,含半炭化物碎屑及少量粉细砂。
土体不均一,局部为粉质粘土,土体强度也有变化,局部强度较好,呈中压缩性。
全场分布,顶板埋深26。
50-35。
