临时围堰专项施工方案
围堰工程专项施工方案

围堰专项施工方案编制单位:编制人:编制日期:审核人:批准人:批准日期:目录第一章编制依据 (2)第二章工程概况 (2)2.1上下游围堰 (2)2.2气象 (3)2.3工程水文 (4)2.4工程地质 (5)2.5不良工程地质作用及特殊性岩土 (6)2.6围堰抗渗、抗滑设计计算成果 (6)第三章施工部署 (7)3.1施工进度计划 (7)3.2施工平面布置 (8)第四章施工方法 (8)4.1上游围堰 (8)4.2下游围堰 (11)4.3基坑抽水 (16)4.4围堰拆除 (16)4.5围堰施工测量及安全监测方案 (17)第五章资源配置计划 (21)第六章质量保证措施 (23)6.1质量保证体系 (23)6.2施工质量控制措施 (23)第七章进度保证措施 (27)第八章安全保证措施 (28)8.1安全生管理体系 (28)8.2危险源及管理措施 (28)8.3安全技术控制措施 (30)8.4防洪度汛安全保证措施 (31)8.5施工期间超设计洪水应急措施 (32)第九章文明施工与环境保护措施 (33)第十章附件 ..................................................................................................... 错误!未定义书签。
围堰专项施工方案第一章编制依据1.1船闸重建工程施工合同及招投标文件;1.2《堤防工程施工规范》(SL260-2014);1.3《水利水电工程单元工程施工质量验收评定标准-堤防工程》SL 634—2012;1.4《土石坝安全监测技术规范》(SL551-2012);1.5《建筑变形测量规范》(JGJ8-2016);1.6《水运工程测量规范》(JTS131-2012);1.7《冷弯钢板桩》JG/T 196-2007;通运输厅关于船闸重建工程施工图设计的批复,施工图设计第二册总平面及水工建筑物;1.10现场地质情况、气候特征和水文条件。
专项施工方案_围堰

一、工程概况本工程位于我国某地区,工程标段为河道改线工程,长期有水且泄洪主要从本标段河道进行。
在工程范围需要进行围堰施工的区域包括西北角运动场和小岛典型驳岸、木平台12处、直立驳岸节点3处。
围堰施工完成后,才能进行后续的河道改线工程。
二、围堰施工的一般规定1. 围堰高度:围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。
2. 围堰外形:围堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。
围堰外形还应考虑水域的水深。
3. 堰内平面尺寸:堰内平面尺寸应满足基础施工的需要。
4. 防水严密性:围堰要求防水严密,减少渗漏。
三、围堰实施方案(一)西北角运动场和小岛围堰1. 围堰完成面标高:西北角运动场和小岛位于西北角水库周边,水库水位较高,常水位约在2.5米左右(绝对标高),水深较深,且水库为上马镇等地雨水泄洪点,水位受天气变化较大。
因此,围堰的完成面标高定为3.5米(绝对标高),围堰的上口宽度不小于2米。
2. 围堰结构:设计驳岸位置局部距原状地貌边界线有一定距离,结合现场实际情况,此部分围堰拟采取现场原状土开挖保留围堰和淤泥围堰相结合的办法。
(二)木平台和直立驳岸节点围堰1. 围堰结构:木平台和直立驳岸节点围堰采用现场原状土开挖保留围堰和钢板桩围堰相结合的办法。
2. 围堰施工顺序:首先进行现场原状土开挖,然后进行钢板桩围堰的施工。
四、围堰施工安全措施1. 施工现场应设置警示标志,确保施工人员安全。
2. 施工过程中,应加强对围堰结构的监测,确保围堰的稳定性和安全性。
3. 加强对施工人员的安全培训,提高安全意识。
4. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防滑鞋等。
5. 施工过程中,应严格执行施工方案,确保施工安全。
五、围堰施工进度安排1. 第一阶段:现场原状土开挖,预计工期为15天。
2. 第二阶段:钢板桩围堰施工,预计工期为20天。
3. 第三阶段:围堰结构验收,预计工期为5天。
临时水库围堰施工方案

临时水库围堰施工方案一.项目概况本项目为临时水库围堰施工,位于XX地区,是一座以灌溉、供水为主,兼顾发电、防洪等综合利用的水库。
水库设计总库容XX万立方米,正常蓄水位XX 米,主要建筑物包括大坝、溢洪道、放水洞等。
本次施工内容为临时围堰的搭建,以确保水库建设期间施工场地的安全稳定。
二.编制依据1.《水利水电工程施工组织设计规范》(SL303-2017)2.《水利水电工程施工质量验收规范》(GB50268-2018)3.《水利水电工程施工安全技术规程》(SL400-2016)4.本项目施工图纸及相关技术文件5.施工现场踏勘及调研成果三.施工组织设计1.施工总体布局(1)施工道路:根据现场地形地貌,合理规划施工道路,确保施工期间材料、设备运输畅通。
(2)施工场地:根据施工需要,设置临时设施,包括仓库、料场、加工厂、生活区等。
(3)施工排水:设置排水系统,确保施工现场排水畅通,防止因水害影响施工进度。
2.施工进度计划(1)施工准备:进行施工现场调查、施工图纸审查、施工方案编制、施工队伍组织等工作。
(2)主体工程:按照施工图纸,分阶段进行围堰施工,确保施工进度和质量。
(3)附属工程:包括施工道路、排水系统、临时设施等建设。
(4)施工验收:工程完工后,组织相关部门进行验收,确保工程质量符合规范要求。
3.施工资源配置(1)人力资源:根据施工进度计划,合理配置各类专业技术人员和施工队伍。
(2)材料资源:提前采购所需材料,确保材料质量合格,供应及时。
(3)设备资源:合理配置施工所需各类设备,确保设备性能良好,满足施工需求。
4.施工质量保证措施(1)建立健全质量管理体系,明确质量责任。
(2)严格按照设计文件和规范要求进行施工,确保工程质量。
(3)加强施工现场质量检查,对质量问题及时整改。
(4)加强施工人员质量意识教育,提高施工质量。
5.施工安全措施(1)建立健全安全生产责任制,明确安全责任。
(2)加强施工现场安全管理,严格执行安全技术规程。
围堰施工专项施工方案

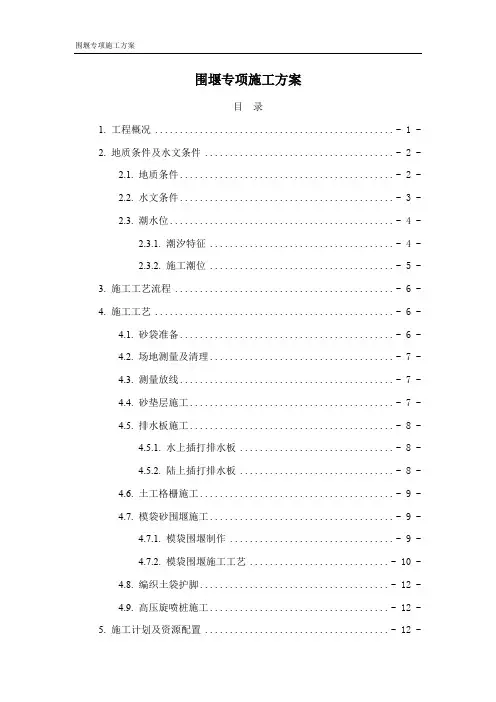

围堰专项施工方案目录1. 工程概况 ................................................ - 1 -2. 地质条件及水文条件 ...................................... - 2 -2.1. 地质条件........................................... - 2 -2.2. 水文条件........................................... - 3 -2.3. 潮水位............................................. - 4 -2.3.1. 潮汐特征 ..................................... - 4 -2.3.2. 施工潮位 ..................................... - 5 -3. 施工工艺流程 ............................................ - 6 -4. 施工工艺 ................................................ - 6 -4.1. 砂袋准备........................................... - 6 -4.2. 场地测量及清理..................................... - 7 -4.3. 测量放线........................................... - 7 -4.4. 砂垫层施工......................................... - 7 -4.5. 排水板施工......................................... - 8 -4.5.1. 水上插打排水板 ............................... - 8 -4.5.2. 陆上插打排水板 ............................... - 8 -4.6. 土工格栅施工....................................... - 9 -4.7. 模袋砂围堰施工..................................... - 9 -4.7.1. 模袋围堰制作 ................................. - 9 -4.7.2. 模袋围堰施工工艺 ............................ - 10 -4.8. 编织土袋护脚...................................... - 12 -4.9. 高压旋喷桩施工.................................... - 12 -5. 施工计划及资源配置 ..................................... - 12 -5.1. 施工进度计划...................................... - 12 -5.2. 拟投入机械设备及人员.............................. - 13 -5.3. 施工进度控制措施.................................. - 14 -6. 质量保证措施 ........................................... - 14 -6.1. 质量管理体系...................................... - 14 -6.2. 质量保证制度体系.................................. - 14 -6.3. 施工质量控制措施.................................. - 15 -6.3.1. 模袋质量控制措施 ............................ - 15 -6.3.2. 排水板施工质量控制措施 ...................... - 16 -6.3.3. 旋喷桩施工质量控制措施 ...................... - 16 -7. 安全保证措施 ........................................... - 17 -7.1. 安全生产的原则.................................... - 17 -7.2. 施工安全措施...................................... - 18 -7.3. 船舶安全专项技术措施.............................. - 19 -7.4. 临时航道安全措施.................................. - 20 -7.5. 防台与抗台........................................ - 21 -7.6. 职业健康与环保措施................................ - 21 -7.7. 危险源辨识及预控措施.............................. - 22 -8. 监测措施 ............................................... - 22 -9. 应急措施 ............................................... - 23 -1.工程概况本工程模袋围堰总长约537m。
临时围堰施工方案_secret

长江口某码头工程临时围堰施工方案一、工程概况本临时围堰工程位于防汛闸门工程岸侧,因为新大堤防汛闸门施工需要拆除部分防浪墙及大堤结构,此临时围堰主要起到保护新大堤的防汛功能,同时作为防汛通道和施工通道(临时围堰布置见附图)。
本围堰拟采用袋装粘土结合打木桩护坡,后铺彩条布,堤心填筑粘土,顶部铺筑道渣作为临时到路面层的结构形式。
二、施工总部署1、施工管理人员安排:本工程作为长江口某码头工程的一个分项工程,在人员安排上,我项目部拟利用码头项目部管理人员的班底,充分挖掘人力资源的潜力,重点安排1~2名经验丰富的施工员作为施工管理负责人,同时安排项目部安全、质量、材料、资料等部门人员协同管理。
2、确定施工方法:根据我公司以往码头工程中的临时围堰施工经验,结合现场实际情况,我项目部计划将围堰紧邻新大堤布置,底标高为+5.30米(围区内航道局吹填完成标高),顶标高为+10.10(同新大堤挡浪墙顶标高),顶面宽度为5米,江侧按1:2放坡,岸侧按1:1.5放坡,岸侧坡脚打木桩护脚,围堰顶面铺设30cm厚道渣作为临时通道面层。
围堰施工主要采用机械打木桩,人工砌筑袋装粘土,铺设彩条布,同时挖掘机辅以人工进行填筑堤心粘土的施工方法。
3、施工流程:施工放样→沉设护脚木桩→填筑堤心粘土→理坡→铺设彩条布→砌筑袋装粘土→重复第3、4、5、6步骤置,至顶标高达到+10.10米→铺设道渣面层→碾压4、施工机械安排:我项目部针对本工程工程量大,工期紧张的特点,拟进场四部挖机,八部卡车,1#闸门后侧围堰及2#闸门后侧围堰同时施工。
5、材料采购安排:本工程所用粘土、彩条布、道渣计划由我项目部自行采购。
6、项目目标:(1)工期目标:自开工之日起10天内完成全部工作(2)质量目标:确保符合设计、业主、防汛指挥部提出的防汛要求。
(3)安全目标:确保施工现场无机械事故和人员伤亡事故。
三、施工平面布置本工程特点是工期紧,工程量大,施工工序简单,需要投入大量机械设备和人力。
(整理)临时围堰施工方案

****************************工程护岸工程专项方案编制:____ ____ _____审核:____ ____________审定:____ ____________*********************有限公司*************************工程项目部二○一一年月日目录一、工程概况二、工程地质与水文气象三、围堰设计四、施工准备五、施工方法六、劳动力及机械需求计划七、质量控制八、安全保证措施九、防汛措施十、进度计划及进度保证措施十一、环保措施十二、临时围堰平面布置图一、工程概况本工程为*********************标准厂房S41、S17河道岸工程位于***********************厂房周边规划S41河道西南岸、S17河道西北岸,本次设计的规划S41河道护岸工程总长504.564m(规划S13河~经十五号路)、本次设计的S17河道护岸工程总长647.498m(纬二十五路~S41河、纬二十一路~纬十九号路)。
护岸顶高程分别为4.40、4.70(85基准高程,下同),采用河道复合式断面。
二、工程地质与水文气象1、工程地质按建设单位提供的《瑞安市飞云新区河道驳坎工程岩土工程详细勘察报告》(浙江省工程勘察院,2009年6月),据勘察结果,地基土在勘察深度范围内可划分为8层,在地表下深度35m范围内有4个地层,自上而下分别为:①素填土杂色,松散。
主要由块石、碎砾石、砂及粘性土组成,为人工回填而成,成分较杂。
全场分布,直接出露地表,厚度0.30~0.80m。
②粘土灰黄色,可塑,中~高压缩性。
无层理,偶含铁、猛质氧化斑,有光泽,干强度高,韧性高,高压缩性,力学性质一般,该层沿线均有布置。
厚度1.00~2.00m。
③淤泥③-1淤泥,无层理,偶含贝壳碎屑,有光泽,韧性高,高压缩性,力学性质差,该层沿线均有分布。
厚度11.40~12.50m。
③-2淤泥,鳞片状,片径3~5mm,偶含贝壳碎屑,有光泽,韧性高,高压缩性,力学性质差,该层沿线均有分布。
围堰专项施工方案
目录一、编制依据 (1)二、施工部署 (1)三、围堰施工准备 (2)四、主要分项工程施工 (3)五、围堰边坡稳定计算 (3)六、质量保证管理及技术措施 (3)七、安全文明施工管理及技术措施 (4)一、编制依据《水利水电工程施工测量规范》(SL52—2015);《水利水电工程施工组织设计规范》(SL303-2017);《堤防工程施工规范》SL260-2014;二、施工部署1、围堰施工原则1)按照工程施工工期和工程总体规划的要求,临时设施的规模满足工程施工强度,尽量减少临时设施的占地面积。
2)按照招标文件的要求,布置合理紧凑,方便施工,减少干扰,标志明确,易于管理。
3)有利于生产,方便职工生活,能保护周边环境。
4)结合工程的具体条件,对主要施工系统进行优化处理。
5)场内交通线路简捷,避免干扰,运输方便。
6)合理利用开挖料,最大限度的减少废弃料。
2、围堰施工工作重点2.1施工导流和水流控制本工程施工尽量选在枯水期和非雨期进行,以减少施工成本及降低施工难度。
施工时,应做好明渠的导流及排水工作,确保基础在无水环境下施工。
基坑开挖后应尽快进行验槽,不可长期暴露基坑。
施工单位应提供严格、周密的基坑工程施工组织设计及监测方案,并经相关部门和设计单位审核后方可施工。
应用信息控制法进行基坑施工,对支护结构、边坡土体采取可靠地防护措施,备足临时加固人员、器材。
2.1.1围堰和导流建筑物的施工围堰施工的上升速度考虑围堰的施工断面在各种运行工况下处于稳定和安全状态。
保证围堰及导流管道施工期间河道正常排水。
围堰采用机械作业,人工配合,确保围堰满足挡水要求。
2.1.2施工排水对于围堰基坑排水,利用水泵集中抽排到导流渠中。
对于本标段内的积水等地表水,分段设置集水坑,就近抽排到导流渠。
对于地下水位高于基础开挖面的,拟通过挖集水沟降低地下水,集水沟底低于基础开挖面1.5m,降低地下水位到基础开挖面0.5m以下。
2.1.3安全度汛组建防汛组织,备齐防汛物资,制定防汛预案,确保安全度汛。
土围堰安全专项方案
一、工程概况土围堰主要用于河道、湖泊等水域的临时性围挡,以确保工程建设的顺利进行。
本方案针对土围堰施工过程中的安全问题进行专项设计,以确保施工人员生命财产安全。
二、施工安全原则1. 预防为主,防治结合;2. 安全第一,以人为本;3. 严格执行国家和行业相关安全法规、标准;4. 加强施工过程的安全监督和检查。
三、施工安全措施1. 施工人员安全(1)施工人员必须经过专业培训,熟悉施工工艺和安全操作规程;(2)施工人员必须佩戴安全帽、安全带等个人防护用品;(3)施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工材料安全(1)施工材料必须符合国家相关标准和规定;(2)施工材料存放整齐,防止坠落、滑落等事故;(3)施工材料运输过程中,必须采取安全措施,防止碰撞、挤压等事故。
3. 施工设备安全(1)施工设备必须符合国家相关标准和规定;(2)施工设备操作人员必须经过专业培训,熟悉设备性能和安全操作规程;(3)施工设备定期检查、保养,确保设备正常运行。
4. 施工环境安全(1)施工现场设置安全通道,保证施工人员通行畅通;(2)施工现场设置排水沟、排水井,防止积水;(3)施工现场设置围挡,防止非施工人员进入施工现场。
5. 施工过程安全(1)围堰施工前,对施工人员进行安全技术交底;(2)围堰施工过程中,加强施工过程的安全检查,发现问题及时整改;(3)围堰施工过程中,加强对施工人员的安全教育,提高安全意识。
四、应急预案1. 针对围堰坍塌、洪水等突发情况,制定应急预案,确保施工人员生命财产安全;2. 应急预案包括:人员疏散、抢险救援、物资供应等;3. 定期组织应急演练,提高应急处置能力。
五、总结本方案针对土围堰施工过程中的安全问题进行专项设计,以确保施工人员生命财产安全。
在施工过程中,严格执行本方案,加强安全管理和监督,确保工程顺利进行。
河流临时围堰施工方案
目录一、工程概况二、施工区域及水文情况三、围堰设计四、施工准备五、施工方法六、劳动力及机械需求计划七、质量控制八、安全保证措施九、防汛措施十、进度保证措施十一、环保措施十二、坍塌事故应急准备与响应预案临时围堰施工方案一、工程概况本工程为宝兰客专社棠渭河特大桥基础施工临时围堰构筑,位于天水市社棠镇麦积区,设计单位为中铁二十一局宝兰客专三工区项目部,施工单位为中铁二十一局集团宝兰客专三工区。
二、施工区域地形及水文情况1、此专项方案是为解决宝兰客专社棠渭河特大桥工程基础施工临时围堰而编制。
该河宽约65米,水流较缓。
2、由于基础位于河流中,必须在河道上修建临时施工围堰拦截水流,为基础创造无水作业环境。
考虑施工工期以及河道的过水,本方案采用土石围堰。
三、临时围堰的设计1、根据现场测量地形情况及规范要求,通过对临时围堰施工经济性、安全性及可行性等几方面进行计算、比较、分析,本工程临时施工围堰主要施工步骤有:构筑临时挡水→抽水分层填筑第一层基础并夯实→分层填筑第二层基础并夯实→混凝土护坡→投掷石笼→钩除临时挡水。
围堰顶拟定3m,围堰底宽9m,围堰高度约6m,围堰边坡设置为1:0.5,迎水面采用混凝土抹面及石笼防冲刷,围堰总长度约280m,距离河岸最远处约25m。
2、施工期间现有内河最常年水位为▽0.8米,考虑雨季波浪爬高0.5米,拟定围堰顶相对河底标高为▽6.0米,石笼高出河道平面2.0m,在河道平面下掩埋1.0m,施工围堰土方采用外运砖渣及粘土进行堆土回填,围堰施工时土分层压实,每填筑50cm碾压一次。
3、临时挡水采用钩机钩挖废弃土石构筑。
围堰断面图及平面图如下图所示:围堰断面图(单位cm)四、施工准备1、人员准备本工程作为一个临时围堰。
在人员安排上,项目部拟利用现场管理人员的班底,安排1名经验丰富的施工员作为施工管理负责人,同时项目部安全、质量、材料、资料等部门人员协同管理。
2、技术准备施工前同施工人员作好技术交底工作,使参与施工的所有管理人员、技术人员和工人熟悉工程特点及各自工作内容。
临时围堰施工方案
一、工程概况1.1工程位置和工程内容本工程为金山新城老红旗港河道整治工程(一期),主要针对老红旗港进行整治,同时对工程范围内与其相交的旧港河、金卫仓河、战斗港以和长堂河等周边河道一并实施整治,整治范围分别为老红旗港整治范围:东平路~海盛路;旧港河整治范围龙堰路~老红旗港;金卫仓河整治范围:老红旗港~龙皓路;战斗港整治范围:龙航路~龙皓路;长堂河整治范围:老红旗港~龙皓路。
河道整治总长度为3.67km。
工程起终点详见总平面布置图。
本工程河道设计河口宽25~40m,陆域实施宽度6~10m。
本工程内容包括河道疏浚、新建护岸、防汛通道、绿化工程、拆除桥梁等。
其中,新建河道护岸总长度5.86km,河道开挖总量为13.52万m3,疏浚土方量为13.11万m3,新建亲水步道4.46km,绿化5.12万m2,现状桥梁拆除5座,管线搬迁3处。
1.2工程范围本工程施工范围老红旗港由西向东,工程桩号为:红C0+000.00~红C2+380.40(东平路~海盛路),建设长度为3.67 km。
包括与老红旗港相交的旧港河(龙堰路~老红旗港)、金卫仓(老红旗港~龙皓路)、战斗港(龙航路~龙皓路)和长堂河(老红旗港~龙皓路)。
1.3 专项方案概况本工程位于北亚热带南缘,是东亚季风盛行地区,四季分明,受海洋性气候影响较为明显,由于冷暖空气交替影响,天气变化复杂,台风等灾害性天气频繁。
1.3.1风本工程区域,夏季(6、7、8月)以东和东南风为主,冬季(12、1、2月)以西北风为主,春秋季是冬夏季风的过渡季节。
金山嘴累年各月最多风向和频率分布见表2.2-1。
瞬时风速≥17m/s或风力≥8级的日数年平均为20天。
造成大风的主要因素为夏秋之交的台风和冬季的寒潮;此外,气旋、反气旋、锋面等移动性天气过程也可能伴随一定的大风。
影响金山沿海地区的台风,多出现在7~8月份,占总次数的86.7%。
过境最早的为7903号台风,发生在1979年4月12~13日;最迟为6523号台风,发生在1965年11月24~25日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.
精品word文档
CB01 施工技术方案申报表
(承包[2018]技案005号)
合同名称:徐来河水环境综合整治工程 合同编号:
致(监理机构): 无锡市泓利工程监理有限公司
我方今提交 徐来河水环境综合整治 工程(名称及编码)的:
附:□ 施工组织设计 □ 施工措施计划
□ 工程测量施测计划和方案 □ 度汛方案
□ 施工工艺试验方案 □ 灾害应急预案
□ 变更实施方案 □ 专项施工方案
□ 工程放样计划和方案 □ 专项检测试验方案
☑ 临时围堰专项施工方案 □
□ □
请贵方审批。
承 包 人:(现场机构名称及盖章)
项目经理:(签名)
日 期: 年 月 日
监理机构将另行签发审批意见。
监理机构:(名称及盖章)
签 收人:(签名)
日
期: 年 月 日
说明:本表一式 份,由承包人填写,监理机构签收后,承包人 份、监理机构 份、发包人 份、
设代机构 份
.
精品word文档
徐来河水环境综合整治工程
临
时
围
堰
施
工
方
案
编制人:
审核人:
批准人:
无锡梁溪水务有限公司
2018年7月
.
精品word文档
临时围堰专项施工方案
一、工程概况
徐来河河道工程位于无锡市梁溪区,起于中南路,终于京杭运河,起点桩号
K0+000.000,终于K0+800.000,河道口宽7-15米。由于本工程需全线干河清淤,故在施
工前需进行临时围堰处理。徐来河河道不长,下游调水泵站有闸门,闸门以上段可通过关
闭闸门,利用泵抽排后干河施工。徐来河调水泵站至京杭运河汇口长度约200m,该段干河
清淤需要在汇口处修筑1段围堰,长约15米。
二、围堰工程
1、围堰设计
根据我公司以往河道整治工程中临时围堰施工经验,结合现场所处位置情况,我方拟
将围堰范围定为汇口处内部边缘2米处(位置见附图)。围堰采用打双排木桩结合袋装粘土
的方法进行围堰,围堰长度为15米,宽度为3米,围堰后坝顶标高高于常水位1米以上。
本次围堰采用桩梢直径>20cm、桩长>6米、弯曲度<2%的圆木木桩施工,每侧施打的木
桩间距为0.5米。
1.1施工工艺流程
在进行围堰前,先用挖机填土至河道中,铺设一条临时通道,通道的回填土采用挖机
压实,方便施工人员站立,并配合挖机施打木桩工作。施打好双排的木桩桩基后,在木桩
内侧设置多层板及油布,外侧用圆木木桩及8号铁丝横向绑扎连接固定,上下设置二道,
两排木桩间用∅20钢筋拉结固定,再进行回填粘土。填土从两端开始,使坝身露出水面,
后逐步延伸直至合拢,用挖机压实后再铺设袋装粘土。
.
精品word文档
(1)根据现场实际情况,在围堰处旁边需要借用一块空地来堆放材料、设备等,故需
申请将徐来河汇口处南侧约200㎡绿化移除(附图)。
(2) 围堰拆除后,所在区域的场地、绿化恢复至原样。
(3) 围堰维护:由于围堰受河水冲击,为保证围堰安全,施工期间派专人每天检查围
堰完好情况,观测围堰外侧滩地冲刷情况,测量记录水位,及时发现可能隐患如泥土流失
等情况,并配备一定数量的人员和设备以便随时消除隐患,保证围堰安全。
(4)围堰拆除:采用抓斗式挖泥船进行拆除。
(5)围堰填筑宜用粘土,在整个工程施工期内加强围堰沉降、变形监测。当堤身高程
低于设计值10cm时,须进行培土加高,使其保持设计标高,保证围堰安全。
2、围堰内排水、河底清淤
2.1施工排水:初期排水和经常性排水。
其中初期排水包括围堰建成后相应区段河道内原有积水和排水期渗水的排水,一般采
用水泵抽排。水泵配置时,除根据基坑排水量计算需要数量外,还要考虑备用水泵。经常
性排水主要包括施工期间由于地下水位高而形成的基坑渗水和施工期降雨,其中,排水量
按照抽水时段最大日降雨量在当天抽干进行控制,采用水泵抽排进行经常性排水,一般经
截水沟或垄沟汇集至集水坑由水泵抽排。施工期间,如有雨水或市政管道通至基坑,需把
这部分收集,分别采取措施引走或用水泵抽排。
2.2河道清淤
本工程没有通航条件,采用干河施工,优先采用机械挖运,局部狭窄段可人工结合机
械挖运,清出的淤泥用槽罐车外运,或先堆至附近的场地翻晒干后,再装车外运至专门的
废土堆场,本次清淤标准以清除至淤泥底标准。清淤工作应在河道周边截污完成后再进行,
以防污水对清淤后的河床造成二次污染。
3、施工技术
围堰木桩严格按照测量放样点进行垂直施打,防止范围超宽。木桩间距按照0.5米一
道进行设置,保证木桩入土深度1米以上。
围堰前清除堰底河床范围内的淤泥和杂物。
采用较松散的粘土袋装,不含石块、垃圾等杂物,装土为草袋容量的2/3,袋口用麻
线或铁丝缝合,无漏土现象。
堆码在水中的草袋,上下层和内外层应互相错缝,堆码密实整齐。
.
精品word文档
围堰上部用打夯机夯实,防止围堰渗漏滑坡。
围堰后派专人对堰体随时进行观察、测量,发现问题及时采取加固措施。
4、河道恢复方式
待河道内淤泥清理结束后,临时围堰采用挖泥船或者长臂挖机进行挖除,余土或淤泥
采用外运处理。挖除过程对施工范围根据设计图纸要求挖到设计标高。
三、安全方面
本临时围堰施工时安全隐患主要为机械伤人和施工人员落水事故,因此在开工前要对
机械操作人员和施工人员进行安全技术交底,特种作业人员必须持证上岗。
围堰施工时安排专人在现场负责指挥,围堰施工人员穿好救生衣,以免落水事故发生。
在河道两岸设置安全警示标志,夜间设置警示灯,避免行人、车辆翻下河道的事故。
四、防台防汛应急预案
1、目的
为了作好施工现场“防台防汛”工作,加强现场组织管理,认真落实抢险准备工作,
以对付突发性自然灾害事故的发生,特制定本应急预案。
2、灾害预警
凡气象台发布特大暴雨、风暴或台风等紧急警报,应急预案领导小组全体人员进入紧
急应急状态。小组成员应指挥各施工班组做好“防台防汛”准备,如准备好砂袋、加固临
时建筑、观察河道水位情况及各类机械设备的入库措施。同时小组领导应向公司领导报告
“防台防汛”情况,听从统一调度指挥。
3、灾害防治
一旦发生台风或水汛的苗头,应急预案领导小组成员应立即奔赴现场,组织抢险工作。
要求施工人员切断一切电源,同时有序疏散人员和物资到安全区域。若发现人员伤亡应及
时组织抢救,并向上级领导及时汇报。
4、灾害性措施
坚持安全第一的思想,管理人员和班组长必须以身作则,把具体工作落实到每一个工
作人员中。
保证安全生产的计划、落实生产责任,确保防止灾害性天气的多项具体措施。
.
精品word文档
定期与季节性检查相结合,防止各类事故的发生,对事故隐患和苗子,认真分析原因,
提出和落实改进方案。
落实天气预报上墙公布制度。设有专人负责每天将无锡市气象台的预报内容填写好,
遇台风、暴雨应用由“警示”提字。
所有机械设备、电气箱做好用电安全检查工作,做好防台防汛的多项设备保护工作。
架空电缆、过路电缆需认真检查,确保抗风抗暴雨能力,避免发生损害人身安全和危
及财产事情。
对河道内的水位进行24小时监测,采取必要防范设施,对施工中的基坑应备足水泵,
作好暴雨排水准备工作。若出现河道排水不及时现象,采用备用的挖机将围堰挖除,确保
河道水流畅通。
5、救护和疏散
救护电话:120 就近医院:无锡人民医院
根据“救人重于救灾”的原则和公司防灾演练操作规程,首先是拨打救护电话和抢救
被围困灾害的工作人员,与此同时有序疏散人员和物资至安全区域。
6、应急体系
防汛防台防暑工作应由各级领导负责认真做好“五个”落实,突出“四个”严查,对
施工现场出现的各类问题及时组织抢险抢救,确保人身与财产安全。
