施工周报范本
施 工 周 报
工程名称:浙江联合工房工程 编号:
致:某某监理公司:
现报上 2011 年 4月 1日至2011年4月7日施工周报,请予审查和协调解决。
项目负责人(签章): 承包单位:国防建设 日期:2011.4.7
上周已完成
进度情况及
进度偏差原
因
1、 一区A 屋面天沟粉刷完成,西外墙17.5米以上保温外粘接砂浆完成,北外墙
腻子完成;一区B 水箱间外墙腻子完成,北外墙17.5米以上腻子完成。二区
钢格栅安装中。三区 7#机房墙涂料收头中,屋面中间女儿墙顶花岗岩铺设完
成1/2。
2、 四区A 空调机房储存房间墙瓷砖完成,一层洗涤一间墙瓷砖间完成;四区C 内
墙涂料收头。五区 11、12#梯内架拆除完成,一层内墙涂料收头,夹层内墙腻
子完成。
3、 六区 二层走廊墙刮腻子,走廊清理完成,屋面中间女儿墙花岗岩顶铺设1/2。
七区 低屋面北半块细砼完成,南半块防水施工中。八区 二层预留洞地坪扎筋
完成,屋面高架库以北防水完成。西立面外架拆除完成。九区 内墙涂料收头,
窗套修整,洗涤间墙砖完成。十区 屋面找坡完成。12区 屋面防水完成。景
观廊细立杆在安装中。
上周工程的
质量问题及
安全情况
1、 个别井架加高后,即时做好顶部缆风绳的安装及进料平台的搭设;
2、 外墙保温施工前必须先对墙体进行粉刷找平后才可施工;
3、 拆外架在地面做好警示标志,及用绳拉好,禁止人员进出;
4、 对墙、顶腻子不平整处进行修整,局部天沟有渗漏现象及时修复;
5、 空调基础地沟内地漏安装标高不对,无法对地漏周边进行封堵。
本周施工计
划及质量、
进度措施
1、 一区北立面外架拆除完成,高架库采光井外侧贴保温完成1/2,南外墙滑移
架搭设。一区B 水箱间外架拆除完成,北雨篷粉刷,1-3#楼梯间墙刮腻子
完成,一层涂料收头,二层腻子批刮,地下室腻子批刮,墙洞及楼板洞封
堵,二层空调房墙刮糙贴瓷砖。二区 钢格栅安装完成,屋面女儿墙粉刷
1/3。三区 屋面以上设备间墙顶腻子完成,楼梯间腻子完成,踏步滴水线
及护角完成,二层腻子涂料收头,低屋面外墙钢筋、钢管处理。
2、 四区 6#空调机房西墙腻子批刮收头;一层北边洗涤间贴瓷砖完成,高架库
内墙涂料收头。五区 11、12#梯踏步花岗岩铺贴,10#梯墙腻子完成,一层
墙涂料收头,夹层地面细砼完成,增加设备基础砼完成,二层内墙涂料收
头,中间女儿墙花岗岩压顶完成。
3、 六区 二层走廊细砼完成,中间女儿墙花岗岩压顶完成,排潮间后砌墙完成;
七区 低屋面南半块屋面网筋完成。八区二层预留间地坪砼完成,北立面外
架拆除完成2/3,高架库以北屋面扎筋完成,高架库东、北墙保温完成。九
区 内墙涂料收头,窗套安装完成。十区 屋面防水完成。十二区 屋面二次
发泡完成。景观廊南立面细立杆安装1/3。
协调事宜
1、 门框未安装,制约墙涂料进度;
2、 三区房中房梁、板结构出节点;
3、 三区、四区仓库设备何时可运出,交土建施工,四区一层洗涤间内风管移
位;
4、 一区B 一层东侧门边有消防箱等,门要移位,大门4.2米应该为3.3米;
5、 楼地面伸缩处上部饰何面层;
6、 12区二层 1-51~1-52/1-F轴增加墙一道;12区二层 1-53~1/1-53/1-F轴增加
墙一道。(原做好已凿除)。
7、 安装凿槽因涂料一遍已完后再凿,费用增加。
8、 6区走道安装清场,景观廊大钢管堆放乱,道路不畅。
9、 1-B区室内安装材料搬移,1-A、B区穿墙管处理加快。
施工管理周报范本完整版
施工管理周报范本完整版1. 周报概述本周施工管理工作主要围绕项目进度、质量控制和安全管理展开。
针对各项施工任务的执行情况进行了详细的跟踪和监督,及时解决了一些问题,确保了施工工作的稳步推进。
本周还对质量管理和安全管理进行了全面总结和评估,提出了一些改进意见,以进一步提升施工质量和安全水平。
2. 项目进度本周项目进度按计划顺利推进,完成了以下工作:- 公司A工地:完成了地基施工和主体结构施工,进入了装饰阶段;- 公司B工地:完成了主体结构施工,正在进行水电安装;- 公司C工地:进行了钢结构安装和室内装修工作。
3. 质量控制本周我们重点关注了施工质量问题,采取了以下措施:- 加强了对施工图纸的审核和误差控制,避免出现设计偏差;- 严格把关材料进场质量和验收标准,杜绝劣质材料进入施工环节;- 加强施工现场巡检和验收,确保施工质量符合要求。
经过本周的努力,项目施工质量得到有效控制,未发现重大质量问题。
4. 安全管理安全管理一直是我们施工管理的重中之重,本周我们持续加强了安全工作,主要包括以下方面:- 制定了严格的安全操作规范和应急预案,确保工作安全有序进行;- 定期组织安全培训和演练,提高员工的安全意识和应变能力;- 加强施工现场的隐患排查和整改,确保安全隐患得到及时消除。
经过本周的安全管理工作,未发生任何安全事故,项目施工安全得到有效保障。
5. 风险与问题在本周的施工管理过程中,我们也遇到了一些问题和风险,主要包括:- 施工材料供应不及时,导致施工进度受阻;- 某些工人不遵守安全操作规范,存在一定的安全隐患;- 部分施工工艺需要进一步改进和优化。
我们已经采取了相应的措施来应对这些问题,例如与供应商沟通加快材料供应速度,加强对工人的培训和安全教育,以及与技术部门合作优化施工工艺。
6. 下周工作计划下周我们将继续进行施工管理工作,具体计划如下:- 加强对施工进度的监督和推进,确保按时完成各项任务;- 继续推行严格的质量控制,防止施工质量问题的出现;- 持续加强安全管理工作,确保项目施工安全。
建筑工程施工周报范本
一、报告时间2023年X月X日至X月X日二、项目概况项目名称:XX住宅小区项目地点:XX市XX区项目负责人:张三项目规模:总建筑面积约10万平方米,包括住宅楼6栋、商业配套1栋、地下车库1座。
三、本周施工进度1. 土建工程- 住宅楼主体结构施工:已完成5栋楼主体结构封顶,正在进行6栋楼的主体结构施工。
- 商业配套及地下车库主体结构施工:已完成基础浇筑,正在进行主体结构施工。
- 墙面抹灰工程:已完成5栋楼墙面抹灰,正在进行1栋楼的墙面抹灰。
2. 装饰装修工程- 室内涂料施工:已完成5栋楼的室内涂料施工,正在进行1栋楼的室内涂料施工。
- 地面瓷砖铺设:已完成5栋楼的地面瓷砖铺设,正在进行1栋楼的地面瓷砖铺设。
- 门窗安装:已完成5栋楼的门窗安装,正在进行1栋楼的门窗安装。
3. 给排水工程- 给水管道安装:已完成5栋楼的给水管道安装,正在进行1栋楼的给水管道安装。
- 排水管道安装:已完成5栋楼的排水管道安装,正在进行1栋楼的排水管道安装。
4. 电气工程- 电缆桥架安装:已完成5栋楼的电缆桥架安装,正在进行1栋楼的电缆桥架安装。
- 照明灯具安装:已完成5栋楼的照明灯具安装,正在进行1栋楼的照明灯具安装。
四、本周施工亮点1. 严格按照施工进度计划推进,确保工程按期完成。
2. 加强施工现场管理,确保施工安全、文明施工。
3. 提高施工质量,确保工程质量符合国家标准。
五、下周工作计划1. 土建工程- 完成剩余1栋楼的主体结构施工。
- 开始进行墙面抹灰、室内涂料施工。
2. 装饰装修工程- 完成剩余1栋楼的室内涂料、地面瓷砖铺设、门窗安装。
- 开始进行室内水电改造。
3. 给排水工程- 完成剩余1栋楼的给水、排水管道安装。
4. 电气工程- 完成剩余1栋楼的电缆桥架安装、照明灯具安装。
- 开始进行室内水电改造。
5. 质量与安全- 加强施工现场质量检查,确保工程质量符合国家标准。
- 严格执行安全操作规程,确保施工安全。
六、存在问题及解决方案1. 问题:由于近期天气原因,部分施工进度受到影响。
城镇道路工程施工周报范本
城镇道路工程施工周报范本施工单位:XXX建设工程有限公司工程名称:XXX市某某路道路改造工程工程地址:XXX市某某路施工周期:2021年6月1日至2021年6月7日周报时间:2021年6月7日一、施工概况:本周,XXX市某某路道路改造工程共完成了XXX米道路路面施工、XXX米人行道施工、XXX米排水系统施工、以及XXX座路灯安装等工作。
总体进度较为顺利,各项工作均按计划完成,并得到了业主和监理单位的肯定。
二、施工进度:1. 道路路面施工:本周共完成了XXX米路面施工,包括路面铺设、压实和养护等工作。
由于受到天气的影响,部分路面施工延迟,但整体进度不受太大影响。
2. 人行道施工:本周共完成了XXX米人行道的施工,包括人行道砖铺设、边石安装和绿化工作。
由于施工时间较短,人行道施工进度稍有延迟,但仍在可控范围内。
3. 排水系统施工:本周共完成了XXX米排水管道的铺设和连接工作,保证了道路的排水畅通。
排水系统施工进度较为顺利,未出现较大的问题。
4. 路灯安装:本周共完成了XXX座路灯的安装和接通工作,保障了夜间道路的照明。
路灯安装工作进展顺利,未出现质量问题。
三、存在问题及解决措施:1. 施工进度受天气影响较大:本周受到连续强降雨的影响,部分施工工作受到延迟。
为了保证工程进度,施工单位采取了加班加点、调整施工顺序等措施,力争在短时间内迎头赶上。
2. 施工现场管理不到位:在施工过程中,存在一些施工现场管理不到位的情况,如施工垃圾未及时清理、施工人员未按规定佩戴安全防护用品等。
为了解决这些问题,施工单位加强了对施工现场的管理和监督,严格执行各项安全规定。
3. 材料供应不及时:本周在道路路面施工和人行道铺设过程中,部分材料供应不及时,导致施工进度延迟。
为了解决这一问题,施工单位已与材料供应商取得了联系,并调整了物资采购计划,保证了后续施工的顺利进行。
四、下周工作计划:1. 道路路面施工:下周将继续进行道路路面的施工工作,力争完成本段道路的路面铺设、热拌沥青铺筑和养护等工作。
建筑施工周报200篇
建筑施工周报200篇摘要:一、本周施工进度概述1.项目整体进度2.各分部分项工程进度二、本周施工具体情况1.施工现场管理情况2.施工质量及验收情况3.安全生产及文明施工情况4.材料设备进场情况三、下周施工计划1.施工任务分解2.施工进度计划3.材料设备需求计划四、存在的问题及解决措施1.施工现场存在的问题2.工程质量存在的问题3.安全生产存在的问题4.解决措施及方案五、其他事项1.施工合同履行情况2.施工人员调整情况3.工程变更情况正文:建筑施工周报(200 篇)一、本周施工进度概述本周,本项目整体施工进度按照计划顺利进行。
具体来说,基础工程部分已经完成,正在进行主体结构施工。
各分部分项工程进度如下:1.结构工程:已完成基础施工,正在进行一层结构施工。
2.装修工程:已完成地下室及首层公共区域装修,正在进行二层及以上装修。
3.安装工程:已完成给排水、电气、暖通等系统安装,正在进行消防系统安装。
二、本周施工具体情况1.施工现场管理情况本周,施工现场管理有序,项目经理、技术负责人、安全员、质量员等各岗位人员配备齐全,严格按照施工组织设计和施工方案进行施工。
现场每日进行安全、质量、进度检查,对发现的问题及时整改。
2.施工质量及验收情况本周,工程质量总体良好,各分部分项工程均按照设计要求及规范进行施工。
已完成的部分工程已通过建设单位、监理单位、设计单位的验收,验收结果满意。
3.安全生产及文明施工情况本周,施工现场安全生产状况良好,无重大安全事故发生。
施工现场严格执行安全生产责任制,坚持安全教育培训,做到安全施工、文明施工。
4.材料设备进场情况本周,材料设备进场及时,各分部分项工程所需材料设备均按照计划要求进场。
材料设备质量合格,满足施工要求。
三、下周施工计划1.施工任务分解根据施工进度计划,下周将继续进行主体结构施工,主要包括:(1)完成二层结构施工;(2)进行三层结构施工;(3)完成部分装修工程。
2.施工进度计划下周,主体结构施工进度计划如下:(1)周一至周三:完成二层结构施工;(2)周四至周五:进行三层结构施工;(3)周六至周日:完成部分装修工程。
最新施工员实习周报【五篇】(精选)
【篇一】施工员实习周报实习内容第一周实习呢,总的来说也没干什么,也就是熟悉环境之类的。
第一次到实习公司的时候,心里还是有点害怕的,毕竟对那里还是比较陌生的,我想想自己胆子也不大,交际能力也不是很好,会不会与人相处不好哦。
不过接下来我的顾忌就渐渐消失了。
我的师傅和我是同一个地方的人,他人也很好,他说这里的人都很好相处的,教我胆子大点,有机会可以与他们多多交流交流。
我觉得也是,实习呢,是锻炼一个人的很好机会,我正好可以趁这次机会多锻炼自己。
想想接下来的三个月时间里都是和他们一起相处的,心里说不出的激动。
建筑物都是由若干条轴线组成的,其中有一条主轴线,只要定出主轴线的位置就可以根据主轴线定出其他的轴线。
主轴线的测设方法应根据设计要求和现场条件而定,一般有以下四种方法:①根据建筑红线测设主轴线,限制建筑物边界位置的界线称为建筑红线,建筑红线一般与道路中心线相平行。
②根据道路中心线测设主轴线。
③根据原有建筑物测设主轴线,这种方法多用在现有建筑群内新建或扩建。
④根据控制点测设建筑物的主轴线。
建筑场地上已布设有控制点,又知道了拟建建筑物轴线点的坐标,就可以根据控制点测设建筑物主轴线。
一周的时间很快就过去了,原以为实习的日子会比较枯燥的,不过老实说第一周的实习还是比较轻松愉快的,嘿嘿,俗话说万事开头难,我已经迈出了第一步了,在接下去的日子里我会继续努力的。
生活并不简单,我们要勇往直前!再苦再累,我也要坚持下去,只要坚持着,总会有微笑的一天。
虽然第一周的实习没什么事情,比较轻松,但我并不放松,依然会本着积极乐观的态度,努力进取,以的热情融入实习生活中。
实习体会虽然第一周的实习没什么事情,比较轻松,但我并不放松,依然会本着积极乐观的态度,努力进取,以的热情融入实习生活中。
【篇二】施工员实习周报实习内容时光如梭,充实的一周的实习生活又结束了,我已经慢慢适应了新的环境,渐渐的融入了工作中,在这一周里我还是有不少的收获,实习结束后有必要好好总结一下。
工程施工周报标准(3篇)

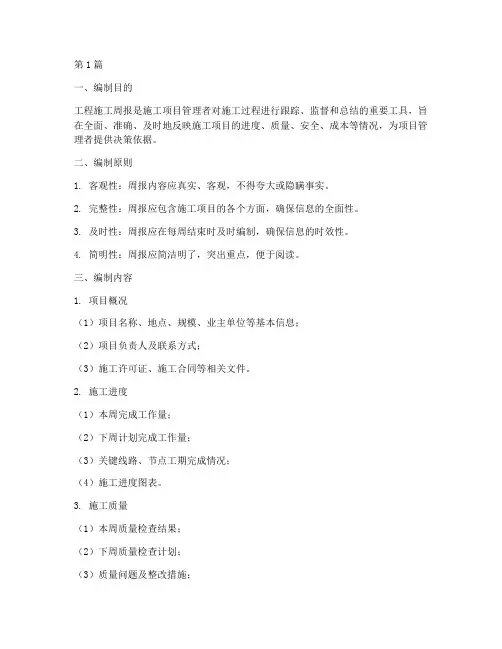

第1篇一、编制目的工程施工周报是施工项目管理者对施工过程进行跟踪、监督和总结的重要工具,旨在全面、准确、及时地反映施工项目的进度、质量、安全、成本等情况,为项目管理者提供决策依据。
二、编制原则1. 客观性:周报内容应真实、客观,不得夸大或隐瞒事实。
2. 完整性:周报应包含施工项目的各个方面,确保信息的全面性。
3. 及时性:周报应在每周结束时及时编制,确保信息的时效性。
4. 简明性:周报应简洁明了,突出重点,便于阅读。
三、编制内容1. 项目概况(1)项目名称、地点、规模、业主单位等基本信息;(2)项目负责人及联系方式;(3)施工许可证、施工合同等相关文件。
2. 施工进度(1)本周完成工作量;(2)下周计划完成工作量;(3)关键线路、节点工期完成情况;(4)施工进度图表。
3. 施工质量(1)本周质量检查结果;(2)下周质量检查计划;(3)质量问题及整改措施;(4)质量统计图表。
4. 施工安全(1)本周安全检查情况;(2)下周安全检查计划;(3)安全事故及处理措施;(4)安全统计图表。
5. 施工成本(1)本周成本支出情况;(2)下周成本预算;(3)成本控制措施;(4)成本统计图表。
6. 施工协调(1)本周协调事项及进展;(2)下周协调计划;(3)协调问题及解决方案。
7. 其他事项(1)本周施工过程中遇到的问题及解决措施;(2)下周施工计划及注意事项;(3)其他需要汇报的事项。
四、编制要求1. 周报格式统一,内容完整,条理清晰;2. 数据准确,图表清晰,便于阅读;3. 文字简练,语言规范;4. 每周周报应在周五前提交给项目负责人及相关部门。
五、审批流程1. 施工单位编制周报,提交给项目负责人审核;2. 项目负责人审核通过后,提交给相关部门;3. 相关部门对周报进行审核,如有问题及时反馈给施工单位;4. 施工单位根据反馈意见修改周报,再次提交审核。
六、存档与使用1. 周报编制完成后,施工单位应将纸质版和电子版存档;2. 项目管理者可根据周报内容,对施工项目进行监督、指导和决策。
工程施工周报样本
工程施工周报样本一、工程概况本项目为XXX工程,位于XXX地区,工程内容包括:土建工程、安装工程、装修工程等。
工程合同金额为XXX万元,工期为XXX个月。
本周施工进度如下:1. 土建工程:主体结构已完成,正在进行砌体施工;2. 安装工程:水电安装已完成50%,通风空调安装已完成30%;3. 装修工程:外墙涂料已完成,室内装修正在进行。
二、本周施工情况1. 土建工程:本周完成主体结构验收,砌体施工进展顺利,已完成一层砌体;2. 安装工程:本周完成水电安装预算编制,正在进行施工;3. 装修工程:本周完成外墙涂料施工,正在进行室内装修。
三、下周计划1. 土建工程:完成二层砌体施工,开始进行三层砌体施工;2. 安装工程:完成水电安装施工,开始进行通风空调安装;3. 装修工程:完成室内装修设计,开始进行施工。
四、施工难点及解决方案1. 土建工程:本周主体结构验收合格,未出现质量问题;2. 安装工程:水电安装施工中,发现部分管道布置不合理,已进行调整;3. 装修工程:外墙涂料施工完毕,室内装修设计中,预计下周完成。
五、安全生产及环保措施1. 加强施工现场安全管理,严格执行施工工艺规程,确保工程质量;2. 定期对施工现场进行安全隐患排查,发现问题及时整改;3. 加强环保意识,严格执行环保法规,确保施工过程中对环境的影响降到最低。
六、本周问题及改进措施1. 土建工程:本周未出现施工问题,将继续保持良好施工状态;2. 安装工程:水电安装中发现部分管道布置不合理,已进行调整,避免类似问题再次发生;3. 装修工程:室内装修设计中,将加强与设计师沟通,确保设计符合实际施工需求。
七、其他事项1. 本周天气情况:多云,适宜施工;2. 工程款支付:按照工程进度,本周支付工程款XXX万元;3. 工程协调:本周与各参建单位沟通顺畅,未出现协调问题。
总结:本周工程施工进展顺利,各工程节点按计划推进。
下周将继续加强施工管理,确保工程质量、安全、进度等方面的可控。
装饰装修工程施工周报范本
报告时间:2023年X月X日至2023年X月X日一、工程概况项目名称:XX大厦装饰装修工程项目地点:XX市XX区XX大厦项目规模:地上XX层,地下XX层项目负责人:张XX项目监理:李XX二、本周施工进展1. 基础工程- 完成地下室防水层施工,正在进行防水层验收。
- 地下室排水管道安装完成,正在进行系统测试。
2. 主体结构工程- 完成主体结构施工,目前正在进行内部抹灰工作。
- 楼梯间、电梯井等部位进行混凝土浇筑,已达到设计强度要求。
3. 装饰装修工程- 完成大厅吊顶施工,正在进行吊顶材料验收。
- 客梯间墙面瓷砖粘贴完成,正在进行瓷砖勾缝工作。
- 电梯安装完成,正在进行调试。
4. 电气安装工程- 完成强电线路敷设,正在进行线路验收。
- 弱电线路敷设完成,正在进行系统调试。
5. 给排水安装工程- 完成给排水管道敷设,正在进行管道压力测试。
- 完成卫生间洁具安装,正在进行系统调试。
三、下周施工计划1. 基础工程- 完成地下室防水层验收,进行防水层维修。
- 地下室排水管道系统调试,确保排水畅通。
2. 主体结构工程- 完成内部抹灰工作,进行墙面平整度检查。
- 楼梯间、电梯井等部位进行混凝土浇筑,确保施工质量。
3. 装饰装修工程- 完成大厅吊顶材料验收,进行吊顶安装。
- 客梯间墙面瓷砖勾缝完成,进行墙面平整度检查。
- 电梯调试完成,进行验收。
4. 电气安装工程- 完成强电线路验收,进行系统调试。
- 弱电线路调试完成,进行系统验收。
5. 给排水安装工程- 完成给排水管道压力测试,确保管道无泄漏。
- 完成卫生间洁具验收,进行系统调试。
四、存在问题及解决方案1. 问题:地下室防水层施工过程中发现部分裂缝。
解决方案:及时进行防水层维修,确保防水效果。
2. 问题:部分装饰装修材料质量不达标。
解决方案:与供应商沟通,要求更换合格材料。
3. 问题:施工进度较计划有所延误。
解决方案:优化施工方案,加强现场管理,确保工程进度。
装修工程施工周报(3篇)
第1篇一、工程概况项目名称:XXXXX花园项目销售展示区外立面装修工程项目地点:XXXXX花园项目销售展示区项目规模:XXX平方米项目负责人:XXX本周施工进度:已完成外墙涂料施工,正在进行内墙涂料施工及部分装饰面安装。
二、本周施工内容1. 外墙涂料施工本周已完成外墙涂料施工,对墙面进行了基层处理,包括腻子层打磨、打磨平整、清理干净等。
随后进行了外墙涂料施工,涂刷均匀,色泽一致,符合设计要求。
2. 内墙涂料施工本周开始进行内墙涂料施工,对墙面进行了基层处理,包括腻子层打磨、打磨平整、清理干净等。
目前已完成部分内墙涂料施工,涂刷均匀,色泽一致,符合设计要求。
3. 装饰面安装施工本周开始进行装饰面安装施工,包括墙面分格放线安装骨架、装饰面安装、避雷接地施工、防火措施、防水施工措施等。
目前已完成部分装饰面安装,施工质量良好。
4. 玻璃幕墙施工本周对玻璃幕墙进行施工,包括幕墙制作安装、注胶、验收等。
目前已完成部分玻璃幕墙施工,施工质量良好。
三、下周施工计划1. 完成内墙涂料施工,对墙面进行验收。
2. 完成装饰面安装施工,对墙面进行验收。
3. 进行玻璃幕墙施工,对幕墙进行验收。
4. 对已完成施工的部位进行成品保护,确保施工质量。
5. 进行施工资料整理,包括施工日志、验收记录等。
四、存在问题及解决方案1. 存在问题:部分墙面基层处理不均匀,影响涂料施工质量。
解决方案:加强基层处理,确保墙面平整、干净,为涂料施工提供良好基础。
2. 存在问题:部分装饰面安装不规范,影响美观。
解决方案:加强施工人员培训,提高施工技能,确保装饰面安装规范、美观。
3. 存在问题:施工过程中出现材料损耗。
解决方案:严格控制材料使用,合理安排施工进度,减少材料浪费。
五、下周工作重点1. 确保内墙涂料施工质量,完成验收。
2. 加强装饰面安装施工管理,确保施工质量。
3. 按时完成玻璃幕墙施工,确保施工质量。
4. 加强施工资料整理,为工程验收做好准备。
城镇道路工程施工周报范本(2篇)
第1篇一、周报概述报告时间:2023年X月X日至X月X日项目名称:XX城镇道路改造工程项目负责人:张三项目地点:XX市XX区XX街道一、本周施工概况本周,XX城镇道路改造工程按照既定计划稳步推进,各施工环节均按质按量完成。
现将本周施工情况汇报如下:二、施工进展1. 路基工程- 完成路基填筑:完成路基填筑面积10000平方米,占总工程量的60%。
- 路基压实:完成路基压实度检测,合格率达到98%。
- 路基排水:完成路基排水沟开挖,排水系统畅通。
2. 路面工程- 基层铺设:完成基层铺设面积8000平方米,占总工程量的50%。
- 沥青混凝土摊铺:完成沥青混凝土摊铺面积6000平方米,占总工程量的40%。
3. 桥梁工程- 桥梁桩基施工:完成桥梁桩基施工10根,占总工程量的20%。
- 桥梁上部结构施工:完成桥梁上部结构预制,预制件质量合格。
4. 交通设施工程- 交通标志、标线施工:完成交通标志安装20块,标线划设2000米。
- 照明设施安装:完成道路照明设施安装50套。
三、质量监控1. 原材料检验- 本周对路基填料、基层材料、沥青混凝土等原材料进行了严格检验,确保材料质量符合规范要求。
2. 施工过程控制- 加强施工过程监控,严格执行施工工艺和质量标准,确保工程质量。
3. 质量检查- 本周进行质量检查3次,发现质量问题5处,已全部整改完毕。
四、安全文明施工1. 安全教育- 组织施工人员开展安全教育培训,提高安全意识。
2. 现场管理- 加强施工现场管理,保持施工现场整洁有序。
3. 文明施工- 严格执行文明施工标准,减少施工对周边环境的影响。
五、下周工作计划1. 路基工程- 继续推进路基填筑,确保路基质量。
2. 路面工程- 完成基层铺设和沥青混凝土摊铺,确保路面平整度。
3. 桥梁工程- 加快桥梁桩基施工,确保桥梁工程进度。
4. 交通设施工程- 完成交通标志、标线施工和照明设施安装。
5. 质量监控- 加强质量监控,确保工程质量。
