二○一四年江苏省建设工程造价员考试一、客观题(本题为单选题,本题分值40分,共20个问题,每个问题2分,只有一个正确答案,选错和多选均不得分,初、中、高级均做)(题目中未特别注明者均按2014年江苏省建筑与装饰计价定额子目不作调整,项目未注明者均位于檐高20m以内,一至六层楼之间。
)1.某装饰工程,包工包料,无工程设备费,该项目的分部分项工程费为200万元,脚手架费为10万元,临时设施费为2.5万元,装饰工程安全文明施工措施费基本费率为1.6%。
请根据2014年江苏省建设工程费用定额的规定,计算该工程的安全文明施工措施费基本费为()万元。
A.3.20 B.3.36 C.3.24 D.3.402.某装饰工程,包工包料,无工程设备费,该项目的分部分项工程费为300万元,措施费中:单价措施项目费为20万元,总价措施项目费为30万元;其他项目费用中:暂列金20万元,材料暂估价10万元;社会保险费率为2.2%。
请根据2014年江苏省建设工程费用定额的规定,计算该工程的社会保险费为()万元。
A.7.70 B.7.92 C.8.14 D.8.363.某办公楼在第20层进行装修,该项目的总人工工日数为2500工日,人工工资单价为每工日100元,管理费率42%,利润率15%;请根据2014年江苏省建筑与装饰计价定额的规定,计算该项目的超高施工增加费为()万元。
A.1.25 B.1.96 C.3.75 D.5.894.某大楼裙楼外墙干挂石材,铁件为后置埋件,总用量为10吨,型钢单价为每吨4200元,请根据2014年江苏省建筑与装饰计价定额的规定,计算该铁件制作的分部分项工程费为()万元。
A.9.07 B.9.32 C.9.19 D.8.945.某装饰工程石材甲供,招投标时石材暂定价为每平方米600元,石材投标用量为1000平方米,具体施工中甲方实际购买石材的预算价为每平方米800元,石材供应量为1000平方米。
请根据2014年江苏省建筑与装饰计价定额的规定,施工单位进入工程结算的石材价格应为每平方米()元;工程结算完成后施工单位应退回甲方()万元。
A.600 59.41 B.800 59.41C.800 79.21 D.600 79.216.某酒店大堂地面干粉粘结剂粘贴石材块料面板地面,局部为多色复杂图案地面,该部分工程量为9m2,石材损耗率22%,请根据2014年江苏省建筑与装饰计价定额的规定,计算该石材复杂图案的计价定额综合单价为()元/10 m2。
A.3701.44 B.4112.71C.3816.72 D.4240.807.在石材块料面板楼梯踏步上切割并嵌铜条工程量290米,人工工资单价为每工日100元,管理费率42%,利润率15%;请根据2014年江苏省建筑与装饰计价定额的规定,计算该嵌铜条项目的分部分项工程费为()元。
A.4475.57 B.4609.46C.4922.82 D.3292.668.某公寓楼标准装修,卫生间墙面素水泥浆粘贴墙面砖,其中贴200×65mm花砖腰线工程量为500m,花砖腰线单价为每米70元;请根据2014年江苏省建筑与装饰计价定额的规定,计算该花砖腰线的分部分项工程费为()元。
A.40858.00 B.38277.00C.43420.50 D.38295.509.墙面木龙骨基层,龙骨与墙面用木针固定,设计木龙骨断面20mm×25mm、间距250mm ×300mm;请根据2014年江苏省建筑与装饰计价定额的规定,计算该木龙骨基层项目的计价定额综合单价为()元/10 m2。
A.328.04 B.375.81C.410.21 D.356.9010.墙面细木工板基层(钉在龙骨上)工程量为50m2,在基层板上再做一层凸面细木工板造型基层工程量为10m2,根据2014年江苏省建筑与装饰计价定额的规定计算:凸面细木工板造型基层的分部分项工程费为()元;该整个基层项目的分部分项工程费为()元。
A.620.26 2699.70 B.620.26 3319.96C.560.50 2699.70 D.560.50 3260.2011.根据2013房屋建筑与装饰工程工程量计算规范的规定,下面哪个清单项目的工程量计算规则表述是正确的()。
A.石材墙面按设计图示尺寸以面积计算B.石材墙面按设计图示框外围尺寸以面积计算C.石材墙面按镶贴表面积计算D.墙面装饰板按设计图示框外围尺寸以面积计算12.柚木成品木门框安装,工程量为200m2的洞口面积,门框单价为每平方米100元,人工工资单价为每工日100元;请根据2014年江苏省建筑与装饰计价定额的规定,计算该门框安装的计价定额综合单价为()元/10 m2。
A.1089.21 B.1079.21C.1086.49 D.1099.2813.混凝土板式楼梯底(斜板)901胶白水泥批、刷乳胶漆各三遍,楼梯板底水平投影面积100m2, 根据2014年江苏省建筑与装饰计价定额的规定,该项目的刷涂料工程量为()m2,应套用计价定额子目编码为()。
A.100 17-178 B.118 17-178C.100 17-177 D.118 17-17714.根据第13题的条件,该项目的分部分项工程费为()元。
A.2832.00 B.3012.07C.2552.60 D.3341.7615.石膏板隔墙,隔墙面用901胶白水泥批腻子三遍,刷乳胶漆两遍,工程量200m2; 请根据2014年江苏省建筑与装饰计价定额的规定,计算该批腻子、刷乳胶漆项目的分部分项工程费为()元。
A.4772.80 B.4085.20C.4367.40 D.5105.2016.某宾馆大堂墙面做异形造型,造型面局部贴银箔,贴银箔面积为3m2,银箔规格为95mm ×95mm, 每张单价5元,银箔用量取整数;根据2014年江苏省建筑与装饰计价定额的规定,计算该贴银箔项目的计价定额综合单价为()元/10m2。
A.10304.98 B.14504.98C.10909.98 D.15109.9817.某酒店大厅四根独立方柱干挂石材,柱高6米,柱四周阳角处石材现场45°对角磨边,根据2014年江苏省建筑与装饰计价定额的规定,该石材磨边项目的工程量为()米,磨边分部分项工程费为()元。
A.96 1744.99 B.48 872.50C.192 3489.98 D.24 436.2518.某居民家中装潢,制作安装门套,具体做法:木龙骨、单层细木工板基层,木饰面板(成品)面层,共12m2; 请根据2014年江苏省建筑与装饰计价定额的规定,计算该项目的分部分项工程费为()元。
A.4966.73 B.5960.08C.5856.32 D.5975.2319.弧形墙面干粉型粘结剂粘贴石材块料面板,弧形面积为50m2; 请根据2014年江苏省建筑与装饰计价定额的规定,计算该项目的分部分项工程费为()元。
A.19215.45 B.18476.80C.18024.08 D.19121.3520.铝合金玻璃隔断共计80m2,铝合金型材规格为76.3mm×44.5mm,间距1000mm×600mm,铝合金型材单价每公斤23.5元,人工工资单价为每工日100元;请根据2014年江苏省建筑与装饰计价定额的规定,计算该项目的分部分项工程费为()元。
A.20184.32 B.20564.80C.23050.92 D.23432.40二、(本题30分)(仅初级做)某单身公寓楼一标准间平面尺寸见下图,墙体厚度均为200mm,门洞宽度:进户门、卧室门为900mm,卫生间门为700mm。
1.客厅地面做法:20厚1:3水泥砂浆找平,8厚1:1水泥砂浆粘贴大理石面层,贴好后酸洗打蜡,大花白大理石规格材单价320元/㎡。
(门洞处贴中国黑大理石)2.卧室地面做法:断面为60×70 mm木龙骨地楞(计价定额为60×50mm),楞木间距及横撑的规格、间距同计价定额,木龙骨与现浇楼板用M8×80膨胀螺栓固定(螺栓每套0.6元,电锤每台班8.34元),螺栓设计用量为30套,不设木垫块,免刨免漆实木地板面层,实木地板价格为160元/m2,高100 mm的成品木踢脚线,木踢脚线单价20元/m。
3.卫生间地面做法:采用水泥砂浆贴250×250 mm防滑地砖(定额中1:3水泥砂浆换成20mm厚1:2.5防水砂浆找平层),防滑地砖价格3.5元/块。
(人工工资单价以及管理费率、利润率按14计价定额不调整,其余未作说明的均按计价定额规定执行)1.根据题目给定的条件,按14计价定额规定对各区域地面列项并计算各项工程量;2.根据题目给定的条件,按14计价定额规定计算各有关项目的计价定额综合单价。
三、(本题初级30分,中高级40分)(初级做第1、2个问题,中、高级3个问题全做)某单位的三楼食堂餐厅装饰天棚吊顶,室内净高4.5m,餐厅内有4根断面为600×600mm 钢筋混凝土柱,200mm厚空心砖墙,天棚布置如下图所示:采用φ10mm的全丝杆吊筋(吊筋理论重量0.617kg/m);单层装配式U型(不上人型)轻钢龙骨,面层规格500×500mm;纸面石膏板面层(12mm厚),接缝处粘贴自粘胶带共180m;天棚面批901胶白水泥三遍腻子、刷乳胶漆三遍;回光灯槽展开宽度300mm(内侧不考虑批腻子刷乳胶漆),灯槽其余做法同14计价定额;暗窗帘盒的做法同14计价定额;天棚与主墙相连处安装断面为120×60mm 的石膏装饰线,石膏装饰线的单价为12元/m。
(人工工资单价以及管理费率、利润率按14计价定额不调整,措施费仅考虑脚手费,其余未作说明的均按14计价定额规定执行)。
1.根据题目给定的条件,按14计价定额规定对该天棚列项并计算各项工程量;2.根据题目给定的条件,按14计价定额规定计算该天棚项目的计价定额综合单价;3.若该项目在12层施工请计算超高施工增加费和垂直运输费。
2014年江苏省造价员考试装饰案例分析答案及评分标准一、每题2分,共40分二、本题初级题30分(一)各区域地面面层及踢脚线工程量计算表(14分)(二)套用14计价定额子目综合单价(16分)(计算式与答案有偏差,结果正确可得全分)。
三、本题初级30分(做1、2两问),中高级40分(3个问题全做)(一)根据14计价定额规定计算工程量计算表(12分)(二)套用14计价定额子目计算分部分项工程及措施项目综合单价计算表(18分)(计算式与答案有偏差,结果正确可得全分)。
(三)套用14计价定额子目计算超高施工增加费和垂直运输费计算表(仅中高级做)(10分)四(本题40分,中高级做)(一)铝合金幕墙各项定额工程量计算表[12.5](二)套用定额子目综合单价计算表[12]另外:单位及数量逻辑关系对应全对得[2],只错一个得[1],错两个及两个以上不得分(三)分部分项工程量清单综合单价计算表[15.5]。
2014江苏造价员土建案例题套2014定额
一、(本题25分,初级做)某工业厂房建筑,为三类工程,其基础平面图、剖面图如图所示。
基础为C20钢筋砼独立柱基础,C10素砼垫层,设计室外地坪为-0.30m。
基础底标高为-2.0米,柱截面尺寸为400×400mm。
根据地质勘探报告,土壤类别为三类土,无地下水。
该工程采用人工挖土,人工回填土夯填至设计室外地坪。
人工挖土从垫层下表面起放坡,放坡系数为1:0.33,工作面以垫层边至基坑边为300mm,本工程砼均采用泵送商品砼。
请按以上施工方案以及《江苏省建筑与装饰工程计价定额》(2014)计算规则计算土方开挖、土方回填、砼垫层以及砼基础(其余不予考虑)的定额工程量并填写相应的定额子目编号、名称及综合单价100600 (80 0)600 (80 0)100幻灯片6233网校名师答案:(一)定额工程量计算表序号项目名称计算公式计量单位数量m3 81.981、人工开挖基坑J1+J2:49.29+32.694J1:基坑开挖深(1分)度:2.0+0.1-0.3=1.(1分)基坑下底长及宽:0.6×2+0.1×2+0.3×2=2.0m(1分)基坑上底长及宽:2.0+2×0.33×1.8=3.188m(2分)基坑体积:1/6×1.8×[2.0×2.0+3.188×3.188+(2.0+3.188)×(2.0+3.188)]×4=49.29m3幻灯片7一、(本题25分,初级做)序号项目名称计算公式计量单位数量2J2:基坑开挖深(1分)2.0+0.1-0.3=1.8m(1分)基坑下底长及宽:0.8×2+0.1×2+0.3×2=2.4m(1分)基坑上底长及宽:2.4+2×0.33×1.8=3.588m(2分)基坑体积:1/6×1.8×[2.4×2.4+3.588×3.588+(2.4+3.588)×(2.4+3.588)]×2=32.69m32 独立基础J1+J2 m3 4.09(1.5分)4J1:{1.2×1.2×0.3+1/6×0.15×[1.2×1.2+0.5(1.2+0.5)×(1.2+0.5)] }×4=2.19m3(1.5分)2J2:{1.6×1.6×0.3+1/6×0.15×[1.6×1.6+0.5×0.5+(1.6+0.5)×(1.6+0.5)] }×2=1.90m3一、(本题25分,初级做)序号项目名称计算公式计量单位数量3 垫层J1+J2 m3 1.43(2分)4J1:(0.6×2+0.1×2)×(0.6×2+0.1×2)×0.1×4=0.78 m32J2:(0.8×2+0.1×2)×(0.8×2+0.1×2)×0.1×2=0.65 m3m3 75.264 基坑回填土81.98-独立基础4.09-垫层1.43-室外地坪以下砼柱-0.4×0.4×(2.0-0.3-0.15-0.3)×6(2分)一、(本题25分,初级做)(二)套用定额子目综合单价计算表定额号子目名称单位数量单价合价1-60 人工挖基坑m3 81.98 62.24 5102.44 三类干土3米以内m3 75.26 31.17 2345.85 1-104 人工回填基坑(夯填)6-178 商品砼泵送m3 1.43 409.10 585.01 素砼垫层m3 4.09 405.83 1659.84 6-185 商品砼泵送独立柱基幻灯片3一、(本题25分,初级做)●评分标准:人工挖基坑J1、J2中开挖深度、基坑下口宽度、基坑上口宽度计算正确各1分,计算公式使用正确及结果正确各2分,计10分。
2005-2014年江苏省造价员考试市政案例历年真题答案
二○一一年江苏省建设工程造价员资格考试市政造价案例分析试卷题号 一 二 三 四 五 六 总分 计分人 核分人得分本卷共六题,为案例分析。
试题要求分析计算过程清晰。
初级造价员考一至四题(总分100分),中级造价员考二至五题(总分120分),高级造价员考三至六题(总分120分)。
一、(本题10分)某新建道路工程全长280m ,路宽7m ,土壤类别为三类,填方要求密实度达到95%。
请计算下列土方工程表,分别算出挖土和填土体积。
桩号距离挖 土填 土 横断面积 平均断面积 体积 横断面积 平均断面积 体积 (m)(m 2) (m 2) (m 3) (m 2) (m 2) (m 3) K0+0002.752.4635K0+035 2.13 2.69 11K0+0469.36专业级别 (考生填写)得 分 评卷人32K0+078 8.4365K0+143 1.24 4.4272K0+215 5.2565K0+280 2.35 2.68 合计第一题答案(10分)桩号距离挖土填土横断面积平均断面积体积横断面积平均断面积体积(m) (m2)(m2) (m3)(m2)(m2) (m3)K0+000 2.75 2.4635 2.440 85.400 2.575 90.125 K0+035 2.13 2.6911 1.065 11.715 6.025 66.275 K0+046 9.3632 0.000 0.000 8.895 284.640 K0+078 8.4365 0.620 40.300 6.425 417.625 K0+143 1.24 4.4272 3.245 233.640 2.210 159.120 K0+215 5.2565 3.800 247.000 1.340 87.100 K0+280 2.35 2.68合 计618.061104.89注:得分情况:合计每空0.5分,其余每空0.375分解析:本题考点是土方的计算①平均断面法:假设相邻断面间为一棱柱体,其高为两相邻断面的间距L ,则棱柱体体积可按下式近似计算: V=(A1+A2)L/2式中:A1、A2分别为相邻两桩号的断面积。
2014年造价工程师案例分析真题详细解析
2014年全国造价工程师执业资格考试真题试卷《建设工程造价案例分析》试题一【背景资料】某企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:(1)项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费率为8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期年限为1年,建设期为2年,生产运营期为8年。
(3)项目建设期为1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中项目单位产品可变成本为550元,其余为固定成本。
项目产品预计售价为1400元/件,营业税金及附加税率为6%。
企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
【问题】1.分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。
答案:1.答:基本预备费=(2000+500)*8%=200万元静态投资额=2000+500+200=2700万元第1年价差预备费=2700*40%*【(1+5%).1.5-1】=82.00万元第2年价差预备费=2700*60%*【(1+5%).2.5-1】=210.16万元项目建设投资=工程费用+工程建设其他费用+预备费=2700+82.00+210.16=2992.16万元2.分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。
2.答:固定资产折旧=(2992.16-200)(1-5%)/8=331.57万元正常年份的可变成本=10000*550/10000=550.00万元固定成本=950-550=400.00万元经营成本=总成本-折旧-摊销摊销=200/5=25.00万元经营成本=950-331.57-25=593.43万元3.分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
2014年江苏省建设工程造价员资格考试(土建案例)(1) _NESOY

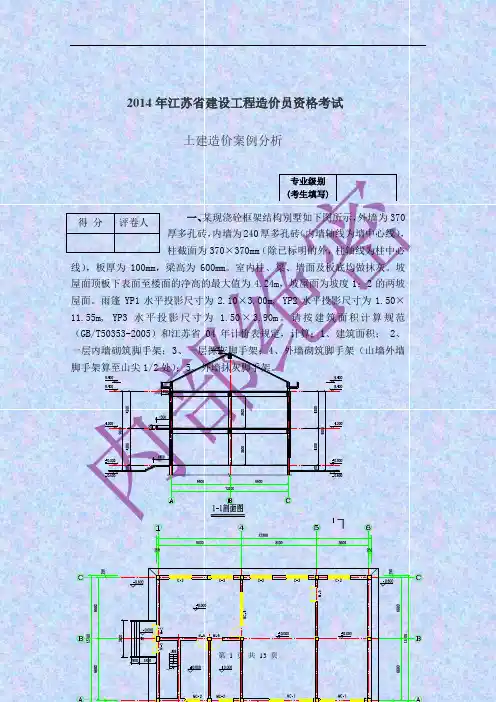

2014年江苏省建设工程造价员资格考试土建造价案例分析一、某现浇砼框架结构别墅如下图所示,外墙为370厚多孔砖,内墙为240厚多孔砖(内墙轴线为墙中心线),柱截面为370×370mm (除已标明的外,柱轴线为柱中心线),板厚为100mm ,梁高为600mm 。
室内柱、梁、墙面及板底均做抹灰。
坡屋面顶板下表面至楼面的净高的最大值为4.24m ,坡屋面为坡度1:2的两坡屋面。
雨篷YP1水平投影尺寸为2.10×3.00m, YP2水平投影尺寸为1.50×11.55m, YP3水平投影尺寸为 1.50×3.90m 。
请按建筑面积计算规范(GB/T50353-2005)和江苏省04年计价表规定,计算:1、建筑面积; 2、一层内墙砌筑脚手架;3、一层抹灰脚手架;4、外墙砌筑脚手架(山墙外墙脚手架算至山尖1/2处);5、外墙抹灰脚手架。
专业级别 (考生填写)得 分 评卷人二、某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m 3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价按计价表执行不调整,企业管理费费率7%,利润费率5%,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,建筑安全监督管理费费率1.9‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.44%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
请根据上述条件按《建设工程工程量得 分 评卷人清单计价规范》(08)列出工程量清单(桩计量单位按“根”),并根据工程量清单按江苏省04计价表和09费用定额的规定计算打桩工程总造价。
2014年造价工程师案例分析考试真题及答案(案例6无答案)
2014年造价工程师案例分析考试真题及答案第一题:某企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:(1)项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期年限为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000年/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本。
项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
问题:1、分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。
2、分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。
3、分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
4、分别列式计算项目正常年份的产量盈亏平衡点。
个问题计算结果以万元为单位,产量盈亏平衡点计算结果取整,其他计算结果保留两位某开发区国有资金投资办公楼建设项目,业主委托具有相应招标代理和造价咨询资质的机构编制了招标文件和招标控制价,并采用公开招标方式进行项目施工招标。
该项目招标公告和招标文件中的部分规定如下:(1)招标人不接受联合体投标(2)投标人必须是国有企业或进入开发区合格承包商信息库的企业。
2014年江苏省土建造价员案例考试__模拟选择题一二
模拟选择题一一、单选题(共25题,每题2分)1、测定混凝土流动性的指标是___。
A、稠度B、针入度C、坍落度D、工作度第1题选择答案:ABCD2、人工挖Ⅲ类土时,放坡系数为___。
A、1:0.67B、1:0.5C、1:0.33D、1:0.25 第2题选择答案:ABCD3、一组流水中,施工过程数是属于___。
A、工艺参数B、空间参数C、时间参数D、流水参数第3题选择答案:ABCD4、建筑物各层中直接为生产、生活使用的净面积总和称为___。
A、建筑面积B、使用面积C、结构面积D、辅助面积第4题选择答案:ABCD5、在变形缝中沉降缝的构造特点是___。
A、层顶断开B、楼板墙身断开C、基础断开D、从屋顶到基础一断到底第5题选择答案:ABCD6、结构保温轻骨料混凝土的强度等级为___。
A、CL 5.0B、CL 5.0~CL 15C、CL 15~CL 30D、CL 30~CL 40 第6题选择答案:ABCD7、混凝土中采用的石子最大粒径应小于钢筋最小净距的___。
A、1/4B、1/2C、4/5D、3/4 第7题选择答案:ABCD8、当基坑降水深度超过8m时,比较经济的降水方法是___。
A、轻型井点法B、喷射井点法C、管井井点法D、明沟排水法第8题选择答案:ABCD9、跨度6m的现浇钢筋混凝土梁,拆底模时,混凝土至少达设计强度标准值的___。
A、50%B、60%C、75%D、100% 第9题选择答案:ABCD10、一砖半厚的墙体计算砌筑工程量时墙厚取值为___。
A、370mmB、360mmC、365mmD、355mm 第10题选择答案:ABCD11、在计算墙砌体工程量时,山墙高取___计算。
A、檐口高B、脊高C、檐高与脊高的平均值D、檐高+1.0m 第11题选择答案:ABCD12、装饰工程的满堂脚手工程量计算中,基本层高度范围是__。
A、2.2~3.0mB、3.0~3.3mC、3.3~3.6mD、3.6~5.2m 第12题选择答案:ABCD13、建筑物外有柱和顶盖走廊按______计算建筑面积A、柱外围水平面积B、柱外围水平面积的一半C、顶盖投影面积D、顶盖投影面积的一半第13题选择答案:ABCD14、建筑物底层层高在2.2米以下的杂物房_______A、不应计算建筑面积B、按水平面积计算建筑面积C、按其水平面积计算建筑面积一半D、视不同情况而定第14题选择答案:ABCD15、某住宅楼设计6层,•首层层高5m,内设杂物房一层净高2.0m,楼房总高19.9m,该住宅楼_______高层建筑增加费A、可以计取B、不可以计取C、计取1/2D、第15题选择答案:ABCD16、对于砖、石围墙,有关基础与墙身的划分,正确的说法是_____A、以±0.000为界B、以室外自然地坪为界C、以设计室外地坪为界D、以防潮层为界第16题选择答案:ABCD17、现浇梁梁头处现浇垫块体积____A、应另行计算,套压顶定额B、应另行计算,套零星构件C、应另行计算,套墩块定额D、其体积并入梁内计算第17题选择答案:ABCD18、楼板中间空隙在____mm者不应扣除其空隙A、200B、300C、400D、500 第18题选择答案:ABCD19、因施工现场条件限制,安装构件堆放在离现场2Km处,应造成的二次搬运费用,按______构件运输定额另行计算A、1KmB、1.5KmC、2KmD、堆放处至现场实际直线距离第19题选择答案:ABCD20、有梁板的柱高,应自柱基上表面至上一层_____之间高度计算A、楼板下表面B、楼板中心C、楼板上表面D、梁下表面第20题选择答案:ABCD21、计算钢筋工程量时,设计未规定搭接长度的,其搭接钢筋用量______A、钢筋长度超过7米,按一个搭接长度计B、按实际搭接长度和个数计C、已包括在钢筋搭接损耗率之内,不应再计D、第21题选择答案:ABCD22、楼地面工程块料面层按_____计算工程量A、实铺面积B、建筑面积C、墙内边线围成的面积D、主墙间的净面积第22题选择答案:ABCD23、某建筑物正方形地下室做改性沥青卷材防水,平面尺寸为25×25米,平面与墙交接处上卷0.55米,则地面改性沥青卷材工程量为______m2A、625B、680C、685D、675 第23题选择答案:ABCD24、墙面勾缝工程量按____计算A、水平投影面积B、垂直投影面积C、水平投影面积和垂直投影面积综合考虑D、以上说法都不对第24题选择答案:ABCD25、内墙抹灰面积的计算应______A、扣除踢脚板所占面积B、扣除门窗洞所占面积C、增加洞口侧壁和顶面面积D、墙垛面积不计第25题选择答案:ABCD二、多选题(共25题,每题2分)1、混凝土中掺入减水剂后的效果是___。
江苏省2014年度造价员考试案例选择题模拟题一含答案
江苏省2014年度《建设工程造价员资格考试》——建筑与装饰工程技术与计价模拟试题一一、单项选择题(共20题,每题分,共20分。
将正确答案选项的编号填入答题卡相应位置,选对得分,不选、选错均不得分。
题中未作说明的综合单价均以2014版定额本为准。
)1、在钢筋混凝土构件代号中, “ LL”是表示( C ).P30A、圈梁B、过梁C、连系梁D、基础梁2、关于定额套用与工程量计算的说法有误的是( C )。
定额P砌112A、标准砖柱的柱基和柱身的工程量合并计算,套砖柱定额B、框架间墙内外墙均按墙体净尺寸以体积计算C、空花墙按设计图示尺寸以空花部分的外形体积计算,扣除空洞体积D、砖砌水塔筒座以上为筒身,以下为基础,均以实体积计算3、建筑面积计算规范中将层高( C )作为全计或半计面积的划分界限,这一划分界限贯穿于整个建筑面积计算规范之中。
P226-232A、1.2mB、2.1mC、2.2mD、2.3m4、钢材中磷能( B )钢材的塑性、韧性、焊接性能。
P46A、显著地提高B、显著地降低C、略微提高D、略微降低5、厚度大于100mm的墙板,保护层厚度为(D)。
规范11G101-1A、30mmB、25mmC、20mmD、15mm6、某平屋面机房屋顶四周设240mm厚女儿墙,其轴线(居中)尺寸为6.0m×4.2m,则该屋面卷材防水层工程量为( A )(6-0.24)*(4.2-0.24)+(6+4.2-0.24*2)*2*0.25 =27.67㎡见P309A、27.67B、32.53C、25.2D、22.817、屋面上部有围护结构的水箱间( C )计算建筑面积。
P240A、按围护结构外围水平面积一半B、按围护结构外围水平面积C、层高2.20米及以上按全面积计算D、层高2.20米以下不算面积8、平整场地指原地面与设计室外地坪标高相差( C )厘米以内的原土找平。
P238A、20B、25C、30D、359、钻孔灌注桩(土孔)混凝土工程量按( D )以立方米计算。
2014年江苏土建造价员考试试题及评分标准
二○一四年造价员考试土建造价案例分析答案及评分标准一、(本题为单项选择题,共20题,每题2分,共40分,初级、中级、高级均做)
二、(本题30分,初级做)
(一)墙体工程量计算表(12分)
(二)分部分项工程量清单(8分)
注:项目编码正确计1分,项目名称正确计1分,项目特征描述内容各计0.5分,计量单位正确计0.5分,小计8分。
(三)套用定额子目综合单价计算表(10分)
小计10分。
三、(本题第(一)部分,30分,初级做;本题第(二)部分50分,中、高级做)
第(一)部分(初级做)
1.工程量计算表(16分)
2.分部分项工程量清单(6分)
注:项目编码正确计1分,项目特征描述计1分,计量单位正确计1分,小计6分。
3.工程量清单综合单价分析表(8分)
小计:8分。
第(二)部分(中、高级做)
1.计价定额工程量计算表(24)
2.套用计价定额子目综合单价计算表(6分)
钢筋重量计算表
注:本题钢筋部分共2分,单根长度计算正确1分,根数计算正确1分,箍筋加密区和非加密区根数计算正确分别得1分。
能有正确汇总钢筋总重量计算结果得1分。
小计20分。
本题中高级合计50分。
四、(本题30分,中、高级做)
计价定额工程量计算表(6分)
分部分项工程量清单与计价表(8.5分)
综合单价分析表(4分)
合计:2+6+8.5+9.5+4=30分
说明:在综合单价组成中有正算和反算两种算法,我省软件中统一按正算,但考试中两种算法均算对。
2014年造价《案例》真题及答案
题QQ2434876794 876794 说明: 押 434 1.本图采用相对坐标系,±0.00m=49.25m,自然地面标高-0.79m 考虑。基坑支护采用 级 Q2 砌筑挡墙+护坡桩+预应力锚索。 超 Q 2.图 1—1、2—2 剖面基底-15.10m,基坑支护深度-14.31m。 、 题 3.1—1 剖面护坡桩直径 800mm,间距 1.50m,共计 194 根。2—2 剖面护坡桩直径 800ram, 件 押 间距 1.50m,共计 156 根。 P课 超级 4.基坑采用旋喷桩止水帷幕旋喷桩直径 800mm,间距 1500mm 与护坡桩间隔布置,旋喷桩桩 VI 、 顶标高-7.29m,共计 350 根。 手 件 5.护坡桩桩顶设置 800×600 连梁,1—1、2—2 剖面连梁以上 200mm 为 370ram 厚挡土墙。 一 课 6.护坡桩、连梁以及压顶梁的混凝土强度设计等级采用 C25。 VIP 7.图中标注尺寸以 mm 计,标高以 m 计。
商的工程结算款应为多少万元?
(计算结果有小数的保留三位小数)
试题六
1.土建工程
【背景资料】
某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图纸及技术参数如图 6.I.1“基
坑支护及止水帷幕方案平面布置示意图”图 6.I.2“基坑支护及止水帷幕剖面图”所示。
护坡桩施工方案采用泥浆护壁成孔混凝土灌装,其相关项目定额预算单价见下表:
开工后第 1 个月应支付的安全文明施工费工程款为多少万元?
2.第 3 个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
3.第 4 个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
4.假设该单项工程实际总造价比签约合同价增加了 30 万元,在竣工结算时业主应支付承包
2014年造价师案例分析真题解析
案例五某建设项⽬,业主将其中⼀个单项⼯程通过⼯程量清单计价⽅式招标确定了中标单位,双⽅签订了施⼯合同,⼯期为6个⽉。
每⽉分部分项⼯程项⽬和单价措施项⽬费⽤,见表5.1。
费⽤名称⽉份合计123456分部分项⼯程项⽬费⽤(万元)303030503624200单项措施项⽬费⽤(万元)1023118总价措施项⽬费⽤为12万元(其中安全⽂明施⼯费⽤6.6万元);其他项⽬费⽤包括:暂列⾦额为10万元,业主拟分包的专业⼯程暂估价为28万元,总包服务费⽤按5%计算;管理费和利润以⼈材机费⽤之和为基数计取,计算费率为8%;规费和税⾦以分部分项⼯程项⽬费⽤、措施项⽬费⽤、其他项⽬费⽤之和为基数计取,计算费率为10%。
施⼯合同中有关⼯程款计算与⽀付的约定如下:1、开⼯前,业主向承包商⽀付预付款,包括扣除暂列⾦额和安全⽂明施⼯费⽤后的签约合同价的20%以及安全⽂明施⼯费⽤的60%。
预付款在合同期的后3个⽉从应付⼯程款中平均扣回;2、开⼯后,安全⽂明施⼯费⽤的40%随⼯程进度款在第1个⽉⽀付,其余总价措施费⽤在开⼯后的前4个⽉随⼯程进度款平均⽀付;3、⼯程进度款按⽉结算,业主按承包商应得⼯程进度款的90%⽀付;4、其他项⽬费⽤按实际发⽣额与当⽉发⽣的其他⼯程款同期结算⽀付;5、当分部分项⼯程⼯程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1);6、施⼯期间材料价格上涨幅度在超过基期价格5%及以内的费⽤由承包商承担,超过5%以上的部分由业主承担;7、⼯程竣⼯结算时扣留3%的⼯程质量保证⾦,其余⼯程款⼀次性结清。
施⼯期间,经监理⼈核实及业主确认的有关事项如下:1、第3个⽉发⽣合同外零星⼯作,现在签证费⽤4万元(含管理费和利润);某分项⼯程因设计变更增加⼯程量20%(原清单⼯程量400m3,综合单价180元m3),增加相应单价措施费⽤1万元,对⼯程⽆影响。
2、第4个⽉业主的专业分包⼯程完成,实际费⽤22万元;另有某分项⼯程的某种材料价格⽐基期价格上涨12%(原清单中,该材料数量300m2,综合单价200元/m2)。
