水利工程金属结构安装工程监理实施细则
金属结构安装工程监理实施细则
一、编制依据:
1本细则依据《水利水电工程钢闸门制造、安装和验收规范》(DL/T5018-94)、《水利水电工程启闭机制造、安装和验收规范》(DL/T5019-94)、《水利水电基本建设工程单元工程质量等级评定标准》(SDJ249.2-88)(以下简称《评定标准》)以及其它有关规程、规范编制。
2本细则用于本工程金属结构的闸门、拦污栅、门槽埋件以及相应的各类启闭机的施工、安装监理项目。
二、闸门制造安装前应具备的技术资料
1 闸门制造安装前应具备下列资料
(1)设计图样和技术文件,设计图样包括总图,装配图及零件图。
(2)主要钢材、焊材及防腐材料质量证书。
(3)标准件和非标准外协件质量证书。
2闸门安装前应具备下列资料
(1)设计图样和技术文件,设计图样包括总图、装配图、零件图、水工建筑物图及闸门与起闭机关系图。
(2)闸门出厂合格证
(3)闸门制造验收资料和质量证书。
(4)发货清单。
(5)安装用控制点位置图。
3闸门制造(安装)承包合同签订后,30天内应向监理单位提交闸门制造(安装)总体规划报告,其内容:
(1) 根据土建工程、机电工程总工期的安排,相应确定闸门制造(安装)工期。
如在工地制造,加工厂房、生活用房建造、加工设备安装应与整个工程计划进度协调一致。
(2) 成品及半成品堆放场地的布置。
(3) 运输设备的配置,运输道路及回车场的布置。
(4) 起吊设备的布置与安装。
4闸门制造(安装)前30天,应向监理单位报送制造(安装)施工组织设计,其内容:
(1)工程项目概况,包括申请开工的制造(安装)项目及实际工程量。
(2)若在工地外工厂制造,应按设计分节制造,并充分考虑安全运输的
有效措施。
(3)工地停放拼装场地及起吊设备的部署。
(4)制作拼装场地及工装准备。
(5)闸门及其埋件制造(安装)工艺流程和注意事项。
(6)质检机构设备,质量控制方法和措施以及质量保证。
(7)安全、文明生产措施。
5闸门安装前应向监理单位提交安装施工的方法和措施,其内容有:
(1)闸门安装吊运方法,吊运构件的重心位置应有明显标记。
(2)现场安装焊接工艺规程及注意事项。
(3)闸门(门槽埋件)安装调整方法。
(4)安装时使用的各种机具及劳动力组合。
(5)安装的安全生产措施。
(6)汛期安装应充分考虑安全度汛措施。
6门槽及启闭机基础安装前10天,应将施测放样报告送监理单位审查,其内容为:
(1)施测项目的计划安排。
(2)用于测量安装高程和安装轴线的基准点及安装用的控制点,且均应明显、牢固和便于使用。
(3)测量用的经校正的仪器和钢尺的精度和种类。
(4)基准点和控制点应由测量部门在现场向安装单位交待清楚,并提供位置草图。
(5)门槽二期砼拆模后的复测要求和计划。
7上述制造(安装)项目报送的文件连同审查意见一式二份,经施工单位主要负责人签署意见后送交监理单位审查,限时退回审签意见一份,原文不退还。
审签意见包括“照此执行”、“按意见修改后执行”、“已审阅”及“修改后重新报送”四种。
8施工单位除收到审查意见为“修改后重新报送”外,可及时向监理单位申请开工许可证或开工批复文件。
监理单位接到申请后,48小时内开出相应项目的开工许可证。
9施工单位未能按期向监理单位报送开工申请所必要的文件和资料,因而造成施工工期延误和其它损失,均由施工单位承担全部责任。
施工单位报送开工申请文件后在规定期限内未收到监理单位的审签意见单,即可认为已通过审阅。
三、施工过程监理
1闸门制造(安装)前应由监理单位会同业主组织有设计、施工和安装等单位参加的技术交底,其内容为:
(1)分类介绍各种闸门及其门槽埋件以及相应启闭机的技术要求及注意事项。
(2)对本工程特殊结构的技术要求。
(3)设计部门负责解答监理、业主、施工等单位提出的问题。
2施工单位应向监理单位报送各单元工程详细的原始记录,其内容有:
(1) 已加工或正在加工的成品和半成品的品种、钢号和质量情况。
(2) 三级质检以表格形式的各种验收签证表,单元工程质量等级评定及其统计情况。
(3) 生产中发生的质量问题、安全事故及其处理情况。
(4) 防止焊接变形的方法和措施,变形矫正后的效果。
(5) 其它有关事项。
3施工期间监理工程师应经常巡视,并及时写巡视日记。
将发现的问题及时向总监反映,并提出处理意见。
4施工期间所有的测量记录及其计算成果、中间验收、阶段验收的各种表格签证、会议纪要、设计修改通知、来往信函等资料,应及时整理校正,分类编订成册,当工程完工后作为竣工资料的一部分,经审查后移交业主。
四、施工质量控制
1埋件安装
(1)埋件安装前,应对一期砼中预埋插筋调直,—期砼与二期砼的接触面应凿毛处理。
(2)埋件安装调整好后,应将调整螺栓与锚筋或锚板焊牢(螺帽亦应焊牢),确保埋件在浇筑二期砼中不发生变形或位移,经检查合格后才准许浇二期砼。
(3)埋件工作面对接接头的错位应进行缓坡处理,过流面及工作面的焊疤和焊缝余高应铲平磨光,凹坑应补平磨光。
(4)埋件的二期砼拆模后,应对埋件进行复测,并作好记录,复测成果应交监理单位审核。
此项工作应在监理工程师的监督下进行。
(5)闸门挡水前,应将全部检修门槽和公用门槽进行试槽。
下闸蓄水前应对所有门槽进行检查,清除杂物。
闸门下闸后必须派专人分别检查所有闸门的充水阀,若发现不密闭现象,应紧急处理,直至密封为止。
2平面闸门安装
(1)整体闸门或分节闸门的安装,应按已编制好的焊接工艺规程进行。
严格按规范规定,对各项尺寸进行检查,合格后方能吊装入槽。
(2)闸门止水橡皮的质量及安装质量要求应严格按规范规定检验。
(3)平面闸门应作静平衡试验,其试验方法和不平衡的处理办法应按规范执行。
3闸门试验
(1)闸门安装好后,应在无水情况下作空载启闭试验,启闭时应特别注意在水封橡皮处浇水润滑。
有条件时工作闸门应作动水启闭试验,并详细记录,找出振动区,以便指导以后的操作运行工作。
(2)闸门试验应与启闭机试验协调一致,试验所要检查的项目,应按设计文件和规范要求进行,并详细记录,整理后交监理单位审阅。
(3)闸门的透光试验按规范进行,详细观察记录,如有透光现象,必须处理。
(4)闸门所有现场试验,应预先通知监理单位参加,以便监督执行。
7、拦污栅制造和安装
(1)拦污栅埋件、单个构件和拦污栅栅体的制造、安装均应按设计文件和规范执行。
(2)栅体吊入栅槽后,应作升降试验,检查的项目按规范要求执行。
8、施工单位未能按期向监理单位报送开工申请所必要的文件和资料,因而造成施工工期延误和其它损失,均由施工单位承担全部责任。
施工单位报送开工申请文件后在规定期限内未收到监理单位的审签意见单,即可认为已通过审阅。
五、其它
其它未尽事宜,依据相应的国家标准和部颁标准、设计文件和工程承包合同的有关规定与监理单位协商解决。
水利工程监理实施细则
水利工程监理实施细则第一章总则一、为了加强水利工程的监理工作,保障工程质量和安全,提高水利工程建设的效益,根据相关法律法规和标准,制定本细则。
二、本细则适用于各类水利工程项目的监理工作,包括但不限于水库、渠道、泵站等水利设施。
第二章监理单位的组织与管理一、监理单位应当具备相应资质和能力,选择具备相关专业知识和经验的工程师从事监理工作。
二、监理单位应当建立健全监理管理体系,明确职责分工,确保监理工作的顺利开展。
三、监理单位应当定期对监理人员进行培训,提高监理水平和专业素养。
第三章监理任务一、监理单位应当在工程施工前制定监理计划,并报告建设单位。
二、监理单位应当对工程施工过程进行全程监理,确保施工符合设计要求和规范标准。
三、监理单位应当对工程施工中出现的质量问题及时提出整改意见,并跟踪整改情况。
第四章监理报告与验收一、监理单位在每个阶段结束后应当及时编制监理报告,报送建设单位和相关部门。
二、监理报告应当真实反映监理工作情况,提出建设性意见,并保证监理工作的独立性和客观性。
三、建设单位应当根据监理报告对工程进行验收,确认工程质量,并按照监理意见整改不足之处。
第五章管理与监督一、监理单位应当与建设单位和施工单位保持密切合作,协调解决工程问题,确保工程质量。
二、相关主管部门应当加强对监理单位的监督,确保监理工作的规范和有效性。
三、监理单位应当依法履行监督职责,发现违规行为及时报告并采取相应措施。
第六章处罚与奖励一、对于监理单位工作不力或渎职失职的行为,应当给予相应处罚,直至撤销监理资格。
二、对于监理单位工作出色或有重大贡献的行为,应当给予奖励,并在相关领域进行表彰。
本细则自发布之日起生效,如有修改,以最新版本为准。
愿本细则能够有效规范和引导水利工程监理工作,推动水利事业的发展和进步。
水利工程监理实施细则
水利工程监理实施细则监理实施细则建设单位:监理单位:质量监督单位:2007年月日监理细则一、工程进度监理实施细则1总则1.1本细则依据工程施工承包合同文件以及现行有关建设管理文件和有关技术规范和本工程施工实际编制。
1.2本细则适用于监理项目范围内所有工程项目的施工进度计划。
1.3施工单位应依据施工承包合同文件规定的合同总工期目标和阶段期控制目标合理安排施工进度,做好施工准备工作,均衡施工、按章施工、文明施工、避免出现突击抢工、赶工局面。
1.4施工单位应切实做到以安全施工促工程进展,以工程质量促工程进度,以施工进度求经济效益,确保合同工期的按期实现。
2.施工单位应报送的施工文件2.1施工单位应根据合同工期,设计文件、技术规范、施工现场自然条件及施工水平,完成施工组织设计,并于开工两周前将详细的施工组织设计报送监理站批准,施工组织设计文件应包括以下内容:(1)合同工程项目概述;(2)施工总体布置图;(3)工程总进度计划表,横道进度表或关键路线图;(4)施工程序、方法和措施:计划完成的各项工程量;主要物资材料用量计划;施工现场各类人员和劳力安掉计划;预计下月完成投资计划。
(5)其它需要说明的情况。
(6)安全防护措施及安全作业规程。
2.2出于各种原因,致使施工进度计划需要修改,施工单位应通知监理工程师,提出修改的理由及详细说明,书面报送监理工程师批准。
2.3须报送批准的文件,连同审签意见单均—式三份,经施工单位项目经理签署后递交。
监理站将报送文件送达一周内审阅并退回审签意见单一份,原件不退回。
审签意见有“照此执行”、“按意见修改后执行”、“已审阅”、“修改后重新报送”四种。
2.4施工进度计划审签意见将被作为施工单位申请开工(仓)许可证的审批依据之一。
2.5如施工单位未能按期向监理站报送上述文件,因此造成施工工期延误,由施工单位承担合同责任。
2.6对于必须报批的进度计划报告,若施工单位在其限内末收到监理站退回的审签意见,可视为已经审阅。
工程监理细则范本(水利工程)
工程监理细则范本(水利工程)1. 监理工作概述本细则适用于水利工程的监理工作。
监理工作旨在确保工程项目按照规定的技术标准、合同约定和相关法律法规进行施工,并协助业主进行工程质量的监督和管理。
2. 监理责任与义务2.1 监理人员应具备相应的技术资质和相关工程经验,能够独立行使监理职责。
2.2 监理人员应全程参与工程质量的把关,对施工过程中存在的问题及时提出整改建议,并协调解决工程质量方面的争议。
2.3 监理人员应按照合同约定,定期向业主和施工单位提交监理报告,详细记录工程进展情况、发现的问题及时整改情况等。
3. 监理流程3.1 开工前- 监理人员与业主、施工单位进行沟通,明确工程的设计要求、技术标准和监理要求。
- 监理人员审核工程图纸和技术文件,确保设计符合相关规范和要求。
3.2 施工过程中- 监理人员全程监督施工现场的安全和文明施工工作。
- 监理人员按照施工计划,定期进行工程现场检查,核实施工进度和质量。
- 监理人员对施工过程中的工程质量进行抽查和把关。
- 监理人员及时记录并整理施工现场存在的问题,提出整改意见。
- 监理人员参与工程质量验收,确认工程达到合同约定的技术要求。
3.3 完工后- 监理人员对工程进行结算审核,确认施工单位完成工程量和质量要求。
- 监理人员编制工程质量评估报告,评价工程施工质量和监理工作的执行情况。
4. 监理报告与记录监理人员应按合同约定,每月提交一份监理报告给业主和施工单位。
监理报告应包括以下内容:- 工程进展情况汇报- 发现的问题及整改情况汇报- 工程质量抽查结果- 对施工单位和监理工作的评价5. 监理人员权益保障5.1 监理人员应按合同约定获得相应的报酬,并享有相应的工作条件。
5.2 业主和施工单位应积极配合监理人员履行监理职责,提供必要的支持和协助。
5.3 如遇到工程质量争议,监理人员有权向业主或有关部门提出申诉,维护自身合法权益。
以上为工程监理细则范本(水利工程)的概要内容,具体细则和实施细节可根据实际情况进行调整。
水利工程监理实施细则
监理实施细则1对设计文件、图纸审核监理实施细则1.1总则1.1.1对承建单位按规定提交的设计图纸和文件,监理单位行使审查权。
1.1.2未经监理批准签发的任何设计文件和图纸,不能作为正式施工的依据,监理工程师有权拒绝支付签证。
1.2设计文件审核的依据1.2.1设计使用的规程规范1.2.2国家颁布的有关技术规程、规范和标准。
1.2.3施工合同文件技术条款。
1.2.4已经审查批准的设计文件和设计委托合同书。
1.3审核程序1.3.1监理机构收到业主批转的设计文件和图纸后,在14天内完成审核工作,并将审核意见上报给业主单位。
1.3.2承建单位必须在单项工程实施前28天内,提交按照合同规定应由承建单位自行设计(合同规定的项目)的各工程项目的图纸、文件、报监理机构,由监理机构审核后报业主审批。
1.3.3监理机构设计文件审核流程:1.3.3.1监理办公室收到设计文件图纸并进行登记后,送总监批阅。
1.3.3.2总监批阅后送工程技术部审核。
1.3.3.3工程技术部安排专人对设计图纸逐项审核,并填写审阅记录单,提出审查结果和处理意见,经部门负责人审查签字后报送总监。
1.3.3.4总监(副总监)对工程技术部报送的审核结果进行复核并上报业主。
1.4审核的主要内容1.4.1施工详图与相应项目、部位招标图的差异、并进行工程量审核。
1.4.2开挖类图纸建筑物轮廓线及转角坐标的差异,并进行工程量复核。
1.4.3钢筋图与砼结构图配套关系及钢筋图与钢筋料表是否对应。
1.4.4图纸标注尺寸、高程、说明是否有误,可否作为施工依据。
1.4.5结构优化的具体建议。
1.5其他1.5.1无论监理工程师是否提出审核意见,其技术责任和存在问题不应由监理单位负责。
1.5.2由业主签发的图纸,承建单位应认真研究,按照正常的程序作好各项施工准备工作。
如发现该设计图纸尚有某些遗漏、欠缺问题则承建单位应在收到图纸或文件14天内,以书面的形式通知监理单位和业主。
水工金属结构安装监理实施细则
B13××××××工程监理实施细则(水工金属结构安装工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制×××××××工程金属结构安装监理实施细则一、总则1. 本细则依据《工程建设标准强制性条文(水工部分)》、DL/T 5018-94《水利水电工程钢闸门制造安装及验收规范》、DL/T 5019-94《水利水电工程启闭机制造安装及验收规范》、SL105-95《水工金属结构防腐蚀规范》以及《压力钢管制造安装及验收规范》编制。
2.本细则适用于××××水利枢纽工程的水工金属结构的闸门与埋件、启闭机安装以及压力钢管安装的工程项目。
二、开工许可申请程序1. 承包单位应在金结施工60天以前,根据设计文件、合同技术规范和有关规程、规范,结合地形、施工水平和施工条件编制施工措施计划报送监理部批准。
施工措施计划应包括主要内容:(1)安装现场布置及说明、主要临时建筑设施布置及说明;(2)劳动力、材料和设备(包括辅助工程设备设施)配置计划;(3)安装进度计划;(4)闸门和启闭机的调试、试运转和试验工作计划;(5)设备的运输和吊装方案;(6)金结构件的安装方法和安装质量控制措施;(7)焊接工艺及焊接变形的控制和矫正措施;(8)质量保证和检验措施;(9)施工组织管理机构;(10)安全措施。
2. 上述报送文件连同审签意见单均一式四份,经承建单位项目经理(或其授权代表)签署并加盖公章后报送,监理部审阅后限时返回审签意见单一份,原文件不退回。
审签意见包括"照此执行"、"按意见修改后执行"、"已审阅"及"修改后重新报送"四种。
工程监理项目部金属结构表面防腐蚀工程监理实施细则

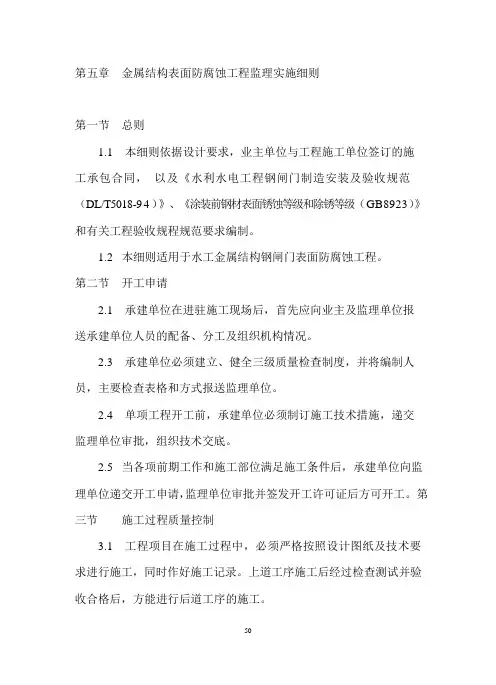

第五章金属结构表面防腐蚀工程监理实施细则第一节总则1.1本细则依据设计要求,业主单位与工程施工单位签订的施工承包合同,以及《水利水电工程钢闸门制造安装及验收规范(DL/T5018-94)》、《涂装前钢材表面锈蚀等级和除锈等级(GB8923)》和有关工程验收规程规范要求编制。
1.2本细则适用于水工金属结构钢闸门表面防腐蚀工程。
第二节开工申请2.1承建单位在进驻施工现场后,首先应向业主及监理单位报送承建单位人员的配备、分工及组织机构情况。
2.3承建单位必须建立、健全三级质量检查制度,并将编制人员,主要检查表格和方式报送监理单位。
2.4单项工程开工前,承建单位必须制订施工技术措施,递交监理单位审批,组织技术交底。
2.5当各项前期工作和施工部位满足施工条件后,承建单位向监理单位递交开工申请,监理单位审批并签发开工许可证后方可开工。
第三节施工过程质量控制3.1工程项目在施工过程中,必须严格按照设计图纸及技术要求进行施工,同时作好施工记录。
上道工序施工后经过检查测试并验收合格后,方能进行后道工序的施工。
3.2施工过程中如遇到工程与设计不符,应立即停止施工,并及时报送监理单位,待修改设计通知下达后,方可重新进行施工。
3.3施工中如出现施工质量问题,应立即停止施工,作好记录,并报监理单位。
监理单位应对施工情况进行现场调查、核实,并对施工质量作出客观的评价。
同时会同设计等有关部门提出修改补救措施后,方可重新施工。
质量问题处理按“三不放过”原则执行。
3.4各单元或局部工程表面防腐蚀完毕,承建单位应向监理单位提交申请验收后报告监理工程师,依据设计要求和施工验收规程规范,对其施工部位进行质量检验。
对确认合格的单元由监理单位签发合格单。
3.5施工中如发现不按施工规范和设计图纸及技术要求施工,影响工程质量时,监理工程师有权发停工、返工指令,并将情况报业主。
3.6承建单位应及时向监理单位报送施工记录,监理工程师负责审阅,有疑问时,承建单位负责澄清,证实无误后,监理单位收存一份作为资料。
水利工程全套监理实施细则185页(范本、15篇分项细则)_secret
重庆市xx县xx水利工程监理实施细则重庆xx工程建设监理有限公司xx县xx水利工程项目监理部二〇一一年七月编制:侯学义付和平陈勋郑强审核:张开发审批:刘云监理实施细则目录第一章工程监理工作细则 - - - - - - - - - - - - - - 1 第二章安全施工监理实施细则 - - - - - - - - - - - - - - - 14 第三章工程测量监理实施细则 - - - - - - - - - - 51 第四章工程建筑材料质量监理实施细则- - - - -- - - - - - 57 第五章工程质量检测试验监理实施细则- - - - - - - - - 65 第六章土石方明挖工程监理实施细则- - - - - - - - - - - - 71 第七章石方洞挖监理实施细则- - - - - - - - - - - - - - - 82 第八章土石方填筑工程监理实施细则- - - - - - - - - - - - 94 第九章水泥灌浆工程监理实施细则- - - - - - - - - - - - - 100 第十章砌体工程监理实施细则- - - - - - - - - - - - - - - 113 第十一章混凝土及钢筋混凝土工程监理实施细则- - - - - - - --118 第十二章工程验收监理实施细则 - - - - - - - - - - - 131 第十三章施工进度计划监理实施细则 - - - - - - - -137 第十四章合同计量与支付监理实施细则- - - - - - - - - - -143 第十五章合同索赔监理实施细则- - - - - - - - - - - - - - 151 第十六章金属结构安装监理实施细则- - - - - - - - - - - 160第一章 xx水利工程监理工作细则一、目的为规范xx水利工程监理工作,明确xx水利工程监理工作职责和程序,提高xx水利工程建设质量,制定本细则。
金属结构安装监理实施细则
金属结构安装监理实施细则第一章总则第一条监理实施细则的目的是为了规范和指导金属结构安装工程的监理工作,保证金属结构安装质量,提高工程的安全性和可靠性。
第二条本细则适用于金属结构安装监理工作的各个环节和所有类型的金属结构安装工程。
第三条金属结构安装监理工作应当按照"安全第一、合理、主动、及时、切实、精细、公开、公正"的原则进行。
第四条金属结构安装监理工作应当按照法律法规的要求,遵循相关规范和标准进行。
第五条金属结构安装监理工作应当严格按照合同约定进行,监理人员应当秉公处理工程变更、索赔等事宜。
第六条金属结构安装监理人员应当具备相应的资质和专业知识,并定期接受培训,确保能够胜任监理工作。
第二章监理前的准备工作第七条金属结构安装监理人员应当在开展具体监理工作之前,对监理工程的施工图纸、设计文件、施工合同、技术标准等进行综合分析和研究。
第八条在监理前的准备工作中,监理人员应当详细了解施工方案、施工工艺、施工方法等,并对其进行评估,提出合理化建议。
第九条在监理前的准备工作中,监理人员应当对施工现场进行勘察和检查,并了解施工条件、环境影响等情况,以便能够及时发现和解决问题。
第十条监理人员应当与业主和施工方进行沟通和协调,明确监理工作的职责和要求,确保监理工作的顺利进行。
第三章施工过程中的监理工作第十一条在金属结构安装的施工过程中,监理人员应当对施工单位的施工工艺、工程质量、安全措施、质量检测等进行全程监督和检查。
第十二条监理人员应当对施工单位进行现场指导和技术支持,确保施工工艺符合要求,施工质量达到标准。
第十三条监理人员应当按照施工单位的施工进度进行监督和检查,并及时发现和解决施工过程中出现的问题。
第十四条监理人员应当对施工单位的安全措施和施工作业进行监督和检查,确保施工现场的安全状况。
第十五条监理人员应当参与施工单位的质量检测工作,对检测结果进行审核和评估,并及时提出整改意见。
第十六条监理人员应当按照要求对施工单位的施工记录、破损记录、事故记录等进行归档和备案。
水利工程监理方案和细则
水利工程监理方案和细则一、引言水利工程监理是为了保障工程质量和安全运行而实施的一项重要工作,其核心任务是对施工过程和施工成果进行全程监督和检查,及时发现和解决问题,保障工程的顺利进行。
本方案主要针对水利工程监理的基本原则、组织管理、监理内容和监理方法等进行规范和具体化,以期达到规范、高效、安全的监理目标。
二、基本原则1. 依法监理:水利工程监理应当遵守国家相关法律法规和政策,依法履行监理职责,保障工程的安全和质量。
2. 独立公正:监理单位应当独立于建设单位和施工单位,公正、客观地履行监理职责,保证监理工作不受外部干扰。
3. 安全第一:监理工作应当以保障工程安全为首要任务,严格控制工程质量,切实保障人员和财产安全。
4. 保质保量:监理工作应当保证工程质量符合规定标准,保证工程按时按质完成,同时保证监理工作的专业、高效。
5. 信息公开:监理单位应当做好监理过程和监理成果的记录和归档工作,对监理信息进行公开,接受相关部门和社会公众的监督。
三、组织管理1. 监理单位的选聘:监理单位应当具备相关水利工程监理资质和专业技术人员,并具有丰富的水利工程监理经验。
2. 监理组织架构:监理单位应当建立合理的监理组织架构,明确各级监理人员的职责和权利,确保监理工作的高效进行。
3. 监理人员选拔和培训:监理单位应当对监理人员进行专业培训和考核,保证监理人员的专业素质和能力。
4. 监理设备和工具:监理单位应当配备适当的监理设备和工具,确保监理工作的顺利进行。
四、监理内容1. 施工前的准备工作:监理单位应当对施工前的各项准备工作进行检查和审查,确保施工各项技术和材料符合规定标准。
2. 施工过程的监理:监理单位应当对施工过程进行全程监理和检查,包括施工进度、质量控制、安全管理等各个环节。
3. 施工成果的验收:监理单位应当对施工成果进行验收,确保工程质量符合规定标准。
4. 施工后的维护管理:监理单位应当对施工后的维护管理工作进行检查和指导,确保工程的安全运行。
水利工程水闸安装监理实施细则安全监理细则范本模板
水利工程水闸安装监理实施细则7.1总则(1)本细则编制的主要依据:1)《工程建设标准强制性条文——水利工程部分》(2004版)的第六篇金属结构。
2)《水工金属结构焊接通用技术条件》(SL36--2006)。
3)《水电水利工程钢闸门制造安装及验收规范》(DL/T5018--2004)。
4)《水利水电工程启闭机制造、安装及验收规范》(DL/T5019--94)。
5)《水工金属结构防腐规范》(SL105--95)。
6)《水闸施工规范》(SL27--91)。
7)《水利工程建设项目施工监理规范》(SL288--2003)。
8)地方性标准《建设工程监理规程》(DBJ01—41--2002)。
9)水务局颁发的《水利工程施工质量评定标准(试行)》。
10)发包人与承包人签订的该工程项目合同书。
11)水闸工程土建、金属结构采购安装工程招、投标文件。
(2)本细则适用于水闸工程弧形工作门(6扇)、检修闸门(2扇)、鱼道上游控制闸门(1扇)与埋件的安装及水闸工程弧形工作闸门2×500KN液压启闭机(6套)和鱼道上游控制闸门1×50/20KN液压启闭机(1套)及其埋件的安装。
7.2安装前准备工作监理(1)发包人与承包人合同签订后,监理人要主持召开本工程设计单位金结主设人员、液压启闭机制造厂家技术人员参加的设计交底会议,明确金结设计和液压启闭机设计要求及相互关系;明确安装工程执行的规范;明确液压启闭机安装是再液压启闭机制造厂家技术人员指导下进行。
液压启闭机安装调试期间,厂家技术人员要常驻工地。
(2)承包人在金属结构、液压启闭机安装前,应根据金结和启闭机设计图纸、合同书、技术条款和有关规范、结合承包人及现场安装人员实际情况编制施工组织设计报送监理人审核批准。
施工组织设计应包括:劳动力、材料和设备配置;安装调试、试运转和试验工作计划及运输、吊装方案;焊接工艺及焊接变形的控制和矫正措施;安装方法和质量控制措施;施工组织管理机构(项目部)及项目经理、技术负责人、质检负责人等主要施工人员名单及其资质证件;质量保证体系和检验措施;安全保证体系及安全措施。
