样板先行施工方案

合集下载

施工样板先行实施方案

施工样板先行实施方案

施工样板先行实施方案一、背景。

随着城市建设的不断推进,施工样板在建筑行业中的应用越来越广泛。

施工样板是指在实际施工前,根据设计图纸和规范要求,将建筑物的某一部分或者整体进行模拟施工,以验证设计方案的可行性和施工工艺的合理性。

因此,施工样板的先行实施方案显得尤为重要。

二、目的。

施工样板先行实施方案的目的在于验证施工工艺的可行性,发现并解决施工中可能出现的问题,保障施工质量,提高工程施工效率,降低施工风险。

三、实施步骤。

1. 制定施工样板方案。

首先,需要根据设计图纸和规范要求,制定施工样板方案。

该方案应包括施工范围、施工工艺、施工流程、安全措施等内容。

同时,要充分考虑施工现场的实际情况,确保施工样板方案的可行性。

2. 确定施工样板实施时间。

在制定好施工样板方案后,需要确定施工样板的实施时间。

一般情况下,施工样板应在正式施工前的早期阶段进行,以便及时发现问题并进行调整。

3. 配备施工人员和设备。

在实施施工样板前,需要配备好所需的施工人员和设备。

施工人员应具备相关的技术和经验,能够熟练操作施工设备,确保施工样板的顺利进行。

4. 实施施工样板。

根据制定的施工样板方案和实施时间,进行施工样板的实施。

在实施过程中,要严格按照方案要求进行,确保施工质量和安全。

5. 汇总施工样板实施结果。

施工样板实施结束后,需要对实施过程进行全面的汇总和分析。

发现问题和不足之处,并及时进行整改和改进。

6. 完善施工样板方案。

根据施工样板实施的结果,对施工样板方案进行完善和调整,以提高施工质量和效率。

四、注意事项。

1. 施工样板实施过程中,要严格遵守相关的安全规定,确保施工人员的人身安全。

2. 施工样板实施过程中,要加强与设计、监理等相关部门的沟通与协调,确保施工样板的顺利进行。

3. 施工样板实施过程中,要及时记录实施情况和发现的问题,并进行整理和分析。

五、总结。

施工样板先行实施方案的制定和实施对于保障工程施工质量、提高施工效率具有重要意义。

装修工程样板施工方案(3篇)

装修工程样板施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区的装修工程,建筑面积为1200平方米,共分为三个单元,分别为A单元、B单元和C单元。

工程包括室内装修、水电安装、家具布置等。

为确保工程质量和效果,特制定本样板施工方案。

二、样板施工原则1. 样板施工必须严格按照设计图纸和施工规范进行,确保施工质量。

2. 样板施工应注重细节处理,体现设计风格和品质。

3. 样板施工过程中,要注重材料、工艺和工期的协调,确保样板工程顺利完成。

4. 样板施工完成后,需经过业主、设计师、监理等相关人员的共同验收。

三、样板施工内容1. 室内装修:包括墙面、地面、天花板的装饰装修,以及门窗、橱柜等家具的安装。

2. 水电安装:包括水电线路的铺设、水电设施的安装、水电表的调试等。

3. 家具布置:包括家具的摆放、软装的搭配等。

四、样板施工步骤1. 施工准备:组织施工人员、材料、工具等,确保样板施工顺利进行。

2. 施工定位:根据设计图纸,对样板区域进行定位放线,确保施工尺寸准确。

3. 材料准备:采购符合设计要求的装修材料,如墙面涂料、地板、瓷砖等。

4. 施工施工:按照施工顺序,依次进行墙面、地面、天花板的装修施工。

5. 水电安装:在装修施工完成后,进行水电线路的铺设和水电设施的安装。

6. 家具布置:在水电安装完成后,进行家具的摆放和软装的搭配。

7. 验收:样板施工完成后,邀请业主、设计师、监理等相关人员进行验收。

五、样板施工质量控制1. 施工人员需具备相应的资质和技能,确保施工质量。

2. 施工过程中,严格按照施工规范和工艺要求进行操作。

3. 材料选用符合国家相关标准和要求,确保材料质量。

4. 定期对施工过程进行监督检查,发现问题及时整改。

5. 施工完成后,对样板工程进行质量评定,确保工程质量达到预期目标。

六、样板施工进度安排1. 施工准备阶段:5天2. 施工施工阶段:10天3. 水电安装阶段:5天4. 家具布置阶段:3天5. 验收阶段:2天总计:25天通过以上样板施工方案的实施,确保装修工程质量和效果,为后续大面积施工提供参考和依据。

建筑施工样板先行方案

建筑施工样板先行方案

建筑施工样板先行方案建筑施工样板先行方案一、背景介绍随着城市化进程的加快和人民生活水平的提高,城市建设工程需求量不断增加。

为了确保工程质量,节约时间和成本,提高建筑施工效率,制定一个合理的样板先行方案是至关重要的。

二、先行方案的目标和原则1. 目标:通过样板先行来提高建筑施工质量、节约工期和成本,满足市场需求,推动城市建设进程。

2. 原则:a. 选择符合市场需求和技术标准的样板项目。

b. 安全第一,确保工人施工安全,并配备必要的劳动防护措施。

c. 确保与相关部门和业主之间的沟通和协调,以便及时解决问题和调整方案。

三、样板项目的选择和审查1. 选择合适的样板项目,即具有代表性、符合市场需求并达到相关技术标准的项目。

2. 对选定的样板项目进行审查,包括施工图纸、工程量清单、材料配置和施工程序等方面。

确保方案的合理性和可行性。

四、施工组织和筹备工作1. 成立专门的施工组织部门,负责样板项目的具体施工安排和监督管理。

2. 制定详细的施工计划,包括施工顺序、施工方法和工期等,确保施工的合理性和高效性。

3. 统一调配施工所需的人员和机械设备,并制定详细的施工布置和安全措施。

五、施工过程控制和质量管理1. 对施工过程进行全程监督和控制,确保施工按照计划进行。

2. 加强质量管理,配备合适的质量检测设备和人员,及时检测和纠正施工过程中的质量问题。

3. 强化施工现场安全管理,建立健全的安全制度和应急预案,确保施工安全。

六、经验总结和推广应用1. 对样板项目进行经验总结和评估,找出存在的问题和不足,并提出改进方案。

2. 推广样板项目的先行方案经验,将其应用到类似的工程项目中,以提高整体施工水平和效率。

3. 加强与相关部门和行业协会的合作与交流,共同推动建筑施工样板先行方案的推广和改进。

七、预期效果及风险控制1. 预期效果:a. 提高施工质量,增加工程的安全性和可靠性。

b. 减少施工工期,提高项目的交付速度和市场竞争力。

海语江山三期工程样板先行方案

海语江山三期工程样板先行方案
样板施工计划一样板项目样板位置施工时间施工历时选材及半成品示范样板展示区展示墙2012年6月20日10天管线加工样板示范样板展示区展示墙2012年6月20日10天钢筋加工样板示范样板展示区展示墙2012年6月20日10天钢筋绑扎样板示范样板区及施工现场2012年6月20日10天支模架体样板示范样板区及施工现场2012年6月20日10天砼顶撑及塑料卡样板示范样板区2012年6月20日10天模板样板示范样板区2012年6月20日10天反坎模板及成型样板示范样板区2012年6月20日10天样板施工计划二样板项目样板位置施工时间施工历时梁板柱砼成品样板示范施工现场按实体施工时间砼成品保护样板示范施工现场按实体施工时间砌筑及构造柱样板示范样板展示区展示墙按实体施工时间抹灰样板示范样板区及施工现场按实体施工时间门窗洞口收口样板示范样板区及施工现场按实体施工时间抹灰成品保护样板示范施工现场按实体施工时间构造及安装施工工艺样板样板区及施工现场按实体施工时间交房样板示范样板区按实体施工时间制度实施1样板工程施工由生产经理负责组织实施由项目经理负责组织验收
编制依据(二)
工程执行的国家及地方现行施工规范及验收规范:
• 《高层建筑混凝土结构技术规程》JGJ3-2002 • 《砌体工程施工质量验收规范》GB50203-2011 • 《混凝土结构工程施工质量验收规范》GB50204-
2002 • 《屋面工程质量验收规范》GB50207-2002 • 《建筑装饰装修工程质量验收规范》GB50210-
样板先行一般要求
1、所有项目,都必须按照本方案实施样板 工程。 各类样板实施的最小范围(见以下 各类样板实施要求)。
2、样板工程按照规定实施且验收合格后, 后续展开施工质量标准不应低于样板工 程。
3、各类样板定板、确认及封样资料应留存 待查(图纸、图片可以以 电子文档形式 保留)。

样板先行实施方案15

样板先行实施方案15

样板先行实施方案15样板先行实施方案一、样板管理目标及要求1、样板管理目标及要求管理目标基本要求确保所有分部分项工程在施工前先完成工程样板,确保所有工艺样板质量必须符合国家有关标准、规范、规定,满足业主和监理方的样板标准要求。

确保样板工程能明确指导相应工程进行施工。

(1)本项目所有分部分项工程的主要材料均须报审材料样品,所有材料样品和工程样板均应得到审批后,方可正式施工。

(2)样板计划为本工程须组织送递评审的基本材料样品和工程样板项目范围和数量必须确保实行。

(3)总承包负责自行发包和施工范围内的所有材料样品报审和工程样板施工,并组织有关专业承包商申报材料样品和工程样板施工。

(4)材料样品报审和样板施工应与深化设计同时进行,在正式大面积施工前完成确认。

2、样板管理流程二、样板管理质量体系与职责1、质量体系2、样板管理组织岗位职责序号责任部门职责内容1 执行经理(1)参与样板、样品的制定。

(2)组织项目部有关人员学习了解工程质量样板引路工作方案,负责方案实施过程中的有关协调工作。

(3)组织对进场材料与样品的较验工作,组织开展对工程质量样板引路实施情况的检查。

(4)负责组织建设、监理、施工、设计等人员对实物样板进行验收。

(5)组织拍摄所承建工程制作实物样板的照片、录像或通过其他途径收集实物样板的照片、录像,建立相应的技术档案,实现企业内部资源共享。

2 技术管理部(1)负责制订工程质量样板引路施工方案,根据项目总监理工程师的意见对方案进行修改完善;(2)负责制作实物样板和拍摄相关照片、录像的技术指导;(3)负责将实物样板和相关照片、录像用于技术交底、岗前培训质量检查、质量验收的组织工作,并做好相关的技术交底工作。

3 物资设备部(1)参与对样品的制定、选择。

(2)严格样品进场,负责样品的报审、封存、管理。

4 深化设计部根据样板工艺过程记录资料,完善总包范围内的样板深化设计并监督其他单位完善相应的样板深化设计。

样板先行施工方案

样板先行施工方案

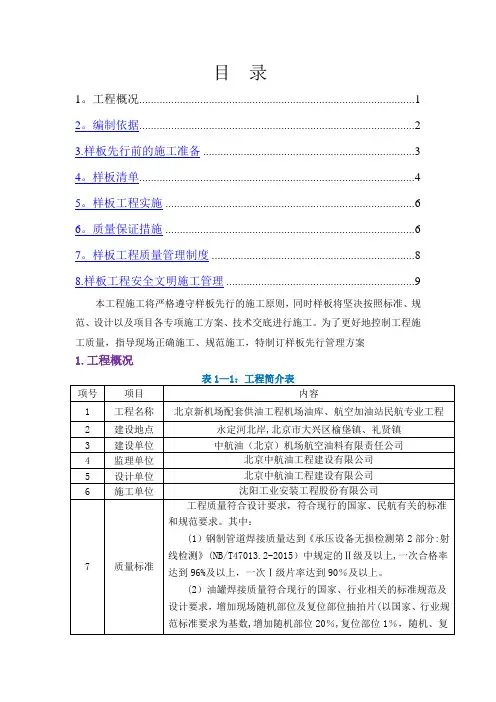

目录1。

工程概况 (1)2。

编制依据 (2)3.样板先行前的施工准备 (3)4。

样板清单 (4)5。

样板工程实施 (6)6。

质量保证措施 (6)7。

样板工程质量管理制度 (8)8.样板工程安全文明施工管理 (9)本工程施工将严格遵守样板先行的施工原则,同时样板将坚决按照标准、规范、设计以及项目各专项施工方案、技术交底进行施工。

为了更好地控制工程施工质量,指导现场正确施工、规范施工,特制订样板先行管理方案1.工程概况本方案编制参考并在施工中必须遵守的现行国家施工技术规范、标准、有关规定及设计单位的有关技术标准,以最新版本为准,若施工期间国家及行业有关的规范、规程发生更改,以最新版本执行(包括但不限于以下内容):3.样板先行前的施工准备样板工程施工前工程师针对样板工程编制施工方案,编制内容以样板工程的各个工序为单位,每一工序应有质量保障、安全保障措施、明确样板工程质检负责人。

样板工程施工方案需经监理单位、建设单位共同确认,确认后方可进行施工.样板工程施工结束后,项目部提前24小时上报监理单位进行样板工程验收.建设单位工程部、技术装备部经理应组织监理单位和承包人相关负责人对样板工程进行验收、确认。

有特殊使用要求或影响项目外观效果的样板工程,组织设计、施工、监理共同参加确认。

样板工程报验单、样板工程验收记录表由承包人填写,建设单位工程部、技术装备部负责组织监理单位以及相关单位对样板工程进行验收、确认,验收合格后的样板工程,由建设单位填写样板封存记录。

4。

样板清单4。

1 实体展示样板1。

焊工考核样板(外观、检测)(1)罐壁板T形焊缝考核样板;(2)工艺管线对接焊缝考核样板;2。

屋面工程屋面样板工程样板;3。

室外电气、自控工程样板(1)室外配电箱样板;(2)防爆挠性套管、防爆隔离密封盒、用电设备防爆电缆接头安装样板;(3)地防雷接地测试卡安装样板。

4.罐区防渗膜焊接施工样板4.2 工序试验段及样板1。

焊材二级库样板(1)制度建立;(2)焊材进出库的管理;(3)配备温度计、湿度计、除湿机、烘干箱、空调机等设备。

样板先行施工方案

目录1.工程概况 (2)2.编制依据 (4)3.样板先行前的施工准备 (8)4.样板清单 (9)5.样板工程实施 (13)6.质量保证措施 (13)7.样板工程质量管理制度 (17)8.样板工程安全文明施工管理 (18)本工程施工将严格遵守样板先行的施工原则,同时样板将坚决按照标准、规范、设计以及项目各专项施工方案、技术交底进行施工。

为了更好地控制工程施工质量,指导现场正确施工、规范施工,特制订样板先行管理方案1.工程概况表1-1:工程简介表2.编制依据本方案编制参考并在施工中必须遵守的现行国家施工技术规范、标准、有关规定及设计单位的有关技术标准,以最新版本为准,若施工期间国家及行业有关的规范、规程发生更改,以最新版本执行(包括但不限于以下内容):主要规范、规程一览表3.样板先行前的施工准备样板工程施工前工程师针对样板工程编制施工方案,编制内容以样板工程的各个工序为单位,每一工序应有质量保障、安全保障措施、明确样板工程质检负责人。

样板工程施工方案需经监理单位、建设单位共同确认,确认后方可进行施工。

样板工程施工结束后,项目部提前24小时上报监理单位进行样板工程验收。

建设单位工程部、技术装备部经理应组织监理单位和承包人相关负责人对样板工程进行验收、确认。

有特殊使用要求或影响项目外观效果的样板工程,组织设计、施工、监理共同参加确认。

样板工程报验单、样板工程验收记录表由承包人填写,建设单位工程部、技术装备部负责组织监理单位以及相关单位对样板工程进行验收、确认,验收合格后的样板工程,由建设单位填写样板封存记录。

4.样板清单4.1 实体展示样板1.焊工考核样板(外观、检测)(1)罐壁板T形焊缝考核样板;(2)工艺管线对接焊缝考核样板;2.屋面工程屋面样板工程样板;3.室外电气、自控工程样板(1)室外配电箱样板;(2)防爆挠性套管、防爆隔离密封盒、用电设备防爆电缆接头安装样板;(3)地防雷接地测试卡安装样板。

样板房施工方案范文

样板房施工方案范文一、工程概况本样板房施工工程位于XX市XX区,总建筑面积为XXX平方米,由一栋独立的二层小别墅组成。

项目需包含建筑、装饰、水电、供暖、通风、照明等相关工程。

二、施工流程1.土地准备:清理施工现场,拆除原有建筑物,清理杂物和障碍物,确保施工区域平整。

2.地基施工:根据工程设计图纸施工基础,包括地面排水系统、地基坑的开挖、地下涵洞等。

3.建筑主体施工:按照结构设计图纸进行施工,包括搭建梁柱体系、砌筑墙体、安装门窗等。

4.防水施工:对厨房、卫生间等局部进行防水处理,确保房屋在潮湿环境下不渗漏。

5.安装电路:根据布线图,施工电缆敷设、电线穿线、开关插座安装等。

6.供暖、通风系统安装:安装采暖锅炉、通风机组、风道等设备,确保室内温度和空气质量。

7.内部装修:包括地面、墙面、天花板的涂刷、铺贴瓷砖,以及定制橱柜、衣柜、门等家具的安装。

8.照明系统安装:安装室内照明设备,包括吸顶灯、筒灯、壁灯、台灯等。

9.室内水电安装:安装卫生间、厨房的水管、水池、马桶、热水器等设备。

10.绿化工程:栽种草坪、花卉和树木,增加房屋外部的美观度。

三、施工要求1.安全施工:所有施工人员必须佩戴防护用品,遵守相关安全规定,确保施工过程中不发生安全事故。

2.施工质量:严格按照设计图纸和施工规范进行施工,力求一次性合格,确保施工质量。

3.施工进度:合理规划施工流程,严格控制工期,确保按时完成工程。

4.环境保护:严禁乱倒垃圾和污水,垃圾要及时分类处理,确保环境卫生。

5.工程交接:完成施工后,经验收合格后办理竣工手续,整理完善工程档案,交与业主。

四、施工人员配置1.工程经理:负责整个施工项目的组织、协调和管理,有丰富的施工经验。

2.工程监理:对施工过程进行监督,控制施工质量和进度。

3.建筑工:负责地基、结构等建筑主体的施工。

4.水电工:负责水电系统的施工,包括供水、排水、照明等。

5.装饰工:负责室内装修工程,包括墙面、地面等。

样板先行施工方案

样板先行施工方案在建筑工程领域中,样板先行施工是一种常见的施工方案。

这种方案的核心思想是在整个建筑工程施工之前,先建造一个样板区域,以验证和优化施工工艺、工序和材料。

通过样板先行施工,可以帮助工程团队发现并解决施工中可能出现的问题,从而提高工程施工质量和效率。

样板先行施工的意义样板先行施工在建筑工程中具有重要的意义。

首先,通过样板先行施工可以帮助工程团队在实际施工之前验证施工方案的可行性,避免在实际施工中出现错误和问题,从而减少施工风险。

其次,样板先行施工可以提前调试和优化施工工艺和工序,使施工更加高效和顺利。

最后,通过样板先行施工可以提升施工团队的专业水平和经验积累,为后续工程施工提供宝贵经验。

样板先行施工的流程样板先行施工的过程通常包括以下几个主要步骤:1.确定样板区域:首先需要确定建造样板的具体区域,通常选择其中一个代表性的施工区域作为样板区域。

2.制定施工方案:根据工程设计图纸和施工要求,制定样板先行施工的具体方案,包括工序、工艺和材料等。

3.搭建样板结构:按照设计要求和施工方案,搭建样板结构,包括搭建支撑结构、安装材料等。

4.实施施工:按照施工方案和工艺要求,对样板区域进行实施施工,包括混凝土浇筑、砌筑、钢结构安装等。

5.验收和改进:完成样板先行施工后,进行验收和评估,发现问题并提出改进意见,优化施工方案。

样板先行施工的优势样板先行施工相比传统直接施工具有一系列优势:•降低风险:通过样板先行施工可以提前发现和解决可能存在的问题,降低施工风险。

•提高效率:样板先行施工可以调试和优化施工工艺和工序,提高施工效率。

•提升质量:通过样板先行施工可以保障施工质量,减少施工中的质量问题。

•积累经验:样板先行施工可以为工程团队积累宝贵经验,提升团队的专业水平。

结语在建筑工程中,样板先行施工方案是一种非常重要和有效的施工方式。

通过样板先行施工,可以帮助工程团队提高施工质量和效率,降低施工风险,为工程施工提供保障。

样板先行管理方案

(二)、施工样板管理方案1、装饰大样施工方案本工程施工量较大,施工周期较短,根据工程实际情况,我司考虑进场后进行装饰大样1:1制作,这样能更好的进行技术交底,为大规模施工打下基础。

根据施工进度计划,编制样板制作计划,考虑提前量。

第一步:方案确认首先进行工艺方案确认工作。

包括施工工艺、质量标准、注意事项等(关键是要有针对性,抓住重点和容易出现问题的部分)。

经技术负责人审批,报监理单位批准、甲方同意后再做样板。

监理和项目部应进行认真、仔细的审核。

第二步:样板施工、挑选有经验、操作技能较强的班组,严格按照技术标准、施工图设计文件以及审批通过的专项方案进行样板施工。

对于工程质量样板的制作过程,应当进行拍照,保留照片资料。

关键部位、重点工序应分层解构,并附文字说明。

在样板的制作过程中应请监理进行旁站监理,监理应做好必要的检查和记录等工作。

第三步:样板验收质量样板施工完毕,监理单位应协助建设单位,组织设计、施工单位进行工程质量样板验收。

验收完毕,建设单位、监理单位应出具工程质量样板验收的意见。

第四步:样板交底样板经三方确认后,技术负责人对施工班组进行交底和岗前培训,交底、培训过程应有相应的记录,监理必须派人监督检查。

进以上功能工作完成后方可大面积开展。

样板引路质量管理实施:样板引路或样板先行是施工中保障质量,避免该工序大面积施工后产生许多问题的有效措施,样板实施的过程是发现问题,暴露问题并解决问题的探索过程,又是集思广益,选取最优方案或措施的实践过程,坚持方案先行,要求项目部分项工程施工前,编制详细可行的施工方案。

分项工程施工前,必须样板引路,经业主、监理、设计检验合格后,再全面展开施工。

目的使各班组熟悉工艺流程,了解质量要求。

现场具体操作如下:第一部分样板层基层。

根据施工进度要求及时对操作工人进行技术、安全、操作规程的技术交底工作。

按现有设计方案,做初步深化设计以后在样板层施工范围内放线。

放线深度至各基层横竖龙骨定位线及各装饰面完成面线、标高线,且在墙地面标明各饰面材质,各材质交接线。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章样板实施方案编制说明 (1)第二章工程概况 (1)第三章编制依据 (2)第四章样板概述 (3)第五章样板计划及主要展示内容 (4)第六章组织机构及施工准备 (6)第七章样板的实施范围 (7)第八章样板实施质量控制措施 (19)第九章安全文明施工 (21)第一章样板实施方案编制说明为加强施工现场的工程质量管理意识,明确各分部分项工程质量验收标准,有效提高本工程质量水平,整个工程推行样板教育、实体样板制、工程质量样板引路这一做法,使之成为施工项目质量管理的一项措施,有利于加强对工程施工重要工序、关键环节的质量控制,消除工程质量通病,提高工程质量的整体水平。

对有样板要求的各材料、工艺工法必须样板先行,符合样板要求并经项目部自检,监理与甲方相关部门共同确认合格后方允许进入大规模施工。

同时对现场管理人员及工人进行直观的交底,明确各典型节点的做法,及直观的施工完成效果,达到与施工现场操作的一致性,明确现场施工标准,保证施工质量。

本工程为孔雀城住宅精装修项目,项目涉及内外装修、综合管线的安装等施工作业内容,样板引路,从理论模型到实践层面,为后期大规模的施工作业内容提供了技术上的支持,立模板、做示范,指导工人现场作业。

为提高集团公司工程质量水平,切实防治工程质量通病,努力打造精品工程,提升公司产品品质,使“样板引路”制落在实处,特编制《施工样板实施方案》。

第二章工程概况1.1 基本概况工程名称:建设单位:设计单位:勘察单位:监理单位:施工单位:本工程位于江苏省南京市溧水区,总建筑面积91986.36㎡,其中地上建筑面积68493.86㎡,地下建筑面积23492.5㎡;由7幢22-25层高层、商业配套及地下车库组成。

1.2 建筑概况本工程±0.000相当于1985国家高程16.68m第三章、编制依据1、施工设计图纸2、第三方评估方案及有关样板制度和要求3、《混凝土结构工程施工及验收规范》GB50204-20154、《砌体工程施工质量验收规范》GBJ50203-20115、《屋面工程施工质量验收规范》GB50207-20126、《地下工程防水技术规范》GB50108-2008(2011版)7、《建筑地面工程施工质量验收规范》GB50209-20028、《建筑给水排水及采暖工程施工质量验收规范》GB50242-20029、《建筑电气安装工程施工质量验收规范》GB50303-200210、《建筑工程施工质量验收统一标准》GB50300-201311、《住宅工程质量分户验收规程》DGJ32/J103-201012、《住宅工程质量通病控制标准》DGJ32/J16-2014第四章、样板概述一、样板展示目的对现场管理人员及工人进行直观的交底,明确典型节点的做法,及直观的施工完成效果,达到与施工现场操作的一致性,明确现场施工标准,保证施工质量。

二、样板形式样板形式:工艺展示样板、工序样板、综合砌筑样板、交房样板;容易产生质量通病的工程施工前做样板。

三、样板制作要求1. 工程所有实体的分部分项工程均应做实体样板,实体样板经验收合格后方可进行大面积施工,同时项目严格按实体样板标准进行检查验收。

2. 实体样板应分层体现分项工程的整个流程工艺。

3. 实体样板中应在展板中注明分项工程作业条件、所用工具和设备、操作控制重点和难点、各分层工艺的验收标准。

4. 在建工程均应执行实体样板制,考虑到各工程场地实际情况,对实体样板进行分类:A类:在建建筑上制作实体样板,具体有工序样板、综合砌筑样板、交房样板等。

B类:在建建筑外制作实体展示样板,具体为展示样板。

在建工程有场地条件应采用B类实体样板,如现场无条件可采用A类,A类实体样板必须保留影像资料,尽量保存实体样板,如实体样板无法保存,应制作展板。

5. 所有的B类样板全部采用可移动式样板,可根据实际场地情况进行移动。

四、样板实施及验收原则:1、每道工序施工前都应先做出一个样板,项目技术总工组织,由生产经理、各栋号长、质检员、劳务班组参加对样板工程的鉴定,自检合格后报监理和业主进行验收点评。

2、对验收通过的样板,组织各有关施工人员开现场会,参观样板工程,明确该工序的操作方法和应达到的质量标准。

3、在各分项工程施工前,要先做出样板部位。

样板部位应达到验收的标准,制作样板部位,不仅可以确定各种材料、设备的选择,还可以确定各专业交叉施工时应注意的事项,做好样板部位对各分项工程的顺利展开至关重要。

4、样板部位必须以高标准作为大面施工的依据,经业主及监理单位进行验收通过后进行大面施工,最后以样板部位为标准进行验收。

5、确定以下分项工程必须要做样板部位:钢筋工程、模板工程、砼工程、砌筑工程、楼地面工程、抹灰工程、防水工程、管道安装工程、电配管及内穿线工程、交房样板等,具体详见样板计划清单。

6、装修阶段将先进行样板间施工,装修工程样板间将严格按竣工验收标准施工,验收后与项目主体合为整体,不再拆除。

样板间施工应达到指导、控制整体项目施工工艺、施工质量的目的,符合样板先行的要求。

第五章样板计划及主要展示内容一、样板计划二、工序样板主要展示内容第六章、样板实施的组织机构及施工准备一、样板实施策划组织机构样板实施策划小组二、样板实施策划小组职责样板实施小组负责本工程实体样板的计划、安排、实施及验收等全面工作,认真按公司要求进行实体样板的落实,真正起到指导施工、达到实体交底的效果。

三、组织保障措施1. 项目经理部项目经理作为质量第一责任人,对工程项目施工样板负领导责任。

2. 项目经理部总工程师对工程项目施工样板的相关技术、质量、影像资料的收集负责。

3. 项目经理部生产副经理对工程施工样板的实施负责。

4. 工程技术部负责工程施工样板地点的选择、设计,技术交底卡的编制及交底。

5. 安全质量部负责工程施工样板的质量控制要点、质量标准以及过程质量把关和验收。

6. 物资供应部对工程施工样板所使用材料的进场质量、复检负责。

7. 办公室对工程施工样板的标识负责。

四、样板实施准备工作1. 按照本项目工程施工作业内容,成立样板实施策划小组2. 样板实施策划小组根据施工进度要求及时对项目管理人员、班组操作工人进行技术、安全、质量、操作规程的交底工作,有条件时可组织到其他项目实物样板层进行参观。

3. 及时进行分部工程的隐蔽验收工作,以便组织实物样板的施工。

4. 按进度将各施工材料分批进场,并进行相关见证送检工作,确保施工材料符合设计、施工要求。

5. 本工程主要工程质量样板为:钢筋工程、模板工程、混凝土工程、防水工程、砌筑、内墙装饰、外墙装饰、门窗安装,户内电箱及开关插座的安装等,样板实施策划小组针对主要工程质量样板进行针对性策划。

6. 根据样板施工作业内容及项目对各分包队伍的考核,选择优秀的施工作业班组作为样板区施工作业队。

在样板施工前期,对施工作业班组进行相关技术交底。

对样板区的作业项目要高标准、严要求。

7. 样板展区所用材料、设备按照示范模板及本方案要求,高质量、高标准,严格把控每道工序,保证所施工项目的标杆意义第七章、样板的实施范围一、钢筋工程1、基本要求1)钢筋的规格、数量、品种、型号均要符合图纸要求,钢筋绑扎时,要注意弯钩朝向,箍筋的接头位置错开,扎扣要紧,不能有漏扎现象,且绑扎成形的钢筋骨架不超出规范规定的允许偏差范围。

2)在整个钢筋工程的施工过程中,从材料进场、存放、加工至现场绑扎施工,将实行责任落实到人,制定质量控制措施层层严把质量关的质量控制措施。

2、箍筋加工箍筋末端设计135度弯钩, HPB300以上钢筋弯弧内径不小于直径的4倍,弯折后的平直长度不小于直径的10倍且不小于75mm,位于主筋搭接范围内的箍筋弯曲直径增加一个主筋直径,如下各图所示:3、钢筋绑扎具体施工1. 绑扎丝(1)采用22#绑扎丝绑扎,所有钢筋相交点均要绑扎,绑扎丝头朝向混凝土内部,外露长度为10~20mm。

(2)钢筋搭接处,搭接部分绑扎三扣,要求距端头50mm各绑扎一扣,中间绑扎一扣。

(3)框架柱同一道大小箍筋的(指同一位置)不同规格的箍筋要求用绑扎丝分开绑扎。

(4)所有绑扎点均要绑扎牢固(特别是箍筋转角处与主筋绑扎要求到位),无松扣、缺扣现象。

2. 起步筋绑扎,楼板的纵向钢筋距梁边50mm;梁柱节点箍筋距柱边50mm,次梁两端箍筋距主梁边50mm。

如图所示:3. 柱钢筋绑扎(1)在框架柱的主筋连接之前,先将柱箍筋套在插筋上,主筋连接完毕后,在主筋上标注分档线将箍筋就位绑扎。

(2)柱相邻纵向钢筋连接接头相互错开,相邻接头错开距离35d。

在同一截面内钢筋接头面积百分率不宜大于50%。

(3)连接套筒与规格必须保持一致。

连接之前检查直螺纹丝头是否完好无损,丝头上如有杂物或锈蚀,用钢丝刷清除。

然后,将带有连接套的钢筋拧到待接钢筋上,用力矩扳手拧紧接头。

连接完的接头必须立即用油漆作上标记,防止漏拧。

连接完成后的接头外观质量,钢筋丝头上的油漆标记在连接套筒内或边缘位置。

套筒两端外露完整有效丝扣不超过2扣。

(4)在框架柱钢筋绑扎过程中,采用定位框进行定位。

(5)框架柱钢筋定位框采用Φ18钢筋制作。

具体做法见下图:(6)为避免浇筑柱子、梁板混凝土时,柱筋被污染,浇筑柱子、梁板混凝土前,分两次在柱顶及梁板面标高以上10mm处用塑料布包扎柱筋,高度≥500mm。

(7)柱筋保护层厚度控制,用垫块或塑料卡卡在外竖筋上。

4. 箍筋绑扎(1)画箍筋间距线:在立好的柱子竖向钢筋上,用粉笔划箍筋间距线。

按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎。

(2)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。

5. 楼板钢筋绑扎(1)钢筋绑扎前应画好钢筋布置排列图, 绑扎施工时应按照钢筋排列图先后顺序对号入座, 绑扎后的钢筋网和屋面的曲率一致。

楼板模板支好后,在顶板上按钢筋布置排列图弹出楼板钢筋纵横向位置线。

绑扎主次梁钢筋,并入模就位。

(2)楼板钢筋保护层控制采用混凝土垫块,间距为900mm,呈梅花型布置。

为保证钢筋的保护层厚度,避免钢筋在浇捣混凝土过程中踩踏下陷,除用混凝土垫块垫起钢筋外,还应在双层钢筋网之间增设φ10mm 马凳筋,间距为 800mm×800mm,同一方向上的支撑不少于 2 道,且距板筋末端不大于 150mm。

马凳筋与上、下层钢筋采用点焊焊接,底部钢筋严禁以钢筋垫钢筋或将钢筋用铁钉、铁丝直接固定在模板上。

马镫形式及布置如下:(3)钢筋绑扎成型后搭设人行走道,防止直接在钢筋上面行走造成板筋塌陷,并派专人负责随混凝土浇筑随检修。

(4)箍筋、水平筋绑扎如位置正好赶上在连接接头位置处,为了保证箍筋及水平筋的保护层及绑扎到位,要求对箍筋及水平筋间距采用局部加密的方法进行调整,保证其保护层位置准确及绑扎到位。
