基坑支护施工注意事项

基坑支护施工注意事项
为保证地下结构施工及基坑周边环境的安全,对基坑侧壁及周边环境采用的支挡、加固与保护措施称基坑支护。

一般是桩加支撑、桩加锚杆或者三者结合的方式。

桩就有很多种,冲孔桩,人工挖孔桩,等等。

支撑很多种,圈梁,对撑,钢结构等等。

深基坑支护有哪几种做法?
基坑支护结构施工方法主要有:基坑围护可根据基坑深度的不同可采用不同的基坑围护方式,常见的基坑围护方式有:重力式搅拌桩围护、放坡、钢板桩、水泥土墙、地下连续墙、土钉墙、逆作拱墙、锚杆、钻孔灌注、SMW工法、地下连续墙、型钢桩横挡板支护,挡土灌注桩支护,排桩内支撑支护,挡土灌注桩与深层搅拌水泥土桩组合等等。

基坑支护安全第一,如何避免基坑支护坍塌发生呢?
1、严格按照基坑支护图纸施工;
2、深度达到论证要求,施工前进行专家论证;
3、施工前进行图纸会审;
4、施工前编制施工方案,施工单位技术负责人审核,项目经理审批;并报监理审核通过;
5、严格按照审核通过的施工方案及专家论证意见(如有)实施;
6、施工中严格按照规范要求进行隐蔽验收;
7、做好基坑变形观测,发现变形超出预警值立即上报处理;。

合集下载

基坑支护工程验收标准与施工要点

基坑支护工程验收标准与施工要点

基坑支护工程验收标准与施工要点随着城市建设的不断推进,基坑支护工程在建筑领域中起着重要的作用。

基坑支护工程的验收标准和施工要点对于确保工程质量和安全至关重要。

本文将探讨基坑支护工程验收标准以及施工过程中需要注意的要点。

一、基坑支护工程验收标准基坑支护工程验收标准是评估工程质量是否达到预期要求的依据。

以下是一些常见的基坑支护工程验收标准:1. 基坑形状及尺寸要求:基坑的形状和尺寸应符合设计要求,包括深度、宽度、坡度等参数。

2. 基坑支护结构要求:基坑支护结构的稳定性和承载能力应符合设计要求,切勿出现倾斜、破损或渗漏等问题。

3. 土质和地下水处理:基坑支护工程中的土质条件和地下水处理应符合规范要求,必要时需要进行土壤改良或施加降水措施。

4. 施工材料要求:基坑支护工程所使用的材料应符合相关标准,确保具备足够的强度和耐久性。

5. 施工方法及工艺要求:基坑支护工程的施工方法和工艺应符合设计要求,确保施工过程中的安全性和效率。

二、基坑支护工程施工要点1. 基坑支护结构选择:根据基坑的深度、土质条件和地下水情况,选择适合的支护结构类型,如桩、桩墙、悬挂墙等。

2. 施工基坑前的勘察工作:在进行基坑支护工程前,必须进行详细的勘察工作,包括地质勘察、水文勘察和土质力学勘察等,以了解工程所面临的地质环境和土质条件。

3. 支护结构施工:按照设计要求进行支护结构的施工,确保结构的稳定性和承载能力。

同时,注意施工过程中支护结构的准确度和垂直度控制。

4. 对地下水进行控制:根据地下水位和流量,采取相应的降水措施,确保基坑施工过程中地下水的控制和应对。

5. 基坑排水系统:设置有效的基坑排水系统,保证基坑内水位和周边地区的排水畅通。

6. 施工材料的选择和使用:选择符合规范要求的施工材料,并在施工过程中正确使用,保证工程质量。

7. 施工过程中的安全措施:施工过程中应加强安全管理,采取必要的安全措施,确保施工人员的安全。

总结:基坑支护工程验收标准和施工要点对基坑支护工程的质量和安全具有重要意义。

基坑支护工程施工重点(3篇)

基坑支护工程施工重点(3篇)

第1篇一、工程勘察1. 对施工现场进行详细的勘察,了解地质条件、水文地质条件、周边环境等因素,为后续的施工方案提供依据。

2. 对地下管线、构筑物等周边环境进行调查,确保施工过程中不对其造成影响。

二、施工方案设计1. 根据勘察结果,确定基坑支护形式、施工顺序、施工方法等。

2. 设计合理的支护结构,确保支护结构的稳定性和安全性。

3. 考虑施工过程中的各项因素,如土方开挖、运输、支撑、降水等,制定相应的施工方案。

三、材料与设备1. 选用合格的施工材料,如钢筋、水泥、混凝土等,确保工程质量。

2. 选用合适的施工设备,如挖掘机、运输车、支撑架等,提高施工效率。

四、施工过程1. 土方开挖:严格按照设计要求进行土方开挖,确保边坡稳定。

2. 支护结构施工:根据设计要求,进行桩基、挡墙、支撑等支护结构的施工。

3. 降水与排水:根据水文地质条件,采取合理的降水与排水措施,确保基坑内水位降至合理范围。

4. 施工监测:对基坑支护结构、周边环境等进行监测,及时发现并处理问题。

五、安全施工1. 严格执行安全操作规程,确保施工人员的人身安全。

2. 定期对施工设备进行检查、维护,确保其正常运行。

3. 加强施工现场管理,防止安全事故的发生。

六、质量控制1. 严格按照设计要求和质量标准进行施工,确保工程质量。

2. 对施工过程中的各项指标进行监测,及时发现并处理质量问题。

3. 对施工过程中的数据进行整理、分析,为后续工程提供参考。

七、环境保护1. 采取措施,减少施工过程中对周边环境的污染。

2. 加强施工现场的绿化、美化,提高施工现场的文明程度。

总之,基坑支护工程施工的重点在于确保工程的安全、质量、进度和环境保护。

在实际施工过程中,要充分认识到基坑支护工程的重要性,严格按照设计要求和质量标准进行施工,确保工程顺利进行。

第2篇一、施工前的准备工作1. 工程设计:根据工程实际情况,选择合适的基坑支护形式,确保施工安全和质量。

2. 地质勘察:对施工现场进行地质勘察,了解土质、地下水位、地下管线等信息,为施工提供依据。

基坑工程的施工要点(3篇)

基坑工程的施工要点(3篇)

第1篇一、施工要点1. 施工方案编制与审批基坑工程必须编制专项施工方案,并按照规定进行审核、审批。

施工方案应综合考虑工程地质、水文地质条件、基坑类型、开挖深度、降排水条件、周边环境等因素,确保合理设计、精心施工、经济安全。

2. 基坑支护设计基坑支护设计是基坑工程的关键环节。

支护结构应满足挡土、止水、稳定等要求,并考虑施工过程中的安全因素。

支护结构设计应遵循以下原则:(1)确保支护结构在施工过程中稳定可靠,防止塌方事故发生;(2)充分考虑周边环境对基坑侧壁位移的要求;(3)支护结构应具有良好的耐久性和抗腐蚀性;(4)施工过程中应便于施工和拆除。

3. 土方开挖与支护(1)土方开挖:土方开挖应按照设计要求分层、分段进行,确保开挖质量和安全。

开挖过程中,应注意监测周边环境变化,及时调整施工方案。

(2)支护结构施工:支护结构施工应严格按照设计要求进行,确保施工质量。

施工过程中,应注意以下事项:- 施工前对施工人员进行安全技术交底;- 严格按照施工顺序进行施工;- 采取措施防止支护结构变形和损坏;- 施工过程中,加强对支护结构的监测。

4. 降排水与防水基坑施工过程中,应采取有效措施控制地表水和地下水,防止出现积水和漏水漏沙现象。

降排水措施包括:(1)设置排水沟、集水井等排水设施;(2)采用轻型井点抽水、深井降水等方法降低地下水位;(3)对基坑周边进行防水处理。

二、注意事项1. 施工现场安全管理施工现场应设置安全警示标志,加强施工人员的安全教育,确保施工安全。

2. 施工进度管理合理安排施工进度,确保施工质量。

3. 施工材料管理施工材料应符合设计要求,确保施工质量。

4. 施工监测施工过程中,应加强对基坑周边环境的监测,及时发现和处理安全隐患。

三、安全管理1. 基坑工程必须按照规定编制、审核专项施工方案,并组织专家论证。

2. 基坑施工企业必须具有相应的资质和安全生产许可证。

3. 施工人员必须取得建筑施工特种作业人员操作资格证书。

基坑施工安全注意事项

基坑施工安全注意事项

基坑施工安全注意事项
1.施工前需进行详细的基础工程勘察,了解地质情况,确保施
工安全。

2.基坑施工需要按照相关安全规范和标准进行,严禁违规操作。

3.施工现场必须配备足够的安全警示标识和防护设备,包括警
示牌、防护网、安全帽、安全绳等。

4.施工过程中严禁携带易燃易爆物品进入基坑施工区域。

5.施工过程中要加强对基坑边坡的监控和支护,及时处理发现
的塌方、滑坡等危险情况。

6.禁止在基坑施工现场吸烟、乱扔垃圾等不文明行为,以防造
成火灾和环境污染。

7.施工现场要保持干燥清洁,清除积水、泥浆等,以防滑倒事
故的发生。

8.要确保施工期间的施工机械、工具和设备处于正常工作状态,避免因设备故障导致的事故。

9.施工人员要接受必要的安全培训,了解相关操作规程和应急
处理措施。

10.严禁无相关证书和资质的人员进行高危作业,如爆破作业
和高空作业等。

11.施工现场应配备专职安全监督员,负责监督施工安全工作。

12.施工结束后,应及时清理施工现场,恢复原状,并进行相
关安全检查,确保周围环境安全。

总之,基坑施工安全是施工过程中必须高度重视的问题,只有加强施工管理和采取相应的安全措施,才能保障施工人员的安全和工程的顺利进行。

基坑支护开挖工程施工(3篇)

基坑支护开挖工程施工(3篇)

第1篇一、施工流程1. 施工准备:根据设计图纸和相关规范,对施工现场进行勘查,了解地质、水文等条件,制定施工方案。

2. 地质勘探:对基坑周边及内部进行地质勘探,确定土层分布、地质力学参数等。

3. 施工放样:根据勘探结果和设计图纸,进行施工放样,确保施工精度。

4. 土方开挖:采用挖掘机、装载机等设备进行土方开挖,注意分层开挖,避免超挖。

5. 基坑支护:根据设计要求,采用合适的支护形式(如土钉墙、锚杆支护、排桩支护等)对基坑进行支护。

6. 土方运输:将开挖出的土方及时清运至指定地点。

7. 基坑验收:对开挖完成的基坑进行验收,确保满足设计要求。

8. 基坑回填:根据设计要求,对基坑进行回填,并进行压实。

二、技术要点1. 土方开挖:分层开挖,每层厚度控制在0.5-1.0m,确保开挖质量和进度。

2. 基坑支护:根据地质条件和设计要求,选择合适的支护形式,确保基坑稳定。

3. 土钉墙施工:施工前,对土钉进行编号、检验,确保质量。

土钉打入深度、角度、间距等应符合设计要求。

4. 锚杆支护:锚杆打入深度、角度、间距等应符合设计要求,确保锚杆与土体紧密结合。

5. 排桩支护:桩基施工应保证桩位准确,桩身垂直,桩长、桩径等符合设计要求。

6. 土方运输:合理规划运输路线,确保运输安全、高效。

7. 基坑回填:回填材料应满足设计要求,分层回填,并进行压实。

三、注意事项1. 施工过程中,应密切关注地质、水文等条件变化,及时调整施工方案。

2. 严格执行施工规范,确保施工质量。

3. 加强施工现场安全管理,确保施工人员生命财产安全。

4. 严格控制施工进度,确保工程按期完成。

5. 施工过程中,注意环境保护,减少施工对周边环境的影响。

总之,基坑支护开挖工程施工是一项系统工程,需要综合考虑地质、设计、施工等多方面因素。

只有严格按照施工规范,加强施工现场管理,才能确保工程顺利进行。

第2篇一、工程概况基坑支护开挖工程是指在建筑工程施工过程中,为保障基坑周边环境和建筑物安全,对基坑进行支护和开挖的工程。

基坑支护的注意事项

基坑支护的注意事项

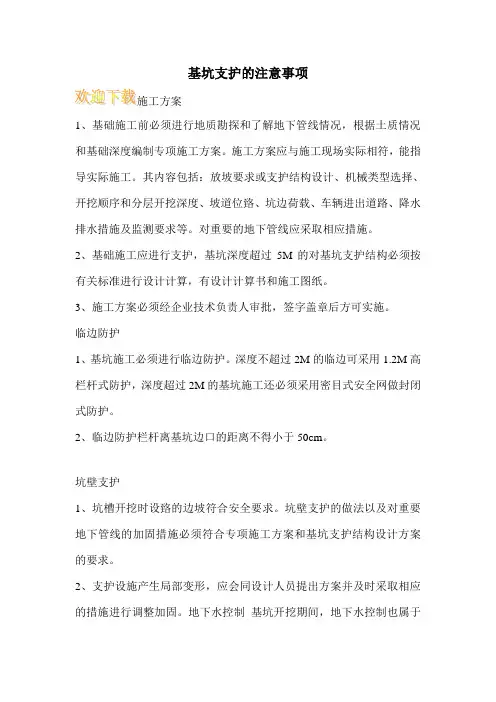

基坑支护的注意事项
1、基础施工前必须进行地质勘探和了解地下管线情况,根据土质情况和基础深度编制专项施工方案。

施工方案应与施工现场实际相符,能指导实际施工。

其内容包括:放坡要求或支护结构设计、机械类型选择、开挖顺序和分层开挖深度、坡道位臵、坑边荷载、车辆进出道路、降水排水措施及监测要求等。

对重要的地下管线应采取相应措施。

2、基础施工应进行支护,基坑深度超过5M的对基坑支护结构必须按有关标准进行设计计算,有设计计算书和施工图纸。

3、施工方案必须经企业技术负责人审批,签字盖章后方可实施。

临边防护
1、基坑施工必须进行临边防护。

深度不超过2M的临边可采用1.2M高栏杆式防护,深度超过2M的基坑施工还必须采用密目式安全网做封闭式防护。

2、临边防护栏杆离基坑边口的距离不得小于50cm。

坑壁支护
1、坑槽开挖时设臵的边坡符合安全要求。

坑壁支护的做法以及对重要地下管线的加固措施必须符合专项施工方案和基坑支护结构设计方案的要求。

2、支护设施产生局部变形,应会同设计人员提出方案并及时采取相应的措施进行调整加固。

地下水控制基坑开挖期间,地下水控制也属于。

深基坑工程支护结构施工(3篇)

第1篇一、施工准备1. 技术准备:根据工程地质勘察报告,分析基坑周边地质条件,确定合适的支护结构形式和施工方法。

编制详细的施工方案,明确施工工艺、施工顺序、施工设备和材料等。

2. 材料准备:根据设计要求,采购必要的支护结构材料,如钢板桩、混凝土、钢筋、水泥、土工布等。

3. 设备准备:准备挖掘机、吊车、振动锤、钻机、搅拌机等施工设备。

二、施工过程1. 基坑开挖:按照设计要求,采用分段、分层开挖的方式,保证开挖面的平整度和边坡的稳定性。

2. 基坑支护结构施工:(1)钢板桩支护:将钢板桩打入基坑,形成钢板桩墙。

施工过程中,注意钢板桩的垂直度和打入深度,确保墙体稳定。

(2)混凝土支护:浇筑混凝土,形成混凝土支护结构。

施工过程中,严格控制混凝土的强度、密实度和养护时间。

(3)锚杆支护:将锚杆打入基坑壁,形成锚杆支护结构。

施工过程中,注意锚杆的打入深度、角度和锚固力。

3. 基坑排水:采用明沟、暗沟、井点降水等方法,将基坑内的积水排出,保证基坑干燥。

4. 监测与调整:对基坑支护结构进行实时监测,根据监测数据调整施工方案,确保工程安全。

三、施工注意事项1. 施工过程中,要严格按照施工方案执行,确保施工质量和安全。

2. 施工设备应定期检查、维护,确保其正常运行。

3. 施工人员应具备相关技能和经验,确保施工顺利进行。

4. 施工现场应加强安全管理,防止安全事故发生。

5. 施工过程中,要注意环境保护,减少对周边环境的影响。

四、施工总结深基坑工程支护结构施工是一项复杂的系统工程,需要充分考虑地质条件、设计要求、施工技术和安全管理等因素。

通过合理的施工方案、严格的施工过程和有效的施工管理,确保深基坑工程支护结构施工的质量和安全。

同时,加强施工过程中的监测与调整,及时发现和解决问题,为我国建筑事业的持续发展贡献力量。

第2篇一、深基坑工程支护结构施工的重要性深基坑工程支护结构施工是指在地下建筑工程中,为了保证深基坑的稳定性和安全性,对基坑周边土体进行加固和支护的一系列施工技术。

建筑基坑支护施工技术要点及注意事项

建筑基坑支护施工技术要点及注意事项基坑支护工程的施工质量直接影响后期建筑设施的运行,而建筑基坑支护技术又是整个建筑施工中的核心基础工程,因此对于建筑基坑支护技术的能力要求也越来越高,在实际的建筑工程施工中,基坑的深度、难度、危险系数决定了所采用的建筑基坑支护技术种类。

本文主要对建筑基坑支护技术的要点和注意事项进行说明,旨在为以后的高层建筑基坑支护施工工程提供技术参考。

标签:基坑支护;建筑工程;施工技术;要点分析目前,为了最大程度的提升土地资源的利用率,我国的高层建筑越来越多,在高层建筑工程飞速发展的形势下,人们更加关注建筑的质量和安全性,深基坑的深度不断加大的同时也给基坑支护带来了不少的挑战,在实际的高层建筑工程中总是存在着一些质量问题,而这些问题的出现,很多时候都是由于建筑基坑支护施工的技术不合理引起的,因此加强对深基坑支护技术的技术要点分析有利于提高建筑基坑支护工程的质量。

一、建筑基坑支护简述建筑基坑支护其定义及价值主要就是体现在维护上,既要维护施工人员、施工环境的安全,又要保证建筑工程的施工进度。

因此建筑基坑支护是整个建筑工程施工中的重要部分和基础工程。

在高层建筑深基坑的支护中,由于高层建筑基坑普遍较深,施工条件较复杂,因此一定要充分考虑实际的施工工程情况结合深基坑的特点,制定合理可行的基坑支护施工方案,通过选择合理的基坑支护技术来完成任务目标。

深基坑的主要特点为:在深度上普遍较深、多超过5m;施工工程施工环境较复杂、具有一定的难度和挑战。

基于此,建筑施工技术人员一定要具备相应的专业技能,在实际的施工中能够及时的发现并解决出现的问题,进而保证整个施工工程的顺利进行。

二、建筑基坑支护施工技术要点1. 做好基坑支护工程的前期工作、为基坑支护的顺利进行提供保障基坑支护工程在施工的过程中,其主要的流程为:工程准备阶段;施工阶段(支护桩施工、土方开挖、锚杆施工等)、施工完成。

只有在施工的各个阶段做到细致入微,才能保证基坑支护工程的质量,要对其中的关键环节的技术难点和注意事项深入了解和掌握,下面笔者就将针对这些环节进行逐一叙述。

基坑施工安全注意事项

基坑施工安全注意事项
基坑施工是建筑施工的一个重要环节,它涉及到人员安全、现场治理、物料运输、倾斜变形、地质灾害等多方面的问题。

因此,在进行基坑施工时应该注意以下安全事项。

1、加强安全教育。

施工前,先要对施工现场进行全面评估,并向施工人员进行详细的安全教育。

明确各个工序的施工要点和安全注意事项,提醒施工人员注意自我保护和监管下属。

2、保证安全设施完整。

在进行基坑施工前,要确保安全设施完整,包括警戒线、保护栏、交通指引标志、紧急救援和医疗设施等,用于预防意外事故的发生和随时应对突发状况。

3、严格遵守规范要求。

在进行基坑施工时,必须严格遵守有关的规范和要求,尤其是关于基坑支护、排水系统、行车通道、施工现场秩序等方面的规定。

4、保持施工场地干燥。

在进行基坑施工时,要尽可能地保持施工现场的干燥,以防止地面下沉或水泥混合物干燥过慢而导致的墙体结构扭曲,给施工造成安全隐患。

5、加强现场沟通。

由于基坑施工现场是一个多部门、多人员、多任务的综合作业环境,因此需要各部门紧密合作,加强沟通,各自分工,互相支持,协同完成
任务。

6、易于迎合示警。

施工过程中应该注意随时确保迎合示警和紧急救援等情况的到来。

当工情发生变化时,应及时通知相关人员,以避免潜在的危险。

7、随时清除施工垃圾。

施工现场应该随时保持清洁、干净,避免垃圾和垃圾产生过多,以保持施工场地良好的环境,同时防止意外伤害发生。

在基坑施工前,建议进行充分的验收和检查,不断做好相关安全措施和安全教育,以确保施工人员的安全和施工效果的完美。

基坑支护注意事项

基坑支护注意事项1、基坑深度超过多少米时应进行专项支护设计?答:5m。

2、2、基坑施工时,对坑边荷载有何规定?答:一般要求坑边荷载的高度不超过1.5m,距离大于1.2m。

3、3、当在井(地)下施工中有人发生中毒时,应如何急救?答:井(地)上人员绝对不要旨目下去救助,必须先向下送风,救助人员必须采取个人保护措施,并派人报告工地负责人及有关卫生管理部门,现场不具备抢救条件时,应及时拨打119、110或120求救。

4、4、影响边坡稳定的因素有哪些?答:(1)土的类别影响;(2)土的湿化程度影响,土内含水多,边坡容易失稳;(3)气候的影响使土质松软;(4)边坡上面附加荷载外力的影响。

5、5、人工开挖土方顺序如何?答:应从上而下分层进行,禁止采用挖空底脚的操作方法。

在沟、坑边堆放泥土、材料至少要距边沿1.2m 以上,高度不超过1.5m。

6、6、基坑开挖中造成坍塌事故的主要原因有哪些?答:(1)基坑开挖放坡不够;(2)基坑边坡顶部超载或由于震动,造成滑坡;(3)施上方法不正确,开挖程序不对;(4)超标高开挖;(5)支撑设置或拆除不正确;(6)排水措施不力。

7、7、多台机械同时挖基坑,机械间的间距应为多少米较为安全?答:应为10m。

8、8、在开挖土方作业时,应该至上而下还是自下而上?答:自上而下开挖。

9、9、人工挖掘土方,作业人员操作间距应保持多少?答:人工挖掘土方,作业人员的横向间距应大于2m,纵向间距应大于3m。

10、10、施工中常用的边坡护面措施有几种,坑壁常用支撑有几种形式?答:为确保土方施工安全,一般常用边坡护面的措施有覆盖法、拉网法、土袋压坡法三种。

坑壁常用支撑形式有衬板式、悬臂式、拉锚式、锚杆式和斜撑式。

11、11、在进行土方工程前,应做好哪些必要的调查和勘察工作?答:地质、水文和地下电缆、管道设备等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
