构造柱及圈梁施工方案

精品资料 3#仓库地圈梁及构造柱施工方案 一、工程概况 3# 配送仓库 5804㎡(长 192m*宽 30m*高 10m),单层钢结构。 根据蚌埠新港二期工程(后方配套区第一阶段)施工图设计 [图号: BWS-2-09].3#仓库承台及承台梁上不砌筑砖墙并采用钢筋混凝土构造

柱及圈梁,构造柱截面形式为矩形截面 (240*240 mm),高度为 850mm,构造柱共 74 个,横向 64 个,纵向 10 个。构造柱起自承台梁底(承台梁底标高为 -2.20m),构造柱与承台梁连接处设 6Φ8 的箍筋,每边加密设置三根,在承台梁与构造柱之间设 2Φ16 的吊筋加密,所有构造柱承台梁和地圈梁跨中连接。 地圈梁底标高在砖墙顶部(绝对标高 -0.75m 处),圈梁贯通整个 仓库,圈梁高 400mm 尺寸为 240*400mm,圈梁顶标高为 -0.35m,底 标高为 -0.75m。地圈梁与构造柱和力柱相连接,构造柱、地圈梁砼强 度等级为 C30。 二、施工准备 1、技术准备 认真学习,熟悉施工图纸,领会设计意图,为技术交底做好准备。 准备施工测量仪器、工具。 2、测量准备

由于地圈梁与构造柱的要求不高,故只需用水准仪控制地圈梁的底标高和顶标高,用现有的 X1 水准点就能满足测量要求。

3、试验准备

可编辑 精品资料 钢筋等原材料进场后, 试验室进行检验,确定混凝土施工配合比。4、劳动力准备

组建钢筋加工班组、木工组和混凝土班组, 对职工进行岗前培训, 做好安全技术交底和技能考核。 三、施工人员及机械安排 1、施工人员配备情况 项目部管理人员一览表 序号 1 2 3 4 5 6 7 8 9 10 11 12

姓 名 岗 位 技术职称 备注 李家聪 项目经理 高级工程师 程正旺 总 工 高级工程师 张玉明 常务副经理 高级工程师 梁学章 项目副经理 工程师 宋泽勇 项目副经理 工程师 左伟 副总工 助理工程师 曹智磊 工程部长 助理工程师 季 峰 试验室主任 助理工程师 刘建国 安全部长 助理工程师 黄 飘 合同计量 助理工程师 潘广金 办公室主任 张承洁 财务部长 工程师 2、班组人员安排 本工程预计安排钢筋加工班组、木工班组和混凝土班组。

可编辑 精品资料 序号 班组 人数 备注 1 钢筋加工班组 7 2 木工班组 9 3 混凝土班组 6 3、机械设备安排 序号 名称 单位 数量 备注 1 混凝土泵送车 台 1 2 钢筋加工设备 套 1 3 混凝土捣固器 台 2 4 木模板 套 1 5 零星材料 若干 四、施工方案 1、主要施工工艺 构造柱:预插钢筋→钢筋加工→模板安装→浇筑混凝土→拆除模 板→养护 地圈梁:钢筋加工绑扎→安装模板→浇筑砼→拆除模板→养护 2、各施工工艺要点 (一)钢筋工程 因砌筑砖墙后才能进行构造柱、 地圈梁施工,因构造柱需要预埋 钢筋,构造柱先进行施工。 1)、钢筋预埋 构造柱的底部钢筋与承台梁一同施工, ,在承台梁进行混凝土浇

可编辑 精品资料 筑时构造柱的钢筋必须绑扎好, 构造柱的钢筋在承台及承台梁施工时就一同预埋和绑扎好,待与地圈梁一同在进行混凝土施工。

2)、钢筋加工 地圈梁的在砌筑好砖墙后方能施工, 在地圈梁施工时应注意用最

小保护层垫块使混凝土能充分保护钢筋。 ①钢筋除锈:钢筋在使用前如果有浮皮、铁锈和油污,应人工使用钢 丝刷等清除。 ②钢筋调直:对于成盘的钢筋或发生弯曲的钢筋应调直后方可使用。 钢筋调直一般采用钢筋调直机或卷扬机拉伸调直等机械调直。 ③钢筋切断:钢筋切断应采用常温切断,不得用加热切断。断口不得 有劈裂、缩头或弯头现象。应根据配料单加工下料,长短搭配,统筹 排料,先下长料后下短料,减少接头,降低损耗。 ④钢筋弯曲:钢筋弯曲应在常温下进行,不允许加热弯曲。弯制钢筋 时宜以中部开始逐步弯曲两端,弯勾必须一次弯成,不得反复弯折, 加工完成的钢筋应放置指定地点,应下铺上盖,避免锈蚀及污染。 (二)、模板安装 1)、模板组装 本工程模板采用木模板,以方木和钢管作为支撑。模板应按轮 廓墨线安装,表面清理干净。脚手架安装不得与模板连接,以免引起 模板变形。模板的支撑以及螺栓要牢固。 模板的尺寸标高应符合设计 要求,严格安装图纸及规范施工,纵横轴线不得有误。在混凝土浇筑 之前要进行复查。

可编辑 精品资料 2)、工艺流程 弹柱中心线、标高控制线→(柱筋绑扎)→控制柱截面、轴线位 置→沿柱柱皮外侧 5 ㎜贴 20 ㎜宽海绵条→安装柱内十字型支撑→安 装柱四周外模→安装拉杆→模板支撑加固。 (2)操作工艺 1)在封柱模前,先凿除表层浮浆,并用水冲洗干净。 2)将轴线、标高控制点引测至柱侧面。 3)根据柱中心线,在距柱墩面上 5 ㎝高处焊接限位钢筋,用以 控制柱截面尺寸,轴线位置。 4)在柱皮外侧 5 ㎜贴 20 ㎜宽海绵条,以保证下口及接缝严密。

5)安装柱模板。先安装十字形支撑、后安装柱四周外模板。柱 模板按通排柱安装,先安装两边柱,经校正、加固后再拉通线安装中 间各柱。 6)柱模板校正、 加固:首先按柱轴线加固、 校正好两边柱模板, 然后挂上通线校正中间柱模板,柱模板校正时必须确保四面在同一 直线上,垂直度偏差、轴线偏差、相邻两表面高低差,表面平整度 及截面内部尺寸均控制在施工规范允许偏差范围内。柱模板支撑加 固在柱四周钢管排架上。 (三)、混凝土施工 混凝土采用商品混凝土,汽车泵送浇筑。浇筑砼之前应将模板 内杂物清理干净,用水湿润模板,并对钢筋及模板再次检查。砼浇筑 应从低处逐层扩展升高,并保持水平分层。振捣使用插入式振捣棒,

可编辑 精品资料 分层厚度宜为 20cm 左右。振捣棒插入距离应以直线行列控制,间距不得超过作业半径的 1.5 倍。振捣时应尽量避免碰触钢筋,应做到快插慢拔。砼浇筑完底层后, 在浇筑上层时,振捣棒应稍微插入下层使两层结合为一体。振捣合格的要求 :砼停止下沉,无气泡上升,表面平坦、泛浆。

砼浇筑应连续进行,不允许超过间歇时间,在前层砼初凝前将本层浇筑振捣完毕。

地圈梁及构造柱分段浇筑,浇筑前接头部分必须凿毛处理,以利砼结合。

试验室在砼浇筑过程中,按砼批次、方量留置砼试块。 (四)、拆模及养生

地圈梁构造柱属非承重构件,一般砼强度达到 2.5Mpa时可拆除。拆除时安排专人指挥和监督, 保证其表面以及棱角不因拆模而导致损坏。砼养护采用塑料布或土工布覆盖洒水养护,保持湿润。五、工期安排

本分项工程计划从 2015年 1 月 1 日至 2015年 1 月 7 日。 为保证工程进度,地圈梁和构造柱的模板支护和钢筋板扎交叉同步进行,待模板与钢筋安装完毕后方可浇筑混凝土。六、质量保证措施 1、对新浇混凝土盖上土工布和撒上防冻液,防止混凝土冻坏。 2、进场钢筋必须具备合格证、附件清单、有关材质报告或检查报告。 3、砼浇筑时试验室必须对砼塌落度等检查,并留置砼试块。

可编辑 精品资料 七、安全保证措施 1、文明施工措施 ( 1)、现场布置 1)工地必须严格执行施工现场文明卫生规定。施工基地外侧设置工 程名称和施工标语。 2)施工现场必须有“五牌一图” ,①施工单位及工地名称牌;②安 全生产六大纪律牌;③防火须知牌;④安全无重大事故牌;⑤工地主 要管理人员名单牌;施工总平面图。图牌应规格统一,字迹端正,表 示明确。 3)施工工地必须有安全生产宣传牌。在主要施工部位、作业点、 危险主要通道口都必须挂有安全宣传标语或安全警告牌。 4)采用宣传牌、墙报、标语、简报等形式宣传安全文明施工。 5)建筑垃圾必须集中堆放。 (2)、综合治理 1)严格执行当地的治安管理条例,不准外人留宿,不准在工地进 行违法活动。 2)工地实行综合治理责任制,落实分工责任,搞好综合治理工作。 3)进场人员按公安及有关部门规定办理手续,进行岗前培训及安 全、纪律法制教育。 4)教育工地人员要遵纪守法,自觉维护项目部形象。 (3)、生活卫生 1)生活卫生应列入工地总体规划, 落实卫生专 (兼)职管理人员和保

可编辑 精品资料 洁人员落实责任制。 2)在现场设一名专职保洁工,负责现场办公室、材料室、休息室 和厕所的清洁卫生工作。 3)生活区内设有厕所,落实专人管理,保持清洁无害。 4)施工人员的宿舍和饭堂设置在施工现场外边。 2、环保措施

( 1)、施工场地四周设置警示标志。 同时施工区进出大门处均设专人指挥,协调进出施工区的施工车辆及其它过往车辆的交通。

( 2)、施工现场设排水沟排出口处设置沉淀池, 现场废水和雨水必须排入沉淀池后, 方能排入施工现场外的排水系统, 沉淀池派专人定期清理。 ( 3)、施工区内设厕所,保洁工专职管理。 (4)、工地设置垃圾筒,工地产生的生活垃圾经专人统一收集后用车 辆运至指定的地点处理。 (5)、在不妨碍施工及不影响施工质量的情况下,工地范围派专人经 常撒水,减少工地的尘土。 (6)、工地的施工机械要加强维护保养,维持良好的运行情况,降低 噪音,减少振动。

可编辑

合集下载

构造柱和圈梁混凝土的施工

构造柱和圈梁混凝土的施工
6.2混凝土外观存在蜂窝、孔洞、露筋、夹渣等缺陷:混凝土振捣不实,漏振,钢筋缺少保护层垫块,尤其是板缝内加筋位置,应认真检查,发现问题及时处理。
7质量记录
本工艺标准应具备以下质量记录:
7.1材料(水泥、砂、石、掺合料、外加剂等)出厂合格证明、试验报告。
7.2混凝土试块试验报告。
7.3分项工程质量检验评定表。
2.1.2砂:用粗砂或中砂,当混凝土为C30以下时,含泥量不大于5%。
2.1.3石子:构造柱、圈梁用粒径:0.5~3.2cm卵石或碎石;板缝用粒径0.55~1.2cm细石,当混凝土为C30以下时,含泥量不大于2%。
2.1.4水:用不含杂质的洁净水。
2.1.5外加剂:根据要求选用早强剂、减水剂等,掺入量由试验室确定。
7.4隐检、预检记录。
7.5冬期施工记录。
7.6设计变更及洽商记录。
7.7其它技术文件。
技术负责人:
交底人:
接交人:
3.6填写混凝土施工记录,制作混凝土试块。
4质量标准
4.1保证项目;
4.1.l水泥、格证、试验报告。
4.1.2混凝土配合比、搅拌、养护和施工缝处理,符合规X的规定。
4.1.3按标准对混凝土进行取样、制作、养护和试验,评定混凝上强度并符合设计要求。
3.4.5浇筑混凝土时,应注意保护钢筋位置及外砖墙、外墙板的防水构造,不使其损害,专人检查模板、钢筋是否变形、移位;螺栓、拉杆是否松动、脱落;发现漏浆等现象,指派专人检修。
3.4.6表面抹平:圈梁、板缝混凝土每振捣完一段,应随即用木抹子压实、抹平。表面不得有松散混凝土。
3.5混凝土养护:混凝土浇筑完12h以内,应对混凝土加以覆盖并浇水养护。常温时每日至少浇水两次,养护时间不得少于1d。

构造柱圈梁施工工艺完整版.docx

构造柱圈梁施工工艺完整版.docx

构造柱圈梁施工工艺完整版.docx第一篇范本:正文:1. 概述1.1 目的本文档旨在提供一个完整的柱圈梁施工工艺方案,以确保施工过程顺利进行,并确保质量符合要求。

1.2 适用范围本文档适用于柱圈梁施工工艺的设计、组织、实施和验收等各个阶段,包括方案设计、材料准备、施工方法和质量控制等。

2. 施工准备2.1 方案设计2.1.1 柱圈梁的尺寸、形状和材料等应符合设计要求,包括承载能力、耐久性和安全性等。

2.1.2 方案设计应包括柱圈梁的施工顺序、施工方法和施工组织等,以确保施工过程能够顺利进行。

2.2 材料准备2.2.1 钢筋:根据设计要求,选择适当的钢筋规格和数量,并按照要求进行切割、弯曲和焊接等加工。

2.2.2 模板:根据设计要求,选择适当的模板材料和规格,并进行切割和组装等准备工作。

2.3 施工人员组织2.3.1 施工人员应按照工艺要求具备相应的资质和技术能力,并进行培训和考核等。

2.3.2 施工人员应按照施工组织图和作业指导书等进行有序的施工作业,确保施工质量和安全。

3. 施工方法3.1 柱圈梁的组装3.1.1 根据设计要求,将预制的钢筋和模板按照图纸进行组装,确保其尺寸、形状和位置的准确性。

3.1.2 在组装过程中,应使用适当的连接件和固定件,确保组装的稳固和牢固。

3.2 钢筋混凝土的浇筑3.2.1 在柱圈梁组装完成后,按照设计要求进行钢筋混凝土的浇筑,包括配料、搅拌、运输和浇筑等。

3.2.2 在浇筑过程中,应控制混凝土的坍落度、流动性和强度等,确保浇筑质量符合要求。

4. 质量控制4.1 施工过程的监控4.1.1 施工过程中应进行定期的现场监控,包括浇筑前、浇筑过程和浇筑后的检查和测试等。

4.1.2 在施工过程中发现的问题和缺陷应及时处理,包括整改、返工和重测等。

4.2 施工质量的验收4.2.1 柱圈梁的施工质量应符合设计要求和规范要求,并经过验收检查和测试等。

4.2.2 验收合格的柱圈梁方可进行下一步的施工工作,不合格的应及时整改和修复,直到符合要求为止。

砖混结构、构造柱、圈梁、板缝等混凝土施工工艺

砖混结构、构造柱、圈梁、板缝等混凝土施工工艺

03
圈梁施工工艺
圈梁设计原则与要求
设计原则
圈梁设计需满足建筑物的结构安全需 求,确保其在水平荷载作用下的稳定
性和整体性。
截面尺寸
圈梁的截面尺寸应根据建筑物的跨度 、荷载及抗震等级确定,确保足够的
承载能力和刚度。
钢筋配置
圈梁内应配置足够的钢筋,以增强其 抗弯和抗剪能力,钢筋的直径、间距
和数量需满足设计要求。
模板支设方法及检查标准
支设方法
根据构造柱的尺寸和形状选择合适的模板材料(如木质或钢质模板),并按照设计要求进行支设。支设过程 中,应确保模板的垂直度、水平度和稳定性满足要求。
检查标准
模板支设完成后,需进行严格的检查,确保模板的接缝严密、无漏浆现象。同时,还需检查模板的垂直度、 水平度和尺寸是否符合设计要求。
嵌缝后表面处理技术
清理表面
嵌缝完成后,及时清理表面多余的嵌缝材料,保持板缝表面平整、 美观。
涂层保护
对于暴露在外的板缝表面,可根据需要涂刷防水、防腐等涂料进行 保护,提高板缝的耐久性和使用寿命。
美观处理
对于对美观要求较高的部位,可采用与周围材料颜色相近的涂料或 装饰材料对嵌缝表面进行修饰,使其与周围环境相协调。
构造要求
圈梁应连续设置在墙体的同一水平面 上,形成封闭圈以提高结构整体性。
钢筋加工及绑扎技巧
加工精度
钢筋应严格按照设计图纸进行加工,确 保长度、弯曲角度和直径等参数的准确
性。
绑扎顺序
先绑扎主筋,再绑扎箍筋,确保钢筋骨 架的稳固性和准确性。
绑扎间距
箍筋的间距应符合设计要求,绑扎时应 避免钢筋错位或漏绑现象的发生。
水泥水化热引起的内外温差 ,或混凝土失水收

构造柱、圈梁施工工艺

构造柱、圈梁施工工艺

工艺标准适用于砖混结构、外砖内模结构的构造柱、圈梁、板缝钢筋绑扎工艺。

2。

1 材料及主要机具:2。

1.1 钢筋:应有出厂合格证,按规定作力学性能复试,当加了过程中发生脆断等特殊情况,还需作化学成分检验。

钢筋应无老锈及油污。

2.1.2 铁丝;可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。

2.1.3 控制混凝土保护层用的砂浆垫块、塑料卡.2.1.4 工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、手推车、粉笔,尺子等。

2。

2 作业条件:2.2.1 按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整,准备好垫木。

按不同规格型号堆放并垫好垫木。

2.2。

2 核对钢筋级别、型号、形状、尺寸及数量,是否与设计图纸及加工配料单相同。

2.2.3 弹好标高水平线及构造柱、外砖内模混凝土墙的外皮线。

2。

2。

4 圈梁及板缝模板已做完预检,并将模内清理干净。

2.2。

5 预应力圆孔板的端孔已按标准图(96G44)的要求堵好。

3.1 构造柱钢筋绑扎:3.1。

1 工艺流程:预制构造柱钢筋骨架→修整底层伸出的构造柱塔接筋→安装构造柱钢筋骨架→绑扎搭接部位箍筋3。

1。

2 预制构造柱钢筋骨架:3。

1.2。

1 先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距。

3.1。

2。

2 根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度.为防止骨架变形,宜采用反十字扣或套扣绑扎。

箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。

3。

1。

2.3 穿另外二根受力钢筋,并与箍筋绑扎牢固,箍筋端头平直长度不小于10d(d为箍筋直径),弯钩角度不小于135°。

3.1。

2。

4 在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋,加密范围一般在圈梁上、下均不应小于六分之一层高或45cm,箍筋间距不宜大于10cm(柱脚加密区箍筋待柱骨架立起搭接后再绑扎)。

3.1.3 修整底层伸出的构造柱搭接筋:根据已放好的构造柱位置线,检查搭接筋位置及搭接长度是否符合设计和规范的要求。

构造柱专项施工方案

构造柱专项施工方案

兴安县**小学建设项目构造柱施工方案编制单位:广**建设工程有限公司目录一、编制依据1二、工程概况1三、准备工作1四、构造柱设置要求1五、构造柱施工工艺4六、保证构造柱的技术和质量6构造柱专项施工方案一、编制依据1、兴安县**小学建设项目建筑施工图纸;2、住宅工程质量通病防治手册;3、多孔砖砌体结构技术规范;4、国家现行有关规范规定.二、工程概况本工程位于桂林市兴安县,结构类型为框架结构,框架抗震等级为三级,设计使用年限为50年.砌体设计采用页岩多孔砖,部分门窗洞口宽度大于2m,按规范要求须设置构造柱。

三、准备工作模板采用18厚胶合板,钢筋经检测合格后才能使用,混凝土使用商品混凝土公司提供的细石混凝土。

四、构造柱设置要求1.宽度大于2m的洞口两侧应设置构造柱。

2.构造柱的截面不小于墙宽×200㎜,纵向钢筋不小于4Ф12,箍筋Ф6@100/200㎜.3.当填充墙体与构造柱、承重墙或结构柱相连时,应设不小于2Ф6@500㎜(或相近的砌体整皮数距离)拉结筋拉结。

拉结钢筋锚入柱、墙内应不小于200 ㎜,伸入填充墙内不应小于1000 ㎜。

后置拉结筋必须锚固可靠,锚固长度应不小于200㎜.4.构造柱的柱顶、柱脚应在主体结构中预埋不小于4Ф12的钢筋,接驳长度不小于500㎜5.构造柱的钢筋绑扎完成后,先砌墙,在留出马牙槎后,再浇捣混凝土,混凝土强度等级C20,每个马牙槎的高度不超过300㎜(或相近的砌体整皮数距离)。

五、构造柱施工工艺1、预留构造柱位置砌体施工:按规范规定,砌体与构造柱的连接处应砌成马牙槎,每个马牙槎的高度不宜超过300mm,马牙槎凹入深度宜为50-60mm。

砌筑时三块砖应为凹入,谓之咬脚,然后按顺序同进同退砌筑马牙槎(若底部采用灰砂砖砌筑,也应视为一个马牙槎凹入咬脚).不论马牙槎凹入凸出,同时都要用线坠吊垂直,马牙槎砌体界面应放整砖面,砌块切割面应放在里侧,确保马牙槎美观。

2、构造柱钢筋安装与砌体拉结筋预埋:构造柱的截面尺寸和配筋应满足设计要求。

构造柱圈梁过梁施工方法

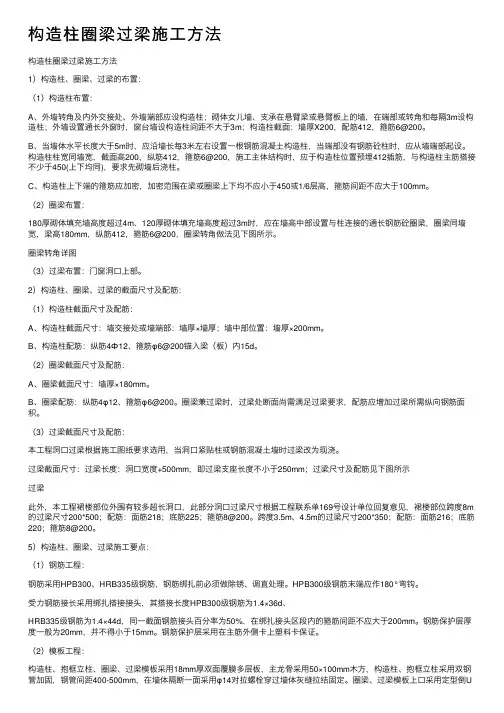

构造柱圈梁过梁施工方法

构造柱圈梁过梁施⼯⽅法构造柱圈梁过梁施⼯⽅法1)构造柱、圈梁、过梁的布置:(1)构造柱布置:A、外墙转⾓及内外交接处、外墙端部应设构造柱;砌体⼥⼉墙、⽀承在悬臂梁或悬臂板上的墙,在端部或转⾓和每隔3m设构造柱;外墙设置通长外窗时,窗台墙设构造柱间距不⼤于3m;构造柱截⾯:墙厚X200,配筋412,箍筋6@200。

B、当墙体⽔平长度⼤于5m时,应沿墙长每3⽶左右设置⼀根钢筋混凝⼟构造柱,当端部没有钢筋砼柱时,应从墙端部起设。

构造柱柱宽同墙宽,截⾯⾼200,纵筋412,箍筋6@200,施⼯主体结构时,应于构造柱位置预埋412插筋,与构造柱主筋搭接不少于450(上下均同),要求先砌墙后浇柱。

C、构造柱上下端的箍筋应加密,加密范围在梁或圈梁上下均不应⼩于450或1/6层⾼,箍筋间距不应⼤于100mm。

(2)圈梁布置:180厚砌体填充墙⾼度超过4m、120厚砌体填充墙⾼度超过3m时,应在墙⾼中部设置与柱连接的通长钢筋砼圈梁,圈梁同墙宽,梁⾼180mm,纵筋412,箍筋6@200,圈梁转⾓做法见下图所⽰。

圈梁转⾓详图(3)过梁布置:门窗洞⼝上部。

2)构造柱、圈梁、过梁的截⾯尺⼨及配筋:(1)构造柱截⾯尺⼨及配筋:A、构造柱截⾯尺⼨:墙交接处或墙端部:墙厚×墙厚;墙中部位置:墙厚×200mm。

B、构造柱配筋:纵筋4Ф12、箍筋φ6@200锚⼊梁(板)内15d。

(2)圈梁截⾯尺⼨及配筋:A、圈梁截⾯尺⼨:墙厚×180mm。

B、圈梁配筋:纵筋4φ12、箍筋φ6@200。

圈梁兼过梁时,过梁处断⾯尚需满⾜过梁要求,配筋应增加过梁所需纵向钢筋⾯积。

(3)过梁截⾯尺⼨及配筋:本⼯程洞⼝过梁根据施⼯图纸要求选⽤,当洞⼝紧贴柱或钢筋混凝⼟墙时过梁改为现浇。

过梁截⾯尺⼨:过梁长度:洞⼝宽度+500mm,即过梁⽀座长度不⼩于250mm;过梁尺⼨及配筋见下图所⽰过梁此外,本⼯程裙楼部位外围有较多超长洞⼝,此部分洞⼝过梁尺⼨根据⼯程联系单169号设计单位回复意见,裙楼部位跨度8m 的过梁尺⼨200*500;配筋:⾯筋218;底筋225;箍筋8@200。

构造柱与圈梁钢筋节点做法

构造柱与圈梁钢筋节点做法钢筋,那可是建筑界的“铁汉铮铮”,是构建稳固骨架的幕后英雄。

而说到节点,这可是建筑里的“点睛之笔”,一个接一个,将钢筋们紧紧相连。

咱们今天就来聊聊,那些在建筑工地上,让人眼前一亮的钢筋节点做法。

想象一下,你站在高楼大厦的顶端俯瞰大地,那些钢筋如同蜘蛛网一般,交织在一起,支撑着整座大楼的重量。

这可不是随便弄出来的,而是经过精心设计和计算的结果。

构造柱和圈梁就是其中的两个重要角色。

构造柱就像是建筑的骨架,它不仅承载着上部结构的重量,还要保证整个结构的稳定。

而圈梁呢,就像是一个保护罩,它能够防止建筑物受到外界力量的影响而发生变形或倒塌。

两者结合在一起,就像是给建筑穿上了一件坚固的盔甲,让整个建筑能够稳稳当当地站立在地面上。

这些钢筋节点是怎么做到既牢固又美观的呢?这就需要我们巧妙地运用一些技巧了。

我们在设计的时候就要考虑到钢筋的排列方式,尽量做到既美观又实用。

比如说,我们可以采用交错布置的方式,让钢筋看起来更加整齐有序;我们还可以在钢筋之间留出一定的空隙,这样既能保证其稳定性,又能增加建筑的美感。

除了设计上的考虑,施工过程中的技巧也是非常重要的。

我们需要根据设计图纸的要求,准确地进行钢筋的切割和绑扎工作。

在这个过程中,我们要特别小心,不能让钢筋出现任何的弯曲或者扭曲,否则会影响整个建筑的结构安全。

我们还需要注意保护好钢筋,避免因为施工过程中的意外而导致钢筋的损坏。

除了这些技术性的东西,我们还要注意一些细节问题。

比如说,在施工的过程中,我们要确保所有的连接点都紧密相连,不能有任何的松动或脱落的情况发生。

这样才能够保证整个建筑的稳定性和安全性。

钢筋节点的做法是一门需要细心和耐心的艺术。

只有通过不断地实践和探索,我们才能够掌握其中的诀窍,打造出既坚固又美观的建筑作品。

让我们携手共进,为人类的建筑事业贡献自己的力量吧!。

构造柱圈梁施工工艺

工艺标准适用于砖混结构、外砖内模结构得构造柱、圈梁、板缝钢筋绑扎工艺。

2。

1 材料及主要机具:2、1。

1 钢筋:应有出厂合格证,按规定作力学性能复试,当加了过程中发生脆断等特殊情况,还需作化学成分检验。

钢筋应无老锈及油污、2.1.2 铁丝;可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。

2、1。

3 控制混凝土保护层用得砂浆垫块、塑料卡、2.1、4 工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、手推车、粉笔,尺子等。

2、2 作业条件:2.2、1按施工现场平面图规定得位置,将钢筋堆放场地进行清理、平整,准备好垫木、按不同规格型号堆放并垫好垫木。

2。

2。

2核对钢筋级别、型号、形状、尺寸及数量,就是否与设计图纸及加工配料单相同、2。

2、3 弹好标高水平线及构造柱、外砖内模混凝土墙得外皮线、2、2.4圈梁及板缝模板已做完预检,并将模内清理干净。

2、2、5 预应力圆孔板得端孔已按标准图(96G44)得要求堵好、3、1 构造柱钢筋绑扎:3、1、1 工艺流程:预制构造柱钢筋骨架→修整底层伸出得构造柱塔接筋→安装构造柱钢筋骨架→绑扎搭接部位箍筋3。

1。

2预制构造柱钢筋骨架:3.1.2。

1 先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距。

3.1.2。

2 根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位得长度。

为防止骨架变形,宜采用反十字扣或套扣绑扎。

箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置、3.1.2。

3穿另外二根受力钢筋,并与箍筋绑扎牢固,箍筋端头平直长度不小于10d(d为箍筋直径),弯钩角度不小于135°。

3。

1。

2、4 在柱顶、柱脚与圈梁钢筋交接得部位,应按设计要求加密柱得箍筋,加密范围一般在圈梁上、下均不应小于六分之一层高或45cm,箍筋间距不宜大于10cm(柱脚加密区箍筋待柱骨架立起搭接后再绑扎)。

3。

1。

3 修整底层伸出得构造柱搭接筋:根据已放好得构造柱位置线,检查搭接筋位置及搭接长度就是否符合设计与规范得要求。

二次结构圈梁、构造柱混凝土工程施工方案

目录一、编制依据.................................................. - 1 -二、工程概况.................................................. - 1 -三、施工准备.................................................. - 1 -3.1.供应商选择................................. 错误!未定义书签。

3.2.施工前技术准备............................. 错误!未定义书签。

3.3.机械配置................................... 错误!未定义书签。

3.4.劳动力配置............................................. - 2 -3.5.检测工具................................... 错误!未定义书签。

四、主要施工工艺................................... 错误!未定义书签。

4.1.工艺流程............................................... - 3 - 4.2.作业准备................................... 错误!未定义书签。

4.3.混凝土浇筑与振捣的一般要求................. 错误!未定义书签。

4.4.混凝土浇筑................................. 错误!未定义书签。

4.5.混凝土养护................................. 错误!未定义书签。

4.6.试块制作................................... 错误!未定义书签。

构造柱圈梁施工工艺

工艺标准适用于砖混结构、外砖内模结构的构造柱、圈梁、板缝钢筋绑扎工艺。

2.1 材料及主要机具:2.1.1 钢筋:应有出厂合格证,按规定作力学性能复试,当加了过程中发生脆断等特殊情况,还需作化学成分检验。

钢筋应无老锈及油污。

2.1.2 铁丝;可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。

2.1.3 控制混凝土保护层用的砂浆垫块、塑料卡。

2.1.4 工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、手推车、粉笔,尺子等。

2.2 作业条件:2.2.1 按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整,准备好垫木。

按不同规格型号堆放并垫好垫木。

2.2.2 核对钢筋级别、型号、形状、尺寸及数量,是否与设计图纸及加工配料单相同。

2.2.3 弹好标高水平线及构造柱、外砖内模混凝土墙的外皮线。

2.2.4 圈梁及板缝模板已做完预检,并将模内清理干净。

2.2.5 预应力圆孔板的端孔已按标准图(96G44)的要求堵好。

3.1 构造柱钢筋绑扎:3.1.1 工艺流程:预制构造柱钢筋骨架→修整底层伸出的构造柱塔接筋→安装构造柱钢筋骨架→绑扎搭接部位箍筋3.1.2 预制构造柱钢筋骨架:3.1.2.1 先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距。

3.1.2.2 根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度。

为防止骨架变形,宜采用反十字扣或套扣绑扎。

箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。

3.1.2.3 穿另外二根受力钢筋,并与箍筋绑扎牢固,箍筋端头平直长 135°。

为箍筋直径),弯钩角度不小于d(10d度不小于3.1.2.4 在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋,加密范围一般在圈梁上、下均不应小于六分之一层高或45cm,箍筋间距不宜大于10cm(柱脚加密区箍筋待柱骨架立起搭接后再绑扎)。

3.1.3 修整底层伸出的构造柱搭接筋:根据已放好的构造柱位置线,检查搭接筋位置及搭接长度是否符合设计和规范的要求。
