2013.12.6开工会议会议纪要
监理例会会议纪要12.20

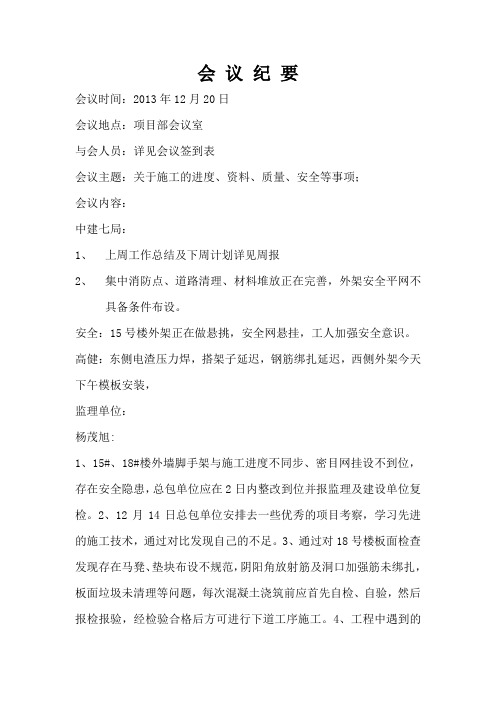

会议纪要会议时间:2013年12月20日会议地点:项目部会议室与会人员:详见会议签到表会议主题:关于施工的进度、资料、质量、安全等事项;会议内容:中建七局:1、上周工作总结及下周计划详见周报2、集中消防点、道路清理、材料堆放正在完善,外架安全平网不具备条件布设。
安全:15号楼外架正在做悬挑,安全网悬挂,工人加强安全意识。
高健:东侧电渣压力焊,搭架子延迟,钢筋绑扎延迟,西侧外架今天下午模板安装,监理单位:杨茂旭:1、15#、18#楼外墙脚手架与施工进度不同步、密目网挂设不到位,存在安全隐患,总包单位应在2日内整改到位并报监理及建设单位复检。
2、12月14日总包单位安排去一些优秀的项目考察,学习先进的施工技术,通过对比发现自己的不足。
3、通过对18号楼板面检查发现存在马凳、垫块布设不规范,阴阳角放射筋及洞口加强筋未绑扎,板面垃圾未清理等问题,每次混凝土浇筑前应首先自检、自验,然后报检报验,经检验合格后方可进行下道工序施工。
4、工程中遇到的问题及时整改,严格按照审批的冬季施工方案施工,确保工程质量。
建设单位:赵新:1、工程已进入冬季施工期,风力较大气温较低,现场一线工人手脚不灵活,是安全事故的高发期,总包单位一定要加强工人的安全意识及临边洞口的防护,宁可放慢进度也要保证安全,18#楼安全通道存在安全隐患,不符合规范要求,会后及时整改到位。
2、从现在到春节属于安全隐患高发期为进一步加强工程安全文明施工保证现场施工安全及工程质量,项目经理、生产经理、安全总监,安全部、质量部管理人员必须到现场办公,如发现以上人员不在现场,每发现一次,进行100元罚款处罚。
4、放射筋未放置已经是在会上第三次听到,总包单位一定要按照图纸及青岛市质量通病防治措施施工,如下次在出现此问题,15、18号楼的所有放射筋的工程量不予以结算。
5、12#、13#、16#、19#楼桩基单位已经进场,会后总包单位应与桩基单位对接好用水、用电等问题。
锅炉安装交底协调会议纪要20130603

锅炉安装前交底协调会议纪要
一、时间:2013-6-3 9:00-10:00
二、地点:制造部会议室及现场
三、参与人员:余来、张志强、蒋志芳、袁杰、陈志强(安装公司)
四、主持:余来
五、记录:司圣合
六、会议内容:
1、工程必须保证安全第一,安全设施齐全。
此工程是交钥匙工程,施工过程中由采购部主导,相关部门协助。
2、安装公司需到特检局办理好《开工告知单》手续后施工。
3、安装公司在施工前必须和我司签订《施工动火安全协议》。
4、安装公司开工时需提交《锅炉安装、调试计划》及需要我司配合事项。
5、隐蔽工程必须经我司监理工程师确认后再实施下一步工作(如地下排管、电源线径等)。
6、建设工程部在本周内完成地坪浇注工作(浇注前必须先预埋好排线管、自来水管、电源管道并封口),安装公司入场前安装好门、窗、水等工作。
在设备调试前保障天燃气的供给。
7、动能保障部协助现场安装、提供电源,收到安装公司《临时用电申请》后立即提供临时电源,并检查现场安全工作。
8、相关技术及工艺问题有工质办现场负责,天燃气管道走明管,建设工程部提供接口。
9、管道安装过程中需开孔等事项由安装公司完成。
10、具体水、天燃气、电柜安装位置、电源走向会后由安装公司、动能保障部、工程质量中心办公室、建设工程部现场协调和决定。
11、动能保障部会后提供环评报告批复文件、建设工程部提供消防备案表给安装公司办理《开工告知单》。
12、施工现场动火时必须放置2瓶以上灭火器。
第一次工地会议纪要范文(精选8篇)

第一次工地会议纪要第一次工地会议纪要范文(精选8篇)在生活、工作和学习中,很多情况下我们都会接触到会议纪要,会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
那要怎么写好会议纪要呢?下面是小编收集整理的第一次工地会议纪要范文(精选8篇),欢迎阅读与收藏。
第一次工地会议纪要1开会地点:房地产公司售楼部五楼会议室开会日期:参加会议人员: 见参会人员签字表。
开会次数:第二十九次。
会议内容:目前工作主要是土建施工队对存在质量疵病的地方进行整改;安装电梯;安装消防管;安装水电管道,穿强弱电线;内墙刮瓷;安装空调;进行商场二次装修。
整个工程有将近30个班组在作业。
今天会议的重点是安全、进度、质量。
一、安全方面1.目前整个工程安全重点在裙楼这一块,裙楼外架拆除后,所有洞口都裸露出来,在不重新搭设外架的情况下,只有加强内部班组管理。
要求各个班组特别是居住在二楼、三楼的班组,出入工地,靠近临边的时候必须注意安全问题。
在高空、外架上作业,必须佩带安全帽,保险带。
2.工地上要加强消防意识,各班组做饭必须注意防火,柴堆放要远离灶门;电焊工在电焊作业时必须注意防火安全;工人抽烟时要注意将烟头熄灭;消除消防安全隐患,预防事故的发生。
3. 项目部外架作业组在拆除外架后,裙楼的外墙玻璃正在安装,存在安全隐患,在不重新搭设外架的情况下,要求各班组加强管理自己班组所属工人,特别强调家属成员等跟施工无关的人员不准进入楼上。
现在外架已经拆除,大楼的外边就是街道,杜绝一切施工班组使用的工具或者材料从高空坠落。
4.现在空调、二次装修队伍进场,施工班组多,临时施工用电频繁,施工现场临时施工用电乱拉乱接,线路架空高度不够,而且比较严重,存在安全隐患。
要求各个班组有专门电工员进行管理,严格按照“三相五线制”接线,避免安全事故发生。
二、施工进度现在是多工种交叉作业,必须合理安排作业工人,并协调各班组之间的关系,使施工顺利进行。
工程技术会议纪要

工程技术会议纪要篇一:工程技术例会会议纪要(20XX.3.26)贵州五轮山煤业有限公司三月份工程技术例会会议纪要会议时间:二〇一三年三月二十六日会议地点:公司二楼会议室主持人:邰志清参会人员:任相富、杨文奎、于建清、张开群、耿成胜、刘国庆、张耀斌、龙钊、侯润明、黄浩、孔旭坤、谢尚书。
会议议题:为了进一步落实三月份生产任务,为一季度收好尾、给二季度开好头,代理总工邰志清主持召开了三月份技术工作会议,工程、地测、通防、调度、川九、综掘一、综掘二、综采工区等单位和部门参加会议。
会上主要涉及重要生产技术文件的传达学习,日常技术管理方面;技术难题的探讨及下一步开拓及系统的优化。
会议形成纪要如下。
一、重要技术文件的学习此次会议由代理总工邰志清主持学习了《兖矿贵州能化有限公司加强突出煤层石门揭煤安全技术管理的补充规定》和省安全监管局贵州煤监局《关于进一步加强煤矿瓦斯治理工作意见》,学习的主要内容有以下几方面:1、关于《兖矿贵州能化有限公司加强突出煤层石门揭煤安全技术管理的补充规定》学习的主要内容有:(1)、井巷揭穿突出煤层前,必须具有独立的、可靠的通风系统,揭煤期间严格执行防突风门常闭的规定及安全防护措施,否则不准揭煤或揭煤期间撤出全部作业人员至地面。
(2)、井巷揭穿突出煤层前,必须准确控制煤层层位,掌握煤层的赋存状况,查清地质构造发育情况。
在揭煤工作面掘进至距煤层最小法向距离10m之前,应至少打3个穿透煤层全厚且进入顶(底)板不小于0.5m的前探钻孔,并详细记录岩芯资料。
当需要测压时,前探钻孔可用作测压孔;若前探孔与测压孔不能共用时,则测压孔应布置在该区域各钻孔见煤点间距最大位置的中心。
煤层特别厚或钻孔不能一次穿过煤层时,按《防治煤与瓦斯突出规定》设计钻孔长度。
在地质构造复杂、岩石破碎区域,应在揭煤工作面距煤层最小法向距离20m之前至少打3个前探钻孔,以保证能确切掌握煤层厚度、倾角变化、地质构造和瓦斯情况。
工程会议纪要范文六

工程会议纪要 16会议名称:第一次工地会议会议时间:xx年9月28日上午会议地点:工地项目部会议主要议题:介绍各方负责人及其授权监理方和授权内容;进度计划安排;开工准备情况;监理工作交底。
组织单位:泉港区山腰街道办事处主持人:林参加单位1、泉港区山腰街道办事处2、浦城县泓兴水利水电建筑工程3、福建利新德塑胶制品4、龙岩市宏利工程建设监理主要参加人员见会议签到表会议主要内容及结论1、建设单位:①建设单位介绍各参建单位负责人。
②建设单位授权委托龙岩市宏利工程建设监理进行本工程施工阶段监理,相应权利职责按监理合同约定。
③建设单位介绍现场的组织机构、人员及其分工。
④严格控制本工程质量、安全、进度,细化进度目标,完善工程建设管理。
本工程于xx年9月28日正式开工,施工单位及时调遣人员和施工设备、材料进场,进行各项施工准备工作,确保在合同工期90日历天内完成。
⑤施工单位应做好进度安排、保证施工质量、加强安全管理,现场检查制度落实到位,隐蔽工程要通知相关单位验收合格后方可进入下一道工序施工,确保按时保质完成本工程。
⑥监理单位应按照监理合同约定权利职责严格监督管理、履行职责。
2、监理单位:①监理单位介绍现场的组织机构、人员及其分工。
②施工单位抓紧施工组织设计方案报审,工程开工手续的及时办理,施工进度计划必须按照工期要求和实际情况编制,提交相关单位。
施工方应做好材料供应计划,与材料供应商的协调、供应、检测等工作,以免影响工程进度。
③材料、半成品(砂浆、砼、试块)应按规范要求取样送检,委托有水利检测资质的试验室检测。
④对于需要隐蔽的工程,施工单位应在自检合格后,备齐各项质保和验收资料后,报请监理核验合格后方可进行隐蔽工程的施工。
⑤内业资料必须按规范报送,与工程实际进度相符,不得后补。
⑥按投标文件承诺的人员成立项目管理机构,派驻现场、履行职责,机构人员需要变更的,必须经项目法人同意,方可调整;按投标文件承诺的机械设备组织进场施工。
《建设工程监理规范》(GB50319-2013)(含表格)

2.0.20工程最终延期批准Approval of construction duration final extension
发生非施工单位原因造成的持续性影响工期事件时所作出的最终延长合同工期的批准。
2.0.21监理日志Daily record of project management
2.0.3相关服务Related services
工程监理单位受建设单位委托;按照建设工程监理合同约定,在建设工程勘察、设计、保修等阶段提供的服务活动。
2.0.4项目监理机构Project management department
工程监理单位派驻工程负责履行建设工程监理合同的组织机构。
2.0.5注册监理工程师Registered project management engineer
1.0.10建设工程监理与相关服务活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语
2.0.1工程监理单位·Construction project management enterprise
依法成立并取得建设主管部门颁发的工程监理企业资质证书,从事建设工程监理与相关服务活动的服务机构。
3.1.3工程监理单位在建设工程监理合同签订后,应及时将项目监理机构的组织形式、人员构成及对总监理工程师的任命书面通知建设单位。
总监理工程师任命书应按本规范表A.0.1的要求填写。
3.1.4工程监理单位调换总监理工程师时,应征得建设单位书面同意;调换专业监理工程师时,总监理工程师应书面通知建设单位。
项目监理机构每日对建设工程监理工作及施工进展情况所做的记录。
2.0.22监理月报Monthly report of project management
企业开工第一课安全培训会议纪要
企业开工第一课安全培训会议纪要全文共3篇示例,供读者参考安全培训会议纪要篇一时间:20xx年9月11日17:00-18:00地点:项目部会议室参加人员:雷军宁、赖勇、白献彤、张翔、王勇、李涛、赵子龙、冯美文、张智冰、杨昆等人主持人:李伟记录整理:李涛主要内容:施工机具安全技术操作规程一、混凝土搅拌机安全技术操作规程1、搅拌机必须安置在坚实的地方,用支架或支脚筒架稳,不准以轮胎代替支撑。
2、开动搅拌机前应检查离合器、制动器、钢丝绳等应良好,滚洞内不得有异物。
3、进料斗升起时,严禁任何人在料斗下面通过或停留。
工作完毕后应将料斗固定好。
4、运转时,严禁将工具伸进滚洞内。
5、严禁无证操作、严禁操作时擅自离开工作岗位。
6、现场检修时,应固定好料斗,切断电源。
进入滚筒时,外面应有人监护。
7、工作完毕后应清洗机身内混凝土,做好润滑保养,切断电源锁好箱门。
二、砂浆搅拌机安全技术操作规程1、作业前检查机械的各传动部分、工作装置、防护装置等应牢固可靠,操作灵活。
2、启动后先经空运转,检查搅拌叶旋转方向正确,方可边加水边加料进行搅拌作业。
3、作业中不得用手或木棒等伸进搅拌筒内或在筒口清理灰浆。
4、作业中如发生故障不能运转时,应切断电源将筒内灰浆倒出,进行检修排除故障。
5、作业后应做好搅拌机内外的清洗、保养及场地的清洁工作。
切断电源,锁好箱门。
三、钻孔灌注桩机安全操作规程1、起动电压降不超过额定电压的10%。
2、电机的绝缘电阻不得小于0.5mω。
3、钻杆的偏斜度不得超过全长的1%,10米以上的钻杆,不得在地面接好后一次吊装,以防由自重造成弯曲变形。
4、钻机应放置平衡、坚实。
5、起动后,应将操纵杆置空档位置,空转运行,经检查确认无误后再进行作业。
6、钻孔时,如遇卡钻,应即切断电源,在没查清原因之前,不得强行起动。
7、作业时,发生机架摇晃、移动、偏斜等,应立即停钻,查明原因,处理后再进行作业。
8、作业中,设专人负责监护电缆。
《党委会第一次会议纪要》
《党委会第一次会议纪要》第一次会议纪要会议主要内容:本次会议由业主方某某主持。
首先由本项目总监理工程师代表某某对项目的监理程序及要求提出如下意见:一、施工单位开工后补齐有关工程的资料1、工程承包合同、中标通知书、投标预算。
2、施工单位要提供项目部成员名单及上岗证。
3、施工组织设计、施工单位的营业执照、资质证书。
4、主要工种负责人的姓名、职称及特殊工种的上岗证。
5、填报开工申请报告,首道工序施工及方案。
6、安全生产许可证。
二、工程质量控制1、原材料进厂必须有合格证书、质保书、检验报告。
2、需复试材料必须现场取样、送检。
3、不合格的材料必须退场。
4、合格的材料要堆放整齐,妥善保管。
5、实物质量控制,必须严格执行规范、规程,按设计图纸、设计变更施工,不得擅自变更修改图纸。
6、坚持工序检验程序,未经验收合格严禁进入下道工序施工,验收中发现的问题必须及时整改,必须先自检合格后填报分项工序质量报验单,提前通知验收。
7、如有违反监理程序,强行施工或出现严重质量问题的,监理部将下发《停工整改通知单》,停工整改合格后再出具《复工通知单》,造成的损失由施工方承担。
三、进度控制1、报审总进度计划和周进度计划。
2、严格按进度计划认真组织人员、材料设备从紧安排施工。
如因停水停电等因素造成局部进度滞后,必须采取赶工措施,合理的赶上进度,而不能一拖再拖,无法控制。
3、如因业主原因造成的损失,施工单位做好索赔工作及时报审。
四、合同管理1、认真熟悉合同条款,积极履行合同赋予的权力和义务,保质保量按时完成合同任务,如违反合同规定条款规定,将按合同法执行。
五、安全与文明施工管理项目部要安排一名专职安全员负责施工现场安全防范工作,施工人员安全监督与管理,经常性地安全检查,发现隐患及时整改,严格按照安全及文明施工管理标准进行管理,确保文明施工。
六、协调工作甲乙双方协调工作也是我们监理工作之一,相互之间的协调工作全部以书面形式呈报,以防造成不必要的扯皮现象,确保协调工作的顺利开展。
建筑公司的会议纪要(5篇)
建筑公司的会议纪要(5篇)建筑公司的会议纪要1时间:xxx年4月18日下午地点:xxx参与人员:xxx主持人:张xx会议内容:首先,张xx明确了一下会议纪律,今后每人每迟到一次罚款10元整,无故不参与、不请假的罚款50元整。
之后张xx阐述:由于近期阴雨,混凝土含水量大,模板加固、支撑不到位,导致二号宿舍楼一层北段现浇混凝土期间,消失板面、梁整体下沉现象。
对此,4月17日早,沈校长召开了专题会议,会议内容为:1、二号宿舍楼北段暂停三天,到4月20日先撤除局部模板进行观看。
2、观看结果,形成书面资料并上报公司、教育局、力森劳务公司。
3、给出整改措施。
项目部生产经理张xx针对于二号宿舍楼一层北段发生下沉的缘由,进行了归纳和阐述:1、项目部自开工以来无质量事故,二号宿舍楼一层北段所发生的问题属于质量管理不到位,对此领导有不行推卸的责任。
2、项目管理上存在一些问题,质量管理松懈。
3、班组长及工人质量意识淡薄,意识不到问题的严峻性。
4、随后项目部依据实际状况作出惩罚措施,并上报。
5、今后各工长责任心肯定要到位,力森劳务公司全力协作工长的项目管理,若不听从,宁愿停工。
监理公司高笠发言:4月17日,二号宿舍楼质量事故,从目前看来是由于加固不准时所造成的,若塌下来,将造成重大的质量、平安事故,之所以进展成这样,有以上几点缘由。
如今影响无法估测,三天以后见分晓。
盼望此次质量事故无很大影响。
大家应考虑到今年雨水较多,今后要怎样做好雨季施工。
监理对今后的施工提出了几点要求:1、回填土质量肯定要达标;2、各管理机构要加强,做到上传下达,有问题准时处理,处理不好就向上汇报;3、针对二号宿舍楼质量事故,今后要做到质量三不放。
教育局谢振国发言:1、监理、项目部人员要引起足够的重视,搞好今后的工作,杜绝再发生类似的事情。
今后肯定要在保证质量的前提下赶进度。
2、项目部应做好雨季施工方案并执行;3、下周一,处理方案及措施上报监理单位。
监理例会会议纪要范文
监理例会会议纪要范文监理例会会议纪要范文(精选6篇)监理例会会议纪要范文篇1会议名称:监理例会会议时间:X年XX月XX日会议地点:公安厅特侦队会议室参加人员:建设单位:监理单位:)相应单位人员施工单位:主持人:会议内容:一、上次会议决议落实情况(由监理单位针对上次会议纪要询问与会各方完成落实情况,并记录)。
二、施工单位(总结上周工程情况,介绍本周工程计划,均需描述安全、质量、进度及需协调问题等,这些内容在会议中由监理单位要求施工单位必须介绍,会议要求施工单位项目经理参加并介绍)。
三、监理单位(由监理单位各工程师总结上周工程情况,并对工程安全、质量、进度及需协调问题等提出监理要求,最后由总监总结、补充介绍)。
四、建设单位(由各负责工程师(含工程总监)回复施工协调问题、评述,并提要求)。
五、会议决议(由总监理工程师对照上述问题总结并形成决议)。
监理例会会议纪要范文篇2工程名称:钦市扬帆大道南延长线第五标会议名称:施工安全监理工作会议会议主持人:王东风(天津滨海发展投资控股有限公司钦州分公司)会议地点:第五标项目部会议室会议日期:20XX年04月20日参会单位及人员:扬帆大道各标段安全监理工程师(详见会议签到表)会议内容:根据目前工程进展情况及施工现场存在安全问题,特此召开由各标段安全监理员参加的关于加强施工安全监理的工作会议,具体布置并明确下阶段开展安全监理工作的任务和要求。
望各项目监理部遵照执行,在实施监理过程中认真履行安全监理职责,为安全施工提供应有的监督保障。
具体任务和要求主要有如下方面:1.要求各项目监理部定期于每月20日会同施工单位项目部对施工现场进行全面安全检查,并于当月25日前将检查情况、整改结果向业主书面汇报,统一使用的安全检查表格附后。
2.要特别注意对存在较多危险源的施工分项分部工程(如桥梁、涵洞)加以安全隐患排查,及时发现问题,及时整改。
3.督促施工单位严格依照已审批的雨季施工安全措施、方案组织雨季施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
会议主题公司会议主 持甲方记 录:宋辉
时 间
2013年12月6日14:00-16:15地 点
参 加 人
主讲人负责事宜
15、甲方提出变更,施工方必须执行。
16、邮件往来,甲方:蒋工,施工方:李瑞龙。李瑞龙须发甲方及业主4人每人一份。
17、消防水池最好今年做好,土方回填好。
18、拍几张已经做好的绿化照片给甲方,甲方再发给业主确认
请假人员:无
9、材料进场计划,材料进场李经理先签字确认,然后蒋工签字确认,方可进场。
10、尽快提供周、三周滚动计划、月、总进度计划
11、现场平面布置图,更改后发给甲方确认。
12、请款,用甲方提供表格,工程量由甲方确认后,再填写,上交业主审批。
13、变更,用甲方提供表格,上报给甲方,甲方、设计院同意后,发指令生效。
14、在施工中发现图纸设计不合理,用甲方提供表格,上报给甲方,甲方、设计院同意后,发指令生效。
3、12月9日办理合同。
4、12月17日图纸会审。
5、甲方两间屋,一间办公室,放四张桌子,一间小会议室。
6、施工人员进出大门必须佩戴胸牌。
7、每周三下午两点开例会,会议包括安全,质量,上周、本周、下周施工计划分析,每个班组必须有人参加
。
8、与隔壁物流公司相隔的防火墙以最快的速度做好,粉刷,涂料可以迟点做。
常熟豪冠科技园租赁厂房改造开工会议纪要
常熟豪冠科技园会议室
业主、甲方、施工方代表
甲方
1、明天甲方蒋工、李经理与房东接头,确定临时水电接驳点。
2、明天临建材料可以进场,上报管理人员通讯录。
