沟槽开挖技术规范大全

合集下载

沟槽开挖安全技术规定范文

沟槽开挖安全技术规定范文

沟槽开挖安全技术规定范文第一章总则第一条为了保障沟槽开挖作业的安全,预防事故发生,根据国家有关安全法律法规和沟槽开挖作业安全管理要求,制定本规定。

第二条本规定适用于各类沟槽开挖作业活动,包括地下管线开挖、电缆沟开挖等。

第三条在开展沟槽开挖作业前,必须取得有关部门的批准,同时制定详细的施工方案,并按照本规定的要求进行操作。

第四条沟槽开挖作业必须按照施工方案和安全技术规范进行操作,确保施工过程中的安全。

第二章施工前的准备工作第五条在进行沟槽开挖作业前,必须进行现场勘测,确定开挖的位置和范围,了解地下情况、管线布置等情况,并将勘测结果记录。

第六条在确定开挖位置后,必须对周边环境进行检查,确保施工周边的安全,包括建筑、树木、电线等。

第七条在进行沟槽开挖前,必须制定详细的施工方案,明确施工的步骤、方法和安全措施,并进行备案。

第八条沟槽开挖作业前,必须设置警示标志,警示标志应明确标识沟槽位置、施工单位和施工时间等信息。

第九条在进行沟槽开挖前,必须进行地下管线、电缆等设施的定位和标记,并记录在施工方案中。

第十条沟槽开挖前,必须对施工人员进行安全培训,确保施工人员具备相关的专业知识和技能,了解施工过程中的风险和安全措施。

第三章施工操作要求第十一条沟槽开挖作业时,必须采用机械化设备进行开挖,禁止使用人工挖掘。

第十二条在进行沟槽开挖时,必须对开挖范围进行限制,确保开挖的深度和宽度符合设计要求。

第十三条在进行沟槽开挖时,必须根据现场的情况,采取合理的支护措施,确保沟槽的稳定和安全。

第十四条在进行沟槽开挖时,必须保持施工场地的干燥和清洁,确保施工人员的安全。

第十五条在进行沟槽开挖时,必须按照施工方案要求,进行排水和抽水作业,确保沟槽内无积水和泥浆。

第十六条在进行沟槽开挖时,必须根据施工方案要求进行通风操作,确保沟槽内空气流通和清新。

第十七条在进行沟槽开挖时,必须配备专人监护,确保开挖过程的安全和施工质量。

第四章安全检查和应急措施第十八条在进行沟槽开挖作业时,必须定期进行安全检查,发现问题及时处理,确保施工过程的安全。

沟槽土方开挖规范

沟槽土方开挖规范
农田或绿地
-30~+20
每座
1
用水准仪测量
2
路面
与道路规定一致
每座
1
3
井底高程
安管
D≤1000
+10
每座
1
用水准仪测量
4
D>1000
+15
每座
1
5
顶管
D<1500
-20~+10
每座
1
用水准仪测量
6
D≥1500
-40~+20
每座
1
7
平面轴线位置(轴向、垂直轴向)
15
每座
2
用钢尺量测、经纬仪测量
注:1.表中D为管径mm;
表二土、砂及沙砾基础允许偏差表
序号
项目
允许偏差mm
检验频率
检验方法
范围
点数
1
厚度
不小于施工规定
15m
1
用尺量
2
高程
0~+20
15m
1
用水准仪测量
3
宽度
不小于施工规定
1基
2.砂基础应为中粗砂基础
表三管道铺设允许偏差表
序号
项目
允许偏差mm
检验频率
检验方法
刚性接口
柔性接口
范围
点数
1
中心位移
≤10
≤10
两井之间
2
2
管内底高程
+10
D≤1000,+10
D>1000,+15
两井之间
2
用水准仪测量
3
相邻管内底错口
≤3
D≤1000,≤3

沟槽开挖安全技术规定

沟槽开挖安全技术规定

沟槽开挖安全技术规定引言沟槽是农村、城市中常见的一种工程设施,主要用于排水、通信、电力、燃气等管道敷设。

沟槽开挖施工的安全问题涉及到施工人员的生命财产安全以及工程质量和进度,必须严格遵守相关的安全技术规定。

一、工作前的筹备1.1 施工方案的制定施工单位在进行沟槽开挖施工前,应根据实际情况制定合理的施工方案,对施工工作进行全面的计划和安排,并制定相应的安全措施和应急预案,确定各岗位人员的职责和工作内容。

1.2 周围环境的清理在沟槽开挖施工前,要对周围的环境进行清理,如清扫周围的垃圾,拆除临时设施以及迁移周围堆放的物品等,以确保施工区域的安全整洁。

1.3 仪器设备的准备在进行沟槽开挖施工前,要检查施工所需要的各种工具和仪器设备是否符合要求,并对其进行相应的维护和保养,确保其能正常工作。

二、常规作业安全措施2.1 施工现场的封锁在施工过程中,要对施工现场进行明确的封锁,如采用控制标志和硬障挡板等,以确保施工现场的安全。

2.2 施工人员的安全防护1.对施工人员进行安全生产法、安全生产措施和紧急情况处理方面的教育培训;2.施工人员必须佩戴符合国家标准的安全防护用品,如安全帽、安全鞋、手套等;3.工人必须持有合法的职业证书,具备相应的施工技能和经验。

2.3 施工机械的安全操作施工机械必须由具备相应操作资格的人员进行操作,且操作前必须进行安全检查,并对相关设备进行维护和保养。

三、特殊情况应急处理措施3.1 掘进面垮塌如遇到掘进面垮塌的情况,必须立即采取应急措施,停止施工,保留现场,并立即通知上级领导和相关部门。

同时,对现场进行安全评估,提出进一步处理方案。

3.2 管道爆炸事故如遇到管道爆炸事故,要立即切断事故管道并采取相应措施进行事故扑灭,并通知相关部门协助处理。

结论沟槽开挖施工的安全问题涉及到施工人员的生命财产安全以及工程质量和进度,必须严格遵守相关的安全技术规定。

本文就沟槽开挖安全技术规定内容作出说明。

沟槽开挖安全技术规定模版(3篇)

沟槽开挖安全技术规定模版(3篇)

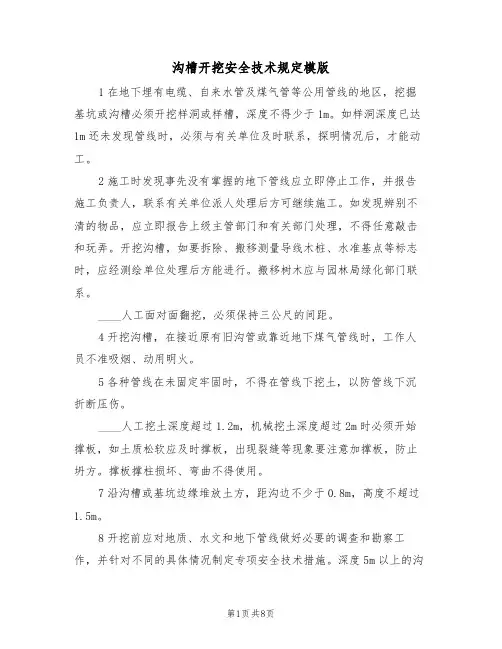

沟槽开挖安全技术规定模版1在地下埋有电缆、自来水管及煤气管等公用管线的地区,挖掘基坑或沟槽必须开挖样洞或样槽,深度不得少于1m。

如样洞深度已达1m还未发现管线时,必须与有关单位及时联系,探明情况后,才能动工。

2施工时发现事先没有掌握的地下管线应立即停止工作,并报告施工负责人,联系有关单位派人处理后方可继续施工。

如发现辨别不清的物品,应立即报告上级主管部门和有关部门处理,不得任意敲击和玩弄。

开挖沟槽,如要拆除、搬移测量导线木桩、水准基点等标志时,应经测绘单位处理后方能进行。

搬移树木应与园林局绿化部门联系。

____人工面对面翻挖,必须保持三公尺的间距。

4开挖沟槽,在接近原有旧沟管或靠近地下煤气管线时,工作人员不准吸烟、动用明火。

5各种管线在未固定牢固时,不得在管线下挖土,以防管线下沉折断压伤。

____人工挖土深度超过1.2m,机械挖土深度超过2m时必须开始撑板,如土质松软应及时撑板,出现裂缝等现象要注意加撑板,防止坍方。

撑板撑柱损坏、弯曲不得使用。

7沿沟槽或基坑边缘堆放土方,距沟边不少于0.8m,高度不超过1.5m。

8开挖前应对地质、水文和地下管线做好必要的调查和勘察工作,并针对不同的具体情况制定专项安全技术措施。

深度5m以上的沟槽施工专项安全技术方案应报送市政工程安全监督站备案;深度大于等于7m的沟槽施工专项安全技术方案,应通过专家评审后备案。

施工中应严格按专项安全技术方案实施。

9工程使用的管材、砖、砂等材料均堆放应整齐,与沟槽边距离大于2m。

若堆放场地受限制,在沟槽边土质必须满足要求条件下,堆放位置与沟槽边距离可适当放宽至不小于0.8m。

10沟槽两侧和交通道口应设置隔离栏和明显的安全标志,夜间应设置红灯示警。

11沟槽距房屋或电杆等较近时,应预先对其进行加固以免发生倒塌事故。

12开挖前,施工单位应组织技术交底,交底内容包括挖槽断面,堆土位置,地下设施情况,作业环境或岗位危险源及施工的安全技术要求等内容。

沟槽开挖 施工技术规范文件

沟槽开挖 施工技术规范文件
地层比较稳定,那就可以用机械开挖。这机械操作也得有个度,可不能像个莽汉似的乱挖一气。得让司机师傅按照咱们预先确定的路线和深度来挖,而且要注意保持沟槽边坡的稳定,就像走钢丝一样,得掌握好平衡。
(2)要是在一些比较狭窄的地方,或者靠近建筑物的地方,机械施展不开,那就只能人工开挖啦。这时候,工人师傅们可就得小心加细心了。一铲子一铲子地挖,就像蚂蚁搬家一样,虽然慢但是稳。
2. 边坡设置。
这沟槽的边坡可不能随便定。根据土质的不同,要有不同的边坡坡度。如果是比较硬的土,像黏土之类的,边坡可以陡一点;要是比较松软的土,像砂土,那边坡就得缓一些,不然这沟槽边很容易塌下来,就像搭积木一样,基础不牢肯定会倒。
3. 沟槽深度控制。
挖到一定深度的时候,得经常测量。可不能挖得太深或者太浅了。太深了浪费力气还可能有安全隐患,太浅了不符合要求又得返工。这就好比炒菜放盐,放多放少都不行,得刚刚好。
三、安全保障。
1. 沟槽防护。
开挖出来的沟槽,周围得做好防护措施。要么用围栏围起来,要么设置警示标志。这就像是给沟槽穿上一件保护衣,防止有人不小心掉进去,就像在危险的地方拉上警戒线一样,告诉大家这里有危险,离远点。
2. 人员安全。
施工的人员呢,都得戴上安全帽,穿上安全鞋啥的。这就像是上战场得穿上盔甲一样,保护自己不受伤害。特别是在沟槽内作业的时候,要时刻注意上方有没有东西掉下来,那可是很危险的。
沟槽开挖 施工技术规范文件
一、前期准备。
1. 施工图纸得吃透。
咱开工之前啊,那施工图纸可得仔仔细细地看明白喽。就像你要去一个陌生地方,地图得先看懂吧。这图纸上关于沟槽的位置、尺寸、深度啥的,都是咱开挖的重要依据,要是看错了,那可就麻烦大了,就好比你看错地图,那肯定会走弯路的。

沟槽开挖安全技术规定

沟槽开挖安全技术规定

沟槽开挖安全技术规定
沟槽开挖是土木工程中常见的施工工序,为确保施工安全,许多国家和地区都制定了相关的技术规定。

以下是中国的沟槽开挖安全技术规定的基本要求:
1. 严格按照设计图纸要求进行沟槽开挖,尺寸、形状和坡度等应符合设计要求。

2. 在沟槽开挖前,需要对地下设施进行勘察和标记,避免损坏地下管线。

3. 严格按照安全防护标准设置警示标志,并保证施工现场周边有明显的标识,确保人员安全。

4. 开挖边坡需要保持稳定,根据土壤情况选择恰当的边坡坡度,采取防护措施,防止坡面塌陷。

5. 挖掘机械操作人员必须经过培训和持证,熟悉设备操作规程,遵循安全操作要求。

6. 开挖工程要注意打水、排水、松土等施工过程中的安全措施,防止因为施工不当引发事故。

7. 进入沟槽作业时,必须戴上安全帽、防护鞋等个人防护用品,严禁在沟槽上堆放材料。

8. 施工现场应有专人监护和管理,确保施工过程中的安全措施得以执行。

9. 沟槽开挖完成后,必须及时清理施工现场,保持道路通畅,防止堵塞和滑倒等安全隐患。

需要注意的是,具体的沟槽开挖安全技术规定可能会因地区和工程要求的不同而有所差异,用户在进行实际施工前应仔细研究具体的技术规定和标准,确保施工过程中的安全。

沟槽开挖 施工技术规范文件

沟槽开挖 施工技术规范文件

沟槽开挖施工技术规范文件一、施工前准备。

1. 场地勘察。

施工之前,可得像探险家一样把场地好好考察一番。

看看周围有没有啥建筑物、地下管线之类的,要是不小心挖断个电缆或者水管,那可就像捅了马蜂窝,麻烦大了去了。

就好比在人家房子地基旁边挖沟,得先知道这房子稳不稳,可别把人家房子挖塌了。

详细记录下场地的地形地貌,哪里高哪里低,土质是啥样的,软乎乎的还是硬邦邦的。

这就跟你要了解一个人的脾气一样,土质不同,开挖的方法也得变变呢。

2. 施工方案制定。

这施工方案啊,就是咱们挖沟的作战计划。

得根据场地勘察的结果来制定,就像厨师做菜得根据食材来决定菜谱。

方案里要明确沟槽的深度、宽度、长度,还有开挖的顺序,是从一头挖到另一头呢,还是分段开挖。

就像规划旅游路线一样,先去哪儿后去哪儿得清清楚楚。

还要考虑到施工过程中可能遇到的问题,比如遇到大石头或者地下水咋处理。

总不能遇到问题就干瞪眼吧,得提前想好对策。

3. 设备和材料准备。

开挖沟槽的设备就像战士的武器,可不能含糊。

挖掘机得提前检查好,看看各个部件有没有毛病,就像检查汽车一样,轮胎有没有气,发动机能不能正常启动。

要是在挖沟的时候设备突然坏了,那就像战士上战场枪卡壳了,多耽误事儿啊。

材料方面,像支撑沟槽的木板或者钢管,要准备充足。

这就好比打仗的弹药,不能打到一半没子弹了。

而且材料的质量得过关,不能是那种一压就断的次品,不然沟槽塌了可就惨了。

二、沟槽开挖过程。

1. 开挖顺序。

一般来说,要按照施工方案里定好的顺序开挖。

如果是从一端开始挖,那就稳稳当当的,一铲子一铲子地往前推进。

要是分段开挖呢,得注意各段之间的衔接,别挖得参差不齐的,像狗啃的一样。

在有建筑物或者地下管线附近开挖的时候,得更加小心谨慎。

就像在瓷器店里赶老鼠,要轻手轻脚的,不能鲁莽行事。

可以采用人工开挖的方式,这样能更精准地控制,避免破坏到旁边的东西。

2. 深度和宽度控制。

沟槽的深度和宽度得严格按照设计要求来。

挖浅了,可能不符合工程需要;挖深了,那就是白费力气还可能造成危险。

土方工程沟槽土方[沟槽开挖]技术交底大全

土方工程沟槽土方[沟槽开挖]技术交底大全

一、施工准备1.技术准备(1)开挖前认真审核设计图纸和说明,已做好图纸会审和施工组织设计,确定开挖断面和堆土位置。

(2)沟槽开挖前,必须会同有关部门查清地下设施,地下埋设物现状、分布位置及埋深,在施工过程中注意保护。

(3)已做好施工管线高程、中线及永久水准点的测量复核工作。

(4)已放样出沟槽开挖边线、堆土界限,并用白灰标识。

2.机具设备(1)机械:推土机、挖掘机、装载机、自卸汽车等。

(2)机具:铁锹(尖、平头)大锤、铁镐、钢卷尺、坡度尺、小线等。

3.作业条件(1)土方开挖前,根据施工图纸和施工方案的要求,将施工区域的地下、地上障碍清除完毕。

(2)各种现状管线已改移或加固,对暂未处理的地下管线及危险地段,做好明显标志。

(3)沟槽有地下水时,根据当地工程地质资料采取降低地下水措施,水位降至槽底0.5m以下。

(4)施工区域内供水、供电、临时设施满足沟槽开挖要求,道路平整通畅。

(5)做好沟槽开挖机械、运输车辆及辅助设备的维修检查和进场工作。

二、施工工艺1.工艺流程开挖沟槽边坡修整人工清理槽底验槽2.操作工艺(1)沟槽开挖1)管道沟槽底部开挖宽度管道沟槽开挖宽度应按设计要求留置,若无设计要求是,可按下列方法确定: B=D1+2(b1+b2+b3)式中:B—管道沟槽底部的开挖宽度(mm);D1—管外径(mm);b1—管道一侧的工作面宽度(mm);(见下表)b2—有支撑要求是,管道一侧的支撑厚度,可取150mm~200mm;b3—现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm)管道一侧的工作面宽度2 管道有现场施工的外防水层时,b1宜取800mm;3 采用机械回填管道侧面时,b1需满足机械作业的宽度要求(2)沟槽边坡的确定当地质条件良好、土质均匀、地下水位低于沟槽底面高程,且开挖深度在5m以内、沟槽不设支撑时,沟槽边坡最陡坡度应符合下表的规定。

(3)机械开挖1)沟槽开挖时,应合理确定开挖顺序、路线及开挖深度,然后分段开挖,开挖边坡应符合有关规范规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沟槽开挖技术规范大全
1. 引言
该文档旨在提供沟槽开挖技术规范的详细指导,以确保施工人
员在进行沟槽开挖工作时遵守相关的标准和要求。

2. 沟槽开挖前的准备工作
- 在开始施工之前,必须对工作区域进行详细的勘察和评估,
包括地质条件、地下管道或电缆的位置等,以避免潜在的安全风险。

- 根据工程要求确定沟槽的尺寸和设计要求,包括沟槽的宽度、深度和坡度等。

3. 沟槽开挖的施工要求
- 在开挖沟槽期间,必须采取适当的安全措施,包括使用支撑
材料、施工围栏和警示标志等,以确保施工人员和周围人员的安全。

- 按照设计要求逐步开挖沟槽,避免突然开挖导致边坡塌方或
其他安全问题。

- 在开挖过程中,必须妥善处理和保护地下管道或电缆,避免
损坏或干扰。

- 挖掘完成后,必须按照规定清理沟槽中的泥土和碎石,确保沟槽畅通无阻。

4. 沟槽开挖的监测和检测要求
- 在沟槽开挖过程中,必须定期进行现场监测和检测,以确保施工的合理进行和安全性。

- 监测和检测的内容包括地下水位、沟槽边坡的变形、地表沉降等,必要时应及时采取措施进行调整或修复。

5. 沟槽开挖的安全要求
- 在进行沟槽开挖工作时,必须配备合格的施工人员,并提供必要的安全培训和装备。

- 必须遵守现行的劳动安全法规和标准,并确保施工期间的安全措施得到有效执行。

6. 灾害风险管理
- 在沟槽开挖过程中,应考虑可能发生的灾害风险,并制定相应的应急预案,以保障人员和工程的安全。

7. 总结
该文档对沟槽开挖技术规范进行了综合性的总结和归纳,为施工人员提供了实用的指导和要求。

在进行沟槽开挖工作时,请务必遵守相关规定,保障施工的质量和安全。

> 注:以上规范仅供参考,具体操作应根据实际的工程情况和法规要求进行调整和执行。
