热力外线工程施工组织设计
热力外线施工方案

热力外线施工方案一、施工前准备工作在进行热力外线施工前,首先需要做好以下准备工作: 1. 确定施工范围:对需要进行热力外线施工的区域进行详细测量,确定施工范围。
2. 制定施工图纸:根据施工范围绘制详细的施工图纸,包括热力外线布置方案、管线敷设路径等。
3.资材准备:准备施工所需的热力外线、绝缘材料、敷设工具等。
4. 安全防护措施:确保施工现场安全,做好周边围栏设置、警示标识等工作。
二、热力外线敷设1.清理施工现场:在施工前,对施工现场进行清理,确保没有障碍物影响施工进程。
2.固定敷设路径:根据施工图纸上的敷设路径,固定好敷设方向,保证敷设的顺畅和整齐。
3.敷设热力外线:按照设计要求,逐段敷设热力外线,注意保持外线的整齐、平整和紧密。
4.连接管线:在敷设外线过程中,需要连接管线,确保连接部位的封闭牢固,避免漏水或漏热情况发生。
三、保温处理1.绝缘材料覆盖:在外线敷设完毕后,需及时进行绝缘材料的覆盖,确保热量不会散失。
2.质量检测:对保温处理后的外线进行质量检测,确保保温效果达到设计要求。
四、施工验收1.施工完成后,需进行验收工作,包括外线敷设是否符合要求、管线连接是否牢固、保温效果是否良好等方面。
2.对施工过程中出现的问题进行整改和处理,确保施工质量达标。
3.最终交付使用前,进行最终验收,确认热力外线施工符合设计要求,可以安全、稳定地运行。
五、施工总结1.在热力外线施工过程中,要严格按照设计方案进行操作,确保施工质量和安全。
2.做好施工前的准备工作和施工后的验收工作,确保施工过程顺利进行。
3.在施工中发现问题要及时处理和整改,避免影响后续使用。
4.施工结束后进行总结,总结经验教训,为日后的施工工作提供参考。
以上即是热力外线施工的一般方案,希望能为相关工作提供参考和帮助。
热力工程施工组织设计(一)

热力工程施工组织设计(一)引言概述:热力工程施工组织设计是热力工程项目施工的重要环节,它涉及到工程的合理安排与管理、施工过程的优化以及项目的顺利完成。
本文旨在探讨热力工程施工组织设计的关键要点,以帮助工程项目的顺利进行。
正文:
一、工程概述
1. 热力工程的背景和意义
2. 工程规模、建设目标和施工要求
3. 施工总体任务和工期安排
4. 工程的划分和分阶段施工
二、组织管理和协调
1. 施工组织结构与职责分工
2. 工程的施工编组和协作模式
3. 人力资源的组织与管理
4. 施工进度的控制与协调
5. 资源和材料的采购管理
三、施工方案和技术要点
1. 施工工艺流程与环节
2. 设备安装与调试
3. 施工设备和工器具的选择和使用
4. 施工现场的布置与安全防护
5. 质量控制与验收标准
四、施工流程与风险控制
1. 施工过程的流程控制
2. 风险评估与风险管控措施
3. 安全保障措施与应急预案
4. 质量问题的处理与纠正措施
5. 施工现场的环境保护与污染防治
五、经济管控与成本控制
1. 工程预算与成本控制
2. 工程变更管理与成本影响分析
3. 施工进度与成本的衡量与协调
4. 资金使用与支付方式
5. 工程财务管理与结算
总结:在热力工程施工组织设计中,合理的工程概述、高效的组织管理和协调、精心设计的施工方案和技术要点、有效的施工流程与风险控制以及严格的经济管控与成本控制都是确保项目顺利进行的关键要点。
只有综合考虑这五个方面的因素,才能够有效地推进热力工程施工并取得良好的工程质量和经济效益。
小区热力外网工程施工组织设计

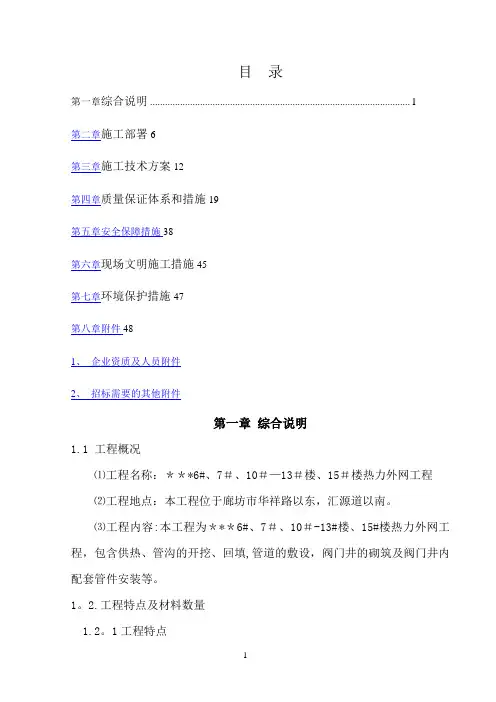

目录第一章综合说明 (1)第二章施工部署6第三章施工技术方案12第四章质量保证体系和措施19第五章安全保障措施38第六章现场文明施工措施45第七章环境保护措施47第八章附件481、企业资质及人员附件2、招标需要的其他附件第一章综合说明1.1 工程概况⑴工程名称:***6#、7#、10#—13#楼、15#楼热力外网工程⑵工程地点:本工程位于廊坊市华祥路以东,汇源道以南。
⑶工程内容:本工程为***6#、7#、10#-13#楼、15#楼热力外网工程,包含供热、管沟的开挖、回填,管道的敷设,阀门井的砌筑及阀门井内配套管件安装等。
1。
2.工程特点及材料数量1.2。
1工程特点(1)、本工程施工工期短,工期较紧. 1。
2.2材料数量主要材料用量表1。
3 编制依据、原则及范围1。
3.1 编制依据⑴***6#、7#、10#—13#楼、15#楼热力外网工程施工招标文件、设计图纸、澄清文件及有关说明等.⑵我公司对***6#、7#、10#—13#楼、15#楼热力外网工程施工现场的踏勘调查资料。
⑶***6#、7#、10#-13#楼、15#楼热力外网工程施工的有关要求及相应规范。
⑷结合我公司的技术、设备、人员、资金等自身资源情况和实际施工能力,尤其是我公司多年从事类似工程施工所积累的成熟施工经验.⑸根据GB/T19001—ISO9001标准和我公司质量保证手册和质量体系程序文件要求。
⑹本工程采用的主要技术规范。
采用的部分技术规范一览表。
2 编制原则11..33。
⑴满足招标文件工期要求,以控制“工期、质量、安全、成本”为目标,以高素质的专业化施工队伍,足够的施工设备投入本工程施工,上场的队伍和设备以足够和适用为原则,保证施工生产资源。
⑵尽量减少暂设工程,合理布置施工平面图,节约施工临时用地。
⑶优化施工组织方案,突出重点,兼顾一般,科学组织.贯彻ISO9001标准,加强过程质量控制,兑现合同承诺,铸造时代精品.。
3 编制范围11..33。
小区热力外网工程施工组织设计

目录第一章综合说明 (1)第二章施工部署 (6)第三章施工技术方案 (12)第四章质量保证体系和措施 (19)第五章平安保障措施 (38)第六章现场文明施工措施 (45)第七章环境爱护措施 (47)第八章附件 (48)1、企业资质及人员附件2、招标需要的其他附件第一章综合说明工程概况⑴工程名称:***6#、7#、10#-13#楼、15#楼热力外网工程⑵工程地点:本工程位于廊坊市华祥路以东,汇源道以南。
⑶工程内容:本工程为***6#、7#、10#-13#楼、15#楼热力外网工程,包含供热、管沟的开挖、回填,管道的敷设,阀门井的砌筑及阀门井内配套管件安装等。
1.2.工程特点及材料数量1.2.1工程特点〔1〕、本工程施工工期短,工期较紧。
1.2.2材料数量主要材料用量表1.3 编制依据、原则及范围1.3.1 编制依据⑴***6#、7#、10#-13#楼、15#楼热力外网工程施工招标文件、设计图纸、澄清文件及有关说明等。
⑵我公司对***6#、7#、10#-13#楼、15#楼热力外网工程施工现场的踏勘调查资料。
⑶***6#、7#、10#-13#楼、15#楼热力外网工程施工的有关要求及相应标准。
⑷结合我公司的技术、设备、人员、资金等自身资源情况和实际施工能力,尤其是我公司多年从事类似工程施工所积存的成熟施工经验。
⑸根据GB/T19001-ISO9001标准和我公司质量保证手册和质量体系程序文件要求。
⑹本工程采纳的主要技术标准。
采纳的局部技术标准一览表11..33..2 编制原则⑴满足招标文件工期要求,以操纵“工期、质量、平安、本钱〞为目标,以高素养的专业化施工队伍,足够的施工设备投入本工程施工,上场的队伍和设备以足够和适用为原则,保证施工生产资源。
⑵尽量减少暂设工程,合理布置施工平面图,节约施工临时用地。
⑶优化施工组织方案,突出重点,兼顾一般,科学组织。
贯彻ISO9001标准,加强过程质量操纵,兑现合同承诺,铸造时代精品。
热力外网工程施工组织设计

热力外网工程施工组织设计1工程概况及编制依据-------------------------------------------------------------31.1工程概况----------------------------------------------------------------------31.2编制依据----------------------------------------------------------------------3 2施工组织机构----------------------------------------------------------------------5 3施工部署及要紧施工技术措施-------------------------------------------------6 3.1施工预备打算---------------------------------------------------------------------6 3.2要紧施工方案---------------------------------------------------------------------8 3.2.1土建施工技术措施-------------------------------------------------------------83.2.2管道施工技术措施------------------------------------------------------------11 4施工进度打算---------------------------------------------------------------------204.1进度打算--------------------------------------------------------------------204.2进度保证措施--------------------------------------------------------------21 5施工资源需用量打算------------------------------------------------------------215.1施工人力资源及进场打算-----------------------------------------------215.2施工机械需用量打算-----------------------------------------------------22 6施工质量治理打算---------------------------------------------------------------226.1工程质量保证体系--------------------------------------------------------226.2质量保证措施--------------------------------------------------------------23 7现场施工安全保证体系及保证措施------------------------------------------257.1安全保证体系--------------------------------------------------------------257.2安全保证措施--------------------------------------------------------------26 8文明施工及环境爱护------------------------------------------------------------288.1文明施工治理--------------------------------------------------------------288.2施工现场的环境爱护-----------------------------------------------------309雨季施工技术措施--------------------------------------------------------------30 10现场治理方法--------------------------------------------------------------------30 11 施工现场平面布置图----------------------------------------------------------481 工程概况及编制依据1.1工程概况:1.1.1项目规模:该工程为包头市豪德贸易广场供热外网二次网工程。
市政热力外网工程施工组织设计方案

市政热力外网工程施工组织设计方案市政热力外网工程是指城市热力管网系统中从热源站点到用户终端的主要管道和设备组成的一级管网。
它负责将热源站点产生的热能传输到各个用户,满足城市的供热需求。
为了保证热力外网工程施工的顺利进行,需要进行详细的施工组织设计方案。
一、工程概况热力外网工程的设计与施工应符合相关国家标准和规范的要求。
工程概况包括施工范围、工程目标、工程技术要求、工程进度等。
二、工程测量在施工前需要进行详细的工程测量,包括地面高程测量、地下管道定位测量、管道延伸和管孔延伸等,以确保施工的准确性和安全性。
三、施工方案根据工程概况和测量结果,制定详细的施工方案。
施工方案应包括工程施工的流程、施工顺序、施工方法和施工工艺等内容。
1.施工流程:包括开挖、安装管道、焊接等具体施工过程的顺序和时序关系。
2.施工顺序:按照管道的承力要求和安装条件,确定管道的安装先后顺序。
3.施工方法:确保施工过程中安全、高效,包括管道支撑方式、管材切割、焊接等操作规范。
4.施工工艺:确定焊接的工艺参数、材料要求和测试项目,确保焊缝质量。
四、施工准备施工前需要进行一系列准备工作,包括人员组织、设备调配、材料准备、场地准备等。
1.人员组织:确定施工的施工队伍和各个岗位的职责分工,配备合适的技术人员和施工人员。
2.设备调配:确定所需施工设备和工具,保证设备和工具的完好性和操作性。
3.材料准备:根据施工方案,准备好所需的管道材料和其他辅助材料。
4.场地准备:清理施工现场,并保证施工场地的平整性和通行条件。
五、施工安全施工过程中需要严格遵守安全规范,确保施工的安全性。
1.施工人员应具备相关的职业证书和岗位培训,了解施工操作规范和安全操作技术。
2.施工现场应设置安全警示标志,保证施工人员和周围人员的安全。
3.严禁违规施工和违规操作,如无资质的人员进行焊接、操作危险设备等。
六、施工进度控制制定合理的施工进度计划,按照计划控制施工进度。
1.制定详细的施工进度计划,包括每个施工过程的开始时间和结束时间、重要节点等。
某小区热力外网施工组织设计
热力外网施工组织设计目录第一章、工程概况1. 工程概况1. 1工程名称:某小区热力外网工程。
1. 2 工程地点:1. 3 气候特点:市地处中纬度地带,属暖,四季分明。
夏季炎热多雨,冬季寒冷干燥,春季干旱多风沙,秋季秋高气爽,冷热适宜。
气温:市年平均气温为11.9℃。
一月最冷,月平均气温为零下4.7℃;七月最热,月平均气温为26.2℃。
1. 4 供热管网安装施工工程简述:此段管线土建主要包括:供热主管道及分支管道沟槽开挖和回填;施工地段降水及防护措施;沿线放气阀门阀门井、混凝土浇筑和井室砌筑;沿线障碍物的拆除及修复;配合管道预热。
管底及管顶填砂,分层夯实。
砂层上回填土分层夯实(压实度94%)至设计地面高度。
此段管线安装主要包括:a.供热主管道、沿线分支管道、放气系统、放水系统及阀门、三通、弯头、法兰等的焊接和安装;b.管道、管件、阀门及补偿器等材料设备的卸车和工程竣工验收前的保管;c.提供全线管道端口堵板材料及焊接施工;第二章、总体施工组织布置2.1组建精干务实的项目经理部2.1.1 施工组织指导方针:该工程具有专业技术强、施工难度大、施工工期短的特点,因此优质、高速的建成该工程,施工质量达到合格,具有十分重要的意义。
我们施工的指导方针是:坚持安全第一,质量优先,信誉取胜,服务满意的原则,不断把合格工程奉献于社会。
2.1.2 组织管理机构公司决定对本工程设立三级管理作业层,每个层面应尽心尽力做好本职工作,为完成工程施工目标而奋斗。
三级管理作业层是:指挥决策层:由公司与分公司高级管理人员组成,在公司整个范围内,对该项目施工所需的人、机、料、物、金、技等进行统一调配,最大限度的为项目经理部提供可靠的保障;项目管理层:由分公司管理人员和项目部管理人员组成,实行项目经理负责制,分公司各职能部门配合项目经理部履行《工程施工合同》和项目责任承包,确保工程按既定的质量目标、工期目标交付业主使用;施工作业层:由项目管理人员和班组人员组成,完成管理层下达的施工任务,确保工程质量“三检制”的落实,杜绝各类事故,做好文明施工。
小区热力外网工程施工组织设计
目录A、 4.1工艺流程 (17)第五章、安全保证体系及措施 (38)图1-1安全监控网络图 (40)第六章、现场文明施工措施 (45)第七章、环境保护措施 (46)第一章综合说明1.1 工程概况⑴工程名称:***6#、7#、10#-13#楼、15#楼热力外网工程⑵工程地点:本工程位于廊坊市华祥路以东,汇源道以南。
⑶工程内容:本工程为***6#、7#、10#-13#楼、15#楼热力外网工程,包含供热、管沟的开挖、回填,管道的敷设,阀门井的砌筑及阀门井内配套管件安装等。
1.2.工程特点及材料数量1.2.1工程特点(1)、本工程施工工期短,工期较紧。
1.2.2材料数量主要材料用量表1.3 编制依据、原则及范围1.3.1 编制依据⑴***6#、7#、10#-13#楼、15#楼热力外网工程施工招标文件、设计图纸、澄清文件及有关说明等。
⑵我公司对***6#、7#、10#-13#楼、15#楼热力外网工程施工现场的踏勘调查资料。
⑶***6#、7#、10#-13#楼、15#楼热力外网工程施工的有关要求及相应规范。
⑷结合我公司的技术、设备、人员、资金等自身资源情况和实际施工能力,尤其是我公司多年从事类似工程施工所积累的成熟施工经验。
⑸根据GB/T19001-ISO9001标准和我公司质量保证手册和质量体系程序文件要求。
⑹本工程采用的主要技术规范。
采用的部分技术规范一览表11..33..2 编制原则⑴满足招标文件工期要求,以控制“工期、质量、安全、成本”为目标,以高素质的专业化施工队伍,足够的施工设备投入本工程施工,上场的队伍和设备以足够和适用为原则,保证施工生产资源。
⑵尽量减少暂设工程,合理布置施工平面图,节约施工临时用地。
⑶优化施工组织方案,突出重点,兼顾一般,科学组织。
贯彻ISO9001标准,加强过程质量控制,兑现合同承诺,铸造时代精品。
11..33..3 编制范围***6#、7#、10#-13#楼、15#楼热力外网工程包括管道支架、管道安装、管道保温。
某热力有限公司供热外网工程施工组织设计
xxx热力有限企业供热外网工程施工组织设计一、工程概略:本工程为xxx热力有限企业供热外网管道安装工程。
本工程1标段:由电厂供热首站外一米处至新泰临路,约6km长的高温热水管网(一供一回)和约3km长的蒸汽管网。
蒸汽管网供热136t/h ,一期供热面积400万平方米。
厂区内管网采纳低支架架空敷设,厂外管网采纳直埋敷设。
1、设计参数:(1)管网蒸汽设计参数为:设计压力为,设计温度为 300℃。
(2)高温水设计参数为:压力为,供水温度为 130℃。
回水温度为 70℃2.管材及保温:管径≤ 250 材质为 20#无缝钢管,管径≥ 300 材质为Q238B螺旋缝电焊管。
直埋高温水管网保温资料为耐温150℃聚氨酯泡沫塑料,外护管为高密度聚乙烯,跟工作钢管一同预制成直埋保温管。
直埋蒸汽管网保温采纳超高温超细玻璃棉,外护管为钢套管,跟工作钢管一同预制成钢套钢直埋保温管。
厂区内架空管道均采纳超细玻璃棉,外包镀锌铁皮。
二、编织说明及依照1.编制说明本施工组织设计是依据招标单位供给的施工图、招标文件及有关施工说明联合我方现场勘探进行编制。
本施工组织设计对施工的整体部署、质量控制、主要技术举措、安全生产、文明施工以及降低环境污染技术举措等主要有关举措进行了说明。
2.编制依照(1)《城镇供热管网工程施工及查收规范》 CJJ28-2004(2)《工业金属管道工程施工及查收规范》 GB50235-97(3)《现场设备、工业管道焊接工程施工及查收规范》 GB50236-98(4)《城市直埋供热管道工程技术规程》 CJJ/T81-98(5)《施工现场暂时用电安全技术规范》 JGJ46-2005(6)《城镇供热直埋蒸汽管道技术规程》 CJJ 104-2005(7)《热水管道直埋敷设》 05R410(8)《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114-2000( 9 )《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T155-2001三、施工准备(一)施工现场“三通一平” :1、水:(1)施工用水:安装工程先期基本不用水,后期压力试验时由建设单位协调就近安排。
小区热力外网工程施工组织设计
目录A、 4.1工艺流程 (17)第五章、安全保证体系及措施 (34)图1-1安全监控网络图 (35)第六章、现场文明施工措施 (40)第七章、环境保护措施 (41)第一章综合说明1.1 工程概况⑴工程名称:***6#、7#、10#-13#楼、15#楼热力外网工程⑵工程地点:本工程位于廊坊市华祥路以东,汇源道以南。
⑶工程内容:本工程为***6#、7#、10#-13#楼、15#楼热力外网工程,包含供热、管沟的开挖、回填,管道的敷设,阀门井的砌筑及阀门井内配套管件安装等。
1.2.工程特点及材料数量1.2.1工程特点(1)、本工程施工工期短,工期较紧。
1.2.2材料数量主要材料用量表1.3 编制依据、原则及范围1.3.1 编制依据⑴***6#、7#、10#-13#楼、15#楼热力外网工程施工招标文件、设计图纸、澄清文件及有关说明等。
⑵我公司对***6#、7#、10#-13#楼、15#楼热力外网工程施工现场的踏勘调查资料。
⑶***6#、7#、10#-13#楼、15#楼热力外网工程施工的有关要求及相应规范。
⑷结合我公司的技术、设备、人员、资金等自身资源情况和实际施工能力,尤其是我公司多年从事类似工程施工所积累的成熟施工经验。
⑸根据GB/T19001-ISO9001标准和我公司质量保证手册和质量体系程序文件要求。
⑹本工程采用的主要技术规范。
采用的部分技术规范一览表11..33..2 编制原则⑴满足招标文件工期要求,以控制“工期、质量、安全、成本”为目标,以高素质的专业化施工队伍,足够的施工设备投入本工程施工,上场的队伍和设备以足够和适用为原则,保证施工生产资源。
⑵尽量减少暂设工程,合理布置施工平面图,节约施工临时用地。
⑶优化施工组织方案,突出重点,兼顾一般,科学组织。
贯彻ISO9001标准,加强过程质量控制,兑现合同承诺,铸造时代精品。
11..33..3 编制范围***6#、7#、10#-13#楼、15#楼热力外网工程包括管道支架、管道安装、管道保温。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1
2020年4月19日
热力外线工程施工
组织设计
文档仅供参考
2
2020年4月19日
目 录
一、
编制依据
二、工程概况
三、地质概况
四、工程特点与难点
五、主要工程量
六、计划开竣工日期
七、施工部署
八、施工准备
九、主要施工方案
(一) 施工测量方案
(二) 施工排水方案
(三) 暗挖施工方案
(四) 热机施工方案
(五) 交通导改方案
(六) 隧道穿过街天桥施工方案
(七) 承重桥施工方案
(八) 电杆加固方案
(九) 市政管线保护方案
(十) 穿立交桥施工方案
(十一)隧道边距楼房较近段土体加固方案
十、施工工期保证措施
文档仅供参考
3
2020年4月19日
十一、雨期施工措施
十二、安全生产及文明施工措施
十三、工程测量与监控测量
十三、质量管理措施目标及措施
十四、试验目标设计
十五、资料目标设计
十六、附表及附图
文档仅供参考
4
2020年4月19日
一、编制依据和原则
(一)编制依据:
1)<西三环(动物园北路~苏州桥)热力外线工程>施工图。工程编号:
J03A084。
2) 现行施工规范、工艺要求和质量验收标准:
<城市供热管网工程质量检验评定标准> CJJ38-90
<城市供热管网工程施工及验收规范> CJJ28-89
<钢筋焊接及验收规程> JGJ18-96
<气焊、手工电弧焊及气体保护焊焊缝坡口的基本形式>GB985-88
<混凝土结构工程施工及验收规范> GB50204-92
<混凝土强度检验评定标准> GBJ107-87
<钢结构工程施工及验收规范> GB50205-95
<工程测量规范(GB50026-93)>
<锚杆喷射混凝土支护规范(GBJ86-85)>
<爆破安全规程>GB50194-93
3) <西三环热力外线工程岩土工程勘察报告> —054—32
4) 现场实际考察。
5) 本公司现有技术和机械设备情况。
(二)编制原则:
文档仅供参考
5
2020年4月19日
针对本工程的特点和设计要求,施工组织设计的编制除执行常规施
工项目的编制原则外,遵循如下原则:
(1) 本次施工的最大特点是战线长,路况复杂,施工难度大,技术含
量高,风险大,施工组织设计考虑采用成熟、可靠、先进、有效科学的施
工方法,谨慎认真地对待各种技术问题。
(2)
采用信息化施工,加强施工监测和环境监测,严格控制地面沉
降。
施工组织编制时以新奥特法为重点。
(3)
施工组织设计的编制强调科学的组织和管理,保证工期的实
现。
本工程的工程量大,工期紧,施工组织设计编制时,坚持科学组织和管理,
合理平衡资源的原则,确保业主提出的整体要求的实现。
(4)在交通导流方面充分考虑车辆、行人的正常通行,竖井合理布局,
尽量减少对交通影响,做到”文明施工,无噪音暗挖,绿色环保”。
二、工程概况
1)土建工程简介:
本工程位于西三环东辅路及方砖布道和绿化带,起点为(花园桥~动
物园北路)热力外线工程的(24)点,终点为本部分工程的(21)点。管线全长
1862米。设计管径为DN800,全线均采用浅埋暗挖工艺进行通行沟敷
设。在13点预留DN400西分支, 在15点预留DN800东分支。
隧道结构为马蹄形,直边墙,平底板,采用复合衬砌结构,净空尺寸
3.6×2.5米。管线埋深位于地面以下6~7米。考虑施工需要全线设⑵
文档仅供参考
6
2020年4月19日
点、⑹点、⑽点、⑾点、⑿点、⒀点、⒁点、⒂点、⒄点、⒅点、⒆
点、(21)点共12座施工竖井,小室竖井10座,⒃点小室为暗做小室,另⑽
点、⒅点为临时竖井。围挡占路大部分为40mX10m。小室、隧道二衬结
构采用模筑C30、S8抗渗混凝土,在初期支护二次衬砌之间敷设防水层,
材料采用PE泡沫衬垫和0.8mm厚LDPE膜防水层,敷设完成后,进行充气
试验。
2)热机工艺安装工程简介:
供/回水设计温度150℃/90℃,设计压力为1.6Mpa。管线全长1862
米,主管管径为DN800,⒀点西分支管径为DN400,⒂点东分支管径为
DN800。干线供回水方位为:西供东回。补偿方式:采用轴向型波纹补偿
器补偿及自然补偿。保温及防腐:地沟管道保温采用岩棉保温,小室内保
温采用膨胀珍珠岩瓦保温,地沟及小室内管道均采用无机富锌底漆和聚
氨脂面漆防腐。
试压标准:分段试压2.4Mpa;总试压2.0Mpa。
三、地质概况
根据北京地质工程勘察院提供的<西三环(动物园北路~苏州桥)热力
外线工程岩土工程勘察报告> -054-32,隧道穿越土层以粉质粘土、粘质
粉土、砂质粉土、粉砂、圆砾、洪积卵石、细砂为主,地层分布不均且
不连续、局部地段土质松散自稳能力差。局部存在上层滞水,将对工程
造成影响,地下水对混凝土及钢筋混凝土中的钢筋无腐蚀性。拟建场地
抗震烈度为8度,在地震烈度为8度的情况下,拟建管线沿线地基土均不
产生地震裂化。根据<铁路工程地质勘察规范>(TB10012— ),拟建管线
文档仅供参考
7
2020年4月19日
沿线围岩级别为 V—VI类。管线沿线13m深度内均未见地下水,但根据
其底层条件,不排除局部由于大气降水,管道渗漏补给存在上层滞水的可
能性。根据地质报告综合分析,工程⑴~⑶埋于地下水位以下,须进行降
水施工。(见降水施工方案)
四、工程特点与难点
1、全线工作竖井大部分位于西三环东辅路、方砖步道及绿地范围
内,西三环辅路为主要的交通干线,沿线公共车辆、社会车辆较多。公交
车辆分别有871、836、831、730、967、714、944、708、962、15、
81、374、323、846、小5、运通201、特5路途经本施工段。
2、工程沿线上下水、电力、煤气管线、电信管线较多且复杂,有多
处在竖井周围,如何既保证管线、电杆的安全又确保工期是施工必须重
视的方面。(见市政管线保护方案)
3、重要的交通路口:⒁点小室位于北京外国语大学门口;⒂点小室
位于魏公村路路口。过路口段特制定合理的交通导路方案。(见交通导
改方案)
4、施工段位于城区中央地带居民较多繁华街段,穿越多处重要道
路,沿线分布有企事业单位、高层居民楼、饭店、商场等设施(主要有八
一剧院、中国现代剧场、外国语大学、北京理工大学等),对于距热力隧
道较近的建筑物进行加固处理,施工做到”文明施工,无噪音暗挖,绿色
环保”,是处理好”扰民”与”民扰”的前提条件。(见地面建筑物加固
方案)
4、本工程沿三环线敷设,途径1处立交桥及2处过街天桥,21点穿
