金融街G4号地住宅楼工程试验方案
高层住宅(剪力墙结构)主体试验方案

1. 编制依据1.1北京**建筑设计研究所设计的“****号楼工程”施工图纸;1.2 《建筑工程资料管理规程》DBJ01-51-2003 1.3 《房屋建筑工程和市政基础设施工程实行有见证取样和送检的规定》1.4 《混凝土结构工程施工质量验收规范》 GB50204-2002 1.5 《地下防水工程质量验收规范》 GB50208-2002 1.6 《砌体工程施工质量验收规范》 GB50203-2002 1.7 《钢筋焊接及验收规程》JGJ18-2003 1.8 《建筑安装分项工程施工工艺规程》 DBJ/T01-26-2003 1.9 《建筑工程饰面砖粘结强度检验标准》 JGJ110-971.10《回弹法检测混凝土抗压强度技术规程》 JGJ/T23-20012. 工程概况2.1***楼位于北京市东城区、南侧紧邻中华人民共和国人事部,东侧临林业部,建筑面积:47080.34m22.2 1#住宅楼地下二层,地上16层,建筑面积各为15758.08m2;2# 住宅楼地下二层,地上16层,建筑面积15758.08m2;3#住宅楼地下二层,地上16层,建筑面积15564.18m2;地下二层为五级人防,地下一层为自行车库。
地下二层层高3.3m,地下一层层高3. 9m,地上标准层层高2.8m,檐口高度43.00m,室内外高差 1.2m。
±0.000=44.200m。
本工程为钢筋混凝土箱形基础,全现浇剪力墙结构。
建筑耐火等级为一级。
抗震设防烈度8度。
抗震等级1、2、3#地下二层为五级二等。
3. 现场试验准备工作3.1 试验机构设置,为加强试验管理,确保工程的施工质量,根据公司试验管理规定,本工程在现场设一试验室,试验室的管理由项目部技术负责人负责,受公司工程一部指导。
3.2 现场试验室日常工作由有经验的试验员全面负责,试验员经培训考核持证上岗。
3.3 现场施工试验主要管理人员如下:聂刚:技术负责人,项目部试验管理主要负责人,负责监督和检查现场试验管理和试验资料管理工作,负责试验交底工作,主持试验室日常工作,负责安排各项试验工作。
北京某住宅项目试验方案_secret

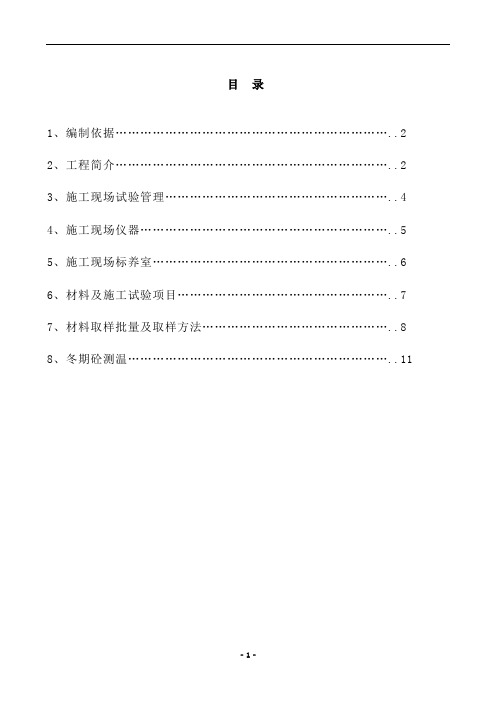

目录1、编制依据 (2)2、工程简介 (2)3、施工现场试验管理 (4)4、施工现场仪器 (5)5、施工现场标养室 (6)6、材料及施工试验项目 (7)7、材料取样批量及取样方法 (8)8、冬期砼测温 (11)一、编制依据1、x区****东南G3区二期住宅xxx工程施工图纸;2、建筑施工手册(第二版)缩印本;3、建筑工程资料管理规程(DBJ01-51-2003);4、施工现场十大员技术管理手册《试验员》;5、建筑工程冬期施工规程 JGJ 104-97。
6、建筑地基基础工程施工质量验收规范(GB50202-2002);7、砌体工程施工质量验收规范(GB50203-2002);8、地下防水工程质量验收规范(GB50208-2002);9、混凝土结构工程施工质量验收规范(GB50204-2002);二、工程简介:本工程住宅楼部分地下一层及上部为钢筋混凝土纯剪力墙结构,地下二三层部分框支剪力墙结构,结构框支梁位于地下二层顶板部位,两栋住宅楼之间的地下二三层纯地下车库部分为钢筋混凝土框架结构,整个结构采用钢筋混凝土平板式筏形基础。
主要结构材料:1、钢筋:HRB400、HRB335、HPB235钢筋抗拉强度实测值与屈服强度实测值的比值不小于1.25。
且钢筋强度实测值与强度标准值的比值不应大于1.3。
2、焊条:HPB235级钢焊接用E43xx, HRB335级钢焊接用E50xx, HRB400级钢焊接用E50xx;3、吊钩:采用未冷加工的HPB235级钢;4、垫层混凝土强度等级为C15,其它见下表。
基础底板,人防顶板、临空墙、水池周边墙、与土接触墙体及顶板为抗渗混凝土,抗渗混凝土等级为0.8Mpa。
后浇带采用高一级的补偿收缩混凝土。
表一各部位混凝土强度等级附注:未注明的依各层结构平面图为准5、非承重隔墙容重不大于8.5KN/m3,砌块为MU5,砂浆为M5。
本工程基础主体使用的混凝土全部采用商品砼,围护结构部分构造混凝土采用现场搅拌;钢筋主要级别为:三级螺纹钢材,规格型号从直径8mm 至25mm,有部分二级和一级钢材,直径大于 16以上的基础底板、墙、柱、梁钢筋接头均采用直螺纹套筒机械连接方式,直径小于16的钢筋接头采用绑扎搭接方式;基础防水、地下室外墙防水、屋面防水均采用SBS改性沥青防水卷材;住户内卫生间、厨房防水采用聚氨脂涂膜。
高层住宅楼试验计划

1 、编制依据 (1)2 、工程概况 (1)3 、施工试验工作部署................. (2)4 、主要施工试验项目 (4)5 、试验项目取样方法 (8)6 、施工试验工作管理体系 (12)7 、施工试验工作质量保证体系 (13)8 、不合格材料处理 (14)1、编制依据2、工程概况2.1 建设概况2.2 建筑设计概况31. 施工试验工作总则本工程施工试验包括进场材料试验与现场施工试验 2 部分内容,均依据《( DB11/T6P5- 2009)建筑工程资料管理规程》及《建筑工程施工材料试验培训教材》的要求、项目、方法取样试验。
施工过程中由专职试验员在现场取样。
按北京市建设委员会关于有见证取样和送检制度规定范围内的取样项目,应在监理单位见证人监督下进行。
项目部技术负责人负责组织做好本工程所有试验项目及见证试验项目计划,编制本《施工试验方案》,递报监理单位审批后,下发试验员,以此作为施工试验工作的指导。
所有试验报告得出结果后应由试验员及时递交资料员收集、分类,同时报交监理单位复印件1 份。
2. 试验员试验员必须具备一定经验、技能,并经培训取得上岗证后才能从事试验工作。
本工程试验员 2 名。
试验员在施工过程中不宜更换,以保证各项试验的顺利实施及试验资料的完整性,避免因更换人员、手续交接而造成资料遗失。
试验员对材料抽样送检的试样要有代表性、真实性,并对试验室发回的试验单的准确性、有效性负责。
试验人员除按规定取样送试块之外,还应协助专业工长做好混凝土、砂浆后台搅拌计量控制等工作。
3. 试验工作设施设置1间20m2的试验室,墙体及屋面均有一定保温性能。
试验室前后划分为标准养护室及操作间,操作间备有砂浆、混凝土试模若干、1000g天平1台、振动台 1 台,环刀、混凝土坍落度桶、温度计若干,温、湿度自控仪 1 支、烘焙箱 1 台。
试块养护为喷淋管,恒温采用电热管。
4. 试验工作条件(1)混凝土试件标准养护条件水泥混凝土标准养护箱 1 部,其养护温度控制在20± 3℃。
北京市某高层住宅楼工程试验方案

北京市某高层住宅楼工程试验方案1、编制依据1.1**住宅小区B-16施工图纸1.21**住宅小区B-16施工组织设计1.3《混凝土结构工程施工质量验收规范》(GB50204-2002)1.4《民用建筑工程室内环境污染控制规范》(GB50325-2001)1.5《混凝土强度检验评定标准》(GBJ107-87)1.6《钢筋机械连接通用技术规程》(JGJ107-2003)1.7《建筑工程资料管理规程》(DBJ01-51-2003)2、工程概况本工程位于北京市**区**镇**东北角,建筑面积8135m2。
地下一层,地上十五层。
地下一层为车库(自行车),地上十五层为住宅。
设计室外地坪标高为-0.30m,基础埋深-2.95m,±0.000相当于绝对标高46.700m,建筑檐高44.70m。
结构形式为全现浇剪力墙结构,工程安全等级二级,抗震设防烈度为8度,防水等级二级。
工程于2007年5月26日正式开工,计划8月2日基础施工完,11月15日结构封顶,2008年5月26日竣工。
现场试验室设置在施工现场东南位置,距离建筑物15m左右,便于结构施工时,对进场的各种材料进行取样,对进场的商品砼及时进行塌落度测试和试块制作,并及时将试块送入养护室进行养1护,其养护室采用自动温湿控制仪进行控制,以保证养护室内的标准温湿度。
工程质量目标为“优良工程”。
3、设计要求:3.1基础型式为平板式筏板基础。
垫层为100mm厚C10砼;底板厚700mm,为C30砼S6抗渗。
3.2地下室外墙300mm厚,未注明内墙200mm厚;地下一层顶板顶板厚160mm。
3.3结构砼强度等级3.4受力钢筋采用I级、Ⅱ级和Ⅲ级钢筋。
3.5钢筋连接按钢筋直径≥18钢筋采用剥肋滚轧直螺纹连接,按A级接头考虑,其余采用搭接接头。
3.5.1纵向受拉钢筋的最小锚固长度l Ae:2注:以上锚固长度为一、二级抗震系数3.5.2保护层厚度:①、地上部分:梁、柱25mm、墙、顶板15mm、剪力墙内暗柱30mm②、地下部分:底板底面为50mm.3.6地下室防水等级为二级,刚性防水+柔性防水,底板、外墙结构砼自防水及SBS防水卷材。
金融街公建项目内部联合验收工作指引(2014)

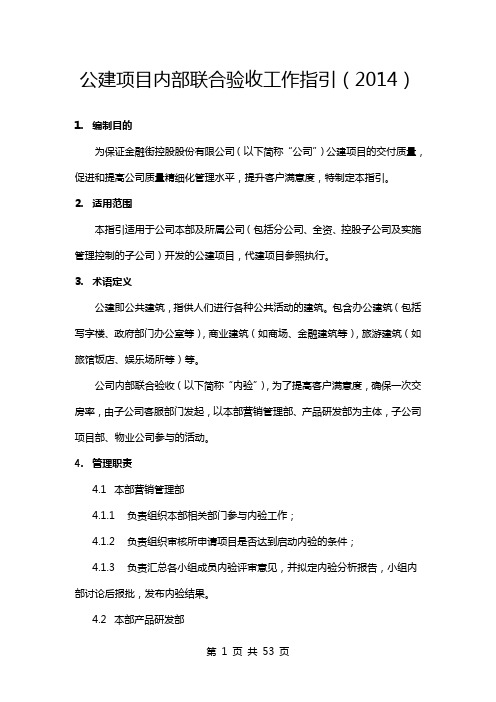

公建项目内部联合验收工作指引(2014)1.编制目的为保证金融街控股股份有限公司(以下简称“公司”)公建项目的交付质量,促进和提高公司质量精细化管理水平,提升客户满意度,特制定本指引。
2.适用范围本指引适用于公司本部及所属公司(包括分公司、全资、控股子公司及实施管理控制的子公司)开发的公建项目,代建项目参照执行。
3.术语定义公建即公共建筑,指供人们进行各种公共活动的建筑。
包含办公建筑(包括写字楼、政府部门办公室等),商业建筑(如商场、金融建筑等),旅游建筑(如旅馆饭店、娱乐场所等)等。
公司内部联合验收(以下简称“内验”),为了提高客户满意度,确保一次交房率,由子公司客服部门发起,以本部营销管理部、产品研发部为主体,子公司项目部、物业公司参与的活动。
4.管理职责4.1本部营销管理部4.1.1负责组织本部相关部门参与内验工作;4.1.2负责组织审核所申请项目是否达到启动内验的条件;4.1.3负责汇总各小组成员内验评审意见,并拟定内验分析报告,小组内部讨论后报批,发布内验结果。
4.2本部产品研发部4.2.1审核所申请项目是否达到启动内验的条件;4.2.2主要负责对产品建筑效果、使用功能、园林市政、精装、机电、结构等方面出具验收意见,核查产品与设计图纸的符合度,编写各专业内验报告;4.2.3负责编写《缺陷反馈手册》统计表。
4.3子公司客服部门4.3.1组织子公司内部联合验收,并督办销项事宜;4.3.2负责向本部营销管理部发出内验申请;4.3.3负责提交所申请项目内验所需的各种资料。
4.4子公司项目部4.4.1搜集整理内验所需的各种资料;4.4.2组织完成子公司内验问题的整改;4.4.3负责提供内验所需的检测工具及辅助设备;4.4.4组织相关分供方参与内验;4.4.5组织完成公司内验问题的整改;4.4.6组织与物业公司的承接检查,完成交付区域的物业移交。
4.5物业公司4.5.1完成对所申请项目的承接查验和接管;4.5.2参与内验并进行详细记录。
高层住宅项目实测实量及检验试验方案

目录第一章编制依据第二章工程概况2.1总体简介2.2结构设计简介第三章试验前期准备3.1人员配备3.2实验室的设置及设备配置3.3规章制度3.4见证试验室的确定第四章试验工作方案4.1试验流程4.2有见证试验方案第五章本工程所涉及的主要试验项目5.1原材料5.2施工及验收试验项目第六章试验记录及报告6.1试验记录6.2试验台帐第七章材料取样方法、试块(件)制作、养护方法及有关规定7.1混凝土试验的取样和试块留置的有关规定7.2钢筋原材及其连接件的取样方法、试件数量的有关规定7.3防水卷材的取样方法及试件数量的有关规定7.4防水涂料取样方法7.5砂浆试块取样方法及试块数量的有关规定7.6水泥验收批划分及取样数量7.7砂、石验收批划分及取样数量7.8蒸压加气混凝土砌块取样7.9回填土取样7.10保温材料的取样第八章试验资料的收集整理第九章现场试验管理制度第十章现场试验员岗位职责第十一章工程试验及原材料试验计划11.1混凝土施工试验计划11.2 防水材料试验计划11.3钢筋保护层厚度试验计划11.4 墙体材料试验计划11.5基坑回填土试验计划第一章编制依据1、《普通混凝土力学性能试验方法标准》GB/T 50081-20162、《混凝土强度检验评定标准》GB/T50107-20103、《砌体基本力学性能试验方法标准》GB/T50129-20114、《混凝土结构试验方法标准》GB50152-20125、《钢筋混凝土用钢第1部分:热轧光圆钢筋》 GB1499.1-20176、《钢筋混凝土用钢第2部分:热轧带肋钢筋》GB1499.2-20187、《钢筋焊接接头试验方法标准》JGJ/T27-20148、《混凝土结构工程施工质量验收规范》GB50204—20159、《钢筋机械连接技术规程》JGJ107-201610、《回弹法检测混凝土抗压强度技术规程》JGJ/T23-201111、《建筑工程施工质量验收统一标准》GB50300—201312、工程设计图纸、工程洽商、设计交底、设计变更13、中天三体系贯标程序文件、质量管理手册、中天企业标准(混凝土工程施工工艺标准)第二章工程概况2.1总体简介工程名称:建设单位:设计单位:监理单位:勘察单位:施工单位:中天建设集团有限公司本工程位于浙江省宁波市工程总用地面积6992㎡,总建筑面积20184.45㎡,其中地上建筑面积约12880.25㎡,地下室建筑面积7304.20㎡。
明宇金融广场试验计划(终)
中国建筑工程总公司CHINA TCATE CONTCRUCTION ENGRG.CORP.明宇金融广场试验计划2010年3月中建二局第三建筑工程有限公司金融广场项目经理部工程施工方案审批表目录1、编制依据 (1)2、工程概况 (1)2.1建筑概况 (1)2.2结构概况 (2)3、试验管理工作程序 (3)4、试验计划 (4)4.1试验计划范围 (4)4.2取样方法 (4)4.3取样部位 (5)4.4现场试验站 (5)4.5试验委托机构 (6)5、试验管理职责 (6)6、主要试验管理 (7)6.1 试验取样要求及方法 (7)附表1 混凝土试验计划 (12)附表2 钢筋原材试验计划 (16)附表3 直螺纹套筒试验计划 (16)附表3 页岩实心砖试验计划 (18)附表4 页岩空心砖试验计划 (19)附表5 干混砂浆试验计划 (19)附表6 防水工程取样计划 (20)附表7 结构实体钢筋保护厚度检验取样计划 (20)附表8 回填土检验取样计划 (20)附表9 建筑节能检测取样计划(挤塑聚苯板) (20)1、编制依据2、工程概况2.1建筑概况2.2结构概况3、试验管理工作程序试验管理工作程序详见下页图。
(1)混凝土、砂浆试件应注明成型日期、强度等级、试件编号和养护条件等信息。
同一取样批所留置的不同用途的试件可以编号相同,但应按下表所规定的后缀字符予以区别。
试件类型与后缀字符对照表(2)依据标准需重新取样复试时,复试样品的试件编号应与初试时相同,但应后缀“复试”加以区别。
初试与复试报告均应进入工程档案。
(3)施工过程中出现试验结果不合格或不符合要求时,应在试样(件)委托台帐中注明处理意见,不得删除台帐中的相应内容。
试样(件)委托台帐应作为施工技术资料存档。
4、试验计划根据本工程的实际情况,开工前将根据施工段划分以及主要施工方法等,确定本工程结构施工阶段的材料试验计划,详见附表1~12试验计划。
4.1试验计划范围本工程结构施工阶段需进行试验的项目,包括普通试验和见证取样试验项目。
安全防护方案
目录一、工程概况 (2)二、安全防护管理体系 (2)三、施工安全管理措施 (4)四、安全防护用品及施工电气产品的购买、使用、检查、验收、维修、保养.. 5五、安全帽、安全带、安全网的使用要求 (5)六、施工人员安全防护 (6)七、四口和临边安全防护 (7)八、施工用电安全防护 (13)九、机械设备安全防护 (14)十、风灾、雷灾安全防护 (15)一、工程概况1、该工程由北京华融基础设施投资有限责任公司开发建设,金融街控股股份有限公司代建,北京建筑设计研究院设计,监理单位为北京帕克国际工程咨询公司,北京城乡建设集团有限责任公司施工总承包。
2、南礼士路 46 号回迁住宅楼项目东至西二环西辅路,西至南礼士路,南至月坛南街,北至月坛北街。
处于城市核心区域,南邻儿童医院,北临月坛大厦,东临月坛体育馆、西二环、地铁阜成门至复兴门段,西邻月坛公园、南礼士路。
3、本工程为主体为剪力墙结构车库为框架剪力墙结构,基础形式为筏板基础。
总建筑面积 80381 ㎡。
包括地下人防、车库、商业、住宅楼及车库。
车库地下 5 层,地下五层槽底标高-23.980m,地上共 26 层,机房顶标高 83.900m,室内外高差 0.30m。
本方案编制依据《建筑施工高处作业安全技术规范》(JGJ80-91)、《建筑施工安全检查标准》(JGJ59-99)、我司现场标准化管理细则等。
二、安全防护管理体系成立以项目经理为组长,项目副经理、项目总工及安全负责人为副组长,安全员、机电管理员、各工长及班组长为成员的安全防护管理小组,定期研究解决安全防护、安全技术、安全防护检查和安全防护措施。
项目经理是本项目安全防护的第一责任人,对本项目的安全防护管理工作负全面责任。
项目总工对本项目的安全防护负技术责任,严格执行安全技术规程、规范、标准,结合工程特点,主持工程的安全防护技术交底。
安全负责人是本项目安全防护的直接责任人。
安全防护管理体系图如下:安全防护管理体系要素分配表管理职责:主管领导●主要职能★协助职能○安全防护管理体系要素项安生项木钢砼安安机材技目全产目工筋工全全电料术经负经总工工长员员工员员理责理工长长长人安全帽●○○○○○○○○○★○安全带●○○○○○○○○○★○安全网●○○○○○○○○○★○地下室基坑周边●○○○○○★○○○变压器防护●○○★○○○○钢筋车间防护●○○○★○○○○生活区防护●○○★○○○办公区防护●○○★○○○下基坑人行通道防护●○○○○○★○○○外架与建筑物间防护●○○○★○○○电梯井道防护●○○★○○○电梯门防护●○○★○○○○楼梯走道防护●○○★○○○塔吊基础周边防护●○○★○○○○楼层、阳台边防护●○○★○○○施工电梯防护●○○★○○○○上楼层安全通道防护●○○○★○○○卸料平台周边防护●○○○★○○○○屋面周边防护●○○○○○★○○○楼层预留洞口防护●○○★○○○电梯口防护●○○★○○○楼梯口防护●○○★○○○基坑内核心筒防护●○○○○○★○○○冷拉区防护●○○○★○○ ○○通道口防护●○○★○○○三、施工安全管理措施1、凡进入施工现场的安全防护用具及机械设备实行验收或准用证制度,未领取验收合格通知书或准用证的安全防护用具及机械设备不得使用。
某高层住宅楼见证试验方案
顺义区港馨西区住宅楼工程监理见证取样计划编制:批准:北京市顺金盛建设工程监理监理有限责任公司第一项目监理部目录一、编制依据二、工程概况三、见证取样范围四、见证取样的原则和规定五、见证人员安排和职责六、钢筋见证取样和送检计划七、混凝土试块见证取样计划八、防水工程见证取样计划九、聚合物水泥基防水涂见证取样计划十、加气混凝土砌块见证取样计划十一、建筑外窗见证取样计划十二、保温见证取样计划十三、电线、电缆见证取样计划十四、散热器见证取样计划十五、回填土见证取样计划十六、碎石见证取样计划十七、1#~3#楼建筑节能见证取样计划一、编制依据:1、施工图纸港馨西区住宅楼住宅楼建筑结构、水、电图纸,图纸会审记录、设计变更、洽商等。
2、已批准的施工组织设计、试验计划3、已批准的监理规划4、主要规范、法规文件《建筑工程施工质量验收统一标准》(GB50300-2001)《地下防水工程施工质量验收规范》(GB50208-2011)《建筑地基基础施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》GB50204-2012(2011版)《砌体工程施工质量验收规范》(GB50203-2011)《装饰装修工程施工质量验收规范》(GB50210-2002)《建筑地面工程施工质量验收规范》(GB50209-2010)《屋面工程质量验收规范》(GB50207-2012)《建筑节能工程施工质量验收规范》(GB50411-2007)《钢筋机械连接通用技术规程》(JGJ107-2010)《钢筋砼用热轧带肋钢筋》(GB14992-2007)关于印发北京市建设工程见证取样和送检管理规定(试行)的通知京建质〖2009〗289号文件其他规范、技术标准、规范性文件二、工程概况三、见证取样的范围:1、钢筋原材、钢筋机械连接接头;2、混凝土28天标养试块;3、用于结构混凝土实体检验的试块600ºC天试块;4、冬期施工同条件养护28天转标养28天试块;5、砼抗糁试块;6、聚乙烯丙纶高分子防水卷材及胶粘剂;7、预拌砂浆;8、外墙保温材料、粘结材料、增强网、抹面材料;9、建筑外窗的三性试验、中空玻璃;10、幕墙铝型材、幕墙玻璃;11、楼梯间保温砂浆,地下室不采暖顶板无机纤维保温材料;12、用于二次结构的各种砌块13、基础、主体结构的钢筋保护层检测14、暖气片及管道保温材料;15、空调系统风机盘管;16、建筑电气电线、线缆;17、外保温粘贴锚固件拉拔、粘结强度拉拔、钻芯试验;四、见证取样的原则和规定:五、见证人员安排及职责:1、本工程见证人员为朱云生、张茂兴、王云松、杨文彪、沈文斋、孙继明。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目 录 一、依据标准................................................................................................................ 1 二、工程概况................................................................................................................ 1 三、施工流水段的划分................................................................................................ 1 四、试验室的选定........................................................................................................ 3 五、送试品种及材料试验计划.................................................................................... 4 5.1取样要求及规定 ................................................................................................. 4 5.2钢筋工程 ............................................................................................................. 4 5.3混凝土工程 ......................................................................................................... 5 5.4防水材料 ............................................................................................................. 8 5.5外加剂 ................................................................................................................. 9 5.6砂浆 ................................................................................................................... 10 5.7回弹法检测混凝土抗压强度 ........................................................................... 10 5.8水泥 ................................................................................................................... 11 5.9砂 ....................................................................................................................... 11 5.10石子 ................................................................................................................. 12 5.11陶粒混凝土空心砌块 ..................................................................................... 12 5.12回填土 ............................................................................................................. 12 5.13石材 ................................................................................................................. 14
六、试验需用仪器...................................................................................................... 14 七、试验管理.............................................................................................................. 15 7.1试验员 ............................................................................................................... 15 7.2工程技术员 ....................................................................................................... 15 7.3工作流程 ........................................................................................................... 15
八、管理程序.............................................................................................................. 16 九、注意事项.............................................................................................................. 16 金融街G4号地住宅楼工程 施工试验方案 1 一、依据标准 1.1 京建质(1995)313号《北京市建筑企业试验室管理办法》 1.2 京建质(1996)421号《建筑施工企业试验室管理规定》 1.3 京建法(1997)172号《北京市建设工程施工试验实行有见证取样和送检制度的暂行规定》 1.4 ISO9002—GB/T6619002质量贯标体系的有关试验送检标准 1.5北京市地方性标准DBJ01-41-2002《建设工程监理规程》 1.6北京市地方性标准DBJ01-51-2003《建设工程施工资料管理规程》 1.7 GB1499《钢筋混凝土用热扎带肋钢筋》 1.8行业标准JGJ107-96《钢筋机械连接通用技术规程》 1.9清华大学建筑设计研究院设计的《金融街G4号地华荣公寓楼施工图》及有关说明和施工组织设计 二、工程概况 2.1本工程地理位置在北京市金融街兴盛胡同、太平桥大街交错地块,东至太平桥大街;南至北京市长话局宿舍区;西至G区4号地A区;北至规划中兴盛街。 2.2总建筑面积45990平方米。用地面积8936.74m2;地下3层,地上8-10层;层高3.0m,建筑高度32.6m。 2.3工程项目由人防、住宅、车库、会所组成。本工程建筑东西方向为91.8米,南北方向55.3米,檐高31.8米。 2.4本工程建筑物平面呈“凹”字形体,由三条沉降缝分开,地下车库在地面上无建筑,地下车库和会所为框架结构,其他为钢筋混凝土全现浇剪力墙结构及框支、框剪结构。 2.5钢筋工程主要原材规格为Ⅲ级钢Φ18、Φ20、Φ22、Φ25、Φ28、Φ32,Ⅱ级钢Φ12、Φ14、Φ16、Φ18,Ⅰ级钢为φ6、φ8、φ10、φ12。 三、施工流水段的划分 本工程为了便于钢筋的流水施工,将结构施工期间不同阶段分划出不同的区域及流水段。其中: 金融街G4号地住宅楼工程 施工试验方案 2 基础底板施工阶段分为四个流水段,见基础底板施工流水划分图:
段段
段3
1000宽后浇带
基础底板施工流水段划分图
B-A~B-D/B-2~B-29 E-A~B-A/E-1~D-133段4段4
2段2
241
段800宽后浇带
部 位流水段划分表 D-A~C-M/B-29~D-5序号分段1段1
北
A-A~A-U/A-1~B-2 地下结构施工阶段分为三个区11个流水段,见地下结构施工流水段划分图: 序号1011地下结构施工流水段划分图800宽后浇带1354276891000宽后浇带B-A~C-M/B-20~B-29A-A~A-J/A-1~B-2 A-J~A-U/A-1~B-2北流水段划分表部 位 D-A~D-F/D-1~D-5E-F~C-M/D-1~D-5分段分区1-11-32-11-4一区1-2E-A~E-E/E-1~E-6B-A~C-M/B-2~B-12B-A~C-M/B-12~B-20E-A~E-E/E-6~D-1E-E~B-A/E-6~D-1E-E~B-A/E-1~E-62-32-23-13-33-4
三区3-2
二区
