垃圾填埋场、防渗系统、渗沥液导排系统、调节池及反应池施工组织设计
垃圾填埋场库区地下水防渗膜下的地下水导排系统施工方案

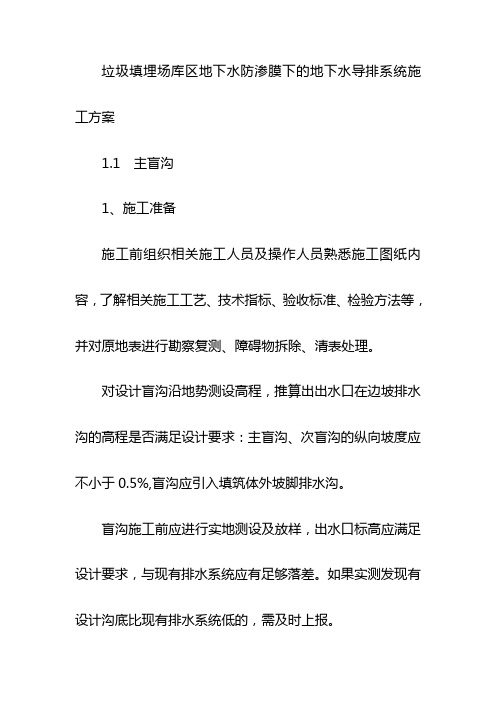

垃圾填埋场库区地下水防渗膜下的地下水导排系统施工方案1.1 主盲沟1、施工准备施工前组织相关施工人员及操作人员熟悉施工图纸内容,了解相关施工工艺、技术指标、验收标准、检验方法等,并对原地表进行勘察复测、障碍物拆除、清表处理。
对设计盲沟沿地势测设高程,推算出出水口在边坡排水沟的高程是否满足设计要求:主盲沟、次盲沟的纵向坡度应不小于0.5%,盲沟应引入填筑体外坡脚排水沟。
盲沟施工前应进行实地测设及放样,出水口标高应满足设计要求,与现有排水系统应有足够落差。
如果实测发现有设计沟底比现有排水系统低的,需及时上报。
根据项目部施工进度计划安排及现场实际情况,碎石盲沟所需的土工布、碎石与PVC管需提前计划需求。
2、施工方法测量放样:根据排水施工平面定位布置图,由测量班进行测量放线。
在地面上分别定出排水沟的开挖边线,增设施工平面,高程控制桩。
开挖沟槽:测量放线后,开始挖沟槽。
挖深由现场技术人员检测控制高程。
纵向主盲沟采用以机械(挖掘机)为主、人工为辅施工,次盲沟可采用人工开挖。
开槽时应同时采取防水、排水措施,避免槽底受水浸泡。
应尽量缩短开槽的暴露时间。
开槽后如不能立即进行下一道工序,应保留10—30cm的深度不挖,待下道工序施工前整修为设计槽底高程,同时应预留厚20cm左右的一层用人工清挖。
严禁扰动槽底,如发生超挖,应按设计要求进行回填。
开槽过程中,要经常检查槽帮是否稳定,一经发现变形、裂缝或支撑走动,必须立即停止施工,进行处理。
夯实沟槽土基:沟槽开挖达到设计深度后,沟底土基采用打夯机进行夯实。
敷设土工布:人工将土工布铺入沟内,铺放土工布时沟面上要留有一定的土工布卷边,以包裹碎石填料。
土工布之间留30cm搭接长度,以保证过滤效果。
土工布敷设时采取适当的固定措施,防止碎石充填时移动土工布。
土工布施工完毕,要加强成品保护。
设置反滤层:由筛选过的碎砾石等渗水材料按要求确定层数和粒径级配,其中砂石料颗粒小于2.36mm的含量不大于5%。
高平垃圾填埋场施工组织设计

目录第一章工程概况.................................................................................................................................................... 第二章施工准备及布置........................................................................................................................................一、施工准备 ...........................................................................................................................................................1、组织准备 .............................................................................................................................................................2、施工技术准备......................................................................................................................................................3、施工现场准备......................................................................................................................................................二、施工布置 ........................................................................................................................................................... 第三章劳动力安排计划..........................................................................................................................................一、劳动力计划表....................................................................................................................................................二、劳动力进场计划................................................................................................................................................ 第四章施工进度计划及措施................................................................................................................................一、施工进度计划....................................................................................................................................................二、保证施工进度计划的措施................................................................................................................................2.1、针对性措施......................................................................................................................................................2.2、工期保证组织措施..........................................................................................................................................2.3、工期保证技术措施..........................................................................................................................................2.4、施工计划管理.................................................................................................................................................. 第五章主要施工方法............................................................................................................................................一、土方工程 ...........................................................................................................................................................1、土方开挖 .............................................................................................................................................................2、土方填筑 .............................................................................................................................................................二、排水工程 ........................................................................................................................................................... 运输和摊铺集料:控制每车料的数量基本相等。
高平垃圾填埋场施工组织设计

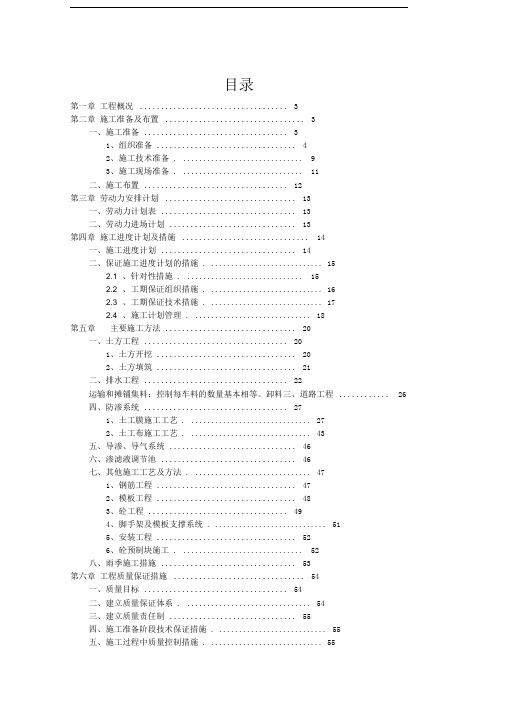

目录第一章工程概况 (3)第二章施工准备及布置 (3)一、施工准备 (3)1、组织准备 (4)2、施工技术准备. (9)3、施工现场准备. (11)二、施工布置 (12)第三章劳动力安排计划 (13)一、劳动力计划表 (13)二、劳动力进场计划 (13)第四章施工进度计划及措施 (14)一、施工进度计划 (14)二、保证施工进度计划的措施. (15)2.1 、针对性措施. (15)2.2 、工期保证组织措施. (16)2.3 、工期保证技术措施. (17)2.4 、施工计划管理. (18)第五章主要施工方法 (20)一、土方工程 (20)1、土方开挖 (20)2、土方填筑 (21)二、排水工程 (22)运输和摊铺集料:控制每车料的数量基本相等。
卸料三、道路工程 (26)四、防渗系统 (27)1、土工膜施工工艺. (27)2、土工布施工工艺. (43)五、导渗、导气系统 (46)六、渗滤液调节池 (46)七、其他施工工艺及方法. (47)1、钢筋工程 (47)2、模板工程 (48)3、砼工程 (49)4、脚手架及模板支撑系统. (51)5、安装工程 (52)6、砼预制块施工. (52)八、雨季施工措施 (53)第六章工程质量保证措施 (54)一、质量目标 (54)二、建立质量保证体系. (54)三、建立质量责任制 (55)四、施工准备阶段技术保证措施. (55)五、施工过程中质量控制措施. (55)六、重点分项,分部工程的质量控制. (56)七、工程质量的检验与评审. (57)第七章工程安全保证措施 (58)一、安全管理保证体系. (58)二、施工安全管理保证措施. (59)三、易燃、有毒、化学品使用安全措施. (61)四、施工现场临时用电安全防护措施. (61)第八章确保工程文明施工措施 (65)一、文明施工、环保目标. (65)二、确保文明施工的组织措施. (65)三、确保文明施工的技术措施. (66)四、机具、材料管理 (67)五、路况维护及路面卫生. (67)六、文明施工的宣传和监督. (68)七、文明施工资料管理. (68)八、文明施工方面的承诺. (68)九、工地卫生管理 (69)第九章主要材料需用计划 (70)一、材料控制的一般措施. (70)二、重要材料的存放要求. (70)2.1 土工膜料场. (70)2.2 土工布料场. (71)第十章主要施工机械设备表 (73)第十一章施工进度计划横道图. (75)第十二章项目部组成人员表 (76)第一章工程概况项目名称:泾川县高平镇生活垃圾处理工程规模:平均日处理生活垃圾35t/d;填埋场总容积37万m,有效容积31万m;工程占地:总占地面积约37.5 亩服务年限:20 年(2013 年至2032 年);库区整平:场地整平的设计原则是在满足库容要求的前提下,尽量利用场区内的现有地形以减少土石方的开挖量,据填埋场的现状地形,在沟道下游修建一座垃圾坝与沟道两侧转成库区。
垃圾填埋场防渗工程施工方案

垃圾填埋场防渗工程施工方案一、工程概况本项目为某城市垃圾填埋场防渗工程,主要包括垃圾填埋场防渗层施工、地下水收集系统施工、排水系统施工等。
垃圾填埋场设计容量为500万立方米,使用年限为10年。
工程地处城市郊区的低洼地带,周围环境相对较好,无重要水源和居民区。
二、防渗工程施工方案1. 防渗材料选择根据垃圾填埋场特点和地理环境,本工程选用两层防渗材料,一层为膨润土防水毯,一层为HDPE土工膜。
膨润土防水毯具有优良的防水性能和良好的机械强度,能够有效防止垃圾填埋场渗滤液的渗透;HDPE土工膜具有较高的抗拉强度、抗穿刺性能和良好的化学稳定性,能够确保垃圾填埋场的长期稳定运行。
2. 施工工艺(1)膨润土防水毯施工1)铺设:按照设计要求,先进行地基处理,然后从垃圾填埋场底部开始,铺设膨润土防水毯。
铺设时,应确保膨润土防水毯与地面紧密接触,无皱褶、砂石等杂物。
2)焊接:膨润土防水毯铺设完成后,进行焊接。
焊接时,应确保焊接处无破损、虚焊、漏焊等现象,焊接缝宽度不应小于膨润土防水毯宽度的1/3。
(2)HDPE土工膜施工1)铺设:在膨润土防水毯上方,铺设HDPE土工膜。
铺设时,应确保土工膜与膨润土防水毯紧密接触,无皱褶、砂石等杂物。
2)焊接:HDPE土工膜铺设完成后,进行焊接。
焊接时,应确保焊接处无破损、虚焊、漏焊等现象,焊接缝宽度不应小于土工膜宽度的1/3。
3. 施工质量控制(1)材料检验:所有防渗材料均应进行现场抽检,检验合格后方可使用。
(2)施工过程控制:施工过程中,严格按照施工方案和操作规程进行,确保施工质量。
(3)验收检测:工程完工后,邀请相关部门进行验收检测,检测合格后方可投入使用。
三、地下水收集系统施工方案1. 地下水收集系统设计本工程地下水收集系统采用排水沟、集水井和排水管道组成。
排水沟设置在垃圾填埋场周边,集水井设置在排水沟末端,排水管道将集水井与排水出口连接。
2. 施工工艺(1)排水沟施工1)开挖:按照设计要求,开挖排水沟。
生活垃圾填埋场垃圾渗滤液处理工程施工组织设计

施工组织计划(方案)报审表工程名称:XX市生活垃圾填埋场垃圾渗滤液处理工程XX市生活垃圾卫生填埋场垃圾渗滤液处理工程施工组织设计编制单位:XX有限公司第一章工程概况 (6)一、工程概况 (6)1.1工程名称 (6)1.2工程规模 (6)1.3污水处理工艺 (6)二、施工范围 (6)三、编制依据 (6)第二章施工组织管理 (8)一、施工组织机构 (8)1.1施工管理体系图: (8)1.2建立安装项目经理部: (8)1.3岗位职责 (9)二、施工目标 (13)2.1施工项目控制目标的制定程序: (13)2.2施工项目目标控制全过程 (14)2.3本工程的管理目标: (14)四、施工管理主要内容 (15)4.1一体化管理 (15)4.2技术管理 (15)4.3计划管理 (16)4.4标准化管理 (16)4.5材料管理 (16)五、施工资源投入计划 (17)5.1劳动力 (17)5.2施工机械 (17)第三章施工部署 (18)一、施工前准备 (18)二、施工进度计划 (18)三、劳动力配备计划及动态分布表 (18)四、施工机械配备计划表 (18)五、现场平面布置 (19)5.1、现场平面布置说明 (19)5.2、生产临时设施场地规划 (19)六、现场水、电布置及消防安全 (19)第四章施工质量保证措施 (21)一、质量方针及质量目标 (21)二、质量管理体系 (22)2.1质量管理体系 (22)2.2质量体系人员的质量责任制 (23)三、工程质量控制流程 (25)3.1施工准备 (25)3.2过程分类 (26)3.3一般过程的控制 (26)3.4关键过程控制 (27)3.5特殊过程控制 (28)3.6施工过程的标识和记录 (29)四、质量控制过程 (30)4.1施工项目质量控制阶段 (30)五、施工项目质量因素的控制 (32)5.1人的控制 (32)5.2材料的控制 (32)5.3施工记录、技术资料 (33)5.4施工质量问题防治 (34)5.5机械的控制 (34)5.6方法控制 (35)5.7环境控制 (35)六、回访、保修和服务 (35)第五章、工程进度保证措施 (37)一、工期目标: (37)二、工期影响因素分析: (37)三、组织保证措施 (38)四、技术、设备投入 (39)五、施工进度管理 (39)第六章安全、文明施工保证措施 (42)一、安全生产、文明施工保证体系 (42)二、安全管理措施 (43)2.1建立和健全各项安全生产制度 (43)2.2安全生产总体要求 (43)2.3安全防护 (44)2.4施工现场临时用电 (44)2.5雨季施工 (45)2.6现场动火措施 (45)2.7安全管理 (45)2.8施工期间突发事件的防范和救护措施 (46)三、劳动保护和保险 (46)四、消防管理措施 (46)第七章主要专业施工方案 (48)第一节设备安装施工方案 (48)一、工程概况 (48)1.1、编制说明 (48)1.2、编制依据 (48)二、设备安装施工规范和标准 (48)三、设备安装施工程序和方法 (49)3.1设备安装施工程序 (49)3.2施工方法 (49)3.3、主要设备安装及技术条件 (52)3.4水泵:泵类包括离心泵、潜水泵等。
固体废物填埋场工程施工组织设计方案

固体废物填埋场工程施工组织设计方案目录第一章工程概况 (4)一、工程名称 (4)二、施工地点 (4)三、工程情况 (4)四、施工组织设计编制依据第二章施工现场布置 (5)一、总体布局 (5)二、主体工程垃圾填埋场区施工阶段的现场平面布置 (5)第三章施工组织机构 (6)一、指导思想和质量方针 (6)二、质量工期目标 (7)三、项目部方针及目标 (7)四、项目管理机构 (7)五、项目部岗位职责 (8)六、项目部主要质量职责 (8)第四章各分部分项工程的主要施工方法 (14)一、施工准备 (14)二、土方工程 (15)三、库区防渗工程 (18)四、铺设碎石渗沥液导流层 (25)五、管道施工 (25)六、调节池及围坝工程.............................. 错误!未定义书签。
七、截洪沟工程 (28)八、环境检测井工程第五章施工总进度计划 (29)一、施工总进度安排: (30)二、保证提前工期措施 (30)三、各分项工程关键日期控制 (30)四、施工进度计划横道图 (31)第六章投入的主要施工机械设备情况及进场计划错误!未定义书签。
第七章劳动力安排计划 (32)第八章主要材料需用量计划 (32)第九章、确保工程质量的技术组织措施 (33)一、质量目标与质量承诺 (35)二、质量保证体系 (35)三、创优保证措施 (41)四、雨季施工质量控制措施 (42)五、建筑工程质量通病消除措施 (43)六、安装工程消除质量通病一览表..................... 错误!未定义书签。
第十章确保安全生产的技术组织措施 (43)一、保证施工安全组织措施及安全保证体系 (44)二、保证安全技术措施 (47)第十一章确保文明施工的技术组织措施 (52)一、现场文明施工 (52)二、消防及环境保护措施 (55)三、降低环境污染、噪声污染及改善措施 (55)第十二章确保工期的技术组织措施 (56)一、从组织制度上保证工期 (56)二、从计划安排上保证工期 (57)三、从资源上保证工期 (58)第十三章:有必要说明的其他内容 (59)第一章工程概况{ TC "第一章工程概况" \f C \l "1" }一、工程名称{ TC "一、工程简介" \f C \l "2" }二、施工地点{ TC "二、自然地理条件" \f C \l "2" }三、工程情况{ TC "三、区域地质概况" \f C \l "2" }建设规模为库容约100万立方米、占地约8万平米。
固体废物填埋场工程施工组织设计方案
目录第一章工程概况 (4)一、工程名称 (4)二、施工地点 (4)三、工程情况 (4)四、施工组织设计编制依据第二章施工现场布置 (5)一、总体布局 (5)二、主体工程垃圾填埋场区施工阶段的现场平面布置 (5)第三章施工组织机构 (6)一、指导思想和质量方针 (6)二、质量工期目标 (7)三、项目部方针及目标 (7)四、项目管理机构 (7)五、项目部岗位职责 (8)六、项目部主要质量职责 (8)第四章各分部分项工程的主要施工方法 (14)一、施工准备 (14)二、土方工程 (15)三、库区防渗工程 (18)四、铺设碎石渗沥液导流层 (25)五、管道施工 (25)六、调节池及围坝工程............. 错误!未定义书签。
七、截洪沟工程 (28)八、环境检测井工程第五章施工总进度计戈U (29)一、施工总进度安排: (30)二、保证提前工期措施 (30)三、各分项工程关键日期控制 (30)四、施工进度计划横道图 (31)第六章投入的主要施工机械设备情况及进场计划错误!未定义书签。
第七章劳动力安排计划 (32)第八章主要材料需用量计划 (32)第九章、确保工程质量的技术组织措施 (33)一、质量目标与质量承诺 (35)二、质量保证体系 (35)三、仓U优保证措施 (41)四、雨季施工质量控制措施 (42)五、建筑工程质量通病消除措施 (43)六、安装工程消除质量通病一览表....... 错误!未定义书签。
第十章确保安全生产的技术组织措施 (43)一、保证施工安全组织措施及安全保证体系 (44)二、保证安全技术措施 (47)第^一章确保文明施工的技术组织措施 (52)一、现场文明施工 (52)二、消防及环境保护措施 (55)三、降低环境污染、噪声污染及改善措施 (55)第十二章确保工期的技术组织措施 (56)一、从组织制度上保证工期 (56)二、从计划安排上保证工期 (57)三、从资源上保证工期 (58)第十三章:有必要说明的其他内容 (59)第一章工程概况{ TC "第一章工程概况"\f C \l "1" }一、工程名称{ TC " 一、工程简介"\f C \l "2" }二、施工地点{ TC "二、自然地理条件"\f C \l "2" }三、工程情况{ TC "三、区域地质概况"\f C \l "2" }建设规模为库容约100万立方米、占地约8万平米。
生活垃圾填埋场渗滤液处理工程施工组织设计
生活垃圾填埋场渗滤液处理工程施工组织设计目录第一章编制说明 (1)一、编制说明 (1)二、编制依据 (1)三、编制原则 (2)第二章工程概况 (3)一、项目名称 (3)二、项目背景 (3)三、建设规模 (3)四、工程范围 (4)五、工程地质 (4)第三章施工组织措施 (6)一、方针目标 (6)二、工程项目管理机构 (6)三、项目经理部人员职责 (6)四、总体方案部署原则 (8)五、安装协调管理 (10)第四章主要施工方案及技术措施 (13)一、土建工程 (13)二、管道工程 (25)三、机械工程 (43)第五章工程质量保证措施 (62)一、质量目标 (62)二、质量保证措施 (62)第六章安全生产、文明施工及环境保护措施 (76)一、安全生产保证措施 (76)二、文明施工保证措施 (83)三、环境保护措施 (85)第七章施工进度计划及工期保证措施 (89)一、施工进度计划 (89)二、工期保证措施 (89)第八章劳动力安排计划 (93)一、劳动力配置原则 (93)二、工种类型及人数配置 (93)三、劳动力计划表 (93)第九章工程质量回访及保修措施 (95)一、工程质量保证期 (95)二、回访服务措施 (95)三、故障响应及保修措施 (96)第一章编制说明一、编制说明1、本施工组织设计是在充分理解生活垃圾填埋场渗滤液处理工程招标文件内容的基础上,结合我公司的技术力量等综合实力,有针对性的编制而成。
2、本施工组织设计作为指导施工的技术性文件,编制时对整个项目和关键工程施工方案和技术措施、施工组织措施、施工进度计划及保证措施、拟投入的施工机械表、工程质量、安全、文明施工措施和环境保护、工程验收及移交方案等诸多因素进行充分分析,突出其科学性、适用性和针对性。
3、我公司将本着对业主高度负责的态度,确保在合同工期内完成该工程,并一次性验收合格,达到国家规范规定的工程质量标准。
二、编制依据1、国家有关法律、法规和条例(1)《中华人民共和国建筑法》(2)《中华人民共和国招标投标法》(3)《中华人民共和国安全生产法》(4)《建设工程质量管理条例》(5)《建设工程安全生产管理条例》2、招标有关文件和情况(1)生活垃圾填埋场渗滤液处理工程招标文件及评标办法;(2)生活垃圾填埋场渗滤液处理工程工艺图纸;3、现行工程建设政策、法规和规范、验收标准(1)《给排水管道工程施工及验收规范》(GB50268)(2)《市政排水管渠工程质量检验评定标准》(CJJ3)(3)《现场设备、工业管道焊接工程施工及验收规范》(GB50236)(4)《建筑安装工程质量检验评定标准、管道工程》(TJ30)(5)《工业设备、管道防腐蚀工程施工及验收规范》(HGJ229)(6)《建筑电气工程施工质量验收规范》(GB50303)(7)《工业自动化仪表安装工程施工及验收规范》(GBJ131)(8)《自动化仪表安装工程质量评定标准》(GBJ131)(9)《施工现场临时用安全技术规范》(JGJ46)(10)《建筑机械使用安全规程》(JGJ33)三、编制原则以招标文件、设计文件、施工及验收规范为依据,结合本单位实际情况,科学严谨地编制施工组织设计。
(完整word版)垃圾填埋场施工组织设计
盐源县城市生活垃圾卫生填埋场建设工程项目施工(项目名称)施工招标施工组织设计编制单位:四川万达建设集团有限公司(盖单位章)编制人: (签字)编制日期:二О一二年四月二十七日目录第一章:工程概况第二章:施工部署第三章:各分部分项工程的主要施工方法第四章:工程投入的主要设施、设备配置第五章:分项工程技术措施第六章:劳动力计划配备情况第七章:确保工程质量的技术组织措施第八章:确保安全生产的技术组织措施第九章:确保工程施工工期的技术组织措施第十章:确保文明施工的技术组织措施第十一章:季节性施工措施第十二章:计划开、竣工日期和施工进度及施工总平面布置情况第十三章:减少扰民降低环境污染和噪音的控制措施第十四章:地下管线及其他地上地下设施的加固措施附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章:工程概况一、编制原则(完整word版)垃圾填埋场施工组织设计本施工组织设计作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工措施、降低成本措施、冬雨季施工措施、减少扰民降低环境污染和噪音控制措施、地下管线及其他地上地下设施的加固措施等诸多因素尽可能充分考虑,突出科学性及可行性。
是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。
二、编制依据1)由四川省清源环境工程有限责任公司设计编制的《盐源县城市生活垃圾处理工程电气工程设计》、《盐源县城市生活垃圾处理工程填埋场总图设计》、《盐源县城市生活垃圾处理工程渗滤液处理区设计》、《盐源县城市生活垃圾处理工程垃圾坝设计》、《盐源县城市生活垃圾处理工程生产管理区及附属设施设计》、《盐源县城市生活垃圾处理工程道路部分设计》、《盐源县城市生活垃圾处理工程填埋场库区设计》.2)由四川坤林建设项目管理有限公司编制提供的《盐源县城市生产垃圾卫生填埋场建设工程项目施工》招标文件、本工程工程量清单.3)我公司多年来同类工程施工经验。
垃圾填埋场设计方案
第1章总图与道路工程1.1 总平面布置1.1.1 总平面及功能分区由地形图可知,管理区所在区域地势平坦,场地标高最低点为26.20米,最高点为30.50米,整个卫生填埋场占地面积约13.53万m2,其中管理区及辅助生产区占地3.32万m2,填埋库区有效占地8.64万m2,其他用地1.57万m2。
厂前区XXXX1.1.21.1.3 竖向设计填埋区的竖向设计根据填埋工艺的需要XX场外工程衔接确定的,场前区与场外道路接点标高为27m,半环区道路标高XX场前区道路衔接,与垃圾坝接点标高为35m,最大标高为55m。
1.2 厂区道路、出入口及围墙1.2.1 厂区道路为满足运输及消防要求,本工程围绕综合办公楼等主要见构筑物设有环行道路或留有消防通道,有车辆进入的建构筑物均与道路相联。
道路路面宽度为4.0XX7.0米,道路横断面形式采用城市型,路面采用C30素混凝土厚20cm,基层则采用级配碎石或砾石厚15cm,垫层采用天然砂砾厚15cm。
1.2.2 出入口及围墙根据填埋场的规模,厂区设1个出入口,与厂外道路连接。
管理区部分围墙长712米,为砖砌实体围墙,而在填埋库区周围设铁丝网进行防护。
1.31.3.1(1)(2)1.3.21.4 绿化在一起。
(1)XX 种植灌木,防止垃圾XX覆盖土的裸露,并结合道路的修建,在道路两侧合理地种植乔木。
(2)填埋封场后,其终场顶面可铺砌草皮,并结合当地气候种植适宜林木。
第2章卫生填埋区工程2.1 处理对象本填埋场除作为应急措施外,原则上不接受除生活垃圾等以外的其他类型垃圾,特别是危险废弃物,具体如下:1、本处埋场受纳的填埋物为以下城市生活垃圾:(1)居民生活垃圾;另外,从经济角度XX使用年限方面考虑,除在临时作业道路考虑建筑垃圾外,建筑垃圾不应进入填埋场。
2.2 库容方案与坝体工程2.2.1 库容方案一般的,对于山谷型填埋场,坝体工程的设计XX库容的大小是紧密联系在一起的,影响库容的因素有以下几条:(1)填埋库区的占地面积:有效占地面积越大,相应的库容相对也较大;(2)垃圾坝:一般,垃圾坝坝顶标高越大,相应获得库容就越大,但是填埋库区的有效占地面积XX垃圾坝高是相互关联的,垃圾坝越高,由于放坡的关系,占地就会越大,对其他构筑物的布置就会有影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(5)坚持把企业质量标准与国家行业标准高度统一起来,而且做到企业标准高于国家行业标准的要求,用实实在在的制度和规范,确保实现好的工程质量.
(6)坚持典型引路,抓点带面的工作方法.通过表彰和树立质量管理的先进典型、定期召开质量工作专题会议和现场会、认真组织工程质量检查、开展质量创优活动等形式,使所有施工人员学有榜样,赶有目标。
本施工组织设计是在充分研究本工程的客观情况和施工特点,结合我公司类似工程施工经验的基础上编制而成的。
本施工组织设计编制过程中严格执行国家现行建筑工程施工及验收规范、规程,并积极采用先进的施工技术和科学的施工工艺.
第四节
国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准。
工程建设强制性标准条文.
第二节 编制原则
1、遵守招标文件各项条款要求,全面响应招标文件,认真贯彻业主或监理及其授权人士或代表的指示和要求。
2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。
3、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则.
4、实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时空条件的优化,实现工期、成本质量及社会信誉的预期目标效果.
4、大力提高职工的综合素质,打好提高工程质量的坚实基础。只有通过以过程精品控制为主线,才能铸造出精品工程,确保本工程的质量等级达到合同要求。
二、施工过程控制图
(见后)
三、施工现场管理
(一)规范场容
1、科学合理规划设计施工平面图,建立和健全施工平面图管理和现场物料器具管理标准,为项目经理部提供场容管理策划的依据.
建立以项目经理为首的现场施工管理体系和安全保证体系,切实搞好环境保护和安全生产。
建立由项目技术负责人挂帅的质量保障体系,对工程施工实行全方位、全过程、全员和全面的质量监督管理,确保质量目标的实现。
项目部代表公司,按照施工合同的要求行使、履行承包方的权力和义务.
项目部实行管理层与劳务层分离制度,劳务层按市场竞争机制以竞标方式优先选用素质好、综合实力强的成建制外包队,所有技术工种、特殊工种必须持证上岗.
2、完善“过程精品、动态管理、目标考核、严格奖罚"的质量保证机制,确保质量管理责任落到实处。
我们从实践中体会到;抓工程质量重在保证体系的健全,重在运行机制的完善。这些年我们通过总结以“过程精品”为主线,以“动态管理”为特点3、坚持用先进的施工技术确保工程质量。详见本施工组织设计第七章新技术的应用。
附表一:拟投入本标段的主要施工设备表
附表二:拟配备本标段的试验和检测仪器设备表
附表三:劳动力计划表
附表四:计划开、竣工日期和施工进度横道图
附表五:施工总平面图
附表六:临时用地表
第一章
本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《昭觉县城生活垃圾卫生填埋场建设项目招标文件》、《施工招投标评标办法》,《昭觉县城生活垃圾卫生填埋场建设项目工程施工图》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。
第八节管理用房、综合设备间、门卫室建筑工程施工方案
第九节园林绿化施工方案
第十节管护期树木、草坪维护方案
第五章季节性施工措施
第一节雨季施工措施
第二节夜间施工
第三节冬季施工措施
第六章工程进度计划与措施
第一节进度计划及进度计划管理
第二节工期保证措施
第三节工期保证体系及实施
第七章降低成本措施
第一节施工管理措施
(四)卫生防疫及其他事项
1、职工宿舍和施工场地分开.现场准备必要的医务设施。在办公室内显著地点张贴急救车和有关医院电话号码,根据需要制定防暑降温措施和进行消毒、防毒.
2、做好职工食堂和宿舍的卫生工作。
3、现场涉及的保安事项通知有关人员执行.
4、明确施工保险及第三者责任险的投保人和投保范围。
5、现场管理遵照国务院建设行政主管部门及当地有关法规或制度要求进行考评。
项目经理对施工全面负责,并全面指挥施工。
项目副经理为项目施工负责人,对施工质量、进度、安全负直接责任。
项目技术负责人负责解决施工中的技术问题,并对质量工作负责。项目经理部负责协调处理甲乙双方及各种外协关系,统筹领导下属各职能部门,全面负责解决施工中的各类问题。
经理部下工程技术部、质安部、物资部、计划部、办公室等职能人员,具体完成各项业务工作.
6、进行现场节能管理。现场下达能源使用指标。
第三章 施工准备
第一节 劳动力准备
一、劳动力资源配备计划
1、该工程由项目经理、技术负责人、各主要管理人员等组成项目经理部,项目经理负总责.根据该工程的特点合理地配备劳动力.
2、新工人开工前三天进场,进场后由安全员对新工人进行安全、防火和文明施工教育,为落实实施计划和技术责任制,由工长和技术负责人对班组长、新工人逐级进行交底,交底内容包括:工程进度计划,分项工程的施工工艺标准及安全、技术措施、质量保证措施、质量标准和验收规范等。
(2)坚持把推行现代管理制度和发扬老作风高度统一起来。一方面积极执行ISO9002标准,以不断提高质量管理工作的科学化、标准化水平。养成对工程质量精益求精、一丝不苟的良好习惯。
(3)坚持把市场意识和质量意识高度统一起来,而且把市场意识融于质量意识之中,靠过硬的质量去开拓市场,管好现场,干好每一个项目。
第二节机械管理措施
第三节材料管理措施
第八章质量管理体系与措施
第一节工程质量保证体系
第二节严格执行质量管理制度
第三节技术管理措施
第四节加强施工过程质量控制
第五节加强计量管理
第六节加强信息管理
第七节主要工程质量保证措施
第九章安全管理体系与措施
第一节安全管理体系
第二节安全管理制度及安全生产教育
第三节安全文明施工总体管理措施
1、牢固树立“质量是企业生命”的思想,切实强化全员质量意识,即“质量是企业的生命,没有质量,就没有市场,没有市场,就没有企业的生存和发展”.基于这样的认识,要求参加本工程的所有施工人员必须做到6个坚持:
(1)坚持从思想教育入手,增强企业各个层次、各个方面狠抓工程质量的自觉性,使广大职工真正认识到工程质量是通向市场的“金钥匙”,是职工的“铁饭碗”,是管理水平的综合体现,是企业竞争力的基本标志。
施工现场临时用电安全技术规。
建筑施工安全检查标准。
本企业ISO9001:2002质量认证体系文件中的《质量手册》、《程序文件》、《支持性文件》、《作业记录》和作业指导书。
其它有关手册及参考文件资料.
第二章 施工管理总体
第一节 工程管理目标
1、[质量目标]
质量标准:符合国家现行《工程施工质量验收规范》合格标准
(二)环境保护
1、施工现场设冲洗槽和沉淀池,泥浆和污水未经处理不得直接排入城市排水设施。
2、除有符合规定的装置外,不在施工现场熔化沥青或焚烧油毡、油漆,不焚烧其他可产生有毒有害烟尘和恶臭气味的废弃物,并禁止将有毒有害废弃物作土方回填。
3、建筑垃圾、渣土在指定地点堆放,每日进行清理。高空施工的垃圾及废弃物采用密闭式串筒或其他措施清理搬运。装载建筑材料、垃圾或渣土的车辆,采用彩条布覆盖等防污染措施。
第一章编制说明及编制依据
第一节编制内容
第二节编制原则
第三节编制依据
第四节本工程采用的规范、标准及规程
第二章施工管理总体部署
第一节工程管理目标
第二节项目管理班子配备
第三节项目管理方案
第三章施工准备及资源配备计划
第一节劳动力准备及配备计划
第二节施工机具等资源准备和配备计划
第三节材料供应等资源准备和配备计划
项目经理部组建后,在建设单位、监理单位和公司的指导下,负责对本工程工期、质量、安全、成本等计划组织实施、协调、控制和决策,严格按照ISO9002质量标准模式质保体系的有关要求,对生产施工的各个环节实施全过程动态管理,确保完满实现预定的管理和施工目标。
二、项目组织机构图
一、以过程控制为主线铸造精品工程
4、施工作业前,项目经理部将作业计划、影响范围、程度及有关措施等情况,向受影响范围的居民和单位通报说明,取得协作和配合.
5、施工中需要停水、停电、封路而影响环境时,经有关部门批准,事先通知受影响者。在行人、车辆通行的地方施工,设置警示标志。
(三)防火保安
1、做好施工现场保卫工作,现场设立门卫,采取必要的防盗措施。全部施工人员一律佩戴胸卡,凭证出入,未经许可,他人不得进入施工现场。
本工程施工组织设计,是按照建设单位招标文件相关精神和内容要求,经公司专题会议研究后,进行了认真而详细的编制,未提之处均按照施工图纸设计、国家现行技术规范、质量评定标准以及有关文件等要求的具体规定进行施工。
第一节 编制
本施工组织设计内容包括:项目机构的设置与工程管理目标、施工方案和技术措施、质量管理体系与措施、安全管理体系与措施、环境保护管理体系与措施、工程进度计划与措施,资源配备计划、技术负责人、其他主要人员、施工设备、试验、检测仪器设备等各项内容。
5、合理安排施工顺序,做到布局合理、突出重点、全面展开、平行作业、科学组织、均衡生产,以保证施工连续均衡地进行.
第三节 编制依据
本施工组织设计是根据昭觉县城生活垃圾卫生填埋场建设项目招标文件、施工图纸编制而成的。
建设规模:日处理生活垃圾50吨,垃圾填埋库容32。22万立方米,填埋场库区土方开挖、回填13752立方米,土方弃运23840立方米,运距1公里,防渗系统、渗沥液、地下水导排系统、竖向导气井、截洪沟1405。97米、垃圾坝、调节池及反应池、综合设备间土建装饰、绿化。
