M75浆砌片石施工工艺

合集下载

M7.5砂浆浆砌片石砌筑

M7.5砂浆浆砌片石砌筑

1、坡面修整按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整,土基的压实度应与同层路基土压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性。

坡面整修经验收合格后,方可进行下道工序施工。

2、测量放线按设计图纸对拱型骨架轮廓进行放样,并钢尺对基槽开挖位置准确定位。

对于弧形部分应定出圆心位置然后撒线画出弧线3、基槽开挖拱型骨架基槽采用人工开挖的方法,基槽开挖时应注意几何尺寸位置的准确,开槽深度为垂直坡面以下35公分。

对于拱圈圆弧部分基槽的开挖,应选用较小的及工具进行开挖以保证弧形部分自然、平滑。

基槽开挖完毕后,施工人员坡面修整基槽开挖砼镶面石预制镶面石片石砌拱架勾缝、养护、检修踏步、施工准备测量放样3对护脚位置进行准确的放样撒线,护脚采用M7.5浆砌片石砌筑。

4、片石砌拱型骨架拱型骨架采用M7.5砂浆浆砌片石砌筑,石料强度不得低于30MPa。

骨架拱圈区直径3m拱圈宽度50cm,每层拱圈高度h根据边坡高度调整,采用5m一道。

拱圈两层骨架时,由下至上进行施工。

5、镶面石镶边石采用C20水泥混凝土在集中场地统一预制,装运到施工现场安装,并用水泥砂浆砌筑与勾缝,直镶边石的49.5*15*10cm,弧形镶边石长宽厚与直镶边石的尺寸相同,半径(内径)为1.5m。

砌筑时应采用坐浆、挤浆法施工,要求砂浆饱满。

各预制块的砌缝应相互错开,不得有通缝和空缝及松动,表面平顺整齐,与边坡嵌接牢固密贴。

严禁采用灌浆施工。

6、检修踏步检修踏步的设置如无排水需要,原则上每100m设一道、每单独路段设置不少于一道为宜。

检修踏步净宽50cm。

M7.5浆砌片石施工方案

M7.5浆砌片石施工方案

目录1. 编制依据 (1)2. 工程概况 (1)2.1工程简介 (1)2.2施工条件 (2)3.施工进度计划 (2)4.主要施工方法 (3)4.1测量放线 (3)4.2基坑开挖 (3)4.3基底处理 (3)4.4基底检测 (4)4.5基础及墙身砌筑 (4)4.6挡墙养生 (6)4.7墙背回填及泄水孔,沉降缝设置 (6)5.质量检查项目 (7)6.安全注意事项 (7)7. 环境保护注意事项 (9)1.编制依据(1)习水县土城镇水狮坝景区市政道路工程施工图设计、总体实施性施组设计。

(2)《公路工程质量检验评定标准》(JTGF80/1-2004)。

(3)《公路工程竣(交)工验收方法》。

(4)《公路工程施工安全技术规程》(JTJ076-95)。

(5)《城镇道路工程施工与质量验收规范》(CJJ1-2008)。

(6)国家及地方关于安全生产和环境保护等方面的法律法规。

2.工程概况2.1工程简介本合同段的路基范围内共有6道浆砌片石路肩墙:(1)、K0+184~K0+586段右侧仰斜式路肩墙共402m;(2)、K0+930~K0+983段右侧仰斜式路肩墙共53m;(3)、K1+165~K1+317段右侧仰斜式路肩墙共152m;(4)、K1+353~K1+367段右侧仰斜式路肩墙共14m;(5)、K1+423~K1+598段右侧仰斜式路肩墙共175m;(6)、K1+652~K1+690段右侧仰斜式路肩墙共38m;总计834m。

全线共7道浆砌片石路肩墙,其主要工程数量表见下表:2.2施工条件1)气候条件项目区属北亚热带冬春半干燥夏季湿润型气候区。

年平均温度13.1℃,最冷1月平均气温2.4℃,最热7月平均气温23.1℃,极端最高气温34.4℃,极端最低气温-8.4℃。

年平均日照时数为1157.9小时,年平均降水量1137.8mm,降雨多集中在下半年,春旱、冰雹、倒春寒、秋季绵雨、低温等灾害性天气时有发生。

2)水文条件沿线路段地表水系较发育,地表水系以河流、沟谷溪流为主,随季节变化极强,基本为季节性溪流,暴雨季节形成山间洪流。

M7.5浆砌片石护坡施工方案

M7.5浆砌片石护坡施工方案

浆砌片石护坡施工方案一、工程概述XXXXXX道路工程位于xxxxx最东端的XXXXXX地区。

萄。

工程实施将促进XXXXXX 经济发展,加快XXXXXX基础设施建设,完善规划路网。

道路等级为城市次干路,红线宽度为30m。

由于本项目所处地理位置特殊,位于山岭区,地势起伏较大,起终点间高差近122m,平面和纵断设计无法按照城市道路标准设计,参考三级公路标准执行。

(1)工期要求2013年 7月1 日至2013年8 月15 日(2)设计概况本项目浆砌片石护坡由M7.5浆砌片石基础、M7.5浆砌片石坡面组成。

(3)施工便道:已经基本成型,材料运输车辆可从主线通过,满足材料运输及行车的要求。

场地平整,具有足够的空间堆放各种材料。

二、技术准备(1)认真审核图纸及设计说明。

(2)做好施工技术及安全交底。

(3)浆砌片石坡脚基础线、现状路基、坡顶边线放样及高程测量工作完成,浆砌片石护坡基础顶高程测量完成。

三、材料准备浆砌片石护坡施工所用材料已经进场、标准试验审批合格。

砂浆配合比审批合格。

四、主要施工方案及工艺流程1、施工工艺流程施工前准备→测量放线→坡面修整→基础开挖→砂砾垫层铺设→基础、坡面浆砌→勾缝→养生。

2、施工要求单个片石石料厚度不小于15cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。

在角隅处应使用较大石料,大致粗凿方正。

石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。

砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。

所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。

砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝。

每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。

3、施工方法3.1 护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理。

在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。

M75浆砌片石脚墙基础

M75浆砌片石脚墙基础

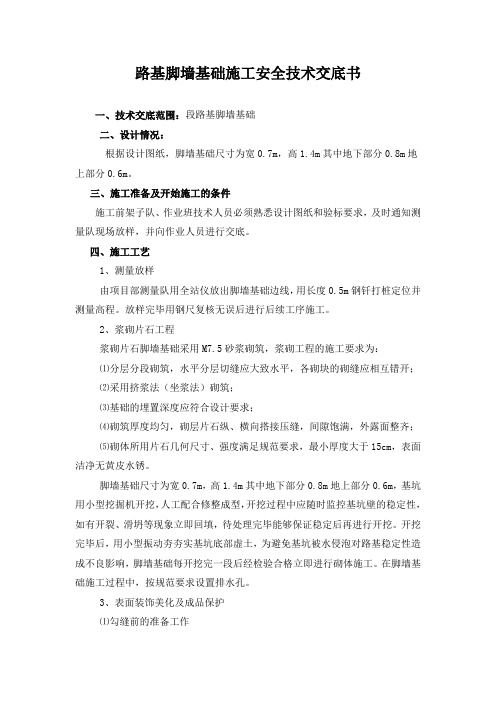

路基脚墙基础施工安全技术交底书一、技术交底范围:段路基脚墙基础二、设计情况:根据设计图纸,脚墙基础尺寸为宽0.7m,高1.4m其中地下部分0.8m地上部分0.6m。

三、施工准备及开始施工的条件施工前架子队、作业班技术人员必须熟悉设计图纸和验标要求,及时通知测量队现场放样,并向作业人员进行交底。

四、施工工艺1、测量放样由项目部测量队用全站仪放出脚墙基础边线,用长度0.5m钢钎打桩定位并测量高程。

放样完毕用钢尺复核无误后进行后续工序施工。

2、浆砌片石工程浆砌片石脚墙基础采用M7.5砂浆砌筑,浆砌工程的施工要求为:⑴分层分段砌筑,水平分层切缝应大致水平,各砌块的砌缝应相互错开;⑵采用挤浆法(坐浆法)砌筑;⑶基础的埋置深度应符合设计要求;⑷砌筑厚度均匀,砌层片石纵、横向搭接压缝,间隙饱满,外露面整齐;⑸砌体所用片石几何尺寸、强度满足规范要求,最小厚度大于15cm,表面洁净无黄皮水锈。

脚墙基础尺寸为宽0.7m,高1.4m其中地下部分0.8m地上部分0.6m,基坑用小型挖掘机开挖,人工配合修整成型,开挖过程中应随时监控基坑壁的稳定性,如有开裂、滑坍等现象立即回填,待处理完毕能够保证稳定后再进行开挖。

开挖完毕后,用小型振动夯夯实基坑底部虚土,为避免基坑被水侵泡对路基稳定性造成不良影响,脚墙基础每开挖完一段后经检验合格立即进行砌体施工。

在脚墙基础施工过程中,按规范要求设置排水孔。

3、表面装饰美化及成品保护⑴勾缝前的准备工作一整段的砌体施工完毕后,首先自上而下的将砌体表面清扫一遍,把浮浆、灰尘等清理干净,然后检查灰缝,如有高出砌体表面的应用錾子剔除,有灰缝不饱满的应用砂浆填充密实。

⑵勾缝工艺勾缝采用平缝压槽工艺,缝宽1.5~2cm,深0.5cm。

勾缝用砂浆由水泥和细沙按照1:1的比例配置。

勾缝前用洁净的水冲洗灰缝,砂浆应略高于砌体表面。

勾缝用工具为特制勾缝器,用φ10钢筋加工而成,能够保证勾缝一次成型,缝表面光洁、平整。

M7.5浆砌片石挡墙现场施工方法

M7.5浆砌片石挡墙现场施工方法

M7.5浆砌片石挡墙现场施工方法M7.5浆砌片石挡墙施工方案一、施工前的准备工作1、参与工程施工的所有技术员已熟悉了设计文件、图纸及有关资料,掌握了该工序的施工工艺及方法。

2、施工场地的清理、挖掘,以及必要的平整场地等有关作业已完成。

施工范围内的清除淤泥、有机物残渣原地面草皮等清理工作已完成。

二、原材料要求1、石料浆砌石砌筑用石料(主要是片石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,片石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于20cm,宽度及长度均不小于其厚度。

2、砂砂采用中粗河砂并应过筛。

砂的质量标准符合相应材料的质量标准,砂的最大粒径不宜超过2.5㎜,砂的含泥量应不大于5%。

3、水泥施工方案及工艺1、挂牌施工施工前必须树立质量意识,坚持挂牌施工,包括砂浆配合比牌、安全标示牌、胸牌、施工标志牌等。

2、测量放线使用“拓普康”全站仪根据设计图纸测设出挡墙的中轴线,并打出控制点,现场用钢尺定出基础的边线并用水准仪测量各点的高程,确定下挖深度,经符合无误后报监理审查认可后进行下到工序的施工。

3、挖基对基坑深度超过2m地段,开挖时为确保开挖作业的安全,首先设置1:1的坑壁坡度,再在基坑四周打入木桩,设立挡土板,防止基坑四周坍塌。

另外,基坑开挖过程中,防止雨水流入或地下水渗出,必须在基础尺寸外侧开挖排水沟和积水坑,配一台潜水泵,以便把积水立即抽排出积水坑外,保证挖基工作在无水情况下安全进行。

基坑开挖至设计标高和几何尺寸满足图纸要求后,通知试验室和监理工程师,用动力触探仪作地基承载力试验,检查是否满足设计要求,若不能满足设计要求,应与监理工程师协商处理方案,直至符合设计要求为止。

基坑底标高、几何尺寸、地基承载力、基坑密实度等都符合要求后报监理工程师检验,并且得到监理工程师的认可后方可进行下道工序的施工。

4、浆砌片石基础砌筑前,首先将片石中的风化石,杂质等清理干净,砂必须是经过试验合格的,砂浆拌合采用搅拌机拌合。

M7.5浆砌片石挡土墙施工方案

M7.5浆砌片石挡土墙施工方案

延庆新城西顺城街(湖北西路~三里河街)道路工程M7.5浆砌片石挡土墙施工方案一、工程概况1.1、工程简介延庆新城西顺城街(湖北西路~三里河街)道路工程位于延庆新城西部地区,南起湖北西路,北接三里河街,是沿三里河、妫水河景观带重要的交通走廊,同时也是周边居民出行提供必要的交通服务。

路线全长 2.6公里。

我单位施工的标段为Ⅰ、Ⅱ、Ⅲ标段,起讫桩号为K0+000~K1+700,路线长度1.7km。

1.2、设计主要技术指标采用双向两车道城市干路标准设计;设计车速30公里/小时;整体式路基25.5米,设计荷载为:公路—I级。

1.3、挡土墙基本情况本段挡土墙,共计727m,挡土墙别高3、4、5、6m,顶宽0.75m,底宽1.74米,采用衡重式路肩墙,起点与路堤锥坡相接,终点路堤锥坡相接。

K0+692~K1+020挡土墙先行施工,位于三里河河道边。

计划工期2018年4月1号至2018年4月30号。

1.4、挡土墙主要工程数量1.5、质量检验和质量标准浆砌片石、块石挡土墙允许偏差1.6、气候、水文条件本项目区属暖温带大陆性半湿润季风气候,四季变化明显。

平均气温9.7℃,最高气温39.2℃,最低气温-26.2℃。

年均降水量534.2毫米,最大冻深20-50厘米。

项目所在区地表水流分属永定河水系,发源于县城东北15公里黑龙潭,共计9条支流。

河流均属常年流水,水量随着季节变化。

二、施工准备为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。

1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。

2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,提出方便施工的合理化建议。

3、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。

M7.5浆砌片石护坡施工方案

浆砌片石护坡施工方案一、工程概述XXXXXX道路工程位于xxxxx最东端的XXXXXX地区。

萄。

工程实施将促进XXXXXX 经济发展,加快XXXXXX基础设施建设,完善规划路网。

道路等级为城市次干路,红线宽度为30m。

由于本项目所处地理位置特殊,位于山岭区,地势起伏较大,起终点间高差近122m,平面和纵断设计无法按照城市道路标准设计,参考三级公路标准执行。

(1)工期要求2013年 7月1 日至2013年8 月15 日(2)设计概况本项目浆砌片石护坡由M7.5浆砌片石基础、M7.5浆砌片石坡面组成。

(3)施工便道:已经基本成型,材料运输车辆可从主线通过,满足材料运输及行车的要求。

场地平整,具有足够的空间堆放各种材料。

二、技术准备(1)认真审核图纸及设计说明。

(2)做好施工技术及安全交底。

(3)浆砌片石坡脚基础线、现状路基、坡顶边线放样及高程测量工作完成,浆砌片石护坡基础顶高程测量完成。

三、材料准备浆砌片石护坡施工所用材料已经进场、标准试验审批合格。

砂浆配合比审批合格。

四、主要施工方案及工艺流程1、施工工艺流程施工前准备→测量放线→坡面修整→基础开挖→砂砾垫层铺设→基础、坡面浆砌→勾缝→养生。

2、施工要求单个片石石料厚度不小于15cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。

在角隅处应使用较大石料,大致粗凿方正。

石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。

砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。

所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。

砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝。

每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。

3、施工方法3.1 护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理。

在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。

浆砌片石挡墙交底

⑷.现场设专职安全员,坚持班前安全教育;
⑸.加强施工用电安全管理,严禁乱接、乱拉电线,安装配电箱与漏电保护装置等;
3.2环保要求
⑴.现场搅拌砂浆的时候要随拌随用,用不完的砂浆应集中堆放并运到指定的位置;
⑵.施工过程中产生的废弃材料、水泥袋等应统一集中处理,严禁随意倾倒;
⑶.生产生活中产生的垃圾废弃物及时处理,运到当地环保部门指定的地点弃置;
6、运砂浆、片石
①砂浆要随运随用,不宜拌制过多,以免凝结影响砂浆的质量。
②砂浆运输时采用斗车、翻斗车进行,困难地段使用砂浆胶桶挑运至砌筑地点,倒入灰槽内。严禁随处乱倒。
③片石和砂浆的运输是同时进行的,洗刷干净的片石,用斗车、或小铲车或人工抬运至砌筑地点,卸下时轻起轻落,放于跳板或没有污泥的地方,严禁随意乱砸,以免伤人或砸坏已砌好初凝的砌体,尤其由高处向低处运石时,更要注意安全和质量。
7、砌筑
①基础砌筑施工时,如基底为土基,应夯实后直接坐浆,以挤浆法砌筑使砌石时砂浆饱满,不留有空洞,严禁小块石集中使用,在大块石之间,为了节省砂浆可以用小块石填塞,但要保证片石周围有砂浆包裹,严禁“硬碰硬”,砂浆要仔细捣固密实。
②砌石将分层进行,砌体过长时分段砌筑,并按设计预留伸缩缝。两相邻工作段的砌筑高度差小于1.2米,且要挂线施工,所立的样板和线架要稳固。
9、养护
施工期间,对已完成的砌体要经常洒水,整个砌体完成以后,根据天气情况,定期洒水养护,以保证砌体不失水,提高砂浆的强度。
10、沿线设施严格按设计图纸要求与施工技术规范规定施工,严把各道工序质量关。
砌体允许偏差和检验方法
序号
项目
允许偏差(mm)
检验方法
1
顶面高程
±50
水准仪检查

m7.5浆砌石施工方案

M7.5浆砌石施工方案1. 引言M7.5浆砌石是一种常用于建筑工程中的砌筑材料,其具有高强度、耐久性好的特点,适用于各种基础和结构体系。

本文档将介绍M7.5浆砌石的施工方案,包括准备工作、施工流程、品质控制等内容。

2. 准备工作在开始M7.5浆砌石施工之前,需要进行以下准备工作:2.1 施工材料准备•M7.5浆砌石:按照设计要求和规范要求采购合格的M7.5浆砌石。

•专用砌筑砂浆:选择与M7.5浆砌石相适应的砂浆材料,确保其质量符合规范要求。

•水泥:选择质量可靠的硅酸盐水泥。

•石灰:根据需要选用符合规范要求的石灰。

•骨料:选择规格合适、质量可靠的骨料。

•水:保证供应充足并符合规范要求。

2.2 施工设备准备•砌筑工具:包括砖刀、砂眼板、拆墙锤、测量仪器等。

•固定设备:包括水平仪、切割机、电钻等。

2.3 动工前准备•施工场地清理:确保施工场地干净整洁,清除杂物和阻碍施工的障碍物。

•搭建脚手架:根据设计要求搭建脚手架,以提供工人施工和操作的平台。

3. 施工流程M7.5浆砌石的施工流程主要包括以下几个步骤:3.1 基底处理•清理基底:将基底积灰、杂物等进行清理,确保基底表面干净。

•涂刷防水剂:根据设计要求,在基底表面涂刷防水剂,提高砌石的粘结性。

3.2 砌筑•准备砌筑砂浆:按照设计要求配制好砌筑砂浆,确保浆料的均匀性和质量稳定。

•砌筑砖块:将事先计算好的砌筑砖块按照设计要求进行放置,注意砂浆的涂抹和浆砌石的水平垂直度。

•砌筑粉刷层:待砌筑砖块干燥并固定后,进行粉刷层的砌筑,确保墙体表面平整、垂直。

3.3 固结养护•固结养护:经过一定的施工时间后,进行固结养护,保持施工环境湿润,防止干裂。

4. 品质控制为了确保M7.5浆砌石施工的质量,需要进行品质控制,包括以下几个方面:4.1 施工材料检验•检验M7.5浆砌石的强度、尺寸等是否符合规范要求。

•检验砂浆材料的配合比例、流动性、粘结强度等是否符合规范要求。

4.2 施工过程控制•施工人员技术控制:施工人员应经过专业培训,掌握熟练的砌筑技巧。

M7.5浆砌片石挡土墙施工方案

M7.5浆砌片石挡土墙专项施工方案一、编制依据1、432省道竹溪县鄂坪至双河口改扩建工程第二合同段两阶段施工图设计2、《公路桥涵施工技术规范》(JTG/T F50-2011)3、《公路路基施工技术规范》(JTG F10-2006)4、《公路工程质量检验评定标准》(JTG F80/1-2017)5、《公路工程施工安全技术规范》(JTG F90-2015)二、工程概况432省道竹溪县鄂坪至双河口改扩建工程位于竹溪县西南部,是竹溪县西南部地区与陕西省之间的省际出口通道,也是沿线鄂坪至双河口段各乡镇出行的唯一通道,是沿线各乡镇的经济命脉。

现有老路为县乡道,老路平、纵指标低下,最小半径仅8米,最低点标高约为730米,最大纵坡达14.3%,平均纵坡达6.2%,老路路基宽度为4.5-6.5米不等,路面铺装为水泥混凝土,部分为沥青混凝土路面,在长期使用过程中年久失修,局部路段路基沉降,边坡垮塌,出现路面断板、碎裂等病害,成为制约竹溪县西南部地区与陕西省之间互联互通的桎梏,阻碍了沿线鄂坪至双河口段各乡镇的社会经济发展及旅游业的开发。

加之老路视距不良,路基宽度不足,交通事故多发,严重威胁人民群众生命财产安全。

因此,为提高沿线群众出行的安全性,打破竹溪县西南部地区鄂坪等乡镇出行的瓶颈,加强其与竹溪县经济中心及陕西省之间的联系,本项目的实施迫在眉睫。

第二合同段起点桩号K2+010,终点桩号K5+560。

本标段合同内M7.5浆砌片石挡土墙工程数量为6104.5m³,设计的挡墙型式有路堑墙、衡重式路肩墙、仰斜式路肩墙,施工时结合地形地质情况可适当调整。

三、施工准备1、设备、机具、辅助材料(1)砂浆拌和设备:砂浆搅拌机或滚筒式搅拌机、原材料称重器具。

(2)安全设备:安全警示牌、安全绳、安全防护栏(3)人员浆砌工程技术交底培训2、主要材料(1)砂浆:M7.5号或M10号,根据设计要求确定不同部位的砂浆强度。

(2)石材:质地均匀,无裂缝,不易风化。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

M7.5浆砌片石 技术交底 编号:001 M7.5浆砌片石施工工艺 一、编制依据 1、《建筑结构荷载规范》(GB50009-2001) 2、《建筑地基基础设计规范》(GB50007-2002) 3、《砌体结构设计规范》(GB50003-2001) 4、《建筑边坡工程技术规范》(GB50330-2002) 5、《公路工程技术标准》(JTG1301-2003) 6、《建筑抗震设计规范》(GB50011-2001) 7、《砌体工程施工质量验收规范》(GB50203_2002) 二、设计说明 挡墙形式根据设计图纸结合现场地形及土质情况确定断面尺寸形式。 地面附加荷载以qk=10kpa考虑,因此地面挡墙4米范围内严禁通行重型车辆,砌筑大型构造物。保证地面4米范围内荷载控制在10kpa以内。 根据国标《中国地震参数区划图》(GB18306-2001)福建省区域划一览表,本挡墙位置基本烈度为6度,地震动峰值加速度为0.05,基本地震动反应谱特征周期为0.45s。

1、根据现场建筑荷载情况,挡土墙采用重力式挡土墙(直立式)。如图所示:

主要尺寸可分为两种类型(详见施工图纸)。 2、挡土墙基础的埋置深度应符合以下要求: ○1、一般土质地基。在保证开挖的基底面土质密实,且稳定性和承载力均满足

后,其埋置深度不宜小于800mm,墙趾顶部的土层厚度不小于200mm。 ○2、在遇到岩石时,基底要求嵌岩,岩石顶面要求平整。

○3、挡土墙基底纵坡i不宜大于5%.当大于5%时,应在纵向将基础做成台阶式。

台阶高度不宜大于0.5m。如图所示: 3、挡墙构造和防、排水设施。 ○1、挡土墙每间隔10~20m应设置一道变形缝(或伸缩缝)。当墙身高度不

一,墙后荷载变化较大或地基条件较差时,应采用较小的变形缝间隔。另在地基岩性变化处,墙高突变处和与其他建(构)筑物连接处应设沉降缝。

○2、根据现场实际情况,本挡墙设置如图所示排水系统。泄水孔孔径100mm

左右,间距2~3m,按梅花形布置。泄水孔向外坡度为5%,最后一排泄水孔应高出地面不小于200mm,泄水孔应保持直通无阻。反滤层的构造与反滤包同。 ○3、变形缝宽度为20~30mm。缝内、外、顶三边填塞沥青麻絮或塞填沥青

木板,塞入深度不宜小于200mm。 4、挡土墙顶用水泥砂浆抹平,厚度20mm。挡土墙外露面用M10水泥砂浆勾缝。 5、当在挡土墙上布置有水池(沉淀池、排污池)等可能造成渗水的设施时,必须做好防渗处理,防止渗水对挡土墙造成破坏。 6、挡土墙要求材料。 ○1、用 M7.5级水泥砂浆砌筑墙身和基础。

○2、片石强度等级不得低于MU30;砌体的自重必须达到22KN/m3.

○3、墙背填料根据附近土源,尽量选用抗剪强度高和透水性强的砾石或砂

土。当选用粘性土作填料时,宜掺入适量的砂砾或碎石,不得选用膨胀土、淤泥质土、耕植土作填料。 7、施工注意事项。 ○1、选用的片石必须合格,要求无风化,无裂纹,中部最小厚度不小于

150mm,强度等级不低于MU30. ○2、严格按挤浆法施工,保证砂浆饱满。砌体不应出现垂直通缝;避免通

长的水平通缝。 8、具体施工技术要求如下。 三、M7.5浆砌片石施工工艺流程图 施工工艺流程图如下所示:

不合格项目重做 不合格项目重做 不合格项目重做 不合格项目重做

不合格项目重做 合格 合不 合 格 项

不 合 格 项

测量放样 开挖基坑 工程师检查 资料整理 资料整理 签材检基土检测复审资材质检查 片质配合比砂质 水质资料整理 浆砌片石砌体

浆片伸缩挂调勾运资料整理 工程师检查

清理场地 检查验收

签砌质砂标各部位审资

保余运余运拆料分项质量评定 三、施工工艺 1、施工准备 施工前须经测量工程师对该砌体工程进行平面放样,测量砌体部位标高,复核平面位置及标高是否符合设计图纸,如不符合,及时报告监理及相关部门,及时纠正。 本段挡土墙施工,施工前按有关规定开挖、处理和检查基坑,当基底为岩层或砼时,先将基底表面清洗、湿润,再用坐浆法砌筑;当基底为土质时,可直接用坐浆法砌筑。 另外,应了解施工位置是否合理,核对地形、地质情况及所对应的挡墙砌体形式(尺寸详见挡土墙设计图及有关说明)。如与设计不符,应及时与反馈给现场施工人员,经相关部门作出设计变更后,以变更后的设计为依据进行施工,切不可盲目施工。 组织构筑物施工人员和机具进场,安排临时设施的修建,确定材料进场路线,及时进场,按指定位置堆放,场地四周供电线路使用橡胶电缆,并加以保护。检修机械、设备。 2、浆砌片石作业 ○1、原材料

片石 石料质地坚硬,不易风化、无裂纹,表面的污渍予以清除。 片石形状不受限制,但其中部厚度不得小于15cm,用作镶面的片石表面平整、尺寸较大、边缘厚度不得小于15cm。 片石强度等级符合设计要求,片石强度等级不小于mu30。 砂浆 水泥选用符合现行国家标准的硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥或复合硅酸盐水泥。 细骨料采用坚硬耐久、粒径在5mm以下的天然砂,或采用硬质岩石加工制成的机制砂。 水采用饮用水,当采用其他来源时,按国家现行的规定进行检验。 外加剂、掺合料掺用量通过试验确定,并符合国家现行有关标准规定。 砂浆强度等级按边长为70.7mm的立方体试件,在标准条件下养护28d的抗压极限强度表示。砂浆配合比设计、试件制作、养护及抗压强度取值符合规范的规定。 砂浆的稠度以砂浆稠度仪测定的下沉度表示,为10~50mm。 砂浆随拌随用。当在运输或贮存过程中发生离析、泌水现象时,砌筑前重新拌和。已凝结的砂浆,不得使用。 砂浆配合比应经过试验确定,在无试验数据的情况下,可参照以前工地数据(kg/m3),水泥:细集料:水=370:1500:280的配合比执行。 3 、片石砌筑施工工艺 片石砌筑采用挤浆法分层、分段砌筑:分段位置设在沉降缝或伸缩缝处,两相邻段的砌筑高差不大于120cm,分层水平砌缝大致水平。各砌块的砌缝相互错开,砌缝饱满。 各砌层先砌外圈定位砌块,并与里层砌块连成一体。定位砌块选用表面较平整且尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。 定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。砌筑腹石时,石料间的砌缝互相交错、咬搭,砂浆密实。石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料大小搭配,较大的石料以大面为底,较宽的砌缝可用小石块挤塞,挤浆时用小锤敲打石料,将砌缝挤紧,不得留有孔隙。 定位砌块表面砌缝的宽度不大于4cm。砌体表面三块相邻石料相切的内切圆直径不大于7cm,两层间的错缝不小于8cm,每砌筑120cm高度以内找平一次。 填腹部分的砌缝减小,在较宽的砌缝中用小石块塞填。 砌体表面的勾缝符合设计要求,并在砌体砌筑时,留出2cm深的空缝。勾缝采用凹缝或平缝,勾缝所用砂浆强度不得小于砌体所用砂浆强度。当设计不要求勾缝时,随砌随用灰刀刮平砌缝。 砌体砌筑完毕及时覆盖,并经常洒水保持湿润,常温下养护期不得少于7d。 4、 砌体质量检查 每100m3(小于100m3按100 m3计)砌体,做1组砂浆强度检查试件,并与砌体一起养护。 同批试件强度平均值不小于设计值,且任意1组试件的强度最低值不小于设计值的85%。 砌体各项材料符合要求;砌缝宽度、错缝距离符合规定,砂浆铺填饱满,勾缝坚实、整齐 ;砌体位置、尺寸在允许偏差范围内。 四、砌体施工验收标准 1、砌体工程所用砂浆的强度等级必须符合设计要求。用于检查砂浆强度的试件应在搅拌机出料口随机抽样制作。 检验数量:同类型、同强度等级每100m3砌体为一批,不足100m3也按一批计。施工单位每批检验一次;监理单位检查试验报告。 检验方法:施工单位进行砂浆强度试验;监理单位检查砂浆强度试验报告并进行见证取样检测或平行检验。 2、砂浆砌体砌缝宽度、位置和砌筑方式符合下表:

3、砌体砌筑完毕应及时覆盖,并经常洒水保持湿润,常温下养护期不得少于7d。 4、沉降缝、泄水孔、反滤层位置、数量和材料应符合设计要求。 5、砌体表面应砂浆饱满、砌体整齐。宽度和错缝距离符合规定,无脱落和裂缝。沉降缝整齐垂直,上下贯通。泄水孔坡度向外,无堵塞现象。 6、砌体尺寸的允许偏差和检验方法应符合下表:

序号 项目 允许偏差(mm) 检验方法 基础 墙

1 底、顶面高程 片石 ±25 ±15 测量不少于5

处 料石、砌块 ±25 ±15

2 砌体厚度 片石 +300 +200 尺量不少于5

处 料石、砌块 +150 +100

五、资料的填写

基坑开挖前应填写《施工测量高程放样表》; 《施工测量平面放样表》;《施工测量放样报验单》;《浆砌片石防护检验批质量验收记录表》 六、施工质量保证措施

序号 项目 浆砌片石(mm) 浆砌块石(mm) 浆砌料石(混凝土砌块)(mm) 1 表面砌缝宽度 ≤40 ≤30 15~20

2 每找平一次的砌筑高度 ≤1200 ≤1200 -

3 两层间竖向错缝 ≥80 ≥80 ≥100困难时丁石上下只能一面有竖缝

4 三块石料相接处的空隙 ≤70 - -

5 砌筑方式 - 一丁一顺或二顺一丁 一丁一顺
