安装工程消耗量定额名词解释
山东省安装工程消耗量定额定额解释

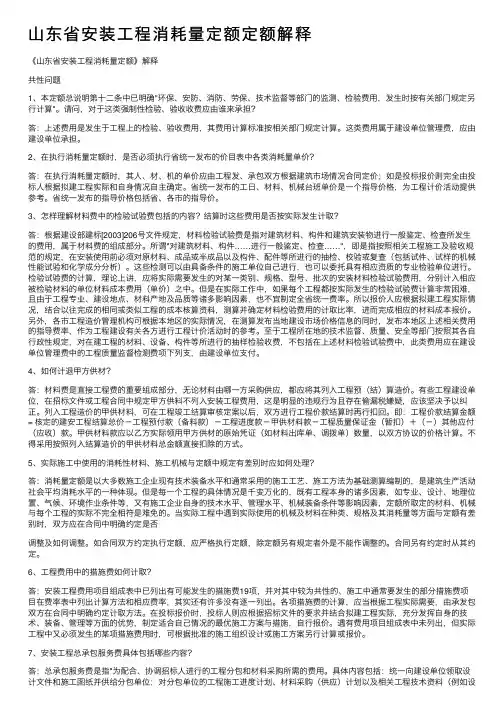

⼭东省安装⼯程消耗量定额定额解释《⼭东省安装⼯程消耗量定额》解释共性问题1、本定额总说明第⼗⼆条中已明确"环保、安防、消防、劳保、技术监督等部门的监测、检验费⽤,发⽣时按有关部门规定另⾏计算"。
请问,对于这类强制性检验、验收收费应由谁来承担?答:上述费⽤是发⽣于⼯程上的检验、验收费⽤,其费⽤计算标准按相关部门规定计算。
这类费⽤属于建设单位管理费,应由建设单位承担。
2、在执⾏消耗量定额时,是否必须执⾏省统⼀发布的价⽬表中各类消耗量单价?答:在执⾏消耗量定额时,其⼈、材、机的单价应由⼯程发、承包双⽅根据建筑市场情况合同定价;如是投标报价则完全由投标⼈根据拟建⼯程实际和⾃⾝情况⾃主确定。
省统⼀发布的⼯⽇、材料、机械台班单价是⼀个指导价格,为⼯程计价活动提供参考。
省统⼀发布的指导价格包括省、各市的指导价。
3、怎样理解材料费中的检验试验费包括的内容?结算时这些费⽤是否按实际发⽣计取?答:根据建设部建标[2003]206号⽂件规定,材料检验试验费是指对建筑材料、构件和建筑安装物进⾏⼀般鉴定、检查所发⽣的费⽤,属于材料费的组成部分。
所谓"对建筑材料、构件……进⾏⼀般鉴定、检查……",即是指按照相关⼯程施⼯及验收规范的规定,在安装使⽤前必须对原材料、成品或半成品以及构件、配件等所进⾏的抽检、校验或复查(包括试件、试样的机械性能试验和化学成分分析)。
这些检测可以由具备条件的施⼯单位⾃⼰进⾏,也可以委托具有相应资质的专业检验单位进⾏。
检验试验费的计算,理论上讲,应将实际需要发⽣的对某⼀类别、规格、型号、批次的安装材料检验试验费⽤,分别计⼊相应被检验材料的单位材料成本费⽤(单价)之中。
但是在实际⼯作中,如果每个⼯程都按实际发⽣的检验试验费计算⾮常困难,且由于⼯程专业、建设地点、材料产地及品质等诸多影响因素,也不宜制定全省统⼀费率。
所以报价⼈应根据拟建⼯程实际情况,结合以往完成的相同或类似⼯程的成本核算资料,测算并确定材料检验费⽤的计取⽐率,进⽽完成相应的材料成本报价。
山东省安装工程消耗量定额定额解释

《山东省安装工程消耗量定额》解释共性问题1、本定额总说明第十二条中已明确"环保、安防、消防、劳保、技术监督等部门的监测、检验费用,发生时按有关部门规定另行计算"。
请问,对于这类强制性检验、验收收费应由谁来承担?答:上述费用是发生于工程上的检验、验收费用,其费用计算标准按相关部门规定计算。
这类费用属于建设单位管理费,应由建设单位承担。
2、在执行消耗量定额时,是否必须执行省统一发布的价目表中各类消耗量单价?答:在执行消耗量定额时,其人、材、机的单价应由工程发、承包双方根据建筑市场情况合同定价;如是投标报价则完全由投标人根据拟建工程实际和自身情况自主确定。
省统一发布的工日、材料、机械台班单价是一个指导价格,为工程计价活动提供参考。
省统一发布的指导价格包括省、各市的指导价。
3、怎样理解材料费中的检验试验费包括的内容?结算时这些费用是否按实际发生计取?答:根据建设部建标[2003]206号文件规定,材料检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,属于材料费的组成部分。
所谓"对建筑材料、构件……进行一般鉴定、检查……",即是指按照相关工程施工及验收标准的规定,在安装使用前必须对原材料、成品或半成品以及构件、配件等所进行的抽检、校验或复查〔包括试件、试样的机械性能试验和化学成分分析〕。
这些检测可以由具备条件的施工单位自己进行,也可以委托具有相应资质的专业检验单位进行。
检验试验费的计算,理论上讲,应将实际需要发生的对某一类别、规格、型号、批次的安装材料检验试验费用,分别计入相应被检验材料的单位材料成本费用〔单价〕之中。
但是在实际工作中,如果每个工程都按实际发生的检验试验费计算非常困难,且由于工程专业、建设地点、材料产地及品质等诸多影响因素,也不宜制定全省统一费率。
所以报价人应根据拟建工程实际情况,结合以往完成的相同或类似工程的成本核算资料,测算并确定材料检验费用的计取比率,进而完成相应的材料成本报价。
《陕西省安装工程消耗量定额》第八册说明.

总说明一、《陕西省安装工程消耗量定额》(以下简称“消耗量定额”),主要作为招标人编制标底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第八册给排水、采暖、燃气工程第二册电气设备安装工程第九册通风空调工程第三册热力设备安装工程第十册自动化控制仪表安装工程第四册炉窑砌筑工程第十一册通信设备及线路工程第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程第六册工业管道工程第十三册长距离输送管道工程第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。
四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。
六、本消耗量定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
七、人工工日消耗量的确定:本消耗量定额的人工工日不分列工种和技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工和人工幅度差。
八、材料消耗量的确定:1.本消耗量定额中的材料消耗量包括直接消耗在工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗。
通用安装工程消耗量定额2015

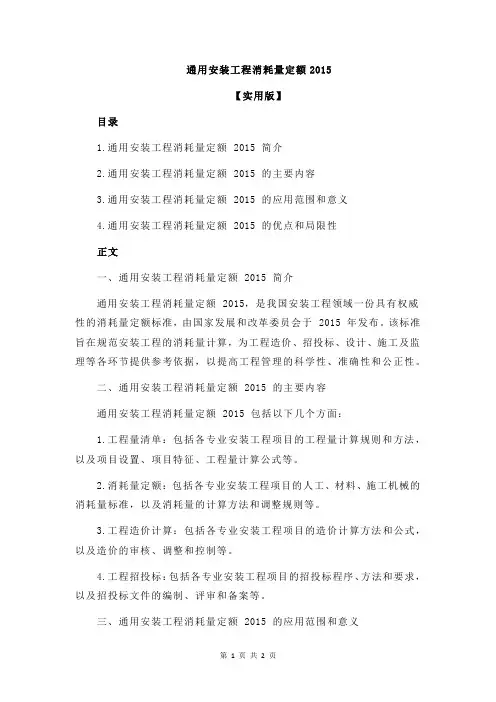

通用安装工程消耗量定额2015【实用版】目录1.通用安装工程消耗量定额 2015 简介2.通用安装工程消耗量定额 2015 的主要内容3.通用安装工程消耗量定额 2015 的应用范围和意义4.通用安装工程消耗量定额 2015 的优点和局限性正文一、通用安装工程消耗量定额 2015 简介通用安装工程消耗量定额 2015,是我国安装工程领域一份具有权威性的消耗量定额标准,由国家发展和改革委员会于 2015 年发布。
该标准旨在规范安装工程的消耗量计算,为工程造价、招投标、设计、施工及监理等各环节提供参考依据,以提高工程管理的科学性、准确性和公正性。
二、通用安装工程消耗量定额 2015 的主要内容通用安装工程消耗量定额 2015 包括以下几个方面:1.工程量清单:包括各专业安装工程项目的工程量计算规则和方法,以及项目设置、项目特征、工程量计算公式等。
2.消耗量定额:包括各专业安装工程项目的人工、材料、施工机械的消耗量标准,以及消耗量的计算方法和调整规则等。
3.工程造价计算:包括各专业安装工程项目的造价计算方法和公式,以及造价的审核、调整和控制等。
4.工程招投标:包括各专业安装工程项目的招投标程序、方法和要求,以及招投标文件的编制、评审和备案等。
三、通用安装工程消耗量定额 2015 的应用范围和意义通用安装工程消耗量定额 2015 适用于各类工业与民用建筑的安装工程,包括电气、管道、通风、空调、给排水、消防、智能化等专业领域。
它的实施,对于规范安装工程市场秩序,提高工程质量,降低工程造价,保障建设各方合法权益具有重要意义。
四、通用安装工程消耗量定额 2015 的优点和局限性优点:1.科学性:通用安装工程消耗量定额 2015 根据大量工程实践和经验总结而成,具有较高的科学性。
2.规范性:通用安装工程消耗量定额 2015 为安装工程的消耗量计算、工程造价、招投标等提供了统一的规范和标准。
3.实用性:通用安装工程消耗量定额 2015 内容丰富,适用范围广泛,可操作性强。
山东省安装工程消耗量定额解释

山东省安装工程消耗量定额解释第八册给排水、采暖、燃气工程1.管道穿墙(楼板)加塑料套管时如何执行定额?答:根据有关施工规范、技术规程要求,各种管道穿墙、楼板套管一般应采用金属套管,不应采用塑料套管。
若设计规定使用塑料套管,可参照室外塑料给水管(粘接)项目以长度计算,并扣除定额中管件用量。
2.在地下防空洞中的管道安装工程,如何套用定额?答:属于新建、扩建的人防工程可使用《人防工程预算定额》。
3.如何计算地板采暖管道工程量?地板辐射采暖管道安装时下设聚苯乙烯保温板,保温板如何套用定额?答:地板辐射采暖管道定额计量单位为"10m",按不同管径规格以长度计算。
地板辐射采暖的保温板及填充层混凝土浇注,可使用建筑工程消耗量定额中相关项目。
4.第八册中供暖器具安装是否包含膨胀螺栓,如何计列?答:各种散热器安装系参照《全国通用暖通空调标准图集》(T9N112)编制,按打墙眼栽钩卡考虑,均未包括膨胀螺栓。
如用膨胀螺栓安装,膨胀螺栓耗用量可按实计列,但应扣减定额内水泥、砂子等填堵材料。
5.定额171页说明第二条"柱型散热器为挂装时,可使用M132子目",但价目表中M132散热器挂装较柱型散热器落地安装基价低,为什么?答:安装方式不同,工料消耗有所不同。
6.采暖管道安装定额中鼓风机作用是什么?如实际安装中采用煨制弯,管道消耗量是否调整?答:室内外采暖管道安装消耗量定额中均已综合了方形补偿器制作安装,其制作按灌砂热弯法考虑,鼓风机为煨弯加热所用。
实际施工中如采用外购弯管,定额消耗量不必调整,外购成品价也不另计。
(如遇工程量清单报价或出于投标策略原因,消耗量定额是否调整由报价人自主决定)。
7.室内采暖、给水、空调系统中使用活接时,活接应怎样计算?室内采暖管件中无活接,在散热器进出水支管安装中如使用活接,应如何处理?答:螺纹连接的管路系统中,活接头通常用于阀门处以利拆装更换,因而丝扣阀门安装定额中均含活接头(1.01个)。
山东省2013定额安装工程消耗量定额解释(全部)

组群式设备基础的筏板套用什么子目?答:将筏板图示体积除032整理到定额工程量后套用“无梁式满堂基础”子目户内配电箱安装执行什么定额?答:执行电气安装定额中电表箱安装定额。
住宅楼顶部阁楼(即斜屋面)1/2高度大于2.2米是否计算建筑面积。
答:层高大于2.2米部分计算建筑面积。
关于《山东省建筑工程消耗量定额》部分问题的解答上册1、挖沟槽中各种检查井和排水管道接口等处因加宽而增加的工程量均不增加,当底面积>20m2的井,应怎样计算其工程量?答:底面积大于20m2的各类池井,按设计池井的体积以立方米单独计算工程量,套用挖土方相应项目。
2、P47预制钢筋砼管桩与板桩应套什么定额?答:(1)预制钢筋砼管桩,执行2-3-9~12定额子目。
(2)预制钢筋砼板桩,执行2-3-13~16定额子目。
3、P72定额内未包括钢板桩的制作,除锈、刷油,发生时应套什么定额?答:定额打钢工具桩项目中钢板桩是按成品考虑的,其制作与养护均应包括在其价格内。
4、P271"无纱单扇玻璃窗"是否应改为"无纱单层玻璃窗"?答:定额名称中"单扇"应为"单层"。
5、P272"无纱双扇玻璃窗"是否应改为"无纱双层玻璃窗"?答:定额名称中"双扇"应为"双层"。
6、P183"十四"倒数第三行"线密度"的含义是什么?答:线密度是指线状物体单位长度的重量。
7、P279倒数4行"花岗石板"是否应改为"花岗岩板"?答:应为"花岗石板"。
8、P295工作内容:"防水抹弱处贴附加层"是否将抹改为薄?答:P295工作内容中,"防水抹弱处贴附加层"应为"防水抹薄处贴附加层"。
山东省安装工程消耗量定额解释
山东省安装工程消耗量定额解释共性问题1、本定额的使用范围“新建、扩建及改造工程”应如何理解?是否与修缮定额的范围重复?答:本定额所说的改造工程指工业技术改造工程或整体更新改造工程。
所谓整体更新改造,指在已有建筑物或生产装置区内,增加或重新更换完整、独立的功能系统安装工程。
如:消防、给排水、通风空调、照明、热力设备等系统,而不是局部或系统中的一部分。
对于局部和系统中部分安装工程的拆除、安装除另有说明外,应执行修缮定额,两者不重复。
执行修缮定额时,对于修缮定额缺项的安装项目可以使用安装定额。
2、在执行消耗量定额时,如遇有缺项可否使用96综合定额和94安装估价表?答:在执行消耗量定额时,如遇缺项,可以参照96综合定额和94安装估价表相关定额的消耗量进行计价。
3、材料、设备的水平及垂直运输是怎样考虑的?答:水平运输是指安装物自施工现场内施工单位仓库或现场指定堆放地点运至安装地点的水平运输。
各册定额中除另有说明者外:设备水平运输按100m取定;材料、成品、半成品按300m 取定。
执行定额时,不论施工现场内的水平距离多少,均不作调整。
垂直运输是指安装物自设备安装现场基准面运至安装位置的垂直运输。
垂直运输基准面,室内以室内地平为基准面,室外以安装现场地平面为基准面。
除定额另有说明外,材料、成品、半成品构件等垂直运输按六层(或20m)计,超过部分的垂直运输,在高层建筑增加费中计取;设备垂直运输按10m取定,设备垂直运输如超过10m时,除定额已有明确规定外,可按第一册说明第六条第一款规定计。
4、消耗量定额中没有列出脚手架系数的安装工程,如何计取脚手架搭拆?答:消耗量定额各册或章已规定了计取系数。
个别没有列出且须搭设的脚手架工程费用,可按施工组织设计计算。
5、什么情况下计取洞库、暗室增加费?答:洞库、暗室增加费指在没有自然采光、没有正常通风、没有正常运输行走通道的情况下施工,而进行补偿的施工降效费。
地下室应计该系数,但地下室设有地上窗、洞口除外。
2012年《全国统一安装工程预算定额河北省消耗量定额》解释
2012年《全国统一安装工程预算定额河北省消耗量定额》解释第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752?答:按2-751或2-752.2.桥架安装是否包含支架安装?答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道的定义不明确,电井是否属于处置通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设”项目。
4.章节说明中“电缆沿垂直通道敷设高度超过20m(6层),可套用垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30-20m(即超过部分套用垂直通道),此项是否可以明确一下?答:指竖向敷设部分,即30m。
5.电缆工程计算规则中,电缆敷设弛度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷设20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设弛度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=(100桥架+20暗敷+2*3.5预留)*(1+2.5%波形系数)。
6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以”100m/束“为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式执行同一项目。
9.第二册“2-543”“2-544”顶管工程是否包括工作井的挖埋,与市政定额--排水工程-顶管工程有什么区别?管径不同时能否互套?答:第二册中的顶管不包括工作的挖坑,主要适用于电缆保护管短距离顶管或过小区道路顶管。
山东安装工程消耗量定额解释[2003年]
山东省安装工程消耗量定额解释第一册机械设备安装工程1 •定额中未包括大型设备吊装所用的施工机械费用,请问什么样的设备为大型设备?其所需的施工机械费用如何计算?答:大型设备是指整体设备重量大于60吨的设备。
本册定额中未考虑大型设备的吊装机具,发生时应按施工方案另行计算。
2 •本册中设备单机试运转包括的内容是哪些?答:设备单机试运转属于整体设备安装内容范畴。
其工作内容应按相应"规范"中规定的为准;不包括机械设备部分以外各系统(如电气、仪表、通风等系统)的试验、调整、试运转。
单机试运转所用的除水、电、气、油、燃料需另计以外的其他材料、人工及机械均已包括在设备安装定额内。
3 •本册定额中是否包括设备单机试运转时的配合电工?答:机械设备安装定额内,已包括试运转中所必须配合的电工。
机械设备的电气部分的安装、调整、试验、试运转所需的电工,则包括在相应电气安装定额内。
4 •设备本体范围内的管道及附件没有随设备配套供应,需现场进行配制后安装,应怎样计算该部分的制作安装费?答:设备本体范围(以设备图纸为准)内的管道及附件的安装已包括在设备安装工作内容内。
应属设备配套供应而未供应或供应的部件与设备本体图纸不一致需现场进行加工制作时,其制作应另行套用相应定额进行计算。
5 •机械设备需现场配制金属结构件时,应套用什么定额?答:遇有设备需现场配制金属构件、支架,如单件重量为50kg以内或100kg内可分别执行本册定额1-1448、1449子目;如单件重量超过100kg时,可按第五册相关规定执行。
6 •机械设备安装时,利用车间内已有的桥式起重机吊装,执行定额时,是否还要调整定额中的机械费?答:若使用厂房内已有桥式起重机吊装设备就位,在执行定额时不作调整,应按有偿使用处理。
桥式起重机所有者应按使用的情况向使用者收取桥式起重机使用费。
7 •什么情况下计算泵、风机、压缩机的拆装检查项目?答:风机、泵、压缩机设备凡是按施工及验收规范规定必须进行拆装检查工作的,或因设备久置或受潮湿等原因建设单位或设计部门提出进行拆装检查的,且实际上做了该项工作,并有双方签字的拆装检查施工记录时,均可计取拆装检查费用。
深圳市安装工程消耗量定额
总说明一、《深圳市安装工程消耗量标准》(以下简称“安装消耗量标准”)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准。
“安装消耗量标准”中包括了与之配套的工程量计算规则。
二、“安装消耗量标准”与《深圳市建设工程计价办法》、《深圳市安装工程综合价格》配合使用,适用于深圳市辖区范围内新建、扩建、改建的安装工程的计价。
三、“安装消耗量标准”是编制深圳市安装工程招标标底的依据,也可作为投标报价的参考。
四、“安装消耗量标准”的编制依据为:1.《建设工程工程量清单计价规范》(GB50500-2003);2.《全国统一安装工程预算定额》(2000);3.《全国统一安装工程预算工程量计算规则》(2000);4.《深圳市安装工程综合价格》(1998);5.《深圳市施工机械台班价格》(2003年);6.国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程;7.深圳市近年来有关安装工程的具有代表性的工程设计、施工、计价及其它资料。
五、“安装消耗量标准”暂分十一册,内容组成包括:第一册:机械设备安装工程:第二册:电气设备安装工程;第三册:热力设备安装工程;第四册:建筑智能化系统设备安装工程:第五册:静置设备与工艺金属结构制作安装工程;第六册:工业管道工程;第七册:消防工程;第八册:给排水、燃气工程;第九册:通风空调工程;第十册:自动化控制仪表安装工程;第十一册:刷油、防腐蚀、绝热工稗及配套工程。
六、“安装消耗量标准”子目中人工、材料、施工机械台班消耗是按照正常的施工条件,我市目前多数施工企业的工人技术水平、机械装备程度,合理的施工组织设计、施工工期、施工工艺、操作规程及使用合格的建筑材料、成品、半成品编制的,反映了本行业社会平均的劳动、材料及机械消耗水平。
1.“安装消耗量标准”子目中的人工工日不分列工种和技术等级,一律以安装工日表示,内容包括基本用工、超运距用工和人工幅度差。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安装工程消耗量定额名词解释安装工程消耗量定额名词解释:
安装工程消耗量定额是指在安装工程中,为了完成一项特定任务所需的材料、
人力和时间等资源的定量衡量标准。
它反映了完成安装工程的实际需求和可操作性,是进行工程量计算、资源调配和工期安排的重要参考依据。
安装工程消耗量定额通常包括以下几个方面的内容:
1. 材料消耗量定额:指完成安装工程所需材料的数量。
例如,电气安装工程的
材料消耗量定额可能包括电线、电缆、开关、插座、灯具等。
2. 人力消耗量定额:指完成安装工程所需的人力资源。
人力消耗量定额可以按
照工种、工时、技能等指标进行衡量。
例如,机械安装工程的人力消耗量定额可能包括钳工、电工、焊工等的工作时间及技能水平要求。
3. 时间消耗量定额:指完成安装工程所需的时间。
时间消耗量定额可以按照工序、工作量、施工方法等进行衡量。
例如,给排水安装工程的时间消耗量定额可能包括每米管道铺设时间、每台设备安装时间等。
通过合理、科学地制定安装工程消耗量定额,可以提高工程施工的效率和质量,有效控制成本,并为工程管理提供了有效的参考指标。
因此,在实际工程中,定期对安装工程消耗量定额进行评估和调整是非常重要的。
这有助于满足工程建设的要求,保障施工进度和质量的同时,也能为工程投资方和施工方提供更准确的成本预估和资源配置参考。
