土石方工程标准

土石方工程 标 准 1 适用范围 本技术要求适用于东方希望新疆重工区域所有土石方工程招投标及现场施工指导。

2 依据 2.1 除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于: 《工程建设标准强制性条文》2010年版; 《建筑工程施工质量验收统一标准》(GB50300-2012); 《建筑地基基础工程施工质量验收规范》( GB 50202-2012); 《建筑施工土石方工程安全技术规范》(JGJ/T 180-2010) 2.2 若承包商对以下要求有任何疑义,应立即东方希望新疆重工工程部提出,东方希望新疆重工工程部做最终决定,否则视为接受。

3 一般规定 3.1 土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。 土方平衡调配应尽可能与城市规划和农田水利相结合将余土一次性运到指定弃土场,做到文明施工。 3.2 基坑开挖工程包括无支护结构的放坡基坑开挖和有支护护结构的基坑开挖,以及与之相配合的地下水控制措施。 3.3 基坑开挖前,应根据工程结构型式、基坑深度、地质条件、气候条件、周围环境、施工方法、施工工期和地面荷载等有关资料,确定基坑开挖和地下水控制施工方案。 3.4 基坑开挖方案内容主要包括:支护结构的龄期、机械选择、基坑开挖 时间、分层开挖深度及开挖顺序、坡道位置和车辆进出场道路、施工进度和劳动组织安排、降排水措施、监测方案、质量和安全措施、以及基坑开挖对周围建筑物需采取保护的措施等。 3.5 基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,弃土堆置高度不应超过1.5m,并且不能超过设计荷载值,在垂直的坑壁边,此安全距离还应加大。软土地区不宜在基坑边堆置弃土。 3.6 施工中机具设备停放的位置必须平稳,大、中型施工机具距坑边距离应根据设备重量、基坑支撑情况、土质情况等,经计算确定。 3.7 采用机械开挖土方时,需保持坑底及坑壁留150~300mm厚土层,由人工挖掘修整。同时,要设集水坑,及时排除坑底积水。 3.8 基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常复测检查。 3.9 基坑周围地面应进行防水、排水处理,严防雨水等地面水浸入基坑周边土体。 3.10 当土方工程挖方较深时,施工单位应采取措施,防止基坑底部土的隆起并避免危害周边环境。 3.11 平整场地的表面坡度应符合设计要求,如设计无要求时,排水沟方向的坡度不应小于2‰。平整后的场地表面应逐点检查。检查点为每100~400m2取1点,但不应少于10点;长度、宽度和边坡均为每20m取1点,每边不应少于1点。 3.12 土方工程施工,应经常测量和校核其平面位置、水平标高和边坡坡度。平面控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。土方不 应堆在基坑边缘。 3.13 土方开挖过程中,特别是冬季、雨季、汛期施工时,注意气候、降雨、地震、降温等预报,按施工方案的规定,采取必要的安全防护措施。

4 土方开挖 4.1 场地平整 场地平整是将需进行建筑范围内的自然地面,通过人工或机械挖填平整改造成为设计所需要的平面,以利现场平面布置和文明施工。在工程总承包施工中,三通一平工作常常是由施工单位来实施,因此场地平整也成为工程开工前的一项重要内容。 场地平整要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。 4.1.1 施工准备 1 技术准备 1) 学习和审查图纸,核对平面尺寸和标高,图纸相互间有无错误或矛盾;掌握设计内容及各项技术要求,了解工程规模、特点、工程量和质量要求;审查地基处理和基础设计,进行图纸会审。 2) 熟悉土层地质、水文勘察资料,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突。 3) 查勘施工现场,摸清工程场地情况,收集施工需要的各项资料,包括施工场地地形、地貌、地质水文、河流、气象、运输道路现状,邻近建筑物、地下基础、管线、防空洞、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,防洪排水系统等等,以便为施工规划和准备提供可靠的资料和数据。 4) 研究制定现场场地平整、基坑开挖施工方案;绘制施工总平面布置图和场地平整或基坑开挖图,确定开挖路线、顺序、范围、场地标高或基底标高、边坡坡度、排水沟、集水井位置,场地平整的土方调配方案,多余土方或基槽土方的堆放地点、运距,提出需用的施工机具、劳动力、推广新技术计划等。 5) 根据施工方案编制技术交底,并向参加施工人员进行详细的技术和安全文明施工交底。 2 材料准备 做好临时设施用料和机械用油料计划、采购和进场组织工作,按施工平面图要求指定地点存放。 4 作业条件 1) 现场已作初步勘察,根据现场实际情况编制了场地平整施工方案。 2) 现场原有居民或工厂已搬迁,建(构)筑物已拆除;影响场地平整的地上地下障碍物已清除。 3) 施工机械和人员已落实。 4) 必要的临时道路、临时设施已搭设。 4.1.2 施工工艺 1 工艺流程 现场勘察→清除地面障碍物→标定整平范围→设置水准基点→设置方格网,测量标高→计算土方挖填工程量→平整土方→场地碾压→验收 2 施工要点 1) 现场勘察:当确定平整工程后,施工人员首先应到现场进行勘察,了解场地地形、地貌和周围环境。根据建筑总平面图及规划了解并确定现场 平整场地的大致范围。 2) 清除地面障碍物:平整前必须把场地平整范围内的障碍物如树木、电线、电杆、管道、房屋、坟墓等清理干净。场地原有高压线、电杆、塔架、地上和地下管道、电缆、坟墓、树木、沟渠以及旧有房屋、基础等进行拆除或进行搬迁、改建、改线;对附近原有建筑物、电杆、塔架等采取有效的防护和加固措施,可利用的建筑物应充分利用。在黄土地区或有古墓地区,应在工程基础部位,按设计要求位置,用洛阳铲进行详探,发现墓穴、土洞、地道、地窖、废井等,应对地基进行局部处理。 3) 然后根据总图要求的标高,从水准基点引进基准标高作为确定土方量计算的基点。土方量的计算有方格网法和横截面法,可根据地形具体情况采用。现场抄平的程序和方法由确定的计算方法进行。通过抄平测量,可计算出该场地按设计要求平整需挖土和回填的土方量,再考虑基础开挖还有多少挖出(减去回填)的土方量,并进行挖填方的平衡计算,做好土方平衡调配,减少重复挖运,以节约运费。 4) 大面积平整土方宜采用机械进行,如用推土机、铲运机推运平整土方;有大量挖方应用挖土机等进行。在平整过程中要交错用压路机压实。 5) 平整场地的表面坡度应符合设计要求,如设计无要求时,一般应向排水沟方向作成不小于0.2%的坡度。 6) 平整后的场地表面应逐点检查,检查点为每100~400m2取1点,但不少于10点;长度、宽度和边坡均为每20m取1点,每边不少于1点,其质量检验标准应符合表4.5的要求。 7) 场地平整应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。平面控制桩和水准控制点应采取可靠措施加以保护,定期 复测和检查;土方不应堆在边坡边缘。 4.1.3 成品保护措施 1 引进现场的测量控制点(座标桩、水准基点)应严加保护,防止在场地平整过程中受破坏,并应定期进行复测校核,保证其正确性。 2 在场地平整过程中和平整完成后均应注意排水设施的保护,保持现场排水系统的畅通,以防止下雨后场地大面积积水或场地泥泞影响施工作业。 3 场地道路应经常维修和加强维护,保持道路整洁和畅通。 4.1.4 安全环保措施 1 机械操作人员应持证上岗,严禁无证人员动用机械设备。 2 机械施工应严格按照操作规程作业,严禁违章作业。 3 运输车辆进出场当与铁路、公路相交时应设专人指挥或设置专用信号标志,以防发生交通安全事故。 4 如场地平整中需要爆破作业时,应采取可靠措施,保证临时设施、机械和人员的安全,防止发生损害和人身伤亡事故。 5 当场地作业区距居民小区较近时应注意安排好作业时间,噪声大的机械夜间应停止作业,防止影响居民休息。 6 运输土方的车辆如需在场外行驶时,应用加盖车辆或采取覆盖措施,以防遗洒污染道路和环境。 4.4 质量控制要点 1 土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。 2 施工过程中应检查平面位置、水平标高和边坡坡度、压实度、排水、 降低地下水位系统,并随时观察周围的环境变化。 3 临时性挖方的边坡值应符合表4.4的规定。

4.5 质量标准 土方开挖工程的质量检验标准应符合表4.5的规定。

表4.4 临时性挖方的边坡值 土 的 类 别 边坡值(高:宽) 砂土(不包括细砂、粉砂) 1:1.25~1:1.50

一般性粘土 硬 1:0.75~1:1.10 硬塑 1:1.10~1:1.25 软 1:1.50或更缓

碎石类土 充填坚硬、硬塑粘性土 1:0.50~1:1.10

充填砂土 1:1.00~1:1.50 注:1 设计有要求时,应符合设计标准。 2 如采用降水或其他加固措施,可不受本表限制,但应计算复核。 3 开挖深度,对软土不应超过4m,对硬土不应超过8m。

表4.5 土方开挖工程的质量检验标准(mm) 项 序 项目 允许偏差或允许值 检验方法

柱基基挖方场地平整 管沟 地

合集下载

土石方工程技术标

土石方工程技术标

准与施工要求土石方工程技术标准与施工要求是土木工程中非常重要的一部分,它对于土石方工程的设计、施工和验收起着指导和规范的作用。

在土石方工程中,准确的技术标准和合理的施工要求,对于保证工程质量、提高工作效率至关重要。

本文将对土石方工程技术标准与施工要求进行详细介绍。

一、土石方工程技术标准1. 土石方工程概述土石方工程是基础工程中的一项重要工作,其主要内容包括土方开挖、填筑和边坡处理等。

在进行土石方工程设计和施工时,必须根据相应的技术标准来确定合理的处理措施和施工要求。

2. 技术标准的分类土石方工程技术标准主要包括国家标准、行业标准和地方标准。

国家标准是土石方工程设计、施工和验收的基本依据,行业标准和地方标准是在国家标准的基础上制定的针对特定地区和行业的辅助标准。

3. 技术标准的内容土石方工程技术标准包括工程范围、工程等级、施工单位的资格、工程设计、施工现场管理、工程质量控制等内容。

在进行土石方工程设计和施工时,必须按照相关标准进行操作,以确保工程质量和施工安全。

二、土石方工程施工要求1. 施工前的准备工作施工前的准备工作非常重要,包括勘察设计、施工方案编制、材料设备准备、施工人员培训等。

在进行土石方工程施工前,必须对施工现场进行全面的勘察和设计,制定出合理的施工方案,并做好相应的准备工作。

2. 施工过程的控制要求土石方工程施工过程中,必须对施工过程进行全面的控制,包括土方开挖、填筑、边坡处理等。

土方开挖时需要控制开挖深度和开挖坡度,填筑时需要控制填筑高度和填筑坡度,边坡处理时需要控制边坡的夯实和护坡等。

同时,施工过程中还要通过定期检测和监控,确保施工质量的稳定和可靠。

3. 施工后的验收规范土石方工程施工完成后,必须进行验收工作,包括工程规模、地基沉降、坡面稳定性、土体密实度等方面的检测和评估。

只有通过验收,才能确认土石方工程的合格性和可靠性。

通过以上对土石方工程技术标准与施工要求的介绍,我们可以看到,土石方工程技术标准和施工要求对于工程的设计、施工和验收起着至关重要的作用。

水利工程土石方工程施工质量标准

水利工程土石方工程施工质量标准

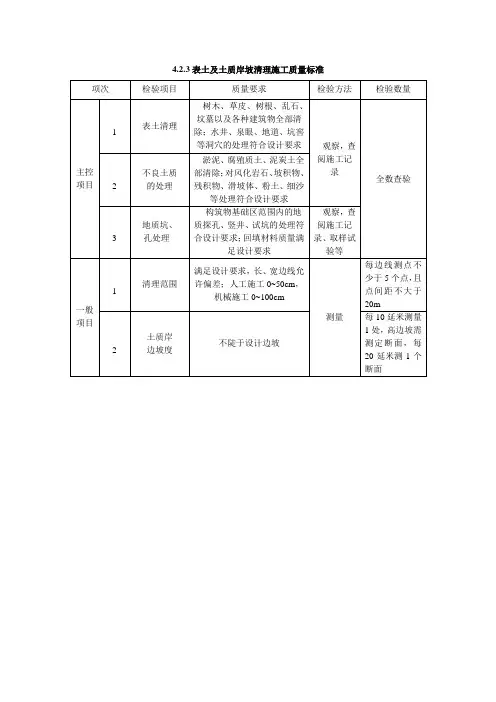

项次检验项目质量要求检验方法检验数量主控项目1表土清理树木、草皮、树根、乱石、坟墓以及各种建筑物全部清除;水井、泉眼、地道、坑窖等洞穴的处理符合设计要求观察,查阅施工记录全数查验2不良土质的处理淤泥、腐殖质土、泥炭土全部清除;对风化岩石、坡积物、残积物、滑坡体、粉土、细沙等处理符合设计要求3地质坑、孔处理构筑物基础区范围内的地质探孔、竖井、试坑的处理符合设计要求;回填材料质量满足设计要求观察,查阅施工记录、取样试验等一般项目1清理范围满足设计要求,长、宽边线允许偏差;人工施工0~50cm,机械施工0~100cm测量每边线测点不少于5个点,且点间距不大于20m2土质岸边坡度不陡于设计边坡每10延米测量1处,高边坡需测定断面,每20延米测1个断面项次检验项目质量要求检验方法检验数量主控项目1保护层开挖保护层开挖方式应符合设计要求,在接近基建面时,应使用小型机具或人工开挖,不应扰动基建面以下的原地基观察、测量、查阅施工记录全数查验2建基面处理构筑物软基和土质岸坡开挖面平顺。

软基和土质岸坡与土质构筑物接触时,采用斜面连接,无台阶、急剧边坡及反坡3 渗水处理构筑物基础区及土质岸坡渗水(含泉眼)妥善引排或封堵,建基面清洁无积水一般项目1基坑断面尺寸及开挖面平整度无结构要求或无配筋长或宽不大于10m符合设计要求,允许偏差为-10~20cm观察、测量、查阅施工记录检测点采用横断面控制,断面间距不大于20m,各横断面点数间距不大于2m局部突出或凹陷部位(面积在0.5㎡以上者)应增设检测点长或宽大于10m符合设计要求,允许偏差为-20~30cm坑(槽)底部标高符合设计要求,允许偏差为-10~20cm垂直或斜面平整度符合设计要求,允许偏差为20cm有结构要求有结构预埋件长或宽不大于10m符合设计要求,允许偏差为-0~20cm长或宽大于10m符合设计要求,允许偏差为0~30cm坑(槽)底部标高符合设计要求,允许偏差为0~20cm斜面平整度符合设计要求,允许偏差为15cm注:“—”表示欠挖。

土石方工程质量验收标准是怎样的

土石方工程质量验收标准是怎样的

Life is to live beautifully and walk sonorously.精品模板助您成功(页眉可删)土石方工程质量验收标准是怎样的1、施工中如发现有文物或古墓等,应妥善保护;并立即报请当地有关部门处理后,方可继续施工。

2、在有地下管道、管线地段施工时,应事先取得该部门的书面同意,并在施工中采取措施以防损坏管道管线。

3、土方开挖应编制施工方案并经技术负责人审批同意,土方在定位放线完成并经复核无误后,方可进行施工。

土石方工程对整个建筑工程的建造都是非常重要的,有的时候土石方工程是建筑工程的基础和根本。

因为很多建筑工程在刚开始修建的时候,整个地基都是十分荒芜的,这个时候就需要土石方工程系进行平整,当然土石方工程完工以后也是要进行验收的,那么,土石方工程质量验收标准是怎样的?一、土方工程的重要性1、完成拟建项目的场地平整,为建筑物的基础开工创造条件。

2、完成整个场地景观的初步造形。

3、完成整个场地后期的土石方基本平衡调配,包括基础开挖土石方在整个场地的平衡调配。

4、在场地具备的条件下,为后期种植土回填储备种植土资源。

5、完成整个场地的竖向标高控制。

6、整个工程成本控制的重点。

二、土方工程注意事项1、雨期施工应注意的问题应当说,土方工程应尽量避开雨期施工,这样可以减少人工和物资的投入,同时也有利于保证工程质量。

但是某些工程的土方工程仍然无法避免雨期施工,这样就构成了雨期施工时应注意的问题。

(1)在雨期施工前,应专门做出土方工程的雨期施工方案,在这个方案中应详细制定保证工程质量和生产安全的技术措施。

(2)雨期施工前,应对场地平整时所建立的排水系统进行检查、疏浚或者予以加固。

(3)雨期施工前,要在基底边线以外修建排水沟、排水井,以保证基坑的雨水尽快排出,抽水泵应运到抽水目标,为了防止抽水泵使用中发生意外,应当准备足够的备用抽水泵。

(4)雨期施工过程中,特别需要注意随时检查用电设备的工作状况,防止漏电伤人。

土石方工程质量验收标准是怎样的

土石方工程质量验收标准是怎样的

土石方工程质量验收标准是怎样的土石方工程对整个建筑工程的建造都是非常重要的,有的时候土石方工程是建筑工程的基础和根本。

因为很多建筑工程在刚开始修建的时候,整个地基都是十分荒芜的,这个时候就需要土石方工程系进行平整,当然土石方工程完工以后也是要进行验收的,那么,土石方工程质量验收标准是怎样的?土石方工程对整个建筑工程的建造都是非常重要的,有的时候土石方工程是建筑工程的基础和根本。

因为很多建筑工程在刚开始修建的时候,整个地基都是十分荒芜的,这个时候就需要土石方工程系进行平整,当然土石方工程完工以后也是要进行验收的,那么,土石方工程质量验收标准是怎样的?▲一、土方工程的重要性1、完成拟建项目的场地平整,为建筑物的基础开工创造条件。

2、完成整个场地景观的初步造形。

3、完成整个场地后期的土石方基本平衡调配,包括基础开挖土石方在整个场地的平衡调配。

4、在场地具备的条件下,为后期种植土回填储备种植土资源。

5、完成整个场地的竖向标高控制。

6、整个工程成本控制的重点。

▲二、土方工程注意事项1、雨期施工应注意的问题应当说,土方工程应尽量避开雨期施工,这样可以减少人工和物资的投入,同时也有利于保证工程质量。

但是某些工程的土方工程仍然无法避免雨期施工,这样就构成了雨期施工时应注意的问题。

(1)在雨期施工前,应专门做出土方工程的雨期施工方案,在这个方案中应详细制定保证工程质量和生产安全的技术措施。

(2)雨期施工前,应对场地平整时所建立的排水系统进行检查、疏浚或者予以加固。

(3)雨期施工前,要在基底边线以外修建排水沟、排水井,以保证基坑的雨水尽快排出,抽水泵应运到抽水目标,为了防止抽水泵使用中发生意外,应当准备足够的备用抽水泵。

(4)雨期施工过程中,特别需要注意随时检查用电设备的工作状况,防止漏电伤人。

2、冬期施工应注意的问题必须指出,土方工程应当尽量避免在冬期进行,原因很简单,冬期施工不但费工、费时,还存在安全问题。

如果不可避免地必须进行冬期施工时,应当注意以下的问题。

土石方工程相关规范

土石方工程相关规范

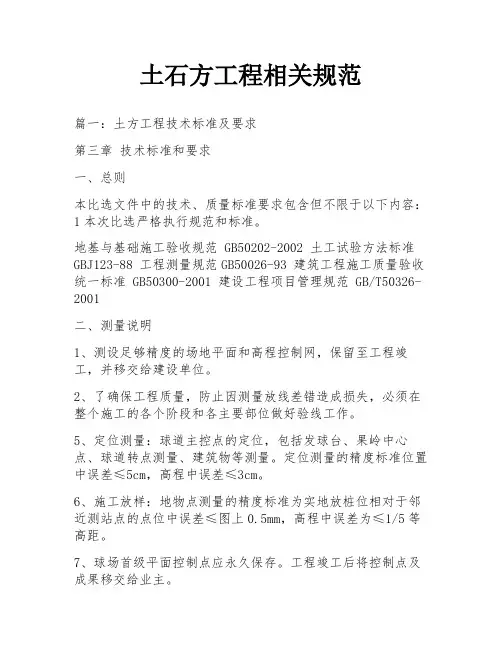

土石方工程相关规范篇一:土方工程技术标准及要求第三章技术标准和要求一、总则本比选文件中的技术、质量标准要求包含但不限于以下内容:1本次比选严格执行规范和标准。

地基与基础施工验收规范 GB50202-2002 土工试验方法标准GBJ123-88 工程测量规范GB50026-93 建筑工程施工质量验收统一标准 GB50300-2001 建设工程项目管理规范 GB/T50326-2001二、测量说明1、测设足够精度的场地平面和高程控制网,保留至工程竣工,并移交给建设单位。

2、了确保工程质量,防止因测量放线差错造成损失,必须在整个施工的各个阶段和各主要部位做好验线工作。

5、定位测量:球道主控点的定位,包括发球台、果岭中心点、球道转点测量、建筑物等测量。

定位测量的精度标准位置中误差≤5cm,高程中误差≤3cm。

6、施工放样:地物点测量的精度标准为实地放桩位相对于邻近测站点的点位中误差≤图上0.5mm,高程中误差为≤1/5等高距。

7、球场首级平面控制点应永久保存。

工程竣工后将控制点及成果移交给业主。

三、清表1、按照球场清理图纸所示由放出清场范围,清场范围内可利用的苗木移栽到保留区。

2、在整个清理和挖掘作业中,维护初始的球场中心线和边界的标识设置。

四、土方挖填与粗造型施工的土方挖填与粗造型阶段包括全部主要的挖土方、吹沙、填土方、球道的粗整形工作,具体内容有:在果岭、发球台、沙坑等球场特征区挖填土方;特征区粗造型;球道和长草区挖填土方;球道和长草区造型;挖掘人工湖及景观小溪。

一、土方调运工程(一)调运要求1.土方调运应按土方调运设计图进行。

2.回填区施工回填区要求压实密度为80%-85%。

二、粗造型粗造型是指在土方挖填基本到位并进行充分压实的基础上,根据造型等高线图再进行挖填修整,用造型机往返填铺形成地表层,使各球道区粗型轮角,起伏坡度达到设计要求。

1.机械造型:按设计图整理地形,控制误差在±5%内。

土石方定额标准

土石方定额标准

土石方定额标准
土石方工程是土木工程中常见的一种工程类型,其施工过程中需要进行土石方
的开挖和填方,而土石方定额标准则是对土石方工程施工过程中所需的劳动力、材料和机械设备等方面进行规定和标准化的指导性文件。

土石方定额标准的制定对于土石方工程的施工具有重要的指导意义,能够有效地控制工程造价,提高工程质量,保证工程安全。

首先,土石方定额标准对于土石方工程中的劳动力要求进行了明确的规定。


土石方工程中,需要进行的开挖和填方工作需要大量的劳动力投入,而土石方定额标准则规定了不同类型土石方工程所需的劳动力数量和工作时间,从而为施工单位提供了明确的劳动力配备标准,有利于合理安排施工人员,提高施工效率。

其次,土石方定额标准对于土石方工程中所需的材料进行了详细的规定。

在土
石方工程施工过程中,需要使用各种材料,如炸药、导管、爆破器材等,而土石方定额标准则规定了这些材料的使用标准和数量,为施工单位提供了明确的材料选用和使用要求,有利于控制材料消耗,降低施工成本。

另外,土石方定额标准还对土石方工程中所需的机械设备进行了规定。

土石方
工程施工过程中需要使用各种机械设备,如挖掘机、装载机、运输车辆等,而土石方定额标准则规定了这些机械设备的选用标准和数量,为施工单位提供了明确的机械设备配置要求,有利于提高施工效率,保证施工质量。

综上所述,土石方定额标准是土石方工程施工过程中的重要指导文件,其制定
对于规范土石方工程施工具有重要的意义。

通过对劳动力、材料和机械设备等方面进行规定,土石方定额标准能够有效地控制工程造价,提高工程质量,保证工程安全,是土石方工程施工过程中不可或缺的重要文件。

土方工程质量验收标准是什么

土方工程质量验收标准是什么在一些高楼大厦或者其他建筑物的建筑过程中,土方工程是很重要的,这是由于土方工程是基础性的工程,是一切建设的先行力量了。

由于土方工程它的涉及面广,建造复杂,因此,是要十分注意质量问题,为后续工作打好地基。

接下来,小编为大家介绍土方工程质量验收标准的详细内容,了解一下吧。

在一些高楼大厦或者其他建筑物的建筑过程中,土方工程是很重要的,这是由于土方工程是基础性的工程,是一切建设的先行力量了。

由于土方工程它的涉及面广,建造复杂,因此,是要十分注意质量问题,为后续工作打好地基。

接下来,小编为大家介绍土方工程质量验收标准的详细内容,了解一下吧。

▲一、土方工程的重要性1、完成拟建项目的场地平整,为建筑物的基础开工创造条件。

2、完成整个场地景观的初步造形。

3、完成整个场地后期的土石方基本平衡调配,包括基础开挖土石方在整个场地的平衡调配。

4、在场地具备的条件下,为后期种植土回填储备种植土资源。

5、完成整个场地的竖向标高控制。

6、整个工程成本控制的重点。

▲二、土方工程注意事项1、雨期施工应注意的问题应当说,土方工程应尽量避开雨期施工,这样可以减少人工和物资的投入,同时也有利于保证工程质量。

但是某些工程的土方工程仍然无法避免雨期施工,这样就构成了雨期施工时应注意的问题。

(1)在雨期施工前,应专门做出土方工程的雨期施工方案,在这个方案中应详细制定保证工程质量和生产安全的技术措施。

(2)雨期施工前,应对场地平整时所建立的排水系统进行检查、疏浚或者予以加固。

(3)雨期施工前,要在基底边线以外修建排水沟、排水井,以保证基坑的雨水尽快排出,抽水泵应运到抽水目标,为了防止抽水泵使用中发生意外,应当准备足够的备用抽水泵。

(4)雨期施工过程中,特别需要注意随时检查用电设备的工作状况,防止漏电伤人。

2、冬期施工应注意的问题必须指出,土方工程应当尽量避免在冬期进行,原因很简单,冬期施工不但费工、费时,还存在安全问题。

土石方与爆破工程最新标准

土石方与爆破工程最新标准
本规范适用于建筑工程的土方与爆破工程施工及质量验收。

本规范是根据住房和城乡建设部《关于印发(2009年工程建设标准规范制订、修订计划)的通知》(建标[2009]88号)的要求,由中国华西企业股份有限公司和四川省建筑机械化工程会同有在原国家标准《土方与爆破工程施工及验收规范》GBJ
201—83的基础上修订而成的。

本规范在编制过程中,编制组深入调查研究,总结了近年来国内外大量理论研究和实践经验,在广泛征求意见的基础上,最后经审查定稿。

本规范共分为5章和2个附录,主要技术内容是:总则、术语、基本规定、土方工程和爆破工程。

本规范中以黑体字标志的条文为强制性条文,必须严格执行。

本规范由住房和城乡建设部负责管理和对强制性条文的解释,由中国华西企业股份有限负责具体技术内容的解释。

执行过程中,请各单位结合工程实践,如发现需要修改或补充完善之处,请将意见和建议寄送中国华西企业股份有限公司
4.1.8基坑、管沟边沿及边坡等危险地段施工时,应设置安全护栏和明显警示标志。

夜间施工时,现场照明条件应满足施工需要。

4.5.4土方回填应填筑压实,且压实系数应满足设计要求。

当采用分层回填时,应在下层的压实系数经试验合格后,才能进行上层施工。

5.1.12
爆破作业人员应按爆破设计进行装药,当需调整时,应征得现场技术负责
人员同意并作好变更记录。

在装药和填塞过程中,应保护好爆破网线;当发生装药阻塞,严禁用金属杆(管)捣捅药包。

爆前应进行网路检查,在确认无误的情况下再起爆。

土石方工程计量规则

土石方工程计量规则土石方工程是指在土石基础工程中,进行挖土、填土及相关土方处理的工程。

在土石方工程中,计量规则是为了保证工程质量,合理评估工程量,制定合理的工程计量和计价标准。

下面将从土石方工程计量的基础原则、计量方法和计量规定等方面详细介绍土石方工程的计量规则。

一、土石方工程计量的基础原则1.准确性原则:计量必须准确无误,避免出现误差和漏项,以保证工程量计算的准确度。

2.公平性原则:计量应公正公平,不偏袒任何一方,以保证合同双方的利益平衡。

3.真实性原则:计量结果应真实可信,不能人为捏造数据和结果。

二、土石方工程计量的方法1.实测法:根据实际工程情况,对挖土、填土等进行现场实测,获取准确的工程量数据。

实测法是计量土石方工程最常用的方法,可以消除因设计偏差而产生的误差。

2.理论计算法:根据设计的土石方计算公式,通过计算确定土石方的工程量。

理论计算法适用于工程中较小的土石方计算,可以快速得出结果。

3.特殊方法:对于一些特殊类型的土石方工程,可以根据具体情况采用特殊的计量方法,例如X射线探测法、遥感测量法等。

三、土石方工程计量的规定1.计量单位:土石方工程计量的基本单位是立方米。

根据具体情况,可以使用亩、公顷等单位进行计量。

2.计量基础:土石方工程计量的基础是标高。

根据施工要求,可以选择设计标高、基准面标高等进行计量。

3.计量范围:土石方工程计量的范围应包括工程所需的全部土方工程量,包括挖土、填土、运输等。

4.计量时机:土石方工程计量应在施工过程中及时进行。

挖土、填土等工程完成后,应及时进行计量,避免因施工延误而导致计量错误。

5.计量依据:土石方工程计量依据包括设计文件、施工图纸、工程规范、技术要求等。

计量应严格按照相关规范和要求进行。

6.计量记录:土石方工程的计量应做好记录,包括计量数据、计量时间、计量人员等信息,以备工程验收和后续工程计量参考。

四、土石方工程计量的实施流程1.制定计量方案:根据工程实际情况,制定合理的计量方案,明确计量的基础、方法、依据等。

土石方工程施工技术标准

土石方工程施工技术标准一、土石方工程施工前的准备工作1. 项目资料准备:在进行土石方工程施工前,需准备项目设计图纸、施工方案、施工监理要求等相关资料,以便施工人员了解工程要求和施工流程。

2. 人员配备:根据工程规模和要求,合理安排施工人员,并确保人员具备相应的资质和技能。

3. 施工设备和材料准备:根据工程需要,准备好各种施工设备和材料,如挖掘机、推土机、砂石料等,以确保施工进程顺利进行。

二、土石方工程施工中的工艺流程1. 土方开挖:根据设计要求和现场情况,确定开挖范围和深度,采用适当的挖掘机械进行开挖,注意保持开挖面的平整和边坡的稳定。

2. 土方填筑:将填方料均匀分布在开挖面上,通过推土机或压路机进行夯实,确保填方料的密实度达到要求。

3. 土方平整:利用推土机或平地机对填方面进行平整,保持地表平整度符合设计要求。

4. 土方加固:根据工程需要,对土方进行加固处理,如加设护坡、加固边坡等,以确保工程稳定和安全。

三、土石方工程施工中的质量要求1. 土石方的材料要求:填方料应符合相关标准要求,砂石料应具有良好的抗压和抗剪强度,保证施工质量。

2. 土石方的密实度要求:填方料应夯实均匀,密实度要求符合设计要求,确保土石方工程的稳定性和耐久性。

3. 土石方边坡的坡度要求:土石方工程的边坡坡度应符合设计要求,边坡稳定性得到保证,确保工程安全。

四、土石方工程施工中的安全预防措施1. 施工现场的安全管理:建立健全的安全管理体系,加强对施工现场的安全检查和监督,确保施工人员和设备的安全。

2. 施工人员的安全教育:对施工人员进行安全教育培训,提高其安全意识和应急处理能力,确保施工过程中的安全。

3. 施工设备的安全操作:对施工设备进行定期检查和维护,保证设备的正常运转和安全操作,避免事故发生。

通过以上对土石方工程施工技术标准的介绍,可以看到土石方工程施工过程中需要遵循一系列规范和标准,以确保工程质量和安全。

只有严格按照标准施工,才能保证土石方工程的顺利进行并取得良好的效果。
