施工升降机(井字架)专项施工方案

施工升降机(井字架)施工方案工程概况:本工程温哥华城六期1~6#楼,结构类型为框架剪力墙结构,结构顶标高为33米。

根据工程的垂直运输需要和安全技术要求的规定,本工程计划搭设施工升降机(井字架)6台。

一、施工准备:1、产品选择:根据JGJ59-99标准要求,决定选用宁波市五星电梯制造有限公司生产的SSD100型施工升降机成套设备,根据施工要求分析如下:A:此产品的导轨架标准节为3.8*1.85*1.5米。

B:施工工程屋顶结构标高为33米。

C:为了满足施工时安全使用要求,导轨必须达到36米。

根据A、B、C三种情况分析,导轨架搭设应为36米,以此标准组织进货。

二、提升架的基础基础尺寸为2512mm*4600mm板厚300mm,基础钢筋三级钢12双层双向间距200mm,混凝土强度为C20 ;三、附墙架1、提升机附墙架的设置应符合设计要求,其间隔不大于9m拉一道附着装置;2、附墙架与架体及建筑之间,均应采用刚性件连接,并形成稳定结构,不得连接在脚手架上。

严禁使用铅丝绑扎。

3、附墙架的材质应与架体的材质相同,不得使用木杆、竹杆等做附墙架与金属架体连接。

4、型钢制作的附墙架与建筑结构的连接采用预埋专用螺栓连接。

十四、限位保险装置1、物料提升机设断绳保护装置、上极限限位装置,30cm以上的高架提升机设下极限限位装置、缓冲器和超载限制器。

2、井字架断绳保护装置采用夹轨式,安全停靠装置使用与吊笼安全门联动,上下极限限位装置采用机械式,吊笼的越程不大于3m,所有保险装置确保安全可靠。

3、在便于司机操作的位置设置紧急断电开关,在紧急情况下,能及时切断提升机的总控制电源。

当提升机总电源被切断时,工作照明不断电。

五、缆风绳(1)采用缆风绳固定架体,缆风绳采用直径大于9.3mm的圆股钢丝绳,提升机架体高度在20m以下时设一组(四根),20~30m设二组,以后每增加10m增设一组。

(2)缆风绳在架体四角同一水平面上对称设置,与地面夹角在45~46度,其下端采用与钢丝绳拉力相适应的花篮螺丝与地锚拉紧连接,严禁栓在树木、电杆等其他物体上。

(3)地锚采用不少于2根钢管(Φ48~53)并排设置(与钢丝绳受力方向垂直),间距不小于0.5m,打入深度不小于1.7m,桩顶部应设缆风防滑措施。

(4)缆风绳不得有接头。

端部设置保险环用不少于3个与绳径匹配的绳卡固定,绳卡间距不小于钢丝绳直径的6倍,绳卡滑鞍放在受力绳一侧,不得正反交错置绳卡。

六、钢丝绳1、提升钢丝绳不得有毛刺、断股、变形、缺油锈现象,规格应满足额定重量的提升要求。

2、钢丝绳必须有过路保护装置,不得拖地,不得与其他部位摩擦;钢丝绳过道设置钢丝绳检查孔。

3、提升钢丝绳不得接长使用,端部设置保险环并用不少于3个与绳径匹配的绳卡固定,绳卡间距不小于钢丝绳直径的6倍,绳卡滑鞍放在受力绳一侧,不得正反交错设置绳卡。

4、钢丝绳应符合国家标准,并有合格证。

严格执行钢丝绳报废标准。

七、楼层卸料平台防护1、卸料平台两侧设1.2m高防护栏杆和0.3m高踢脚杆,并用脚手片围护,平台板采用4cm厚木板铺设严密。

2、各楼层卸料平台设置防护门,防护门做到定型化、工具化,操作方便,并有防止外开的措施。

3、地面进料口设自落式防护门,上方搭设防护棚,防护棚在架体三面设置(除进料面外),距地面高度3米以上,宽度:低架提升机不小于3m,高架提升机不小于5m;防护棚设置两层,上下间距不小于60cm,采用脚手片上下层垂直铺设。

八、吊笼1、提升机吊笼的各杆件采用型钢,其底板材料采用5mm厚的防滑钢板,两侧设置高度为1米安全当板或档网,上部设2cm厚九夹板做防护顶板。

2、吊笼装设防止物料在运行程中从吊笼内滚落的安全门,安全门做到定型化、工具化。

3、吊笼采用滚轮导靴,导轨每侧为两根。

吊笼提升采用动滑轮。

4、吊笼与提升机架体作明显的颜色区别。

九、传动系统1、提升机采用可逆式卷扬机。

2、卷扬机安装在平整、坚实、干燥的位置上,远离危险作业区且视线良好。

并分别在卷扬机前后设置夹桩和拖桩,锚桩采用脚手钢管(Φ48~53),打入地面深度不小于2.0m。

因施工条件限制安装位置靠近作业区的,搭设双层防护棚。

3、卷扬机卷筒边缘设置防止钢丝绳脱出的防护装置,卷筒与钢丝绳直径的比值不小于30。

4、卷筒上钢丝绳应缠绕整齐,当吊笼处于工作最低位置时,卷筒上的钢丝绳不得少于3圈。

5、当钢丝绳在卷筒中间位置时,架体底部的导向滑轮应与卷筒轴心垂直。

从卷筒中心到导向滑轮的距离,带槽卷筒应大于卷筒宽度的15倍,无槽卷筒应大于20倍。

6、滑轮组的滑轮直径与钢丝绳直径的比值:低架提升机不小于25;高架提升机不小于30。

滑轮采用滚动轴承支撑,滑轮组与架体(包括吊笼)采用刚性连接。

滑轮应转动灵活,翼缘不得破损。

十、联络信号1、卷扬机操作棚与提升机卸料平台之间视线应良好,司机应能清楚地看见吊笼内和卸料平台上的情况,防止误操作。

架体外侧应有明显的层次标志。

2、提升机装设合理、准确的信号装置,方便卷扬机司机与各楼层之间可靠联络,高架提升机设通讯装置。

十一、卷扬机操作棚1、提升机搭设卷扬机操作棚,操作棚高度不小于2.5m,并有安全防护和防雨的双重防护。

2、操作棚应能保证正常的操作的要求。

十一、安装:1、安装之前混凝土养护到期,现场具备安装空间和平面,电源到位。

2、安装(拆除)人员要经过专业培训的搭架工,并配备必要的工具和安全用具。

3、升降机安装垂直高度偏差不超过1.5‰;导轨接头接缝,不得大于1mm;接头缝台阶不得大于0.5mm;两导轨的平行度偏差不大于3mm。

4、架设曳引机棚和司机操作台。

5、所有螺栓应加弹簧垫片,对重减震器的螺栓应加开口插销。

6、设置好地锚及缆风绳。

施工升降机架体搭设至15米高时设置一组缆风绳(每组缆风绳四根,四角对拉设置),以后每搭设10米增设一组缆风绳。

十二、使用与维护:1、升降机开机人员由专人持证上岗,按机械操作规程与规范操作。

2、在导轨架卸料平台一面利用调整板将横、斜缀条移至不妨碍通道进出的位置,使所留的导轨架通道口与各层卸料平台通道口相一致。

3、根据架体钢丝绳张力的变化及时调节花蓝螺栓,使各条钢丝绳受力均衡,按国标(圆股钢丝绳)的规定管理和维护使用钢丝绳。

4、曳引机变速箱在使用前应注入L50号工业齿轮油,第一次半个月后更换,以后每半年更换一次。

5、电磁刹车应经常检查,调整使其达到最佳状态。

6、在使用中经常检查各螺栓是否松动;各运行机构是否完好;各行程开关、松绳保护开关、信号联络等是否齐全有效;缆风绳是否完整,受力均匀。

7、吊盘不得超载,运行中严禁乘人和进入工作范围内。

8、升降机、缆风绳、地锚安装使用要求参见JGJ88-92《龙门架及井架物料提升机安全技术规范》第七章。

十三、安全防护措施1、井架的三个立面均用密目安全网封闭围护,底层入口处设置安全自落门,出料口设安全门,二侧设防护栏杆和踢脚杆,且采用竹脚手片围护。

2、联络信号要明确清楚,且每楼层要有醒目的楼层标志。

3、井架操作,专门设置防雨操作棚,由专人负责操作。

4、井架设置避雷针,并要求单独接地(接地电阻不得大于4Ω);卷扬机做保护接零并装设防雨罩。

5、井架施工人员身体必须要符合登高作业要求,且必须持有登高作业证。

6、井架挂吊蓝限载重量、严禁乘人等警示牌和井架责任人及验收合格牌。

十四、验收与检查1、井架搭设完毕后,必须先经过验收,合格后挂验收合格牌方可投入使用。

验收时项目经理、架子班长及安全部门的有关人员要参加并签字。

2、井架投入使用后,要有专人负责检修、保养;项目部在定期安全检查时,同时对井字架进行检查。

3、使用期间严禁拆除或随意挪动井字架的各种设施。

十五、拆除在工程基本结束,不需要垂直运输时,经施工负责人同意后,方可组织人员进行井架拆除。

1、搭拆井架设立警戒区,指定专人负责指挥,非操作人员严禁进入警戒区,操作人员要正确戴好安全帽和系挂好安全带。

2、拆除井架先设临时缆风绳。

两层缆风绳的井架,应先对下层缆风绳采取可靠的安全措施后,方可拆除顶层缆风绳。

3、拆除顺序按搭设的反程序进行,做到先搭的后拆,后搭的先拆。

4、拆下的物件,应用绳索拴住徐徐滑放至地面,严禁抛掷。

输送至地面的所有杆件、扣件等物件,按类堆放整齐。

十六、架体结构验算1、型钢井架的技术参数⑴构造说明:立柱 L75×75平撑 L60×6斜撑 L60×6连接板δ=8螺栓 M16节间尺寸 1500mm底节尺寸 1800mm导轨Φ482、型钢井架材料重量(36M)角钢L75×75 15020N角钢L60×6 21570N钢板δ = 8 4250NM16螺栓 9780N吊盘、天轨梁、导轨及附设拔杆 10280N3、恒荷载合计 10900N4、活荷载 10000N5、总荷载 1.2×10900+1.4×10000=87080N6、承载力验算根据GB50010-2002附录A得Y/o=h/2=300/2=150mme o=0.9y o=0.9×150=135mmΨ取1.00 fc=9.6n/mm2Fcc=9.6×0.85=8.16N/mm2则Ψfccb(h-2eo)=1.0×8.16×1000×(300-2×135)=244800N>87080N7、局部受压验算B l=√Ab/AC =3 w=1局部受压面积 A l=1150.3×4=4601.2mm2F CC=9.6×0.85=8.16N/mm2则wβcfccAc=1×3×8.16×4601.2=112637N>87080N故满足要求。

合集下载

SSB100新型井字架

SSB100新型井字架

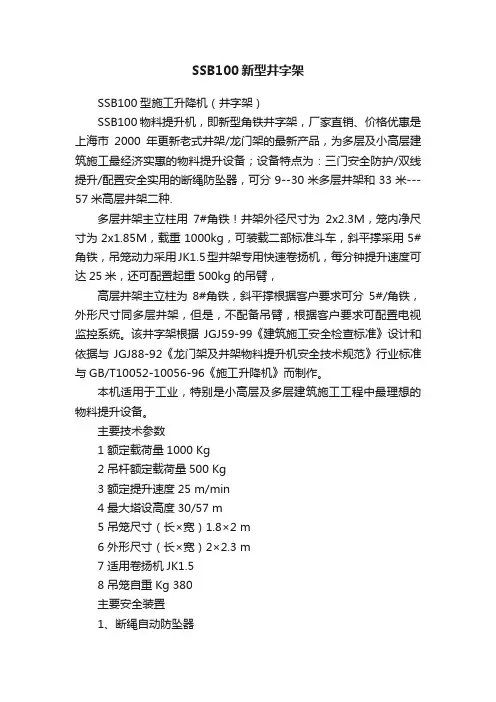

SSB100新型井字架SSB100型施工升降机(井字架)SSB100物料提升机,即新型角铁井字架,厂家直销、价格优惠是上海市2000年更新老式井架/龙门架的最新产品,为多层及小高层建筑施工最经济实惠的物料提升设备;设备特点为:三门安全防护/双线提升/配置安全实用的断绳防坠器,可分9--30米多层井架和33米---57米高层井架二种.多层井架主立柱用7#角铁!井架外径尺寸为2x2.3M,笼内净尺寸为2x1.85M,载重1000kg,可装载二部标准斗车,斜平撑采用5#角铁,吊笼动力采用JK1.5型井架专用快速卷扬机,每分钟提升速度可达25米,还可配置起重500kg的吊臂,高层井架主立柱为8#角铁,斜平撑根据客户要求可分5#/角铁,外形尺寸同多层井架,但是,不配备吊臂,根据客户要求可配置电视监控系统。

该井字架根据JGJ59-99《建筑施工安全检查标准》设计和依据与JGJ88-92《龙门架及井架物料提升机安全技术规范》行业标准与GB/T10052-10056-96《施工升降机》而制作。

本机适用于工业,特别是小高层及多层建筑施工工程中最理想的物料提升设备。

主要技术参数1 额定载荷量1000 Kg2 吊杆额定载荷量500 Kg3 额定提升速度25 m/min4 最大塔设高度30/57 m5 吊笼尺寸(长×宽)1.8×2 m6 外形尺寸(长×宽)2×2.3 m7 适用卷扬机JK1.58 吊笼自重Kg 380主要安全装置1、断绳自动防坠器2、吊笼自料自动楼层安全停靠装置3、吊笼双线提升4、吊笼安全门联锁开启装置5、超高、底限位器6、缓冲器7、钢丝绳防跳装置8、楼层停靠控制器及通讯信号装置(此项目不包在本产品内)防坠器。

项目部设备与设施安全管理制度(5篇)

项目部设备与设施安全管理制度(5篇)

项目部设备与设施安全管理制度为加强对施工现场上使用的机械设备和安全设施的监督管理,确保机械设备的安全运行和作业人员的人身安全,制订本制度。

一、施工机械设备管理1、施工现场必须健全机械设备安全管理体制,完善机械设备安全责任制,各级机管人员应负责机械设备的安全管理,施工负责人及安全管理人员应负责机械设备的监督检查。

2、机械设备操作人员必须身体健康,熟悉各自操作的机械设备性能和安全操作规程,并经有关部门培训考核合格,取得相关的操作证后,方可上机操作。

学员或实习人员必须在有操作证的指导师傅在场指挥下,方能操作机械设备,指导师傅应对其实习人员的操作负责。

3、机管和操作人员必须相对稳定。

操作人员必须做好机械设备的例行保养工作,确保机械设备的正常运行。

4、在非施工时间内,未经项目负责人批准,任何人不得擅自动用机械设备。

5、新购或改装机械设备,必须经公司有关部门验收,制定安全技术操作规程后,方可投入使用。

6、经过大修理的机械设备,必须经公司有关部门验收合格后,方可投入使用。

7、租赁机械设备应从公司《合格供应商》名录中选择出租商,签订书面租赁合同,或签订安全协议书,约定各自的安全生产管理职责。

8、施工现场的大型机械设备(塔吊、施工升降机等)必须由具备相应资质的单位及其相应资格的人员进行的安装、拆除。

不得将施工起重机械的拆装过程分解给两个或两个以上的单位进行拆装。

9、大型机械设备(塔吊、施工升降机等)安装、拆除单位相关技术人员依据工程特点和要求,制订相应专项施工方案及安全技术措施,经技术负责人审批并交底后,方可实施。

安装后必须经项目部组织机管员、安全员、电气负责人共同验收,并经建委及安监局认可的有关部门验收合格后,挂牌使用。

10、塔吊、施工升降机的加节,必须由专业资质的单位进行,并经项目部和公司有关部门验收合格后,方可使用。

11、停工____个月以上又重新使用的塔式起重机、龙门架(井字架)、整体提升脚手架等,在使用前必须组织由本企业的安全、施工等技术管理人员参加的检验,经检验合格后方可使用。

井字架和龙门架

井字架和龙门架

井字架和龙门架扣件式钢管井架井式垂直运输架,通称井架或井字架(图5-144),是施工中最常用的、也是最为简便的垂直运输设施。

它的稳定性好、运输量大,除用型钢或钢管加工的定型井架之外、还可采用许多种脚手架材料搭设起来,而且可以搭设较高的高度(达50m以上)。

图5-144 井架一般的井架多为单孔井架,但也可构成两孔或多孔井架。

井架内设吊盘(也可在吊盘下加设混凝土料斗);两孔或三孔井架可以分别设置吊盘或料斗,以满足同时运输多种材料的需要。

井架上可视需要设置拔杆,其起重量一般为0.5~1.5t,回转半径可达10m。

在使用井架中应特别注意以下两个方面:确保井架的承载性能和结构稳定性;确保料盘或料斗升降的安全。

随着高层和超高层建筑的发展、搭设高度超过100m的附着式高层井架应运而生,已越来越多地得到应用并已取得很好的效果。

1.30m以下井架30m以内扣件式钢管井架有八柱、六柱和四柱三种,其主要杆件和用料要求与扣件式钢管脚手架基本相同。

主要技术参数和搭设要点见表5-111,主要材料用量见表5-112。

扣件式钢管井架的技术参数和搭设要点表5-111 项目八柱井架六柱井架四柱井架平面示意构造说明横杆间距1.2~1.4m;四面均设剪刀撑,每3~4步设一道,上下连续设置;天轮梁支承处设八字撑杆同八柱井架天轮梁对角设置或在支承处设八字撑杆其余同八柱井架井孔尺寸 4.2m×2.4m 4m×2m 1.9m×1.9m 吊盘尺寸 3.8m×1.7m 3.6m×1.3m 1.5m×1.2m 起重量1000kg 1000kg 500kg附设拔杆起重量≤300kg ≤300kg ≤300kg 搭设高度常用20~30m 常用20~25m 常用20~30m缆风设置高度在15m以下时设一道,15m以上每增高10m增设一道。

缆风最好用7~9mm的钢丝绳(或φ8钢筋代用),与地面成45度夹角搭设要点(1)杆件要做到方正平直,立杆垂直度偏差不得超过总高度的1/400;(2)剪刀撑和斜撑应用整根钢管,不宜用短管,最底层的剪刀撑应落地;(3)进料口和出料口的净空高度应不小于1.7m,出料口处的小横杆可拆下移到与出料口平台的横杆一致;(4)导轨垂直度及间距尺寸的偏差,不得大于±10mm适用范围民用及工业建筑施工中预制构件及砌筑、装修材料的垂直运输扣件式钢管井架材料用量参考表表5-112材料名称规格单位八柱井架六柱井架四柱井架搭设高度:20m 搭设高度:20m 搭设高度:20m 井孔4.2m×2.4m横杆间距1.3m井孔4m×2m横杆间距1.3m井孔1.9m×1.9m横杆间距1.3m钢管(φ48×3.5)m 620 560 340kg 2381 2150 1306 扣件个396 316 220 其中:直角扣件个224 192 160回转扣件个140 100 44对接扣件个24 18 12 底座个8 6 4 扣件重量kg 585 431 294钢材重量kg 2966 2581 1600注:表列指标中不包括吊盘、天轮梁、导轨等附件用料。

建筑起重机械使用管理规定(SCEG-ZDZ-ZC-01-01)

建筑起重机械使用管理规定(SCEG-ZDZ-ZC-01-01)

建筑起重机械使用管理规定1. 目的和适用范围为加强建筑起重机械的安全管理,杜绝安全事故发生,保障集团公司正常生产经营,结合集团公司实际,制定本规定。

本规定适用于集团公司范围内建筑起重机械的租赁、安装(顶升、附着、拆卸)、检验检测、使用、维护保养等管理活动。

本规定所称建筑起重机械包括:塔式起重机、施工升降机(施工电梯)以及物料提升机(井字架)。

(以下简称“设备”)2. 编制依据2.1《特种设备安全监察条例(2009)修正)》(国务院令第549号)2.2《建筑起重机械安全监督管理规定》(中华人民共和国建设部令第166号)2.3《危险性较大的分部分项工程安全管理办法》(建质【2009】87号)2.4《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)2.5《深圳市施工起重机械安全管理办法(试行)》(深建字【2006】214号)3. 管理职责3.1集团公司范围内建筑起重机械的租赁、安装(顶升、附着、拆卸)、检验检测、使用、维护保养等活动的有关单位,应当遵守法律法规和工程建设强制性标准,建立健全建筑起重机械安全管理制度,并按本规定的职责承担相应的安全责任。

3.2广东省外使用建筑起重机械的项目,驻外机构所属建筑公司总经理为设备安全生产的第一责任人,项目经理为直接责任人。

由驻外建筑公司项目经理组织相关人员,依据本规定代表集团管理部门和项目部,全面负责建筑起重机械的现场安全管理。

3.3联营项目使用建筑起重机械的单位,建筑公司总经理为设备安全生产的第一责任人。

建筑公司委派项目负责人为直接责任人,负责设备租赁、安装(顶升、附着、拆卸)、检验检测、使用、维修保养等现场的安全生产监督管理。

3.4产权单位(出租单位)职责3.4.1建立健全建筑起重机械安全管理制度,项目部主要负责人应当对本单位建筑起重机械的安全全面负责。

3.4.2应当与安装单位签订建筑起重机械安装(顶升、附着、拆卸)合同和安装(拆卸)工程安全协议书,明确双方的安全生产责任。

施工组织设计(方案)与专项方案审批和安全技术交底管理制度

施工组织设计(方案)与专项方案审批和安全技术交底管理制度

施工组织设计(方案)与专项方案审批和 安全技术交底管理制度

目录 第一章 总则 第二章 施工组织设计(方案)与专项方案内容 第三章 施工组织设计(方案)与专项方案编制审核审批的程序和要求 第四章 公司安全技术交底 第五章 项目部安全技术交底 第六章 公司对项目部安全技术交底 施工组织设计(方案)与专项方案审批和 安全技术交底管理制度

第一章 总则 第一条根据国家《安全生产法》、《建设工程安全生产管理条例》和《安全生产许可证条例》,为防止施工全过程发生伤亡事故,保障职工身体健康和安全,结合公司实际情况制定本会施工组织设计(方案)与专项方案和安全技术交底管理制度。 第二条制定单位工程施工组织设计(方案)与专项方案是防止建筑施工多发性“五大伤害”的安全技术组织措施,首先企业领导应重视施工现场教育管理、制定制度是保证。 第三条安全施工方案由项目经理编制定公司安全科参与技术部门审核,总工审批,项目经理和施工员应执行要求现场的安全员跟踪监督管理。

第二章 施工组织设计(方案)与专项方案内容 第四条施工组织设计编制原则是应在建设工程形式前制定,应具有目的性、针对性、规范性、可操作性。 第五条施工组织设计(方案)与专项方案的内容: (一)工程概况、结构、面积、造价、层高、层数、总高度、开工与竣工日期; (二)现场勘察: 1、“三通一平”的安全情况; 2、地下管线的安全情况; 3、四周住房与道路的安全距离情况 (三)危险源和部位的辨识,建筑施工“五大伤害”其他食物与危险物的中毒、火灾等。 (四)制定设计与专项方案: 1、安全组织管理;安全保障体系、安全目标管理责任、安全教育、安全检查、安全例会小结等; 2、安全技术管理:依照安全标准规范编制安全专项施工方案等; 3、安全文明安全检查标准达标的项目合格率100%、优良率达30%。 第六条建设工程施工专业性较强项目:1、基坑支护与降水工程;2、土石方开挖工程;3、模板工程;4、起重吊装工程;5、脚手架工程;6、拆除爆破工程;7、井字架施工升降机;8、人货施工升降机;9、塔吊;10、施工用电等单项编制安全专项施工方案。 第七条根据建设部建质[2004]213号文“危害性较大工程安全专项施工方案编制及专家论证审查办法的通知”,公司应委托厦门市建筑行业协会建设施工安全专业委员会组织不少于5人的专家组对已编制的安全专项施工方案进行论证审查。安全专家组必须提出书面论证审查报告。公司与项目部应根据论证审查报告进行整改完善。公司技术部门负责人审核公司总工和总监理工程师审批签字后方可实施。专家组书面论证审查报告应作为安全专项施工方案的附件,在实施过

安全防护措施

安全防护措施

施工现场安全防护措施编制:审核:审批:中铁建设第十八项目部施工现场安全防护措施一、坑、沟,大孔径桩、扩底桩及模板工程防护措施1、在基础施工前及开挖槽、坑、沟土方前,建设单位必须以书面形式向施工企业提供详细的与施工现场相关的地下管线资料,施工企业采取措施保护地下各类管线。

2、基础施工前应具备完整的岩土工程勘察报告及设计文件。

3、土方开挖必须制定保证周边建筑物、构筑物安全的措施并经技术部门审批后方准施工。

4、雨季施工期间基坑周边必须要有良好的排水系统和设施。

5、危险处和通道处及行人过路处开挖的槽、坑、沟,必须采取有效的防护措施,防止人员坠落,夜间应设红色标志灯。

6、开挖槽、坑、沟深度超过1.5米,应根据土质和深度情况按规定放坡或加可靠支撑,并设置人员上下坡道或爬梯,爬梯两侧应用密目网封闭。

开挖深度超过2米的,必须在边沿处设立两道防护栏杆,用密目网封闭。

基坑深度超过5米的,必须编制专项施工安全技术方案,经企业技术部门负责人审批,由企业安全部门监督实施。

7、槽、坑、沟边1米以内不得堆土、堆料、停置机具。

8、大孔径桩及扩底桩施工,必须严格执DBJ01-502-99《北京地区大直径灌注桩规程》。

9、人工挖大孔径桩的施工企业必须具备总承包一级以上资质或地基与基础工程专业承包一级资质。

10、编制人工挖大孔径桩及扩底桩施工方案必须经企业负责人、技术负责人签字批准。

11、挖大孔径桩及扩底桩必须制定防坠人、落物、坍塌、人员窒息等安全措施。

挖大孔径桩必须采用混凝土护壁,混凝土强度达到规定的强度和养护时间后,方可进行下层土方开挖。

下孔作业前应进行有毒、有害气体检测,确认安全后方可下孔.作业。

孔下作业人员连续作业不得超过2小时,并设专人监护。

施工作业时,保证作业区域通风良好。

12、基础施工时的降排水(井点)工程的井口,必须设牢固防护盖板或围栏和警示标志。

完工后,必须将井回填实。

13、深井或地下管道施工及防水作业区,应采取有效的通风措施,并进行有毒、有害气体检测。

JGJ80-2016对比

JGJ80-2016《建筑施工高处作业安全技术规范》解读(新旧对比) 2016年7月9日住房城乡建设部发布关于行业标准《建筑施工高处作业安全技术规范》的公告,此公告声明批准《建筑施工高处作业安全技术规范》为行业标准,编号为JGJ80-2016,自2016年12月1日起实施。

其中,第4.1.1、4.2.1、5.2.3、6.4.1、8.1.2条为强制性条文,必须严格执行。

原《建筑施工高处作业安全技术规范》JGJ80-91同时废止。

一、新规范修改的主要内容本次修订的主要技术内容是:1、增加了5条强制性条文;4.1.1 坠落高度基准面2m及以上进行临边作业时,应在临空一侧设置防护栏杆,并应采用密目式安全立网或工具式栏板封闭。

4.2.1 洞口作业时,应采取防坠落措施,并应符合下列规定:1 当竖向洞口短边边长小于500㎜时,应采取封堵措施;当垂直洞口短边边长大于或等于500㎜时,应在临空一侧设置高度不小于1.2m的防护栏杆,并应采用密目式安全立网或工具式栏板封闭,设置挡脚板;2 当非竖向洞口短边边长为25mm~500㎜时,应采用承载力满足使用要求的盖板覆盖,盖板四周搁置应均衡,且应防止盖板移位;3 当非竖向洞口短边边长为500㎜~1500㎜时,应采用盖板覆盖或防护栏杆等措施,并应固定牢固;4 当非竖向洞口短边边长大于或等于1500mm时,应在洞口作业侧设置高度不小于1.2m的防护栏杆,洞口应采用安全平网封闭。

5.2.3 严禁在未固定、无防护设施的构件及管道上作业或通行。

6.4.1 悬挑式操作平台设置应符合下列规定:1 操作平台的搁置点、拉结点、支撑点应设置在稳定的主体结构上,且应可靠连接;2 严禁将操作平台设置在临时设施上;3 操作平台的结构应稳定可靠,承载力应符合设计要求。

8.1.2 采用平网防护时,严禁使用密目式安全立网代替平网使用。

2、增加了“术语和符号”章节;3、将“临边和洞口作业”中对护栏的要求归纳、整理,统一对其构造进行规定;4、在“攀登与悬空作业”章节中,增加屋面和外墙作业时的安全防护要求;5.2.8 屋面作业时应符合下列规定:1 在坡度大于25°的屋面上作业,当无外脚手架时,应在屋檐边设置不低于1.5m高的防护栏杆,并应采用密目式安全立网全封闭;2 在轻质型材等屋面上作业,应搭设临时走道板,不得在轻质型材上行走;安装轻质型材板前,应采取在梁下支设安全平网或搭设脚手架等安全防护措施。

建筑施工安全技术之垂直运输机械

建筑施工安全技术之垂直运输机械当前,在施工现场用于垂直运输的机械主要有三种:塔式起重机、龙门架(井字架) 物料提升机和外用电梯。

(_)塔式起重机塔式起重机(简称塔吊),在建筑施工中已经得到广泛的应用,成为建筑安装施工中不可缺少的建筑机械。

由于塔吊的起重臂与塔身可成相互垂直的外形,故可把起重机安装在靠近施工的建筑物,其有效工作幅度优越于履带、轮胎式起重机,特别是出现高层、超高层建筑后,塔吊的工作高度可达100 ~ 160m,更体现其优越性,再加上本身操作方便、变幅简单等特点,综合国内夕b-些情况看,今后建筑业的起重、运输、吊装作业的主导机械仍然是塔吊。

1.塔吊分类⑴按工作方法分:①固定式塔吊:塔身不移动,工作范围靠塔臂的转动和小车变幅完成,多用于高层建筑、构筑物、高炉安装工程。

②运行式塔吊:它可由一个工作地点移到另一工作地点,如轨道式塔吊,可以带负荷运行,在建筑群中使用可以不用拆卸、通过轨道直接开进新的工程幢号施工。

(2)技旋转方式分:①上换式,塔身上换转.在谱顶上安驶可换转的起車気②下瞪t塔身与起重臂基同旋转•这种嗒吊的起車臂与谱顶固老平衝車和旋转支蘇直布苴在塔身F幫.⑶按变临方法分<①动畧变幅,这种起重机变换工作半径是依龛变化起重罟的角度来实现的。

②小车运行变幅,这种起重机的起車臂仰角固宦,不自吐升、下陥工作半径是依畀起重替上的戟車小车运行来完咸的. ⑷按起重性齢①轻型塔兄起重壁在0・f〜几适用于玉层以下砖浣结构施二②中型堆%起重童在”151,适用干工业建筑综合吊婪和高层建筑施工。

③重型塔吊:适用于多层工业厂房以及高炉设备安装。

2.基本参数起重机的基本参数有六项:即起重力矩、起重量、最大起重量、工作幅度、起升高度和轨距,其中起重力矩确定为主要参数。

(1)起重力矩。

起重力矩是衡量塔吊起重能力的主要参数。

选用塔吊,不仅考虑起重量,而且还应考虑工作幅度。

即:起重力矩二起重量X工作幅度(t m)o(2)起重量。

施工升降机操作安全技术操作交底

安全技术交底表
编号
工程名称
施工单位
交底部位
工种
安全技术交底内容
(26) 高空作业:从事高空作业的人员,必须身体健康,严禁患有高血压、贫血症、严重心脏病、精神症、癫痫病、深度近视眼在500度以上的人员,以及经医生检查认为不适合高空作业的人员从事高空作业,对井架、起重工等从事高空作业的工种人员要每年体检一次。
25.司机要积极与施工人员讲解和沟通,严格要求和监督正确使用施工升降机;
六、一旦发生事故后应及时采取的避难和急救措施
1、事故发生后,现场人员不要惊慌失措,要有组织、有指挥、有计划、有策略的进行撤离、抢救伤员、控制或排除险情,制止事故蔓延扩大。
2、为了事故调查分析需要,都有责任保护好事故现场。
3、伤员的抢救必须及时,必要时应在现场采取一些救护措施.如:人工呼吸、心脏按摩等。但方法必须正确、到位,否则:将会起到反作用。
3、对施工电梯金属结构、连接杆件时常和定期组织检查;发现损坏和松动,立即修复,严禁带病运行。
4、定期检查电气控制系统;对失灵和损坏元件必须修复后才运行使用,严禁带病运行。
5、要求司机进出梯笼外出活动或进行其他工作,必须正确佩带安全帽。
四、施工中应注意的安全事项;
(1) 进入工地必须认真学习本工种安全技术操作规程。未经安全知识教育和培训,不得进入施工现场操作。
2、安全保护装置不起作用;导致电梯损坏或事故发生。
3、金属结构有损伤、连接杆件松动脱落;导致电梯损坏或事故发生。
4、电气控制系统失灵;导致电梯损坏或事故发生。
5、落物伤人.
三、针对危险源的具体防范措施
1、严禁非特种作业人员、非电梯司机操作施工电梯;电梯司机离开梯笼必须断电上锁。
2、随时对安全保护装置检查,发现失灵或损坏,立即停机修复,严禁带病运行。

深圳市建设局关于印发《深圳市施工起重机械安全管理办法(试行)》的通知

深圳市建设局关于印发《深圳市施工起重机械安全管理办法(试行)》的通知(2006年12月20日)深建字〔2006〕214号为加强施工起重机械安全管理,防止和减少事故的发生,保障人民群众生命和财产安全,我局组织制定了《深圳市施工起重机械安全管理办法(试行)》。

现予印发,请遵照执行。

深圳市施工起重机械安全管理办法(试行)第一章总则第一条为加强施工起重机械安全管理,防止和减少事故的发生,保障人民群众生命和财产安全,根据《建设工程安全生产管理条例》和《特种设备安全监察条例》,结合深圳市实际,制定本办法。

第二条本办法所称施工起重机械是指建设工程施工现场使用的塔式起重机、施工升降机(施工电梯)、物料提升机(井字架)等起重机械。

第三条深圳市范围内施工起重机械的租赁、安装拆卸、使用、维修、检验检测、监理等活动及其监督管理,适用本办法。

第四条建设行政主管部门对施工起重机械的安全进行监督管理,并委托建设工程施工安全监督机构(简称安监机构)负责具体实施。

第五条施工起重机械的产权单位、租赁单位、安装拆卸单位、检验检测单位、使用单位,以及施工总承包单位、监理单位、其他与施工起重机械安装使用活动有关的单位,应当遵守法律法规和工程建设强制性标准,建立健全施工起重机械安全管理制度,并按各自职责对施工起重机械的安全承担相应的法律责任。

第六条施工起重机械安装拆卸单位、使用单位、施工总承包单位应当建立事故应急救援预案,事故发生后,应当立即启动并组织抢救,并按规定将事故的有关情况向有关部门报告。

第七条禁止出租、安装、使用国家明令淘汰、无制造许可证、无出厂合格证、已达报废条件、擅自拼装改装或经检测不合格的施工起重机械。

第八条任何单位和个人对违反本办法的行为,有权向建设行政主管部门、安监机构举报。

第二章施工起重机械的登记第九条实行施工起重机械登记制度。

登记分为初始登记和使用登记。

初始登记为施工起重机械建档提供信息,由市安监机构负责;使用登记作为工程项目监管,由工程项目的安监机构负责。
