平场施工方案

合集下载

室外场平工程施工方案

室外场平工程施工方案

室外场平工程施工方案一、项目概况该室外场平工程项目位于XX省XX市,总占地面积约XXX平方米,是一处公共休闲活动场所。

工程的主要内容是对原有场地进行平整处理,并进行相关的地面铺装工作,以改善场地的使用条件和美化环境。

二、施工准备工作1. 项目前期准备在施工前,需要对项目进行详细的勘察和测量,了解场地的实际情况和地形特点。

同时,还需获取相关的施工许可和手续,并制定相应的施工方案和计划。

另外,需要对施工所需的材料和设备进行准备,包括施工机械、工具、材料等。

2. 环境保护在施工前,应对施工现场周边的环境进行评估,保护周边植被和水源,避免因施工活动对环境造成污染和破坏。

3. 安全措施在施工前,需要对施工现场进行安全评估,并制定相应的安全措施。

同时,还需进行员工的安全培训和督导,确保施工过程中的安全。

4. 施工队伍组建需要组建施工队伍,包括工程师、技术人员、施工工人等。

同时,还需确定各个岗位的责任和工作分工,以确保施工过程的顺利进行。

三、施工工艺及方法1. 场地平整首先,需要对场地进行平整处理。

具体工艺为:(1)清理场地上的杂草和杂物;(2)进行场地的表面平整处理,填平凹坑和凸起,翻耕场地;(3)使用滚压机进行场地的压实处理,确保场地的坚实和平整。

2. 地面铺装在平整处理完成后,需要对场地进行地面铺装。

具体工艺为:(1)基层处理:对场地进行基层处理,包括施工基层材料和碎石垫层;(2)面层铺装:使用适宜的地面铺装材料,对场地进行面层铺装,保证铺装的均匀和美观。

3. 排水系统建设在地面铺装完成后,需要建设排水系统,确保场地在雨天和潮湿情况下能够及时排水,保持干燥和整洁。

四、施工技术要点1. 施工机械使用在施工过程中,需要使用相应的施工机械,如挖掘机、压路机、铺装机等。

在使用机械设备时,需要严格按照操作规程进行操作,确保施工过程的安全和高效。

2. 施工材料选用在施工过程中,需要选择优质的施工材料,确保施工质量和使用寿命。

土石方平场施工方案

土石方平场施工方案

土石方平场施工方案1. 引言土石方平场施工是土建工程中的重要环节之一,涉及到土地开挖、填充、平整等工作。

本文档旨在介绍土石方平场施工的基本流程、施工方法和注意事项,以帮助施工方顺利完成工程。

2. 施工准备在开始土石方平场施工之前,施工方需要进行以下准备工作:•完成相关工程设计,并获得相关批准文件;•调配所需的施工人员和机械设备;•了解施工现场的地质情况和土壤特性,以确定采取的施工措施;•制定详细的施工计划,并与相关部门沟通确认。

3. 施工流程3.1 施工准备阶段•检查和清理施工现场,确保施工场地的平整和清洁;•设置安全警示标志,并划定施工区域;•配置施工所需的材料、设备和人员。

3.2 土地开挖阶段•根据设计要求,使用适当的机械设备进行土地开挖;•根据设计标高和线形控制,进行开挖作业,并注意避免影响周围建筑物和设施;•开挖完毕后进行现场勘测和验收,确保符合设计要求。

3.3 土壤处理阶段•对开挖土方进行分类处理,将可回填的土方分区存放;•严禁将有害或污染土方混入回填区;•对待回填土方进行临时或永久性存放。

3.4 土方回填阶段•将合适的土方回填到开挖区域,并进行适当的压实和均匀分布;•施工现场应按照设计要求进行土方回填,确保回填土方的均匀性和稳定性;•针对特殊地质条件,加固回填土方的同时保证排水通畅。

3.5 土壤平整阶段•利用机械设备对回填土方进行平整和整饰;•使用平场机、推土机等装备进行土层的均匀压实和整平;•注意保护已铺设的管线和设备,避免因施工操作导致损坏。

3.6 确认验收阶段•验收施工效果,确保平场质量符合要求;•检查施工现场是否清理整洁,没有遗留物;•按照协议要求整理施工记录、施工图纸和相关证明文件;•完成相关报告和验收材料,汇报给相关部门。

4. 施工安全注意事项在进行土石方平场施工时,必须遵守以下安全注意事项:•严格遵守相关安全操作规程和施工标准;•设置明显的安全警示标志,并确保施工人员熟悉和遵守;•检查和保养工作设备,确保设备状态良好;•对施工人员进行相关的安全培训,提高他们的安全意识;•定期检查施工现场,及时排除安全隐患;•配备必要的应急设备,以应对突发事件。

平场土石方施工方案

平场土石方施工方案

平场土石方施工方案平场土石方施工方案一、施工准备1.确定施工现场:根据设计要求和现场实际情况,确定施工现场范围及工程量。

2.施工人员安排:根据施工现场的工程量和施工周期,合理安排施工人员,确保施工进度。

3.施工机械设备准备:根据施工现场的实际情况和工程量,选择合适的土方机械设备,如挖掘机、装载机、推土机等。

4.材料准备:根据施工需要,准备好需要使用的各种材料,如砂石、水泥等。

二、施工步骤1.现场平整:清理现场,确保施工区域平整,清除现场杂物和障碍物。

2.挖掘土方:根据设计要求,使用挖掘机进行土方开挖作业,控制挖土深度和坡度,确保施工质量。

3.运输土方:使用装载机将挖掘出的土方进行装车,运至指定位置,确保施工现场的整洁和有序。

4.填筑土方:将装载好的土方进行填筑,控制填筑的厚度和均匀性,根据设计要求进行夯实作业。

5.水泥砂浆固化:在填筑土方的过程中,适时进行水泥砂浆的浇筑,提高土方的稳定性和承载能力。

6.表面修整:完成土方填筑后,使用推土机对填筑土方进行表面的修整,确保施工质量。

7.验收和整理:施工完成后,对施工质量进行验收,整理施工现场,清理杂物和废料。

三、施工安全措施1.施工人员要严格遵守安全操作规程,佩戴好安全防护用品,确保施工安全。

2.施工现场要设置明显的安全警示标志,保持施工现场的干净整洁,防止杂物堆积。

3.在挖掘土方时,要注意土方边坡的稳定性,采取防护措施,确保施工人员和机械的安全。

4.施工现场应设置安全警戒线,禁止无关人员接近施工区域,确保施工现场的安全。

总结:平场土石方施工是一项重要的土木工程,采取科学合理的施工方案,能够提高施工效率和质量,确保施工的顺利进行。

在施工过程中,要严格遵守施工安全规程,保证施工人员和机械设备的安全。

同时要做好现场的清理和整理工作,确保施工现场的整洁有序。

通过合理的施工准备、施工步骤和施工安全措施,可以提高平场土石方施工的效率和质量,为后续工程的顺利进行奠定基础。

土地平整工程施工方案

土地平整工程施工方案

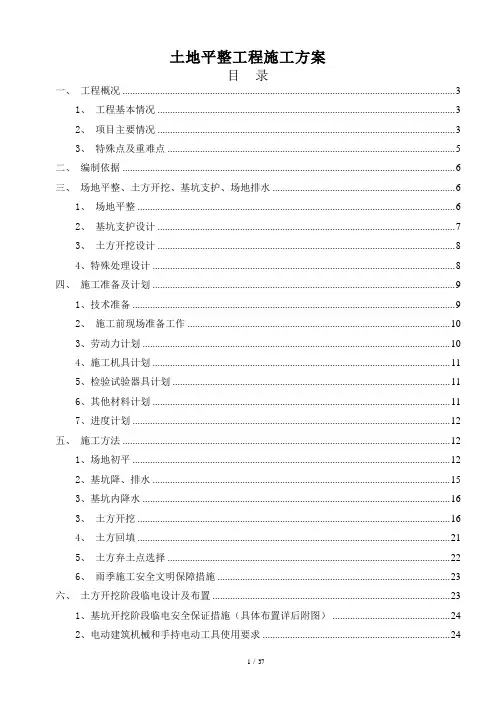

土地平整工程施工方案目录一、工程概况 (3)1、工程基本情况 (3)2、项目主要情况 (3)3、特殊点及重难点 (5)二、编制依据 (6)三、场地平整、土方开挖、基坑支护、场地排水 (6)1、场地平整 (6)2、基坑支护设计 (7)3、土方开挖设计 (8)4、特殊处理设计 (8)四、施工准备及计划 (9)1、技术准备 (9)2、施工前现场准备工作 (10)3、劳动力计划 (10)4、施工机具计划 (11)5、检验试验器具计划 (11)6、其他材料计划 (11)7、进度计划 (12)五、施工方法 (12)1、场地初平 (12)2、基坑降、排水 (15)3、基坑内降水 (16)3、土方开挖 (16)4、土方回填 (21)5、土方弃土点选择 (22)6、雨季施工安全文明保障措施 (23)六、土方开挖阶段临电设计及布置 (23)1、基坑开挖阶段临电安全保证措施(具体布置详后附图) (24)2、电动建筑机械和手持电动工具使用要求 (24)3、防火措施 (25)4、临时用电系统的使用、管理与维护 (25)七、质量保证措施 (26)八、安全保证措施 (27)九、应急预案 (31)1、应急组织机构 (31)2、应急救援职责 (31)3、危险源识别分析 (32)4、应急演练 (35)5、应急处理流程 (36)6、应急处理方法 (36)7、应急救援电话路线 (37)土地平整工程施工方案一、工程概况1、工程基本情况工程名称:XXX建设单位:XXX设计单位:XXX监理单位:XXX勘察单位:XXX施工单位:XXX项目工期:XXX2、项目主要情况2.1拟建建筑物主要由2~6层低多层建筑群组成(幢号:1~27#),高约9.00~24.00m,框架结构。

拟建建筑±0.00标高由北向南为1933.95m~1937.70m。

场地西北角地段设有1层架空车库,高度5.75m。

整个场地总用地面积153607.17m2(约合230.40亩)。

场地平场工程主要施工方法及技术措施

场地平场工程主要施工方法及技术措施

场地平场工程主要施工方法及技术措施
一、工程准备
1.制定平场施工总体方案。

2.进行现场踏勘和勘测,确定平场设计标高。

3.在施工现场组织人员,并制定对应的施工计划。

4.准备施工所需的材料、设备和机械。

二、施工方法
1.清理工地:对场地进行清理,清除杂草、岩石和其他障碍物。

2.采取机械作业:使用推土机、挖掘机等机械进行平场施工。

3.打基础:根据平场设计标高,打造均匀的基础。

4.压实地基:利用压路机对基础进行压实,确保地基的坚固稳定。

5.标定标高:按照设计标高,利用测量设备对平整程度进行标定。

6.处理高低差:对超出允许范围的高低差进行处理,通常包括填挖土、翻盖土等操作。

7.补齐缺陷:如果在平场工程中出现破损、松软等情况,及时修复和
补充。

三、技术措施
1.排水处理:对于场地内存在积水或排水不畅的情况,需进行排水处理,防止水分对平场工程的影响。

2.保持水分平衡:在施工过程中需要控制土壤含水量,保持土壤的适宜湿度,避免水分过多或过少导致工程质量问题。

3.控制施工厚度:根据设计规定控制平场的厚度,施工时需注意不超过规定厚度,以保证平整度。

4.挤密加固:对于土质较松或承载力较低的场地,可采用挤密加固措施,提高土壤的承载能力。

5.施工保护:在平场施工过程中,要加强施工保护,避免施工机械和设备对现有建筑物和设施的损坏。

在进行场地平场工程时,需要根据具体情况选择合适的施工方法和技术措施,确保平场工程的质量和效果。

同时,还应严格执行相关的施工规范和安全操作规程,加强施工现场的管理,提高施工效率和安全性。

土方平场专项方案

土方平场专项方案

一、编制依据1. 《建设工程安全生产管理条例》2. 《建筑工程施工质量验收统一标准》3. 《建筑工程施工安全生产管理规定》4. 《建筑工程施工组织设计规范》5. 工程设计文件及施工图纸6. 施工现场实际情况二、工程概况1. 工程名称:XX项目土方平场工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,预计土方量XX立方米4. 施工工期:XX个月三、施工准备1. 人员准备:组织具有丰富土方施工经验的专业施工队伍,确保施工质量与安全。

2. 材料准备:提前采购充足的土方填筑材料,确保施工过程中材料供应。

3. 机械设备准备:配置推土机、挖掘机、装载机、自卸汽车等机械设备,确保施工效率。

4. 施工现场准备:清理施工现场,确保施工道路畅通,临时设施完善。

四、施工工艺1. 土方开挖:根据设计要求,采用挖掘机进行土方开挖,确保开挖深度、宽度、坡度符合设计要求。

2. 土方运输:采用自卸汽车将开挖的土方运输至指定填筑区域,确保运输过程中土方不洒落。

3. 土方填筑:根据设计要求,采用推土机将土方填筑至指定区域,分层填筑,确保填筑密度。

4. 土方压实:采用振动压路机进行土方压实,确保压实度达到设计要求。

五、质量控制1. 施工过程中,严格控制土方开挖、运输、填筑、压实的质量,确保施工质量符合设计要求。

2. 定期对土方施工过程进行检验,确保施工质量符合相关规范。

3. 施工过程中,加强原材料、施工工艺、施工质量的管理,确保施工质量。

六、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品,确保施工安全。

2. 施工现场设置安全警示标志,加强施工现场安全管理。

3. 机械设备操作人员必须持证上岗,确保操作规范。

4. 施工过程中,加强施工现场用电、用火管理,确保施工安全。

七、环境保护1. 施工过程中,严格控制扬尘、噪音、废水等污染物的排放,确保施工环境符合相关标准。

2. 施工现场设置围挡,防止扬尘扩散。

平整场地工程施工方案

平整场地工程施工方案主要包括工程概况、施工安排、施工进度计划、施工准备、施工方法及工艺、质量保证措施、安全施工保证措施等内容。

以下是一篇关于平整场地工程施工方案的范文,字数超过500字。

一、工程概况本工程为XXX项目平整场地工程,位于XXX地区,占地面积约XXX平方米。

工程内容包括:拆除原有建筑物、场地平整、土方挖运、排水设施建设等。

工程要求在规定的时间内完成,确保施工质量满足设计及规范要求。

二、施工安排1. 施工队伍:根据工程需求,组建专业的施工队伍,包括施工管理人员、技术人员、施工工人等。

2. 施工设备:根据施工需求,配置适量的施工设备,如挖掘机、推土机、装载机、压路机等。

3. 施工材料:根据施工进度计划,提前准备足够的施工材料,如土方、砂石、水泥、钢筋等。

4. 施工进度:按照施工计划,合理安排施工进度,确保工程按时完成。

三、施工进度计划1. 拆除原有建筑物:预计用时15天。

2. 场地平整:预计用时20天。

3. 土方挖运:预计用时30天。

4. 排水设施建设:预计用时15天。

5. 施工总周期:预计用时70天。

四、施工准备1. 办理施工手续:根据工程所在地政府要求,办理相关施工手续,包括施工许可、安全评估等。

2. 施工场地:对施工场地进行清理,清除杂物、障碍物,确保施工场地符合要求。

3. 施工图纸:根据设计图纸,详细了解工程要求,确保施工过程中满足设计及规范要求。

4. 施工方案:根据工程特点,制定合理的施工方案,包括施工方法、工艺等。

五、施工方法及工艺1. 拆除原有建筑物:采用机械拆除与人工拆除相结合的方法,先拆除外墙、屋顶等构件,再拆除内部结构。

拆除过程中,确保周边安全,防止建筑物倒塌造成人员伤亡。

2. 场地平整:采用挖掘机、推土机等设备进行场地平整,根据设计要求,调整场地高程,确保场地平整度满足要求。

3. 土方挖运:根据施工图纸,采用挖掘机、装载机等设备进行土方挖运,将挖出的土方运输至指定位置。

土石方平场工程施工设计方案

土石方平场工程施工设计方案一、方案背景及目标二、工程概况本工程平场面积为xxxx平方米,总土方量为xxxx立方米。

平场区域主要为山地,地势较陡峭,存在土石松动、滑坡等地质风险。

三、设计原则1.安全性原则:确保施工过程中不发生人员伤亡和设备损坏。

2.经济性原则:通过优化施工方案,减少土石方平场的使用量和成本。

3.环保性原则:尽量减少土石方平场对环境的影响,合理利用现有资源。

四、施工工艺1.现场勘察:对平场区域进行详细勘察,了解地质条件、土壤类型和水文情况等。

2.设计方案:根据现场勘察结果,制定合理的平场设计方案,包括开挖、填筑、强夯等工艺。

3.清理作业:对平场区域进行清理,清除杂草、大石块等障碍物,为施工创造良好的工作环境。

4.开挖施工:按照设计方案进行开挖施工,注意挖土坑的坡度和平整度,并对挖土坑进行临时支护。

5.填筑施工:采用挖土回填或弃土回填的方式进行填筑,注意填筑层的均匀性和稳定性。

6.强夯施工:在填筑完成后,利用强夯机对填筑层进行夯实,提高土壤的密实度和承载力。

7.平场整理:对填筑层进行平整处理,保证平场表面平整、坚实。

五、施工要点1.根据地质条件设计合理的坡度和平整度,以确保平场的稳定性和安全性。

2.临时支护在挖土坑施工过程中十分重要,要做好支护工作,确保施工人员的安全。

3.填筑层的厚度要符合设计要求,可以采用挖土回填和弃土回填的方式,确保填筑层的均匀性和稳定性。

4.强夯施工要根据土壤情况和设计要求选择合适的夯实参数和工艺方法,提高土壤的密实度和承载力。

5.平场整理过程中注意细节,保证平场表面平整、坚实,便于后续工程施工。

六、安全措施1.施工过程中,严禁随意堆放土石方料,确保施工现场干净整洁,在施工区域设置警示标识和隔离设施,防止人员误入工地。

2.在开挖施工过程中,要提前做好现场勘察和地质预测工作,对地质风险区域进行有效控制,避免滑坡和坍塌等事故发生。

3.施工人员必须佩戴安全帽、安全鞋等个人防护装备,严禁违章作业,确保人员的安全。

土石方平场施工方案

土石方平场施工方案土石方平场施工方案一、引言随着城市化进程的加速和基础设施建设的不断扩大,土石方平场施工在各类工程项目中发挥着重要作用。

本文将详细介绍土石方平场施工方案的设计、实施和管理,旨在为相关工程提供参考和借鉴。

二、土石方平场施工方案1、定义和目标土石方平场施工是指将原始场地通过挖掘、搬运、填筑等手段,将其改造为满足工程需求的地形过程。

该施工方案的目标是通过合理的技术手段和经济措施,实现工程的安全、质量和进度控制。

2、施工流程(1)方案设计:根据工程需求和现场条件,制定土石方平场施工方案。

(2)场地清理:清除场地内不必要的障碍物和杂物,为后续施工创造条件。

(3)测量放线:根据设计图纸进行现场测量,并放线标注出挖掘范围。

(4)土石方开挖:采用挖掘机、装载机等设备进行挖掘,将土石方运输至指定地点。

(5)边坡处理:对开挖后的边坡进行修整和加固,防止坍塌。

(6)填筑碾压:将开挖出的土石方回填到场地中,并采用压实设备进行碾压,确保场地平整度。

(7)质量检测:对填筑碾压后的场地进行质量检测,包括平整度、压实度等指标。

(8)竣工验收:组织相关部门对施工成果进行验收,确保满足设计要求。

3、注意事项(1)安全施工:加强现场安全管理和安全技术交底,确保施工安全。

(2)环境保护:减少施工对环境的影响,包括噪声、扬尘、水土流失等方面。

(3)成本控制:合理安排施工进度,降低施工成本。

(4)质量监控:加强施工质量检查和监控,确保施工质量符合要求。

三、总结本文从定义、目标和施工流程等方面详细介绍了土石方平场施工方案,并提出了相应的注意事项。

在实际工程项目中,该施工方案的应用能够提高工程质量和效率,降低施工成本和风险。

希望相关工程人员能够参考和借鉴本文内容,为具体的工程项目制定出更加科学、合理、可行的土石方平场施工方案。

土石方平场施工方案

土石方平场施工方案一、方案目标和意义1.1目标:完成土石方平场的施工任务,实现场地的平整、坚实和稳定。

1.2意义:土石方平场是工程建设的基础性工作,对于后续的各项工程施工具有重要的影响。

通过科学合理的施工方案,能够确保土石方平场的施工质量和进度,提高工程的整体效益。

二、场地调查与勘测2.1对施工场地进行详细的调查与勘测,了解场地的地形地貌以及地质条件,确定施工方案的可行性和合理性。

2.2根据实际情况,确定场地的平整度要求和土石方的填筑厚度。

三、施工准备3.1确定施工所需的人员和设备,制定相应的人员调配和设备调度方案。

3.2采购所需的施工材料和土石方填筑的辅助材料,确保施工所需的材料供应充足。

3.3落实工程项目质量管理制度,确保施工过程中各项质量要求得到满足。

四、施工工艺与方法4.1清理和平整施工场地,清除杂物和障碍物。

4.2按照设计要求,进行场地的分区、定线和标高,确保施工的准确性。

4.3根据土石方填筑的要求,选择合适的填筑方法,包括人工填筑、机械填筑或者两者的结合。

4.4在填筑过程中,采取必要的排水措施,防止积水和泥浆对施工进度和质量产生影响。

4.5定期进行场地的检测和测量,确保填筑的均衡性和平整度。

五、工程质量控制5.1对施工过程中的关键环节和重要指标进行严格控制和监督,确保施工质量的合格。

5.2进行必要的质量检测和测试,对填筑土石方的物理力学性质进行检测,包括密实度、强度、变形性等。

5.3符合质量要求的完成工程后,进行工程的验收,确保工程质量的合格。

六、安全环保措施6.1制定相应的安全生产和环保方案,确保施工过程中的安全和环保问题得到有效解决。

6.2做好施工现场的安全警示和防护措施,保障人员和设备的安全,防止事故的发生。

6.3对施工过程中产生的废弃物进行合理处理和回收利用,减少对环境的影响。

七、项目组织管理7.1设立专门的项目组织管理机构,明确各个职责和任务,并进行相应的人员培训。

7.2建立和完善施工日志、工程记录和验收报告等管理制度,确保施工过程的记录和跟踪。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况…………………………………………………………………….1 1.1概述………………………………………………………………….……...1 1.2所址概况…………………………………………….….……………………..2 1.3工程量……………………………………………………………….………3 1.4施工依据…………………………………………..,….….…………….……...3 二、施工组织机构……………………………………………………………..3 三、施工准备………………………………………………………………………..3 3.1场地清理…………………………………….……………….………………….4 3.2排除地面水………………………………….……………………….………….4 3.3修筑临时设施…………………………….………………………….………….4 3.4土方边坡与土壁支撑……………………………………………………4 3.5场地地下水处理…..……………………………………………………………4 3.6堆土场准备……………………………………………………………………4 四、施工技术措施…………………………………………………………5 4.1施工工期……………………………………………………………………….5 4.2施工方式及施工机械选择……………………….……………………………5 4.3施工技术要求………………………………………………………………….6 五、质量保证措施…………………………………………………………………8 5.1质量管理组织机构……………………………..…………………..……...8 5.2质量目标……………………………………………………………..….…….9 5.3质量管理标准………………………………………………….…….………9 5.4质量保证措施………………………………………….………...…….………10 六、环境保护及文明施工措施…………………………………………………12 6.1环境保护目标………………………………………………………………..12 6.2文明施工措施……………………………………………….………..….…….12 1

一、工程概况 1.1.1概述 工程名称: 呷村矿30万吨\年铅锌选矿厂扩建工程平整场地及部分厂房基础工程 ²建设单位(法人):四川鑫源矿业有限责任公司 ²设计单位:兰州有色治金设计研究院 ²监理单位:四川省城市建设工程监理有限公司 ²施工单位:重庆黔程建设(集团)有限公司 ·建设地点:白玉县昌台镇穷麻乡

1.1.2所址概况 本区位于青藏高原东部,甘孜州的西部,具有典型的川西北高原地形

特点,主要表现为丘状高原地貌。 拟建30万吨/年选矿厂位于呷村矿现有1500吨/日选矿厂的南侧,整个拟建场地处于昌曲河(东侧)与呷村河(南侧)交汇处,呷村恶绒草坝与山前斜坡过渡带中后部,属于坡洪积成因的山前斜坡。地面标高为3842~3887m,相对高差45米,西高东低,前缓后陡,坡度5~21°,平均坡度13°。征地范围以外属天然牧场和林场。 拟建场地地表斜坡中下部人工堆积有素填土,地形已将完全改变。中上部基本还保持了原始地貌。 1.1.3工程地质 第1层:有机质土,黑色,厚度一般0.3~0.6m,局部大于1m,结构

松散,富含腐殖质,臭,遇水呈流塑状,根系发育。 第2层:素填土,人工堆积(Q4ml)。浅黄色,松散,主要由人工修建厂房、公路切坡堆积形成,成分主要为角砾、粉质粘土、碎石等,混杂堆积。位置不同,厚度0~5m不等。主要分布于变电所、磨矿车间、浮选车间、 2

药剂制备间等拟建场地的地表。 第3层:粉质粘土,坡洪积成因(Q4dl+pl),浅棕黄色,含角砾、碎石、块石等,成分主要为千枚岩、砂岩、流纹质碎屑岩等,呈棱角~次棱角状。随着的埋深增大,粗粒土(角砾及碎石)含量逐渐增加,局部夹有透镜状角砾土或碎石土。 根据塑性该层分为三个亚层,各亚层分述如下: 第3层第1亚层:软塑,含约5%角砾及少量碎石,有光泽反应,摇震反应慢,干强度中等,韧性中等。角砾粒径一般2~5mm。主要分布于浓缩车间,顶板埋深1.4~2.8m,最大厚度3.7m,呈透镜状展布。 第3层第2亚层:可塑,浅棕黄色,含约10%角砾和少量碎石,有光泽反应,摇震反应慢,干强度中等,韧性中等。角砾粒径一般2~10cm。整个场地连续分布。 第3层第3亚层:硬塑,浅棕黄色,含约15%角砾、约5%碎石和少量的块石,有光泽反应,摇震反应无,干强度中等,韧性中等。角砾粒径一般2~20cm,碎石粒径20~40cm。整个场地连续分布。 第4层:碎石,坡洪积成因(Q4dl+pl),浅黄色~棕褐色,稍湿~湿,碎石成分主要为石英、千枚岩、砂岩等,棱角状~次棱角状,粒径一般2~6cm,充填物成份主要为粉质粘土。根据其密实度,将分为二个亚层,现分述如下: 第4层第1亚层:浅黄色,稍密,稍湿,呈棱角状。顶板埋深0.0~0.3m,厚1.5m左右。碎石含量约50%,角砾含量约15%,余为粉质粘土。充填物粉质粘土,浅黄色,可塑,有光泽反应,摇震反应慢,干强度中等,韧性中等。分布于原矿仓和破碎车间地表层。 第4层第2亚层:棕褐色,中密,湿,棱角状~次棱角状。顶板埋深4.1~9.9,底板未击穿。碎石含量约60%,角砾含量约15%,余为粉质粘土。充填物粉质粘土,浅黄色,硬塑,有光泽反应,摇震反应无,干强度中等, 3

韧性中等。连续分布于整个场地下部。局部夹透镜状的粉质粘土。 第5层:炭质千板岩,灰黑色,变余泥质结构,千枚状构造。本次勘察未揭露该层。根据已有勘察资料,该层强度低,属于软质岩类,构成整个场地的基座。据区域资料以及附近原有的勘察资料,炭质板岩倾向SW,产状为246°∠42°。

本区属地震基本烈度 7度区。 1.1.4、 水文地质条件 该场地位于昌曲河及其一级支流呷村河交汇处的左岸斜坡地带,位置稍高,基本不受河流的影响。 本次拟建的30万吨/年选矿厂,勘察施工时均进行了初见水位的观测,大多孔内未见地下水,24小时后孔内开始出现地下水。全部勘探孔完成后,于8与28日统一逐孔进行了一次稳定水位观测,所有施工的52个勘探孔中,均见地下水。地下水位面与地面相关性大,局部出现波动。地形坡度较大时地下水埋深也较深,地形较平缓处其埋深也较浅,埋深2~7.8m。 场地内原始地表以下1.5m以内,普遍含碎石,孔隙较大,渗透性相对较好,受大气降水和地表水补给,赋存孔隙潜水。地下水下渗后,遇埋深1.5m左右的渗透性较差的粉质粘土,于是大部分地下水沿其顶部,向下游排泄,在坡坎以及低洼处面状渗出,季节性变化极大。 从剖面上看,粉质粘土层渗透性差,大多呈可塑状态,局部软塑。受上层孔隙潜水的补给,赋存孔隙水,水量贫乏。局部角砾含量相对较多时,赋存层间水。缓慢向下游及低洼处排泄。地下水渗出量不大,但对基础施工会造成一定影响。该层为主要的基础持力层,设计时须特别注意,基坑开挖前最好提前疏干,开挖后要及时封闭,做好充分的排水措施。 下部主要为泥质含量较高的碎石土层,地下水主要以孔隙潜水的形式存在,接受上层地下水以及邻区地下水的补给,向下游运移,部分补给基 4

岩裂隙水。水量随泥质含量的多寡而异,总体富水性中等。该层为主要的基础持力层,设计时须特别注意,做好充分的排水措施,及时封闭。 场地地下水主要是富含在炭质板岩风化带中,以风化裂隙水形式存在,弱风化的炭质板岩富水性差,透水性弱,而地下水在补给径流过程中,以泉水形式排泄于呷村河以及昌曲河,地下水径流排泄条件较差,富水性弱,对拟建建筑物影响不大。 不同的片区、不同的地形条件,地下水位不同。另外,剩余的生产用水,不断在场地内流淌。场地内易形成局部含水量较高的情况。设计和施工时应考虑此种地下水的影响,采取必要的措施。 据调查,场地内地下水位年变幅为0.5~1.0m。场地内地下水主要属于碳酸钙、镁型水。根据在场地内所取的地表水水质分析数据及附近已有建筑物的使用情况,场地地下水对混凝土呈弱腐蚀性。

1.1.5、交通情况: 大件设备运输主要通过高山公路运至呷村矿山上。 1.1.6、质量标准要求: 本工程质量标准:满足设计和国家施工验收规范要求,达到优质工程标准;实现达标投产目标。 1.1.7工程量 本工程为新建工程,场平施工最高开挖14米,挖方土石方约 48000M3填方区域长 120 米,宽 90 米,回填深度约 10 米左右,回填土石方约37000M3。开挖、回填之前需对杂草、树根、灌木、软弱土层进行清除,清除工程量约 8000 M3。

1.3施工依据 本工程施工依据为:兰州有色治金设计研究院的《总平面布置图》 5

“挡土墙施工图”和“土石方量计算平图”,施工组织设计,本册图纸施 工技术联系单,设计修改通知书,施工作业指导书,土石方平场验收规 范。

二、施工组织机构图

三、施工准备 3.1场地清理

场地清除地表杂草、树根、灌木、软弱土层等工作。 3.2排除地面水 场地内低洼地区的积水必须排除,同时应注意雨水的排除,使场地保持干燥,以利土方施工。

3.3修筑临时设施 修筑一条5米宽的临时道路,及施工供水、供电等临时设施。

项目负责人:雷宇 测量员: 李泽光 施工员: 李泽光 材料员: 冉 芳 质量员: 周 慧 安全员: 催李红 电 工: 袁李刚 对外协调:李宏伟

人工土石方班 郝绍建 机械土石方班 罗 波
