应急预案交底隧道突泥突水
. . .. . ..
a. .. . . 安全技术交底书
第 1 页 共 6 页 编号:
工程名称 黑石头隧道 主送架子队 隧道三队
交底内容 隧道突泥突水应急预案 交底日期 年 月 日
一、目的
为了尽可能降低隧道施工的安全风险,针对可能发生突泥突水的安全事故,特制定本应急预案。
二、依据
《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、隧道技术规范、验评标准、安全技术规程等。
三、适用范围
本预案适用于我部在建隧道施工项目。
四、应急组织机构及职责
1.应急领导小组
组 长:常铁良
副组长:张海滨 张小孩 赵为亮
成 员:陈百鹏 莫膑 李艳 尚春梅 庞小卯 党彦军 王静波
应急领导小组下设应急管理办公室,设在安质部,办公室主任由安质部部长担任
2.应急领导小组主要职责
(1)发布启动和解除生产安全事故应急预案的命令;
(2)按照预案程序,协调、指挥生产安全事故应急预案的实施;
(3)根据事故具体情况,组织有关专家参加应急处置;
(4)随时掌握预案实施情况,并对预案实施过程中的问题采取应急处理措施;
(5)协调调用区域内紧急物资、设备和人员;
(6)配合地方政府进行事故调查处理
交底人: 审核人: 接收人: . . .. . ..
a. .. . . 安全技术交底书
第 2 页 共 6页 编号:
工程名称 黑石头隧道 主送架子队 隧道三队
交底内容 隧道突泥突水应急预案 交底日期 年 月 日
五、风险分析
1、高枧槽隧道
本隧岩溶较发育,溶洞位于隧道地板之下,由于岩溶发育具不确定性,隧道开挖可能会遇到大型岩溶管道及溶洞,易发生突泥、突水现象。
2、团山隧道
本隧地层属于岩溶强烈发育的地层,地表的溶蚀洼地、漏斗等岩溶形态较发育,隧道开挖可能会遇到溶洞,易发生突泥、突水现象。
3、黑石头隧道
本隧地层属于岩溶中等发育的地层,地表见零星漏斗,隧道开挖可能会遇到大型岩溶管道及溶洞,易发生突泥、突水现象。
六、预防措施
洞内突水对隧道施工的危害很大,施工中必须采用相应的防水、排水措施。根据涌水量的大小提前封堵和疏排,同时做好应急准备,一旦发生涌水,迅速排出,以防大量地下水涌入洞内,造成危害。
1、加强对突水的预测
根据施工图提供地质资料,加强该段超前地质预测预报工作。采用超前钻探进一步明确该异常体的具体情况,在钻孔出现喷水时采用相似比拟法对涌水量、水压、赋水规模、补给情况等进行分析预测。
2、确定施工措施和方案
根据设计的地质资料、地面地质补充勘察结果、综合物探预测预报、超前钻孔探测和径向探测结果,首先加强和完善洞内排水设施,做好水泵型号的选择、水泵位置的布置、排水管路布置、加强完善排水系统,并在此基础上有针对性的采取特殊材料填充、超前帷幕注浆固结、施工通道绕行、泄水洞排放等不同的施工方案。
交底人: 审核人: 接收人: . . .. . ..
a. .. . . 安全技术交底书
第 3 页 共 6 页 编号:
工程名称 黑石头隧道 主送架子队 隧道三队
交底内容 隧道突泥突水应急预案 交底日期 年 月 日
3、突泥地段施工
对于在施工中可能出现大型突泥事件地段,在该段施工时,根据设计文件的地质资料,根据地质超前预测预报实施方案对洞内进行全过程 综合超前地质预报预测,另外再对掌子面向后方10m范围内钻探,进一步明确洞室周边可能隐覆的溶腔突泥情况,消除安全隐患,确保作业环境的安全。根据对周围地质的了解程度,为确保掌子面作业安全,提前分别采用帷幕注浆或超前小导管预注浆,进行封堵,以加固地层并止水。
七、应急响应
1、事故报告
当隧道发生坍塌已经或者可能导致死亡(含失踪)1人以上事故,事故报告采取逐级上报的方法,报告可采用书面及口头的形式;事故现场负责人——本应急领导小组成员\本部负责人——项目部安质部负责人和项目部领导,项目部负责人接到报告后,应立即向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告,同时向建设单位报告。
2、事故现场保护
事故发生后,必须严格保护事故现场,并迅速采取必要措施,抢救人员和财产。因抢救人员、防止事故扩大以及疏通交通等原因,需要移动事故现场物件的,应当做出标志,绘制现场简图并做出书面记录,妥善保存现场重要痕迹、物证。
3、应急救援预案启动
当本部接到安全事故报告后,迅速了解、掌握事故发生情况,涉及或影响范围,立即启动预案。应急小组组长、副组长和相关成员,立即赶赴事故现场,指导协调事故抢险救护和配合调查处理工作。
交底人: 审核人: 接收人: . . .. . ..
a. .. . .
安全技术交底书
第 4 页 共 6 页 编号:
工程名称 黑石头隧道 主送架子队 隧道三队
交底内容 隧道突泥突水应急预案 交底日期 年 月 日
4、应急措施
施工过程中若发现突水突泥现象,现场施工人员根据实际情况迅速打随机排水孔,移动水泵站进行抽水,并及时喷锚进行围岩封闭。如果围岩破碎,可在初喷混凝土结束后迅速安置钢拱架,然后再进行复喷混凝土封闭围岩,加强支护。
(1)、突水事故应急措施
○1突水段施工时,掌子面施工作业人员配备救生服,遇突水时,所有抢险人员必须穿救生服。
○2当洞内出现突水时,突水量在于正常抽排水能力时,首先组织指挥作业面施工人员撤离,并随时切断掌子面的电源,以保证撤离人员和抢险人员的安全,启动洞内涌水处的备用抽水设施,启动泵站备用水泵,以增大排水能力。
○3当此时仍不能满足排水时,应组织尽快启用洞外移动泵站进洞,再次增大排水能力。
○4当洞内积水继续增长时,组织增设排水管路和移动泵站数量,关闭小型水泵,采用泵站大扬程,大流量水泵直接抽排水。
○5当出现人员伤亡时,启动“安全事故报告和现场保护”程序。
○6没有人员伤亡,当积水下降时,对积水浸泡段、隧道初期支护进行检查,由安质部长组织架子队人员对有裂纹、松动处壁墙及时进行处理,避免初期支护因长时间浸泡软化产生脱落伤及作业人员。
(2)、突泥事故应急措施
○1作业时,必须进行超前钻探,做好预防突泥事件事故发生。
○2当探明前方确实存在泥砂填充型溶腔,有涌泥的可能时,在掌子面合适位置确保安全厚度的砂袋挡墙,以减缓突泥时泥浆急速后涌的速度,为人员撤离留足更
交底人: 审核人: 接收人: . . .. . ..
a. .. . . 安全技术交底书
第 5 页 共6 页 编号:
工程名称 黑石头隧道 主送架子队 隧道三队
交底内容 隧道突泥突水应急预案 交底日期 年 月 日
多时间。
○3一旦发生突泥时,组织先撤离掌子面施工人员。
○4出现人员伤亡时,启动“安全事故报告和现场保护”程序。
○5没有人员伤亡时,待洞内无险情时,再组织撤离机械设备。
○6突泥能量释放后,再组织抢险人员进洞,用钢筋、钢管和型钢为骨架,用草袋、坑木进行封堵缺口,用喷射砼将其封闭,并将周围洞身加固。
○7清除现场淤泥,采用无缝钢管,必要时两层、三层重叠。形成“套管”以增大其抵抗松散地层压力能力。
○8由测量工程师在断面附近设置监控测量点,收集围岩的收敛变化情况,待稳定后组织人员恢复生产。
(3)、注意事项
①应急事故领导小组成员要求坚守岗位、不得脱岗,随时保持警惕状态,观察洞内情况要仔细,对危险地段更要密切关注。
②应急事故领导小组成员要求心理素质好,能够临危不乱,遇到紧急情况要思路清晰、判断准确、指挥有力,并随时与洞外保持联系,以备发生紧急情况时能够处理得当,迅速指挥施工人员撤离危险地段。
③洞内施工人员要求临危不乱、组织有序、服从指挥。各工班长要起到带头作用,并清点、组织好本工班施工人员。
④各救援小级、医院、上级机关和外部救援机构,必须建立起畅通的通信网络。
⑤在发生突水突泥时,保安应加强洞巡视,隔离安全地带,未经本部统一组织不得放入任何人员。
交底人: 审核人: 接收人: . . .. . ..
a. .. . . 安全技术交底书

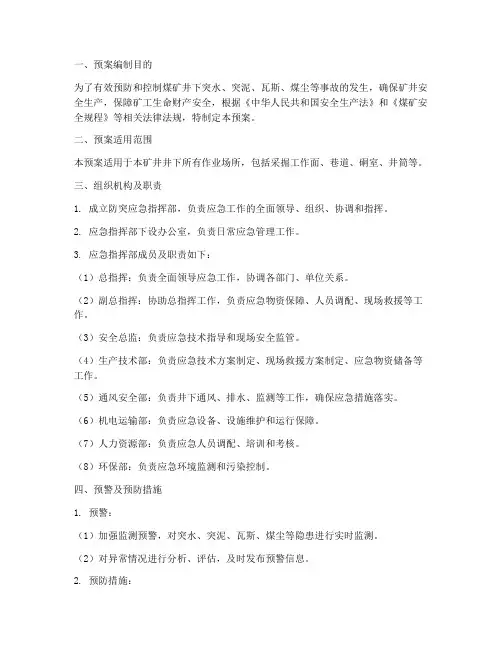

防突应急预案
一、预案编制目的
为了有效预防和控制煤矿井下突水、突泥、瓦斯、煤尘等事故的发生,确保矿井安全生产,保障矿工生命财产安全,根据《中华人民共和国安全生产法》和《煤矿安全规程》等相关法律法规,特制定本预案。
二、预案适用范围
本预案适用于本矿井井下所有作业场所,包括采掘工作面、巷道、硐室、井筒等。
三、组织机构及职责
1. 成立防突应急指挥部,负责应急工作的全面领导、组织、协调和指挥。
2. 应急指挥部下设办公室,负责日常应急管理工作。
3. 应急指挥部成员及职责如下:
(1)总指挥:负责全面领导应急工作,协调各部门、单位关系。
(2)副总指挥:协助总指挥工作,负责应急物资保障、人员调配、现场救援等工作。
(3)安全总监:负责应急技术指导和现场安全监管。
(4)生产技术部:负责应急技术方案制定、现场救援方案制定、应急物资储备等工作。
(5)通风安全部:负责井下通风、排水、监测等工作,确保应急措施落实。
(6)机电运输部:负责应急设备、设施维护和运行保障。
(7)人力资源部:负责应急人员调配、培训和考核。
(8)环保部:负责应急环境监测和污染控制。
四、预警及预防措施
1. 预警:
(1)加强监测预警,对突水、突泥、瓦斯、煤尘等隐患进行实时监测。
(2)对异常情况进行分析、评估,及时发布预警信息。
2. 预防措施: (1)加强通风排水,确保井下空气质量。
(2)严格执行探放水制度,发现异常情况立即停工。
(3)加强设备维护,确保设备正常运行。
(4)加强员工培训,提高员工安全意识和应急能力。
五、应急响应及救援措施
1. 初步响应:
(1)接到预警信息后,立即启动应急预案,组织相关人员开展应急处置。
(2)现场救援人员迅速到达事故现场,开展救援工作。
2. 严重响应:
(1)启动应急救援预案,加强现场救援力量。
(2)对事故现场进行封锁,防止事故扩大。
(3)向上级报告事故情况,请求支援。
3. 救援措施:

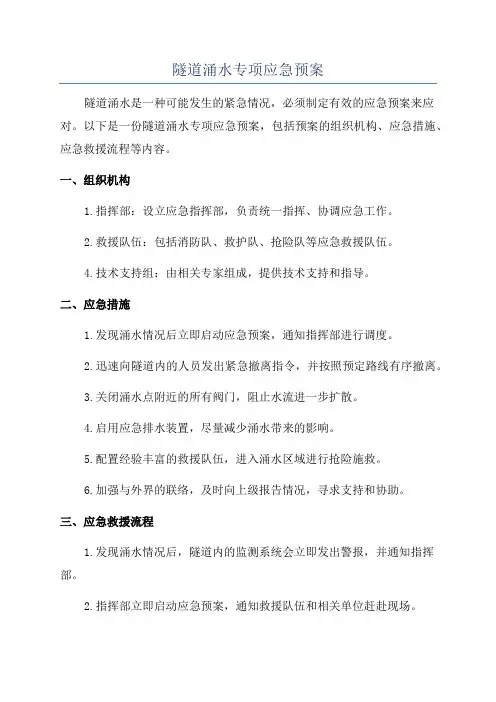

隧道涌水专项应急预案
隧道涌水专项应急预案
隧道涌水是一种可能发生的紧急情况,必须制定有效的应急预案来应对。以下是一份隧道涌水专项应急预案,包括预案的组织机构、应急措施、应急救援流程等内容。
一、组织机构
1.指挥部:设立应急指挥部,负责统一指挥、协调应急工作。
2.救援队伍:包括消防队、救护队、抢险队等应急救援队伍。
4.技术支持组:由相关专家组成,提供技术支持和指导。
二、应急措施
1.发现涌水情况后立即启动应急预案,通知指挥部进行调度。
2.迅速向隧道内的人员发出紧急撤离指令,并按照预定路线有序撤离。
3.关闭涌水点附近的所有阀门,阻止水流进一步扩散。
4.启用应急排水装置,尽量减少涌水带来的影响。
5.配置经验丰富的救援队伍,进入涌水区域进行抢险施救。
6.加强与外界的联络,及时向上级报告情况,寻求支持和协助。
三、应急救援流程
1.发现涌水情况后,隧道内的监测系统会立即发出警报,并通知指挥部。
2.指挥部立即启动应急预案,通知救援队伍和相关单位赶赴现场。 3.救援队伍到达现场后,首先与指挥部进行情况汇报和协调,以确定最佳救援方案。
4.救援队伍根据现场情况,进行初步定位和侦查,确定涌水点的位置和涌水情况的严重程度。
5.针对不同情况,采取相应的应急救援措施,如关闭阀门、启动排水系统等。
6.在确保安全的前提下,救援队伍进入涌水区域,进行抢险施救。
7.救援队伍通过技术手段,修复涌水点,控制涌水,并将隧道内的人员转移至安全区域。
8.救援队伍全力救援被困人员,并进行医疗救治、心理疏导等工作。
9.救援工作完成后,进行事故分析和总结,总结经验教训,完善应急预案。
四、应急演练
1.定期开展应急演练,提高救援队伍的应急处置能力和协同作战能力。
2.演练过程中模拟真实情况,验证应急预案的有效性,发现问题并及时解决。
3.对演练结果进行评估和总结,完善应急预案,提高应急救援的效率和质量。
五、应急预案的完善和更新
1.不断总结经验,及时更新应急预案,使之适应新的应急情况和需求。
隧道突泥涌水应急预案演练总结
隧道突泥涌水应急预案演练总结(总17页)
--本页仅作为文档封面,使用时请直接删除即可--
--内页可以根据需求调整合适字体及大小--
中铁十二局三南铁路Ⅱ标
隧道突泥涌水应急演练总结
针对隧道施工过程中存在的重大危险源的实际情况,开展隧道突泥涌水事故应急演练。通过演练提高应急队伍的应急处置水平和实战能力,确保在施工安全事故发生时顺利实施应急处置措施,在第一时间启动应急机制,保证人员、物资及其它财产损失降至最低,并通过演练、总结和评价来修订完善相关应急处置措施。2015年3月21日上午10时00分,隧道突泥涌水事故应急救援演练在三南铁路土建施工II标南平隧道3号斜井成功举行。现将演练的有关情况总结如下:
一、演练基本情况
本次演练由中铁十二局三南铁路II标项目经理部安质部部长郭琳策划,项目总工王东任总指挥,安全总监刘士田任副总指挥。多个部门参加演练,参演人员共30余人。并邀请监理4组组长和2号斜井监理工程师参加观摩。本次演练拟南平隧道3号斜井小里程,掌子面突发突泥涌水,涌水量大约30m3/h,含泥浆量较大,现场开挖班7人,二衬班3人,值班电工1人,其中1名司钻工被突泥涌水推倒摔伤;应急预案启动、部门协同救援为主线,人工施救、专业施救等手段展开救援。演练历时30分钟,达到了预期效果,取得了圆满成功。
二、演练所做的主要工作
南平隧道突泥涌水事故应急救援演练如期顺利举行,本次演练之所以能取得成功,与业主、监理、公司高度重视、积极指导、项目部精心筹备是分不开的。
1、制定方案,分解任务,扎实做好筹划准备工作。项目部于演练开始前半个月便着手制定了南平隧道突泥涌水事故应急救援演练的演练脚本、场景显示计划等多项计划资料。为确保演练能够安全顺利进行,使演练更具操作性和实效性,从时间上细化各项目标,从内容上深化各个阶段,从实战上强化各种环节。
2、组织有力,明确责任,切实做好协调配合工作。项目部于3月20日组织召开了一次演练专题会,要求各参演部门根据演练总体目标,按照演练方案和实施计划,明确各自在隧道坍塌专项预案中的职责、任务,细化演练分工,落实演练车辆、人员和装备。为贯彻“安全第一”的方针,本着发现问题,完善方案的原则,各部门在项目部安质部的组织下,积极配合,协同作战,在3月20日15点30分进行了一次预演。

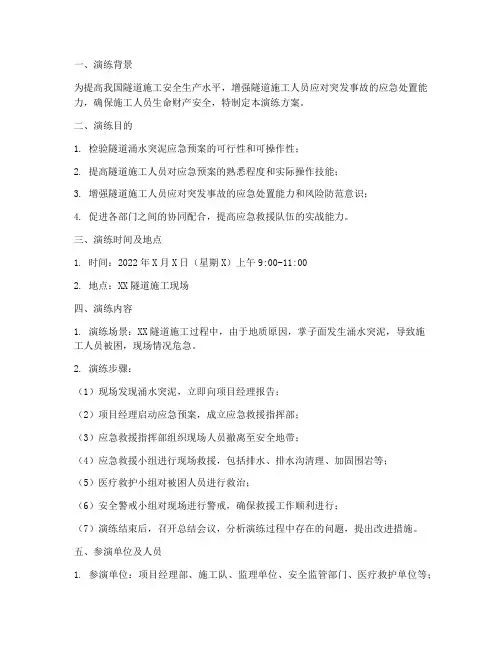

隧道涌水突泥应急演练方案
一、演练背景
为提高我国隧道施工安全生产水平,增强隧道施工人员应对突发事故的应急处置能力,确保施工人员生命财产安全,特制定本演练方案。
二、演练目的
1. 检验隧道涌水突泥应急预案的可行性和可操作性;
2. 提高隧道施工人员对应急预案的熟悉程度和实际操作技能;
3. 增强隧道施工人员应对突发事故的应急处置能力和风险防范意识;
4. 促进各部门之间的协同配合,提高应急救援队伍的实战能力。
三、演练时间及地点
1. 时间:2022年X月X日(星期X)上午9:00-11:00
2. 地点:XX隧道施工现场
四、演练内容
1. 演练场景:XX隧道施工过程中,由于地质原因,掌子面发生涌水突泥,导致施工人员被困,现场情况危急。
2. 演练步骤:
(1)现场发现涌水突泥,立即向项目经理报告;
(2)项目经理启动应急预案,成立应急救援指挥部;
(3)应急救援指挥部组织现场人员撤离至安全地带;
(4)应急救援小组进行现场救援,包括排水、排水沟清理、加固围岩等;
(5)医疗救护小组对被困人员进行救治;
(6)安全警戒小组对现场进行警戒,确保救援工作顺利进行;
(7)演练结束后,召开总结会议,分析演练过程中存在的问题,提出改进措施。
五、参演单位及人员
1. 参演单位:项目经理部、施工队、监理单位、安全监管部门、医疗救护单位等; 2. 参演人员:项目经理、施工队长、安全员、监理人员、救援队员、医疗救护人员等。
六、演练物资及设备
1. 物资:水泵、排水管、沙袋、警示标志、警戒线、医疗救护器材等;
2. 设备:排水设备、应急通讯设备、现场监测设备等。
七、演练组织与实施
1. 成立演练领导小组,负责演练的组织实施和协调;
2. 演练前,组织参演人员进行培训,确保熟悉演练内容、流程和操作技能;
3. 演练过程中,严格执行演练方案,确保演练顺利进行;
4. 演练结束后,及时总结经验教训,完善应急预案。
八、演练评估
1. 评估演练效果,包括应急预案的可行性和可操作性、参演人员的应急处置能力、应急救援队伍的实战能力等;

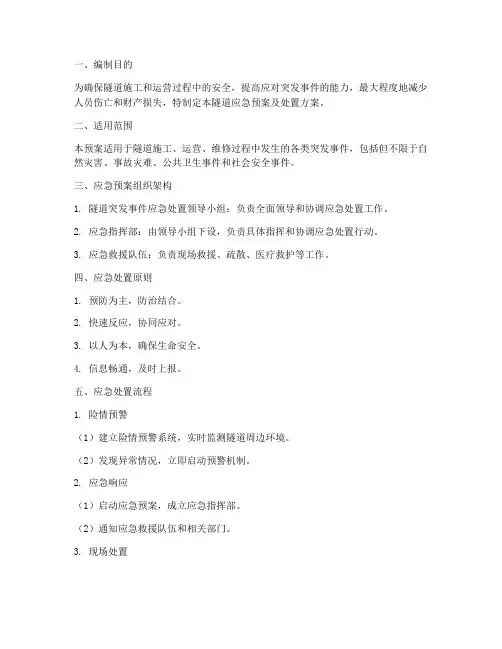

隧道应急预案及处置方案
一、编制目的
为确保隧道施工和运营过程中的安全,提高应对突发事件的能力,最大程度地减少人员伤亡和财产损失,特制定本隧道应急预案及处置方案。
二、适用范围
本预案适用于隧道施工、运营、维修过程中发生的各类突发事件,包括但不限于自然灾害、事故灾难、公共卫生事件和社会安全事件。
三、应急预案组织架构
1. 隧道突发事件应急处置领导小组:负责全面领导和协调应急处置工作。
2. 应急指挥部:由领导小组下设,负责具体指挥和协调应急处置行动。
3. 应急救援队伍:负责现场救援、疏散、医疗救护等工作。
四、应急处置原则
1. 预防为主,防治结合。
2. 快速反应,协同应对。
3. 以人为本,确保生命安全。
4. 信息畅通,及时上报。
五、应急处置流程
1. 险情预警
(1)建立险情预警系统,实时监测隧道周边环境。
(2)发现异常情况,立即启动预警机制。
2. 应急响应
(1)启动应急预案,成立应急指挥部。
(2)通知应急救援队伍和相关部门。
3. 现场处置 (1)现场救援:立即组织应急救援队伍进行现场救援,包括人员疏散、伤员救治、财产保护等。
(2)现场勘查:对事故现场进行勘查,分析事故原因。
(3)应急处置:根据事故原因,采取相应的应急处置措施,如封堵隧道、排除险情等。
4. 应急恢复
(1)事故处理后,进行现场清理和修复。
(2)恢复正常运营,确保隧道安全。
六、应急处置措施
1. 自然灾害
(1)地震:迅速组织人员疏散至安全地带,确保生命安全。
(2)洪水:加强排水设施,防止隧道内积水。
2. 事故灾难
(1)火灾:立即启动消防系统,组织人员疏散,扑灭火源。
(2)坍塌:及时采取支护措施,防止事故扩大。
3. 公共卫生事件
(1)传染病:对隧道内人员进行健康监测,防止疫情扩散。
(2)食物中毒:及时处理食物中毒事件,保障人员健康。
4. 社会安全事件
(1)恐怖袭击:加强隧道安保措施,提高警惕。
(2)盗窃:加强隧道监控,预防盗窃事件。

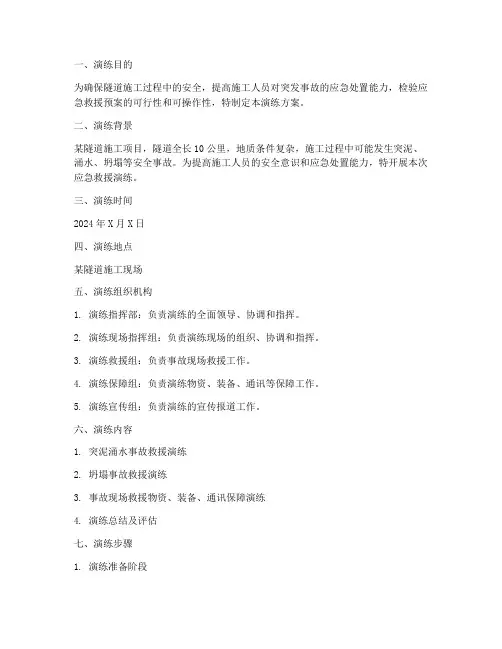

隧道施工应急救援演练方案
一、演练目的
为确保隧道施工过程中的安全,提高施工人员对突发事故的应急处置能力,检验应急救援预案的可行性和可操作性,特制定本演练方案。
二、演练背景
某隧道施工项目,隧道全长10公里,地质条件复杂,施工过程中可能发生突泥、涌水、坍塌等安全事故。为提高施工人员的安全意识和应急处置能力,特开展本次应急救援演练。
三、演练时间
2024年X月X日
四、演练地点
某隧道施工现场
五、演练组织机构
1. 演练指挥部:负责演练的全面领导、协调和指挥。
2. 演练现场指挥组:负责演练现场的组织、协调和指挥。
3. 演练救援组:负责事故现场救援工作。
4. 演练保障组:负责演练物资、装备、通讯等保障工作。
5. 演练宣传组:负责演练的宣传报道工作。
六、演练内容
1. 突泥涌水事故救援演练
2. 坍塌事故救援演练
3. 事故现场救援物资、装备、通讯保障演练
4. 演练总结及评估
七、演练步骤
1. 演练准备阶段 (1)召开演练筹备会议,明确各小组职责。
(2)制定演练方案,包括演练内容、时间、地点、人员安排等。
(3)准备演练所需物资、装备、通讯设备等。
2. 演练实施阶段
(1)突发事故模拟:模拟隧道施工过程中发生突泥涌水或坍塌事故。
(2)事故报警:事故发生后,立即启动应急预案,向演练指挥部报告事故情况。
(3)救援行动:救援组迅速开展救援行动,包括现场警戒、伤员救治、事故现场处理等。
(4)演练总结:演练结束后,各小组总结演练经验,提出改进措施。
3. 演练评估阶段
(1)演练指挥部对演练进行评估,总结演练成果。
(2)各小组提交演练总结报告,分析演练过程中存在的问题。
(3)根据演练评估结果,修订和完善应急救援预案。
八、演练注意事项
1. 演练过程中,确保参演人员安全,避免发生意外伤害。
2. 演练过程中,严格遵守各项操作规程,确保演练效果。
3. 演练结束后,及时清理现场,恢复施工环境。
九、演练预期效果
隧道养护施工防汛应急预案范文
隧道养护施工防汛应急预案
一、预案目的
为确保隧道养护施工期间的安全,预防和减轻洪水、地质灾害对施工造成的影响,提高应对突发性水灾、地质灾害的能力,根据《中华人民共和国防汛条例》、《地质灾害防治条例》等相关法律法规,结合实际情况,制定本预案。
二、预案适用范围
本预案适用于隧道养护施工期间可能发生的洪水、地质灾害的预防和应对工作。
三、组织机构
1. 成立防汛应急指挥部,由项目负责人担任指挥长,养护、安全、技术等相关部门负责人为成员。
2. 设立防汛应急小组,负责具体的防汛应急工作,包括预警、抢险、救援等。
四、预警和预报
1. 密切关注气象、地质等部门发布的天气预报和地质灾害预警信息。
2. 当气象部门预报可能发生大暴雨、洪水等极端天气时,应及时发布预警信息,启动应急预案。
3. 当地质部门发现隧道周边地区存在地质灾害隐患时,应及时发布预警信息,启动应急预案。
五、应急响应措施
1. 立即组织人员撤离危险区域,确保人员安全。
2. 对隧道口、洞内等进行防洪、排水措施,防止洪水、泥石流等灾害进入隧道。
3. 对隧道周边的地质灾害隐患进行排查,采取加固、排水等措施,防止地质灾害发生。
4. 对隧道内的设备、材料等进行转移或加固,防止因灾害导致损失。
5. 根据需要,组织抢险救援队伍,备好抢险救援物资。
六、后期处置 1. 灾害发生后,及时组织人员进行救援和恢复施工。
2. 对灾害原因进行调查分析,总结经验教训,完善应急预案。
3. 对参与应急响应的人员进行表彰和奖励。
七、预案的培训和演练
1. 对养护施工人员进行防汛、地质灾害防治等方面的培训。
2. 定期组织防汛应急演练,提高应急响应能力。
本预案从发布之日起实施,原有相关规定与本预案不符的,以本预案为准。如有未尽事宜,可根据实际情况予以补充。
隧道施工涌水应急预案
一、编制目的
为提高我国隧道施工中应对涌水事故的能力,确保施工人员生命财产安全,最大限度地减少事故损失,特制定本预案。
二、适用范围
本预案适用于隧道施工过程中因地质条件、水文地质等原因导致的涌水事故。
三、组织机构及职责
1. 成立隧道施工涌水事故应急救援指挥部,负责统一指挥、协调、调度应急救援工作。
2. 指挥部下设以下工作组:
(1)现场救援组:负责现场救援工作,包括人员疏散、伤员救治、物资供应等。
(2)抢险组:负责抢险工作,包括堵水、排水、加固等。
(3)信息组:负责收集、整理、报送应急救援相关信息。
(4)后勤保障组:负责应急救援物资、设备、车辆等的保障。
(5)宣传报道组:负责应急救援工作的宣传报道。
四、应急救援措施
1. 人员疏散
(1)发现涌水迹象时,立即启动应急预案,组织人员疏散至安全区域。
(2)对被困人员,采取紧急救援措施,确保其生命安全。
2. 抢险措施
(1)根据涌水情况,采取堵水、排水、加固等措施,控制涌水。
(2)合理调配人员、设备,提高抢险效率。
3. 伤员救治
(1)对受伤人员,立即进行现场救治,并送往医院。
(2)确保伤员得到及时、有效的救治。 4. 物资保障
(1)确保应急救援物资、设备、车辆等充足。
(2)根据实际情况,及时补充物资、设备。
五、应急响应程序
1. 感知与报告
(1)发现涌水迹象时,立即向应急救援指挥部报告。
(2)指挥部接到报告后,立即启动应急预案。
2. 现场救援
(1)现场救援组迅速到达现场,开展救援工作。
(2)抢险组、信息组、后勤保障组、宣传报道组按照职责分工,协同配合,确保应急救援工作顺利进行。
3. 应急救援结束
(1)现场救援工作结束后,指挥部组织相关部门对事故原因进行调查分析。
(2)对应急救援工作进行总结评估,提出改进措施。
六、保障措施
1. 人员保障
(1)加强应急救援队伍培训,提高应急处置能力。
(2)落实应急救援人员待遇,确保队伍稳定。
隧道涌水突泥现场处置方案
隧道涌水突泥现场处置方案
隧道施工过程中,突发涌水和突泥等问题屡屡发生,一旦发生此类事故,不仅会造成现场工作困难,还可能会对施工进度和施工质量造成严重影响。因此,在发生隧道涌水突泥事件后,必须立即采取有效的应急措施进行处置。
问题分析
隧道涌水突泥是施工中常见的突发事件之一,其产生原因可能是隧道和地层之间的裂隙,压力不稳定等多种复杂原因所致。具体分析原因后,在现场及时采取科学合理的救援方案,是非常必要的。
首先,在采取措施进入隧道前,必须先判断现场隧道涌水突泥的严重程度。如果涌水量较小,可以采取简单的方法手段进行处理,如增加排水量、封堵漏水等措施。如果情况较严重,需要采取更为专业科学的救援措施,保障施工人员的人身安全。
处置方案
现场处置
在现场采取的具体措施应根据隧道涌水突泥的具体情况而定,一般的处置方案如下:
1. 隔离现场:在现场设置隔离区域,防止外界人员随意进入现场。
2. 评估风险:评估施工现场涌水突泥的严重程度和风险等级,制定详细的施工方案。
3. 封堵漏水:对涌水和淤泥进行封堵,以确保施工现场安全,并避免引起二次灾害。
4. 排水处理:将现场的水和淤泥引流到设定的排水口,并利用专业工具和设备对水源进行处理。
5. 停工检查:在监测到隧道涌水突泥事件后,及时停工检查施工相关情况,确保施工车间和人员的安全。
经过以上几个步骤的处理,更好地保障了人员的人身安全,也提升了施工效率和品质。
后续处理
在隧道涌水突泥事件解决后,还需要进行后续相关事项的处理,如:
1. 检查设备:对涉及到现场的设备进行全面的检查,确保设备完好无损。 2. 检查防护措施:对防护措施的完整性进行检查,评估现场的安全状况,以避免类似事件再次发生。
3. 处理涉及人员:部署医护人员到现场对涉及人员进行全面的身体检查和心理疏导等措施。
总结
由此可见,在施工现场发生隧道涌水突泥等类似意外事件时,必须及时采取科学合理的救援措施,保障施工人员的人身安全。同时,在涉及到隧道施工时,安排现场的预防措施和应急处理方案,将为施工意外问题的预防和应对提供关键的帮助。
公路隧道突水突泥事件应急处理方案浅析
科技信息 0建筑与工程o SCIENCE&TECHNOLOGY INFORMATION 2010年第35期
公路隧道突水突泥事件应急处理方案浅析 张永军 f中铁十四局集团第二工程有限公司 山东 泰安271000) 【摘要】突水问题是影响隧道安全的关键问题之一。本文主要阐述了突水突泥的应急措施与处理方案,为隧道突水突泥问题的处理提供 有益的借鉴。 【关键词】公路隧道;突水突泥;处理方案 随着我国高速公路的迅速发展,高速公路隧道建设也进入了一个 新的发展时期。隧道围岩地质情况复杂多变,各种不良地质所导致的 工程事故屡见不鲜,因此针对不良地质隧道的设计与施工显得越来越 重要 。突水问题是影响隧道安全的关键问题之一,本文主要阐述了 突水突泥的应急措施与处理方案,为隧道突水突泥问题的处理提供有 益的借鉴。 1 突水突泥应急措施 1.1 现场施工人员立即撤离到安全地带,工班长负责清点人数,并将 情况立即报告项目部调度。 1.2机械设备有条件转移时,在保证安全的前提下,由领工员指挥快 速转移到安全地带。 1.3电工切断危险区段电源,检查线路无误后,在靠近突水突泥区的 安全地带恢复照明,确保用电安全。 1.4项目部通知工程部(或办公室)采取摄影、录像等方式记录突水突 泥情况。同时,项目部应急领导小组会同现场监理、设计院配合组共同 会勘,分析、确定突水突泥的性质、规模及其后果,并根据初步判断结 果按下列分级程序处理: 如为C级(小型突水突泥):根据现场会勘结论及施工方案、措施, 直接由项目部组织实施。 如为B级(中型突水突泥):项目部应立即通知局指参加现场会 勘,分析发展趋势,制定施工方案、措施,由项目部立即安排实施。应急 预案处于预警状态。 - 如为A级(大型突水突泥):项目部应立即通知局指启动应急预 案,同时电话报总指,并在8小时内将详细情况书面报总指和监理单 位,联合现场办公,评估事件的严重程度,分析发展趋势,采取一切措 施控制事态的发展,减小事件对施工造成的影响和损失。 1.5水量小时.在靠近齐头的地方,用编织袋装土堆码,或开沟引至 排水沟排放;水量大时,在靠近的地方,用编织袋装土临时堆码,然后 灌筑砼封堵 2处理方案 2.1处理原则 根据大量隧道岩溶处理的工程实践,岩溶处理遵循“以疏为主、堵 排结合”的原则进行处理。对于隧道穿过可溶岩与非可溶岩接触带、 断层破碎带等地段,预计地下水较大,根据实际情况采用“以堵为主, 限量排放”的原则,达到堵水有效、防水可靠、经济合理的目的。 2.2探明情况,确定处理方法 采取综合地质超前预测手段,探明岩溶形态、规模、充填物情况、 含水情况和地下水活动情况等地质情况,然后确定处理方法。 2.3处理方法 岩溶处理主要方法有:注浆加固、封堵、充填封闭、输导、跨越等。 2.3.1注浆加固、封堵:包括超前帷幕注浆、后注浆、局部注浆、补注浆 等四种方式。 A、超前帷幕注浆封堵 超前帷幕注浆适用于溶洞规模较大,内部充填了大量的泥沙,且 含有丰富的地下水,一旦揭穿可能发生大规模突水突泥的情况。 注浆加固的范围为隧道开挖轮廓线以外1~2倍洞径.每循环注浆 段长30m,孔径9O~180ram,注浆压力为水压力的2—3倍,浆液扩散半 径为2m。根据注浆压力,第一循环混凝土止浆墙为1~3m厚。注浆方 式可根据水压大小、成孔难易程度,采取袖阀管后退式或孔口管分段 前进式注浆。注浆材料可根据溶洞内容物的选用纯水泥浆、TGRM浆、 HSC浆等。注浆后检验注浆效果,当达到开挖效果时,每循环开挖 25m.留5m作为止浆墙。如开挖后存在薄弱部位,采用长管或短管进 行局部补充注浆(补注浆)。 超前帷幕注浆封堵具体做法:见超前帷幕注浆封堵溶洞示意图所 示。
