框架结构施工组织设计范本
框架结构施工组织设计完整版

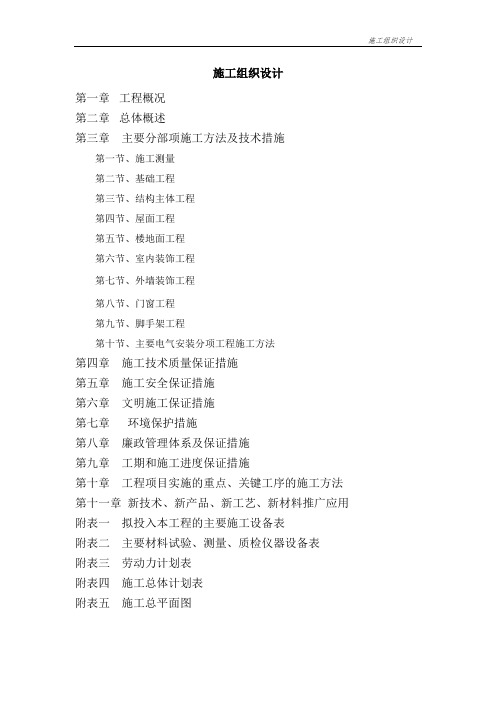

施工组织设计施工组织设计第一章工程概况第二章总体概述第三章主要分部项施工方法及技术措施第一节、施工测量第二节、基础工程第三节、结构主体工程第四节、屋面工程第五节、楼地面工程第六节、室内装饰工程第七节、外墙装饰工程第八节、门窗工程第九节、脚手架工程第十节、主要电气安装分项工程施工方法第四章施工技术质量保证措施第五章施工安全保证措施第六章文明施工保证措施第七章环境保护措施第八章廉政管理体系及保证措施第九章工期和施工进度保证措施第十章工程项目实施的重点、关键工序的施工方法第十一章新技术、新产品、新工艺、新材料推广应用附表一拟投入本工程的主要施工设备表附表二主要材料试验、测量、质检仪器设备表附表三劳动力计划表附表四施工总体计划表附表五施工总平面图第一章工程概况及编制依据1.编制依据①提供的本工程施工招标文件。
②施工图纸③工程地理位置、现场自然环境、交通及现场总平面条件。
④公司的技术力量及施工生产能力。
⑤本公司依据ISO9000:2000版质量保证体系,ISO14001环境保证体系及职业安全健康管理体系审核规范编制的“三标一体”程序文件及公司各项施工、安全、技术管理制度。
⑥国家现行的建筑安装工程安全生产管理法规。
⑦建设部颁发的有关标准、规范及地方有关规定。
2、工程概况工程名称:中国供销延安市农产品物流园项目-项目部建设单位:延安市农商大市场有限公司建设地点:延安新区-北区结构类型:框架结构。
建设面积: 830.63㎡。
质量标准:合格。
招标范围:包括土建、安装等(具体以工程量清单为准)。
招标工期:44日历天我方投标工期:计划2017年03月12日开工,2017年4月25日竣工,总工期44天,准确开工日期待中标后与业主协商后确定。
第二章总体概述一、工程管理目标(一)、质量管理目标本工程的质量目标为一次性验收合格工程。
在工程开工到竣工全过程,严格按现行“国家及行业现行房屋建筑施工质量验收标准”及设计文件执行,对各道工序操作质量实行动态管理,要求各操作班组均实行自检、互检、交接检制度,并虚心听取业主、监理、设计及质监单位的意见,接受他们对施工质量监督,同时紧紧抓住工程质量目标不放松,确保达到预期质量目标。
框架结构住宅楼施工组织设计范本(DOC 157页)

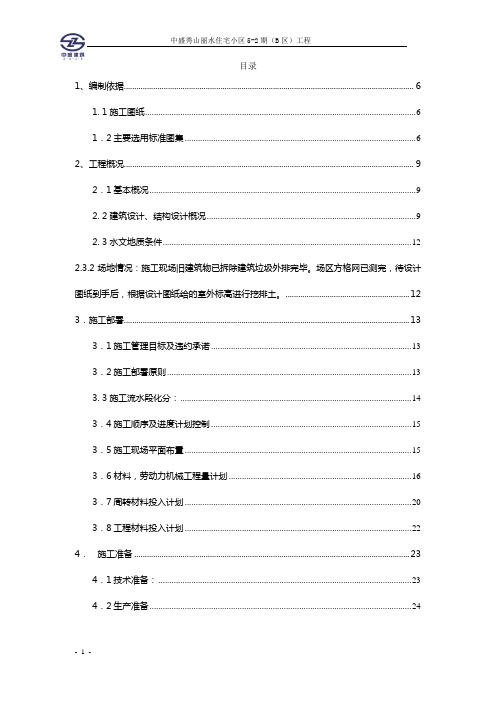

目录1、编制依据 (6)1. 1施工图纸 (6)1.2主要选用标准图集 (6)2、工程概况 (9)2.1基本概况 (9)2. 2建筑设计、结构设计概况 (9)2. 3水文地质条件 (12)2.3.2场地情况:施工现场旧建筑物已拆除建筑垃圾外排完毕。
场区方格网已测完,待设计图纸到手后,根据设计图纸给的室外标高进行挖排土。
(12)3.施工部署 (13)3.1施工管理目标及违约承诺 (13)3.2施工部署原则 (13)3. 3施工流水段化分: (14)3.4施工顺序及进度计划控制 (15)3.5施工现场平面布置 (15)3.6材料,劳动力机械工程量计划 (16)3.7周转材料投入计划 (20)3.8工程材料投入计划 (22)4.施工准备 (23)4.1技术准备: (23)4.2生产准备 (24)4.3施工中重点、难点分析 (27)5.主要施工方法 (29)5.1建筑结构工程施工总体工艺流程: (30)5.2定位测量、放线 (30)5.3土方开挖 (34)5.4地基与基础工程 (35)5.5主体工程 (44)5.5.1剪力墙结构施工工艺流程: (44)5.5.2钢筋工程: (44)5.5.3模板工程 (50)5.5.4混凝土浇注 (51)5.4.5结构墙体砌筑 (58)5.5.6脚手架工程 (60)6.装饰装修工程 (62)6.1楼地面工程 (63)6.2墙面 (66)6.2.1水泥砂浆抹灰墙面 (66)6.2.2不抹灰墙面 (67)6.3顶棚 (69)6.4塑钢门窗安装 (69)6.5门的安装: (72)6.6外墙涂料施工 (73)7.屋面工程 (74)7.1顶层屋面和地下室顶板 (74)7.1.1屋面施工工艺流程 (74)7.1.2施工前的准备 (75)7.1.3施工工艺 (77)7.1.4主要技术措施 (78)8.主要施工管理措施及违约金 (79)8.1质量管理措施及违约金 (79)8.1.1工程质量目标及违约金 (79)8.1.2质量控制和保证的指导原则 (79)8.1.3建立有效的质量管理保证体系 (80)8.1.4质量管理程序质量保证程序 (82)9.现场安全保证措施及违约金 (83)9.1工现场安全防护管理框图 (83)9.2施工现场安全防护主要负责人岗位责任制 (84)10.施工现场环境卫生管理措施及保证金 (86)10.1施工现场环境卫生管理框图 (86)10.2施工现场环境卫生主要负责人岗位责任制 (87)11.消防管理措施 (88)11.1施工现场消防保卫管理框图 (88)11.2.施工现场消防保卫工作主要负责人岗位责任制 (88)12.降低成本措施 (90)13. 确保文明施工的技术保证措施 (92)13. 1环境保护措施 (93)13.2 市政管线保护措施 (94)13.3 成品保护 (94)13.4 施工现场食堂卫生方案 (95)13.5 害虫控制方案 (96)14冬、雨季施工防护措施 (96)14.1雨季施工防护措施 (96)15各专业工种施工配合 (99)15.1 预留预埋配合 (99)15.2 卫生间施工配合 (100)15.3 安装与二次装修的配合 (100)16工程项目保修措施 (100)17新材料、新技术、新工艺的应用 (102)18质量通病防治措施 (103)19施工管理平面图(后附) (116)20施工进度计划横道图(后附) (116)21.水暖施工组织设计 (116)21.1安装工程概况 (116)21.2项目管理体系 (117)21.3工程管理目标 (118)21.4施工布置 (120)21.5各分部分项工程施工技术方案 (125)21.6 质量标准 (141)21.7应注意的质量问题 (142)21.8应具备的质量记录 (143)21.9管道工程调试 (144)21.10通风空调系统试运转及调试 (146)21.11通风空调及仪控系统调试 (147)21.12保证安全生产技术措施 (152)22.电气施工组织设计 (157)22.1编制依据 (157)22.2工程概况 (157)22.3施工部署与施工进度计划 (160)22.4 施工准备 (161)22.5主要施工方法及技术措施 (162)22.6技术质量保证措施 (170)22.7质量管理措施 (171)22.8安全消防技术措施 (172)22.9施工技术资料整理程序及内容 (173)附表:1.施工总平面图2.临时设施一览表3.计划开、竣工日期和施工进度横道图4.劳动力计划表5.拟投入的主要主要机械设备、办公和检测设备表6.施工重点、难点、关键技术、工艺分析及解决方案表7.合理化建议及意见表1、编制依据1. 1施工图纸《招标文件》及其他相关文件,工程施工图纸、图纸答疑。
框架结构施工方案(3篇)

第1篇一、项目概况1. 工程名称:XX住宅小区框架结构施工2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积约10万平方米,共6栋住宅楼,1栋配套商业楼,1栋地下车库。
4. 工程结构形式:框架结构5. 施工单位:XX建筑工程有限公司二、施工组织设计1. 施工总体安排(1)施工顺序:土方开挖→基础施工→主体结构施工→装饰装修→室外工程。
(2)施工进度安排:根据工程实际情况,制定详细的施工进度计划,确保工程按期完工。
(3)施工质量保证措施:严格按照施工规范和设计要求,确保工程质量。
2. 施工资源配置(1)人员配置:根据工程规模和施工要求,配备足够的技术人员、施工人员和管理人员。
(2)机械设备配置:根据工程需要,配置各类施工机械设备,确保施工顺利进行。
(3)材料配置:根据施工进度计划,提前储备各类建筑材料,确保施工所需材料充足。
三、施工工艺及方法1. 土方开挖(1)采用机械开挖,人工配合清运。
(2)严格控制开挖深度,确保基础工程顺利进行。
2. 基础施工(1)基础垫层:采用C15混凝土垫层,厚度100mm。
(2)基础底板:采用C25混凝土浇筑,厚度300mm。
(3)基础墙:采用C20混凝土浇筑,厚度200mm。
3. 主体结构施工(1)框架柱:采用C30混凝土浇筑,截面尺寸根据设计要求确定。
(2)框架梁:采用C30混凝土浇筑,截面尺寸根据设计要求确定。
(3)框架板:采用C20混凝土浇筑,厚度根据设计要求确定。
4. 装饰装修施工(1)墙面:采用涂料、瓷砖、石材等装饰材料进行装修。
(2)地面:采用地砖、木地板等装饰材料进行装修。
(3)门窗:采用铝合金门窗、木门窗等材料进行装修。
5. 室外工程施工(1)道路:采用沥青混凝土、水泥混凝土等材料进行铺设。
(2)绿化:根据设计要求,进行绿化工程施工。
(3)排水:采用雨水管道、污水管道等设施进行排水。
四、施工质量控制措施1. 严格控制原材料质量,确保工程质量。
框架结构施工组织设计

框架结构施工组织设计一、项目概况本项目是一座框架结构的建筑工程,总建筑面积为xxx平方米,由x层框架结构组成。
项目位于xx地区,交通便利,施工条件良好。
本项目的目标是按照相关设计要求和质量标准,按时完成工程,并确保施工安全。
二、组织设计原则1.安全第一:施工组织设计要以安全为前提,确保所有参与施工的人员和设备都能在安全的条件下进行工作。
2.效率优先:施工过程中要高效利用资源,合理安排工作流程,确保按期完成工程。
3.质量为本:施工组织设计要严格按照设计要求和质量标准进行,保证施工质量,防止质量问题。
三、施工组织结构1.总经理:负责整个项目的管理和决策,并与业主和监理进行沟通。
2.工程经理:负责项目的具体组织和实施,并协调各个施工分包单位。
3.技术总监:负责项目技术指导和工艺控制,在施工过程中解决技术问题。
4.施工队长:负责具体施工作业,协调作业人员和材料供应,保证施工进度和质量。
5.安全主管:负责施工现场的安全管理,制定安全防护措施,并进行安全培训和检查。
6.质量主管:负责质量管理工作,制定质量控制计划,对施工质量进行监督和验收。
四、施工组织工作内容1.招投标准备:包括编制投标书和项目概况,确定施工方法和施工计划。
2.施工准备:包括施工场地的搭建和布置,设备和材料的采购,制定施工管理制度和安全计划等。
3.施工过程控制:包括工程量的测量和计量,施工进度的控制,质量和安全的监督,施工记录的整理和归档。
4.施工质量控制:包括施工工艺和工序的控制,材料的验收和使用,施工质量的检验和验收。
5.施工安全管理:包括施工现场的安全防护措施,人员的培训和带领,安全事故的预防和处理。
6.进度控制和协调:包括施工进度的计划和控制,工序和工艺的协调,与相关单位的沟通和协商。
五、工作流程1.招投标阶段:编制投标书,确定施工方法和施工计划,与业主进行沟通,确定中标。
2.施工准备阶段:搭建施工场地,采购设备和材料,制定管理制度和安全计划。
六层框架结构施工组织设计

六层框架结构施工组织设计一、工程概况本工程为**范学院外语电教楼工程,由**市建筑设计院设计,座落于**师范学院,主要功能为办公用房、教室。
建筑面积为9340m2,六层框架结构,平面为工字形,总长74。
34m、宽41.34m、总高22.5m。
1、基础基础为钢筋砼独立柱基础,基础梁。
基础持力层为粘土,承载力为240Kpa,基础为C20,基础梁砼为C25、垫层砼为C10,隔墙为MU10红砖M5混合砂浆砌筑.2、主体结构本工程为现浇框架梁、柱,板为现浇板和预应力空心板,墙体外墙为M5混合砂浆红砖砌体,内隔墙为M5混合砂浆无眠空斗墙。
现浇构件砼为C25。
3、装饰楼地面:办公室、教室为普通水磨石地面,门厅、楼梯、走廊、为彩色镜面水磨石地面,卫生间为防滑地面砖。
内墙及顶棚:卫生间贴200×300瓷片到顶,其它房间内墙及顶棚均为18厚1:3石灰砂浆上刮仿瓷涂料三遍,走廊、楼梯间为1。
5m高水磨石墙裙。
外墙装饰:为水泥砂浆底,面为仿真漆,门厅柱和外柱同为仿真漆.门窗:铝合金玻璃幕墙、铝合金窗,高级木门。
4、屋面防水20厚1:2.5水泥砂浆找平层、干铺100厚水泥珍珠岩板,水泥炉渣找坡,20厚1:2。
5水泥砂浆找平层、二层三元丁橡胶卷材、彩条布一层,40厚刚性防水层.5、水、电安装给水:给水管道大于DN80采用热镀锌钢管,其余PPC给水管,室内排水管为UPVC管。
卫生设备为平蹲式大便器。
室内消防为SN65,室外设一组消防水泵结合器,一组室外消防栓。
各种井池分别为:化粪池、检查井、水表井、阀门井。
电:电源由主入口经铜芯绝缘电缆引到配电屏,然后自配电屏沿墙送到各用电单位,电源零线在每层应重复接地。
室内电气线路采用铜芯塑料绝缘导线穿管暗敷,埋管均为PVC管,所有插座线路不小于BV-2。
5。
防雷:本建筑为三类防雷建筑,工作接地和保护接地采用共同接地方式。
二、施工条件本工程场地平整,地处湘潭师院院内,交通便利,水、电均接入现场,拆扦工作已完成,具备施工条件。
框架结构工程施工组织设计

框架结构工程施工组织设计一、项目概况1.1 项目名称1.2 项目地点1.3 项目规模1.4 工程内容1.5 施工单位1.6 设计单位1.7 监理单位1.8 施工周期1.9 工程造价二、项目背景2.1 工程必要性分析2.2 技术可行性研究2.3 经济合理性分析三、施工组织机构3.1 施工单位组织结构3.1.1 总经理办公室3.1.2 工程部3.1.3 生产部3.1.4 财务部3.1.5 安全部3.2 项目部组织结构3.2.1 项目经理办公室3.2.2 技术部3.2.3 采购部3.2.4 施工部3.2.5 质量安全部四、施工方案4.1 施工方案制定依据 4.1.1 工程概况4.1.2 地基情况4.1.3 结构设计4.2 施工工艺流程4.2.1 策划阶段4.2.2 前期准备4.2.3 施工实施4.2.4 现场管理4.3 施工计划4.3.1 总体计划4.3.2 深基坑开挖计划 4.3.3 主体结构施工计划 4.3.4 装修装饰计划4.4 施工安全措施4.4.1 安全管理体系4.4.2 安全生产标准4.4.3 安全培训4.4.4 危险源控制五、施工设备材料5.1 主要施工设备5.1.1 塔吊5.1.2 施工架5.1.3 钢筋加工设备5.1.4 混凝土搅拌站5.2 主要施工材料5.2.1 钢筋5.2.2 混凝土5.2.3 砂浆5.2.4 防水材料六、质量管理6.1 质量控制机构6.1.1 独立质量管理部门 6.1.2 质量控制小组6.1.3 质量监督员6.2 质量控制措施6.2.1 施工前质量检查 6.2.2 施工中质量验收 6.2.3 竣工验收6.2.4 报告与记录七、安全管理7.1 安全机构设置7.1.1 安全管理部门7.1.2 安全管理小组7.1.3 安全检查员7.2 安全管理措施7.2.1 安全生产教育 7.2.2 安全操作规程 7.2.3 安全防护措施7.2.4 应急预案八、环境保护8.1 环境保护机构设置 8.1.1 环境保护部门 8.1.2 环境保护小组 8.1.3 环境监测员8.2 环境保护措施8.2.1 环境保护规划 8.2.2 施工过程控制 8.2.3 废弃物处理8.2.4 绿化工作九、施工经济分析9.1 施工成本结构9.1.1 劳务费用9.1.2 设备费用9.1.3 材料费用9.1.4 管理费用9.1.5 利润9.2 预算编制9.2.1 预算依据9.2.2 预算细目9.3 造价分析9.3.1 成本核算9.3.2 成本控制十、施工进度管理10.1 进度计划编制 10.1.1 施工任务分解 10.1.2 关键路径确定 10.1.3 里程碑计划 10.2 进度监控10.2.1 日常进度跟踪 10.2.2 进度问题分析 10.2.3 进度调整10.3 进度报告10.3.1 日报10.3.2 周报10.3.3 月报十一、施工风险管理 11.1 风险识别11.1.1 风险分类11.1.2 风险评估11.2 风险规避11.2.1 风险规避策略 11.2.2 风险控制措施 11.3 风险监控11.3.1 风险跟踪11.3.2 风险应急预案十二、结束语通过以上施工组织设计的分析,我们可以清晰地了解到在框架结构工程的施工过程中,各个环节和方面都需要有明确的组织和管理,只有做好施工组织设计,才能确保工程的质量、安全和进度,实现工程的顺利进行。
框架结构工程施工组织设计方案(完整)
第一章综合说明第一节编制依据1、冕宁县特殊教育学校综合楼工程、冕宁县大桥镇第二小学教学楼工程建设项目二标段施工图及工程量清单等。
2、冕宁县特殊教育学校综合楼工程、冕宁县大桥镇第二小学教学楼工程建设项目二标段招标文件。
3、现行国家和行业以及地区所颁发的施工验收规范,质量安全规范、要求。
4、公司工程技术管理及机械设备、装备情况。
5、本工程特点和施工现场环境条件。
第二节编制目的本工程施工组织设计体现了我公司对冕宁县特殊教育学校综合楼工程、冕宁县大桥镇第二小学教学楼工程建设项目二标段施工的总体构思与部署,为工程施工提供完整的技术性指导文件,用以指导工程施工,确保“优质、高速、安全”地完成本工程的建设任务。
第三节工程概况1、工程建设概况本工程为四层框架结构,建筑总高度为18.45米,总建筑面积为2002.60平方米,建筑合理使用年限为50年,建筑类别为三类,建筑耐火等级为二级,屋面防水等级为Ⅱ级,使用年限15年。
2、安全目标确保不发生重大安全事故,轻伤事故频率控制在1‰以下。
3、文明施工目标达到凉山州安全文明施工样板工地标准。
第四节气候、交通条件气候:本工程建设地点越西县境内气候属大陆季风气候,气候凉爽,年温差小,日温差大的气候特点,具备有利的施工条件。
交通:本工程位于越西县越城镇,交通通畅,运输便利。
第二章组织机构第一节项目管理机构我单位将本着精干高效的原则,选派具有丰富施工经验的建造师担任本工程的项目经理,同时选派一名具有同类工程施工经验的优秀工程师担任项目技术负责人,并选派具有同类工程施工管理经验的各业务管理干部,担任经理部各部门的负责人或业务主管,共同组成项目经理部。
第二节施工组织机构根据该部门的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊,紧张有序地开展工作,从而较大幅度提高工作效率。
按质量体系(GB/TI9002—JSO9002)进行全面管理,组织好各工种、各专业的施工协调配合,实现决策准、指挥灵、落实快的工作方针。
框架结构工程施工组织设计
框架结构工程施工组织设计一、编制依据1. 工程图纸及技术要求:本工程依据甲方提供的施工图纸、设计说明书及施工合同等文件进行施工。
2. 规范及标准:依照国家、行业及地方相关施工规范、验收标准进行施工,确保工程质量符合规定。
3. 施工经验:借鉴公司以往类似工程的成功经验,优化施工组织设计。
4. 施工现场条件:考虑施工现场的具体情况,包括场地、交通、水电等配套设施。
二、工程概况1. 工程简介:本工程为一座多功能建筑,包括地上主体部分和地下室。
地上主体部分为框架结构,地下室为钢筋混凝土框架结构。
2. 工程规模:总建筑面积约为XX平方米,地上主体部分建筑高度为XX米,地下室建筑高度为XX米。
3. 结构形式:地上主体部分采用框架结构,地下室采用钢筋混凝土框架结构。
4. 工程质量要求:确保工程质量达到优良标准,满足设计和使用要求。
三、组织机构及目标1. 项目管理机构:设立项目经理部,负责工程项目的组织、协调和管理工作。
2. 施工队伍:组织具有丰富经验的施工队伍,确保工程顺利进行。
3. 质量目标:确保工程质量达到优良标准,满足设计和使用要求。
4. 安全目标:确保不发生重大安全事故,轻伤事故频率控制在1以下。
5. 文明施工目标:达到安全文明施工工地标准。
四、施工部署1. 施工顺序:遵循先地下、后地上的施工原则,先进行地下室施工,再进行地上主体部分施工。
2. 施工方法:采用标准化、模块化施工方法,提高施工效率。
3. 施工材料:选择优质原材料,确保工程质量。
4. 施工机械:合理配置施工机械,提高施工效率。
5. 施工组织:采用平行作业、流水施工的组织方式,优化施工进度。
五、施工进度计划及工期保证措施1. 制定详细的施工进度计划,明确各阶段施工任务和完成时间。
2. 建立健全施工现场管理制度,确保施工顺利进行。
3. 加强施工现场协调,及时解决施工中出现的问题。
4. 合理配置人力、物力、财力资源,确保工程进度不受影响。
六、施工平面布置1. 合理规划施工现场,满足施工需求。
框架结构施工组织设计完整版【精选文档】
施工组织设计施工组织设计第一章工程概况第二章总体概述第三章主要分部项施工方法及技术措施第一节、施工测量第二节、基础工程第三节、结构主体工程第四节、屋面工程第五节、楼地面工程第六节、室内装饰工程第七节、外墙装饰工程第八节、门窗工程第九节、脚手架工程第十节、主要电气安装分项工程施工方法第四章施工技术质量保证措施第五章施工安全保证措施第六章文明施工保证措施第七章环境保护措施第八章廉政管理体系及保证措施第九章工期和施工进度保证措施第十章工程项目实施的重点、关键工序的施工方法第十一章新技术、新产品、新工艺、新材料推广应用附表一拟投入本工程的主要施工设备表附表二主要材料试验、测量、质检仪器设备表附表三劳动力计划表附表四施工总体计划表附表五施工总平面图第一章工程概况及编制依据1.编制依据①提供的本工程施工招标文件。
②施工图纸③工程地理位置、现场自然环境、交通及现场总平面条件。
④公司的技术力量及施工生产能力.⑤本公司依据ISO9000:2000版质量保证体系,ISO14001环境保证体系及职业安全健康管理体系审核规范编制的“三标一体"程序文件及公司各项施工、安全、技术管理制度。
⑥国家现行的建筑安装工程安全生产管理法规。
⑦建设部颁发的有关标准、规范及地方有关规定。
2、工程概况工程名称:中国供销延安市农产品物流园项目—项目部建设单位:延安市农商大市场有限公司建设地点:延安新区—北区结构类型:框架结构。
建设面积: 830.63㎡。
质量标准:合格.招标范围:包括土建、安装等(具体以工程量清单为准)。
招标工期:44日历天我方投标工期:计划2017年03月12日开工,2017年4月25日竣工,总工期44天,准确开工日期待中标后与业主协商后确定.第二章总体概述一、工程管理目标(一)、质量管理目标本工程的质量目标为一次性验收合格工程.在工程开工到竣工全过程,严格按现行“国家及行业现行房屋建筑施工质量验收标准”及设计文件执行,对各道工序操作质量实行动态管理,要求各操作班组均实行自检、互检、交接检制度,并虚心听取业主、监理、设计及质监单位的意见,接受他们对施工质量监督,同时紧紧抓住工程质量目标不放松,确保达到预期质量目标。
框架组织施工方案(3篇)
第1篇一、项目概述本项目为某大型商业综合体,位于我国某一线城市。
总建筑面积约20万平方米,包括地上6层,地下2层。
地上部分为商业、办公、酒店等,地下部分为停车场。
本项目采用框架结构,抗震设防烈度为7度,建筑高度为24米。
为了保证施工质量和进度,特制定本框架组织施工方案。
二、施工组织设计原则1. 确保施工质量:严格按照国家相关标准和规范进行施工,确保工程质量达到设计要求。
2. 确保施工安全:加强施工现场安全管理,严格执行安全操作规程,确保施工人员生命安全。
3. 确保施工进度:合理安排施工计划,确保工程按期完工。
4. 优化资源配置:合理配置人力、物力、财力等资源,提高施工效率。
5. 环保施工:严格执行国家环保政策,降低施工对环境的影响。
三、施工部署1. 施工阶段划分(1)前期准备阶段:包括施工图纸会审、施工组织设计编制、施工许可证办理、施工队伍组建等。
(2)基础施工阶段:包括桩基施工、基础垫层施工、基础结构施工等。
(3)主体结构施工阶段:包括框架柱、梁、板等构件的施工。
(4)装饰装修阶段:包括墙面、地面、天花板的装修施工。
(5)机电安装阶段:包括强弱电、给排水、通风空调等系统的安装。
(6)竣工验收阶段:包括工程验收、交付使用等。
2. 施工队伍组织(1)项目经理部:负责整个项目的施工组织、协调、指挥和管理。
(2)施工班组:负责具体施工任务的执行。
(3)施工人员:按照专业进行划分,包括钢筋工、模板工、混凝土工、电焊工等。
3. 施工进度安排根据项目特点,制定合理的施工进度计划,确保工程按期完工。
具体进度安排如下:(1)前期准备阶段:2个月。
(2)基础施工阶段:4个月。
(3)主体结构施工阶段:6个月。
(4)装饰装修阶段:4个月。
(5)机电安装阶段:2个月。
(6)竣工验收阶段:1个月。
四、施工工艺及方法1. 框架结构施工(1)钢筋工程:严格按照设计要求,对钢筋进行加工、绑扎,确保钢筋间距、保护层厚度等符合规范要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章:编制依据 (1)第二章:工程概况 (5)第三章:施工部署 (10)第四章:主要分部分项工程施工方案 (17)第五章:施工进度计划 (86)第六章:季节施工措施 (90)第七章:工期保证措施 (93)第八章:主要材料供应计划 (96)第九章:主要机具设备配备计划 (97)第十章:技术质量保证及创优措施 (98)第十一章:现场安全及文明施工措施 (107)第十二章:环境保护降低施工噪音措施 (115)第十三章:技术节约及降低成本措施 (117)第十四章:成品保护措施 (118)第十五章:施工平面布置 (125)第一章编制依据1、某市某设计研究总院设计的某写字楼施工图。
2、《土方及爆破工程施工及验收规范》3、《砌体工程施工及验收规范》4、《地基与基础工程施工及验收规范》5、《混凝土结构工程施工及验收规范》6、《建筑装饰工程施工及验收规范》7、《建筑工程冬期施工规程》8、《采暖与卫生工程施工及验收规范》9、《电气装置安装工程施工及验收规范》10、《通风与空调工程施工及验收规范》11、《建筑机械安全技术规程》12、《建筑施工高处作业安全技术规范》13、《施工现场临时用电安全技术规范》14、某市市《建筑安装分项工程施工工艺规程》15、《建筑安装工程质量检验评定统一标准》16、《地下防水工程施工及验收规范》17、《屋面工程技术规范》18、《建筑地面工程施工及验收规范》19、某市市施工现场管理有关文件和标准。
20、甲方提供的本工程招标文件及图纸答疑文件。
21、施工现场状况及对周围环境的调查.第二章工程概况1、工程名称:某综合楼。
2、工程地点:某家园住宅楼工程由××省建筑设计研究院设计。
地点位于××省××市××路××#,该工程地上六层,地下二层;3、建筑地区特点:(1)该工程±0。
000标高相当于绝对标高1557。
80 m。
(2)地下水位标高为:-11。
00 m。
(3)施工用地情况:场地面积为:4123 m2,首层建筑面积为:2173 m2,场地面积是首层建筑面积的1倍。
(4)该工程虽北临大街,但受某市市道路交通管制影响,施工运输车辆只能晚间进出施工现场.4、工程概况:本工程土建、给排水、采暖、通风、空调、电力、照明、综合布线、楼宇自控、保安监控、弱电及电梯工程.(1)该工程建筑面积为:19471。
49 m2,其中地上建筑面积为:10492.62 m2,地下建筑面积为:8978.87 m2.(2)本工程为装备有较先进水平设施的智能大厦。
该工程地下为2层,其中地下1层内局部设夹层,地下建筑范围为:①∽ 14 / A ∽ E ,建筑平面尺寸为:109。
2×34.4 m;地上为5层,局部为6层,地上建筑范围为:①∽ 14 / A ∽ C ,其中南北方向北侧向南缩进12。
3 m,南侧向北缩进2.6 m,建筑平面尺寸为:115.2×16.8 m。
建筑高度为18.95 m.其中地下二层为汽车库,地下一层为餐厅及部分设备用房,地下夹层为自行车库,首层为机房及档案室,二∽四层为办公用房,五层为会议室及学术报告厅,六层为电梯机房及电视天线室。
(3)该工程耐火等级地上为二级,地下部分为一级,其中地下二层设二个防火分区,地下一层分四个防火分区,其它各层各为一个防火分区。
(4)基础采用钢筋混凝土筏片式基础,基础底板厚为800 mm,基底标高为-12。
40 m,局部消防水池基底标高为-12。
9 m,部分集水坑基底标高分别为-13.2、-13。
3、-13.4、—14。
2、—14。
5 m。
地下室外墙为400 mm 厚。
基础底板、地下一、二层侧壁、顶板及水池均采用C40防水混凝土,抗渗等级不低于1。
2 MPa。
为减少由于地基的差异沉降及混凝土收缩产生的裂缝,在④-⑤及⑨—⑩轴间各设1000 mm宽的混凝土后浇带一道。
地下部分的后浇带在顶板浇注混凝土14天后进行封闭;地上部分的后浇带在顶板浇注混凝土两个月后进行封闭;后浇带采用比原结构混凝土设计强度提高一级的掺有微膨胀剂的无收缩混凝土封闭.主体采用钢筋混凝土框架结构。
框架柱柱距:长向为8。
4 m,宽向分别为8.4 m、6。
6 m;框架柱截面尺寸分别为:800×800 mm、700×700 mm、600×600mm;所有梁板均采用井字梁格结构,梁格数量为:8.4×8.4m柱跨的为9个,6。
6 m×8。
4 m柱跨的为6个;二层以下框架柱、框架梁、楼板均采用C40混凝土,二层以上框架柱、框架梁、楼板均采用C35混凝土.(5)填充墙工程:本工程300 mm厚外填充墙、200 mm厚地下室内隔墙均采用加气混凝土砌块;地上各层150 mm厚内隔墙采用石膏空心砌块;各层卫生间管道井及排烟道等处150 mm厚墙体采用水泥空心砌块。
(6)装修工程:1)外装修:除局部采用铝合金挂板外其余均采用花岗岩石材面层。
2)内装修:本次投标仅进行设备用房及地下停车库的室内装饰工程,不进行信息系统用房、办公用房、学术交流用房及餐厅等部位的室内装饰工程的施工。
①楼地面:地下汽车停车场、汽车坡道及地下一层泵房、制冷机房采用混凝土面层;自行车库、地下二层设备用房、地下一层冷库、垃圾间及电梯厅采用水泥砂浆面层;地下二层值班室、升降机泵房、地下一层配电室、值班室、厨房、经理、财会室、库房、新风机房及地上各层卫生间、开水房、服务员室等房间均采用地砖面层;楼梯间采用预制水磨石面层;过街楼及入口广场均采用花岗石剁斧石面层;电话室、电视天线室采用抗静电架空活动地板。
②墙面:厨房、厨房用浴厕及更衣间、卫生间采用陶瓷面砖墙面、凉菜部、售饭间、洗碗间采用微晶玻璃砖墙面,其余房间均采用耐擦洗涂料墙面。
③顶棚:厨房、凉菜部、售饭间、洗碗间、厨房用浴厕及更衣间、卫生间采用轻钢龙骨铝合金方板吊顶;服务员室、门卫、电话室、汽车电梯值班室采用轻钢龙骨矿棉吸音板吊顶;新风机房、制冷机房、空调机房及制冷机泵房采用悬挂空间吸声体顶棚;其他房间均采用乳胶漆顶棚。
(7)防水做法:地下结构采用结构自防水外加贴1。
2 mm厚 LYX—603氯化聚乙烯橡胶防水卷材二层;厨房、厨房用浴厕及更衣间、卫生间、售饭间、洗碗间、卫生间、开水房等房间采用聚氨脂涂膜防水层;屋面采用1.2 mm厚 LYX—603氯化聚乙烯橡胶防水卷材二层。
(8)门窗工程:外门窗选用铝合金门窗,单层窗框,中空玻璃;地下二层及地下一层的防火门、地下室车库、配电室、消防水泵房采用甲级防火门;各层楼梯间门采用乙级防火门;管道井门采用丙级防火门;空调机房采用甲级防火隔音门;防火卷帘门采用复合防火卷帘门;其他房间采用高级装饰木门。
(9)电气工程:设有结构化综合布线系统;语音、数据通讯及卫星通讯系统;楼宇自动控制系统;火灾自动报警及联动系统;安全防范系统;事故照明系统.(10)给排水、通风空调工程:包括生活冷热水、排水、消火栓、自动喷淋、空调、通风、防排烟系统。
1)给水:由市政直供,供水管在室外形成环线,屋面设生活消防水箱。
2)热水:由热交换站供给,采用下行上供闭式循环系统,供给餐厅、厨房、卫生间热水.3)排水:地上污水直排至室外,地下污废水提升排放。
4)消火栓:采用临时高压系统,水泵设在地下水泵房,消火栓采用自提卷盘消火栓,并与水泵联动。
地下2层-地上1层采用减压稳压消火栓。
5)喷淋:全楼采用自动喷水灭火系统,每层设信号阀、水流指示器,水泵设在地下2层层水泵房,喷头采用普通型和特大型玻璃球喷头,温标厨房93℃,其余68℃。
6)空调:写字楼机房采用全新风系统K1—5,全年要求恒温恒湿。
地下一层大餐厅采用全新风系统。
办公室、会议室采用风机盘管加新风系统,风机盘管暗装,新风机组每层一台(KX—1—5)。
地下一层大、小厨房设补风系统,采用吊挂式新风机组,新风送到工作岗位.7)通风:负一层厨房设排风、排烟系统,大厨房排风机设在屋面,小厨房排风机设在负一层夹层风机房。
负二层车库设两个防火分区,分设排风排烟系统和送风系统。
地下大餐厅、走廊、仓库各设排风和送风系统。
负一层制冷机房设排风排烟系统、送风系统。
8)空调水:采用双管制,冷源为580RT水冷离心式压缩机2台,200RT 水冷离心式单压机冷水机组1台各供新楼、主楼西楼空调系统,供回水温度7/12℃,热源由热交换站供给,供回水温度为60/50℃。
(11)该工程设置3台1350KG电梯,均为7层7站。
第三章施工部署(一)工程目标:1、质量目标:创某市优质工程。
2、安全目标:确保无重伤、无死亡事故.3、工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现.4、现场管理目标:某市文明安全工地.(二)管理组织机构:1、组织机构:本工程按项目法组织施工,项目经理选派承担过大型工程项目管理,并积累了丰富的施工管理经验的国家一级项目经理担任;项目总工选派有较高技术管理水平、并有创优管理经验、参加过获鲁班奖项目管理的工程技术人员任本项目总工程师。
根据工程特点,组建精干项目经理部,对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一协调,统一管理,并认真执行ISO9001质量标准,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行。
通过我们科学、严谨的工作质量和项目管理经验,确保实现合同规定的工期,工程质量获某市市优质工程、现场达某市市文明安全工地的预定目标.项目部班子主要成员及各主要组室的职责:(1)领导班子:由项目经理、项目副经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策等重大事宜,对工程进度、成本、质量、安全和创优及现场文明施工等负全部责任.(2)技术部:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、试验、施工试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的一切技术问题。
(3)施工部:负责组织施工组织设计实施,制定生产计划,组织实施现场各阶段的平面布置,安全文明施工及劳动组织安排,工程质量等施工过程中各种施工因素管理.(4)安质部:负责施工现场安全防护、文明施工、工序质量日常监督检查工作.(5)创优部:在总工程师直接领导下,开展创优各项工作。
(6)物资部:负责工程材料及施工材料和机械、工具的购置、运输,监督控制现场各种材料和工具的使用情况等。
(7)机械部:负责施工机械调配、进场安装及维修、保养等日常管理工作。
(8)核算部:负责工程款的回收,工程成本核算,工程资金管理,编制工程预算、决算,验收及统计等工作。
