首件工序施工样板管理办法(试行版2022年2月)

首件工序施工样板管理办法(试行版2022年2月)

首件工序样板管理办法(试行版)为有效控制项目工程质量,预防质量通病、消除重大质量事故和质量隐患,以首件样板示范,引领后续同类工程标准化施工,贯彻落实集团首件样板精神,特制定本管理办法。

一、首件样板管控要求1、为不影响施工进度,首件样板需提前不少于14天组织分包班组进场实施、确认。

2、凡新进场分别班组、新开工工序、不同分包班组承包均需组织首件样板,已验证施工工艺是否满足要求,对以组织过类似样板的,需按之前样板工艺考评执行。

3、首件工序样板工艺标准由项目技术负责人负责,根据图纸、规范及通病防治要求制定,并在实施前7天对项目部质量、施工管理人员和样板实施分包班组全体施工人员进行书面、现场交底、签字、存档。

4、首件样板制度落实、工艺过程的质量现场管控由质量经理负责,在分包进场后督促及时进行样板施工,同时样板实施过程中按交底要求对使用材料、施工工艺、质量偏差、观感进行过程管控,对不符合要求的样板有权及时提出口头或书面责令其返工整改,直至符合要求。

5、首件样板实施由施工经理负责组织,分包进场后由施工经理组织分包班组与项目部技术、质量部门对接,接受交底后,及时组织和督促其按项目部预先确定位置、工期、标准要求进行首件样板施工。

二、首件样板验收要求1、一般工序首件样板有项目技术负责人组织质量科、施工及联合监理对分包完成样板进行方案符合性验收,经验收合格通过方可签署《首件工序施工样板确认单》,形成首件样板施工工艺、施工要点总结,并对分包班组交底,再由施工经理组织分包进行大面积施工;2、另根据《附件一:土建、机电类需执行工序首件样板清单》凡涉及关键、重大工序的首件样板,需在项目部验收合格基础上报建筑公司工程技术科审核,待审核通过后方可组织大面积施工。

三、首件样板处罚要求1、对未严格执行首件样板制度、拒不落实、执行首件样板的项目或分包者,对项目部质量负责人处罚200元,对相关责任分包单位5000元处罚。

2、对首件样板未认真组织交底、验收,或样板多次出现返工情况者,对项目技术负责人处罚200元,对相关责任分包单位2000元处罚。

首件工程实施方案模板

首件工程实施方案模板

首件工程实施方案模板一、项目概况1.1 项目名称:首件工程实施方案1.2 项目背景:首件工程是指在产品开发过程中,首次生产出来的产品样板,也称为首件样品。

首件工程实施方案是在产品开发过程中,对首件样品的生产、检验和评定进行规范化和标准化的总体安排。

1.3 项目目标:确保首件产品质量,促进产品开发进程,提高产品竞争力。

1.4 项目范围:首件工程实施方案包括产品设计、工艺设计、生产工艺、检验方案、评定标准等。

二、项目组织2.1 项目组织机构:项目经理:负责制定和执行首件工程实施方案,协调各个部门的工作,组织制定并改进工艺过程,推动相关问题的解决。

产品设计师:负责产品设计和检验方案的制定。

工艺工程师:负责制定生产工艺,并配合产品设计师完成检验方案。

质量管理员:负责质量控制和评定标准的制定。

2.2 项目组织架构:项目经理|产品设计师--工艺工程师--质量管理员三、项目实施3.1 项目实施流程:1)产品设计:根据产品要求,设计产品图纸和规格书;2)工艺设计:根据产品设计图纸,设计生产工艺方案;3)生产工艺:制定生产工艺流程,确定生产设备和工装;4)检验方案:制定样品检验方案和抽样标准;5)生产首件:按照工艺流程生产首件产品并进行检验;6)评定标准:根据检验结果评定首件产品的合格性;7)改进工艺:根据评定结果,修改工艺流程和产品设计。

3.2 项目实施关键点:1)产品设计:需满足客户需求和标准,符合生产工艺要求;2)工艺设计:确定生产流程、设备和工装,保证产品生产的可行性和高效性;3)生产工艺:生产过程中需严格按照工艺流程,确保产品的一致性;4)检验方案:合理制定抽样方案和检验标准,提高样品的代表性;5)评定标准:合理评定首件产品的合格性,确保产品质量;6)改进工艺:根据首件评定结果,及时改进工艺和产品设计,避免类似问题再次出现。

四、项目成果4.1 项目成果要求:1)产品实现量产;2)产品质量满足客户要求;3)生产工艺过程得到改进;4)检验方案和评定标准得到验证。

工程施工首件(3篇)

工程施工首件(3篇)

第1篇一、首件工程的重要性1. 质量保证:首件工程是检验施工队伍技术水平和施工质量的重要环节。

通过首件工程,可以及时发现和纠正施工过程中的质量问题,为后续工程提供质量保障。

2. 技术指导:首件工程可以为后续工程提供技术指导,确保施工过程规范、有序,提高施工效率。

3. 标准化建设:首件工程是推动工程标准化建设的重要手段,有助于提高工程的整体质量。

4. 提升形象:首件工程的成功实施,可以提升工程项目的整体形象,增强业主和合作伙伴的信心。

二、首件工程实施要点1. 制定首件工程方案:根据工程特点和施工要求,制定详细的首件工程方案,明确施工工艺、质量控制要点、进度安排等。

2. 严格技术交底:对施工人员进行详细的技术交底,确保施工人员充分了解施工工艺和质量要求。

3. 加强材料管理:严格控制施工材料的质量,确保所用材料符合设计要求和施工规范。

4. 优化施工组织:合理调配施工资源,确保施工过程中各环节紧密衔接,提高施工效率。

5. 强化过程控制:加强施工过程中的质量控制,确保每个环节都符合规范要求。

6. 做好验收工作:严格按照验收标准进行首件工程验收,确保工程质量达到预期目标。

7. 总结经验教训:首件工程完成后,及时总结经验教训,为后续工程提供借鉴。

三、首件工程实施案例以某住宅楼项目为例,该项目首件工程为1号楼的地下室施工。

在实施过程中,施工单位采取了以下措施:1. 制定首件工程方案:针对地下室施工特点,制定了详细的施工方案,明确了施工工艺、质量控制要点等。

2. 严格技术交底:对施工人员进行技术交底,确保施工人员充分了解施工工艺和质量要求。

3. 加强材料管理:严格控制地下室施工材料的质量,确保所用材料符合设计要求和施工规范。

4. 优化施工组织:合理调配施工资源,确保施工过程中各环节紧密衔接,提高施工效率。

5. 强化过程控制:加强地下室施工过程中的质量控制,确保每个环节都符合规范要求。

6. 做好验收工作:严格按照验收标准进行首件工程验收,确保工程质量达到预期目标。

房建类建筑工程首件样板(样板引路)实施活动方案

房建类建筑工程首件样板(样板引路)实施活动方案

明月岛·阅江台项目
3
中建地下空间有限公司
5、施工进度计划
明月岛·阅江台项目
中建地下空间有限公司 项目管理表格
表格编号
工程质量样板引路实施计划
CSCEC-SG-012-3
项目名称
项目编码
序号 分项工程名称
样板部位
计划时间
验收部门
根据各分部分项工期计划安排
1
基础混凝土
1#楼
2019.8 工程部、技术质量部
1
中建地下空间有限公司
首件样板实施活动方案
明月岛·阅江台项目
首件样板的施工管理必须做到“开工先打样,施工按样干,过程不走样,交 工按样查”,样板施工坚持求真务实的要求,实物样板不脱离工程本体并为施工 首件,不单独制定样板。原则上首件样板满足规范标准合格要求,提高施工标准。
1、目的及意义
为了切实提高在施项目质量管理水平,扎实做好质量管理基础工作,通过对 首件工程的各项工序,施工工艺,技术和质量指标进行综合评价,确定最佳工艺, 建立样板工程,以指导后续类似工程施工,预防和纠正后续工程中可能产生的质 量问题,起到样板引路作用。
2、样板实施内容
本项目位于四川省江油市,西北毗邻华丰街,南邻明月岛公园,东临涪江, 规划净用地 32990.27m²。本工程为一类高层建筑,建筑工程等级为一级,总建筑 面积 135925.50m²,其中地上 108925.33m²,地下 27000.17m²;设计使用年限 50 年,建筑抗震类别丙类,抗震设防烈度为 7 度。
2019.12 工程部、技术质量部
14
抹灰工程
1#楼
2020.6 工程部、技术质量部
15
内墙粉饰
1#楼
2020.6 工程部、技术质量部

深圳地铁建设集团有限公司开工前提条件、首件(样板)和关键节点施工前条件验收管理办法

深圳地铁建设集团有限公司开工前提条件、首件(样板)和关键节点施工前条件验收管理办法

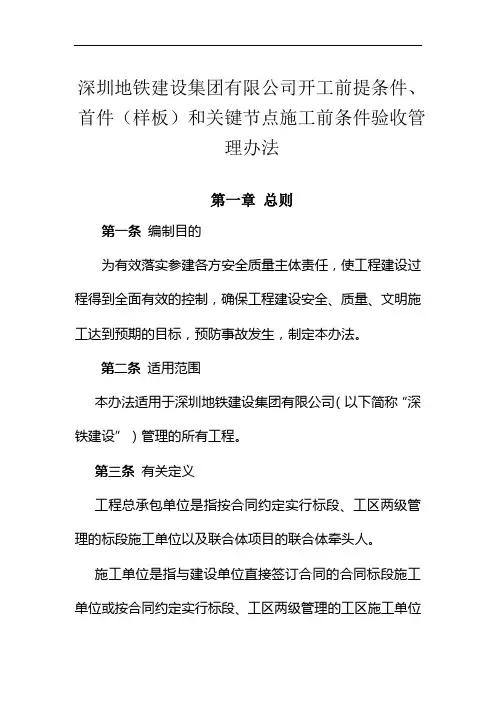

深圳地铁建设集团有限公司开工前提条件、首件(样板)和关键节点施工前条件验收管理办法第一章总则第一条编制目的为有效落实参建各方安全质量主体责任,使工程建设过程得到全面有效的控制,确保工程建设安全、质量、文明施工达到预期的目标,预防事故发生,制定本办法。

第二条适用范围本办法适用于深圳地铁建设集团有限公司(以下简称“深铁建设”)管理的所有工程。

第三条有关定义工程总承包单位是指按合同约定实行标段、工区两级管理的标段施工单位以及联合体项目的联合体牵头人。

施工单位是指与建设单位直接签订合同的合同标段施工单位或按合同约定实行标段、工区两级管理的工区施工单位以及联合体项目的联合体成员。

第二章开工前提条件验收第四条验收组织(一)验收组织工程具备开工条件时,由标段监理单位组织验收,验收按合同以标段(指实行一级管理时直接与建设单位签订合同的标段)/工区(指实行标段、工区两级管理时在建设行政主管部门备案的工区)为单位进行,标段监理单位总监担任验收组组长。

(二)参加人员验收组成员由深铁建设安质部、建设分公司、车站/系统设备中心相关人员,监理单位总监、安全总监、总监代表,设计单位现场代表,工程总承包单位代表、施工单位项目经理、项目总工、安全总监、第三方监测单位代表等人员组成。

第五条验收内容工程开工前提条件验收,按照《开工前提条件验收表》(附表2-3)要求进行核验。

第六条验收程序(一)工程具备开工条件后,由施工单位组织自检,施工单位自检合格填写《开工前提条件验收申请表》(附表2-1)、《开工前提条件验收自检情况表》(附表2-2)报监理单位。

(二)监理单位组织施工单位进行初步验收,若满足验收条件,确定验收组成员,由监理单位组织开工前提条件验收。

若不满足验收条件的,由施工单位进行整改,待条件具备时,重新自检并报验。

(三)对于验收时发现的问题,应逐一记录在案,若存在的问题不足以影响工程开工的,可责令施工单位限期整改,验收结论为合格,总监签发开工令,工程开工。

21.深圳地铁开工前提条件、首件(样板)和关键节点施工前条件验收管理办法

21.深圳地铁开工前提条件、首件(样板)和关键节点施工前条件验收管理办法

深圳地铁建设集团有限公司开工前提条件、首件(样板)和关键节点施工前条件验收管理办法第一章总则第一条编制目的为有效落实参建各方安全质量主体责任,使工程建设过程得到全面有效的控制,确保工程建设安全、质量、文明施工达到预期的目标,预防事故发生,制定本办法。

第二条适用范围本办法适用于深圳地铁建设集团有限公司(以下简称“深铁建设”)管理的所有工程。

第三条有关定义工程总承包单位是指按合同约定实行标段、工区两级管理的标段施工单位以及联合体项目的联合体牵头人。

施工单位是指与建设单位直接签订合同的合同标段施工单位或按合同约定实行标段、工区两级管理的工区施工单位以及联合体项目的联合体成员。

第二章开工前提条件验收第四条验收组织(一)验收组织工程具备开工条件时,由标段监理单位组织验收,验收按合同以标段(指实行一级管理时直接与建设单位签订合同的标段)/工区(指实行标段、工区两级管理时在建设行政主管部门备案的工区)为单位进行,标段监理单位总监担任验收组组长。

(二)参加人员验收组成员由深铁建设安质部、建设分公司、车站/系统设备中心相关人员,监理单位总监、安全总监、总监代表,设计单位现场代表,工程总承包单位代表、施工单位项目经理、项目总工、安全总监、第三方监测单位代表等人员组成。

第五条验收内容工程开工前提条件验收,按照《开工前提条件验收表》(附表2-3)要求进行核验。

第六条验收程序(一)工程具备开工条件后,由施工单位组织自检,施工单位自检合格填写《开工前提条件验收申请表》(附表2-1)、《开工前提条件验收自检情况表》(附表2-2)报监理单位。

(二)监理单位组织施工单位进行初步验收,若满足验收条件,确定验收组成员,由监理单位组织开工前提条件验收。

若不满足验收条件的,由施工单位进行整改,待条件具备时,重新自检并报验。

(三)对于验收时发现的问题,应逐一记录在案,若存在的问题不足以影响工程开工的,可责令施工单位限期整改,验收结论为合格,总监签发开工令,工程开工。

工程首件制实施总体方案(3篇)

第1篇一、方案背景随着我国建筑行业的快速发展,工程项目的规模和复杂程度不断提高。

为了确保工程质量,提高施工效率,降低施工成本,我国建筑行业开始推广实施工程首件制。

工程首件制是指在进行大规模施工前,先制作一个具有代表性的样板件,以此作为后续施工的标准和依据。

本方案旨在制定一套完整的工程首件制实施总体方案,以指导项目实施。

二、方案目标1. 提高工程质量,确保施工过程符合设计要求;2. 规范施工工艺,提高施工效率;3. 降低施工成本,减少返工现象;4. 提升项目管理水平,提高企业竞争力。

三、方案原则1. 科学性:首件制实施方案应充分考虑工程特点、施工工艺和资源配置等因素,确保方案的科学性;2. 实用性:首件制实施方案应具备可操作性强、便于推广的特点;3. 经济性:首件制实施方案应注重成本控制,确保经济效益最大化;4. 可持续发展:首件制实施方案应注重环境保护,实现绿色施工。

四、方案内容(一)首件制实施流程1. 项目策划阶段:在项目策划阶段,应根据工程特点、施工工艺和资源配置等因素,确定首件制实施的范围和内容。

2. 设计阶段:在设计阶段,应充分考虑首件制实施的要求,确保设计图纸的准确性。

3. 材料采购阶段:在材料采购阶段,应选用符合首件制要求的优质材料,确保施工质量。

4. 施工准备阶段:在施工准备阶段,应编制首件制实施计划,明确各阶段的目标、任务和责任人。

5. 首件制作阶段:在首件制作阶段,应严格按照设计图纸和施工工艺要求进行制作,确保首件质量。

6. 首件验收阶段:首件制作完成后,应组织相关人员进行验收,确保首件质量符合要求。

7. 后续施工阶段:在后续施工阶段,应参照首件质量标准进行施工,确保工程质量。

(二)首件制实施措施1. 加强组织领导:成立首件制实施领导小组,负责组织、协调和监督首件制实施工作。

2. 明确责任分工:明确各相关部门和人员的责任,确保首件制实施工作有序进行。

3. 严格质量控制:对首件制作过程中的关键环节进行严格控制,确保首件质量。

工程首件制管理制度范文(五篇)

工程首件制管理制度范文工程“首件制”实施管理制度,为有效控制本项目合同段工程施工质量,预防质量通病,消除重大质量事故和质量隐患,决定在本项目范围内全面实行首件工程认可制(简称“首件制”,特制订本办法。

)一、实行首件制的目的立足于“预防为主、先导试点”的原则,以提高质量改进意识为目的,根据首件工程的各项质量指标进行综合总结评价,对施工质量存在的不足之处分析原因、提出改进措施,以指导后续施工,预防后续施工可能产生的各种质量问题。

二、首件制的综合评价标准1、《公路工程质量检验评定标准》(jtgf80/1-____);2、《公路工程施工质量验收规范》(dgj08-119-____);3、招标文件、施工合同、设计文件及技术规范;4、公司有关文件。

三、首件制实施的范围首件工程认可制以施工合同段中的各分项工程为基本单位分别进行,按本制度规定进行的首件认可的各分项工程,在首件工程未获得批准前,一律不得批量生产。

实行首件制的工程范围为:1、结构工程。

桩基,承台及墩台身(帽),上部结构现浇(预应力梁、板),桥面铺装(试验段),伸缩缝安装、防撞护栏(单幅试验段)。

2、小型结构物:不同结构形式的涵洞、通道、排水管道等的墙身、台帽、八字墙、锥坡砌筑;3、路基工程。

软基处理,结构物回填,不同压实标准及不同填料的路基填筑工程(试验段)。

4、路面工程。

底基层,基层,下封层,沥青砼下面层、中面层和上面层(试验段),水泥砼路面面层(试验段)。

5、防护工程。

浆砌片(块)石,水泥混凝土预制块铺砌、坡面防护等。

6、隧道工程:混凝土衬砌、喷射混凝土、防水层;四、首件制的实施程序1、选定各承包人根据本办法第三条规定确定工程项目内容,在每一分部(分项)工程中选择第一个施工项目作为首件工程(如试桩、第一个墩柱、第一片梁等),并将首件工程的每一道工序作为首件工序。

根据现行有关岗位操作技术规程,编制严密的每道首件工序的操作规程。

2、实施及要求(1)承包人在实施首件工程施工前,必须完成相应的开工审批程序和所有施工准备工作。

南通城轨道交通工程首件工程样板验收

南通市城市轨道交通工程首件工程样板验收管理规定(试行)第一章总则第一条为加强城市轨道交通工程质量管理,强化过程控制,促进工程创优,根据国家、省、市有关要求,结合我市实际,制定本规定。

第二条本规定适用于我市城市轨道交通工程。

第三条本规定所称首件工程是指采用同一施工方案和施工工艺在同类工程或工序中的第一次施工产品。

第四条涉及结构安全和主要使用功能的分部分项工程必须执行首件工程样板验收(以下简称首件验收)。

首件验收原则上以施工标段(工区)为基本单位分别进行,凡未经首件验收的分部分项工程,一律不得进入后续施工。

第二章项目第五条下列分部分项工程的检验批必须进行首件验收:(一)地基处理;(二)围护结构(桩、地下连续墙等)钢筋工程;(三)土方开挖、土方回填;(四)车站底板、侧墙、柱、梁、顶板的钢筋工程、混凝土工程和车站防水工程;(五)联络通道土体加固、初期支护钢拱架、防水工程、二衬;(六)盾构管片制作和管片拼装(前100环);(七)桥梁工程桩基、承台、墩身、梁部的钢筋、混凝土工程和预应力工程;(八)钢结构安装;(九)轨道工程(道岔、整体道床)铺轨和钢轨焊接;(十)机电安装工程支架和管道线路敷设;(十一)建设单位或质量监督机构认为需要增加的其他首件工程。

第三章组织第六条首件验收由总监理工程师组织。

建设单位业主代表,施工单位项目经理、项目技术负责人、项目质量负责人,监理单位专业监理工程师,设计单位相关专业负责人,勘察单位相关专业负责人(涉及地基基础部分),检测、第三方监测等单位项目负责人及相关人员参加,必要时可聘请专家参加。

第四章程序第七条首件验收按下列程序进行:(一)工程开工前,施工单位制定首件验收计划,经监理单位审批后,报建设单位备案。

(二)施工单位依据有关标准规范、施工图设计和合同约定的要求编制施工方案和作业指导书,组织技术交底,并按方案进行施工。

施工过程中,监理单位应加强巡视、旁站和平行检验,建设单位应加强检查和指导。

铁路工程首件工程实施方案(2篇)

第1篇一、项目背景随着我国经济的快速发展,铁路建设已成为国家战略的重要组成部分。

为了确保铁路工程的高质量、高效率、低成本,提高施工管理水平,本项目拟对某铁路工程进行首件工程实施方案编制。

通过首件工程实施,为后续施工提供技术指导和经验借鉴,确保整个铁路工程的顺利进行。

二、项目目标1. 完成首件工程各项施工任务,达到设计、规范要求。

2. 提高施工质量,确保工程质量优良。

3. 优化施工组织,提高施工效率。

4. 降低施工成本,实现经济效益最大化。

5. 为后续施工提供技术支持和经验借鉴。

三、组织机构及职责1. 项目经理:负责全面领导首件工程实施,协调各部门工作,确保项目目标的实现。

2. 技术负责人:负责首件工程的技术指导、施工方案编制、施工质量把控等。

3. 施工负责人:负责首件工程的施工组织、现场管理、进度控制等。

4. 质量负责人:负责首件工程的质量检查、验收、整改等工作。

5. 安全负责人:负责首件工程的安全管理、事故预防、应急救援等。

四、施工准备1. 技术准备:编制首件工程施工方案,明确施工工艺、质量标准、进度安排等。

2. 人员准备:组织施工队伍,进行技术培训和安全教育。

3. 材料准备:根据施工方案,采购、验收、储备所需材料。

4. 施工设备准备:检查、调试施工设备,确保设备性能良好。

5. 施工场地准备:清理施工场地,搭建临时设施,确保施工环境满足要求。

五、施工过程控制1. 施工工艺控制:严格按照施工方案执行,确保施工工艺正确、规范。

2. 质量控制:严格执行质量标准,加强施工过程中的质量检查,发现问题及时整改。

3. 进度控制:根据施工计划,合理安排施工进度,确保工程按期完成。

4. 安全控制:加强施工现场安全管理,落实安全措施,确保施工安全。

5. 环境保护:严格执行环保法规,减少施工对环境的影响。

六、首件工程验收1. 验收标准:根据设计、规范要求,对首件工程进行全面验收。

2. 验收内容:包括施工质量、施工工艺、施工进度、安全文明施工等方面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目 录 ............................................................................................... 1 工程概况

一、 ................................................................................ 1 首件样板实施目标二、 ............................................................................................. 1 实施方针1. ............................................................................................. 1 质量目标2. ............................................................................................. 2 安全目标3. .......................................................................... 2 首件样板工程实施措施三、 .................................................................. 2 成立首件样板工程领导小组1. .......................................................................... 2 .建立施工质量控制点2 ....................................................................... 3 .履行施工工序质量控制3 ....................................................... 4 工程技术档案资料收集、整理工作4. ................................................................................ 5 工程影像资料记录5. ........................................................................ 5 四、工程施工措施及质量要求 ...................................................................... 10 五、主要质量措施及质量要求 .............................................................................. 12 采用先进施工工艺六、 ..................................................................................... 12 现场文明施工七、 21 ......................................................................... 八、

成品、半成品保护措施 一、 工程概况 国家成品油储备能力建设733处工程罐室主体工程共有10座混凝土罐室,单台罐C30混凝土约3610立方米,钢筋约310吨。10#罐作为首件样板工程 罐室壁板内径36.12m,外径37.02m,罐壁厚度450mm,罐壁高度13.66m。 罐室通道洞口高度3000mm,宽度3300mm,罐室通道壁厚400mm。 本工程覆土罐结构形式为钢筋混凝土框架结构,结构安全等级为二级,设计使用年限为50年,建筑物安全等级为二级,抗震设防烈度为6度。罐壁为直径36.12m圆环形墙壁,其中基础(直径38.22m *高0.6m),环形墙壁厚度为0.45m,从环梁底至基础高为14.06m;穹顶最高处至±0为20.1m,混凝土最薄处为0.25m,最厚处为0.5m。

二、 首件样板实施目标 1.实施方针: 坚持“安全第一,预防为主,综合治理” 方针。 建立健全“政府监管、业主主导、施工企业为主体、参建各方各负其责”的建设安全综合安全体系。 “把握规律、完善预案、突出重点、健全机制、加强建设”。 在施工中加强生态环境保护,坚持可持续发展,加强文明施工,提高环境保护意识,坚持三最原则,即最小程度的破坏自然环境,最大程度的保护自然环境,最大程度的恢复自然环境。 2.质量目标 1) 土方分项工程合格率:95% 2) 钢筋分项工程合格率:95% 3) 模板安装分项工程合格率:95% 分部工程达到“优良”标准。 )4. 5) 观感质量评价达到“好”。 3.安全目标 1) 人身事故伤亡率:0% 2) 施工机械设备事故发生率:0% 3) 三级安全教育率:100%

三、 首件样板工程实施措施 1.成立首件样板工程领导小组 建立以项目经理为首的管理机构。具体负责管理施工过程中安全,质量,环境保护工作等工作。具体管理机构见下图。 组 长:张永红 副组长:刘明天 尚高坡 郝海军 组 员: 李旭东 董瑞生 刘长征 张勋名 2.建立施工质量控制点 1) 、确定施工质量控制点 为保证样板工程10#罐工程质量,加强过程控制,根据工程特点将设立三级控制点,A级控制点(也称停检点)。B级控制点即重要部位、主要工序(包括隐蔽工程)的质量控制点(也称见证点)。C级控制点即巡视或随机检查的质量控制点。由施工方质检人员自行检查。

序等备注 控制点内容 控制项目 级号理解设计意图、解决图纸中存在的问题、落实设计文件施工图纸会审、设计交底 A1 1 是否齐全;设计是否漏项质量控制点;质量、进度、安全等措施,施工技术标准、2 施工组织设计、施工方案审查 A1 施工工艺、工序;人力、机具、现场试验室设置等施工区域坐标、水准点;建(构)筑物的主轴线、工程 B 测量定位放线4 定位测量 试件进行见证B 产品出厂合格证、出厂检验报告、试件复试报告 5 原材料验收 取样检测 6 基槽(坑)验收 基坑尺寸、基底标高、土质情况 A2

重要设轴线、标高、模板、预埋件、预埋地脚螺栓、钢筋绑扎、备基础B 混凝土基础工程 8 及部位 钢筋隐蔽、配合比、试块、外观质量A2 9 基槽(坑)回填检查 混凝土外观质量、干密度试验、回填厚度 B

重要设轴线、标高、模板、预埋件、钢筋绑扎、钢筋隐蔽、配备基础B 10 混凝土结构工程 及部位合比、试块、混凝土浇筑 A2 基础复测(轴线、标高)、地脚步螺栓、预留孔位置、A2 11 基础中间交接验收 截面尺寸、外观质量 A2 12 沉降观测报告基础沉降观测 交工文件技术资料、质量验收记录、工程安全和功能检 A2 交工验收19 验资料 3.履行施工工序质量控制 1) 、施工工序质量控制要求 ○1设置工序质量检查点,进行预控。 ○2落实工序操作质量巡查、抽查及跟踪检查等方法,及时掌握施工质量总体状况。 ○3对工序产品,分项工程的检查按标准要求进行目测、实测及抽样试验的程序,做好原始记录,经数据分析后及时作出合格与不合格的判断。 ○4对合格工序产品及时提交监理进行隐蔽工程验收。 ○5完善管理过程各项检查记录,检测资料及验收资料,作为工程质量验收的依据,并为工程质量分析提供可追溯的依据。 2) 施工工序质量控制内容 ○1严格遵守工艺规程,按施工技术交底进行施工。 主动控制工序活动条件的质量。2○ ○3及时检查工序活动效果的质量。 ○4设置工序质量控制点。 3) 施工质量控制程序

工程技术档案资料收集、整理工作4.297mmA4规格()1 工程技术档案资料中文字材料幅面尺寸规格全部采用白色 210mm)纸张。×资料中除单位、责任人、日期等须盖章或签名处留出外,其它均按要求的 2)手写签名、单位盖章必须用红印泥,格式和表格,用激光打印机清晰打印。 意见、日期必须用耐久性强的黑色碳素笔或黑色签字笔。 工程技术档案资料的形成必须与工程的施工进度同步。3) 工程质量保证资料:合格证及时向厂家索取,坚持没有合格证的材料不得 )4工程检测试验按要求的频次和方法取样后,材料复检试验、用于工程实体。. 按期及时向检测试验部门送样、做试验。试验结果出来后,向检测试验部门及时索要试验报告。以免质量保证资料拖延,使其他相关资料因无法填写数据、结论等内容而滞后。 5) 要保证各项记录的内容规范、详实。现场量测的原始数据,及时交于资料员完成资料的整理、打印、报验工作。 6) 施工过程资料全部收集齐全。 5.工程影像资料记录 配备数码照相机,在施工过程中对重要的分部分项工程进行照片和视频记录,拍摄记录内容包括:基坑开挖、基础钢筋绑扎、支模板、螺栓安装、砼浇筑施工等。

四、 工程施工措施及质量要求 1、定位放线 根据甲方提供的坐标点006、007用全站仪测定出1轴与B、C轴相交的两坐标点,进而确定处7轴与A、C轴相交的另外两个坐标点,测定挖土范围线,并在挖土线外1~1.5m处设龙门桩,引入高程测量点,并做标记。施工期间,周围用架子杆进行临时围护,严禁车辆及人为因素损坏龙门桩,此桩在施工期间做为建筑物轴线、标高测量及复核的依据。对定位桩应要定期复测,检查其可靠性。 2、土方工程 1)、土方开挖 10#罐采用挖掘机开挖,配备5台20t自卸汽车运土,余土不许存放在基坑边,要运至场区地势较低的南面,土方堆弃的地方不能影响后续工程的施工。场区内土质为戈壁砾石,属三类土,土方开挖按1:0.67进行放坡,开挖时要预留100mm-200mm土层人工清底,避免扰动地基土。开挖时根据现场情况留置2条施工机械进出基坑的坡道。机械挖土时应注意保护地下电缆,地下预埋管不被挖断,设专人监护,发现不明障碍物及时报告相关部门。土方开挖完成时,要设置 防护栏杆,栏杆上要刷红白相间的油漆,以示警戒。. 2)、地基验槽 土方开挖完,基坑清理完后,组织业主、监理、总承包商、勘察、施工及质量监督站共同对基坑的标高、平面位置及尺寸、地基持力层进行验收,验收合格后,共同签字确认后方可进行后续工程的施工。 3)土方回填 10#罐土方回填前,应做基础结构验收,且砼结构已达到规定的强度;回填土的土质为隔壁砾石,土方回填前将基槽内的垃圾杂物清理干净,回填土采用机械运土、人工平摊、机械夯实的施工方法;每层土夯实不少于3遍,每层虚铺厚度控制在素土不大于250mm每步。深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。 3、钢筋工程 1)、 原材料要求
