公司进度管理制度12.01
19 项目进度管理制度 1 、目的 为了更大程度地做到对风电工程项目建设进度管理的科学化、规范化、制度化、程序化,以使风电工程项目建设进度处于有效的控制状态,做到在保质、保量的前提下,尽快地完成风电工程项目的建设,从而最大程度地保证北京天润新能投资有限公司(以下简称“我公司”)的项目建设效益,特制定本管理程序。 2 、适用范围 本管理程序适用于我公司新建、扩建风电工程项目的进度管理;合作项目参照执行。 3 、进度管理的主体 风电工程项目进度管理工作由工程建管中心具体负责,由工程建管中心组建的项目经理部具体组织实施,由工程建管中心以项目为单位进行监督、检查、评价,由公司领导根据各项目经理部对建设进度管理的成效,确定对项目经理部或有关人员的奖惩。 4 、进度管理方式 以P-D-C-A循环的方式对风电工程项目建设进度进行全过程、全方位、多层次的动态管理。 5 、进度计划的分类、编制与报审 5.1、进度计划的分类 进度计划分为四级: 一级进度计划――公司控制性计划(里程碑进度计划) 二级进度计划――项目公司与监理单位编制的控制性计划。 三级进度计划――按专业编制的详细施工总进度计划。 四级进度计划——按每月、周编制的详细的施工进度计划。 5.2、进度计划的编制与报审 一级进度计划——公司控制性计划(里程碑进度计划)。此计划由工程建管中心牵头,会同公司其他职能部门共同完成。财务部、金融与资本合作部与工程建管中心技经招标组共同编制项目资金计划;工程建管中心与行政人事部落实项目人员配备计划;开发部门完成开发与建管交接,遗留问题处理计划。工程技术组完成与设计院的对接,落实图纸供应计划;技经招标组落实工程招标、设备采购计划以及供货计划;生产经营组落实运维规划及运维人员培训规划。各职能部门确保各分计划与项目一级进度计划相对应,一级进度计划的审核人为公司副总经理,审批人为公 19
司总经理。编制时间为项目核准后两周内。 二级进度计划——项目公司与监理控制性计划。此计划由项目公司与监理单位根据一级进度计划(里程碑进度计划)以及项目投资与单位工程的轻重缓急编制完成。此计划作为项目公司协调控制的依据。可根据情况编制至单位工程或扩大单位工程。项目公司与监理单位进场后两周内完成编制并上报工作。二级进度计划审批部门为工程建管中心。 三级进度计划——施工单位编制的专业详细施工总进度计划。此计划由施工单位编制,反映施工单位对承建的工程内容的总体安排,以及施工单位为满足施工进度要求而需要项目公司、监理单位以及其他施工单位提供的条件。此计划经监理和项目公司批准就是专业的总体目标进度计划。可根据情况编制至分项工程或分部工程,但必须小于或等于分部工程。三级进度计划编制完成时间为施工单位进场前。项目公司需将审批的三级进度计划报工程建管中心备案。 四级进度计划——为每月、周进度计划,依据三级进度计划编制,作为公司对项目进度的一种管控方式,详见月、周进度管理制度。月、周进度计划是项目整体进度计划得以实现的保证,必须确保月、周进度计划满足项目总进度计划的整体部署。编制责任单位为各项目公司,审核及审批部门为工程建管中心。 6、进度计划的实施 各级进度计划的编制人为相应的实施人,进度计划编制需根据各分项工作的难易程度留出富余量,避免实施过程中由于出现突发事件而频繁调整进度计划,还要避免过多的超出该项工作的标准工期,确保进度计划的严谨性和可执行性。 各项目公司作为我公司进度管理的第一实施人,需要严格执行已审核的进度计划,确保进度计划的有效实施。项目公司须组织监理单位汇总各承包单位的进度计划,督促、检查实施。出现进度滞后的情况时,需研究、采取适当的措施消除、减少不利因素对项目顺利进展的影响,最大程度地保证项目按期竣工。如无法通过赶工措施进行弥补,需及时向工程建管中心汇报。 工程建管中心是项目进度的监督、管理、协调部门,监督、检查项目公司进度执行情况,发现偏差及时提醒项目公司进行改正和优化。项目进度发生较大偏差时,对进度调整申请进行审批。 公司总部各职能部室是项目进度计划管理的配合部门,各职能部门根据一级进度计划的安排落实相应工作,确保项目所需资源及时提供。 7、进度计划的检查 各级进度计划的审核人是对应的日常监督、检查人。项目公司负责对各承包单位的进度计划(三级进度计划)执行情况进 19
行监督和检查,确保各承包商履行合同。工程建管中心对项目公司进度(二级进度计划)控制情况进行监督和检查。公司主管工程的副总经理对一级进度计划执行情况进行监督和检查,督促公司总部各职能部室按计划完成资源的调配,确保工程项目的顺利开展。 进度计划检查的主要内容有: (1)计划编制的及时性、完整性、准确性、规范性; (2)计划分解的详细性、可操作性; (3)计划下达的及时性、规范性; (4)计划实施的规范性; (5)计划监督检查的规范性; (6)计划调整的及时性、准确性、规范性; (7)计划管理过程中措施的全面性、及时性、有效性; (8)消除、减少不利因素对项目进度影响的及时性、积极性、有效性; (9)各部门、各单位进度计划执行过程中的配合情况。 8、进度计划的调整 8.1、一级进度计划的调整 一级进度计划只可随公司年度战略目标进行调整。如要调整必须经工程建管中心牵头,组织相关部门重新制定一级进度计划,并相应调整项目资金需求计划、招标采购供货计划、设计供图计划、项目运维工作安排等。工程建管中心需及时将调整后的一级进度计划发送给公司总部各职能部室和项目公司,以便于二级进度计划的编制或调整。一级进度计划调整的审核人是公司主管工程的副总经理,审批人是公司总经理。 8.2、二级进度计划的调整 二级进度计划如无重大工程事件不能变动,二级进度计划调整需由项目公司向工程建管中心报送申请,由工程建管中心审核,主管工程的副总经理批准后方可调整。二级进度计划调整还需征得各承包商的同意。 二级进度计划如因一级进度计划调整而调整,需要在两周内完成二级进度计划的编制,项目公司需做好与各承包商的沟通,并督促各承包商修改三级进度计划。 8.3、三级进度计划的调整 三级进度计划可在工程发生重大事件或重大变更时进行调整,三级进度计划调整须经监理单位审核,项目公司批准后方可实施,三级进度计划是各承包单位对我公司的承诺,需要严格执行。项目公司需及时将调整后的三级进度计划上报给工程建管中心,并将调整后的三级进度计划分解、体现在月进度计划或周进度计划中。 19
8.4、四级进度计划的调整 月、周进度计划作为工程建管中心和项目公司对进度的跟踪和管控方式,可根据实际情况进行调整,但不满足三级进度计划要求时,需要在月报、周报中提前预警,项目公司和监理单位要督促施工单位采取赶工措施,确保三级进度计划顺利实施。如通过采取措施还不满足三级进度计划的要求,甚至不满足上一层级进度计划要求时,项目公司需要向建管中心报送进度计划调整申请,经审批同意后方可调整。 8.5、特殊情况下的进度计划调整 (1)由于政府原因、民扰等情况使项目无法进行时,需要项目公司制定处理方案和处理期限,以免出现进度失控现象。工程建管中心对处理方案进行审核,经主管工程的副总经理批准后执行。相应部门和单位根据处理期限调整各级进度计划。 (2)由于供图滞后、设备材料供货滞后、项目资金短缺等因为资源问题引起的进度计划调整,需要各部门的主管人员以联系单的模式编制事件说明材料发送给项目公司,项目公司据此确定工期顺延期限,由项目公司发起调整二级进度计划的申请,相关部门和单位据此调整相应进度计划。 (3)由于承包单位不按合同履行,致使工程进度迟滞或停顿的,由项目公司发起调整二级进度计划的申请,技经招标组根据损失和合同条款确定处罚标准,经主管工程的副总经理批准后实行。 9、进度管理措施 (1)进度计划的编制、执行、监督检查、调整等均须如上述由有关各方及时、完整地进行,以保证进度计划的及时性、完整性、程序性和规范性。 (2)有关各部门的负责人、我公司项目经理部的项目经理、各承包单位项目经理部的项目经理为编制、审核或批准各级进度计划的第一责任人。 (3)我公司项目经理部须督促、检查各承包单位根据批准的二级计划编制三级计划,并监督其实施、整改。 (4)各级进度计划均须以Project软件编制的横道图表示,有条件的可以采用网络图,须标示各工作的逻辑关系、关键路径。 (5)横道图计划中至少需有以下内容:工程名称、计划名称、序号或编号、任务名称、工期、开始日期、完成日期、时间刻度、横道图及其逻辑关系线、标出关键路径、编制单位(盖章)、编制人(签字)、审核人(签字)、编制日期、必要的文字说明。 (6)进度计划的封面及图件至少应有编制人、审核人、批准人的签字,并有编制日期。 (7)单位工程开工须履行开工报批手续,开工日期以批准 19
的日期为准。项目整体开工日期以第一个单位工程开工日期为准。 (8)合同中须有工期要求(开工时间、完工时间、总工期)及延期处罚的内容。 (9)我公司项目经理部每次向承包单位付款时,均要核对其所承包工作或工程的进度控制情况;若经核实为承包单位的责任而使相关工作或工程进展滞后,则须按合同予以经济处罚。 (10)参建单位在每次工程会议均要通报有关工程的进展情况,若工作落后于计划,则要研究、提出切实可行的处理措施,确定实施单位,并记载于会议纪要等相关文件中。 (11)根据对进度计划、实施、控制检查、评比情况,对各级管理人员进行奖惩。
进度管理制度内容
进度管理制度内容一、引言进度管理是指对项目开工后进行实施、执行和完成等全过程的时间和工期进行有效控制和管理的过程。
项目的进度管理对于保证项目按时、按质完成具有重要作用。
因此,建立完善的进度管理制度对于项目的顺利进行至关重要。
本文将结合公司实际情况,制定一套完善的进度管理制度,以保证项目能够按时完成。
二、进度管理的基本概念1. 项目进度:项目进度是指项目从开始执行到结束的整个过程,包括计划时间、实际时间和完成时间等。
项目进度的好坏直接影响到项目的质量和成本,因此必须得到有效管理保障。
2. 进度管理:进度管理是指通过对项目的时间计划、进度控制等进行有效管理,以确保项目按时完成的过程。
通过进度管理,可以确保项目在规定时间内按质按量完成。
3. 进度控制:进度控制是指对项目执行进度进行监督、调整和控制,以保证项目按照计划进行的过程。
进度控制是进度管理的关键环节,通过对项目进度的监控和调整,可以确保项目不偏离预定的时间计划。
三、进度管理制度的建立1. 制度目的建立进度管理制度的目的是为了确保项目能够按时完成,提高工程项目执行的效率和质量,减少由于进度延误带来的额外成本和风险。
通过建立规范的进度管理制度,可以有效提高项目的执行效率,降低项目的风险。
2. 制度依据进度管理制度的建立应遵循国家有关法律法规和规范标准,同时结合公司的实际情况进行制定。
制度依据主要包括国家相关法律法规、企业管理制度、行业标准等。
3. 制度内容(1)进度计划编制:在项目启动阶段,应制定详细的进度计划,包括项目的开始时间、结束时间、关键节点、工作内容、里程碑等内容。
进度计划应包括项目的整体进度、各阶段进度和关键路径等,以保证项目的顺利进行。
(2)进度监控与分析:在项目执行阶段,应对项目的进度进行监控和分析,及时发现进度偏差并采取措施进行调整。
通过对项目进度的监控和分析,可以确保项目不偏离计划,及时发现并解决问题。
(3)进度评估与报告:定期对项目的进度进行评估和报告,向相关部门和领导汇报项目的进展情况、进度完成率等。
进度管理制度 措施
进度管理制度措施一、总则为了加强企业的进度管理工作,提高工作效率和项目执行效果,制定本制度。
二、适用范围本制度适用于公司内所有项目的进度管理工作。
三、进度管理的基本要求1、严格按照项目计划执行,确保项目按期完成。
2、及时发现和解决导致项目进度延误的问题。
3、建立有效的进度管理机制,保障项目在规定的时间内完成。
四、进度管理的具体措施1、建立项目进度管理团队,明确各成员的职责和任务,定期进行进度管理工作的交流和沟通,确保项目进度的顺利进行。
2、制定项目进度计划,明确各项工作的时间节点和完成标准,对每个阶段的工作量和时间进行详细的分解和安排。
3、建立进度监控系统,对项目进度进行实时监测和跟踪,及时发现和解决项目进度延误的问题。
4、定期召开项目进度汇报会议,对项目进度进行全面分析和评估,提出改进意见和解决措施。
5、建立项目进度管理档案,对项目进度管理工作进行全面记录和整理,为今后的工作提供经验和借鉴。
六、进度管理的监督和考核1、公司领导对项目进度管理工作进行定期监督和检查,对有关责任人进行考核。
2、制定相应的奖惩制度,对进度管理工作出色的个人和团队进行奖励,对工作不力的个人和团队进行惩罚。
3、建立健全的绩效考核机制,将项目进度管理工作的绩效作为考核标准之一,对有关责任人进行全面考核。
七、进度管理的改进与完善1、定期对进度管理工作进行评估和反馈,总结工作中存在的问题和不足,及时改进和完善进度管理制度。
2、不断积累和总结进度管理工作的经验和成果,不断提高进度管理的水平和效果。
3、加强对进度管理人员的培训和管理,提高其工作业务水平和管理能力。
八、附则本制度自颁布之日起施行。
对进度管理工作产生重大影响的偏差,将根据公司相关制度作出追责处理。
公司项目进度管理制度
公司项目进度管理制度一、总则为更好地管理和控制公司项目的进度,提高项目的执行效率和成功率,确保项目按时按质完成,特制定本《公司项目进度管理制度》。
二、适用范围本制度适用于公司所有项目的进度管理工作,包括项目立项、计划编制、执行控制、风险管理等方面。
三、项目进度管理的基本原则1. 项目进度应当严格按照项目计划进行,任何偏离或延误必须及时纠正。
2. 项目进度管理需依据实际情况动态调整,灵活应对各种变化和风险。
3. 项目进度管理需保证项目的执行效率和质量,确保项目能够按时按质完成。
4. 不同项目的进度管理应根据具体情况采取不同的方法和措施,灵活运用适当的工具和技术。
5. 项目进度管理需注重团队协作和沟通,促进各部门之间的合作与协调。
四、项目进度管理的主要内容1. 项目进度计划的编制(1)项目立项阶段应编制项目进度计划,明确项目的里程碑节点和关键活动。
(2)项目进度计划需包括项目的整体时间表、工作分解结构、资源分配和风险分析等内容。
(3)项目进度计划应根据实际情况进行修订和调整,确保项目进度的合理性和可行性。
2. 项目进度监控与控制(1)项目执行过程中,应定期对项目进度进行监控和控制,及时发现问题和风险,采取措施予以解决。
(2)监控项目进度可借助项目管理软件,定期汇总和分析项目数据,及时发现偏离和延误。
(3)针对项目进度延误或偏离,应采取相应的措施,调整资源和进度安排,确保项目顺利进行。
3. 项目进度风险管理(1)项目进度风险应列入项目风险管理计划,评估和分析潜在的进度风险,并制定应对措施。
(2)在项目执行过程中,应随时关注项目进度风险,及时调整进度计划,防范和化解潜在风险。
4. 项目进度报告与沟通(1)每周定期召开项目进度报告会议,由项目经理向相关部门汇报项目进度情况,分析问题和风险,并提出解决方案。
(2)及时向公司领导和相关部门传达项目进度情况,确保各部门之间的沟通顺畅,协作有效。
五、项目进度管理的责任分工1. 公司领导对项目进度管理工作负有全面的领导责任,确保项目进度管理工作顺利开展,项目顺利完成。
施工公司进度管理制度范本
第一章总则第一条为确保施工项目按期完成,提高施工效率,降低施工成本,本制度旨在规范施工进度管理,明确各部门职责,加强施工进度控制。
第二条本制度适用于本公司所有施工项目,包括新建、改建、扩建等工程。
第三条施工进度管理应遵循以下原则:1. 以合同工期为目标,确保项目按期交付;2. 坚持科学管理,合理组织施工;3. 强化过程控制,及时发现和解决问题;4. 严格执行考核制度,奖罚分明。
第二章组织机构与职责第四条成立施工进度管理小组,负责制定、实施和监督施工进度管理制度。
第五条施工进度管理小组职责:1. 制定施工进度计划,明确各阶段任务和时间节点;2. 组织协调各部门、各施工队伍,确保施工进度计划的实施;3. 监督施工进度,及时发现和解决问题;4. 对施工进度进行考核,奖罚分明。
第六条各部门职责:1. 施工单位:负责编制施工进度计划,组织实施,确保按期完成施工任务;2. 技术部门:负责技术指导和质量监督,确保施工质量;3. 采购部门:负责物资采购,确保施工所需物资及时到位;4. 质量安全部门:负责施工质量、安全检查,确保施工安全;5. 综合办公室:负责协调各部门工作,确保施工进度顺利推进。
第三章施工进度计划管理第七条施工进度计划编制:1. 施工单位在项目开工前,根据合同工期和施工组织设计,编制施工进度计划;2. 施工进度计划应明确各阶段任务、时间节点、资源需求等;3. 施工进度计划应经技术部门、质量安全部门、综合办公室审核,报施工进度管理小组批准。
第八条施工进度计划实施:1. 施工单位按批准的施工进度计划组织实施;2. 施工单位应定期向施工进度管理小组报告施工进度情况;3. 施工进度管理小组定期召开会议,研究解决施工进度问题。
第九条施工进度计划调整:1. 因不可抗力、设计变更等原因导致施工进度计划无法按期完成时,施工单位应及时向施工进度管理小组报告;2. 施工进度管理小组根据实际情况,对施工进度计划进行调整。
单位进度管理制度范文

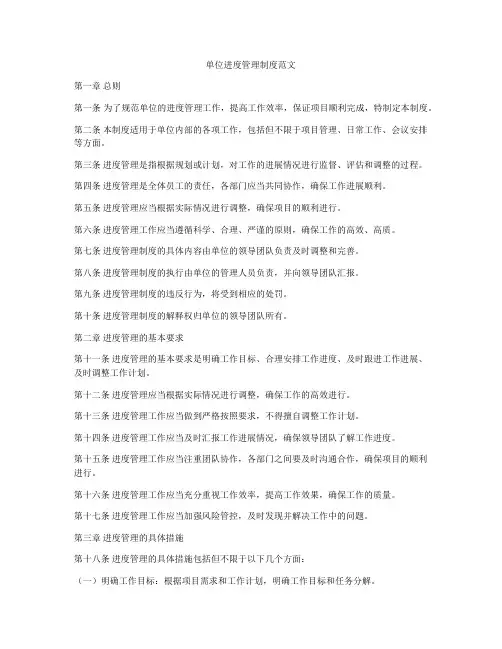

单位进度管理制度范文第一章总则第一条为了规范单位的进度管理工作,提高工作效率,保证项目顺利完成,特制定本制度。
第二条本制度适用于单位内部的各项工作,包括但不限于项目管理、日常工作、会议安排等方面。
第三条进度管理是指根据规划或计划,对工作的进展情况进行监督、评估和调整的过程。
第四条进度管理是全体员工的责任,各部门应当共同协作,确保工作进展顺利。
第五条进度管理应当根据实际情况进行调整,确保项目的顺利进行。
第六条进度管理工作应当遵循科学、合理、严谨的原则,确保工作的高效、高质。
第七条进度管理制度的具体内容由单位的领导团队负责及时调整和完善。
第八条进度管理制度的执行由单位的管理人员负责,并向领导团队汇报。
第九条进度管理制度的违反行为,将受到相应的处罚。
第十条进度管理制度的解释权归单位的领导团队所有。
第二章进度管理的基本要求第十一条进度管理的基本要求是明确工作目标、合理安排工作进度、及时跟进工作进展、及时调整工作计划。
第十二条进度管理应当根据实际情况进行调整,确保工作的高效进行。
第十三条进度管理工作应当做到严格按照要求,不得擅自调整工作计划。
第十四条进度管理工作应当及时汇报工作进展情况,确保领导团队了解工作进度。
第十五条进度管理工作应当注重团队协作,各部门之间要及时沟通合作,确保项目的顺利进行。
第十六条进度管理工作应当充分重视工作效率,提高工作效果,确保工作的质量。
第十七条进度管理工作应当加强风险管控,及时发现并解决工作中的问题。
第三章进度管理的具体措施第十八条进度管理的具体措施包括但不限于以下几个方面:(一)明确工作目标:根据项目需求和工作计划,明确工作目标和任务分解。
(二)合理安排工作进度:根据实际情况制定工作进度计划,合理安排工作进度。
(三)及时跟进工作进展:定期汇报工作进展情况,及时调整工作计划。
(四)及时调整工作计划:对工作进展情况进行评估,及时调整工作计划。
第十九条进度管理应当根据项目的要求和单位的实际情况,有针对性地制定具体的措施。
建筑工程公司施工进度管理制度

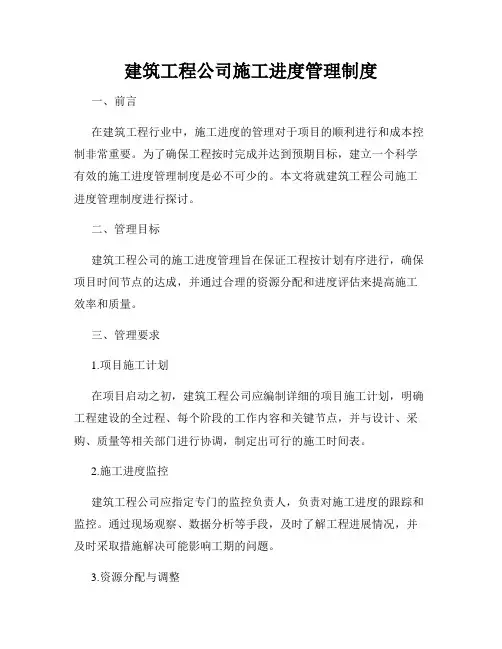

建筑工程公司施工进度管理制度一、前言在建筑工程行业中,施工进度的管理对于项目的顺利进行和成本控制非常重要。
为了确保工程按时完成并达到预期目标,建立一个科学有效的施工进度管理制度是必不可少的。
本文将就建筑工程公司施工进度管理制度进行探讨。
二、管理目标建筑工程公司的施工进度管理旨在保证工程按计划有序进行,确保项目时间节点的达成,并通过合理的资源分配和进度评估来提高施工效率和质量。
三、管理要求1.项目施工计划在项目启动之初,建筑工程公司应编制详细的项目施工计划,明确工程建设的全过程、每个阶段的工作内容和关键节点,并与设计、采购、质量等相关部门进行协调,制定出可行的施工时间表。
2.施工进度监控建筑工程公司应指定专门的监控负责人,负责对施工进度的跟踪和监控。
通过现场观察、数据分析等手段,及时了解工程进展情况,并及时采取措施解决可能影响工期的问题。
3.资源分配与调整根据工程施工计划,建筑工程公司需要科学合理地分配资源,包括人力、物力和财力等。
当发现某个环节资源不足或者出现重大变故时,要及时进行调整,确保施工进度不受影响。
4.风险管理建筑工程公司需要进行风险管理,包括对施工进度可能出现的问题进行预判,并制定相应的应对措施。
同时,要建立起与供应商、合作伙伴的良好沟通机制,确保供应链的稳定。
5.进度评估与改进建筑工程公司应定期进行进度评估,对已完成的工作进行总结和反馈。
根据评估结果,及时调整施工进度管理策略,并对重大问题进行深入分析和改进,以提高施工效率和质量。
四、管理流程1.项目启动阶段(1)确定项目目标及时间要求;(2)编制项目施工计划;(3)分配相关资源。
2.施工过程阶段(1)监控施工进度;(2)及时调整资源分配;(3)解决施工中的问题。
3.项目结束阶段(1)对施工进度进行评估;(2)总结和反馈经验教训;(3)改进施工进度管理制度。
五、监督与考核为了确保施工进度管理制度的有效执行,建筑工程公司应设立专门的监督与考核机构,对施工进度进行监督和考核。
进度管理制度
进度管理制度进度管理制度1. 引言本文档旨在介绍和规范企业内部的进度管理制度。
进度管理是项目管理中非常重要的一部分,它能够保证项目按计划进行,并及时采取相应措施以避免项目延迟或风险的发生。
通过制定统一的进度管理制度,可以明确责任分工、规范工作流程,提高项目的执行效率和质量。
2. 目标和范围2.1 目标本进度管理制度的目标是:确保项目按照预定计划进行,按时完成;提高项目成员的工作效率和协作能力;及时发现和解决项目延迟风险。
2.2 范围本进度管理制度适用于公司内部所有项目,包括但不限于软件开发、产品研发、市场推广等。
3. 基本原则进度管理制度遵循以下基本原则:3.1 预估和规划在项目开始时,项目经理和相关人员应进行充分的预估和规划工作。
通过合理的时间估算和清晰的目标分解,确保项目进度可行和可控。
3.2 目标设定和分解项目经理应与团队成员共同设定项目的关键里程碑和目标。
然后将这些目标分解为可执行的任务,并分配给相应的责任人。
每个任务都应有明确的截止日期和工作量估算。
3.3 责任明确每个项目成员都应有明确的角色和责任。
项目经理需要确保每个人都清楚自己的工作职责,并明确各项任务的负责人。
同时,项目经理应对过程进行监控,确保任务按时完成。
3.4 控制和追踪项目经理需要通过各种监控手段对项目进度进行控制和追踪。
这包括定期的进度会议,更新项目进度计划,及时记录并解决任何潜在的进度风险。
3.5 适时调整在项目执行过程中,可能会遇到各种不可预见的问题或变化。
项目经理应及时对进度计划进行调整,以适应新的情况。
4. 进度管理流程4.1 规划阶段在规划阶段,项目经理需要进行以下工作:确定项目的关键里程碑和目标;分解目标为可执行的任务,并分配给责任人;制定项目进度计划;对任务进行优先级排序和资源分配。
4.2 执行阶段在执行阶段,项目经理和团队成员需要执行以下任务:按照进度计划执行任务;每日、每周进行项目进度更新;定期开展进度会议,及时发现和解决进度问题;记录并跟踪进度变化和风险。
工作任务及进度管理制度
工作任务及进度管理制度第一章总则第一条为规范公司的工作任务及进度管理,提高工作效率,加强对各项任务的监督和管理,制定本制度。
第二条本制度所称工作任务包括公司下达给员工的各项任务和员工自主制定的工作任务。
第三条本制度适用于公司所有员工。
第四条公司领导层对任务及进度管理负最终责任,各部门负责具体任务的执行和进度的监督。
第五条员工应严格按照公司制定的任务及进度管理制度执行,如有违反,要依据公司规定追究责任。
第六条公司应提供必要的工作条件和保障,确保员工有能力和信心按要求完成任务。
第七条公司应加强对员工的培训和指导,提高员工的执行能力。
第八条公司应对任务及进度管理进行定期检查和评估,对不合格的部门或员工进行整改。
第二章任务的下达和分解第九条公司领导根据公司发展战略和各部门工作需要,将年度、季度、月度任务分解下达给各部门。
第十条各部门负责人对下达的任务进行合理分解,制定相应的细化任务,并分发给各部门员工。
第十一条各部门负责人要根据员工的能力和业务情况,合理分配任务。
第十二条员工在接收到任务后,要进行认真分解和安排,制定详细的计划和安排。
第三十三条员工对自主制定的工作任务要与所在部门负责人进行沟通,在必要时进行报备。
第三章进度的监督和执行第十四条各部门负责人要对下发的任务进行全面监督,确保任务按时完成。
第十五条各部门负责人应定期召开进度会议,对任务的完成进度进行评估,发现问题及时解决。
第十六条员工在执行任务过程中,要严格按照计划进行,并及时向部门负责人汇报进度和问题。
第十七条员工如果在任务执行过程中遇到问题,要及时向部门负责人反映并寻求解决方案。
第四章进度评估和整改第十八条公司领导根据各部门的汇报情况对任务完成的进度进行总体评估,对滞后的任务进行督促。
第十九条评估结果将作为员工绩效考核的重要依据。
第二十条对于任务进度滞后的部门或员工,领导应及时进行问责并进行整改。
第二十一条整改后对任务进行再次分解和安排,确保任务继续按计划进行。
工作实际进度管理制度
工作实际进度管理制度第一章总则第一条为规范公司各部门工作进度管理,提高工作效率,保证工作按时完成,特制定本制度。
第二条本制度适用于公司各部门的工作进度管理,包括但不限于项目管理、生产制造、销售营销等各个方面的工作。
第三条工作实际进度管理是指根据工作计划,及时了解工作进展情况,分析问题并采取措施,确保工作按时完成。
第四条各部门负责人应根据本制度制定具体的工作实际进度管理方案,并组织落实。
第五条公司领导应加强对工作实际进度管理的监督和检查,确保各项工作按计划进行。
第二章工作实际进度管理的基本要求第六条工作实际进度管理应遵循全面、及时、准确、有效的原则。
第七条全面性是指对工作进度进行全面了解,包括各个环节和各个岗位的具体情况。
第八条及时性是指要及时获得工作进展情况,并及时处理工作中的问题。
第九条准确性是指要准确把握工作进展情况,确保各项数据真实可信。
第十条有效性是指要根据工作实际进展情况,采取有效的措施保障工作按时完成。
第三章工作实际进度管理的具体措施第十一条确定工作实际进度管理责任人,明确各岗位工作任务和工作进度要求。
第十二条建立完善的工作进度管理制度和规范流程,明确各项工作的时间节点和任务分工。
第十三条定期召开工作进度管理会议,对各项工作进展情况进行汇报和分析,并确定下一步工作方向。
第十四条建立健全的工作实际进度管理档案,保留工作相关数据和文件,便于查阅和分析。
第十五条加强对工作实际进度管理的监督和检查,及时发现和解决问题。
第十六条对于工作实际进度管理不到位的部门,应及时采取纠正措施。
第四章工作实际进度管理的工作流程第十七条工作实际进度管理的工作流程包括以下几个环节:(一)确定工作计划和目标(二)分解工作任务和时间节点(三)定期汇报和总结工作进展情况(四)分析问题并采取措施(五)保障工作按时完成第十八条各个环节的具体流程和要求由各部门根据实际情况制定。
第五章工作实际进度管理的考核第十九条公司将对各部门的工作实际进度管理情况进行定期考核,对考核结果进行评价并奖惩。
进度管理制度
进度管理制度进度管理制度是一种对项目进度进行管理的制度,旨在确保项目按时完成,并提高项目的执行效率和产品的质量。
下面是一个700字的进度管理制度的简要介绍。
一、制度目的项目进度管理制度的目的是为了明确项目的关键目标和任务,并以此为基础制定合理的进度计划,保证项目按时完成。
二、适用范围适用于所有需要进行进度管理的项目。
三、制度内容1. 项目目标:明确项目的目标及截止日期,确保项目目标明确且具有可衡量性。
2. 工作分解结构(WBS):将项目拆分为有序的工作包和任务,确保项目的组织结构清晰,并促进工作的分工和协作。
3. 进度计划:制定合理的进度计划,包括任务的顺序、持续时间和资源分配。
确保项目的关键路径和风险点被充分考虑,并制定相应的应对措施。
4. 进度控制:定期进行进度检查,与实际进度进行比较,并进行必要的调整。
及时发现并解决进度延迟和问题,确保项目按时完成。
5. 里程碑管理:设立关键的里程碑节点,并按时进行评估和报告,以确保项目按计划进行。
6. 进度追踪:建立有效的进度追踪机制,通过日常沟通和会议,掌握各项任务的进展情况,并及时发现和解决问题。
7. 进度评估和报告:定期进行进度评估和报告,向项目相关方提供准确的项目进度信息,确保相关方对项目的进展有清晰的认识。
四、责任与权限1. 项目经理:负责制定和执行项目进度计划,监督并控制项目进度,解决项目中的进度问题。
2. 项目团队成员:按照进度计划执行任务,并及时向项目经理汇报进度情况。
3. 相关部门:配合项目经理进行进度管理,提供必要的资源和支持,确保项目按时完成。
五、监督与评估1. 定期进行项目进度检查,评估项目的整体进展情况。
2. 根据检查结果采取相应的调整措施,确保项目的进展符合预期。
六、违规处理1. 项目成员未按时上交进度报告或对进度状态进行虚报,将被视为违规行为,将受到相应纪律处分。
2. 对多次违反进度管理制度的项目成员,将视情况予以调离或辞退。
