上顺槽大断面及切眼扩帮施工安全技术措施(正式)

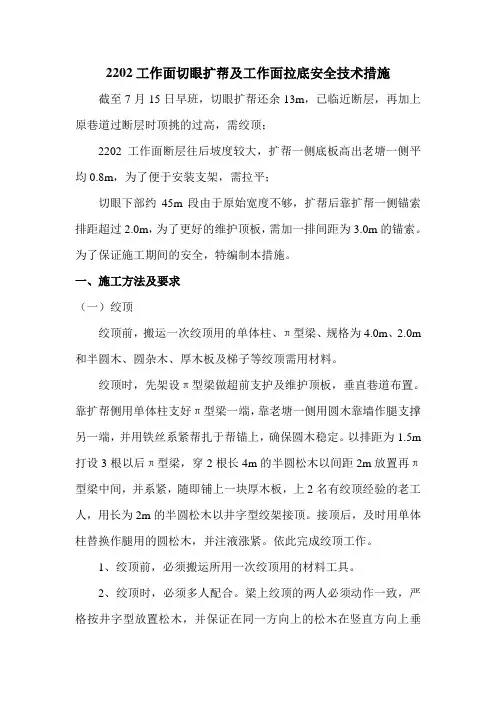

2202工作面切眼扩帮及皮顺拉底安全技术措施12

2202工作面切眼扩帮及工作面拉底安全技术措施截至7月15日早班,切眼扩帮还余13m,已临近断层,再加上原巷道过断层时顶挑的过高,需绞顶;2202工作面断层往后坡度较大,扩帮一侧底板高出老塘一侧平均0.8m,为了便于安装支架,需拉平;切眼下部约45m段由于原始宽度不够,扩帮后靠扩帮一侧锚索排距超过2.0m,为了更好的维护顶板,需加一排间距为3.0m的锚索。
为了保证施工期间的安全,特编制本措施。
一、施工方法及要求(一)绞顶绞顶前,搬运一次绞顶用的单体柱、π型梁、规格为4.0m、2.0m 和半圆木、圆杂木、厚木板及梯子等绞顶需用材料。
绞顶时,先架设π型梁做超前支护及维护顶板,垂直巷道布置。
靠扩帮侧用单体柱支好π型梁一端,靠老塘一侧用圆木靠墙作腿支撑另一端,并用铁丝系紧帮扎于帮锚上,确保圆木稳定。
以排距为1.5m 打设3根以后π型梁,穿2根长4m的半圆松木以间距2m放置再π型梁中间,并系紧,随即铺上一块厚木板,上2名有绞顶经验的老工人,用长为2m的半圆松木以井字型绞架接顶。
接顶后,及时用单体柱替换作腿用的圆松木,并注液涨紧。
依此完成绞顶工作。
1、绞顶前,必须搬运所用一次绞顶用的材料工具。
2、绞顶时,必须多人配合。
梁上绞顶的两人必须动作一致,严格按井字型放置松木,并保证在同一方向上的松木在竖直方向上垂直;下面传递松木人员要与上面绞顶人员配合好,待上面绞顶人员接实后,方可松手;并配置专人观测顶板、两帮及附近情况,遇到不利情况时,及时通知所有人员,并及时处理,只有在处理完毕后方可进行下一步工作。
3、所有绞顶松木必须在两端与上下的松木绑扎结实。
4、单体柱的初撑力必须达到11.5Mpa,并系好防倒绳。
(二)扩帮此段巷道原始宽度不够(最窄只有3.1m),且老塘一侧已来压,不能往老塘一侧刷帮(老塘一侧距激光不够1.0m),只能往扩帮一侧扩够5.6m;此段顶板成倒台阶形状,需要将台阶处理掉,便于以后安装支架及采煤。
1、采用放小炮扩帮。
综放工作面上端头扩帮安全技术措施

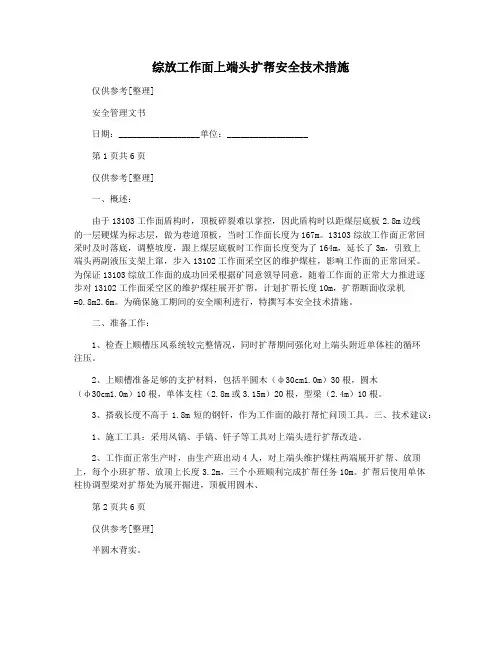

综放工作面上端头扩帮安全技术措施仅供参考[整理]安全管理文书日期:__________________单位:__________________第1页共6页仅供参考[整理]一、概述:由于13103工作面盾构时,顶板碎裂难以掌控,因此盾构时以距煤层底板2.8m边线的一层硬煤为标志层,做为巷道顶板,当时工作面长度为167m。
13103综放工作面正常回采时及时落底,调整坡度,跟上煤层底板时工作面长度变为了164m,延长了3m,引致上端头两副液压支架上窜,步入13102工作面采空区的维护煤柱,影响工作面的正常回采。
为保证13103综放工作面的成功回采根据矿同意领导同意,随着工作面的正常大力推进逐步对13102工作面采空区的维护煤柱展开扩帮,计划扩帮长度10m,扩帮断面收录机=0.8m2.6m。
为确保施工期间的安全顺利进行,特撰写本安全技术措施。
二、准备工作:1、检查上顺槽压风系统较完整情况,同时扩帮期间强化对上端头附近单体柱的循环注压。
2、上顺槽准备足够的支护材料,包括半圆木(ф30cm1.0m)30根,圆木(ф30cm1.0m)10根,单体支柱(2.8m或3.15m)20根,型梁(2.4m)10根。
3、搭载长度不高于1.8m短的钢钎,作为工作面的敲打帮忙问顶工具。
三、技术建议:1、施工工具:采用风镐、手镐、钎子等工具对上端头进行扩帮改造。
2、工作面正常生产时,由生产班出动4人,对上端头维护煤柱两端展开扩帮、放顶上,每个小班扩帮、放顶上长度3.2m,三个小班顺利完成扩帮任务10m。
扩帮后使用单体柱协调型梁对扩帮处为展开掘进,顶板用圆木、第2页共6页仅供参考[整理]半圆木背实。
3、每班的扩帮、挑顶分后两次施工完,一次扩帮、放顶上长度为0.8m,全面性掘进女性主义棚打赢后,方可展开二次施工。
4、为防止在扩帮以后顶板悬顶面积过大,在扩帮前,沿保护煤柱侧顺着巷道方向支设两排走向棚支护顶板,棚梁用道木或圆木背实,棚腿为与巷高相符的单体液压支柱。
上顺槽过断层安全技术安全技术措施示范文本

上顺槽过断层安全技术安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月上顺槽过断层安全技术安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、工作面概况14-1102工作面上顺槽施工至里程m(#测点前m处)揭露一走向°、倾向°、倾角°、落差约为m的正断层,为了确保过断层期间的安全,特制订如下安全技术措施。
附断层位置平面示意图、断面支护平剖面示意图二、施工方法及支护形式1、施工循环进尺0.8m,严格执行一掘一支小循环作业,最大控顶距1.0m,最小控顶距0.2m。
2、揭露断层时由地测科给定起坡位置并标定中线,以坡度+6°--+8°坡度上山穿层托顶煤掘进,巷道高度3.2m。
3、揭露断层后,首先将揭露断层前5m范围内的锚索补强为“三.二.三”布置;当找到4-1煤层顶板后,如顶板破碎则锚索还按“三二三”布置直到顶板转好后再恢复原规程支护形式。
锚索规格:Φ18.9×6500mm。
4、在过断层期间:(1)顶板采用“锚杆+锚索+钢丝网+梯子梁+槽钢”进行加强支护,锚杆排距缩小为800mm。
槽钢安设在两排顶锚杆中间,槽钢规格为:4000×160mm,孔距1800mm,孔径Φ40mm;槽钢采用三根锚索固定(即锚索按“三三三”布置),锚索间排距为1800×1600mm,锚索规格为:Φ18.9×10000mm;槽钢内锚索托盘采用120×120×10 mm蝶形铁托盘。
上顺槽巷道维护施工安全技术措施通用版

解决方案编号:YTO-FS-PD487上顺槽巷道维护施工安全技术措施通用版The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.标准/ 权威/ 规范/ 实用Authoritative And Practical Standards上顺槽巷道维护施工安全技术措施通用版使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。
文件下载后可定制修改,请根据实际需要进行调整和使用。
根据11021工作面上顺槽实际情况,受F105断层和11011工作面采空区的影响,上顺槽出现顶板下沉、帮部收敛、底板鼓起现象,为满足正常回采需要,经研究决定,由我队对11021工作面上顺槽进行人工卧底、扩帮,同时对局部顶板破碎、帮部鼓起段补打锚杆、锚索加强支护。
为保证施工顺利进行,特制定本技术措施。
一、工程概况11021工作面上顺槽断面宽度4600mm,高度3200mm,由于回采期间巷道围岩应力集中,同时受F105断层和11011工作面采空区的影响,顶板压力增大,巷道变形收缩,造成顶板下沉、帮部收敛、底板鼓起,巷道断面减小,影响工作面正常回采,需对上顺槽通尺200m~280m进行人工卧底、扩帮,同时对局部顶板破碎、帮部鼓起段补打锚杆、锚索加强支护。
二、施工方案1、11021工作面上顺槽超前卧底、扩帮时,采用人工进行卧底、扩帮,用风镐破煤,利用SGB420/30型刮板输送机将煤运到工作面刮板输送机上。
顺槽起底、扩帮施工方案及安全技术措施

九顺槽起底、扩帮施工方案及安全技术措施九顺槽作为下一个工作面即4105回采工作面的回风顺槽,按我矿生产规划,4105回采工作面将装备为综采工作面,九顺槽现断面不能满足综采设备下放的要求,经厚德煤业生产科、技术科、安检科共同决定刷大九顺槽断面,具体要求如下:一、成巷规格:九顺槽原净宽2.4m、净高1.6m,刷大后的规格为:宽3.0m×高2.1m。
二、工程量:九顺槽全部起底、扩帮,并铺设道轨,总长度为637m。
三、支护选择4105工作面运输顺槽原采用木点柱戴帽支护,刷大后的巷道采用锚网+W型钢带支护,顶锚杆选择间、排距0.8m。
A、采用计算法校核顶锚杆长度(选用顶锚杆φ16×1800mm)顶锚杆通过悬吊组合梁作用,达到支护效果作用,应满足:L≥L1+L2+L3式中:L—锚杆总长mL1—锚杆外露长度取0.05mL2—有效长度(冒落拱高度b)m。
L3—锚入岩层内长度,0.5m冒落拱高度:b=「B/2+Hcot(90°+βd)/2」/f顶式中:B、H巷道宽和高 B=3.7m H=2.5mf顶—顶板岩石普氏系数取2。
βd—两帮围岩的内摩擦角取65°。
b=「3700/2+2500cot(90°+65°)/2)」/2=「1850+554」/2=1202mm依据上述公式计算得出:顶锚杆长L顶≥1752mm,所选锚杆长度满足设计要求。
2、按顶锚杆所能悬吊的重量校核顶锚杆的间、排距设计计算时令排、间距均为a,则式中:a—锚杆间排距m。
Q—顶锚杆设计锚固力45KN。
H—冒落拱高取1.2m。
r—被悬吊岩层的平均容重取21.56KN/m3。
K—安全系数取2.0。
=0.87根据上述公式0.8<0.87m ,所选排、间距能满足设计要求。
B、支护形式⑴、顶锚杆的支护形式顶锚杆间、排距为800mm;间距:距两煤帮300mm以仰角75°打注两根,然后间隔800mm垂直顶板打注3根,每排共4根。
1201切眼扩帮安全技术措施

1201切眼扩帮安全技术措施安装工程取费表变量名称计算公式或基数费率金额(元)一直接费直接工程费+措施费1、直接工程费①+②+③+④①人工费②材料费③施工机械使用费④主材费2、措施费⑴环境保护及文明施工费人工费*费率 3.98%⑵安全施工费人工费*费率 3.74%⑶临时设施费人工费*费率 6.88%⑷夜间施工增加费每人每个夜班增加10元⑸材料二次搬运费人工费*费率 1.2%⑹大型机械设备进出场及按拆费定额措施项目⑺混凝土、钢筋混凝土模板及支架费定额措施项目⑻脚手架费定额措施项目⑼施工排水、降水费定额措施项目⑽已完工程及设备保护费(含越冬维护费)根据工程实际编制费用预算⑾检验试验费、生产工具使用费人工费*费率4.26%⑿冬季施工增加费冬季施工期间完成人工费55%二间接费规费+企业管理费1、规费①+②+③+④+⑤+⑥+⑦①工程定额测定费工作量*费率0.1%②工程排污费人工费*费率 1.3%③社会保险费养老保险费+失业保险费+医疗保险费④住房公积金人工费*费率 6.1%⑤意外伤害保险费按各市,州建设行政主管部门规定的标准计取⑥工伤保险费人工费*费率 1.22%⑦工程质量检测、室内环境质量检测费按实计取2、企业管理费人工费*费率69.11%价差材料价差材料价差1201切眼扩帮安全技术措施2010年7月2日一、概况1201切眼设计断面规格为5.0×1.8m,先以3.5×1.8m掘进,待巷道贯通后开始进行扩帮施工达到切眼设计断面;为了安全顺利的完成此项工作,特编写此安全技术措施。
二、工程量1、扩帮宽度1.5米(毛),高度1.8米(毛),长度130米。
2、向扩帮侧推移40T刮板机0.5米(推移后距帮400mm),长度150米。
3、打设单体液压支柱400棵。
4、安装乳化液泵站一套。
三、施工准备:1、单体液压支柱、半圆木(¢200-250mm,L=3000mm)及打设单体支柱配套工具准备到位。
扩帮施工安全技术措施正式样本

文件编号:TP-AR-L5417In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________扩帮施工安全技术措施正式样本扩帮施工安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
东南翼胶带巷自皮带架7#-41#架受矿压影响,巷道底鼓,浆皮开裂,需进行返修,具体要求如下:1、对巷道开裂的浆皮撬掉后,进行锚网喷浆+锚索返修加固,锚杆采用Φ20×2200mm的高强锚杆,间排距800×800mm,网采用1×2m钢筋网。
原巷道加固失效的锚索剪掉,拱部重新打注3排锚索进行加固,锚索规格Φ18.9×8000mm,锚索间排距为1600×1600mm,每根锚索配200mm×200mm×20mm铁托盘。
喷射砼标号C20。
2、为预防棚子腿部变形,在水沟侧拱基线以下1m位置打注锚杆时,挂1道钢筋梯,加固棚腿,钢筋梯使用Φ16mm钢筋焊制。
3、对巷道底板鼓起部分进行拉底,拉底深度至巷道设计断面后,底板采用砼硬化,铺底厚度为100mm,并重新施工水沟,水沟净断面规格:宽×深=300×300mm。
13071上顺槽掘进安全技术措施

13071上顺槽掘进安全技术措施一、概况根据矿生产安排,经领导研究决定,由我队施工13071上顺槽。
13071上顺槽以测点W503向前35m(平距)处为13071上顺槽开口中心,按193°方位角沿煤层顶板施工80.3m(平距)后,按-15°坡度由煤层顶板找底板并沿底掘进25.7m(平距),再按68°方位角施工平巷10m后,按中腰线与13071上顺槽回风横川贯通。
贯通后,继续按193°方位角沿煤层底板施工13071上顺槽。
为保证安全施工,制定安全技术措施如下。
1.开口位置:13071上顺槽以测点W503向前35m(平距)处为开口中心。
2.支护形式:13071上顺槽采用U29支架支护,采用板梁、菱形网掩护帮顶。
支架规格3.79×2.8 m,棚距750mm(中一中),板梁每棚16块,间距500mm均匀布置,铁拉杆3根,菱形网满铺,并扣扣相连,巷道净高2.8m,净宽3.6m,柱窝深度200mm。
3.巷道工程量:13071上顺槽工程量106m(平距)。
二、施工目的和要求1.施工目的:此巷道为13071工作面回风及运料。
2.施工要求:13071上顺槽按193°方位沿煤层顶板掘进,掘进时严格按地测科给标出的中线和设计要求施工。
三、施工方法1.破煤法:采用炮掘法,煤电钻打眼,装药爆破,爆破实行全断面一次装药一次起爆,炮眼封泥采用不燃性粘土和水炮皮,炮泥不少于煤矿安全规程的规定。
炸药和雷管使用矿用型产品,不得使用不合格或失效的药管,爆破连线方式为大串连,在具体的施工中根据煤岩和顶板的软硬情况适当的调整,以安全施工为原则。
2.通风方法:采用压入式局扇通风,风机选用2×15KW对旋式风机2台,必须实现双风机、双电源自动倒台。
3.运输方式:采用40T刮板运输机运输,槽跟窝头人工攉煤。
四、主要安全技术措施1.工程质量(1)掘进时,严格按地测部门所送中腰线施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编订:__________________ 单位:__________________ 时间:__________________
上顺槽大断面及切眼扩帮施工安全技术措施(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑 执行方案样本 | BUSINESS PLAN
第2页/总17页 文件编号:KG-AO-5231-97 上顺槽大断面及切眼扩帮施工安全
技术措施(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。
一、工程概述 由于生产计划变更,12021采煤工作面大断面及12021切眼原断面,无法满足安装需求,需对12021上顺槽大断面及12021切眼进行扩帮,为保证施工期间的安全和工程质量,特制定本安全技术措施。 二、施工方法 (一)12021上顺槽大断面扩帮及支护要求: 1、在12021上顺槽大断面与12021切眼上口绞车硐室交叉处进行扩帮,扩帮位置由生产技术科现场标定; 2、扩帮段与原巷道帮部接茬处保证圆滑过渡,禁止出现明显阶梯状; 3、扩帮完毕后清理巷道内杂物,废钢筋网、锚杆、执行方案样本 | BUSINESS PLAN 第3页/总17页 浮煤等。 (二)12021切眼扩帮要求: 1、对12021切眼上口向下17.5m范围内右帮(下山方向)进行扩帮,保证巷道净断面不小于7.5m,岩石部分必须全部开出; 2、对12021切眼下口向上4.5m范围内左帮(上山方向)进行扩帮,保证巷道净断面不小于7.5m,岩石部分必须全部开出; 3、12021切眼上口向下17.5m至12021切眼下口向上4.5m范围内进行扩帮,保证巷道净断面不小于6.5m,下部岩石保持不动,煤部分必须保证宽度达到6.5m; 4、顶部锚杆距帮距离超过400mm时必须及时补打锚杆,进行支护; 5、12021切眼上口向下17.5m范围内及12021切眼下口向上4.5m范围内巷道高度必须保证2.4m,下部岩石全部开挖,剩余地段仅需将上部煤层开出,下部岩石保持不动; 执行方案样本 | BUSINESS PLAN 第4页/总17页 6、扩帮完毕后巷道内杂物,废铁丝网、锚杆、浮煤等必须清理干净; 7、扩帮段使用风镐及十字镐进行施工; 8、运料:施工所需材料在井口装车通过电机车及无极绳绞车运至二采区下部车场,然后通过二采区提升绞车提升至12041下顺槽甩车场,然后通过12021上顺槽无极绳绞车运输至12021切眼上口,然后人工将物料搬运至施工地点; 9、出煤:施工地点的煤渣通过人工攉至12021切眼内铺设的搪瓷溜槽上,再转至12021下顺槽皮带输送机上,然后运输至+2193m运输大巷第五部皮带上,通过+2193m运输大巷四部皮带运输至地面煤场。 附图1:12021切眼扩帮平面图 附图2:12021切眼扩帮断面支护图 三、支护质量标准 1、所用材料必须达到合格标准,12021上顺槽大断面处帮顶采用Φ18×2200mm全螺纹锚杆+铁托盘+铁丝网支护,锚杆间排距800mm×800mm,切眼扩帮处执行方案样本 | BUSINESS PLAN 第5页/总17页 巷道顶部采用Φ16×1800mm树脂锚杆+铁托盘+铁丝网+木托盘进行支护,锚杆间排距800mm×800mm,巷道帮部采用“Φ36×1600mm木锚杆+塑编网+木托盘”进行支护,锚杆距顶1000mm;锚固剂型号为MSCK2350,每根锚杆使用1卷锚固剂。巷道内废锚杆必须截断。 2、锚杆角度:垂直煤壁,偏差≯±5°。 3、锚固力:全螺纹锚杆预紧力不低于150N·m;普通锚杆预紧力不低于120N·m。 4、锚杆外露:锚杆露出螺母10~40mm。 5、间排距:12021上顺槽大断面帮顶锚间排距为800×800mm,12021切眼扩帮处顶锚间排距800mm×800mm,帮锚距顶1000mm,支护1根,偏差±100mm。 6、铺网质量:铁丝网、塑编网搭接长度100mm,每隔200mm用双股14#铁丝捆扎一道。 7、锚杆施工质量:铁托盘紧贴岩壁,杆体和托盘不得松动。 四、安全技术措施 (一)顶板管理 执行方案样本 | BUSINESS PLAN 第6页/总17页 1、施工中坚持使用临时支护,逐排支护,严禁空顶作业,施工中采用前探梁或木点柱作为临时支护,木点柱直径不小于180mm,站在实底上,支撑有力,每根点柱顶部配合一块背木,背木尺寸为1000mm×300mm×50mm。 2、施工中必须坚持敲帮问顶制度: (1)敲帮问顶工作应由2名以上有经验的老工人担任,一人敲帮问顶、一人观察顶板。敲帮问顶人员要站在安全地点,观顶人员要站在敲帮问顶人员的斜后方,不得影响敲帮问顶人员的退路。 (2)敲帮问顶要从支护完整处由外向里先顶后帮依次进行,敲帮问顶范围内严禁人员进入。 (3)敲帮问顶工作人员应用专用长柄工具,注意防止矸石顺杆而下伤人。 3、每次作业前必须有专人检查巷道的顶板及两帮,发现问题及时处理。 (二)锚杆机操作安全技术措施 1、钻孔前,必须确保顶板与煤帮稳定,在安全的执行方案样本 | BUSINESS PLAN 第7页/总17页 情况下进行作业,与之相连的管接头必须使用专用的“U”型卡。 2、定眼位时,应扶稳钻机,进行开眼作业,钻杆转速不可过快,推力要调小一些,当钻进孔眼20mm左右时,方可逐步加快转速,加大推力,进入正常钻孔作业。 3、钻孔时,不要一味加大推力,以免降低转速,造成卡钻、断钎、伤人事故。 4、钻孔时,严禁用戴手套的手去拭握钻杆。 5、禁止锚杆机平置于地面,防止误动作,造成伤害事故。 6、钻孔到位后,停止推进,调小出水量,减慢钻杆转速,使锚杆机靠重力平稳地带着钻杆退出。 7、锚杆机回落时,手不要扶在锚杆机腿上,以防伤手。 8、锚杆机加载和卸载时,会出现反扭矩。应握稳摇臂手把,取得平衡。特别是突然加载和卸载时,操作者更应站稳,合理把持摇臂手把。 执行方案样本 | BUSINESS PLAN 第8页/总17页 9、使用完毕后,应关闭各管路的阀门。 (三)风钻使用安全技术措施 1、使用风钻打眼前,必须认真检查风、水管路是否完好畅通,连接头是否牢固可靠。 2、打眼前先检查风钻的零部件是否齐全完好,要及时注油进行试运转,正常后方可打眼。 3、打眼前必须先对迎头进行敲帮问顶,临时支护必须紧跟到迎头,无安全隐患后方可打眼。 4、打眼时不准戴手套打眼,轴推力不宜过猛,用力要均匀。 5、打眼人员必须把毛巾和袖口扎好。 6、每打完一个眼退钎时必须用压风将眼内的岩粉吹出。 7、风钻打眼前,必须先开风、水,后开风钻,打眼工作结束后必须先停风 钻,后停风、水。 8、多台风钻打眼时,工作面严禁拥挤,每台风钻前方严禁有人,以免断钎伤人。 9、打眼扶钻人员要避开眼口正对方向,只能站在执行方案样本 | BUSINESS PLAN 第9页/总17页 钻机侧面作业,严禁任何人员骑在风钻或支架上打眼,防止断钎伤人。 10、在打眼过程中,如有瓦斯涌出异常或有透水预兆时,必须立即停止打眼工作,但不能抽出钎子,应立即撤出人员,并于安全地带及向公司调度汇报。 11、巷道通过老巷、断层、钻孔、老窑、采空区等区域时,无安全技术措施严禁打眼。 12、打眼结束后,必须将风钻和风、水管软接管路撤到后方安全地点。 (四)风镐操作安全技术措施 1、使用前应认真检查,确保风镐的滤网无堵塞,缸体与阀体间风道畅通无阻,镐体及其与钢套固定可靠,阻塞阀套内的阻塞阀灵活。 2、进气管和气管接头连接处固定可靠,进气管接头与镐体生根。 3、使用时装上镐钎,握住手柄向凿击方向慢慢施力,使风镐冲击速度逐渐提高。 4、风镐正常使用时,每隔2~3小时加注润滑油执行方案样本 | BUSINESS PLAN 第10页/总17页 一次。 5、镐尖卡在岩缝中时,不可猛力摇动风镐,以免缸体和连接套螺纹受损。 6、工作时应检查镐体等部件配合情况,以防镐钎偏歪和卡死。 (五)无极绳绞车运行安全技术措施 1、无极绳绞车运行时除跟车工、信号把钩工以外其他人员不得发送信号。 2、跟车工随身携带手持电台,梭车掉道时要求司机立即停机。 3、进入无极绳绞车运行范围内的车辆必须按车辆联接规定与梭车可靠联接,严禁在该范围内摘挂车辆。 4、无极绳绞车运行时,梭车必须后拉车辆,严禁梭车前方和后方同时串挂车辆,串挂车辆必须使用合格的穿销和连接杆。 5、无极绳绞车运行时,跟车工跟随在运行车辆后方靠副绳的轨道外侧5米处,随时观察车辆的运行情况,出现异常情况及时发送停车信号或使用远程急停
