矿棉吸声板墙面施工方案
矿棉吸声板墙面工程施工方案 2 / 2
目 录 一、编制依据: ............................................................................................................ 1 1.1 施工图纸; ............................................................................................................ 1 1.2 施工组织设计; ................................................................................................... 1 1.3 引用的现行规范、规程和标准; ...................................................................... 1 1.4 建筑安全生产、文明施工技术规范、规程、标准; ..................................... 2 1.5 图集; .................................................................................................................... 3 二、工程概况: ............................................................................................................ 3 2.1 工程简介: ............................................................................................................ 3 2.2 施工部位:地上空调机房、送排风机房共计约28间。 .............................. 3 2.3 施工难点、特点分析: ....................................................................................... 3 三、施工准备: ............................................................................................................ 4 3.1 技术准备:........................................................................................................... 4 3.2 人员准备: ............................................................................................................ 4 3.3 材料及构配件准备: ........................................................................................... 4 3.4、主要机具准备: .................................................................................................. 4 3.5、作业条件准备: .................................................................................................. 4 四、施工安排: ............................................................................................................ 5 4.1 作业条件: ............................................................................................................ 5 2 / 2
4.2、工期、人员进度安排: ..................................................................................... 5 五、主要施工方法 ........................................................................................................ 5 5.1、 工艺流程: ......................................................................................................... 5 5.2、施工方法: .......................................................................................................... 6 六、 质量标准 ............................................................................................................... 7 6.1、 主控项目: ......................................................................................................... 7 6.2、 一般项目: ......................................................................................................... 7 七、 成品保护及注意的问题 ...................................................................................... 8 7.1、成品保护 .............................................................................................................. 8 7.2、 应注意的质量问题 ............................................................................................ 9 八、安全生产文明施工: ........................................................................................... 9 8.1.安全措施 ................................................................................................................. 9 8.2.环保措施 ........................................................................................................... 10 8.3、 消防保卫管理措施 ......................................................................................... 10 2 / 2 2 / 2
一、编制依据: 1.1 施工图纸; 序号 名 称 编 号 出图日期 1 解放军第三〇七医院新建医疗综合楼 年4月 1.2 施工组织设计; 序号 名 称 编制日期 1 《解放军第三〇七医院新建医疗综合楼装修施工组织设计》 2007.6. 2 设计交底、图纸会审记录、变更洽商、备忘录 3 设计工作联系单、甲方工作联系单、医综施、医综改
1.3 引用的现行规范、规程和标准; 1.3.1 国标; 序号 编 号 名 称 区域 1 GB50210-2001 《建筑装饰装修工程质量验收规范》 国家
2 GB50300-2001 《建筑工程质量验收统一标准》 国标 3 GB50411—2007 《建筑节能工程施工质量验收规范》 国标 4 GB/T50375—2006 《建筑工程施工质量评价规范》 国标
5 GB/T19001—2000 《质量管理体系要求》 国标
1.3.2 地标; 序号 编 号 名 称 区域 1 DBJ/T01-70-《建筑长城杯工程质量评审标准》 地标 2 / 2
2003 2 DBJ/T01-104-2005 《建筑装饰优质工程评审标准》 地标
3 DBJ01—51—2003 《建筑工程资料管理规程》 地标 6 DBJ/T01-26-2003 《建筑安装分项工程施工工艺规程》 地标 8 DBJ01-62-2002 《北京市建筑工程施工安全操作规程》 地标
9 DBJ11/T339-2006 《北京市工程测量技术规程》 地标 10 DBJ/T01-69-2003 建筑结构长城杯 工程质量评审标准 地标
1.4 建筑安全生产、文明施工技术规范、规程、标准; 序号 标准名称 标准号 1 建设工程施工现场供用电安全规范 GB50194—93 2 施工现场临时用电安全技术规范 JGJ46—2005 3 建筑施工机械使用安全技术规程 JGJ33—2001 4 建筑施工安全检查标准 JGJ59—99 5 施工企业安全生产评价标准 JGJ/T77—2003 6 建筑施工现场环境与卫生标准 JGJ146—2004 7 北京市建筑工程施工安全操作规程 DBJ01-62-2002 8 北京市建设工程施工现场生活区设置和管理标准 DBJ01-72-2003 9 建设工程施工现场安全、防护、场容卫生、环境保护及保卫消防标准 DBJ01-83-2003 10 建设工程施工现场安全资料管理规程 DB11/383-2006
矿棉吸音板施工方案
矿棉吸音板施工方案董艳玲谢德峰审批:于红日北京荣升达消音资料第一章、编制依据«修建装饰装修工程质量验收规范»〔G B5050210-2001〕«民用修建工程室内环境污染控制规范»〔G B J50325-2001〕«北京市修建工程施工现场平安管理规范»〔DBJ01-62-2002〕相关施工规范和技术资料;第二章、工程概略工程称号:工程地点:甲方:监理单位:总包单位:施工范围:空调机房、排烟机房、电梯机房墙面及顶棚。
资料选用:采用〝荣马吸音〞穿孔吸音复合板600*600*12㎜型及600*600*15㎜型用于机房墙面及顶棚第三章、施工组织设计1.施工义务划分及组织布置本工程我公司将投入整套施工队伍,把队伍大致分为基层清算施工队,铺贴吸音板施工队等,各工序做到一次成活,一次成优,由公司所在工程项目部一致分配管理。
本工程依据工程进度状况,合理布置各项工序。
2.施工人员组织布置在项目经理指导下组织过硬的施工队伍,以确保工程质量达优秀为中心思想,争创优质平安文明工程。
吸音板施工人员布置如下:3.主要资料选择和供应1.资料功用穿孔吸音板是以多种植物纤维和多种矿物纤维混合精制而成。
采用资料均属环保资料;不含石棉、甲醛等有害物质;对人体无毒有害,具有吸音、防火、保温装饰为一体的新型产品。
施工简便快捷,外观小气。
2.技术功用本产品执行国度规范:JC/T670-2005«混响室吸声系数»GB6566-2001«修建资料放射性核素限量»,功用目的详见检测报告。
3.辅佐资料配套收缩螺栓及塑料压盘、T型压条,粉刷石膏、铝合金护角。
4.设备机械装备对该工程的施工方案投入以下机械设备及工具:5、资料进场要求5.1资料进场运到指定地点停止验收,核对资料出场证明、及相关资料。
5.2资料应枯燥、平整、无清楚质量效果。
6、施工条件吸音板装置前,应昨完屋面、砌体施工、顶棚和墙面的施工项目,并保证基层平整洁净。
矿棉板吸声墙面
矿棉板吸声墙面1、工艺流程墙位放线T墙基施工T安装沿地、沿顶龙骨一安装竖向龙骨(包括,门口加强龙骨)、横掌龙骨、通贯龙骨T各种洞口龙骨加固T隔音棉安装一防火面板安装一表面清理。
2、施工要点(1)在沿地、沿顶龙骨与地、顶面接触处要严密,同时要固定牢固,再按规定间距射钉(或用电钻打眼塞膨胀螺栓)将沿地、沿顶龙骨固定于地面和顶面。
(2射钉按中距0.6 ~ 1.0M的间距布置水平方向不大于0.8M , 垂直方向不大于1.0M。
射钉射入基体的最佳深度;混凝土为22~32 mm ;砖墙为30 ~ 50 m。
(3)将预先切裁好长度的竖向龙骨,推向横向沿顶、沿地龙骨之内,翼缘朝向石膏板方向,竖向龙骨上下方向不能颠倒,现场切割时只能从上端切断,竖向龙骨接长可用U型龙骨套在C型龙骨的接缝处,用拉铆钉或自攻螺丝固定。
(4)防火面板安装:防火板用胶粘剂或自攻螺丝固定于轻钢龙骨上,螺丝间距四边为200mm,中间为30mm。
【1.1】铝板吊顶工程1、施工工艺流程弹线一划吊标位置线一钉铝板龙骨一吊筋安装一龙骨安装一隐蔽验收一铝板安装一验收。
2、施工要点(1)施线要根据设计图纸进行,由于龙骨都是与成品装饰板配合使用的,所以在设计时应先确定龙骨的标准尺寸,然后再根据吊顶面积,对分格位置进行布置。
(2)由于龙骨与轻质饰面板配套使用,吊顶本身材料的重力荷载较小,吊杆布置的要点是考虑吊顶平整度的需要。
吊杆的间距不宜过大,应控制在0.8-1.2m。
吊杆的间距不宜过大,应控制在0.8-1.2m。
吊杆的上部都不固定在设备管道上,以免管道变形或局部维修使棚面变形,影响吊顶的平整美观。
(3)要据墙上吊顶的安装水平标高线,用钢钉将铝边龙骨钉固定于墙体上。
钉距以30-40cm为宜,边龙骨应钉平直,牢固。
(4)安装主龙骨时,必须拉十字调平通线。
相邻主龙骨的腹部孔槽必须调在一直线上并应拉通线控制孔位。
(5)隐蔽在吊顶内的管线和其他设施、水、暖、电工应在吊顶安装时校正其位置。

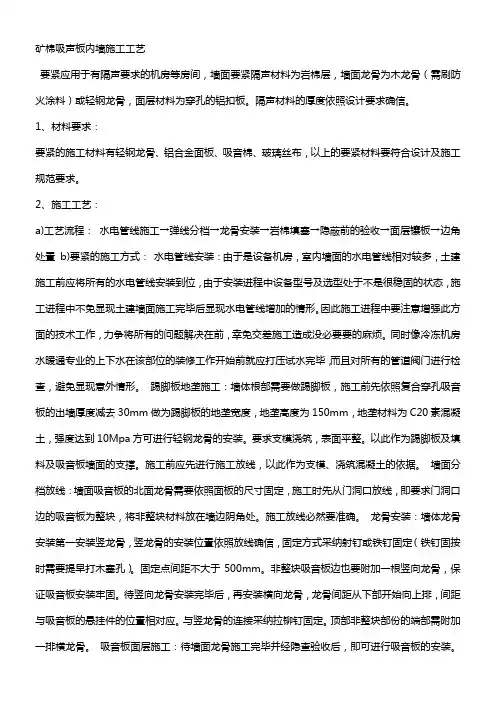

矿棉吸声板内墙施工工艺
矿棉吸声板内墙施工工艺要紧应用于有隔声要求的机房等房间,墙面要紧隔声材料为岩棉层,墙面龙骨为木龙骨(需刷防火涂料)或轻钢龙骨,面层材料为穿孔的铝扣板。
隔声材料的厚度依照设计要求确信。
1、材料要求:要紧的施工材料有轻钢龙骨、铝合金面板、吸音棉、玻璃丝布,以上的要紧材料要符合设计及施工规范要求。
2、施工工艺:a)工艺流程:水电管线施工→弹线分档→龙骨安装→岩棉填塞→隐蔽前的验收→面层镶板→边角处置b)要紧的施工方式:水电管线安装:由于是设备机房,室内墙面的水电管线相对较多,土建施工前应将所有的水电管线安装到位,由于安装进程中设备型号及选型处于不是很稳固的状态,施工进程中不免显现土建墙面施工完毕后显现水电管线增加的情形。
因此施工进程中要注意增强此方面的技术工作,力争将所有的问题解决在前,幸免交差施工造成没必要要的麻烦。
同时像冷冻机房水暖通专业的上下水在该部位的装修工作开始前就应打压试水完毕,而且对所有的管道阀门进行检查,避免显现意外情形。
踢脚板地垄施工:墙体根部需要做踢脚板,施工前先依照复合穿孔吸音板的出墙厚度减去30mm做为踢脚板的地垄宽度,地垄高度为150mm,地垄材料为C20素混凝土,强度达到10Mpa方可进行轻钢龙骨的安装。
要求支模浇筑,表面平整。
以此作为踢脚板及填料及吸音板墙面的支撑。
施工前应先进行施工放线,以此作为支模、浇筑混凝土的依据。
墙面分档放线:墙面吸音板的北面龙骨需要依照面板的尺寸固定,施工时先从门洞口放线,即要求门洞口边的吸音板为整块,将非整块材料放在墙边阴角处。
施工放线必然要准确。
龙骨安装:墙体龙骨安装第一安装竖龙骨,竖龙骨的安装位置依照放线确信,固定方式采纳射钉或铁钉固定(铁钉固按时需要提早打木塞孔)。
固定点间距不大于500mm。
非整块吸音板边也要附加一根竖向龙骨,保证吸音板安装牢固。
待竖向龙骨安装完毕后,再安装横向龙骨,龙骨间距从下部开始向上排,间距与吸音板的悬挂件的位置相对应。
电梯井道隔音墙面、矿棉吸声板墙面方案
电梯井道隔音墙面、矿棉吸声板墙面方案1. 引言随着城市建设的不断发展,电梯在现代社会的日常生活中扮演着越来越重要的角色。
然而,电梯井道内的噪音问题一直困扰着人们。
为了提供更加舒适和安静的乘坐环境,需要采取隔音措施。
本文将介绍一种有效的解决方案,即使用矿棉吸声板进行电梯井道隔音墙面的搭建。
2. 电梯井道隔音墙面的重要性电梯井道是电梯运行的核心环境,井道内的噪音直接传递到周围的空间中,影响到人们的正常生活和工作。
在高楼大厦中,电梯井道内的噪音往往会传递到多个层面,进一步扩大了影响范围。
因此,采取适当的隔音措施对于保证居民的生活质量、提高工作效率具有重要意义。
3. 矿棉吸声板的特点矿棉吸声板是一种优秀的吸声材料,具有以下几个显著特点:1.吸音效果好:矿棉吸声板能有效吸收井道内的噪音,降低噪音水平,提供更加安静的乘坐环境。
2.耐久性强:矿棉吸声板具有良好的耐久性,能够长期保持吸声效果,不易受到湿度、温度和紫外线等环境因素的影响。
3.安装方便:矿棉吸声板材料轻巧且易于切割和安装,可根据井道的实际尺寸进行定制。
4.美观大方:矿棉吸声板表面光滑美观,可以与电梯井道的装饰风格相匹配。
4. 电梯井道隔音墙面方案根据电梯井道的特点和隔音需求,我们提出以下矿棉吸声板墙面方案:4.1. 墙面材料选择我们建议选用密度适中、吸音效果好的矿棉吸声板作为墙面材料。
矿棉吸声板有多种规格可供选择,根据电梯井道的尺寸和设计要求进行选定。
4.2. 墙面安装方式矿棉吸声板可以采用直接粘贴或悬挂式安装方式。
1.直接粘贴:将矿棉吸声板用环保胶水直接粘贴在井道墙面上,确保其紧密贴合,减少空气中的共振和反射。
2.悬挂式安装:使用特制的悬挂装置将矿棉吸声板悬挂在井道墙面上。
悬挂式安装可以进一步降低传递噪音的路径,提高隔音效果。
4.3. 墙面布局设计为了提高隔音效果,可以采用多层矿棉吸声板墙面布局设计。
根据电梯井道尺寸的不同,可以选择单层、双层或多层矿棉吸声板进行堆叠,增加吸音效果。
矿棉吸音板施工方案
矿棉吸音板施工方案编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(矿棉吸音板施工方案)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为矿棉吸音板施工方案的全部内容。
机房吸音板安装工程施工方案编制: 董艳玲审核:谢德峰审批:于红日北京荣升达消音材料有限公司第一章、编制依据《建筑装饰装修工程质量验收规范》(GB5050210—2001)《民用建筑工程室内环境污染控制规范》 (GBJ50325-2001)《北京市建筑工程施工现场安全管理标准》 (DBJ01-62-2002)相关施工规范和技术资料;第二章、工程概况工程名称:工程地点:甲方:监理单位:总包单位:施工范围:空调机房、排烟机房、电梯机房墙面及顶棚. 材料选用:采用“荣马吸音”穿孔吸音复合板600*600*12㎜型及600*600*15㎜型用于机房墙面及顶棚第三章、施工组织设计1。
施工任务划分及组织安排本工程我公司将投入整套施工队伍,把队伍大致分为基层清理施工队,铺贴吸音板施工队等,各工序做到一次成活,一次成优,由公司所在工程项目部统一调配管理。
本工程根据工程进度情况,合理安排各项工序。
2.施工人员组织安排在项目经理领导下组织过硬的施工队伍,以确保工程质量达优良为中心思想,争创优质安全文明工程。
吸音板施工人员安排如下:1.材料性能穿孔吸音板是以多种植物纤维和多种矿物纤维混合精制而成。
采用材料均属环保材料;不含石棉、甲醛等有害物质;对人体无毒无害,具有吸音、防火、保温装饰为一体的新型产品。
施工简便快捷,外观大方。
2。
技术性能本产品执行国家标准:JC/T670-2005《混响室吸声系数》GB6566—2001《建筑材料放射性核素限量》,性能指标详见检测报告。
矿棉板墙面施工方案

以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:矿棉板墙面施工方案# 矿棉板墙面施工方案## 1. 简介矿棉板是一种由矿物纤维制成的建筑材料,具有优良的隔热、隔音、防火等性能,广泛用于建筑物的墙面装饰。
本文档将介绍矿棉板墙面施工方案,包括施工准备、工具材料准备、施工步骤等内容。
## 2. 施工准备在进行矿棉板墙面施工之前,需要进行以下准备工作:### 2.1 准备相关工具和材料- 矿棉板:根据实际需要选择适当规格和尺寸的矿棉板。
- 墙面粘结剂:选择适合矿棉板粘贴的墙面粘结剂,通常为专用矿棉板胶。
- 墙面涂料:根据设计要求选择适合的墙面涂料。
- 工具:刷子、滚刷、滚筒、刮刀等施工工具。
- 辅助材料:螺钉、墙角线、胶条等辅助材料。
### 2.2 清理墙面在施工之前,需要先将墙面进行彻底清理,确保墙面表面平整、干净,并且没有油漆、灰尘等杂质。
### 2.3 防护措施施工现场需要进行防护措施,包括地面防护、墙面周边防护等,以确保施工过程中不会对其他部位造成损坏或污染。
## 3. 施工步骤### 3.1 粘贴矿棉板1. 将墙面粘结剂涂抹在矿棉板的背面。
涂抹均匀,确保矿棉板与墙面能够充分粘结。
2. 将涂抹了粘结剂的矿棉板按照设计要求贴到墙面上。
注意调整好位置和水平度,并用专用工具轻轻按压均匀,确保矿棉板与墙面紧密贴合。
### 3.2 涂刷底漆1. 待矿棉板粘贴完毕后,进行底漆涂刷。
选择适合的墙面底漆,根据产品说明进行调配和涂刷。
2. 使用滚刷或刷子均匀地涂刷底漆在矿棉板表面上,确保涂刷均匀、一致。
### 3.3 打磨矿棉板1. 底漆干燥后,用砂纸或砂布对矿棉板表面进行打磨,去除表面不平整、粗糙的部分,以提高墙面质量。
2. 打磨完毕后,用刷子清理矿棉板表面的灰尘。
### 3.4 涂刷面漆1. 根据设计要求选择适合的墙面涂料,进行调配。
2. 使用滚刷或刷子均匀涂刷面漆在矿棉板表面上。
矿棉吸声板墙面施工方案 (2)
矿棉吸声板墙面工程施工方案目录一、编制依据: (5)1.1 施工图纸; (5)1.2 施工组织设计; (5)1.3 引用的现行规范、规程和标准; (5)1.4 建筑安全生产、文明施工技术规范、规程、标准; (6)1.5 图集; (7)二、工程概况: (8)2.1 工程简介: (8)2.2 施工部位:地上空调机房、送排风机房共计约28间。
(8)2.3 施工难点、特点分析: (8)三、施工准备: (9)3.1 技术准备: (9)3.2 人员准备: (9)3.3 材料及构配件准备: (9)3.4、主要机具准备: (9)3.5、作业条件准备: (10)四、施工安排: (10)4.1 作业条件: (10)4.2、工期、人员进度安排: (11)五、主要施工方法 (11)5.1、工艺流程: (11)5.2、施工方法: (11)六、质量标准 (13)6.1、主控项目: (13)6.2、一般项目: (13)七、成品保护及注意的问题 (15)7.1、成品保护 (15)7.2、应注意的质量问题 (15)八、安全生产文明施工: (16)8.1.安全措施 (16)8.2.环保措施 (17)8.3、消防保卫管理措施 (17)一、编制依据:1.1 施工图纸;1.2 施工组织设计;1.3 引用的现行规范、规程和标准;1.3.1国标;1.3.2 地标;1.4 建筑安全生产、文明施工技术规范、规程、标准;1.5 图集;二、工程概况:2.1 工程简介:解放军第三〇七医院医疗综合楼位于丰台区东大街8号院内,总建筑面积49500㎡,地下二层,主楼地上十四层,裙楼地上四层,主楼檐高62.55m,全楼东西长76.9m,全楼南北长115.9m。
抗震等级地下为三级其他为一级,设防裂度8度,耐火等级一级;设有扶梯2部、电梯11部、楼梯7个。
2.2 施工部位:地上空调机房、送排风机房共计约28间。
2.3 施工难点、特点分析:2.3.1 工程质量标准高,公司确定该工程争创鲁班奖工程,作为面层最终作法的矿棉吸声板墙面工程质量要求就尤为重要。
矿棉板施工工艺
矿棉板施工工艺标题:矿棉板施工工艺详解一、引言矿棉板,作为一种高效的吸声、防火、保温材料,被广泛应用于现代建筑的室内装饰装修中。
其施工工艺直接影响到最终的使用效果和使用寿命。
以下将详细介绍矿棉板的施工工艺流程及注意事项。
二、施工前准备1. 材料准备:确保矿棉板的质量符合国家相关标准,规格、颜色、纹理等满足设计要求;同时准备好龙骨、吊件、螺钉、嵌缝膏、密封胶等配套安装材料。
2. 施工环境:确保施工现场清洁、干燥,无尘土飞扬。
墙体与顶棚需平整,无明显凹凸不平现象。
3. 设计图纸审查:根据设计图纸进行现场复核,明确矿棉板的布置方式、接缝处理、吊挂高度等关键参数。
三、施工工艺流程1. 龙骨安装:首先按照设计要求安装轻钢龙骨或木龙骨系统,调整至水平状态并固定牢固。
2. 吊件安装:在龙骨上准确安装吊件,确保矿棉板能稳固地挂在吊件上。
3. 矿棉板安装:从房间的一侧开始,按照顺序依次安装矿棉板。
利用螺钉将矿棉板固定在预先设置好的吊件上,安装时注意保持板间间隙均匀,以便后续填缝处理。
4. 填缝与密封:矿棉板安装完毕后,对板间缝隙用嵌缝膏进行填充,并用密封胶封闭板边,以提高整体美观度和隔音性能。
5. 清理与检查:施工结束后,清理现场垃圾,然后进行全面细致的检查,确保矿棉板安装牢固、平整、无缝隙。
四、注意事项1. 安装过程中应尽量避免对矿棉板造成过度冲击或挤压,以防影响其吸音、隔热功能。
2. 矿棉板切割应在地面进行,切口要整齐,避免产生大量粉尘。
3. 对于有特殊吸音、防火需求的场所,应选用具有相应特性的矿棉板产品,并严格按照厂家提供的施工指导进行操作。
4. 施工全程应遵守安全操作规程,保证人员安全。
通过严格遵循上述矿棉板施工工艺流程及注意事项,可以确保矿棉板在实际应用中的良好表现,既满足了功能需求,也提升了工程的整体质量。
